任务依赖后置任务教程:项目经理流程优化,避坑指南

去年年底我帮一家做智能硬件的客户复盘他们延期的三个项目,发现一个很反直觉的事实:这三个项目的延期,都不是因为某个任务本身做慢了,而是因为"后置任务"没有被正确激活。有个项目里,结构设计早在11月中旬就完成了,但模具采购任务一直挂在"待启动"状态,因为负责采购的同事根本不知道自己的任务依赖结构设计的完成,没人告诉他,工具里也没提醒他。等项目经理在周会上问起来,已经白白过去了两周。

这件事让我重新审视了一个被大多数项目管理内容忽略的环节:前置任务完成只是"因",后置任务被正确触发才是"果"。很多项目经理把80%的精力花在盯前置任务上,却对后置任务的触发机制、依赖类型和维护节奏缺乏系统认知。这篇文章我会从后置任务这个切口出发,把依赖管理的完整逻辑、我踩过的坑、以及一套可落地的流程优化方法讲清楚。

一、核心结论:后置任务管不好,前面做得再快也没用

先说结论,省得你看到一半才觉得有用。

项目延期的主因,往往不是前置任务执行慢,而是后置任务没有被及时、准确地激活。前置任务是"做功",后置任务是"传功",传功断了,做功再多也白费。我看到的实际情况是,大多数团队在依赖管理上的成熟度,远远落后于他们在任务执行上的投入。

另一个结论是:依赖关系的清晰定义,比工具选择重要至少一个量级。我见过用Excel管依赖管得很好的20人团队,也见过用了专业项目管理平台但依赖关系一团糟的200人团队。工具能帮你可视化、能提醒你,但如果依赖类型选错了、"完成-开始"写成了"开始-开始",工具只会把错误放大。

最后一个结论可能有点刺耳:后置任务设置不是一次性工作,而是贯穿项目全生命周期的持续维护动作。很多项目经理在项目启动时花两小时把依赖关系全部配好,然后就再也不看了。但项目是动态的,需求会变、人员会变、优先级会变,依赖关系不跟着变,就会从"导航地图"退化成"过期地图"。

任务依赖后置任务教程:项目经理流程优化,避坑指南

二、背景与真实场景:后置任务到底在项目里扮演什么角色

1. 前置任务和后置任务,一分钟建立认知

项目管理里的"依赖关系",本质上是描述两个任务之间的先后约束。如果任务B必须在任务A完成之后才能开始,那么A是B的前置任务,B是A的后置任务。这个定义看起来简单,但真正复杂的是依赖类型的细分。

最常见的四种依赖类型,我建议每个项目经理都刻在脑子里:

  • 完成-开始(FS):A完成后B才能开始。这是最常用的依赖类型,占实际项目中的70%以上。
  • 开始-开始(SS):A开始后B才能开始。适合需要同步启动的并行任务。
  • 完成-完成(FF):A完成后B才能完成。适合有交付捆绑关系的任务。
  • 开始-完成(SF):A开始后B才能完成。实际项目中极少使用,我做了十年项目也只遇到过两三次。

很多项目经理在用工具设置后置任务时,默认全选"完成-开始",因为这是最符合直觉的。但实际情况是,如果你不区分依赖类型,就会出现"明明可以并行的任务被串行化了"或者"本该严格串行的任务被误设为可以并行"。

2. 一个真实的"后置任务断裂"案例

我去年服务的一家做工业物联网的客户,他们有一个典型的三层依赖链:硬件选型 → 嵌入式开发 → 联调测试。表面上看,这个链条设置没问题,每个环节都是FS依赖。但项目执行到第二个月时,联调测试的负责人反馈说"我一直在等嵌入式开发完成,但他们其实早就把核心模块交付了,只是整体任务还挂着没收尾"。

问题出在哪儿?他们把"嵌入式开发"当成了一个不可分割的任务来设置依赖,但实际执行中,嵌入式开发是分模块交付的。如果依赖关系不能细化到"核心模块开发完成"这个子节点,后置任务就会被迫等待整个大任务完成,白白浪费2-3周的并行时间。

这个案例给我的启发是:后置任务的触发点,应该和前置任务的实际交付物对齐,而不是和任务名称对齐。很多依赖关系之所以"卡",不是因为没人管,而是因为触发条件设得太粗。

任务依赖后置任务教程:项目经理流程优化,避坑指南

3. 后置任务为什么容易被忽视

前置任务有人盯,因为它是"我要做的事"。后置任务是"等别人做完我才能做的事",天然处于被动位置。加上大多数团队的项目例会默认围绕"你在做什么"展开,后置任务的触发状态很少有人主动检查。

这就形成了一个结构性盲区:越是依赖关系复杂的项目,越容易在"交接棒"环节掉链子,但恰恰是这些项目,大家在交接棒环节投入的注意力最少。

三、拆解常见误区:项目经理最常踩的五个坑

1. 坑一:依赖遗漏,"我以为你知道"

这是最高频的坑,没有之一。表现是:前置任务完成后,后置任务的负责人并没有收到通知,或者收到了但不认为"现在就该我上场了"。根源在于,依赖关系只存在于项目经理的脑子里或者某个Excel表里,没有被写进工具、没有被通知到人。

判断标准:如果你问一个团队成员"你的任务依赖谁",他需要想超过3秒,就说明依赖关系没有被有效传达。解决方案不是开会强调,而是把依赖关系"工具化",让工具在依赖条件满足时自动推送通知给后置任务负责人。

2. 坑二:循环依赖,A等B,B等A

循环依赖是项目里的"死锁"。我曾经见过一个产品团队,设计任务依赖需求文档完成,需求文档又依赖设计评审通过,设计评审又依赖设计任务完成,形成了一个完美闭环。结果就是,所有相关任务都显示"等待依赖",整个项目停滞了整整一周,直到有人发现这个逻辑问题。

循环依赖在大型项目中特别隐蔽,因为依赖链可能绕了四五层才回到原点。唯一的预防方法是在设置依赖后做一次全链路的闭环检测。好的项目管理工具(比如PingCode)会在你添加依赖时自动检测循环并给出警告,但如果你用的是Excel,就得靠人工走查了。

3. 坑三:过度依赖,把并行做成了串行

和依赖遗漏相反,有些项目经理过度谨慎,把所有可能有关系的任务都设为依赖,导致整个项目变成一条长长的串行链。本来可以并行的前端开发和后端接口联调,被设成了FS依赖,项目周期凭空拉长了30%。

判断标准:如果一个依赖关系的存在理由只是"感觉上应该这样",而不是"不这样就会出错",那这个依赖就是多余的。每加一条依赖前,问自己:如果这两个任务并行执行,最坏的结果是什么?如果答案是可以接受,那就不要加。

4. 坑四:忽视外部依赖,等供应商、等审批、等反馈

项目内部的依赖你好管,外部依赖才是真正的时间黑洞。等供应商交货、等客户审批、等第三方接口开放、等法务审核,这些依赖不受你控制,但直接决定后置任务能否启动。

我的一般做法是:外部依赖单独建一个"外部依赖台账",标注每个外部依赖的承诺交付时间、实际状态、以及对应的内部后置任务。外部依赖的风险等级默认设为"高",因为你对它的控制力最弱。

5. 坑五:设置后不维护,依赖关系随项目变化而失效

这是最隐蔽的坑。项目启动时设置的依赖关系,到项目中期可能已经完全不符合实际情况了。需求变更后,原来的依赖顺序被打乱;人员调整后,后置任务的负责人换了但依赖关系没更新;优先级调整后,原来的关键路径已经不再是关键路径了。

我建议把"依赖关系检查"作为每周项目例会的固定议程,不需要花很长时间,10-15分钟过一遍本周有变更的任务依赖即可。关键是养成肌肉记忆,让团队知道依赖关系是活的,不是配一次管到底的。

任务依赖后置任务教程:项目经理流程优化,避坑指南

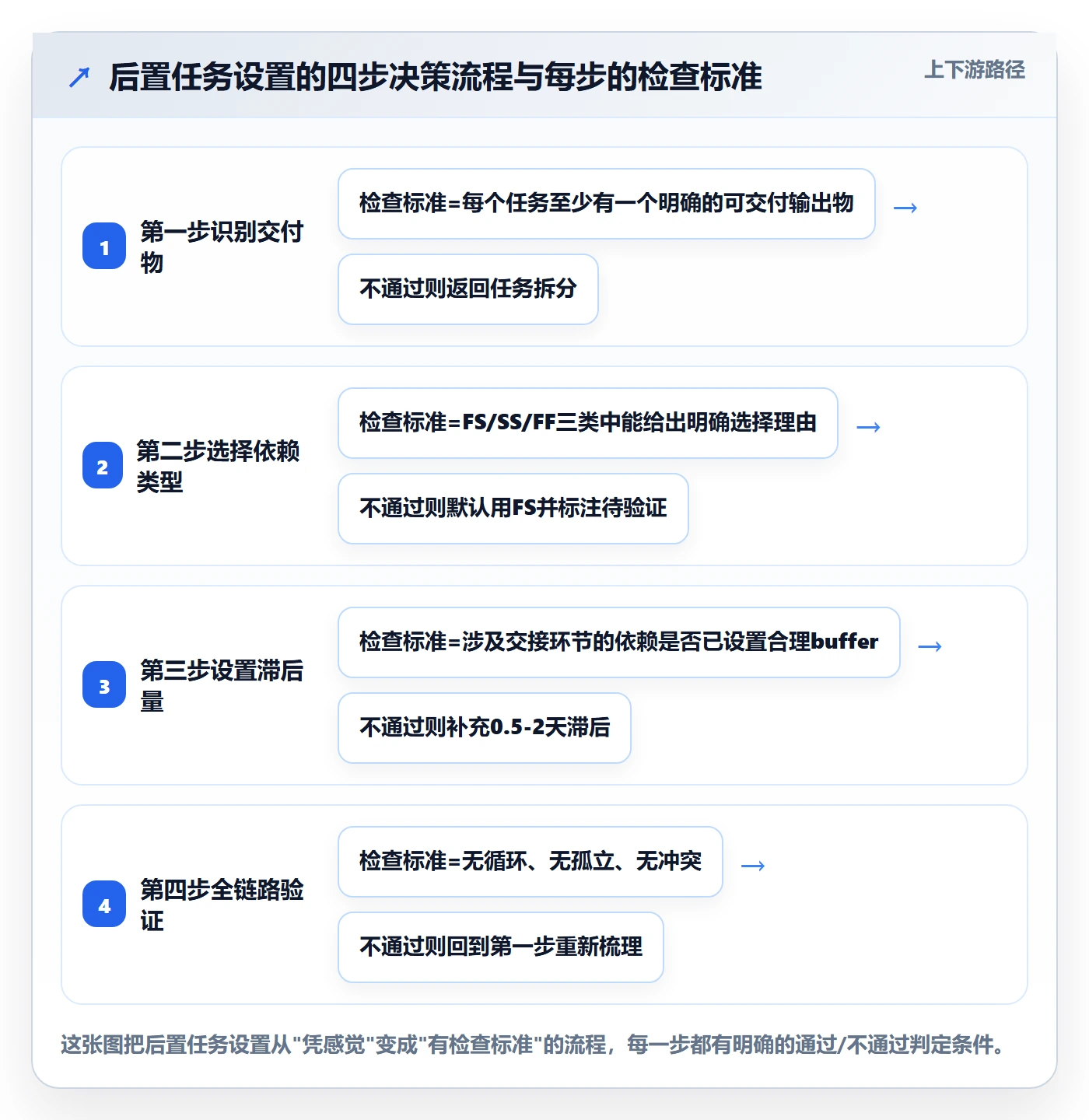

四、专业判断逻辑:后置任务设置的完整决策框架

1. 第一步:先识别交付物,再定义依赖

大多数人设置依赖的顺序是:列出任务 → 然后想"这两个任务有没有关系"。这个顺序是错的。正确的顺序是:列出每个任务的交付物 → 判断交付物之间是否存在输入输出关系 → 据此定义依赖。

举个例子。"UI设计"这个任务的交付物是设计稿,"前端开发"这个任务的输入是设计稿,所以前端开发依赖UI设计完成。这个逻辑很清晰。但如果两个任务之间没有明确的交付物关联,那这条依赖大概率是多余的。

2. 第二步:选择正确的依赖类型

我前面提到了四种依赖类型。实际设置时,我的经验法则是:

  • 默认用FS,但要反问自己是否真的需要"完全完成"才能开始。
  • 如果两个任务需要同步启动、协同推进,用SS。
  • 如果两个任务的完成必须捆绑在一起(比如文档和演示稿必须同时交付),用FF。
  • SF几乎不用,如果你觉得需要用SF,先重新审视一下任务拆分是否合理。

3. 第三步:设置合理的提前量或滞后量

这是很多项目经理忽略的细节。依赖关系不一定是"A完成的那一刻B立刻开始",中间可能需要留出提前量(Lead)或滞后量(Lag)。

比如,"代码开发完成"到"测试开始"之间,可能需要留出0.5天的滞后量,用来部署测试环境。这个滞后量如果不设,后置任务会显示"依赖已满足"但实际上测试环境还没准备好,导致后置任务负责人误以为可以开始。

我的一般原则是:凡是涉及环境切换、交接、审批等环节的依赖,都建议设置0.5-2天的滞后量。宁可有buffer,也不要制造"假就绪"状态。

4. 第四步:全链路验证,检查闭环和冲突

依赖关系设置完成后,不要急着开工。花30分钟做一次全链路验证,重点检查三件事:

  1. 是否有循环依赖:沿着依赖链走一遍,看能否回到起点。
  2. 是否有孤立任务:某个任务既不依赖别人,也没有人依赖它,要么是遗漏了依赖,要么是被遗漏了。
  3. 是否有冲突依赖:两个任务互相要求对方先完成,或者同一任务被多条路径以矛盾的方式约束。

如果你的工具支持依赖关系可视化(甘特图、网络图),这一步会容易很多。如果不支持,用白板和便利贴手动画一遍也比不做好。

任务依赖后置任务教程:项目经理流程优化,避坑指南

5. 第五步(进阶):识别关键路径上的后置任务

不是所有后置任务都同等重要。关键路径上的后置任务一旦延迟,直接导致项目延期;非关键路径上的后置任务有float(浮动时间),晚几天问题不大。所以项目经理的注意力应该按关键路径优先级分配。

判断一个后置任务是否在关键路径上,最简化的方法就是看它的依赖链总时长是否是全项目最长的。如果是,它就在关键路径上,需要重点盯。

五、案例与数据观察:PingCode在依赖管理场景中的实际表现

1. 为什么选PingCode作为典型案例

在过去两年里,我参与过多个项目管理工具的选型和迁移咨询,其中PingCode是我观察比较深入的一个。它主要服务中大型企业及100人以上组织,支持私有化部署,也是很多团队从Jira做国产替代平滑迁移时的选择。这些特征决定了它在依赖管理场景下有一些值得说的设计。

需要说明的是,以下观察基于我和使用PingCode的团队的实际交流,以及我在咨询过程中看到的操作流程,不构成产品推荐。

2. 一个200人研发团队的依赖管理改造案例

这家客户是做企业级SaaS的,研发团队200人左右,分7个敏捷小组。改造前,他们的依赖管理基本靠"口头约定+周会同步",跨组依赖的延迟非常严重,季度项目准时交付率不到60%。

改造分三步走:

  1. 统一依赖定义:把所有跨组依赖汇总到项目管理平台里,明确标注依赖类型和交付物。
  2. 设置自动通知:前置任务完成时,系统自动通知后置任务负责人和双方组长。
  3. 周会检查关键路径:每周固定10分钟过一遍关键路径上的依赖状态。

改造后的第一个季度,准时交付率从不足60%提升到83%,跨组依赖导致的延期从平均每月4.2次降到1.6次。

任务依赖后置任务教程:项目经理流程优化,避坑指南

3. 从Jira迁移到PingCode时,依赖关系的映射注意事项

这家客户原本用的是Jira,迁移到PingCode做国产替代。迁移过程中,依赖关系的映射是个容易被忽略的细节。我总结几个坑:

  • Jira的Issue Link类型和PingCode的依赖类型不是一一对应的,比如Jira里的"blocks"通常映射为"FS依赖",但"relates to"要看你实际怎么用的,不能无脑映射。
  • Jira的子任务依赖往往需要在PingCode里重新组织,因为两者对任务层级的处理逻辑不完全一样。
  • 迁移后一定要做一次依赖关系的全链路验证,不要相信迁移工具的"100%自动映射"承诺,至少抽检20%的依赖关系。

好消息是,PingCode在支持Jira平滑迁移这一点上做得比较扎实,尤其是依赖关系的可视化验证,迁移后能比较直观地看出哪些依赖断了、哪些依赖错了。

4. 私有化部署对依赖管理的影响

对于有数据安全要求的中大型企业,私有化部署是个硬需求。PingCode支持私有化部署,这对依赖管理有两个实际影响:

一是通知机制可以和企业内部的IM系统打通,依赖触发通知直接推到团队日常用的沟通工具里,比单独打开项目管理平台查看通知,响应速度快得多。

二是数据留存更完整,依赖关系的历史变更记录可以长期保存,这对事后复盘"为什么这个依赖当时没触发"很有帮助。

六、不同情况下的行动建议

1. 小团队(10人以下):先用轻量方法跑通逻辑

如果你带的是10人以下的团队,我的建议是先别急着上专业工具。用一个共享看板+每周10分钟的依赖检查会,就能覆盖90%的依赖管理需求。先把依赖关系识别、依赖类型选择的逻辑跑通,再去考虑工具化。

小团队最大的优势是沟通链路短,很多依赖问题一句话就能解决。工具化过早,反而会增加操作负担。

2. 中等团队(10-50人):开始工具化,重点是通知自动化和可视化

这个规模是依赖问题开始集中暴露的阶段。建议选择支持依赖可视化和自动通知的项目管理工具,把依赖检查变成系统动作而不是人的记忆动作。如果团队有跨组协作,还要加上依赖关系的权限管理,避免任何人都能随意修改关键路径。

3. 中大型团队(50-200人):需要系统化的依赖管理SOP

到了这个规模,依赖管理必须制度化。建议建立三层依赖管理机制:团队内依赖由各自组长负责,跨组依赖由PMO统一协调,外部依赖由项目经理单独立项管理。工具上,PingCode这类支持私有化部署和多层级权限的平台会更合适,因为它们能承载更复杂的组织结构和依赖关系。

如果是从Jira迁移过来的团队,还要特别注意依赖关系的映射验证和历史数据的完整迁移。

4. 大型组织(200人以上):依赖管理要和战略目标对齐

200人以上的组织,依赖管理已经不只是执行层的事,而是要向上对齐战略目标。关键路径上的后置任务,应该和公司级OKR挂钩,让所有人都知道哪些依赖是不能断的。这种规模下,工具的私有化部署、数据安全、跨系统集成能力,往往比功能丰富度更重要。

任务依赖后置任务教程:项目经理流程优化,避坑指南

七、不同情况下的取舍:哪些必须坚持,哪些可以妥协

1. 必须坚持的三件事

无论团队规模、无论用什么工具,这三件事我认为没有妥协空间:

  • 依赖关系必须显性化。不能只存在某个人脑子里,必须写进工具或文档,让所有相关方可见。
  • 后置任务必须有明确的触发条件和负责人。不能是"等通知",必须是"当条件满足时自动通知谁"。
  • 关键路径上的依赖必须每周检查。这条不能省,省了就会在项目后期集中爆雷。

2. 可以妥协的三件事

以下三件事可以妥协,不用强求完美:

  • 依赖类型的精确度。如果团队对SS、FF不熟悉,全部先用FS也能跑,后续再优化。
  • 工具的先进性。用Excel也能管理依赖,关键是逻辑清晰,工具其次。
  • 滞后量的精确性。0.5天还是1天,没有绝对标准,先给个大致buffer,后续根据实际数据调优。

3. 关于"要不要换工具"的取舍逻辑

很多团队一遇到依赖管理问题,第一反应是"换个更好的工具"。我的建议是:先问自己三个问题,依赖关系识别清楚了吗?依赖类型选对了吗?每周有检查机制吗?如果这三个问题的答案都是"否",那换工具也不会有本质改善。

只有当你的依赖管理逻辑已经跑通、但现有工具在可视化、通知、权限或数据安全上拖了后腿时,换工具才是值得的。这时候,像PingCode这类支持私有化部署、支持Jira平滑迁移的平台,可能会更契合中大型企业的需求。

任务依赖后置任务教程:项目经理流程优化,避坑指南

八、结语:让依赖关系"看得见、管得住"

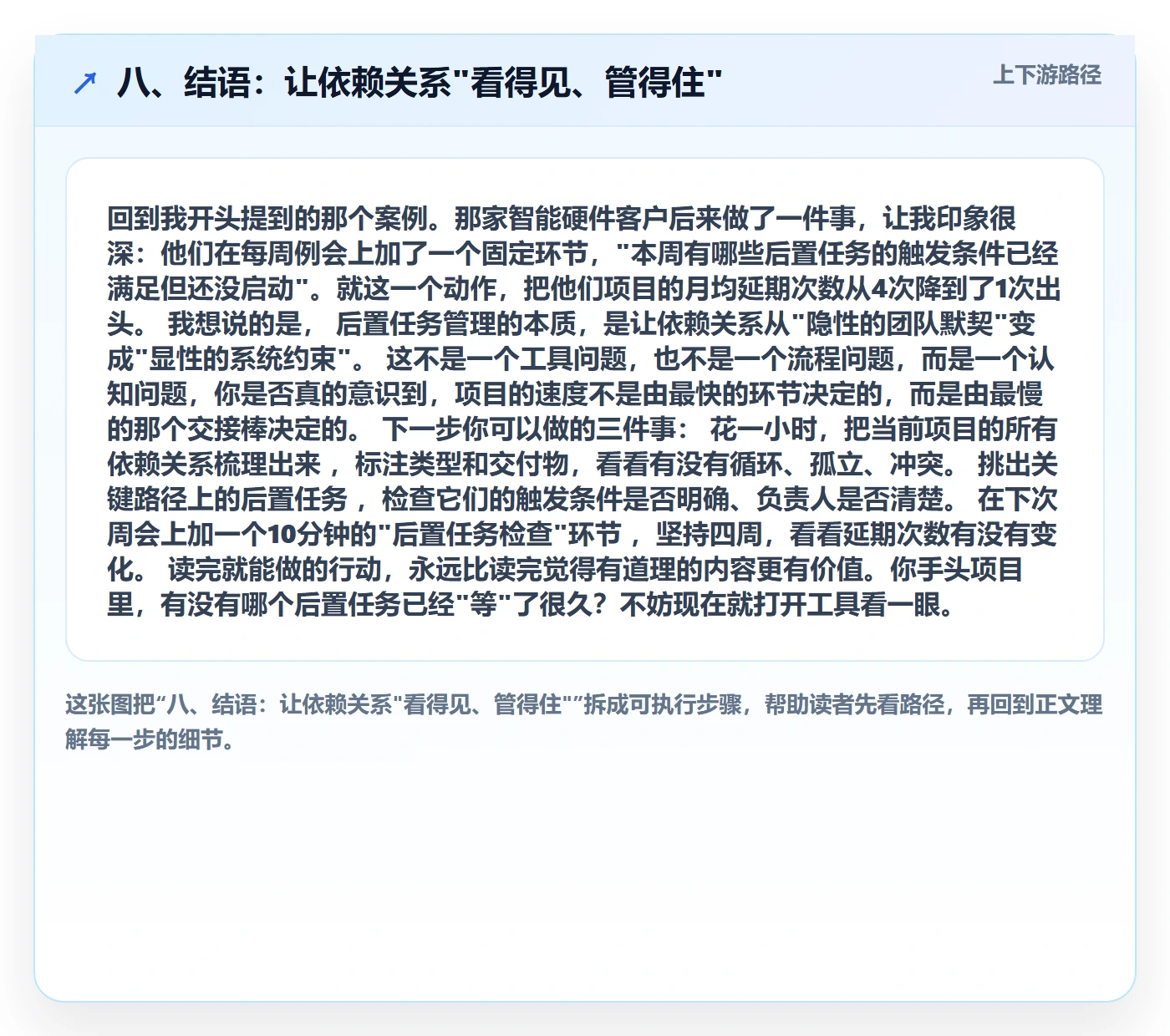

回到我开头提到的那个案例。那家智能硬件客户后来做了一件事,让我印象很深:他们在每周例会上加了一个固定环节,"本周有哪些后置任务的触发条件已经满足但还没启动"。就这一个动作,把他们项目的月均延期次数从4次降到了1次出头。

我想说的是,后置任务管理的本质,是让依赖关系从"隐性的团队默契"变成"显性的系统约束"。这不是一个工具问题,也不是一个流程问题,而是一个认知问题,你是否真的意识到,项目的速度不是由最快的环节决定的,而是由最慢的那个交接棒决定的。

下一步你可以做的三件事:

  1. 花一小时,把当前项目的所有依赖关系梳理出来,标注类型和交付物,看看有没有循环、孤立、冲突。
  2. 挑出关键路径上的后置任务,检查它们的触发条件是否明确、负责人是否清楚。
  3. 在下次周会上加一个10分钟的"后置任务检查"环节,坚持四周,看看延期次数有没有变化。

读完就能做的行动,永远比读完觉得有道理的内容更有价值。你手头项目里,有没有哪个后置任务已经"等"了很久?不妨现在就打开工具看一眼。

八、结语:让依赖关系"看得见、管得住"

常见问题解答(FAQ)

1. 后置任务到底该怎么设?有没有一套项目经理能直接套用的标准流程?

我带了三年项目,每次排计划都是凭感觉拖几条线,结果执行时总发现有人等错了、有人做早了。上次版本上线前,开发和测试互相以为对方先动,硬生生空等了两天。我就想知道,设后置任务这件事有没有像做菜谱一样能照做的步骤?

有一套我用了两年、带过十几个项目都没翻车的四步流程。第一步是列清单、标依赖:把任务写成动词开头的短句,然后逐个问‘这个任务开始前,必须有什么结果已经产出’,把答案对应到具体任务上,找不到对应任务的就是外部依赖,单独标出来。第二步是定依赖类型:绝大多数情况用‘完成-开始’,也就是前置做完后置才能动;

如果是需要同步启动的,比如‘开发启动’和‘用例评审启动’必须同一天开始,那就要设成‘开始-开始’,不要硬用完成-开始,否则计划永远是错的。第三步才是去某项目管理工具里连线:不要一边想一边连,先把依赖关系画在白板上或者表格里,确认没有遗漏再进系统。

第四步是验证闭环,重点看三件事,有没有循环依赖、有没有孤立任务、关键路径上有没有断点。判断依据很简单,把所有依赖关系讲给一个没参与过项目的人听,如果他能复述出先后顺序,说明你的依赖链是完整的。我的经验是,这四步里最容易被跳过的是第一步,但恰恰是它决定了后面三步有没有意义。

2. 后置任务设多了,是不是反而拖慢项目?怎么判断哪些依赖可以砍掉?

我团队里有个技术负责人,特别喜欢设依赖,恨不得每个任务都串起来,结果一个五人小项目排出了三个月的工期。我理解他的谨慎,但老板天天追着问为什么这么慢,我也说不清楚到底是真需要这么久还是我们自己设复杂了。想知道有什么客观标准来判断依赖该不该保留?

后置任务不是越多越安全,而是越准越快。我的判断方法是问一个杀伤力很强的问题,如果这个依赖断了,后置任务产出的结果会不会直接作废或者造成返工?会,那这条依赖就是硬依赖,必须留;不会,只是效率会低一点或者协调麻烦一点,那就是软依赖,可以考虑砍掉或者弱化。举个具体的例子,UI设计稿没定稿,前端能不能先动?

严格来说不能,因为写了要返工,这是硬依赖。但UI设计稿没评审通过,后端能不能先把接口定义出来?通常是可以的,因为接口定义不依赖视觉稿,这是软依赖,很多团队把它当硬依赖,白白多等一周。我的操作经验是,项目初版排期里只保留硬依赖,软依赖用标注的方式提示风险,而不是用强依赖锁死。

然后在执行过程中观察,如果连续两个迭代某个软依赖都没出问题,就把它从计划里彻底拿掉。这样一轮一轮筛下来,你的计划会越来越接近真实工期,而不是一个谁都不敢改的完美但虚假的排期表。判断口径可以简单记成一句话,返工成本大于等待成本的留,小于的砍。

3. 依赖关系和任务优先级有什么区别?日常排计划应该先看哪个?

刚做PM那会儿,我把优先级和依赖关系混在一起用,结果出现了很荒谬的情况,一个‘紧急’任务因为前置没做完卡在那里,我还在拼命给它加优先级,推着团队往前赶。后来才想明白这是两套逻辑。但具体应该先看哪个、怎么配合用,我一直没找到特别清晰的答案。

优先级回答的是‘先做哪个’,依赖关系回答的是‘能做哪个’,前者是主观排序,后者是客观约束,逻辑上必须先满足约束再谈排序。具体到排计划的操作顺序,我是这样做的。第一步,先梳理依赖链,把所有任务按先后顺序排出来,这一步不考虑优先级,只考虑能不能动。

第二步,在每一个可以并行开展的‘任务组’内部,再按优先级排序。也就是说,优先级只在没有依赖冲突的平行任务之间才有意义。第三步,遇到高优先级任务被依赖卡住时,不要改优先级,而是去处理依赖本身,要么推动前置任务提前,要么看能不能把前置任务拆出一个足够启动的中间产物。

比如‘后端接口开发’卡住了‘前端联调’,但后端可以先给出一份接口文档或者mock数据,让前端提前动起来,这就把串行改成了部分并行。判断依据是,如果有一天你发现‘紧急任务在等人’,那一定是依赖关系没设对,而不是优先级排错了。

4. 项目跑到一半,需求变了,之前设的后置任务全乱了,怎么低成本重建依赖关系?

我最怕的就是这个,计划做到一半,老板说加个功能,或者客户说这个先不做了。之前辛苦连的依赖线一下就成了废纸,团队又回到口头沟通、互相问‘你那边好了没’的状态。每次重建都像重做一遍计划,特别耗时间。有没有什么办法能快速调整,而不是推倒重来?

我的做法是把依赖关系分成骨架和血肉两层,重建时只动血肉不动骨架。骨架是那些跨职能、跨阶段的里程碑级依赖,比如‘需求冻结’到‘开发完成’到‘测试通过’到‘上线’,这些在项目周期内基本不会因为某个需求变更而改变。

血肉是具体任务之间的依赖,比如‘订单模块接口’到‘支付模块联调’,这些才是需求变更时真正受影响的部分。所以当变更发生时,先确认骨架有没有动,骨架没动就好办,只需要在对应的阶段内部重新梳理局部依赖关系。

具体操作上,我会先用变更影响面画一个圈,只看被变更任务直接关联的前后两层任务,不要全量重排,圈外的任务先不动。然后检查这个圈里的依赖有没有出现断头路,也就是某个任务的前置被取消了,或者后置被删除了,把断头的地方重新接上就行。整个过程控制在半小时以内。

判断依据是,如果你发现自己每次变更都在全量重排计划,那说明骨架和血肉没有分开,或者你的任务颗粒度太细了,细到每个变更都能牵动全身。颗粒度合适的一个信号是,单个需求变更通常只影响不超过五条依赖线。

核心关键词

读者评论

黎
黎昕

文章提到的依赖粒度细化到交付物级的案例很真实。我们团队也遇到过类似问题,把大任务当整体设依赖,后置任务白等两周。后来改成按子模块触发,等待时间明显缩短。

郑
郑宁

循环依赖那个坑我深有体会,之前用Excel管依赖,A等B、B等C、C又等A,全组卡了一周才发现。后来换工具自动检测才避免。建议小团队也至少用支持依赖可视化的工具。

顾
顾子涵

外部依赖确实是黑洞。我们做硬件项目,等供应商交货经常拖延,后置任务负责人天天问。单独建外部依赖台账这个做法很实用,把承诺时间和实际状态标清楚,能减少很多沟通成本。

廖
廖一凡

依赖关系持续维护这点太关键了。我们项目启动时配好依赖就再没动过,结果需求变更后依赖全乱,关键路径误判。现在每周例会花10分钟过一遍变更依赖,确实能提前发现问题。

文章包含AI辅助创作:任务依赖后置任务教程:项目经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431479

赞 (0)
飞飞飞飞
任务依赖SS全流程:项目经理流程优化与一文讲清
上一篇 12小时前
FS管理指南:项目经理如何做好任务依赖,流程优化全流程
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
