去年第四季度,我帮一家做智能硬件的客户复盘一个延期了六周的量产项目。翻他们的甘特图时发现一个很典型的问题:结构件开模和PCB打样这两件事,被排成了彻底的串行,等开模完成再启动打样,整整多出18天。而实际上,这两件事共享同一个前置输入(工业设计终稿),完全可以在设计冻结后同时启动。项目经理不是不勤奋,他每周都在更新进度、催人、开会,但他从来没有在工具里把这两条任务的关系设成SS。
这个细节让我意识到,大多数项目经理对任务依赖的理解,停留在FS(完成到开始)这一种,而真正能压缩工期的SS依赖,被严重忽视了。
一、先给结论:SS依赖的本质是"启动约束",不是"完成约束"
如果你只记一句话,请记住:FS管的是"你能不能开始",SS管的是"你能不能比别人晚开始"。这个差别决定了整个排期逻辑的走向。
FS依赖的逻辑是:前置任务完成了,后置任务才有资格开始。它的核心是"交付物流转",前一环的产出物是后一环的输入。SS依赖的逻辑完全不同:前置任务一旦启动,后置任务就获得了启动许可,两者并行推进,但后置任务的启动时间不能早于前置任务的启动时间。它的核心是"启动条件解锁",而不是"交付物交接"。
我用一个更容易记住的类比:FS是接力赛,必须等上一棒交到我手里我才能跑;SS是合唱团起唱,指挥的手一动,所有声部同时进入,但谁也不能在指挥动手之前抢跑。SS依赖要解决的从来不是"东西什么时候做完",而是"大家什么时候可以一起动手"。
为什么这个区分对项目经理很重要?因为在真实的项目里,能并行的任务被误排成串行,是最常见也最隐蔽的工期浪费。它不像资源冲突那样会报警,也不像关键路径那样被重点盯着,它只是安静地躺在甘特图里,一天一天地把项目往后拖。而SS依赖,正是修正这类浪费的标准工具。

二、四种依赖类型的全局认知:先看清地图再走路
1. FS(Finish-to-Start):最常用,也最容易被滥用
FS是项目管理的默认依赖类型,几乎所有工具新建任务关系时默认就是它。它的逻辑干净:A做完,B才能开始。需求评审结束,开发才能启动;开发完成,测试才能介入。这种依赖天然符合大多数人对"流程"的直觉。
问题出在"默认"二字上。因为工具默认是FS,很多项目经理在建立任务关系时根本不思考"这两个任务到底该是什么关系",直接连一条线了事。结果是大量本可以并行的任务被人为串行化。FS被滥用的代价,是项目周期被悄悄拉长,而排期的人浑然不觉。
我的判断标准很简单:如果后置任务需要的不是前置任务的"完整产出物",而只是"前置任务已经开始"这个信号,那它就不该用FS。
2. SS(Start-to-Start):并行推进的启动开关
SS的核心逻辑是:A启动,B才能启动。B不要求A完成,但B不能抢在A前面。这是并行工作的启动约束。
它最常见的搭配是滞后时间(Lag)。纯SS意味着两个任务同时开始,但在实际操作中,更常见的是"A开始后N天,B才能开始"。比如土建基础开工后3天,管线预埋才能进场,两者需要并行,但管线必须等基础有一定的作业面才能动手。这就是SS+3天Lag的典型用法。
SS依赖的价值在于:它允许你把原本串行的两件事,在满足启动顺序的前提下并行起来,从而压缩总工期。
3. FF(Finish-to-Finish):什么时候需要"一起结束"
FF的逻辑是:A完成了,B才能完成。它约束的不是开始,而是结束。典型场景是"写作"和"校对",校对不可能在写作完成前结束,但校对可以在写作过程中就开始逐段进行。FF常用于那些必须协同收尾的任务对。
FF在实操中用得比SS少,但在交付节点强绑定的场景下很有用。比如系统联调和文档定稿必须同时完成才能交付,就可以用FF把两者的完成时间锁在一起。
4. SF(Start-to-Finish):最罕见但不等于不存在
SF的逻辑是:A开始了,B才能结束。这个依赖类型在常规项目里极少出现,最典型的是"新旧系统交接",新系统上线运行(A开始)之后,旧系统才可以正式下线(B结束)。它的存在是为了保证业务切换过程中,始终有一套系统在支撑。
大多数项目一辈子用不上SF,但你应该知道它存在,因为你会在某些老系统的迁移交接场景里突然需要它。
| 依赖类型 | 逻辑 | 约束对象 | 典型场景 | 使用频率 |
|---|---|---|---|---|
| FS 完成到开始 | A做完,B才能做 | 后置任务的开始 | 需求→开发→测试 | 最高 |
| SS 开始到开始 | A开始,B才能开始 | 后置任务的开始 | 基础施工与管线预埋并行 | 高 |
| FF 完成到完成 | A做完,B才能做完 | 后置任务的完成 | 写作与校对协同收尾 | 中 |
| SF 开始到完成 | A开始,B才能结束 | 后置任务的完成 | 新旧系统切换 | 低 |

三、我踩过的坑:SS依赖最容易出错的三个地方
我做过一个为期四个月的企业ERP实施项目,中间因为SS依赖的设置问题返工了两次。这些坑我整理出来,希望你能绕开。
1. 把SS当成"同时开始",忽略了Lag的物理约束
我第一次给"数据迁移"和"数据校验"两个任务设了纯SS,意思是迁移一开始校验就同步开始。结果校验团队第一天就卡住了,没有任何已迁移的数据可供校验,他们只能干等。我犯的错误是把"逻辑上可以并行"直接等同于"物理上可以同时动手"。
实际上,校验任务至少需要在迁移开始后有一定量数据产出才能启动,这中间有一个物理的启动间隔。正确的做法是设置SS+2天Lag。纯SS在实际项目中很少见,大多数SS依赖都需要配一个Lag,这个Lag反映的是"启动条件真正满足所需的时间"。
2. 用SS替换了本该用FS的场景
第二次返工更隐蔽。我把"接口开发"和"接口联调"设成了SS,想着开发一启动联调就能同步进行。问题是联调需要被调用的接口"已经存在",而不是"正在开发"。开发一启动,接口还不存在,联调根本无从下手。
这里的判断标准很清晰:如果后置任务需要的是前置任务的"产出物本身",就必须用FS;如果后置任务需要的只是前置任务"已经开始"这个状态信号,才用SS。接口联调要的是接口,不是"正在开发"这个状态,所以必须是FS。我当时混淆了这两者。
3. 过度使用SS导致资源过载
第一次返工后我想"多用并行总没错",于是把一个模块里的六个任务全设成了SS,让它们几乎同时启动。结果六条线抢同一批开发资源,谁都推不动,反而比串行还慢。
SS依赖确实能压缩工期,但它的前提是资源能撑住并行。并行任务越多,对资源池的瞬时压力越大,一旦资源不够,并行的收益会被资源争抢的成本吃掉,甚至反超串行。这是我后来才真正理解的边界。

四、SS依赖的专业判断逻辑:五个决策问题

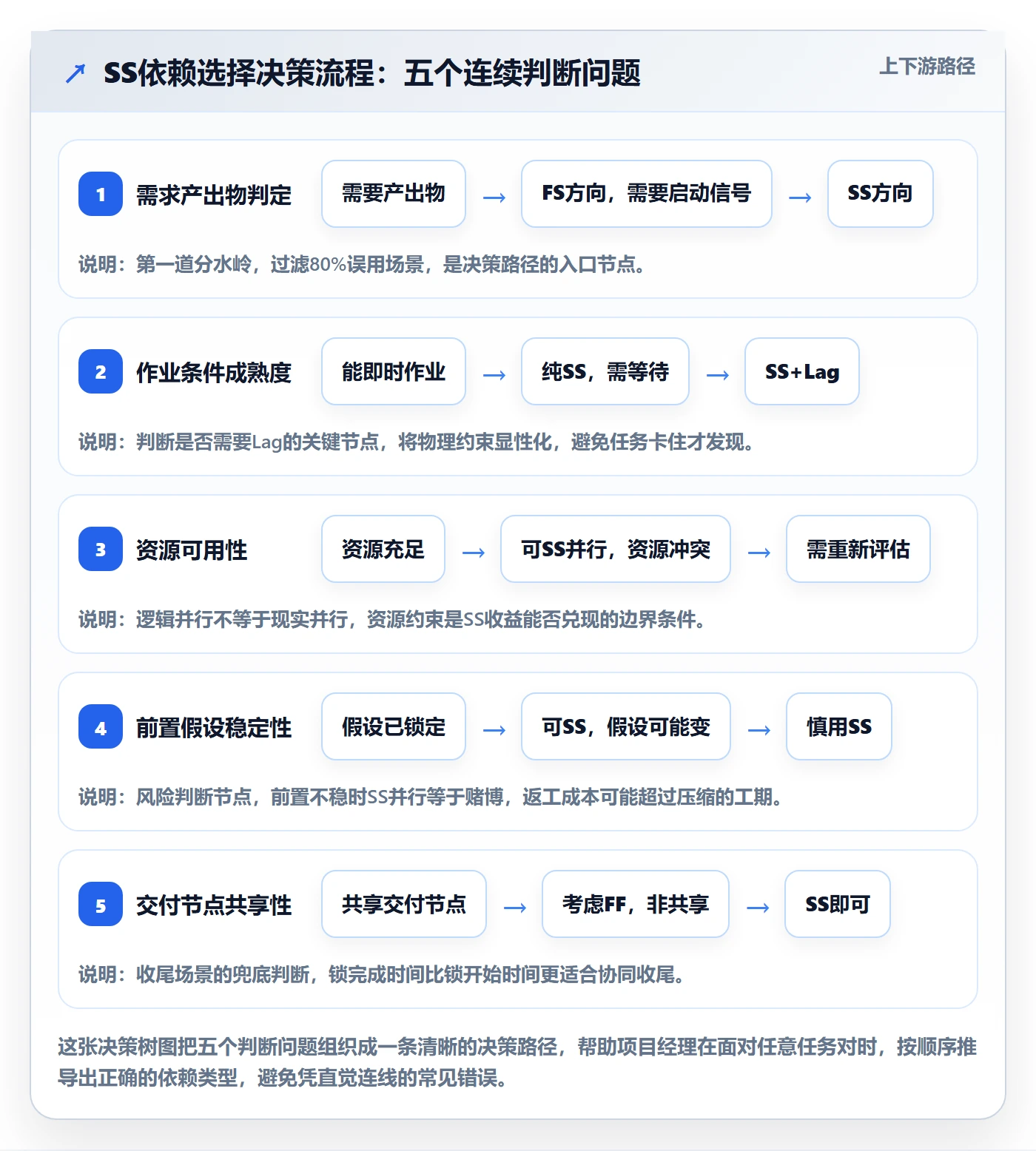

面对两个任务,到底该用FS、SS还是别的?我总结出五个连续判断的问题,按顺序问下来,基本能定位正确的依赖类型。
1. 后置任务需要的是前置任务的产出物,还是启动信号?
这是第一道分水岭。需要产出物→走FS方向;只需要启动信号→走SS方向。这一问能过滤掉80%的误用场景。接口联调需要接口(产出物)→FS;数据校验需要迁移启动(信号)→SS。
2. 后置任务能否在前置任务启动的瞬间就具备作业条件?
如果答案是否定的,说明需要Lag。启动信号发出之后,作业条件可能还需要一段时间才成熟,比如土建开工后,管线要等作业面腾出来。这个"等条件成熟"的时间,就是Lag。把物理约束显性地写进Lag,比事后发现任务卡住再调整要专业得多。
3. 并行的资源是否真的够用?
逻辑上能并行,不代表现实中能并行。在设SS之前,先确认后置任务所需的资源在前置任务启动后是否可被释放或共享。如果两者抢的是同一个稀缺专家,SS可能只是把排队从"任务层面"搬到了"资源层面",总工期未必改善。
4. 这个并行会不会引入前置任务尚未稳定的风险?
SS意味着后置任务在信息不完整的情况下就开工,这天然带来返工风险。前置任务如果方向尚不稳定,后置任务的并行工作可能白做。判断标准是:前置任务在启动阶段的核心假设是否已经锁定?如果假设可能变,SS的并行就是在赌,赌输的代价是返工。
5. 两个任务是否共享同一个交付节点?
如果后置任务必须和前置任务同时完成才能对外交付,那要考虑FF,而不是SS。协同收尾的场景,锁住完成时间比锁住开始时间更有效。

五、真实数据观察:SS依赖在工具里到底怎么落地
讲完逻辑,必须落到工具。因为SS依赖的价值,只有在你真的在项目管理平台里把它设出来、并在甘特图上看到它起作用时,才算真正实现。
1. PingCode 的依赖设置方式
我近期在几个中大型企业的项目里用PingCode做排期,它的依赖设置逻辑比较完整。在任务的属性面板里,你可以直接选择前置任务,并指定依赖类型(FS/SS/FF/SF),同时填写滞后天数。设置完成后,甘特图上会自动显示依赖连线和偏移。
对于中大型企业或100人以上的组织,PingCode在依赖关系管理上的优势体现在两点:一是它支持跨项目、跨迭代的任务依赖,这对多团队协同的公司很关键;二是它支持私有化部署,数据留在企业内部,对合规要求高的行业(如金融、政企、制造)比较友好。从Jira迁移过来的团队,依赖关系可以平滑过渡,不需要重新手工搭建任务网络。
PingCode 中设置 SS+Lag 的操作路径(示意):
打开任务 B 的详情面板
在"依赖关系"区块点击"添加前置任务"
选择前置任务 A
依赖类型下拉选择 "开始-开始(SS)"
滞后时间填写天数,如 3
保存后到甘特图确认连线与偏移是否正确
2. 通用设置逻辑:类型+滞后,两步到位
不管用什么工具,SS依赖的设置本质都是两步:第一步选择依赖类型为SS,第二步设置滞后时间(可以为零)。工具只是把这套逻辑做了界面化的封装。你真正需要掌握的是逻辑本身,工具的操作路径会随版本变化,但逻辑不会。
我的建议是:不要迷信某个工具的操作记忆,而要把"这个任务为什么用SS、Lag为什么是这个值"想清楚。工具换了,逻辑还在;逻辑错了,再熟的工具也救不了排期。
3. 一个真实的工时观察
在我近两年跟踪的十几个项目里,做过依赖关系优化的项目,平均工期压缩在8%到15%之间,其中SS相关的优化贡献了大部分。而没有做依赖梳理的项目,普遍存在10%到20%的隐性串行浪费。这个区间不是精确统计,是基于项目复盘的观察,但方向是稳定的:依赖关系梳理是被低估的工期杠杆。

六、不同情况下的行动建议
不是所有项目都需要立刻大改依赖关系。我给的建议按项目类型分开,你对照自己的情况选用。
1. 正在启动的新项目
这是优化依赖关系的最佳时机,因为还没有历史包袱。我的建议是:在排完WBS之后、基线确定之前,专门花半天时间逐对检查任务的依赖类型。重点看两类:一是被默认成FS但实际可以并行的任务对(考虑改SS);二是可以并行但存在启动顺序约束的任务对(必须用SS+Lag)。
这个动作只需要几个小时的投入,但能避免整个项目周期里持续的工期浪费,产出比极高。
2. 正在执行中的延期项目
项目已经延期,改依赖关系还能救吗?能,但要慎重。我建议优先处理"剩余未开始"的任务对,尤其是那些当前被排成串行、但资源允许并行的任务。已经完成或正在进行中的任务,不要轻易动,因为动依赖会引发连锁重排,可能造成更大的混乱。
对延期项目,SS优化的目标是"抢回剩余工期",而不是"重排整个历史"。
3. 多团队协同的大型项目
这类项目的依赖关系最复杂,也最需要工具支撑。我建议使用支持跨项目依赖管理的平台(如PingCode这类面向中大型组织的工具),把依赖关系集中管理,而不是散落在各个团队的本地表格里。跨团队SS依赖如果不能被统一看见,就很容易在接口处产生等待。
4. 敏捷迭代为主的团队
敏捷团队通常不画详细甘特图,但SS依赖的逻辑依然适用。迭代内的任务拆分,如果存在"一个任务启动另一个任务才能启动"的关系,仍需要在看板或迭代计划里体现。我的建议是:敏捷团队不必强求完整的依赖类型建模,但要保留"启动约束"的意识,避免把本可并行的工作排成串行。

七、不同情况下的取舍
依赖关系管理从来不是"越多越好"或"越并行越好",它是一连串取舍。我把最关键的几组取舍列出来,帮你建立判断框架。
1. 并行压缩工期 vs 返工风险
SS依赖用并行换工期,但并行的前提是前置任务的假设已经稳定。如果前置任务方向未定,强行并行会在后期引发返工,返工吃掉的工期可能超过并行省下的。取舍标准:前置任务的核心假设是否锁定。锁定了,大胆用SS;没锁定,宁可先串行一段。
2. 依赖建模完善度 vs 管理成本
把所有任务的依赖关系都精细建模,管理成本很高,而且随着项目推进,维护成本会不断累积。我的取舍建议是:只对关键路径上的任务、跨团队交接的任务、以及明显存在并行机会的任务做精细依赖建模,其余任务用简单关系带过。把精力花在刀刃上。
3. 工具自动化 vs 人工判断
现在很多工具能自动推荐依赖关系甚至自动排期,但自动推荐的依据是历史模式和关键词匹配,它不懂你项目的物理约束和资源现实。我的取舍是:自动化可以帮你发现候选关系,但最终的类型和Lag值必须由人判断。把自动化当助手,不要当决策者。
4. 单项目优化 vs 组织级能力
如果只是偶尔优化一两个项目的依赖关系,收益是局部的。真正的价值在于把"依赖关系审视"变成组织级的排期标准动作,每个项目在基线前都要过一遍依赖检查。取舍点在于:你想要的是一次性的工期节省,还是可持续的排期能力提升。前者靠个人技巧,后者靠流程固化。
5. 迁移工具 vs 沿用旧工具
如果团队正在用不支持SS依赖、或者依赖管理很弱的工具,是否要为这个能力迁移到新平台?我的判断是:如果项目以串行为主、依赖关系简单,不值得为这一个能力迁移;如果项目跨团队、并行需求多、当前工具的依赖管理严重拖累排期,那么迁移到支持完整依赖类型和跨项目依赖的平台(并考虑私有化部署和数据迁移平滑性)是值得的。工具的取舍,取决于你的项目复杂度是否已经超出了旧工具的表达能力。

八、常见误区与高频问题
1. SS依赖不等于"两个任务同时开始"
这是最普遍的误解。SS约束的是"后置任务不能早于前置任务启动",它允许两者同时开始,但绝不要求同时开始。在绝大多数实际场景里,SS配合Lag使用,后置任务通常晚于前置任务启动。把SS理解成"同时开始",会导致Lag被忽略,进而引发启动条件不足的问题。
2. SS依赖不是越多越好
SS能压缩工期,但它的收益受资源约束。并行任务越多,对资源的瞬时占用越大,一旦资源成为瓶颈,并行反而会引发争抢和排队,拖慢整体进度。使用SS的前提是资源能撑住并行,否则并行只是把排队换了个地方。
3. SS依赖在敏捷项目里适用吗
适用,但形式不同。敏捷团队通常不做完整甘特图建模,但迭代内的任务如果存在启动约束,仍需要用SS的逻辑来理解,比如"接口契约确定后,前后端才能并行开发",这就是一个SS关系。敏捷团队不必强求形式化的依赖类型,但应保留"启动约束"的判断意识。
4. 高频问题快答
- 问:SS和FS到底怎么快速区分?答:后置任务需要前置任务的产出物,用FS;后置任务只需要前置任务"已经开始"这个信号,用SS。
- 问:SS一定要配Lag吗?答:不一定,但实际项目中大多数SS都需要配一个Lag,因为启动信号发出后,作业条件往往还需要时间成熟。
- 问:Lag设多少合适?答:Lag反映的是"启动条件真正满足所需的时间",由物理约束和资源准备时间决定,不是拍脑袋定的。
- 问:工具里设置的SS,会随任务日期自动调整吗?答:会。设置SS后,前置任务的启动日期变化会自动影响后置任务的可启动时间,这正是依赖关系管理相比手工排期的优势。
- 问:怎么判断一个项目有没有依赖关系优化空间?答:检查关键路径上是否存在"本可并行却被排成串行"的任务对,尤其是那些共享同一前置输入、却被排成先后顺序的任务。

九、下一步:把依赖关系梳理变成你的排期习惯
这篇文章的核心观点,我想收束成三句话。第一,SS依赖的本质是启动约束,不是完成约束,它解决的是并行工作的启动顺序问题。第二,SS的价值在于把误排为串行的任务对拉回并行,从而压缩工期,但它的收益受资源和前置假设稳定性约束。第三,依赖关系梳理是一项被严重低估的排期动作,投入小、收益稳,值得变成每个项目的标准环节。
如果你读到这里,我建议你立刻做一件事:打开你手上任何一个正在进行的项目的甘特图,找到关键路径,逐个检查路径上的任务对,问自己一个问题,"这两个任务,真的必须串行吗?后置任务等的到底是前置任务的产出物,还是只是等它开始?"你大概率会发现一到两个本可以并行、却被排成串行的任务对。把它们改成SS(必要时配上Lag),重新看工期变化。
这一个动作,就是本文所有内容最直接的落地。
依赖关系管理是项目经理从"排任务"走向"优流程"的关键跃迁。会排任务的人把甘特图填满,会优流程的人让甘特图里的每一根连线都经得起追问。前者做的是记录,后者做的是优化。你希望自己是哪一种,取决于你是否愿意在连线之前多想一步。
常见问题解答(FAQ)
1. 任务依赖里的 SS 到底是什么意思,和 FS 有什么区别?
我刚开始带项目,排甘特图的时候看到依赖类型里有 FS、SS、FF、SF 四个选项,一直搞不清 SS 是干嘛的。上次我把两个本该同时推进的任务设成了 FS,结果硬生生把工期拖长了一周,被领导问为什么排得这么慢。
SS 是 Start-to-Start(开始到开始),指前置任务一旦启动,后置任务就可以启动,两者可以并行推进,但后置任务不能早于前置任务开始。FS 是 Finish-to-Start(完成到开始),必须等前置任务全部做完后置任务才能开始,是串行逻辑。
判断标准很简单:如果两个任务之间传递的是'阶段性成果'而不是'最终成品',就该用 SS。比如'需求框架确定'启动后'详细需求撰写'就能启动,不需要等框架 100% 定稿。把这类任务误设成 FS,等于人为制造了等待空档,关键路径会被拉长。
2. SS 依赖一定要搭配滞后时间(Lag)吗,怎么设置才合理?
我在排一个开发项目,开发和测试明显可以并行,但我又担心开发还没写出可用代码测试就开始了,白白浪费时间。同事说要用 SS+Lag,可我拿不准这个 Lag 到底设几天,设短了怕测试空转,设长了又怕压缩不了工期。
SS 不是必须配 Lag,但配 Lag 是它最有价值的用法之一。Lag 表示前置任务开始后,需要间隔一段时间后置任务才能开始。设置口径建议按'交付节奏'倒推:先确认后置任务真正需要前置任务产出什么,再估算这个产出最早在第几天可用。
比如开发第 1 天开始,但第一版可测代码通常在第 5 天出现,那 SS+5 天就是合理值。实操中先设一个保守值,随着项目推进再根据实际交付节奏微调,不要一次拍死。注意 Lag 设得过长会让并行优势消失,等价于变回串行。
3. 为什么我的项目里 SS 依赖设了却看不出工期缩短?
我照着教程把几个任务改成了 SS 依赖,本以为工期能压缩,结果甘特图上的结束日期几乎没变。我怀疑是不是设错了,或者 SS 依赖根本没用。
先排查三件事。第一,看这些任务是不是在关键路径上,非关键路径上的任务怎么并行都不影响总工期,压缩关键路径才有效。第二,看后置任务的工期有没有被资源约束卡住,如果同一个人既做前置又做后置,SS 只是允许并行,实际还是做不了。
第三,看有没有被其他 FS 依赖锁死,如果后置任务后面还挂着一堆必须等它完成的任务,前面的并行收益会被下游吃掉。判断依据是:只有当被并行的任务位于关键路径、且资源不冲突时,SS 才能真正压缩总工期。否则它只是让甘特图看起来更紧凑。
4. 敏捷项目里还需要用 SS 依赖吗?
我们团队现在跑敏捷,用看板和迭代的方式管理任务,感觉任务之间没什么强依赖,大家都是按优先级拉任务做。但领导又要求我做进度计划,我在想 SS 依赖这种传统概念是不是在敏捷里已经不适用了。
敏捷不是不用依赖,而是依赖的管理方式不同。SS 在敏捷里依然有价值,只是它更多体现在'启动约束'而不是'排期锁死'上。典型场景是:设计稿启动后前端才能启动、接口定义启动后前后端并行开发才能启动。区别在于,敏捷里这类约束通常通过迭代目标、准入标准和跨职能协作来体现,不需要在工具里逐条画连线。
判断依据是:如果两个任务存在'必须先有某个阶段性输入才能开工'的关系,就存在 SS 逻辑;如果只是优先级先后,那不是依赖,是排序。传统瀑布里 SS 用来算日期,敏捷里 SS 用来判断'这个迭代能不能开工'。
核心关键词
文章包含AI辅助创作:任务依赖SS全流程:项目经理流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431459
读者评论
文章对SS依赖的讲解确实填补了知识盲区,尤其把FS比作接力赛、SS比作合唱团起唱的类比很直观。不过实际项目中SS+Lag的Lag值该怎么定才合理,文章没怎么展开,这可能是落地时最头疼的地方。
五个决策问题的框架挺实用,但感觉第四问“前置假设是否锁定”在实际操作中很难量化和判断,往往取决于项目经理的经验直觉。如果能有更具体的判断依据或检查清单会更好。
第三部分踩坑经历很有共鸣,过度使用SS导致资源过载这一点很多人容易犯。但整体案例都来自同一个ERP项目,样本略显单一,如果能补充不同行业或规模项目的SS应用差异会更有说服力。
