去年我帮一家约 400 人的智能硬件公司做管理体系复盘,他们刚交付一个投入 11 个月的重点项目,最终延期 47 天,超预算 22%。项目复盘会上,老板问了一个让全场沉默的问题:公司三年前就发文建立了《项目进度管理制度》,为什么这个项目从头到尾没有一次因为制度而提前发现问题?进度管理专员支支吾吾半天,最后说了一句实话:制度里写了"项目应按计划推进""出现偏差应及时上报""进度管理纳入考核",但没人知道偏差多少算偏差、上报给谁、多久内必须响应、不响应会怎样。
文件挂了三年,一次都没真正启动过。
这不是个例,而是一种结构性通病。我接触过的中大型企业里,绝大多数并不缺进度管理方法,甘特图、关键路径、敏捷迭代、看板,工具箱里都有。缺的是让这些方法自动运转起来的制度约束。所以这篇文章不讲"有哪些进度管理方法",而是讲管理层到底应该设计哪几项制度、每项制度的核心条款是什么、落地后用什么清单去检查它是否真的在运转。如果你是企业高层、PMO 负责人或项目管理办公室主任,这应该就是你要的那份可对照自查的东西。
一、先说核心结论:进度管不住的根因,是制度没有"触发器"
我把过去几年做过的项目体系诊断做了个粗略统计,大约 30 多个案例。其中一个反复出现的现象值得先说结论:进度失控的项目,绝大多数不是因为没人发现偏差,而是因为发现了偏差却没有任何制度规定"接下来必须发生什么"。项目经理看到了延期风险,但制度没规定他必须在几小时内预警、预警后谁必须在多久内响应,于是他选择先扛着、先自己加班补,等到扛不住再说。等说的时候,往往已经无法挽回了。
所以我把进度管理制度的核心定义为一句话:制度的价值不在于约束人"要按时完成",而在于规定"当事情没有按时发生时,系统会触发什么动作"。制度是一组触发器,不是一个愿望清单。管理层设计制度时,真正要回答的是四个问题:偏差到什么程度触发什么级别、谁在多久内必须响应、响应不了升级给谁、升级后如何裁决。
1. 管理层真正要抓的是"制度",不是"方法"
方法论层面,怎么画网络图、怎么算浮动时间、怎么开站会,这些是项目经理和 PMO 的专业能力,管理层不需要精通。但制度层面,审批权限怎么划分、汇报节奏怎么定、偏差升级的红线画在哪里、考核权重给多少,这些是管理层的专属决策,没人能替你做。
很多公司把这两件事混在一起,结果就是:管理层买了一堆项目管理工具、请了培训、上了系统,但因为制度没定,工具里的数据没人当真,系统变成了电子版的形式主义。
2. 制度设计必须"三层分离"
公司级制度、项目级制度、个人级任务管理,这三层的设计逻辑完全不同,混为一谈是常见的失败起点。公司级制度解决的是"资源如何在多个项目之间分配、重大偏差如何升级到经营层";项目级制度解决的是"单个项目的计划、评审、变更如何运转";个人级解决的是"每个人如何管理自己的任务节奏"。这三层如果写在同一个文件里,最后一定是哪一层都没落地。
3. 判断一套制度是否合格,只看一句话
把制度交给一个刚上任的项目经理,他能不能不请示任何人就完成一次标准的进度偏差处理?如果能,制度是可执行的;如果他需要到处问"这算偏差吗""我该报给谁""走什么流程",那这套制度就是不合格的文本。管理层自查时,这句话比任何长篇评估都有效。

二、背景与真实场景:为什么"写在纸上、挂在墙上、掉在地上"
进度管理制度失效,通常不是因为设计得不够全,而是因为设计时站在了"合规视角"而不是"运转视角"。我见过的失败制度,几乎都有下面几个共同场景。
1. 制度由"文案"写,不由"当事人"写
很多公司的进度管理制度是行政或质量部门代写的,参照的是模板和行业范本。写出来逻辑完整、章节齐全,但里面没有一条是项目经理在真实项目里需要的东西。项目经理看到这份制度的第一反应是"这跟我干活没关系",于是制度从发布那天起就被默认为"上面的事"。
我坚持的做法是:制度建设必须让一线执行者参与起草核心条款。哪些节点最容易出问题、哪些审批最容易卡住、哪些汇报最容易变成走过场,这些信息只有干活的人知道。管理层要做的是给边界和原则,不是给条文。
2. 只有"要求",没有"触发条件和响应时限"
翻一翻手边任意一份进度管理制度,大概都能找到类似句子:"各部门应及时汇报进度进展情况。""对于进度偏差应及时分析原因并采取纠正措施。"问题在于,"及时"是多久?"偏差"是多少?"纠正措施"由谁确认有效?没有量化条件和管理时限的条款,等于没有条款。
我的判断标准很直接:一条进度管理制度条款,如果无法被第三方客观判定"做到了还是没做到",它就不该写进制度里,它更适合写进培训材料。
3. 制度只覆盖"正常流",不覆盖"异常流"
计划审批、周报、月度评审会,这些是正常流,大多数制度都写了。但真正决定制度成败的,是异常流:项目已经确定要延期了怎么办、关键资源被临时抽走了怎么办、客户需求突变了导致基线失效怎么办。这些异常场景如果制度里没有明确规定,一线只能凭经验处理,处理方式参差不齐,管理层事后才发现问题。
我在诊断时经常做一件事:把过去一年所有延期项目的原因列出来,然后逐条去制度里找对应的处理条款。找不到的,就是制度空白区。用这个办法,往往半小时就能定位出一套制度的真实漏洞。

三、拆解常见误区:管理层在进度制度设计上的五类典型误判
这些误判我几乎每次诊断都会遇到,而且它们的共同特点是,看起来都对,但都是把问题往前推了半步就停住了。
1. 误区一:以为"上了工具"就等于"管住了进度"
工具解决的是数据可视化和协同效率,解决不了"谁为偏差负责、谁必须响应"。我见过项目管理系统里红色的预警灯挂了整整两周,没有任何人处理,不是因为系统没提醒,而是因为制度没规定红灯亮起后谁必须做什么。工具是记录仪,制度是发动机,两者不可互替。
2. 误区二:把"汇报频率"当成"管控强度"
很多管理者认为要求每天汇报进度就是加强管控。实际情况常常相反:汇报越频繁,信息量越稀释,真正的问题被淹没在日常流水账里,管理层反而更难发现关键偏差。管控强度应该体现在"异常触发后的响应速度"上,而不是"日常汇报的密度"上。日报、周报、双周报的选择,应该取决于项目波动性和风险等级,而不是管理者的焦虑程度。
3. 误区三:制度条款越"刚性",落地越难
研发型项目、创新型项目天然有不确定性,如果制度要求"计划一旦确定不得变更",结果只有两种:要么大家偷偷改计划不报备,要么制度被集体绕过。真正有效的制度是"变更可以,但必须留下轨迹并有明确审批层级",刚性体现在流程上,不体现在"不许变"上。
4. 误区四:认为进度管理是项目经理的岗位职责
这个误区最难纠正。项目延期,第一反应是项目经理能力不行;但真正决定进度能否管住的,是管理层有没有把资源调配权、跨部门协调权、优先级裁决权这三件事实质性地授予项目经理或 PMO。没有这些权限,项目经理能做的只有汇报和等待,进度自然管不住。
5. 误区五:用"考核扣分"代替"制度约束"
有些公司进度管理落地的手段就是"延期扣绩效",其他什么都不做。这会导致一个隐性后果:一线为了不被扣分,会倾向于把计划报宽、把风险藏起来,结果数据越来越不可信。考核是制度的最后一环,不是唯一一环。前面没有预警、协调、升级机制,单靠考核只会扭曲数据。

四、专业判断逻辑:管理层进度管理制度该怎么设计
我把制度设计的判断逻辑拆成三层,对应管理层、项目层、执行层,每一层的目标、关注点、设计抓手都不同。理解这三层,才能理解为什么"一套制度打天下"必然失败。
1. 三层制度各管什么
| 层级 | 核心目标 | 核心条款类型 | 管理层介入方式 |
|---|---|---|---|
| 公司级制度 | 多项目资源分配与重大偏差升级 | 审批权限、升级红线、考核权重 | 直接决策定稿 |
| 项目级制度 | 单项目计划、评审、变更的运转 | 计划基线、汇报节奏、变更流程 | 审批授权、抽查 |
| 个人级机制 | 个体任务节奏与信息同步 | 任务颗粒度、上报习惯、工具规范 | 培训与示范 |
这张表的用法很实际:公司级制度由管理层拍板,项目级制度由 PMO 起草管理层审批,个人级机制由项目经理带团队形成公约。三层如果写在同一份文件里,实际执行时一定哪层都顾不上。
2. 每项制度必须包含"五要素"
无论是审批、汇报、预警、变更还是考核,任何一项制度条款都应包含五个要素:
- 触发条件:在什么情况下这条制度被激活(比如"偏差超过计划工期的 10%")。
- 责任主体:谁负责执行、谁负责确认(写具体角色,不写"相关部门")。
- 时限要求:从触发到响应、从响应到闭环分别允许多久。
- 动作定义:响应具体要产出什么(如一份偏差分析表、一次评审会)。
- 升级路径:在时限内未闭环时,自动升级给谁。

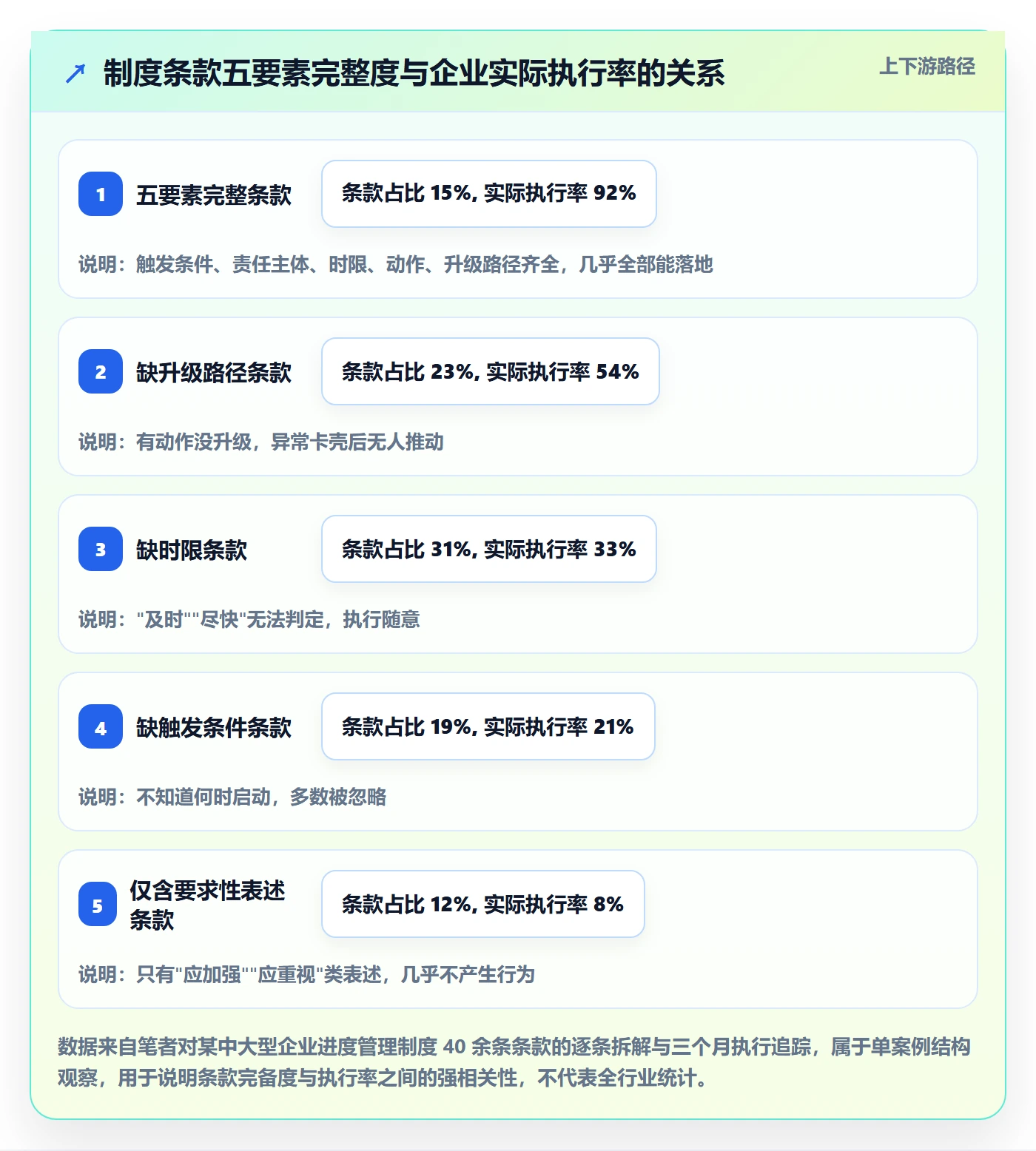

如果一条制度条款缺了其中任何一项,它就有极大概率在真实项目中失效。我做过一个小实验:把某公司进度管理制度里 40 多条条款逐条按这五要素拆解,结果完整包含五要素的只有 6 条。这 6 条条款,恰好也是那家公司唯一在实际运转的部分。

3. 管理层的角色是"定规则、给资源、做裁决"
这三件事缺一不可。定规则是设计制度;给资源是在规则框架下保证关键项目有优先权和关键人;做裁决是当升级路径走到管理层时,必须有人拍板。很多制度之所以形同虚设,不是因为规则没写,而是因为升级到管理层之后没人真的裁决,导致升级机制失去意义。
我见过一家公司做得很聪明:把升级到管理层的重大进度偏差,纳入每周固定一次的高层例会固定议题,管理层必须当场给出裁决意见。制度一落地,中层处理偏差的积极性和主动性明显变化,因为他们知道真升级上来是要有结果的。

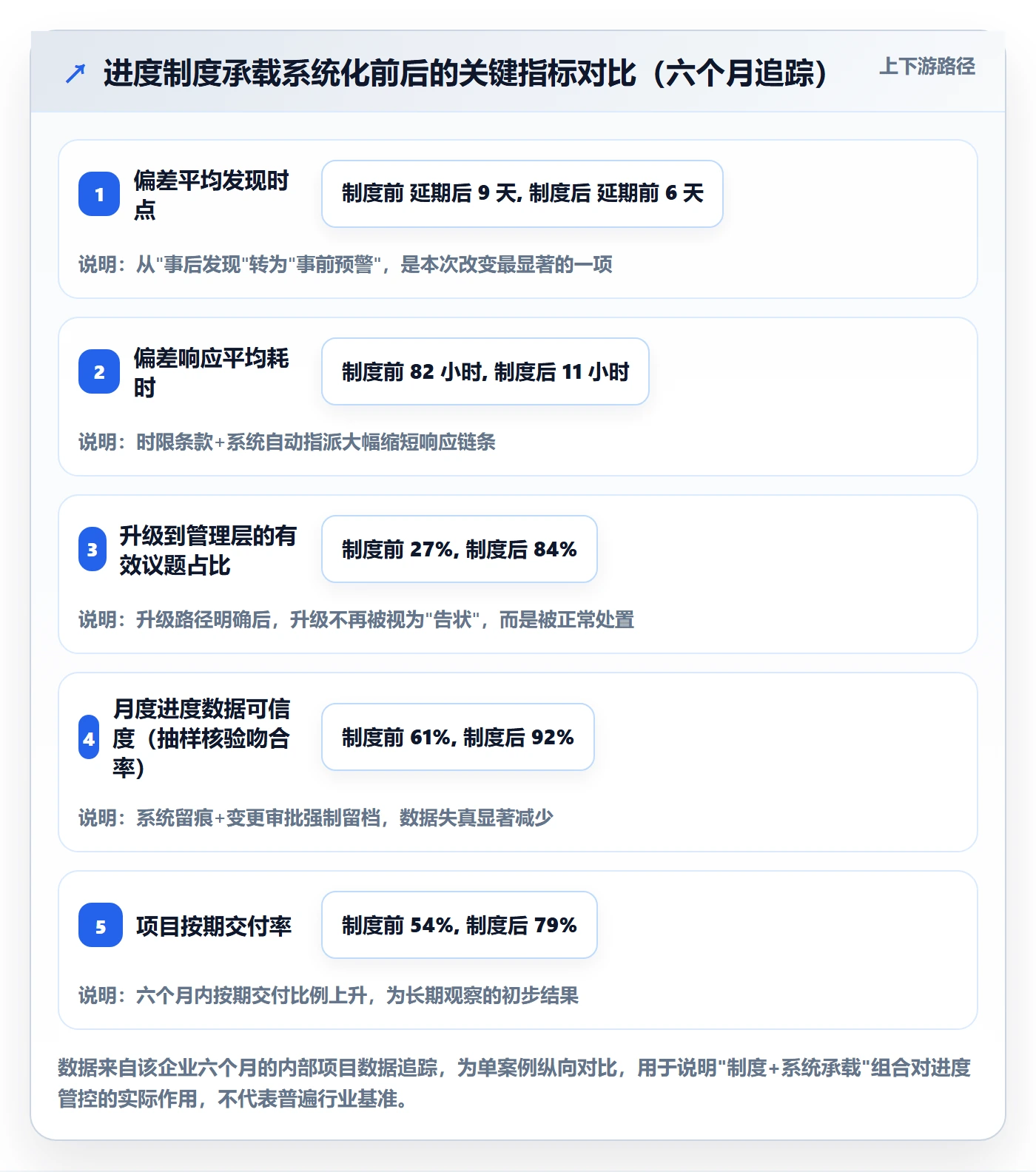

五、案例与数据观察:一家 400 人企业用 PingCode 重做进度制度的六个月
回到开头那家智能硬件公司。复盘之后,他们没有急着推翻原有制度,而是先做了一件事:把过去两年所有延期项目的原因逐条对照制度,发现 68% 的延期在制度里找不到对应的处理条款。这就是制度空白的量化证据。
1. 第一个月:重写制度的核心条款
他们没有重写整份制度,而是只补了三块空白:偏差预警的量化红线、升级路径的时限规定、变更审批的权限划分。每一条都按前面说的五要素结构写,尤其是时限,把"及时"全部替换成具体小时数或天数。
2. 第二到第三个月:用 PingCode 承载制度、让触发机制可被系统执行
制度要落地,必须有承载它的系统。这家公司选用了 PingCode 作为项目管理和进度管控平台。PingCode 主要服务中大型企业及 100 人以上组织,对这家 400 人规模、多项目并行的公司来说匹配度较高。
更关键的是,PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代的合适选择。这家公司原来用的是 Jira,团队习惯和已有工作项数据需要保留,迁移过程中没有出现大规模返工。对中大型企业而言,私有化部署还解决了一个现实问题,项目进度数据、成本数据、客户信息不必离开公司内网,管理层在推动制度时顾虑更少。
他们把制度里的触发条件直接配置进系统:当某个里程碑的预测完成时间比基线晚于设定阈值时,系统自动生成预警并指派给规定角色,同时抄送上一级。制度从"文本"变成了"系统动作"。这一步是整个项目里变化最明显的。

3. 第四到第六个月:用检查清单反向验证制度
制度跑起来之后,最容易犯的错是"以为生效了"。这家公司做了一件我认为很关键的事:每两周用一份落地检查清单抽检一次,检查的不是"制度有没有写",而是"制度有没有被触发、触发后有没有按五要素闭环"。检查结果直接进入 PMO 月度报告给管理层。
六个月后,他们自己总结出的最大变化不是数字本身,而是:管理层从"追问进度"变成了"看系统触发和闭环记录",讨论的问题从"为什么延期"提前到了"这个预警该怎么处置"。这才是进度管理制度应该带来的状态。
4. 关于数据可信度的补充观察
有一点必须强调:这套制度能跑起来,前提是进度数据的可信度。前面提到,制度前抽样核验吻合率只有 61%,也就是说近四成的进度数据在系统里和实际不符。制度落地后升到 92%,靠的是变更审批强制留档和系统留痕。如果数据不可信,再好的制度也只是在错误信息上做决策。所以进度管理制度里必须包含一条"数据录入与真实性"条款,这也是很多公司制度里缺失的一环。
六、管理层进度管理制度设计清单(8 项核心制度)
下面这八项制度,是我认为中大型企业进度管理制度里最核心的部分。每一项我都按"目的,核心条款,管理层动作,常见坑"的结构给出,你可以直接对照自查。
1. 进度计划审批制度
- 目的:让不同规模、不同风险等级的项目匹配不同层级的审批权限,避免"大项目随便批、小项目层层批"。
- 核心条款:按项目预算、工期、战略权重划分等级;每级明确审批人和审批时限;关键里程碑计划必须经审批才可纳入基线。
- 管理层动作:亲自划定等级标准,不交给下属。
- 常见坑:等级只按金额划分,忽略战略权重和跨部门复杂度。
2. 进度汇报制度
- 目的:让管理层用最低的信息成本掌握真实进度,而不是被汇报淹没。
- 核心条款:定义汇报频率与项目波动性挂钩;明确汇报模板必含字段(基线、当前预测、偏差、原因、措施、风险);规定异常时必须单独上报,不埋进日常汇报里。
- 管理层动作:审阅模板设计,确保关键信息在模板里有固定位置。
- 常见坑:汇报频率只由管理层主观决定,不考虑项目特性;模板没有"预测完成时间"字段,只有"当前完成百分比"。
3. 进度偏差预警制度
- 目的:让偏差在还能挽回的时候就被暴露出来。
- 核心条款:定义偏差阈值(如预测完成时间晚于基线超过 X 天或 X%)触发预警;定义预警等级与对应响应层级;规定预警后必须在限定时间内产出原因分析和措施。
- 管理层动作:亲自确认阈值,阈值太松失去意义,太紧则预警泛滥。
- 常见坑:只设一个阈值,没有分级,导致小偏差和大偏差用同样的响应方式。
4. 进度协调会议制度
- 目的:让会议成为解决偏差的场所,而不是播报进度的地方。
- 核心条款:区分站会、周协调会、月度评审会的定位与输出;每类会议明确输入(数据、预警)、输出(决议、责任人、时限);规定会议纪要必须在限定时间内发出。
- 管理层动作:出席月度评审会和重大偏差专题会,其他会议授权。
- 常见坑:所有会议都没输出,开完没有任何决议项;会议议程里没有"待决策"清单。
5. 进度变更管理制度
- 目的:允许变更,但变更必须留痕、审批、重设基线。
- 核心条款:定义什么算变更(范围、里程碑、关键资源、工期);规定变更谁提、谁审、谁批;规定变更后基线重置流程;规定未经审批的变更视为无效。
- 管理层动作:审批超出项目级权限的重大变更。
- 常见坑:只写"变更需审批",不写"不审批会怎样",导致私下改计划普遍存在。
6. 进度考核激励制度
- 目的:让进度管理的结果真实影响绩效,但又不至于逼出数据造假。
- 核心条款:明确进度指标纳入考核的权重;区分"可控偏差"与"不可控偏差"的处理;规定预警及时上报和主动暴露问题在考核中不被惩罚,隐瞒问题才被追责。
- 管理层动作:确认考核权重和免责条款,这是最难但最关键的一步。
- 常见坑:只看结果不看过程,导致一线藏风险;免责条款不清晰,没人敢主动上报。
7. 进度管理工具与数据制度
- 目的:保证系统里的进度数据可信、可用、可追溯。
- 核心条款:规定数据录入责任人与时限;规定数据变更必须留痕;规定定期抽样核验数据真实性;规定系统与实际执行的差异处理方式。
- 管理层动作:把数据真实性抽检纳入常规管理动作。
- 常见坑:系统上线后没人维护数据,数据与实际情况脱节,管理层基于错误数据做决策。
8. 进度管理能力建设制度
- 目的:让新项目经理、新管理者、新成员有明确的进度管理能力入口。
- 核心条款:规定新项目经理上岗前必须完成进度管理制度培训与考核;规定管理层每年至少参与一次制度复盘;规定培训内容随制度迭代更新。
- 管理层动作:把管理层的参与写进制度,而不是只要求一线学习。
- 常见坑:培训只面向执行层,管理层从不参加,制度理解出现断层。

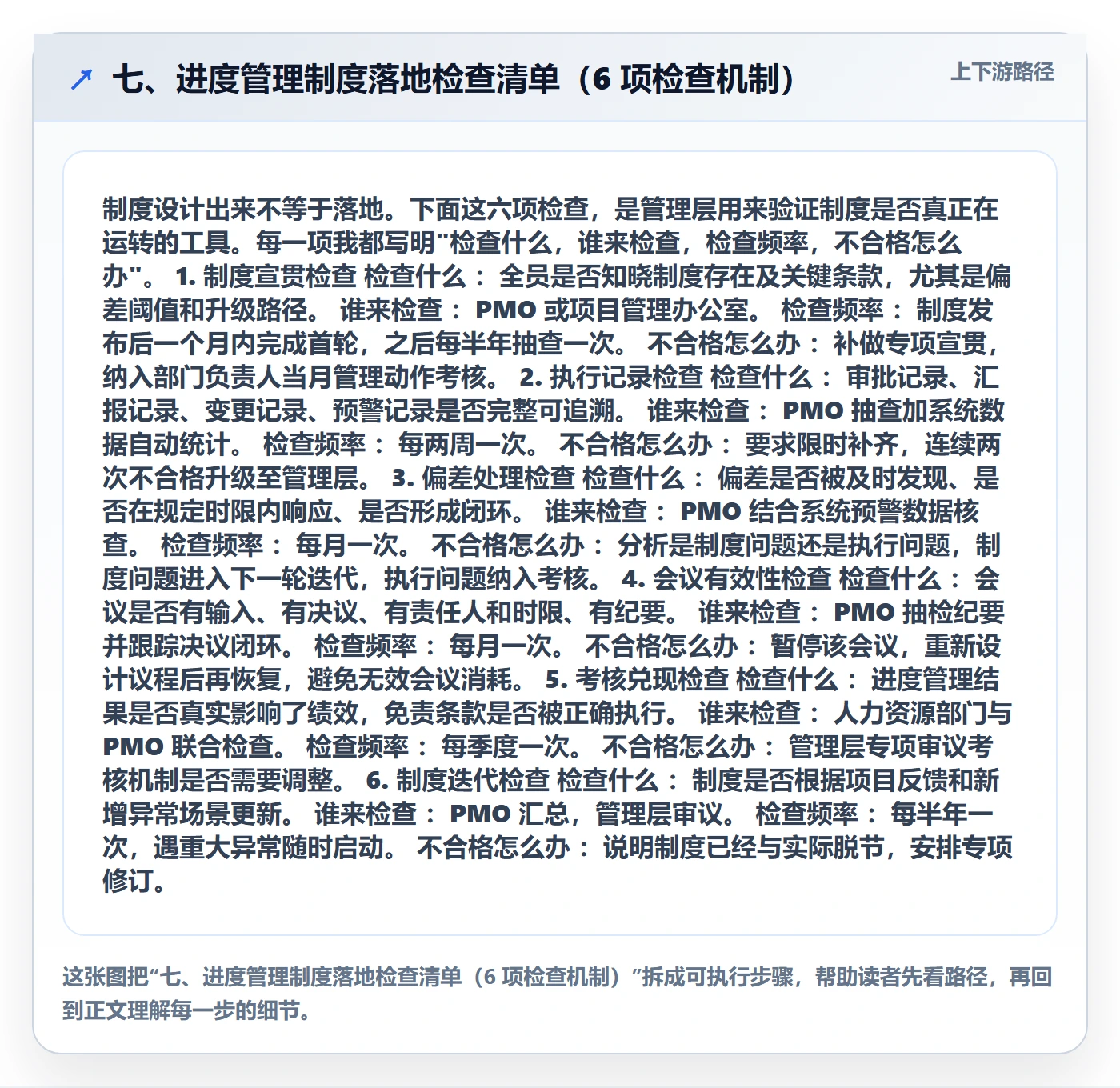

七、进度管理制度落地检查清单(6 项检查机制)
制度设计出来不等于落地。下面这六项检查,是管理层用来验证制度是否真正在运转的工具。每一项我都写明"检查什么,谁来检查,检查频率,不合格怎么办"。
1. 制度宣贯检查
- 检查什么:全员是否知晓制度存在及关键条款,尤其是偏差阈值和升级路径。
- 谁来检查:PMO 或项目管理办公室。
- 检查频率:制度发布后一个月内完成首轮,之后每半年抽查一次。
- 不合格怎么办:补做专项宣贯,纳入部门负责人当月管理动作考核。
2. 执行记录检查
- 检查什么:审批记录、汇报记录、变更记录、预警记录是否完整可追溯。
- 谁来检查:PMO 抽查加系统数据自动统计。
- 检查频率:每两周一次。
- 不合格怎么办:要求限时补齐,连续两次不合格升级至管理层。
3. 偏差处理检查
- 检查什么:偏差是否被及时发现、是否在规定时限内响应、是否形成闭环。
- 谁来检查:PMO 结合系统预警数据核查。
- 检查频率:每月一次。
- 不合格怎么办:分析是制度问题还是执行问题,制度问题进入下一轮迭代,执行问题纳入考核。
4. 会议有效性检查
- 检查什么:会议是否有输入、有决议、有责任人和时限、有纪要。
- 谁来检查:PMO 抽检纪要并跟踪决议闭环。
- 检查频率:每月一次。
- 不合格怎么办:暂停该会议,重新设计议程后再恢复,避免无效会议消耗。
5. 考核兑现检查
- 检查什么:进度管理结果是否真实影响了绩效,免责条款是否被正确执行。
- 谁来检查:人力资源部门与 PMO 联合检查。
- 检查频率:每季度一次。
- 不合格怎么办:管理层专项审议考核机制是否需要调整。
6. 制度迭代检查
- 检查什么:制度是否根据项目反馈和新增异常场景更新。
- 谁来检查:PMO 汇总,管理层审议。
- 检查频率:每半年一次,遇重大异常随时启动。
- 不合格怎么办:说明制度已经与实际脱节,安排专项修订。

八、不同行业的制度适配:不要一套模板打天下
进度管理制度的通用框架可以共享,但具体的阈值、频率、权限划分必须按行业和项目类型适配。这里给出四类典型场景的适配建议。
1. IT 与软件研发:敏捷与制度约束的平衡
研发项目天然有不确定性,制度不宜过刚。建议把偏差预警的阈值设得宽松一些,但把"变更必须留痕"和"迭代回顾必须产出改进项"设为硬约束。制度约束流程,不约束创意。同时要允许"探索性任务"单独归类,避免用交付型项目的标准去考核探索型工作,否则会逼出数据美化。
2. 建筑工程:多层级分包下的进度管控
建筑项目的进度制度必须处理"总包,分包,班组"三级传导问题。核心是把进度基线逐级拆解到分包合同节点,并把偏差预警与合同责任绑定。建议把偏差阈值设得紧一些,因为建筑项目的连锁延误成本极高,早发现的价值远大于晚处理的成本。
3. 制造业:生产计划与项目进度的协同
制造业的进度管理往往卡在生产计划与项目进度两套体系不对齐上。制度设计时要明确两者的数据接口:生产计划的变更如何反映到项目进度,项目进度的偏差如何反馈到生产排程。建议设立跨体系的对齐会,频率至少每周一次。
4. 研发与创新项目:高不确定性下的弹性制度
这类项目建议采用"阶段门"制度而不是"全程固定基线"。允许每个阶段重新评估基线,但阶段门的评审必须严格,评审不通过不得进入下一阶段。弹性的边界在于阶段,刚性的边界在于评审。

九、落地节奏:管理层推进制度落地的三个关键阶段
制度落地不是一次性动作,而是一条有节奏的曲线。我把推进节奏总结为三个阶段,每个阶段有明确目标和验收标志。
1. 第一个月:制度宣贯加试点项目
目标是让制度被看见、被理解、被用一次。做法是选择一两个可控的项目作为试点,让制度在这些项目里真正跑一遍流程。验收标志是试点项目至少完成一次完整的偏差预警,响应,闭环流程。不要一上来全员推行,那只会让所有人都在观望。
2. 第三个月:检查机制运转加第一次制度迭代
目标是让检查机制开始运作,并根据试点反馈做第一次制度修订。这个阶段的关键动作是把前面那份落地检查清单用起来,先跑一遍。验收标志是完成至少两轮检查并产出可执行的第一版修订。第一次迭代非常重要,它向全员传递一个信号:制度是活的,会改,会因为大家的反馈变好。
3. 第六个月:考核兑现加制度固化
目标是让制度从"新规"变成"常态"。这个阶段必须做的是考核兑现,把前面几个月积累的进度管理数据真实用于绩效评价,并把免责条款明确执行到位。验收标志是有一批人因为主动预警、及时暴露问题而获得正向反馈,也有一批人因为隐瞒问题被追责。考核兑现那一次,才是制度真正立住的时刻。
十、不同情况下的行动建议与取舍
不是所有公司都应该按同一套力度推进。下面按企业状态给出不同的行动建议和取舍原则。
1. 如果你公司还没有成文的进度管理制度
建议:不要从零起草一份大而全的制度。先从八项核心制度里挑出最痛的两三项,用"五要素"结构写成可执行条款,在试点项目上跑通,再逐步扩展。
取舍:完整性 vs 可执行性,优先可执行性。宁可只有三项真正能跑起来的制度,也不要一份没人用的完整文本。
2. 如果你公司有制度但从未落地
建议:先做一次"空白区扫描",把过去一到两年的延期项目原因逐条对照制度,找出制度未覆盖的异常场景,然后只补这些空白,不重写全文。
取舍:重写 vs 补丁,优先补丁。大多数制度不是全错,而是缺。补缺比推翻成本低得多,也更容易获得存量认同。
3. 如果你公司制度在执行但数据不可信
建议:把数据真实性抽检作为第一优先级,先解决数据问题再谈优化。系统承载(如采用 PingCode 这类支持私有化部署、可平滑迁移的项目管理平台)能显著改善留痕和一致性。
取舍:先解决数据 vs 先解决流程,优先数据。数据不可信时,流程优化建立在错误信息上,越优化越偏。
4. 如果你是多项目并行的中大型组织
建议:重点抓公司级制度,尤其是多项目资源冲突裁决策略和重大偏差升级机制。项目级制度可以给 PMO 更多自主权,管理层只保留审批关键节点。
取舍:集中管控 vs 授权自主,按项目风险等级分层。高风险战略项目集中管,常规项目授权管,避免所有项目都挤到管理层审批。
5. 如果你是中小规模或项目波动很大的组织
建议:精简到最核心的三项:预警、变更、考核。其余制度可以先用约定俗成的方式维持,不必全部成文。
取舍:制度齐全 vs 制度轻量,优先轻量。规模不够时,过重的制度反而成为负担,拖慢响应速度。
十一、结语:进度管理制度是管理层的"驾驶舱",不是"墙上文件"
回到文章开头那家公司的复盘。他们六个月后总结出的一句话,我认为值得所有管理层记住:进度管理制度的好坏,不在于它写了多少条,而在于当进度出问题时,它能不能自动告诉所有人"接下来该发生什么"。制度不是约束一线的绳索,而是管理层看清全局、及时介入的驾驶舱。
如果你读到这里,建议立刻做三件事:
- 把你公司现有的进度管理制度打印出来,逐条用"五要素"(触发条件、责任主体、时限、动作、升级路径)拆解,数一数有多少条是完整的。
- 把过去一年延期项目的原因列出来,逐条去制度里找对应条款,找不到的就是你的制度空白区。
- 对照本文第六部分的八项核心制度和第七部分的六项检查机制,先挑出最痛的两三项,用一个月时间在试点项目上真正跑通一遍。
进度管理没有捷径,但有一套可以复用的制度骨架。你不需要一次做全,只需要让第一条制度真正立起来。那一条立住之后,后面的制度自然有底气。
常见问题解答(FAQ)
1. 进度管理制度到底该由谁来主导设计,是PMO还是管理层?
我们公司刚成立了PMO,老板让我牵头做一套进度管理制度。但我发现推的时候,各部门总监根本不买账,觉得是我在给他们加活。我就很困惑,这种制度到底是PMO闭门造车写出来,还是应该由管理层亲自定调?
进度管理制度的主导权必须在管理层,PMO只能做执笔人和执行秘书。判断依据很简单:制度里凡是涉及资源调配、跨部门优先级裁决、考核挂钩的条款,PMO没有权力拍板,写出来也是一纸空文。
可执行的做法是分三步:第一步,由分管副总或总经理牵头开一次制度设计启动会,明确制度要解决的三类问题(进度谁来报、偏差谁来管、延误谁来担);第二步,PMO根据会议结论起草条款,每条条款标注‘需管理层决策’或‘PMO可自行执行’;第三步,制度初稿必须经管理层会议审议签字后再发布。
没有管理层背书的进度制度,落地率通常撑不过三个月。
2. 进度偏差预警的阈值到底设多少才合理,10%还是20%?
我在做制度的时候卡在偏差预警这块了。设5%吧,下面的人天天报预警,管理层被烦死;设20%吧,等触发的时候项目已经救不回来了。我看网上有人说按关键路径算,有人说按里程碑算,到底有没有一个靠谱的口径?
阈值没有万能数字,但有一个可操作的设计逻辑:分两级、分路径、分阶段。第一,分两级响应:黄色预警(偏差10%-15%或影响非关键路径)由项目经理内部消化并在周会通报;红色预警(偏差超过15%或影响关键路径/关键里程碑)必须在24小时内升级到分管领导。
第二,分路径判断:关键路径上的任务偏差超过3天就该预警,非关键路径可以放宽到5-7天,因为关键路径没有浮动时间。第三,分阶段调整:项目前期(需求/设计阶段)阈值可以宽一些,项目后期(验收/交付阶段)阈值必须收紧。
判断依据是:预警的目的不是惩罚,而是给管理层留出介入和调资源的时间窗口,所以阈值要卡在‘还来得及救’的时间点上,而不是‘已经晚了’的时间点上。
3. 管理层进度管理制度落地后,中层管理者消极抵抗怎么办?
我们制度发布两个月了,周报照交但都是糊弄,偏差不报或者晚报,开会就说‘正在推进’。我找几个中层聊过,他们觉得这制度就是给他们上枷锁,做好了没奖励,出问题要背锅。这种情况怎么破?
中层消极抵抗的根因不是态度问题,是利益结构问题。他们既是进度的执行责任人,又是被考核对象,制度如果不解决‘做好了有什么好处’,只强调‘做不好要担责’,必然被软抵抗。
可执行的做法有三个:第一,把进度管理质量纳入中层考核的正向指标,比如‘连续三个月无红色预警’给专项奖金或季度评优加分,而不是只扣分不加分;第二,给中层配资源而不是只压责任,制度里要写明‘当项目经理申请资源协调时,分管领导必须在48小时内给出答复’,让中层觉得制度也在约束上级;
第三,树标杆而不是抓典型,第一个月先表彰一个执行最好的部门,把他们的周报模板和偏差处理记录做成样例全员推广。判断依据是:制度落地的阻力永远来自‘执行者觉得不公平’,解决公平感比加强检查更有效。
4. 进度管理制度发布后,多久做一次迭代比较合适,迭代的依据是什么?
我们制度发了半年了,一直没改过。最近发现有些条款跟实际业务脱节了,比如海外项目的时区问题、远程团队的汇报节奏,原制度里根本没考虑。但我又怕频繁改制度会让下面觉得制度不稳定。到底多久迭代一次,怎么判断该改了?
建议固定节奏+触发机制双轨并行,而不是凭感觉改。固定节奏上,每季度做一次轻量复盘(只看执行数据和投诉集中点),每半年做一次正式迭代(修订条款并重新宣贯)。触发机制上,出现以下三种情况之一就必须启动临时修订:一是同一类偏差连续两个月重复发生且现行制度无法覆盖;
二是超过30%的项目出现同一条款的执行困难反馈;三是公司组织架构或业务模式发生重大调整(比如新设海外团队、切换项目类型)。迭代依据不能靠管理层拍脑袋,要收集三类数据:进度例会的会议纪要中反复出现的问题、项目管理平台里偏差处理的实际耗时统计、以及一线项目经理的匿名反馈。
判断标准是:如果一条制度条款在过去一个季度里被绕过或忽略超过三次,说明它要么不合理、要么不可执行,必须改。
核心关键词
文章包含AI辅助创作:实际进度管理方法大全:管理层进度管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463969
读者评论
文章点出了制度失效的核心:只有要求没有触发条件。我们公司制度里全是“及时”“应加强”,执行全靠自觉,结果就是没人当回事。建议把“及时”全部换成小时数。
三层分离的观点很实用。我们之前把公司级和项目级制度写在一个文件里,最后哪层都没落地。分开后,项目级制度由PMO起草、管理层审批,清晰多了。
五要素拆解很到位,尤其是升级路径。我们制度里很多条款缺升级路径,偏差卡在中层就没人推动。后来把重大偏差纳入高层例会固定议题,中层处理积极性明显提高。
考核扣分不能代替制度约束。我们以前只扣绩效,结果一线把计划报宽、风险藏起来,数据越来越假。后来补了预警和协调机制,数据才慢慢可信。
工具是记录仪,制度是发动机。我们上了项目管理系统,红灯挂两周没人理,因为没规定谁必须响应。制度不补,再好的工具也是电子形式主义。
