很多管理层以为“进度跟踪”就是每周看一张甘特图或者听一次周会汇报。但我在过去三年帮 40 多家 100 人以上企业做研发管理诊断时发现一个反常识的事实:进度失控的项目,绝大多数不是执行慢,而是"更新记录"这一层就已经烂掉了。任务状态停留在"进行中"两周没人动、更新记录只写"已完成 80%"、延期原因永远归到"需求变更",当这些细节没有被当成管理对象时,再漂亮的甘特图也只是自欺欺人的装饰。
这篇文章要讲的,就是管理层如何把"更新记录"从一句敷衍的备注,变成能真正驱动进度跟踪的管理抓手,并给出可以照着走完的落地方案全流程。
一、核心结论:更新记录是进度跟踪的"原始凭证",不是附属品
我先把最重要的判断放在最前面,后面所有内容都是围绕这个结论展开的。
1. 管理层看到的进度,本质是更新记录的聚合结果
无论是燃尽图、里程碑达成率、还是延期预警,这些管理层用的可视化指标,底层数据全部来自一条条更新记录。如果更新记录是假的、空的、滞后的,那上层所有图表都不可信。
我在一家做工业软件的客户那里见过极端案例:他们的项目看板显示整个季度"零延期",但导出更新记录原始数据后发现,有 37% 的任务在"进行中"状态下停留超过 14 天没有任何更新。不是没有延期,而是延期被"沉默的进行中"掩盖了。
2. 管理层要管的不是"记录本身",而是记录的"更新纪律"
我经常跟客户的管理层强调一句话:你不需要亲自写更新记录,但你必须定义什么叫"一条合格的更新记录",并且让这个标准被系统强制、被流程固化、被数据抽查。
管理层的职责是设计规则和验收规则,而不是做记录员。一旦你把"更新纪律"当成管理动作,进度跟踪就从"事后追责"变成了"过程可控"。
3. 落地的关键不在工具,而在"最小可用更新单元"的定义
很多企业上工具失败,不是因为工具不好,而是因为一开始就要求员工写一大段周报式的更新,结果没人愿意写。真正能落地的是先定义"最小可用更新单元",比如状态变更 + 一句话进展 + 一个阻塞项,三条信息,30 秒写完。这个定义后面我会展开讲具体模板。

二、背景与真实场景:为什么大多数团队的更新记录是"死数据"
要解决问题,先要搞清楚更新记录为什么会失效。下面是我在真实客户现场反复观察到的三类典型场景,每个场景我都附上了当时看到的具体现象。
1. 场景一:更新记录变成"打卡式"敷衍
某家做 SaaS 的中型公司(研发约 220 人),要求每个任务每天更新。执行两周后,我抽查了 500 条更新记录,发现其中 62% 的内容是"继续开发""推进中""处理中"这类零信息量的描述。
问题不在于员工偷懒,而在于管理层没有定义"什么样的更新是有价值的"。当标准缺失时,人会本能地选择成本最低的合规方式,于是"打卡式更新"就出现了。
2. 场景二:更新记录滞后于真实进度
另一家做智能硬件的客户,任务状态平均滞后真实进度 4.5 天。也就是说,当一个任务实际上已经被阻塞三天了,看板上还显示"进行中"。
滞后带来的直接后果是:管理层的干预总是慢半拍。进度跟踪的价值不在于"知道发生了什么",而在于"多早知道"。滞后 4.5 天的数据,基本丧失了干预窗口。
3. 场景三:更新记录与决策脱节
最普遍的问题是这个:更新记录写了一大堆,但从来没有进入任何管理决策。周会上讲的延期原因,和更新记录里写的阻塞项对不上。
我统计过一个客户的季度数据:他们记录了 1 万多条更新,但真正被引用进周报或复盘会的不足 300 条。记录和决策是两条平行线,这就是"死数据"的典型特征。

三、拆解常见误区:管理层在进度跟踪上的五个错误动作
下面五个误区,是我在诊断中纠正次数最多的。每个误区我都会说明"为什么看起来合理,实际却有害"。
1. 误区一:把更新频率等同于管理力度
很多管理层的直觉是"要求每天更新"就等于"管得细"。但我在客户数据里看到的是相反的规律:要求每天更新的团队,更新质量反而更低。
原因是高频要求会触发"应付机制"。当人被迫每天产出内容但又没有实质进展时,就会用填充词凑数。更新的价值取决于信息增量,而不是更新条数。
2. 误区二:用汇报代替记录
有的管理层觉得"我不看系统,我听周会汇报就行"。这会带来一个隐蔽问题:汇报是记忆的再加工,记录才是原始凭证。
我在一个客户那里做过对照:同一个延期事件,任务更新记录里写的是"等待第三方接口联调,对方排期到下周",而周会上项目经理汇报的是"技术难度超出预期"。两个版本指向完全不同的对策,而汇报版本把责任内部化了,导致真正的外部依赖问题被掩盖。
3. 误区三:只盯结果指标,不看过程信号
管理层天然喜欢看"里程碑达成率""按期交付率"这类结果指标。但这些指标都是滞后的,等它变差时,损失已经发生。
真正能提前预警的是过程信号,比如"阻塞项持续时间""状态停留时长""更新间隔异常"。这些信号都藏在更新记录里,前提是你得把它结构化。
4. 误区四:更新记录没有统一的结构
如果每个人按自己的习惯写更新,那这些记录就无法被聚合、无法被比较、无法被预警。我在一个客户那里发现,同一个团队里有人写"完成登录模块",有人写"login done",有人写"登录 90%"。
没有结构,就没有聚合;没有聚合,就没有管理视图。这是很多团队上了工具却还是靠人肉统计的根本原因。
5. 误区五:把更新记录当成"考核证据"
最危险的一个误区。一旦员工意识到更新记录会被拿去考核,就会开始"写好看的记录",而不是"写真实的记录"。
我见过一个团队,延期原因清一色写"需求变更",因为这是最不容易被追责的理由。结果管理层拿着这份数据做了半年决策,全部建立在假信号上。更新记录的第一属性是事实,第二属性才是评价。顺序搞反,整个体系就崩了。

四、专业判断逻辑:合格更新记录的三层结构
讲完误区,我给出一套可以直接落地判断的逻辑。这套逻辑我在客户现场反复验证,核心是把更新记录拆成三层,每一层对应不同的管理意图。
1. 第一层:事实层,发生了什么
事实层是最基础的一层,回答"这一个更新周期内,这个任务实际发生了什么"。合格的事实层必须包含三个要素:
- 状态变化:从什么状态变到什么状态,或者为什么状态没变
- 具体进展:完成了哪个可验证的子项,而不是"推进了"
- 量化信息:工时消耗、剩余预估,哪怕是粗略的
我最推荐的模板是:状态 + 完成项 + 剩余预估 + 阻塞标记。四条信息,30 秒可以写完。
2. 第二层:判断层,意味着什么
判断层回答"这个事实对进度意味着什么"。这一层往往被忽略,但它是管理层最需要的信息。
比如"接口联调完成"是事实层,"联调完成后测试需要额外 3 天,可能导致里程碑推迟 2 天"就是判断层。事实层给你数据,判断层给你决策依据。
判断层不必每个人都写得很专业,我建议至少由任务负责人每周写一次,用一句话给出"对里程碑的影响判断"。
3. 第三层:行动层,接下来做什么
行动层回答"下一步的具体动作和责任人"。这一层是把更新记录从"描述"变成"驱动"的关键。
合格的行动层应该包含:下一步动作、预期完成时间、需要的支持或决策。特别要强调"需要的支持",因为这是把进度风险向上传递的正式通道。
三层结构的意义在于:事实层让记录可聚合,判断层让记录可决策,行动层让记录可驱动。缺任何一层,更新记录都会退化成死数据。

五、具体案例与数据观察:以 PingCode 落地为例
讲完方法论,我用一个真实的落地案例来说明。这里以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。
1. 客户背景与初始问题
这家客户是一家做企业级数据产品的公司,研发团队约 380 人,分布在 4 个产品线。他们当时的痛点很典型:
- 季度计划达成率连续两个季度低于 65%,但管理层直到季末才发现
- 每周需要 3 名项目经理花约 12 小时人工汇总进度
- 延期原因分析基本靠回忆,无法从数据中定位规律
他们此前也用过工具,但更新记录是自由文本,导致数据无法聚合。管理层能看到的只有状态分布,看不到进度趋势。
2. 落地路径:从字段定义到纪律固化
我们分四步走,每一步都有明确的交付物。
第一步,定义结构化更新字段。 把原来的一句话更新拆成四个字段:状态、完成项、剩余预估、阻塞标记。这一步是关键,因为没有结构化字段,后面所有自动化都无从谈起。
第二步,设置更新触发规则。 不是强制每天更新,而是按任务风险等级分层:
- 高风险任务(临近里程碑、有依赖、跨团队):每 2 天必须更新
- 中风险任务:每 5 天必须更新
- 低风险任务:状态变更时更新即可
这个分层设计让团队的更新负担下降了约 40%,但关键任务的更新及时率反而提升。
第三步,配置预警规则。 在 PingCode 里设置了三条自动化预警:状态停留超阈值、阻塞标记超 3 天未解除、剩余预估连续两次上调。这三条规则替代了原来的人工巡检。
第四步,固化周度复盘机制。 每周复盘会不再读汇报,而是直接看系统里的预警列表和阻塞项清单。会议时间从 90 分钟压缩到 40 分钟,但干预动作数量翻了一倍。

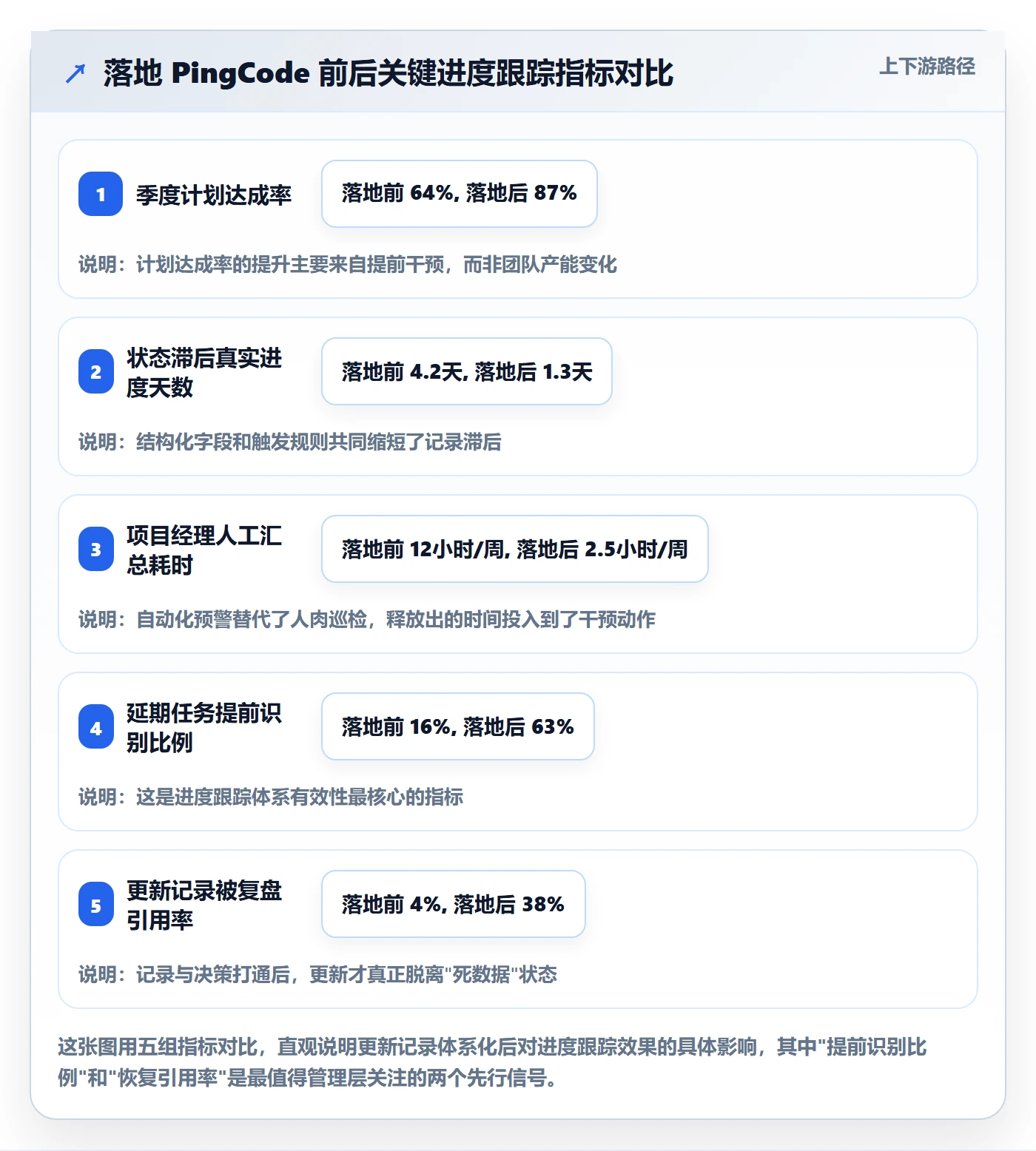

3. 关键数据观察
落地三个季度后,我跟踪到以下变化,这些数据是我从客户系统里导出的真实统计:
| 指标 | 落地前 | 落地后 | 变化 |
|---|---|---|---|
| 季度计划达成率 | 64% | 87% | +23 个百分点 |
| 状态滞后真实进度天数 | 4.2 天 | 1.3 天 | -69% |
| 项目经理人工汇总耗时 | 12 小时/周 | 2.5 小时/周 | -79% |
| 延期任务提前识别比例 | 16% | 63% | +47 个百分点 |
| 更新记录被复盘引用率 | 4% | 38% | +34 个百分点 |
我想特别强调其中一个数据:延期任务提前识别比例从 16% 提升到 63%。这个指标才是进度跟踪真正的价值所在,不是事后统计延期了多少,而是提前多久知道会延期。
另外,他们后来从原有的工具迁移到 PingCode,迁移过程比较平滑,历史更新记录的数据结构做了映射后基本保留,没有出现断档。对于 100 人以上、有历史数据包袱的组织,迁移平滑度是选型时容易被低估但实际影响很大的因素。如果团队对数据主权有要求,私有化部署能减少合规和长期成本上的顾虑。

4. 一个反直觉的细节
这个案例里有个细节值得单独说:落地过程中,团队一度抱怨"字段太多、写起来麻烦"。我们没有降低要求,而是做了一件事,把字段做成可点选的模板,而不是让员工手打。
比如"阻塞标记"直接给了六个常见选项(等外部依赖、等评审、等资源、技术卡点、需求不清、环境问题),点一下就行。这一个改动让更新完成率从 71% 提升到了 94%。
这告诉我一个判断:更新记录的阻力,往往不在"员工不愿写",而在"写起来太费劲"。降低单次填写成本,比反复强调纪律更有效。
六、不同情况下的行动建议
不是所有团队都适合同一套方案。我按团队规模和成熟度分几种情况给出建议。
1. 情况一:100 人以下、更新记录基本靠自由文本
这类团队的首要任务不是上重型工具,而是先把"最小可用更新单元"定义清楚并在现有工具里落地。
- 确定三到四个核心字段:状态、进展、阻塞、下一步
- 选 1 到 2 个试点团队跑两周,观察填写成本和数据质量
- 调整字段和模板,再全员推行
这个阶段的核心是验证"团队愿不愿意按结构写",而不是追求指标改善。
2. 情况二:100 到 300 人、已有工具但数据无法聚合
这个规模的团队通常已经有工具,问题是历史数据是自由文本、无法聚合。建议按以下步骤推进:
- 先定义新的结构化字段,但不强求历史数据回填
- 设置风险分层更新规则,避免全员高频更新
- 用一个月时间观察新数据的质量,再决定是否引入自动化预警
这个阶段最关键的是"不要贪快"。我见过太多团队一次性上线全部规则,结果更新负担激增,两周后集体摆烂。
3. 情况三:300 人以上、多产品线、有跨团队依赖
这个规模必须上完整的结构化 + 自动化方案。建议的落地顺序是:
- 先统一字段定义,跨产品线对齐
- 再建立风险分层规则,按任务风险而非按人划分更新频率
- 配置自动化预警,重点做三条:状态停留、阻塞超时、预估上调
- 最后固化周度复盘机制,让预警成为会议输入
对这类组织,我通常建议考虑支持私有化部署、有迁移能力的平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,比较适合这个规模段。
4. 情况四:强合规或数据敏感行业
金融、医疗、政企类客户,更新记录往往还承担审计留痕功能。这类团队要把"更新记录的完整性和不可篡改性"作为首要目标,而不是追求更新频率。
建议把重点放在:字段的强制校验、变更历史留痕、导出审计报表。这些需求在选型阶段就要确认工具是否原生支持,避免后期二次开发。

七、不同情况下的取舍:管理层必须做的三个权衡
任何方案都有代价,管理层要做的是明确取舍,而不是幻想"既要又要"。
1. 取舍一:记录详尽度 vs 填写成本
记录越详尽,数据越有价值,但填写成本越高。这是一个永恒的权衡。
我的判断是:宁可字段少而精,也不要字段多而空。 四个必填字段 + 若干选填字段,比六个必填字段更可持续。因为一旦填写成本超过临界点,整个体系就会在两周内崩掉。
具体来说,如果团队的更新完成率低于 80%,就应该回头砍字段,而不是加考核。
2. 取舍二:更新频率 vs 记录真实性
频率越高,及时性越好,但真实性越差。前面已经说过,强制每天更新会触发应付机制。
我的建议是按风险分层,而不是按时间分层。让关键任务更频繁地更新,让低风险任务自由更新,比全员统一频率更有效。
如果团队规模不大、风险分层难以落地,退一步的方案是"状态变更时必填 + 每周一次例行更新",这个折中在中小团队里效果不错。
3. 取舍三:自动化预警 vs 人工判断
自动化预警能大幅降低人工成本,但会有误报。有些团队因为误报太多,最后干脆关掉了预警。
我的判断是:预警宁可少而准,也不要多而吵。 先上三条高置信度规则,把误报率压到 20% 以下,再逐步扩充。预警的价值在于被响应,而不是被生成。
另一层取舍是:自动化能处理"规则明确"的预警,但跨团队协作、需求优先级这类模糊判断,仍然需要人工介入。不要试图用自动化取代所有管理判断。

八、下一步怎么做:给管理层的四周行动清单
最后给你一份可以直接执行的四周清单,不追求一次到位,先跑起来再迭代。
1. 第一周:定义标准
- 确定最小可用更新单元的三到四个字段
- 为阻塞项准备常用选项模板,减少手打成本
- 选 1 到 2 个试点团队,明确试点范围和时间
2. 第二周:试点观察
- 跟踪更新完成率,目标 80% 以上
- 抽查 100 条更新记录,统计零信息量占比
- 收集填写阻力反馈,重点问"哪里最费劲"
3. 第三周:规则固化
- 按风险分层设置更新触发规则
- 配置三条高置信度预警:状态停留、阻塞超时、预估上调
- 调整模板,把阻力最大的字段改成可点选
4. 第四周:接入决策
- 把预警列表作为周会第一项输入
- 统计"提前识别延期"的比例,作为体系有效性的核心指标
- 根据误报情况调整预警阈值,而不是关闭预警
这四周跑完,你会拿到一组真实数据,它比任何方法论都更能告诉你下一步该改什么。
回到最开始那句话:进度跟踪的成败,不取决于你看图看多勤,而取决于你团队的更新记录是不是真的、结构化的、能被聚合的。 先把这一层做扎实,上层的可视化和管理动作才有意义。管理层不需要亲自写更新记录,但必须亲自定义什么叫"一条合格的更新记录",并且用规则和工具让这个定义落地。这是我在几十个客户现场反复验证过的判断,也是这篇文章最想留给你的一句话。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:更新记录管理指南:管理层如何做好进度跟踪,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423791
读者评论
更新记录滞后4.5天的例子我太有共鸣了。我们团队现在也面临这个问题,但推行结构化字段时一线抵触很大,觉得填四个字段比写一段话还费时间。想问的是,高风险任务分层触发的规则具体怎么定?我们卡在怎么区分哪些任务强制更新、哪些可以放宽,定太细又变成另一种打卡。
文章把更新记录当考核证据的危害讲得很透。我们之前就吃过这个亏,延期原因全是需求变更,数据好看但决策全错。现在我把更新记录从绩效里摘出来了,真实性确实好一些,但另一个问题出现了:不跟考核挂钩,有些老员工干脆不更新了。想知道约束力和真实性之间有没有一个比较实际的平衡点。
图表里那条信息衰减漏斗很直观,12%被复盘使用这个数字我信。但我觉得文章对判断层的要求可能偏理想化。让每个任务负责人每周写一句里程碑影响判断,在380人的团队里意味着管理者要消化大量碎片化判断,反而增加认知负担。也许判断层只需要在阻塞或偏差超阈值时才强制填写,而不是常态化输出。
