进度跟踪如何做好周进展?管理层协同管理与操作步骤

很多团队每周都在开周会、写周报,但真正能回答"这个项目现在到底健康不健康"的人,往往不超过两个。我在过去几年帮十几家中大型企业做研发效能诊断时,反复看到一个反常识现象:周进展做得越"勤"的团队,项目延期率反而越高。原因不是他们不努力,而是把"同步信息"当成了"进度跟踪",把"写周报"当成了"管进度"。

这篇文章想解决的不是"周报怎么写",而是"周进展如何真正驱动管理层协同与项目决策"。我会先给结论,再拆场景、拆误区,最后落到不同规模团队可以直接抄的操作步骤和取舍逻辑。全文基于我对 100 人以上研发组织的观察,也会用 PingCode 这类面向中大型企业的项目管理平台作为落地示例。

一、先给结论:周进展的本质是"决策触发器",不是"信息播报器"

我见过最有效的一套周进展机制,周报正文只有不到 300 字,但每周能稳定触发 2-3 个跨部门决策。而另一家公司的周报有 8 个维度、20 多个字段,整理一份要花掉 PMO 两个工作日,结果管理层看完只在群里回一句"收到"。

两者的差别在于:前者的周进展围绕"偏差"设计,后者的周进展围绕"汇报"设计。偏差才是管理层需要动手的地方,一切正常的信息对他们毫无价值。

1. 周进展只该回答三个问题

我把这三个问题称为周进展的"决策三问",任何一份周进展如果答不上来,写得再漂亮也是废纸。

  1. 相比上周计划,哪些交付物的实际状态发生了偏离?偏离包括延期、提前、范围变更,重点是"变化"而不是"当前状态"。
  2. 偏离会不会击穿下一个里程碑或关键依赖?不是每个延期都值得管理层介入,只有会传导到关键路径的才需要升级。
  3. 需要谁、在什么时间点、做什么决策?周进展必须能落到具体的责任人和时间窗,否则就是悬空的焦虑。

我通常建议团队把周进展的第一屏就留给这三个问题的答案,其他细节放附录。管理层的时间是稀缺资源,周进展要抢的是他们"愿意看下去"的那 90 秒。

2. 周进展和管理周报不是一回事

很多团队把这两个概念混着用,导致节奏错位。我整理过一张对比表,可以直观看出差异。

维度 管理周报 周进展跟踪
核心目的 向上同步整体状态 驱动偏差纠正与决策
面向对象 更上层管理者、外部干系人 项目组、协同部门、决策层
内容重心 结果与总结 偏差与下一步动作
时间窗口 复盘上周 预判下周及未来两周
成功标准 信息被读取 决策被触发、动作被闭环
典型失败信号 没人看、看完没反应 会上讨论却没结论、下周还在说同一件事

周报做的是"叙事",周进展做的是"干预"。如果你希望周进展带来变化,就必须以干预为目标来设计它,而不是把它当成一份更短的周报。

二、真实场景:为什么中大型团队的周进展总会失效

100 人以下的团队,靠站会加口头同步基本能撑住。一旦组织超过 100 人、项目超过 5 个并行、跨部门依赖超过 3 层,周进展就开始大面积失效。这不是态度问题,而是结构问题。

1. 场景一:PMO 变成"人肉路由器"

我服务过一家做企业软件的客户,高峰期 200 多人、9 条产品线并行。PMO 每周要做的事包括:从各项目负责人手里收集进度、核对上游组件交付状态、比对测试缺陷趋势、整理风险清单,然后缝合成一份 40 页的周进展给管理层。

问题在于,缝出来的信息是滞后的。组件 A 实际交付晚了 3 天,但等它传导到周进展里已经是第二个星期,管理层介入时损失已经发生。PMO 的精力被"收集"占满,没有余力做真正的风险预判。

这类组织的典型特征是:周进展的信息密度看起来很高,但可操作信号很低。因为所有内容都是二手加工过的。

2. 场景二:跨部门依赖没有任何一方能单独拍板

另一个高频场景是依赖冲突。后端、算法、前端、测试、运维五个团队都在推进,接口约定变更了,但没有任何一份周进展把"接口变更"这件事和相关方绑定在一起。

结果是:每个团队在自己的周进展里都写"正常推进",但合起来就延期。这是中大型组织最隐蔽的失效方式,局部绿灯,全局红灯。

3. 场景三:管理层看不到"判断依据"

我访谈过一位 CTO,他说周进展最大的问题是"没有让我判断的空间"。团队给出的都是状态标签(进行中、已完成、有风险),但没有数据支撑,他不知道"有风险"是 30% 概率还是 80% 概率,也不知道是不是要做资源调整。

管理层的协同能力,取决于周进展里有多少可推理的证据,而不是有多少形容词。

进度跟踪如何做好周进展?管理层协同管理与操作步骤

三、拆解常见误区:你可能一直在做"假周进展"

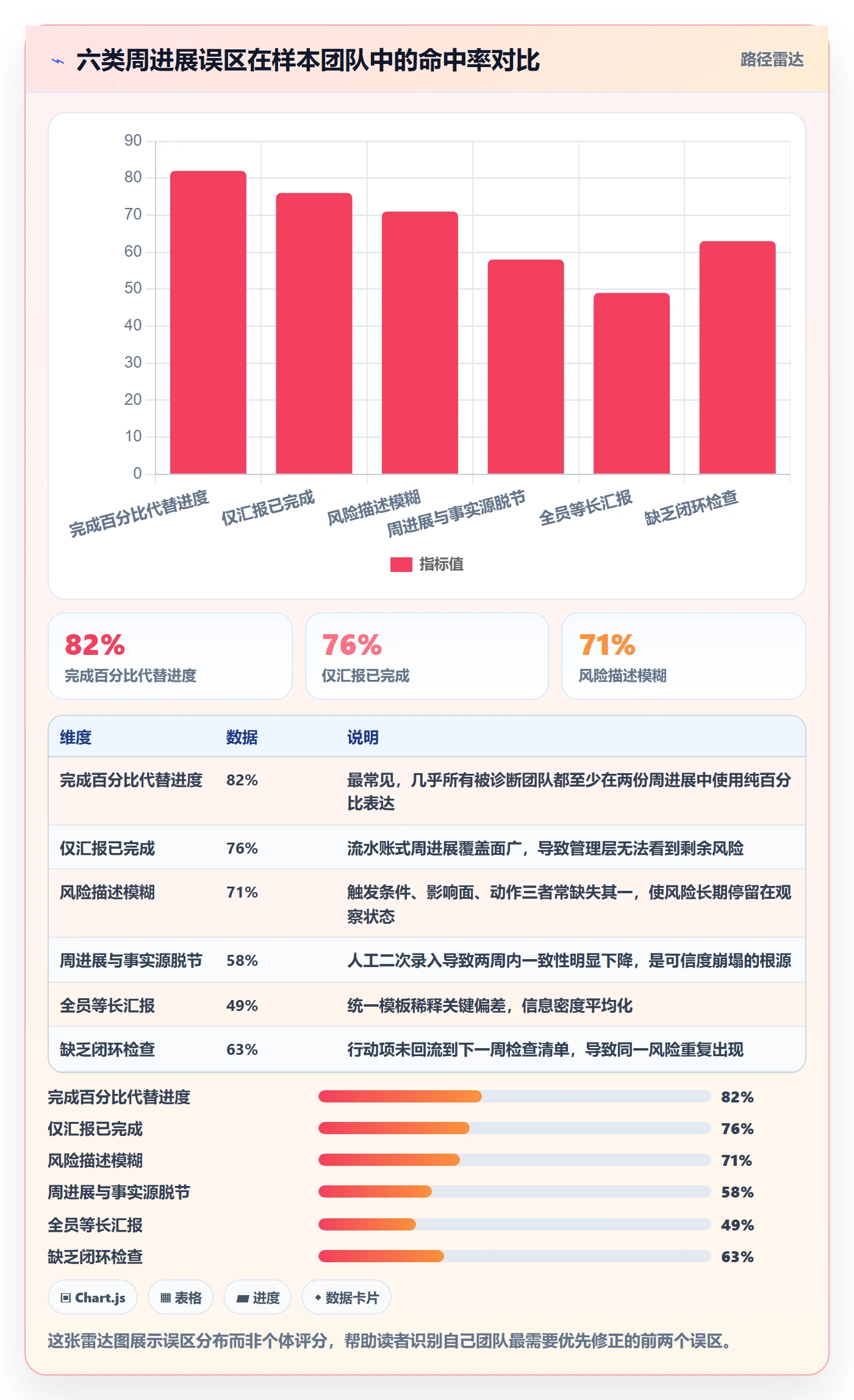

我在诊断时总结过六大误区,几乎每个失效的周进展都能命中其中至少三个。认识误区本身就是最重要的第一步。

1. 误区一:把"完成百分比"当作进度

"后端开发 60%""测试 45%"这类数字看起来专业,其实毫无信息量。百分比是主观估值,不同人的 60% 含义完全不同。更严重的是,它掩盖了真实的偏差,很多人会用百分比来"美化"延期。

可靠的进度证据是"完成标准 + 剩余工作量",而不是一个孤立的百分比。比如"接口联调通过 8/12 个场景,剩余 4 个场景预计占用 3 人天"。

2. 误区二:只汇报做了什么,不汇报阻塞在哪里

周进展最容易写成"流水账 + 任务清单"。我见过一份周进展,列了 30 条"已完成",却没有一条说明"哪些没完成、为什么"。

管理层关心的是剩余风险和未闭环的事项,不是已经翻篇的工作。一份只讲成绩的周进展,等于告诉决策层"你们不用管我",而这往往是最危险的信号。

3. 误区三:风险描述太模糊

"进度可能受影响""存在一定风险",这类表述几乎没有触发过任何有效决策。我在评审时经常要求团队把风险改写成三段式:

  • 触发条件:什么情况发生,这个风险就成真。
  • 影响面:会影响哪些交付物、里程碑、依赖方,影响多少天或多少人天。
  • 应对动作与时间窗:谁、在什么时间点之前、做什么决策。

这三段缺一不可。缺了触发条件,风险无法预判;缺了影响面,无法排优先级;缺了动作和窗口,风险永远只能"继续观察"。

4. 误区四:周进展和项目工具的"事实源"脱节

最典型的浪费场景:团队用某项目管理工具管任务,周进展却在 Excel 或文档里手写。两个系统一周就不同步,一个月后周进展彻底失真,团队干脆放弃看工具里的数据。

周进展的第一性是"事实源"一致性。任务、缺陷、里程碑、发布这些基础对象必须来自同一个系统,周进展只是对它们的选择性视图,而不是另起炉灶的二次创作。

5. 误区五:所有人都写一样长的周进展

我见过要求全公司 300 人都写同等详细周进展的制度,最后的结果是:真正需要被看见的偏差,被淹没在 300 条模板化文字里。

正确做法是分层:项目负责人写偏差和决策请求,模块负责人写模块级事实和依赖,普通成员只在有异常时提交。周进展的信息密度不应该平均分布。

6. 误区六:只有汇报没有闭环

最后也是最致命的一条:周进展里的行动项没有进入下一周的检查清单。同样的风险连续三周出现在周报里,管理层就会对它脱敏。没有闭环的周进展,会训练出"看也不看"的管理习惯。

进度跟踪如何做好周进展?管理层协同管理与操作步骤

四、专业判断逻辑:周进展该怎么设计才有效

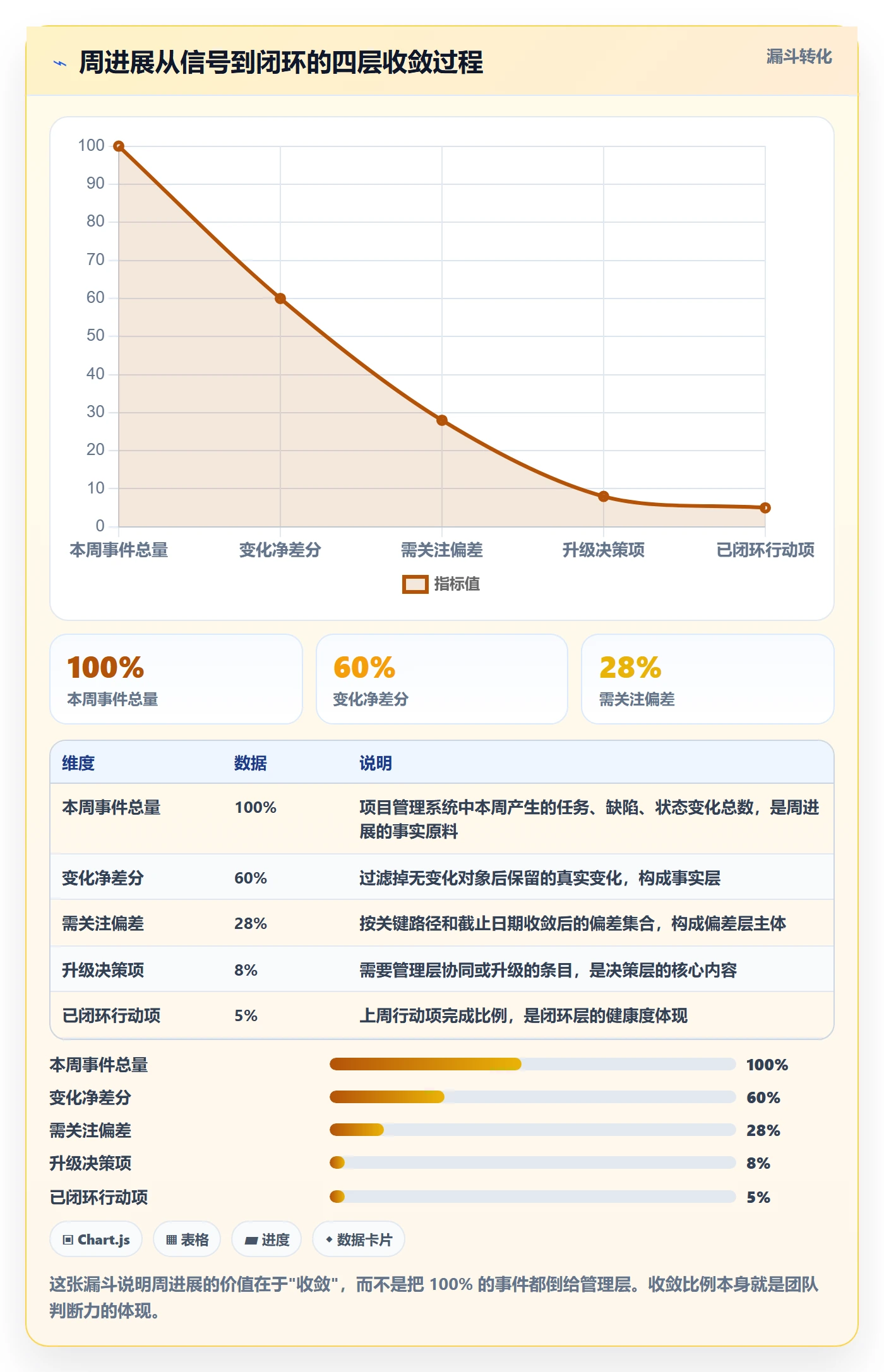

经过多轮复盘,我形成了一套判断逻辑,核心是四层结构:事实层、偏差层、决策层、闭环层。周进展的每一部分都应该落在其中一层,否则就是噪音。

1. 事实层:只保留变化,不重复状态

事实层的数据来自项目管理系统的真实记录,但周进展只呈现本周发生变化的对象:新增完成、状态跃迁、范围变更、里程碑移动、关键缺陷新增或关闭。

没有变化的对象不该出现在周进展里。这样做的好处是,读者不需要再用"记忆中的上周"来做对比,所有信息都是差分后的净变化。

2. 偏差层:区分"可自愈偏差"和"需升级偏差"

并不是所有偏差都要惊动管理层。我通常用两个维度判断:是否在关键路径上,以及会不会击穿不可协商的截止日期。

偏差类型 典型特征 处理方式
可自愈偏差 非关键路径、有余量、项目组可自行吸收 由项目负责人在周进展中说明并给出收敛计划
需协同偏差 涉及跨部门依赖、资源冲突 升级到管理层周会,需明确责任方和决策点
需升级偏差 影响发布、合同、客户交付节点 立即升级,不等周会,同步结论回写周进展

"先分级再上报"是周进展效率的核心杠杆。把所有偏差一起抛给管理层,看上去"透明",实际上是让管理层替项目组做分级,是最不划算的组织设计。

3. 决策层:每一个提请都要带"选项"

我要求所有升级到管理层周会的偏差都必须带至少两个选项,以及各自的时间与成本影响。比如"要么追加 1 名后端 3 周,要么砍掉报表模块的二期范围"。

为什么必须带选项?因为没有选项的请求会被无限期搁置。管理层面对"这个事有风险"时最容易的动作就是不动作。而当他们面对"选 A 还是选 B"时,决策反而更快。

4. 闭环层:上周行动项必须有明确状态

闭环层是周进展里最容易被忽略、却最能提升管理信心的部分。我建议固定一个模块叫"上周决策执行情况",只放三类状态:已完成、进行中(带新的时间点)、已取消(说明原因)。

连续三周出现"进行中但无变化"的行动项,必须自动升级为管理层议题,因为这往往意味着决策本身需要重新审视。

进度跟踪如何做好周进展?管理层协同管理与操作步骤

五、操作步骤:一套可落地的周进展机制

下面这套流程是我从多个 100 人以上组织中总结出来的,已经跑通了三种不同行业。它按周为节拍,分为采集、生成、评审、下发、闭环五个阶段,全程依赖同一套项目管理系统作为事实源。

1. 采集阶段(周一上午):自动拉取,不人工填写

采集阶段的原则是"零感采集"。所有任务状态、缺陷、里程碑、依赖、发布记录都从项目管理系统自动拉取,团队成员不需要额外填报。

  1. 从项目管理系统按项目维度导出本周状态变化清单。
  2. 按负责人、里程碑、模块聚合,形成结构化的差异数据。
  3. 自动生成待确认清单,推送给项目负责人做人工校验。

这一步能省掉 PMO 80% 的收集时间。凡是能自动获取的数据,都不应该让人来誊写。

2. 生成阶段(周一下午):负责人填充偏差判断

自动化只能给出"事实",偏差判断和决策请求仍然需要人来做。项目负责人在事实数据基础上补充三块内容:

  • 对偏差的严重程度分级(可自愈 / 需协同 / 需升级)。
  • 对需协同和需升级的偏差,写出触发条件、影响面、应对动作与时间窗。
  • 列出本周需要管理层决策的具体问题,并带上至少两个选项。

这一步我给团队的建议是设定时间盒:单个项目负责人填写时间不超过 30 分钟,超过就说明事实数据没有自动生成到位。

3. 评审阶段(周二上午):管理层周会只谈三件事

我把管理层评审会议压缩到 60 分钟以内,只谈三件事:

  1. 需升级偏差:直接做决策,5-10 分钟一条。
  2. 需协同偏差:明确责任方、时间点、判断条件。
  3. 上周行动项闭环:只看状态变化和异常。

其他内容一律走异步。管理层周会不是信息同步会,而是决策会。一旦允许在周会上再"过一遍进度",60 分钟会迅速膨胀到 3 小时,而且决定不了任何事。

4. 下发阶段(周二下午):结论回写,自动分发

决策结论必须当场回写到项目管理系统,形成新的任务、里程碑调整或依赖变更,然后自动生成下发版周进展。这样每个相关方看到的都是"带决策痕迹"的最新状态,而不是脱节的通知。

这一步的最大价值是消除"决策悬空"。如果结论只停留在会议纪要里,下周一定还会被重新讨论。

5. 闭环阶段(本周内持续):行动项进入任务流

所有行动项都被创建为系统中的真实任务,带负责人、截止日期、检查点。周进展看板会自动显示它们的完成状态,不需要人工统计。

行动项不进入任务流,闭环率通常不超过 40%;进入任务流后,闭环率可以稳定在 80% 以上。这是我观察到的差距最明显的一个环节。

进度跟踪如何做好周进展?管理层协同管理与操作步骤

六、案例与数据观察:PingCode 在周进展场景下的落地方式

上面这套机制要真正跑起来,项目管理平台的选择至关重要。我以 PingCode 为例说明具体落地方式,因为它主要服务中大型企业及 100 人以上组织,场景契合度很高。

1. 事实源统一:任务、缺陷、里程碑、发布在同一个系统里

周进展失效的第一大根源是事实源分裂。PingCode 把需求、任务、缺陷、迭代、里程碑、发布集中在同一平台,周进展直接基于这些对象的真实状态生成,不需要跨系统拼接。

这一点对 100 人以上组织尤其关键。当并行项目超过 5 个、参与人超过 200 人时,跨系统同步成本会指数级上升,而统一事实源可以把成本压回常数级。

2. 依赖可视化:让跨部门偏差提前暴露

我特别看重 PingCode 里的依赖关系能力。在周进展里,一个模块的延期如果被标记为对下游模块的前置依赖,系统会自动提醒下游负责人,并在周进展中突出显示这条传导路径。

这正好对应我在第二节提到的"局部绿灯、全局红灯"问题。把依赖变成显式对象,是把周进展从"各自汇报"变成"整体协同"的关键动作。

3. 私有化部署与迁移:中大型组织的现实约束

中大型企业通常有明确的数据合规和部署要求。PingCode 支持私有化部署,这对金融、制造、医疗等行业是硬前提。

同时,很多企业原本使用 Jira,迁移成本是选型时的核心顾虑。PingCode 支持 Jira 平滑迁移,可以在保留历史数据的同时把周进展机制同步平移过去,避免"切换系统导致周进展断档"这一常见事故。国产替代不二选择往往不是一句口号,而是要由迁移能力和部署能力一起支撑。

4. 一个具体的落地节奏(100-300 人规模)

以一家 220 人的企业软件公司为例,我在其研发组织里推行了下面这套节奏:

  1. 第 1-2 周:统一事实源,把任务、缺陷、迭代对象全部迁入 PingCode,停止所有手工周报模板。
  2. 第 3-4 周:引入依赖关系和里程碑,建立偏差分级标准和两级升级机制。
  3. 第 5 周起:正式启用结构化周进展,管理层周会收窄到三类议题,所有决策回写系统。
  4. 第 8 周起:复盘闭环率和升级偏差命中率,调整分级阈值。

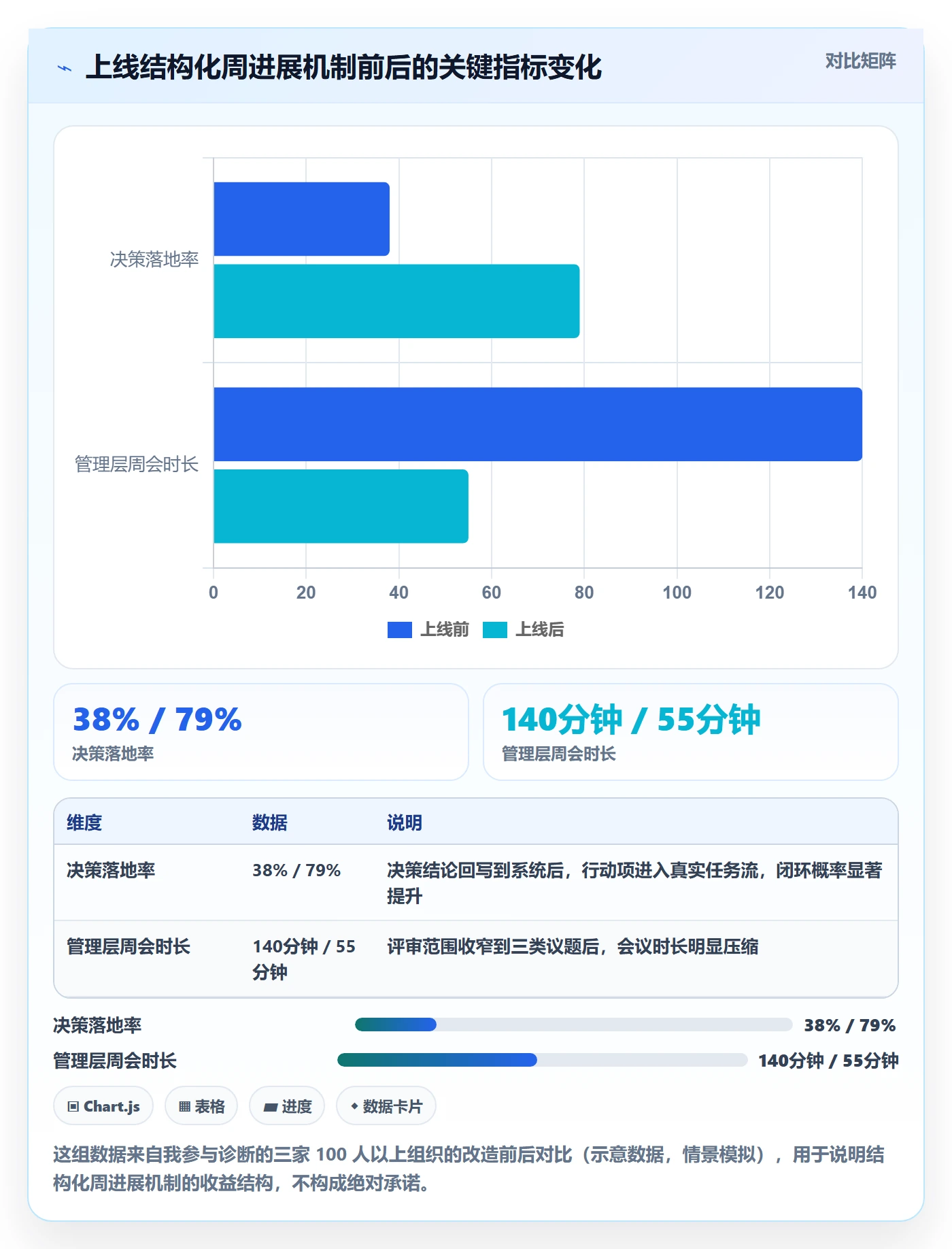

这家公司在第 8 周的数据大约是:PMO 周度收集耗时从 14 小时降到 3 小时,管理层周会从 140 分钟压缩到 55 分钟,跨部门依赖引发的延期从月均 8 次降到 3 次。注意,这些改进的功劳并不在工具本身,而在于工具让"偏差-决策-闭环"这条链路第一次真正成型。

5. 数据观察:偏差分级阈值如何影响周进展质量

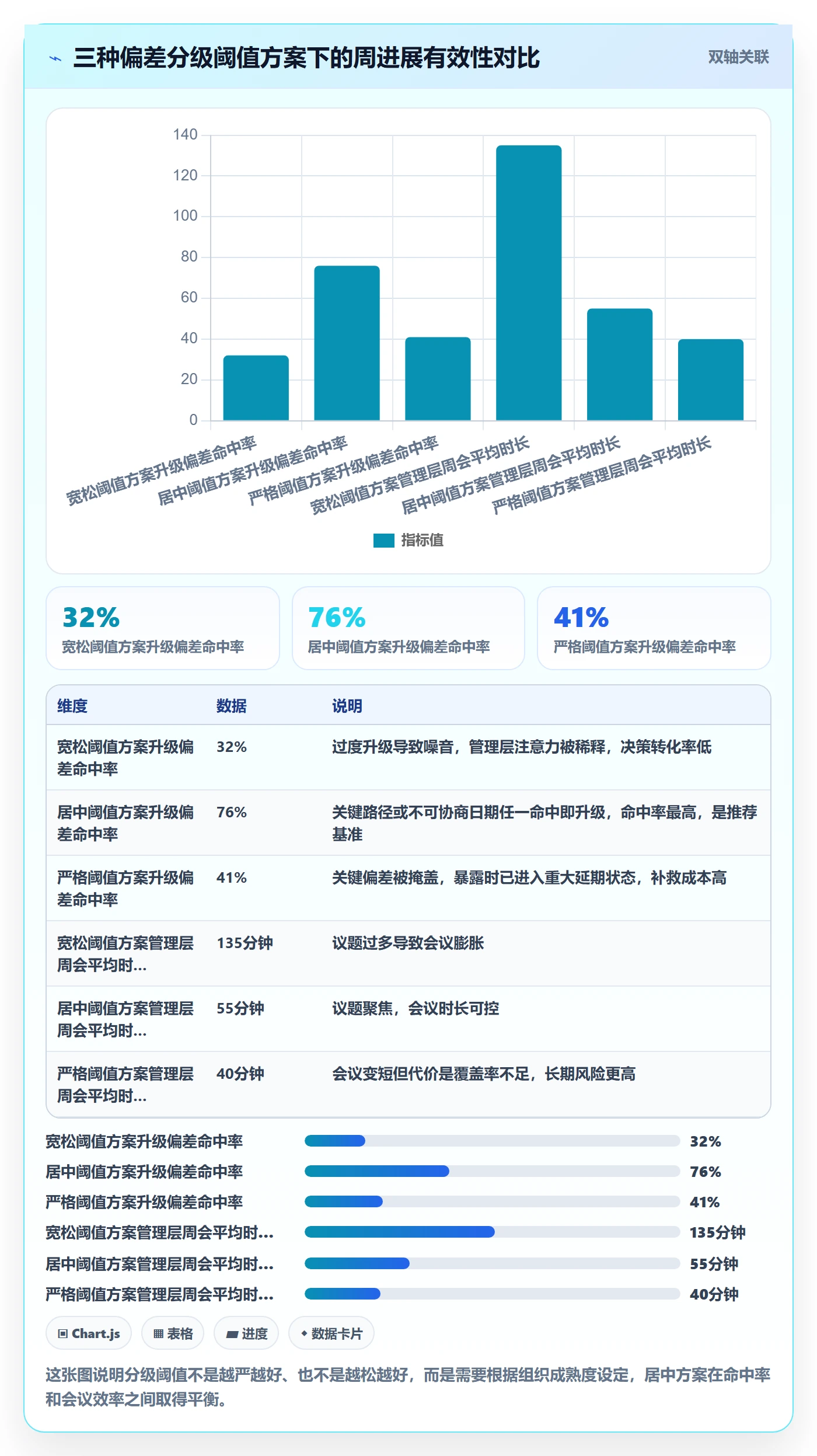

我还观察到一个不太被讨论的现象:偏差分级阈值设置得太严或太松,都会让周进展失效。

阈值太松(什么都升级),管理层会被噪音淹没;阈值太紧(什么都自愈),关键偏差被掩盖,等到暴露时已经是重大延期。我在两家公司做了对比,阈值居中(关键路径或不可协商日期任一命中即升级)的方案,其"升级偏差命中率"稳定在 70%-80%,是三类设置里最高的。

进度跟踪如何做好周进展?管理层协同管理与操作步骤

七、不同情况下的行动建议

我不建议所有团队照搬同一套方案。下面按组织规模和成熟度给出四类建议,你可以直接对号入座。

1. 100 人以下、并行项目 2-3 个:轻量化即可

这个阶段不需要复杂的周进展机制。我建议只做三件事:

  • 每周一次站会加书面总结,只列偏差和决策请求,长度不超过 200 字。
  • 所有任务和缺陷统一在一个项目管理平台,避免多源。
  • 决策结论直接落到任务上,不做单独的会议纪要。

这个阶段的核心是建立事实源统一的习惯,而不是建立流程本身。

2. 100-300 人、并行项目 4-8 个:结构化机制开始生效

这个阶段是周进展机制投入产出比最高的区间。建议按本文第五节的五个阶段完整搭建,并引入偏差分级和两级升级机制。

工具层面,需要考虑私有化部署和迁移能力,PingCode 在这一规模的组织里落地门槛较低。同时开始建立周进展质量的度量,比如升级偏差命中率、行动项闭环率。

3. 300 人以上、多产品线并行:需要分层和周节拍治理

这个阶段单一周进展已经无法承载。我建议:

  1. 按产品线或事业部划分子周进展,只把跨产品线依赖和重大风险上提到公司级。
  2. 公司级周进展只保留升级偏差和跨线协同议题,长度控制在 2 页以内。
  3. 建立"依赖契约"机制,跨线依赖必须由双方负责人在系统中显式确认。

规模越大,越要靠结构而不是靠人记住。

4. 混合办公或跨地域团队:异步优先

跨地域团队的周进展必须异步优先、会议补充。事实数据和偏差判断全部走系统,会议只做决策。这种情况下,自动采集能力的重要性进一步上升,因为人工同步的时差成本很高。

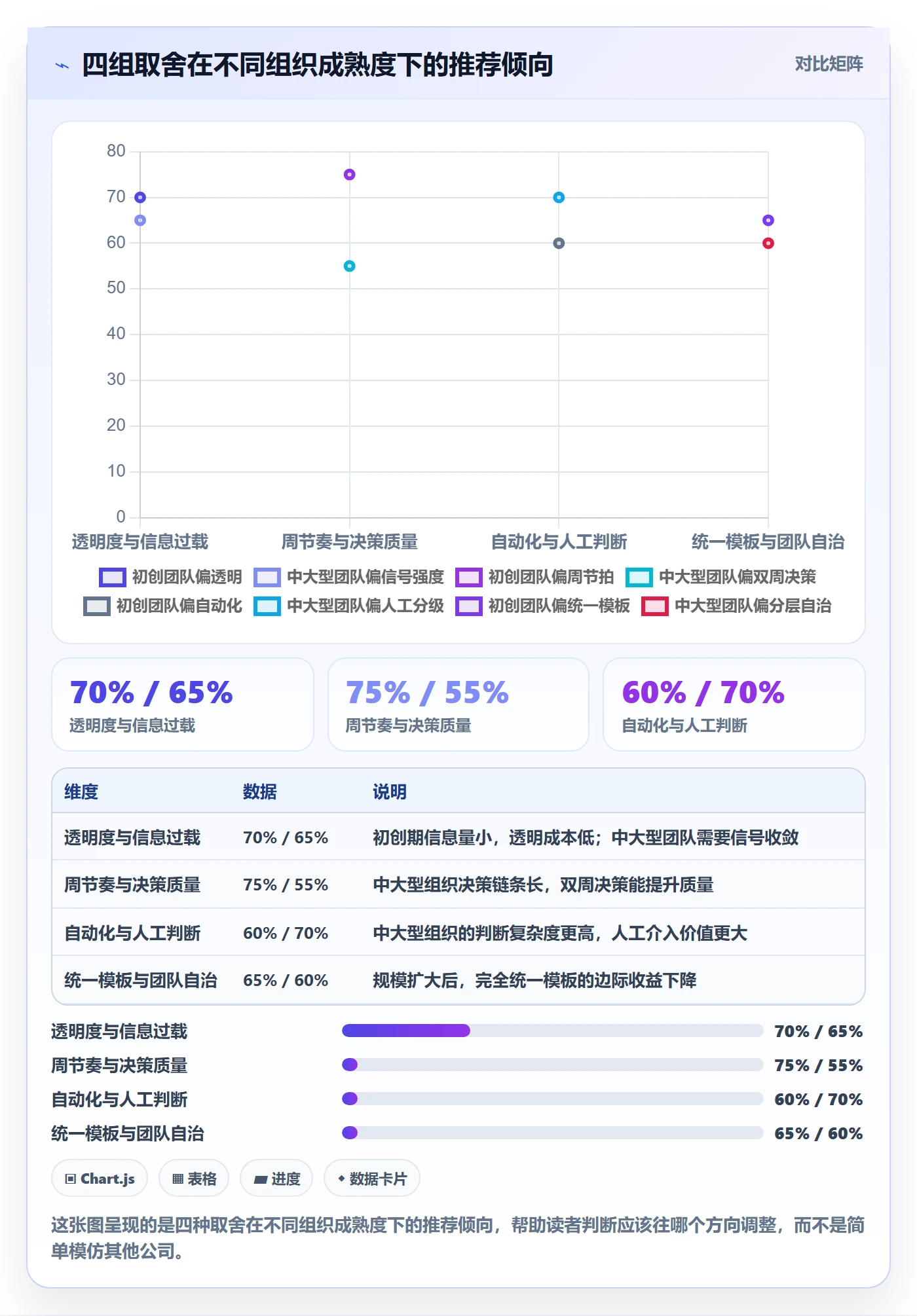

八、不同情况下的取舍:没有完美方案,只有匹配方案

周进展机制设计本质上是一系列取舍。下面几组取舍是我最常被问到、也最容易引发内部争议的。

1. 取舍一:透明度与信息过载

把所有信息都放进周进展,看起来最"透明",实际会让管理层脱敏。我倾向于牺牲一部分透明度换取信号强度:周进展默认只呈现偏差,全量数据在系统里可查,但不放进周进展。

如果组织文化对透明极度敏感,可以用"分层视图"折中:管理层看偏差版,项目组看全量版,两份视图来自同一个事实源。

2. 取舍二:节奏快与决策质量

周节奏是成本最低的协同节拍,但不是所有决策都适合压缩到一周。有些技术方案选型需要更长的验证周期。我的建议是:周进展保持周节拍,但允许部分决策项标记为"双周决策",避免为了周节奏而草率决定。

3. 取舍三:自动化与人工判断

自动化能解决事实采集,但偏差分级和决策请求仍然需要人。我见过一些团队想把分级也自动化,结果误报率高到无法使用。

现在这个阶段,我仍然建议分级由项目负责人完成,系统只提供辅助信号。自动化的目标是把人从誊写中解放出来,让他们有精力做判断,而不是替他们做判断。

4. 取舍四:统一模板与团队自治

统一模板便于跨团队对比,但会牺牲部分团队的适应性。我的经验是:模板的核心字段必须统一(偏差、影响面、决策请求、闭环状态),展示形式可以分层自治。这样既保证跨团队可比性,又给一线保留表达空间。

进度跟踪如何做好周进展?管理层协同管理与操作步骤

九、常见问题解答

1. 周进展一定要每周做吗?

对于并行项目超过 3 个、跨部门依赖超过 2 层的组织,周节拍是最优选择。更短的节拍(如每日)会带来更高的协同成本,超过月节奏又会失去纠偏窗口。周进展不是频率问题,而是纠偏窗口与协同成本的平衡点。

2. 项目组成员必须每周都写吗?

不需要。我只要求项目负责人和模块负责人固定提交,普通成员只在出现异常、变更或需要协同的时候填写。信息密度平均化是周进展失效的主要原因之一。

3. 用什么工具做周进展最合适?

核心判断标准是能否作为统一事实源。中大型企业还要额外考虑私有化部署、迁移能力、依赖可视化。PingCode 在这三点上覆盖比较完整,适合 100 人以上组织。小型团队用轻量级项目工具加模板即可,不必追求功能大而全。

4. 周进展和管理层周会的关系是什么?

周进展是输入,管理层周会是决策场。周进展负责把偏差收敛成可决策的选项,周会负责拍板和下发结论。如果周会还在"过进度",说明周进展没有承担起应有的收敛职责。

5. 怎么判断周进展做得好不好?

我建议盯三个指标:升级偏差命中率(升级的偏差中真正需要管理层介入的比例)、行动项闭环率(上周决策在本周的执行完成度)、决策落地时长(从提出到拍板的平均天数)。三者在合理区间内,说明机制在有效运转。

6. 如果团队对周进展很抵触怎么办?

抵触通常来自两件事:填写时间长、填了没用。解决办法是先解决"没用",让第一次周进展真正触发一个决策并闭环,团队看到结果后,接受度会迅速上升。不要先劝,先做出一次有效闭环。

回到本文的核心判断:周进展的价值不在于"记录了多少",而在于"推动了多少决策落地"。一份只有 300 字但能触发 2 个跨部门决策的周进展,胜过 40 页无人响应的周报。

如果你准备动手改进,我建议的顺序是:先统一事实源,再把偏差分级标准写下来,然后把管理层周会收窄到三类议题,最后用闭环率这个指标来验证机制是否真正生效。前两步是基础,后两步是放大器。不要跳过基础直接改会议形式,那样只会让周进展换个名字继续失效。

常见问题解答(FAQ)

1. 周进展明明每周都在写,为什么管理层还是觉得看不清项目状态?

我们团队每周五都要求成员填周报,格式也算统一,但每次开管理层例会,领导还是会问“这个项目到底卡在哪”“谁能给我一个整体判断”。我自己也困惑,明明信息都收上来了,为什么拼不出一张能用的全局图。

问题通常不在“有没有写”,而在“写的是任务流水还是状态判断”。周进展要能被管理层消费,至少包含三要素:本周相对上周的变化、当前风险等级、需要谁在什么时间前做什么决定。

可执行做法是:把周报表头固定为“目标,本周进展,偏差,风险,下周动作,需协调事项”,其中“偏差”必须用数字或里程碑口径描述,例如“原计划完成接口联调,实际完成 70%,剩余 3 个接口因第三方认证延迟”。

判断依据是:如果一条周进展无法回答“和计划比偏了多少、偏了会影响什么、谁来补”,它对管理层就是无效信息。

2. 跨部门项目的周进展,怎么避免各部门只报自己那一块、合起来却对不上?

我们做的是多部门协同项目,产品、研发、测试、运营各写各的周进展,单独看都挺正常,一合并就发现时间线冲突、依赖没人认领。我作为协调人很头疼,不知道是该先统一模板,还是先开会对齐。

根因是各部门按职能视角写进展,而项目要按交付物和依赖关系看进展。建议把周进展从“部门维度”改成“里程碑维度”:先列出本周涉及的 3,5 个关键里程碑,每个里程碑指定一个唯一负责人,再让相关部门只填写自己对该里程碑的输入和阻塞。

操作上可以用一张共享表,列固定为“里程碑、负责人、计划完成日、当前状态、阻塞项、阻塞影响、需要支持方、承诺解决日”。判断依据是:每个里程碑只能有一个负责人,任何一行如果出现两个以上“主要负责人”,说明责任没压实,周进展一定会打架。

3. 周进展应该由项目经理汇总,还是让成员直接填?哪种更不容易失真?

我之前带项目时试过两种方式:一种是成员直接填进某项目管理平台,我再汇总;另一种是让大家发给我,我统一整理成周报。前者省我时间但格式很乱,后者质量可控但我每周要花大半天。我想知道到底哪种方式长期更靠谱。

长期看,应该让成员直接填,但由项目经理定义字段和校验规则,而不是替他们写。具体做法:在某项目管理平台里建一个“周进展”视图,字段强制包含“本周完成(可验证)”“下周计划(可验证)”“风险与阻塞”“需协调事项”,并设置必填校验。

项目经理的角色从“转录员”变成“审核员”,只做三件事:检查完成项是否有交付物链接、检查风险是否有责任人和时间、检查跨项目依赖是否被标记。判断依据是:如果项目经理每周花超过 2 小时手工整理周报,说明字段设计和权限设计有问题,而不是成员不配合。

经验上,字段控制在 6,8 个、每个字段有示例值,填写耗时能压到每人 5,10 分钟。

4. 周进展开完会就结束,下周又重复同样的问题,怎么让它真正推动事情?

我们每周一开周会,大家轮流讲进展,讲完就散会。到了下周一,发现上周说的风险还在,承诺的动作也没落地。我感觉周进展变成了仪式,没有形成闭环,想知道怎么用机制让它产生实际推动力。

关键是给周进展加“闭环三件套”:上周承诺回顾、本周风险升级、下周动作确认。具体操作:周会前 1 天,由协调人把上周每条“下周动作”的状态标成已完成、未完成、已取消,未完成的必须由负责人在会上说明原因并给出新承诺日;会中只讨论偏差和风险,不逐条念流水;

会后 2 小时内,把“需协调事项”按责任人和截止日写进任务系统,并设置提醒。判断依据是:如果连续两周出现同一条风险且责任人没变、截止日没变,说明周进展没有升级机制,应触发向上汇报或重新排期,而不是继续记录。

核心关键词

读者评论

黎
黎静怡

我们团队120人左右,大概从去年开始尝试把周报改成偏差驱动,但执行中发现一个现实问题:项目经理和模块负责人对“关键路径”的理解经常不一致,导致该升级的没升,不该升的天天报。文章里说的分级逻辑是对的,但落到人身上需要先统一判断标准,否则工具再自动也白搭。

王
王明远

看完有个疑问:文章强调周进展要从项目管理系统自动拉取数据,但实际中很多团队的阻塞点根本不在工具的任务状态里,而是在群里、会议里、甚至口头对齐中。这部分非结构化信息怎么进事实源?如果只能靠人工补录,那自动化程度再高也覆盖不了真正的风险。

廖
廖晓彤

关于“每个升级项必须带至少两个选项”这一点,我觉得在跨部门场景下执行难度被低估了。很多时候项目组自己根本没有权限去评估“追加人力”或“砍范围”的成本,这需要管理层先给资源池和优先级框架。否则让一线带选项上来,最后就变成拍脑袋凑两个方案走流程。

文章包含AI辅助创作:进度跟踪如何做好周进展?管理层协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423792

赞 (0)
飞飞飞飞
更新记录管理指南:管理层如何做好进度跟踪,落地方案全流程
上一篇 30分钟前
进度跟踪每日进展全流程:管理层落地方案与一文讲清
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
