我第一次意识到进度跟踪是个“管理层效率问题”而不是“工具问题”,是在一个130人规模的研发部门里。那个团队每周产出23页进度周报,每天站会,每周五三个部门对齐一次,项目最终还是比承诺时间晚了6周才被发现,而且是在交付前两周才暴露的。后来我复盘发现,他们的跟踪动作一个都不少,真正缺失的是把原始任务数据压缩成管理层能用的决策信号这一步。跟踪得越勤,噪音越大,管理者就越倾向于“等出事了再说”。
这篇文章只解决一件事:让你用更少的跟踪动作,拿到更可信、更早的偏差信号。
一、核心结论:进度跟踪的质量,取决于信号压缩率
先把结论放在前面。我见过做得好的进度跟踪体系,通常不是最勤奋的,而是最会做减法的。它们的共同点是:把90%的原始执行数据留在团队内部消化,只把10%的偏差信号向上传递,并且这10%的信号具备统一的定义、统一的口径和统一的触发条件。
1. 跟踪的对象是“偏差”,不是“状态”
绝大多数团队的跟踪表记录的是状态:谁在做什么、做到哪一步了、百分比是多少。这类信息对团队内部有用,对管理层几乎无用。管理者真正需要知道的是:当前实际轨迹和目标轨迹之间的差值,以及这个差值有没有超过可接受范围。
这个判断有一个很实际的推论。如果你的周报需要管理层自己从一堆任务列表里推算“是否延期”,那你的跟踪机制就是把分析工作外包给了最没有时间做分析的人,这是很多进度跟踪体系失效的真正原因,不是数据不够,而是把加工环节放错了位置。
2. 管理层的效率来自“例外管理”,而非“全量阅读”
管理学的经典结论是:管理者的注意力是最稀缺的资源。一个负责5条业务线的负责人,如果他每周需要读完5份、每份20页的进度报告才能判断风险,那么这条信息链路的延迟至少是3到5天。
更现实的问题是:阅读成本会随着团队规模非线性增长,而管理者的可支配时间不会。这就是为什么60人以下的团队用“人盯人”还能撑住,一旦过百人,同一套做法就会自然崩塌,不是执行力下降,是信息通道被塞满了。
3. 跟踪机制需要三层节奏,而不是一种频率
我给中大型组织做诊断时,常用的判定框架是三层节奏:执行层按天滚动(发现阻塞)、管理层按周聚合(判断趋势和依赖)、决策层按里程碑或阶段评估(判断要不要调整目标本身)。
三层节奏的关键在于每一层的输出是上一层的输入。执行层的阻塞项汇总成管理层的风险项,管理层未解决的风险项升级成决策层的决策项。如果三层各自为政、各写各的报告,那这套机制的成本是三层之和,效果却接近零。
4. 工具承载的是数据一致性,不是报表美观
很多团队选型时会被看板的美观度、大屏的炫酷程度吸引,但我更关心三个问题:数据是否只有一个事实源、字段口径能否被强制统一、历史轨迹是否可回溯。报表样式是可以换的,数据口径一旦分裂,后面所有的跟踪都建立在流沙上。
经验判断是:宁可牺牲视觉表现,也要保证同一份数据在团队、项目经理、管理层三种视图下是同一组数字。这是所有后续分析的前提。


二、背景与真实场景:为什么进度跟踪在百人以上组织会突然失效
进度跟踪这件事有一个非常明确的能力拐点。我用过很多次同一个判断:当团队规模超过“一个负责人能记住所有人和所有事”的临界点,口头同步的覆盖率会开始快速衰减。这个临界点在我的观察里大致落在35到50人之间,和组织结构、业务复杂度高度相关。
1. 从“人盯人”到“系统盯系统”的临界点
50人以下时,项目负责人靠记忆和每天走动就能掌握大部分进展,跟踪是隐性的、几乎不产生额外成本。到了80到120人,跨职能依赖开始变多,一个人无法同时记住三个团队的关键路径,隐性跟踪就失效了。
问题在于,很多组织的流程设计还停留在50人时代:靠微信群同步、靠周会口头过一遍、靠负责人的判断力兜底。规模翻倍后,这套机制的失效不会立刻显现,而是以“偶尔漏掉一件事”的形式慢慢累积,直到某个关键依赖被彻底漏掉。
2. 三种典型失效现场
我在诊断中见得最多的是三种现场,它们通常同时存在,彼此互相强化。
第一种是站会流水账。每人轮流说“昨天做了什么、今天做什么”,占用15到25分钟,但没有一句话涉及阻塞项和依赖项。这类站会的信息密度极低,团队成员普遍认为是在浪费时间,管理层的判断依据也没有增加。
第二种是甘特图僵尸。项目启动时做了一份精细到天级的甘特图,上线两周后就没人更新了,但依然作为汇报材料每月提交一次。这类图表最大的危害不是不准确,而是给管理者提供了虚假的确定性。
第三种是看板堆积。看板上积累了几百张卡片,没有在制品限制,没有明确的完成定义,导致“进行中”这一列变成了黑洞。管理者看到的是“大家都很忙”,实际交付速度无从判断。
3. 管理层真正缺的不是数据,而是可信的坏消息
这是我做过多轮访谈后最确定的一条判断:管理层缺少的从来不是进度数据,而是愿意及时上报的坏消息。在多数组织里,报风险的人在情绪上要承担成本,报喜的人获得安全感,于是信息在向上传递的过程中被系统性地美化。
所以任何进度跟踪机制的设计,都必须回答一个隐性问题:一个团队成员发现了可能导致延期的风险,他上报的路径是什么,上报后他会遭遇什么。如果第二个问题的答案是不确定或负面的,那么再完善的工具也只会收集到经过修饰的数据。


三、拆解四个常见误区
在讲具体做法之前,必须先拆掉四个高频误区。这四个误区之所以顽固,是因为它们在短期内都“看起来有效”,代价被延后支付了。
1. 误区一:把“更新频率”当成“跟踪质量”
很多团队认为日报比周报更严谨,于是要求全员每天填写工时和进度。结果是每个人都花时间填,但填的内容偏向“我今天很忙”,而不是“我遇到了什么”。
我的判断是:频率只影响信息的新鲜度,不影响信息的有效性。每天更新但没有任何偏差阈值定义的体系,其跟踪能力弱于每周更新但带有自动告警的体系。当你发现团队开始用“已完成80%”来应付日报时,说明频率已经超过有效边界了。
2. 误区二:用同一套粒度覆盖所有工作类型
研发工作、市场活动、合规审计、硬件采购,这四类工作的不确定性差异极大。用同一套日粒度跟踪覆盖全部,结果是确定性高的工作被过度管理,不确定性高的工作反而跟踪不足。
一个常见的错误信号是:团队开始抱怨“跟踪占用的时间比做事还多”。这通常不是团队不配合,而是粒度与工作类型错配。
3. 误区三:用百分比汇报进度
“这个模块完成了75%”,这是我见过最没有信息量的一句话。百分比既无法验证,也无法判断剩余工作量,还容易在后期固化为“永远停在90%”。
更可靠的做法是用可验证的完成标准来表达进度:还有几个接口没有联调、还有几个测试用例没有通过、还有几份合规材料没有签批。这些描述可以核对、可以追踪、也可以直接换算成剩余工作量。
4. 误区四:把跟踪数据当成考核依据
这是四条里危害最大的一条。一旦进度数据与个人绩效挂钩,数据就会立刻失真:任务拆分会变得模糊,完成时间会被提前上报,风险会被隐藏到无法隐藏为止。
我的实践建议是:跟踪数据用于改善系统,不用于评价个人。这条原则必须在机制上线前由管理层明确表态,否则后面所有的数据治理都是在给失真数据做美化。

四、专业判断逻辑:什么工作该用什么样的跟踪方式
判断跟踪方式,我通常只看三个变量,不做更复杂的分析。这三个变量足够覆盖我接触过的绝大多数场景。
1. 三个判定变量:不确定性、依赖密度、交付节奏
不确定性指的是工作内容在执行前能否被准确拆解。需求频繁变化的探索型工作不确定性高,合规审计这类有固定清单的工作不确定性低。
依赖密度指的是这项工作和外部团队、外部供应商、外部系统的耦合程度。依赖越多,跟踪的重点就越应该放在交付接口和交接时间上,而不是内部任务进度上。
交付节奏指的是成果物是以连续小批量交付,还是以阶段性大版本交付。前者适合流式跟踪,后者适合里程碑跟踪。
2. 跟踪粒度选择矩阵
把三个变量组合起来,可以落成一张比较实用的选择表。这张表是我在多个团队反复调整后沉淀下来的,实际使用时通常只需要覆盖八成的场景。
| 工作类型 | 不确 定性 | 依赖密度 | 建议跟踪粒度 | 核心跟踪指标 |
|---|---|---|---|---|
| 探索型研发 | 高 | 中 | 双周节奏 + 每周阻塞项清单 | 阻塞项平均解除时长、需求变更次数 |
| 平台型研发 | 中 | 高 | 每周聚合 + 关键路径每日刷新 | 跨团队依赖按时交付率、关键路径偏差天数 |
| 合规与审计 | 低 | 低 | 里程碑跟踪 | 材料签批完成率、超期项数量 |
| 市场活动投放 | 中 | 中 | 按周 + 关键节点前置检查 | 物料到位率、投放窗口偏差小时数 |
| 硬件与采购 | 低 | 高 | 里程碑 + 供应商节点跟踪 | 到货准时率、替代方案切换耗时 |
3. 引入自动化判断,但不要让它接管判断
现在很多平台都提供进度预测和风险提示功能,我的态度是:自动化适合做信号提取和异常标记,不适合替代管理者的取舍判断。它可以告诉你“这条关键路径的偏差已经超过阈值”,但不应该替你说“这个项目该不该延期”。
一个可用的分工是:机器负责发现偏差、计算影响面、推荐候选方案;人负责确认偏差的严重程度、决定是否调整目标。这条边界如果模糊,团队会逐渐丧失对进度的判断能力。

五、真实案例与数据观察:一个130人研发组织的三个月改造
下面的数据来自我参与的一次内部改造,团队规模约130人,分布在四个研发小组和一个平台组,交付节奏是双周迭代加季度大版本。改造周期三个月,前后数据均为团队内部统计口径,属于经验样本而非行业统计,引用时请以此为前提。
1. 改造前的基线
改造前的情况很有代表性:周报由各小组手工汇总,平均每周耗时约14个工时;里程碑平均延期9天;跨团队依赖的按时交付率约57%;管理层平均在偏差发生后的第6天才知晓;团队对跟踪机制的满意度评分(5分制)为2.3分。
一个值得注意的细节是:团队并不缺数据,缺的是口径。同一个依赖项,在A组看板上标记为“已完成”,在B组看板上标记为“待确认”,两个小组对“完成”的定义不同,导致管理层看到的状态与实际情况偏差很大。
2. 三步改造过程
第一步,统一事实源。把所有小组的进度数据集中到一个平台,强制统一任务状态定义、完成标准和字段口径。这一步花了大约三周,期间最大的阻力不是技术问题,而是各组对“什么算完成”的定义分歧。
第二步,定义偏差阈值。为关键路径任务设置偏差告警规则,超过阈值自动标记并推送给项目经理,而不是等到周会才被讨论。这一步把偏差的发现时间从平均6天压缩到1天以内。
第三步,重建周会结构。把原来90分钟的进度汇报会改成45分钟:前15分钟只看自动生成的偏差清单,中间20分钟讨论跨团队依赖,最后10分钟确认下阶段的决策项。会议上不再逐项过进度。
3. 工具选择上的三个硬约束
这次改造在选型时,我给出的约束条件很明确,也建议所有中大型组织在选型时先想清楚这三条。
第一是数据主权与部署方式。对于有合规要求、研发资产敏感的组织,私有化部署基本是刚性条件,不允许把研发过程数据放在团队无法控制的公共环境里。这一条会直接筛掉一批工具。
第二是迁移成本。团队如果已经在用海外项目管理平台,历史数据的可迁移性决定了切换代价。平滑迁移能力和字段映射的完整度,往往比功能多寡更影响实际落地速度。
第三是规模化支撑能力。百人以上组织的需求和几十人团队完全不同:需要跨项目视图、需要权限分层、需要与代码仓库和构建流水线打通。
我们最终评估的几款平台里,PingCode 是其中比较符合这三条约束的一个,主要服务中大型企业及100人以上组织,支持私有化部署,也支持从海外项目管理平台的平滑迁移,在国产替代场景下是常见选项之一。需要说明的是,工具只能保证数据一致性和采集效率,跟踪机制本身的设计仍然需要团队自己想清楚,这一点在选型时经常被本末倒置。
4. 改造后的结果与代价

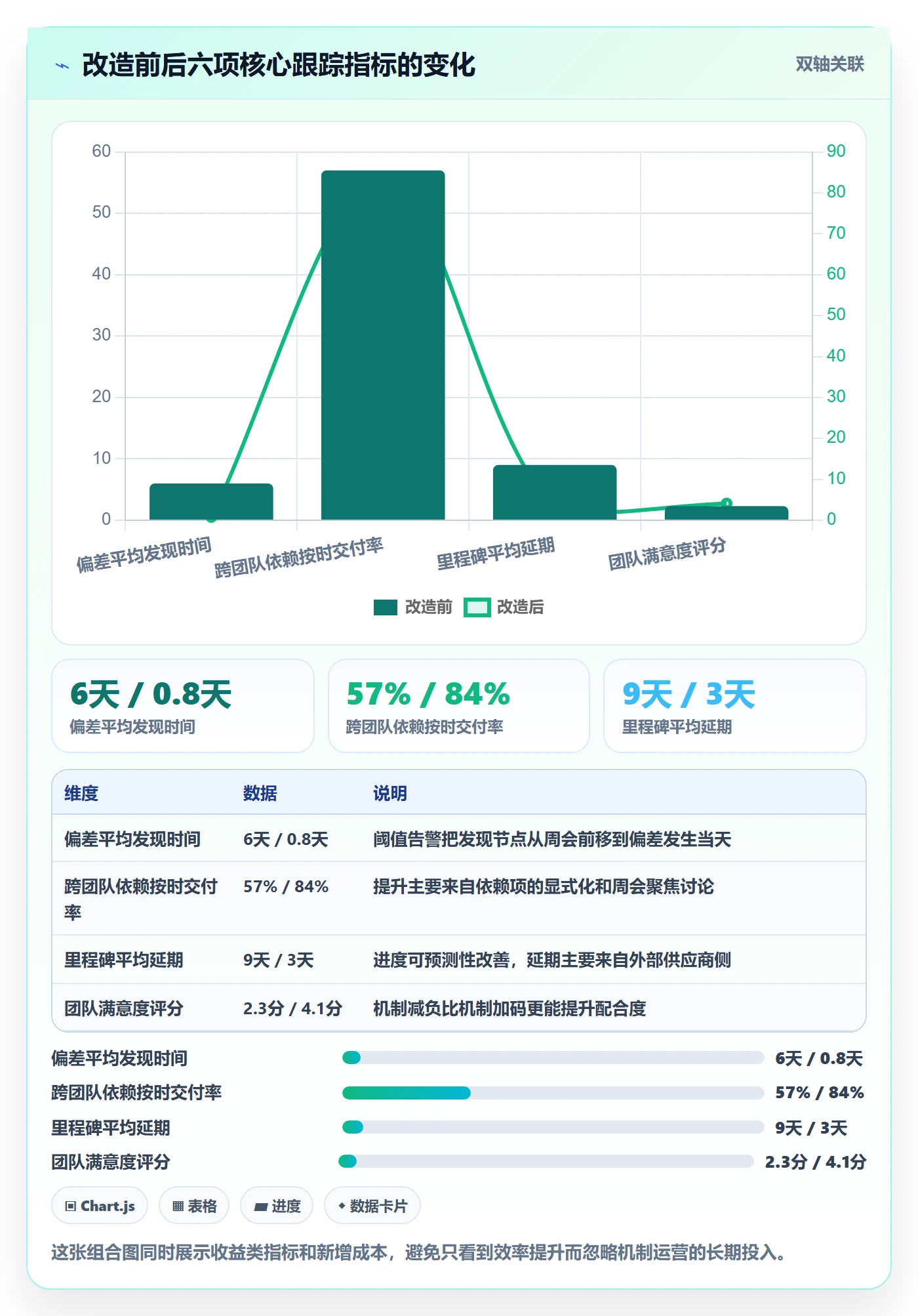

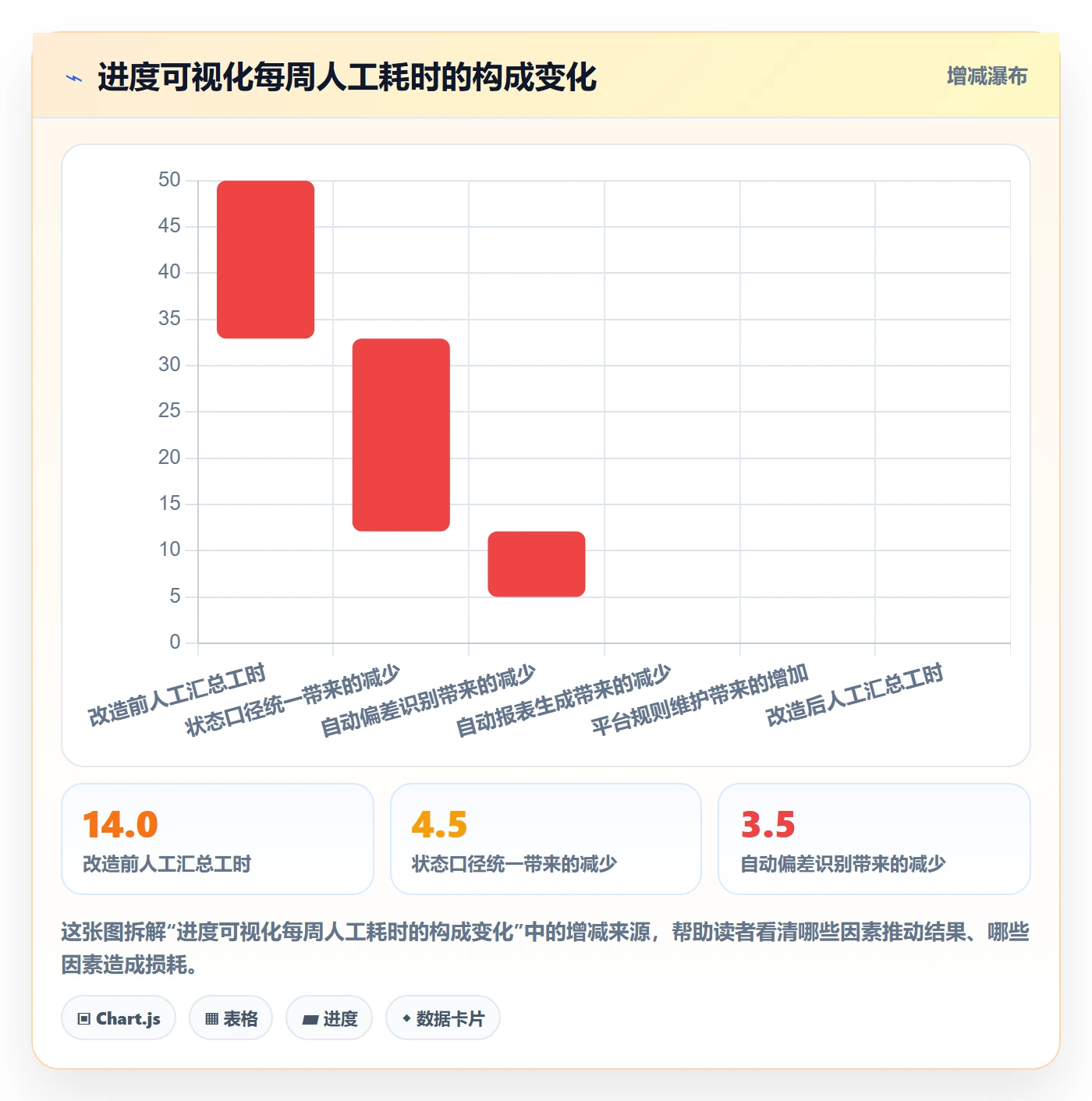

三个月后,周报汇总耗时从每周14个工时降到约4个工时;偏差平均发现时间从6天降到0.8天;跨团队依赖按时交付率从57%提升到84%;里程碑平均延期从9天降到3天;团队满意度评分从2.3分回到4.1分。
代价也很明确:前六周的抵触情绪明显上升,因为统一口径意味着各组必须放弃自己的习惯;另外平台配置本身投入了约15个工时,需要有人专门负责维护规则和字段。如果组织里没有人愿意承担这个“机制管理员”的角色,改造通常会在第二个月停滞。


5. 一个容易被忽略的观察
这次改造里让我印象最深的不是指标改善,而是一个反直觉现象:在统一口径之后,团队报告的“风险项数量”在第一个月反而上升了约40%。起初被误读为情况变糟了,实际上是之前被隐藏的问题开始浮出水面。
这个现象在很多组织都会出现,我把它叫做“清淤期”。如果管理层在这个阶段误判为“新机制带来了更多问题”并叫停,就会前功尽弃。判断标准很简单:看风险项数量上升的同时,风险项的平均解除时长有没有下降。如果解除时长在下降,说明机制正在生效。
六、不同情况下的行动建议
下面按组织规模分成四种情况给出建议。每一条都是可以直接落地的动作,不需要额外的咨询投入。
1. 20人以下团队:轻量跟踪,别引入重机制
这个规模不需要专门的进度跟踪系统。我的建议是保持每日15分钟站会,但把话题从“做了什么”改成“有没有被卡住”;每周维护一份不超过20行的阻塞项清单;用共享文档记录关键决策,其他一概不记录。
核心原则是:让跟踪动作的成本低于它能带来的收益。在这个规模上,任何超过每人每天5分钟的跟踪投入,长期看都难以坚持。
2. 20到100人团队:标准化口径,建立周节奏
这个阶段最该做的是统一术语和状态定义。具体动作包括:定义3到5个统一的任务状态,明确每个状态的进入和退出条件;建立每周一次的偏差评审,时长控制在45分钟内;为跨团队依赖指定唯一的对接人。
一个实用的验证方法是:随机抽取5个任务,让三个不同角色判断它的状态,如果判断结果一致,说明口径统一了。
3. 100人以上组织:分层治理,工具平台化
这个规模必须做三件事。第一,建立分层视图,让团队看执行细节、项目经理看依赖和风险、管理层看趋势和决策项,三层使用同一份底层数据;第二,设置自动化的偏差阈值和告警,替代人工筛查;第三,明确一个机制管理员角色,负责字段、权限和规则的持续维护。
工具层面,建议把私有化部署能力、历史数据迁移能力和跨项目视图能力作为前置筛选条件。像 PingCode 这类面向中大型企业及100人以上组织的平台,在私有化部署和从海外项目管理平台迁移这两点上通常能满足要求,比较适合有国产替代诉求且研发资产敏感的组织。但务必记住,工具是承载机制的地基,不是机制本身。
4. 多项目并行的交付型组织:以依赖为跟踪主轴
这类组织的进度风险绝大多数不在单个项目内部,而在项目之间的资源争夺和接口交接上。因此跟踪的重心应该从“每个项目完成了多少”转向“跨项目依赖的交接准时率”。
具体做法:为每个跨项目依赖登记交付方、接收方、承诺时间和实际时间;每周统计按时交接率;把连续两周未达标的依赖项升级到管理层。这个指标通常比任何单个项目的完成度更能预测整体交付结果。
下面是一份可直接使用的阈值配置示例,用来定义什么叫“需要上浮的偏差”。
偏差阈值配置示例(YAML 结构)
project: 核心平台 2024 迭代
thresholds:
milestone_delay_days: 2 # 里程碑延期超过2天,标红并上浮至项目经理
critical_path_slip_days: 1 # 关键路径偏差超过1天,触发当日告警
dependency_overdue_hours: 24 # 跨团队依赖超过承诺时间24小时未交接,升级处理
blocked_duration_hours: 16 # 单个阻塞项持续超过16小时未解除,进入管理层周会清单
scope_change_count: 3 # 单个迭代内需求变更超过3次,触发范围评审
escalation:
level_1: 团队内部当日闭环
level_2: 项目经理24小时内响应
level_3: 管理层周会决策,涉及目标或范围调整

七、不同情况下的取舍
进度跟踪没有完美方案,只有明确的取舍。把取舍说清楚,比给出一个“最佳实践”更有用。
1. 跟踪精度与响应速度的取舍
精度越高,需要的字段和核对环节越多,信息上浮越慢。如果你所在的业务变化极快,我建议牺牲部分精度换取速度:允许进度数据有5%到10%的误差,但要求偏差在24小时内被识别。
反过来,如果是合规、审计、硬件采购这类错误成本极高的场景,就应该牺牲速度保精度,用更长的确认周期换取数据准确。这两个方向没有优劣,只取决于错误的代价有多高。
2. 透明与信任的取舍
完全透明的进度数据能提升管理效率,但也可能让团队感到被持续监视,从而产生防御性行为。我的经验做法是分层透明:执行细节对团队和管理者可见,个人粒度的效率数据不向上传递、不用于评价。
这个取舍的关键在于管理层的表态是否可信。如果说了不做,团队会迅速回到数据美化的老路上。
3. 自建与采购的取舍
自建的好处是完全贴合自身流程,坏处是维护成本高、功能演进慢。我的经验判断是:50人以下可以考虑轻量自建或用通用工具组合,100人以上建议采购成熟平台,因为跨项目视图、权限体系、代码仓库集成这些东西自研的边际成本远超采购。
采购时也应承担一个代价:接受平台的部分流程假设,不要为了完全贴合旧习惯做大量定制,定制越多,后续升级越困难。
4. 自动化与人工判断的取舍
自动化能降低采集成本,但会带来一种隐性风险:团队逐渐丧失对进度的手工判断能力。一旦系统配置出错或数据源异常,团队会陷入“既不知道系统为什么这么算,也不知道实际情况是什么”的状态。
我的建议是保留一项人工校验动作:每月抽取几个关键任务,人工核对一次实际状态与系统状态是否一致。这项动作成本很低,但能有效防止跟踪体系悄悄失效。

八、下一步:三周落地路线图与最终判断
最后给一个可以在三周内跑通的最小落地路径。它的目标不是一步到位,而是先让偏差信号在24小时内到达该看到它的人手里。
1. 三周落地路线图
- 第一周:统一口径。列出当前所有在用的任务状态,合并为3到5个,为每个状态写出明确的进入和退出条件。找出5个任务做交叉验证,确认不同角色判断一致。
- 第二周:定义阈值与路径。为里程碑延期、关键路径偏差、依赖超期、阻塞项时长分别设定数值阈值,并明确每一级的上浮路径和响应时限。这一步的产出应该是一份不超过一页纸的规则。
- 第三周:改造会议节奏。把原有的进度汇报会改成偏差评审会,会议材料由系统自动生成,会议时间压缩到45分钟以内。会后只跟踪决策项和依赖项,不再逐项过进度。
2. 三个月后的复盘指标
建议只用五个指标衡量跟踪机制是否有效:偏差平均发现时间、跨团队依赖按时交接率、里程碑延期天数、跟踪动作的人均耗时、团队对机制的满意度评分。如果前三项改善而后两项恶化,说明机制在透支团队耐心,需要减负。
3. 我最终的判断
进度跟踪做不好的组织,问题几乎从来不在工具,也不在团队不努力,而在于把“记录”当成了“跟踪”。记录是数据采集,跟踪是异常识别与决策触发,这是两件完全不同的事。
真正提升管理层效率的路径是明确的:统一事实源,定义偏差阈值,把信号压缩到管理层能读完的规模,然后让决策在正确的时间点发生。工具的价值在于让这条路径可以规模化运行,而 PingCode 这类面向中大型企业、支持私有化部署和从海外平台平滑迁移的平台,在百人以上组织的落地场景中是比较务实的选择之一。
下一步建议你只做一件事:打开当前的进度报告,数一数其中真正需要管理者做决定的信息有几条。如果这个数字超过20,那就先从这里开始压缩。
常见问题解答(FAQ)
1. 进度跟踪到底该盯哪些指标,才不会变成每天看报表却没发现风险?
我之前带一个 20 人左右的研发团队,每天早上都看进度百分比,感觉一切正常,结果临近里程碑才发现关键路径上的任务已经堵了两周没人处理。从那以后我就很疑惑:进度跟踪到底应该盯什么,才能提前预警而不是事后复盘?
进度跟踪不要只看“完成百分比”,它容易被平均掉,也容易被人为美化。更有效的口径是盯三类数据:第一,关键路径任务的计划完成时间、实际完成时间和剩余工期,只要关键路径滑动超过 1 天就要预警;第二,阻塞项数量和平均阻塞时长,尤其是超过 2 天未解决的阻塞,基本可以视为风险;
第三,近 7 天任务流入流出比,如果流入持续大于流出,说明团队在积压而不是在推进。判断依据是:百分比是结果指标,滞后且可修饰;关键路径、阻塞时长和吞吐量是过程指标,能提前 1 到 2 周暴露风险。
落地时建议每周只开一次 30 分钟的进度风险会,会前自动拉取这三类数据,会上只讨论偏差超过阈值的项,不要逐条过任务。
2. 管理层想提升进度跟踪效率,能不能不增加会议,而是让数据自动汇总?
我们公司管理层周会已经很多了,再加进度汇报会大家都很反感。我作为项目负责人,既要让老板看到真实进展,又不想让团队天天填表、天天开会。这种情况下,进度跟踪效率还能怎么提升?
可以,核心思路是把“人找数据”改成“数据找人”。具体做法是:先统一任务状态字典,比如只有待办、进行中、阻塞、完成四种状态,禁止自定义状态,否则自动汇总一定失真;再要求所有任务必须填写计划开始、计划完成、实际完成、阻塞原因四个字段,其他字段可选;
然后用某项目管理工具或某项目管理平台设置自动化规则,每天定时把逾期任务、阻塞超过 2 天的任务、关键路径偏差任务推送给管理层,而不是让项目经理手动整理。判断依据是:管理层真正需要的是异常项,不是全量进度。
把汇报频率从“每天全员填表”改成“每天自动推送异常、每周一次决策会”,通常能减少 30% 到 50% 的进度沟通时间,同时风险暴露更早。
3. 任务状态更新总是滞后,导致进度跟踪失真,操作上怎么解决?
我们团队不是没有工具,而是大家总习惯快下班才更新状态,甚至有人第二天才补。结果我看板上的进度永远比现实慢半天到一天,管理层问起来我也不敢保证数据是真的。这种滞后更新到底怎么破?
滞后更新的根因通常不是态度,而是更新动作太重、和日常工作脱节。可执行的做法是:第一,把状态更新嵌入现有工作流,比如提交代码、合并分支、完成测试用例时自动触发任务状态流转,而不是让人额外去某项目管理工具里点一下;
第二,设置轻量级站会,每人只回答“昨天完成了什么、今天做什么、有没有阻塞”,由主持人在 5 分钟内同步状态,不展开讨论;第三,对超过 24 小时未更新的进行中任务设置自动提醒,连续 2 天未更新则升级给项目负责人。
判断依据是:状态更新延迟超过 1 天,进度跟踪的预警价值就会大幅下降,因为风险发现时已经错过了最佳干预窗口。实操中,把更新动作从“手动填表”改成“工作流自动触发加站会补漏”,通常能把状态延迟控制在 4 小时以内。
4. 跨部门项目的进度跟踪怎么做,才能避免各部门各说各话?
我负责过一个市场、产品、研发三方协作的项目,每次进度会都变成扯皮:市场说产品没给需求,产品说研发没排期,研发说市场老改需求。作为管理层,我根本看不到真实进度。跨部门进度跟踪到底该怎么统一口径?
跨部门进度跟踪的关键不是统一工具,而是统一“交付物”和“依赖关系”。具体做法是:第一,先把项目拆成跨部门交付物,比如需求文档、UI 稿、接口文档、测试报告,每个交付物只有一个责任部门和一个截止时间;
第二,显式记录依赖关系,比如研发排期依赖需求文档定稿,市场物料依赖产品卖点确认,依赖未满足时下游任务不能标记为进行中;第三,用某项目管理平台建立共享视图,所有部门看同一份交付物清单和依赖状态,而不是各自维护自己的表格;第四,每周只对延迟交付物和未满足依赖做决策,不讨论已经完成的事项。
判断依据是:跨部门扯皮大多源于责任边界和依赖关系不清晰,而不是进度本身。把跟踪对象从“部门任务”改成“交付物加依赖”,通常能把跨部门进度会的时长压缩一半,同时让管理层直接看到卡点在哪一方。
核心关键词
文章包含AI辅助创作:进度跟踪如何做好追踪?管理层效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423531
读者评论
我们团队在50人左右,之前一直靠微信群和口头同步还能撑住,跨过80人之后明显感觉信息开始漏。作者说的临界点我认同,但具体到多少人才切换机制,可能还要看业务是不是多线并行,不完全取决于人数。“可信的坏消息”那条比较扎心,我们报风险的氛围确实不好。
关于百分比汇报那段,我之前推过用“剩余几个接口未联调”替代“完成70%”,工程师一开始嫌麻烦,用了两个月后反而觉得清楚,因为不用再纠结进度百分比怎么估。不过这套做法对非研发团队不太适用,市场活动很难拆成可验证的完成项。
作者提到跟踪数据不用于考核,这点很关键。我之前待过的一家公司把看板完成率算进绩效,后来卡片拆分越来越细但实际产出没变,数据完全不能看了。感觉这个原则如果管理层不公开表态,工具再换也没用。
