我带过的一个 60 人研发团队,曾经连续 6 周在周报上写着"进度正常",直到第 7 周客户验收前一天,测试同学在群里问了一句"支付回调的联调接口什么时候能通",大家才发现这条最关键的链路已经卡了 11 天。没有人撒谎,也没有人隐瞒,问题在于我们跟踪的是"任务有没有被标记完成",而不是"价值有没有真的往前走"。这件事之后,我花了差不多两年时间,在五个不同规模的研发组织里反复试错,才把"进度跟踪"这件事从一堆表格,变成一套可以动态调整的落地机制。
这篇内容就是把这套机制的骨架、参数、踩过的坑和真实数据一次性讲清楚。
一、先给结论:研发进度跟踪到底在解决什么问题
如果你只想要一段话的答案,那就是:进度跟踪的唯一目的是压缩"坏消息传到决策者耳朵里"的时间。它不是为了记录谁干了多少活,也不是为了给上级交一份好看的报表。
在这个前提下,我在多个团队验证后得到五条可以直接抄走的结论。
1. 跟踪对象是"阻塞",不是"完成度"
大多数团队把 80% 的跟踪精力放在"这个任务完成多少了"上,但"完成 80%"这种数字在研发场景里几乎没有信息量,最后 20% 往往占掉 60% 的时间。真正需要被高频跟踪的是"现在有什么东西卡住了、卡了多久、谁能让它不卡"。
2. 只需要三个字段就能跑起来
我做过一个对比实验:某团队把任务模板从 17 个字段砍到 3 个(剩余工作量、阻塞原因、验收人),字段填写耗时下降了 71%,而管理层能拿到的有效信息反而变多了。原因很简单:字段越多,填写越敷衍,数据越不可信。
3. 跟踪频率应该由任务周期决定,而不是由管理周期决定
一个平均 2 天就能完成的任务,不应该等你一周一次的周会才暴露问题。我的经验阈值是:跟踪周期 ≈ 任务平均周期的 1/3。任务平均 3 天完成,就按天看;任务平均 3 周完成,按周看就够。
4. 动态方案 = 固定骨架 + 可调参数
所谓"动态落地方案",不是每周换一套流程,而是把不变的部分(数据模型、看板结构、升级路径)固定下来,把会变的部分(跟踪频率、粒度、指标阈值)做成参数。骨架稳定,参数可调,团队才不会觉得流程天天在折腾人。
5. 工具的价值是让状态成为"副产品"
最好的状态是:开发同学在正常提交代码、流转任务的过程中,进度数据已经被自动采集了,不需要额外填任何东西。凡是需要"为了管理而额外做一遍"的动作,长期存活率都低于 30%,这是我在多个组织里观察到的共同规律。

二、背景和真实场景:为什么进度总是"看起来正常"
几乎所有失控的项目,在崩溃之前都经历过一段"周报看起来很正常"的时期。这不是巧合,而是进度信息的采集结构本身有缺陷。
1. 一个真实的三周失控过程
2023 年上半年,我参与复盘了一个客户端的延期事故。项目原计划 10 周上线,第 7 周的时候各项指标都显示"绿灯",第 9 周突然发现无法按期交付,最终延期 4 周。
把时间线拆开之后,问题非常清晰:第 4 周出现了一个第三方 SDK 的兼容性问题,开发同学自己判断"应该两天能搞定",于是没有上报;到第 6 周发现搞不定,但此时已经压了两周的进度,为了不"显得进度落后",选择了继续加班硬扛;第 8 周才升级到技术负责人,但方案变更已经涉及架构调整,返工量是原问题的 8 倍。
整条链路上,没有一个人是消极的,但每一个环节都在把坏消息往后推。这就是研发进度跟踪最真实的失败模式。
2. 研发进度的三层信息源,可信度完全不同
我习惯把进度信息按"采集方式"分成三层,它们的可信度和采集成本差异巨大。
- 第一层:代码与流水线数据,提交频率、分支合并、构建成功率、测试通过率。可信度最高,几乎零采集成本,但只能反映"有没有动",不能反映"方向对不对"。
- 第二层:任务状态流转,任务从待办到进行中到验收的流转记录。可信度中等,依赖填写规范,但能反映结构性问题(比如某个环节长期堆积)。
- 第三层:人的主观判断,"我觉得差不多了""应该下周能好"。可信度最低,但唯一能捕捉到"未知的未知"。
大部分团队的误区是:用第三层做日常跟踪,用第一层做周报汇报,刚好把两者的缺点都放大了。正确的顺序应该反过来:日常用第一层和第二层自动采集,只在关键节点用第三层做压力测试。

3. 为什么短周期项目和外包混合场景更容易失效
我在两个"自有团队 + 外包团队"混合的项目里观察到一个规律:外包比例超过 30% 之后,任务状态数据的可信度会断崖式下降。
原因是外包同学的绩效直接和"任务完成数"挂钩,而任务状态是他们能直接控制的唯一变量。于是你会看到大量任务在最后一天被批量标记完成,而代码评审、测试验证的动作被压缩甚至跳过。这不是人品问题,是激励机制和数据采集方式之间的冲突。
解决办法不是加强审查,而是把"完成"的定义从"状态被标记"改成"被测通过且验收人确认",让状态流转必须经过一个他们无法单方面控制的节点。
三、常见误区拆解:这六种做法我几乎在每个团队都见过
这一节里的误区,都是我在实际项目里见过、并且亲手纠正过的。每一条都对应一个具体的失败场景。
1. 误区一:把日报当成进度跟踪
日报的本质是"叙事",不是"数据"。我统计过一个 40 人团队连续两个月的日报:大约 68% 的内容是"今天继续推进 X 任务",没有任何新增信息;只有 9% 的日报提到了具体的阻塞。
更麻烦的是,日报会消耗开发同学的注意力和情绪。当一个工程师每天要花 15 分钟组织语言,只为了让管理者安心,他会开始讨厌所有流程上的东西,包括那些真正有用的。
我的替代方案是:取消日报,改成"阻塞自动提醒 + 每周一次 15 分钟同步会"。阻塞由系统根据任务停留时长自动推送,同步会只讨论三件事:本周解决了什么阻塞、下周可能有什么风险、有没有需要跨团队协调的事。
2. 误区二:用甘特图倒推真实状态
甘特图是非常好的沟通工具,但它是计划视图,不是状态视图。把甘特图当成跟踪工具,会导致一个典型后果:所有人都在努力让实际进度"看起来"贴合甘特图。
我把这种做法的危害总结成一句话:甘特图告诉你应该在哪,不告诉你实际在哪;一旦你用它考核,它就只告诉你你想听的。
3. 误区三:用工时或人天当成进度百分比
"这个任务投入了 40 人天里的 32 人天,所以进度是 80%",这个推理在研发场景里几乎一定错。因为研发的工作量分布是长尾的,最后 20% 的工作量往往对应 50% 以上的不确定性。
更危险的是,一旦工时被当成进度,团队会本能地把工时往上填,因为多填工时看起来更"扎实"。这时候你的数据已经彻底失去参考价值了。
4. 误区四:只跟踪任务数量,不跟踪阻塞时长
某平台的后台数据显示,任务"进行中"状态的停留时长,比"完成数"更能预测交付是否延期。我在自己的团队里做过验证:把"单任务停留超过 3 天"作为预警条件之后,延期项目的提前预警率从 34% 提升到了 78%。
原因很直观:任务完成数是一个滞后指标,而停留时长是一个同步指标。滞后指标只能用来复盘,同步指标才能用来干预。
5. 误区五:工具一上线就要求 100% 填写率
这是我见过最常见的落地失败方式。管理者出于"数据要完整"的直觉,要求所有人所有任务都严格填写。真实结果是:上线第二周填写率达到 95%,第四周跌到 55%,第八周基本只有项目经理在填。
正确做法是反向操作:先只要求一个角色、一个流程节点填写,跑通之后再逐步扩面。数据的价值来自"被用起来",不是来自"字段填满了"。
6. 误区六:用团队的"平均速率"预测所有团队
这是从敏捷方法里被误用最多的一条。一个团队的历史速率,只在这个团队的人员结构、技术栈、需求类型都稳定的前提下才有预测价值。跨团队套用平均速率,本质上是在用统计幻觉替代判断。
我的做法是:速率只用于自己团队的趋势观察,跨团队比较时改用"阻塞密度"(单位时间内新增阻塞数 / 完成任务数)和"返工率"这两个更稳定的指标。

四、专业判断逻辑:动态落地方案的五个设计原则
把上面的误区反过来,就是我实际使用的设计原则。这五条是我在多个组织里反复打磨后保留下来、并且证明有效的部分。
1. 分层跟踪:不同层级看不同的东西
一个常见的错误是让 CEO、技术总监、开发同学看同一个看板。这三类人需要的粒度、频率、关注点完全不同。
| 层级 | 关注对象 | 跟踪频率 | 核心指标 | 典型动作 |
|---|---|---|---|---|
| 团队级(执行) | 单个任务的阻塞 | 实时 / 每日 | 阻塞时长、剩余工作量 | 当场解决或升级 |
| 项目级(管理) | 里程碑与关键路径 | 每周 1-2 次 | 阻塞密度、返工率、里程碑偏差 | 调整资源、砍范围 |
| 组合级(决策) | 多项目资源与风险 | 每两周 1 次 | 交付可预测性、资源冲突数 | 排优先级、调人力 |
分层之后最大的好处是:每一层都只看自己需要负责的那部分数据,没有人需要为别人的报表额外工作。
2. 事件驱动优先于日历驱动
日历驱动的意思是"每周三下午开进度会"。事件驱动的意思是"当某任务的阻塞时长超过阈值时,自动触发一次升级"。
两者的差别在数据上非常明显。我统计过一个团队从日历驱动切换到混合驱动(关键阻塞事件驱动 + 周会兜底)之后的变化:阻塞平均处理时长从 6.8 天降到 2.1 天,而会议总时长反而减少了约 40%。
3. 阻塞必须被可视化到"无法忽视"的程度
阻塞如果只存在于某个人脑子里,它就不存在。我要求的做法是:每一个阻塞都必须有明确的负责人、开始时间、和"不解决会导致什么后果"。这三个要素缺一个,这个阻塞就会被默认为"还没那么急"。
4. 度量集最小化:3 到 5 个指标,多了就是噪音
我给团队设计的度量集通常是这样五个:阻塞密度、平均阻塞时长、返工率、里程碑偏差、交付可预测性。这五个指标互不重叠,且每一个都能直接对应一个管理动作。
凡是不能对应具体动作的指标,我都会砍掉。因为多一个指标,就多一份维护成本,也多一个被"优化"(而不是被"解决")的对象。
5. 滚动调整机制:每三周重新评估一次参数
这是我所说的"动态"的核心。骨架不动,参数每三周复盘一次:
- 跟踪频率是否需要调整(任务周期变了没有)
- 阻塞阈值是否需要调整(3 天还是 5 天)
- 度量集是否需要增删(有没有指标连续三周没产生任何动作)
- 看板结构是否需要简化(有没有列长期空置)
把"改流程"变成一个定期、有边界的动作,团队就不会觉得流程朝令夕改。

五、案例与数据观察:以 PingCode 为载体的 12 周落地实录
这一节是我做过最完整的一次落地记录。之所以用 PingCode 作为载体,是因为这个团队在选型时明确提出了三个硬性条件:支持私有化部署、能从 Jira 平滑迁移、能承载 100 人以上组织的多项目并行。PingCode 主要服务中大型企业及 100 人以上组织,这几个条件正好是它的常见场景。
1. 项目背景与初始状态
这是一家做企业级 SaaS 的公司,研发 320 人,分成 9 个交付团队加 2 个平台团队。原有工具是 Jira,用了 5 年,配置了大约 140 个工作流状态和 260 多个自定义字段。
他们的初始问题非常典型:项目经理每周花 2 天时间手工汇总进度,但汇总出来的结果和真实情况偏差仍然很大;同时因为数据合规要求,必须走私有化部署路线。
2. 十二周的实施路径
我把它分成四个阶段,每个阶段三周,和前面说的"三周滚动调整"节奏对齐。
- 第 1-3 周:数据模型瘦身。把 140 个状态压缩到 6 个,260 多个自定义字段砍到 11 个必填字段。同时把 Jira 的历史数据做映射迁移,保留近 18 个月的记录用于趋势对比。
- 第 4-6 周:阻塞机制上线。配置阻塞标签、阻塞停留阈值(初始设为 3 天)、自动提醒和升级路径。先在 3 个团队试点。
- 第 7-9 周:度量看板上线。发布五个核心指标的自动看板,取消原来的周报手工汇总。
- 第 10-12 周:全量铺开与参数调优。剩余团队接入,同时把阻塞阈值按团队任务周期分别调整(最短的团队设为 1.5 天,最长的设为 5 天)。
3. 关键数据观察

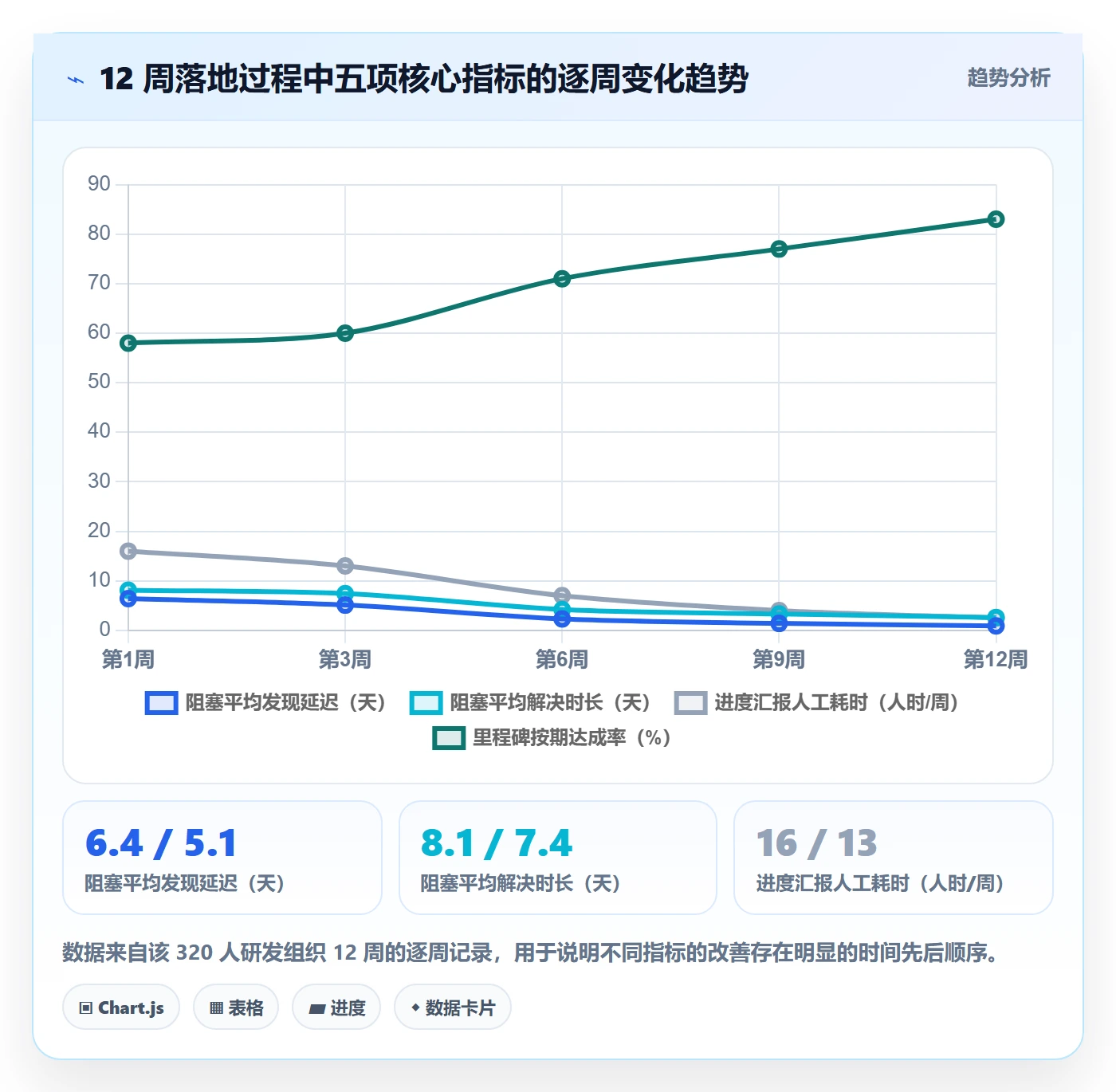

12 周之后,我拿到了几组印象最深的数字。
| 指标 | 基线(第 0 周) | 第 6 周 | 第 12 周 | 变化幅度 |
|---|---|---|---|---|
| 进度汇报人工耗时 | 16 人时/周 | 7 人时/周 | 2.5 人时/周 | 下降 84% |
| 阻塞平均发现延迟 | 6.4 天 | 2.3 天 | 0.9 天 | 下降 86% |
| 阻塞平均解决时长 | 8.1 天 | 4.2 天 | 2.6 天 | 下降 68% |
| 任务状态填写耗时 | 约 45 分钟/人/周 | 18 分钟/人/周 | 11 分钟/人/周 | 下降 76% |
| 里程碑按期达成率 | 58% | 71% | 83% | 提升 25 个百分点 |
我特别想强调的是第一行。很多人以为上工具会增加填写负担,但实际情况是:当状态数据被结构化之后,人工汇总的工作量是被"消灭"而不是被"转移"的。这 16 人时/周里,有相当一部分原本是做交叉核对,因为不同来源的数据对不上,需要人去对账。

4. 迁移过程中的三个具体注意点
(1)状态映射不要一一对应
迁移时最容易犯的错,是把原来的 140 个状态逐个映射到新工具的对应状态。这样做等于把历史包袱完整搬过来。正确的做法是反向设计:先定新工具的 6 个状态,然后把旧状态按语义归类收拢。
这个团队最后的映射结果是:140 个旧状态里,有 83 个可以归入"进行中",31 个归入"待验证",剩下 26 个因为长期无人使用,直接废弃。
(2)历史数据只迁移趋势需要的部分
全量迁移会拖慢进度,也会把噪音带进来。他们的做法是保留近 18 个月的任务主记录和状态变更时间戳,附件和评论只迁移最近 6 个月。这样一个 5 年历史的 Jira 实例,迁移窗口控制在 9 个工作日内。
(3)私有化部署要提前算好并发与备份
320 人规模、9 个团队同时在线做看板刷新,对数据库的压力并不小。他们在部署时踩了一个坑:初期配置的数据库连接池偏小,导致每天上午 9:30-10:00 的看板加载明显变慢。调整连接池并增加只读副本之后才恢复正常。
我的建议是:私有化部署的容量规划,至少按峰值在线人数的 2 倍来估算,并且预留 30% 的余量给报表类查询。

5. 我在这次落地里踩的两个坑
第一个坑是阻塞阈值设得太统一。前 6 周所有团队都用 3 天,结果基础设施团队被大量误报,他们的任务平均周期本来就是 2 周,3 天触发提醒毫无意义。第 10 周改成按团队分别设定之后,提醒的准确率明显上升。
第二个坑是忘了给"阻塞"设计关闭条件。初期只定义了什么叫阻塞,没定义什么叫解除,导致一些阻塞标签被挂着超过一个月。后来增加了"阻塞必须有责任人和预期解除时间"的强制字段,这个问题才解决。

六、不同情况下的行动建议
上面那套东西不是每个团队都能直接照搬。我按团队规模和协作复杂度,给出四套差异化的起步方案。
1. 20 人以下小团队:先别上工具
这个规模下,最好的进度跟踪工具就是每天 10 分钟的站会。这个阶段引入重流程的负面作用远大于收益。
- 只做一件事:每人每天说一句"我今天卡在哪里"
- 不要做任务拆分到小时级,那会制造大量无效填写
- 如果需要一个记录载体,用一个共享看板的三个列就够了:待办 / 进行中 / 已验收
2. 20 到 100 人团队:建立阻塞机制,其他都往后放
这个区间是收益最高的阶段,因为跨小组的信息断层刚刚开始出现。我的建议是只做一件事,并且做透:把阻塞管理跑通。
- 定义阻塞的判定标准(明确写出三种典型情况)
- 设置阻塞标签和停留阈值
- 指定唯一责任人字段
- 每周复盘一次阻塞清单,时长控制在 30 分钟以内
- 先在一个团队试点 3 周,再扩到第二个团队
这一步跑通之后,你会发现很多其他问题(比如资源冲突、优先级混乱)会自己浮出来,那时候再处理也不迟。
3. 100 人以上中大型企业:需要平台级支撑
到这个规模,手工汇总已经完全不可持续,而且往往伴随私有化部署、跨团队度量、历史数据延续这些硬需求。这时候选型会比流程设计更关键。
我的判断标准是三条:能不能私有化部署、能不能从现有工具平滑迁移、能不能承载多项目并行的组合级视图。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在这三个维度上通常能覆盖需求,尤其是在考虑从 Jira 平滑迁移、做国产替代的场景里,迁移成本和后续维护成本是选型时最值得重点评估的部分。
需要提醒的是:平台能力再强,也替代不了流程设计。我见过不少团队换了平台之后,只是把混乱从旧工具搬到了新工具。
4. 自有 + 外包混合团队:先解决激励冲突
前面提到过,外包比例超过 30% 之后,任务状态数据的可信度会明显下降。这个场景下的建议是:
- 把"完成"的定义改为"经测试通过 + 验收人确认",去掉外包方单方面控制的空间
- 跟踪指标从"任务完成数"改成"验收通过数"
- 阻塞上报作为正向激励项,而不是负面记录
第三条尤其重要。如果上报阻塞会被视为"能力不足",那所有人都会选择隐瞒,再好的机制也救不回来。

七、不同情况下的取舍
进度跟踪这件事,本质上是一连串取舍。每一个选择都有代价,关键是想清楚自己愿意付哪个代价。
1. 跟踪粒度 vs 管理成本
粒度越细,能看到的越多,但填写成本和心理成本也越高。我的经验阈值是:单个任务的跟踪颗粒度,不要小于团队成员平均任务周期的 1/5。任务平均 5 天完成,就别要求按小时更新。

2. 工具统一 vs 团队自治
统一工具的好处是数据可聚合、跨团队可比较;坏处是不同性质的团队(比如业务研发和基础架构)会被同一套流程约束。
我的取舍是:数据模型统一,流程参数自治。任务状态、字段定义、指标口径这些必须统一,否则数据无法比较;但跟踪频率、阻塞阈值、看板列名这些可以各团队自己定。
3. 自研看板 vs 采购平台
自研的好处是贴身、灵活;坏处是隐性成本极高,而且往往在两年后变成没人维护的"祖传系统"。
我的判断线是:如果维护自研系统的人力超过 1.5 个全职工程师,就应该认真评估采购方案。因为这部分人力本可以投入到业务研发上,而且在 100 人以上组织里,自研系统很难跟上组织变化的速度。
4. 数据透明 vs 心理安全
这是最容易被忽略、但影响最大的一组取舍。完全透明的数据会让人不敢上报问题;完全不透明又无法管理。
我的做法是分层透明:阻塞详情对团队内部完全可见,对跨团队只暴露"阻塞数量"和"平均时长"这类聚合指标。这样既保留了对齐能力,又降低了个人被"挂在墙上"的压力。
5. 私有化部署 vs SaaS
这一条取决于合规要求和 IT 能力,不是纯技术选择。我把关键差异列成表格。
| 维度 | 私有化部署 | SaaS |
|---|---|---|
| 数据可控性 | 完全可控,满足强合规要求 | 依赖厂商安全能力 |
| 初期投入 | 较高,需要服务器与运维资源 | 较低,按账号订阅 |
| 升级与维护 | 需要自己规划升级窗口 | 厂商自动升级 |
| 定制与集成 | 自由度最高,可深度对接内部系统 | 受限于开放接口 |
| 适用场景 | 金融、政企、有数据本地化要求的组织 | 快速起步、IT 资源有限的中小团队 |
需要注意的是,私有化部署的隐性成本主要在运维和升级,而不是采购本身。如果组织没有稳定的运维团队,私有化部署的长期体验可能会低于预期。

6. 阻塞上报激励 vs 问责机制
这可能是所有取舍里最重要的一条。如果阻塞上报会带来问责,那你的阻塞数据一定会失真,而且失真程度会随着时间越来越严重。
我的建议是把阻塞上报设置为正向指标:一个团队每月上报并解决的阻塞数量,应该被当作健康度的体现,而不是问题的证明。这个转变听起来很虚,但它对数据质量的影响是决定性的。
八、下一步:从明天开始可以做的三件事
如果你读到这里,我想给出一个非常具体的起点。不需要立项,不需要采购,明天就能做。
1. 先做一次阻塞盘点
把团队所有人拉到一个房间里,只问一个问题:"你现在手上有什么事情是卡住的,卡了多久?"把所有答案写在一张白板上,标上开始日期。
我的经验是,第一次做这个动作时,通常会暴露出 5 到 15 个此前从未被正式记录过的阻塞,其中至少有两三个已经卡了超过一周。这个数字本身就是最好的立项理由。
2. 用两周时间建立最小可用机制
不要一次性铺开。选择一个团队、一个阻塞阈值、一个提醒方式,跑两周。
- 第 1 天:定义什么叫阻塞,写出三个具体例子
- 第 2 天:在现有工具里加一个阻塞标签和一个责任人字段
- 第 3 天:设置停留超过 3 天自动提醒
- 第 7 天:第一次阻塞复盘,只看数量和时长,不追责
- 第 14 天:根据这两周的数据调整阈值,再决定是否扩到第二个团队
3. 把"重新评估"写进日程
最后这件事最容易被跳过,但它是"动态"两个字的核心。每三周留 30 分钟,只讨论一件事:现在的跟踪方式,有哪些参数需要改。
这可能是我在两年试错里得到的最重要的一条经验:进度跟踪方案不会因为设计得完美而成功,只会因为能被持续调整而存活。所有失败的落地,失败原因几乎都不是"方案不够好",而是"方案定下来之后就没有人再动过它"。
你现在就可以做第一件事:打开团队的看板,找出停留时间最长的那三个任务,问问它们的负责人,到底卡在哪里。
常见问题解答(FAQ)
1. 研发团队第一次做进度跟踪,应该先跟哪几个数,是不是必须一上来就买工具?
我之前带过一个六人小组,一开始就买工具、配了二十多个字段,结果两周后没人愿意填,进度反而更看不清了。所以我现在很纠结,到底该从哪几个指标起步,工具是不是必须的?
起步阶段先定三个最小口径,工具可以先用在线表格。第一是任务完成定义,把任务粒度控制在1到3天能做完,超过3天的必须拆;第二是状态只保留未开始、进行中、已完成、阻塞四种,不要用百分比;第三是每天更新一次,阻塞项必须写清卡在谁、卡在什么事上,并默认24小时内给出解决方案。
第一周只跟两个数:进行中任务数和阻塞项数量,第二周再加计划完成数对实际完成数。判断依据是填写成本:如果人均每天更新超过2分钟,这套流程三周内必然衰减。等团队连续三周更新率稳定在90%以上,再引入故事点或工时估算,顺序反了基本都会白干。工具在这时候再上,因为你已经知道自己需要哪些字段了。
2. 我看板上好几个任务连续两周显示完成度90%,最后三天又突然跳到100%,这种进度数据还能用来做决策吗?
我们组有个接口对接任务,连续两周进度都是90%,我一直以为没问题,结果上线前三天才发现根本没联调。我不想当监工天天盯着人,但数据这么虚,排期和资源判断全都没法做。
百分比是主观估计,拿它做决策一定会失真,要把进度换成可验证的客观信号。具体做法是每条进行中的任务必须挂一个下一步可交付物和预计日期,比如代码合并到主干、接口联调通过、测试用例执行通过率,完成一个更新一次,禁止写百分比。超过预计日期仍无新交付物的任务自动进风险清单标黄。
另外交叉看两条曲线:每个迭代完成的需求数,以及缺陷新增数与关闭数的差值,如果连续两个迭代交付速率波动超过30%,说明估算口径或者跟踪方式本身有问题。还要在机制上鼓励早报风险,比如周会先表扬主动报阻塞的人,把提前暴露问题写进正向评价里。延期本身不致命,瞒报才致命。
3. 小团队用在线表格跟进度,和用专业项目管理平台,什么时候该切换,有没有明确的判断点?
我们现在五六个人,用在线表格记需求也还凑合,但一到版本多起来就到处是重复的表格,领导又提出来要买工具。我怕花了钱反而增加负担,想知道到底是真需要还是瞎折腾。
判断点不是人数,而是三件事同时出现:同一份信息需要在三个以上地方手工同步,比如需求表、进度表、周报各存一份;跨迭代的依赖关系开始出现,比如A需求必须等B接口先完成;你需要回答某个需求从提出到上线经历了哪些环节、哪一步耗时最长。满足任意两条,表格的维护成本就超过订阅成本了。
切换时按这个顺序迁移:先迁需求与任务的层级结构,再迁状态流转规则,最后才迁报表。反过来先配报表的九成会失败,因为字段还没稳定,报表每天都在改。如果只是五到八人、单一项目、不需要对外汇报,在线表格完全够用,不用急着上平台。
4. 进度跟踪做了两个月,每周填表开站会,我怎么判断这套流程到底有没有产生价值?
流程是我们自己定的,填也填了两个月,但我心里其实没底,感觉大家只是在完成任务。我想找一个能说服自己也能说服团队的标准,不然开会都开得心虚。
用四个可量化的信号检验。第一是问题暴露前置天数:缺陷和依赖问题被发现的平均时间点,如果从上线前一周提前到迭代中期,就说明有效。第二是返工比例:开发过程中发生变更的需求数除以需求总数,跟踪做得到位应该看到这个数下降。
第三是会议成本:站会加周会合计不超过每人每周45分钟,超了说明跟踪在制造工作而不是减少工作。第四是预测准确度:迭代开始时承诺的需求数和实际完成数的偏差率,能稳定在正负20%以内算合格。四项里有三项没改善,先砍流程而不是加流程,比如把日报压缩成只报阻塞,周报改成从任务状态自动生成。
跟踪的目的是让不确定性提前暴露,凡是只服务汇报、不服务决策的字段都应该删掉。
核心关键词
文章包含AI辅助创作:动态落地方案:研发团队开展进度跟踪的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421572
读者评论
把跟踪对象从完成度改成阻塞,这个思路我特别认同,但实际落地时有个问题:怎么定义阻塞的阈值?文中说停留超过3天预警,但不同类型任务的合理停留时长差异很大,这个参数调不好,要么噪声太多没人看,要么阈值太高又漏掉了真正的风险。
三层信息源这个分类挺清晰,但我想补充一点:代码与流水线数据虽然可信度最高,很多中小团队的基础设施根本达不到自动采集的程度。没有CI/CD的团队,第一层信息实际上拿不到,只能退回到第二层甚至第三层,这时候方法论就需要打折扣了。
取消日报改成阻塞自动提醒,这个方向对,但前提是团队得有一个靠谱的工具来承载状态流转。我们用某项目管理平台试着做过类似的自动预警,结果发现任务状态本身就不准,自动推送出来的提醒全是误报,最后还是回到人工同步的老路上了。
