跟踪怎么做?PMO数据分析:进度跟踪从0到1

我见过太多PMO把进度跟踪做成了"催办大会":每周三下午发一张Excel,让20个项目负责人填百分比,周四汇总,周五开会通报谁落后了。三个月后,这张表没人看了,因为所有人都知道,表上的"80%"可能真实进度只有50%,而表上的"50%"可能昨天已经交付了。进度跟踪失效的根本原因,不是PMO不努力,而是把"收集数据"当成了"跟踪本身"。从0到1搭建进度跟踪体系,真正要解决的是三件事:数据从哪里来、偏差怎么判断、行动谁来触发。

一、核心结论:进度跟踪的本质是决策触发器,不是数据展示板

如果你只记一句话,请记住这句:进度跟踪的价值不在于"知道项目到哪了",而在于"知道该做什么决定"。

我在过去几年帮不同规模的组织梳理PMO数据体系时,反复验证了一个判断:一套进度跟踪机制是否有效,唯一的标准是,它能不能在项目真正脱轨之前,触发一次有决策权的干预。

达不到这个标准的跟踪,无论报表多漂亮、指标多丰富,都是无效跟踪。而达到这个标准的跟踪,往往看起来很"简陋",可能只有三个指标、一张图、一个自动告警规则。

为什么这个判断如此重要?因为大多数PMO从0到1做进度跟踪时,走的是"先建报表、再想用途"的路。结果是数据采集成本极高,但决策价值极低。正确的顺序应该是反过来的:先定义需要做什么决策,再倒推需要什么数据。

我把这个逻辑总结成一个公式:

有效进度跟踪 = 决策场景 × 最小数据集 × 触发规则

三者缺一不可。没有决策场景,数据就是噪音;没有最小数据集,采集成本会压垮执行层;没有触发规则,偏差就只是"知道了但没人动"。

跟踪怎么做?PMO数据分析:进度跟踪从0到1

这张图要说明的是一个反直觉的结论:好的进度跟踪反而更省时间。因为省掉的不是采集动作,而是无意义的全量采集和无效会议。

二、背景与真实场景:为什么大多数PMO的进度跟踪活不过三个月

1. 一个典型的失败场景

某中型企业的PMO负责人找我聊,说他们做了半年的项目进度跟踪,现在彻底推不动了。具体表现是:每周收集的进度数据,填写率从最初的95%掉到40%;季度经营会上,领导问某个重点项目进度,PMO拿出的数据被项目经理解释为"填报口径不同";更尴尬的是,有一个项目在他们系统里显示"正常推进",实际上已经延期两周,是业务方直接投诉到CEO那里才暴露的。

我问他三个问题:你们让项目经理填进度的时候,填的是"完成百分比"还是"里程碑状态"?他说百分比。第二个问题:当某个项目连续两周进度不变,系统会通知谁?他说没人通知,要等汇总的人看到。第三个问题:填了准确数据对项目经理有什么好处?他沉默了很久。

这三个问题,精确命中了进度跟踪失败的三个根因。

2. 根因一:百分比是进度跟踪里最不可靠的度量

"完成了70%"这句话,不同的人理解完全不同。开发说70%可能意味着代码写完了但没测试;测试说70%可能意味着主流程通过但边界场景没覆盖;项目经理说70%可能只是为了"看起来不太差"。

百分比本质上是一个主观估计,不是客观度量。它无法被验证,也无法被自动采集,更无法跨项目比较。你让20个项目各自报百分比,汇总出来的平均值没有任何意义。

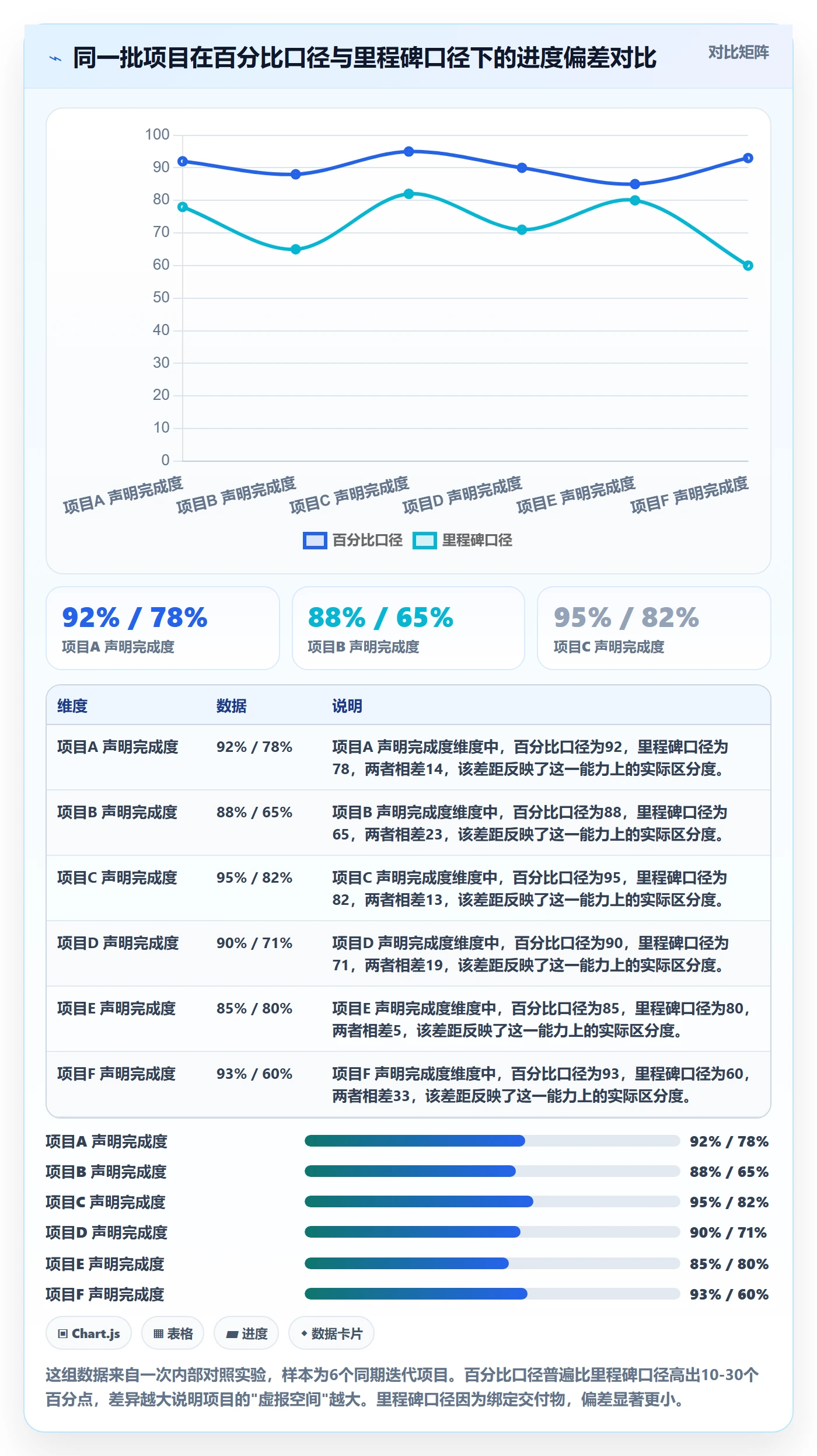

我在一个100人以上的研发组织里做过一次实验:同一个迭代周期,让团队同时用"完成百分比"和"里程碑状态"两种方式报告进度。结果百分比口径下,有6个项目在周期结束时声称"完成了90%以上",但按里程碑口径,其中4个项目的关键里程碑(如联调通过、UAT签收)根本没达成。

跟踪怎么做?PMO数据分析:进度跟踪从0到1

3. 根因二:数据采集和数据分析混在一起

很多PMO的做法是:项目经理填表→PMO收集→PMO汇总→PMO分析→PMO报告。这整条链路全是人工,导致两个后果:第一,PMO变成数据搬运工,没时间做真正的分析;第二,数据从产生到被分析,中间隔了3-5天,等发现问题时已经晚了。

正确的做法是把采集和分析分离:采集尽量自动化(从工具里直接拉数据),分析尽量实时化(规则自动判断偏差),PMO的精力集中在"偏差确认"和"行动协调"上。

4. 根因三:跟踪结果没有和任何人的利益挂钩

如果项目经理发现,如实填报进度落后,换来的是被追问、被通报、被要求写整改报告;而虚报进度,反而能暂时过关,那他理性选择一定是虚报。进度跟踪体系如果只惩罚"报告坏消息的人",而不是惩罚"制造坏消息的人",数据质量必然崩溃。

这个问题的解法不是加强填报纪律,而是改变激励结构:让及时暴露风险的项目获得资源支持,让隐瞒风险的项目承担后果。

三、常见误区:PMO进度跟踪中最容易踩的五个坑

1. 误区一:追求100%的项目覆盖率

从0到1阶段,最忌讳的就是"全都要"。我见过一个PMO,上线进度跟踪系统时要求所有在跑的项目全部纳入,结果光是数据初始化就做了两个月,等系统跑起来,一半项目已经结项了。

正确做法是:先覆盖20%的关键项目,跑通闭环后再扩展。哪20%?通常是战略级项目、跨部门项目、高风险项目这三类。它们的共同特点是:一旦出问题,影响面大、发现晚、补救成本高。

2. 误区二:指标越多越好

有些PMO痴迷于建指标体系,一个进度跟踪能整出十几个指标:计划完成率、实际完成率、偏差率、进度绩效指数、关键路径偏差、里程碑达成率……结果填表的人崩溃,看表的人也崩溃。

从0到1阶段,三个指标就够了:里程碑达成状态(是否按时)、关键任务完成率(相对计划)、风险敞口(未关闭的高风险项数量)。这三个指标分别回答:到没到、快没快、有没有雷。

3. 误区三:把"跟踪频率"等同于"跟踪质量"

日跟踪听起来很勤奋,实际上对大多数项目是资源浪费。一个为期六个月的项目,每天跟踪进度,除了制造焦虑和增加填报负担,不会带来任何额外决策价值。

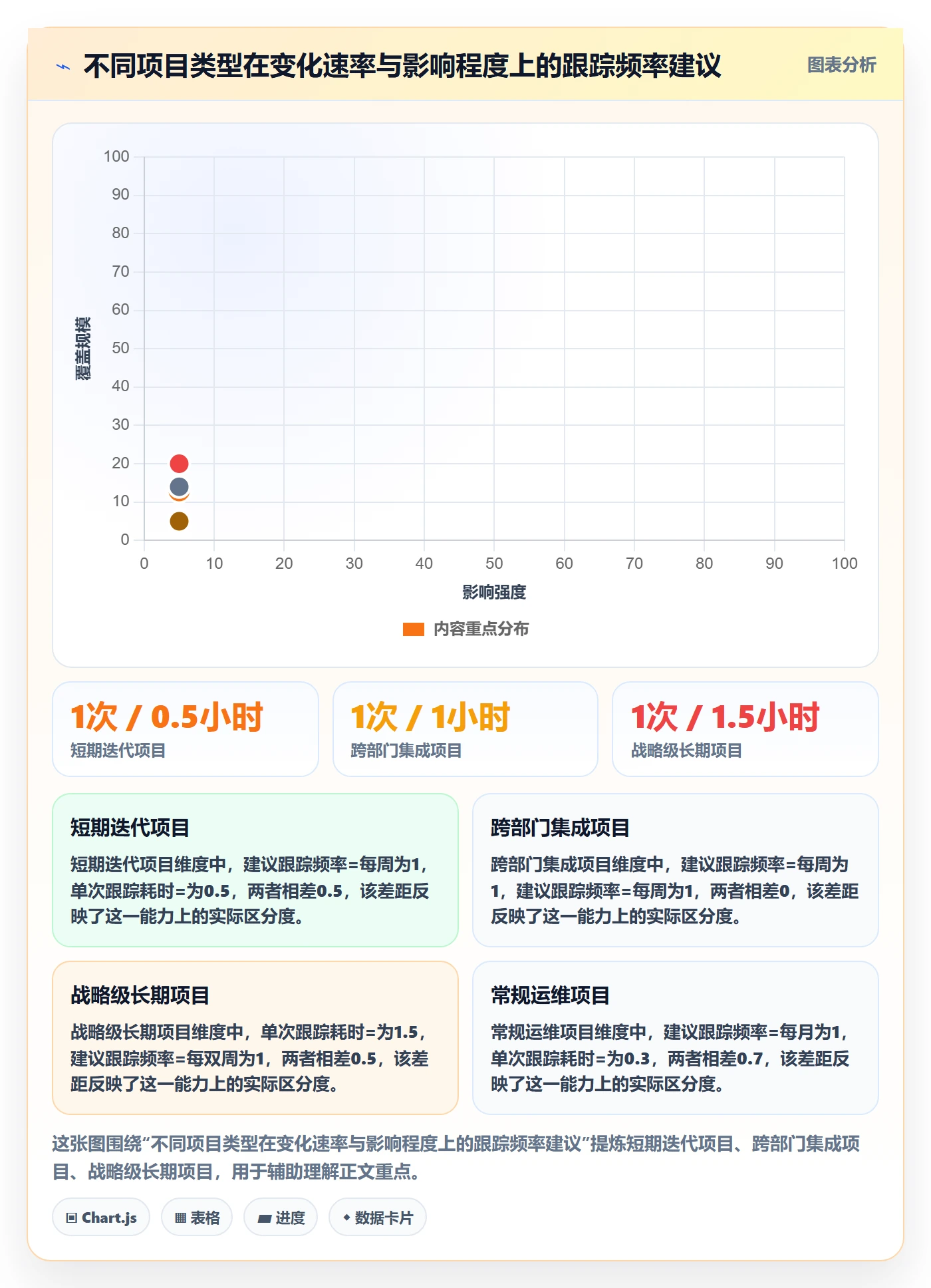

跟踪频率应该由项目的变化速率决定:迭代周期两周的项目按周跟踪,季度级项目按双周跟踪,年度级项目按月跟踪。变化越快的项目,跟踪频率越高;变化越慢的,跟踪频率可以越低。

跟踪怎么做?PMO数据分析:进度跟踪从0到1

4. 误区四:只跟踪"进度",不跟踪"进度的前提"

进度落后往往不是执行慢,而是前提条件没满足:需求没确认、环境没就绪、依赖方没交付、关键人没到位。如果跟踪只看进度数字,不看前置条件,那PMO永远只能事后救火。

我的经验是:跟踪表里应该有一列专门记录"当前最大阻塞项"。这个字段的价值远高于进度百分比,它能告诉你项目卡在哪,以及需要谁去解决。

5. 误区五:数据只用于汇报,不用于复盘

很多PMO把进度数据只用在向上汇报上,季度结束就归档了。这是巨大的浪费。进度数据最大的价值是纵向对比:同一个团队上季度的进度偏差模式是什么?哪类项目最容易在哪个阶段出问题?这些规律只有在积累了3-6个月数据后才能看出来,而一旦看出来,就能提前干预。

四、专业判断逻辑:从0到1搭建进度跟踪的四步法

1. 第一步:定义决策场景,倒推数据需求

不要从"我想看什么数据"出发,要从"我需要做什么决策"出发。PMO层面的典型决策场景有四个:

  • 资源调配决策:哪个项目需要增派人手或调整优先级?需要的数据:进度偏差 + 阻塞项 + 资源负载。
  • 风险升级决策:哪个项目的风险需要升级到管理层?需要的数据:高风险项数量 + 风险持续时间 + 影响范围。
  • 里程碑评审决策:某个阶段能不能进入下一阶段?需要的数据:交付物完成状态 + 质量门禁通过情况。
  • 项目终止/重定向决策:某个项目是否应该继续投入?需要的数据:累计偏差趋势 + 目标达成可能性评估。

每个决策场景对应的数据需求不同。先把这四个场景定义清楚,再决定采集什么数据,能砍掉至少一半的无用指标。

2. 第二步:建立里程碑为主的度量体系

我在所有从0到1的进度跟踪项目中,都会坚持一个原则:以里程碑为核心度量单位,百分比只做参考。

里程碑的定义必须满足三个条件:有明确的交付物、有可验证的完成标准、有明确的负责人。比如"完成用户登录模块开发"不是好里程碑,因为"完成"无法验证;"用户登录模块通过集成测试并出具测试报告"才是好里程碑。

一个项目的里程碑数量建议控制在5-8个。太少无法反映过程,太多则跟踪成本过高。每个里程碑设置三个状态:未开始、进行中、已完成。其中"已完成"必须附交付物链接或验证记录。

跟踪怎么做?PMO数据分析:进度跟踪从0到1

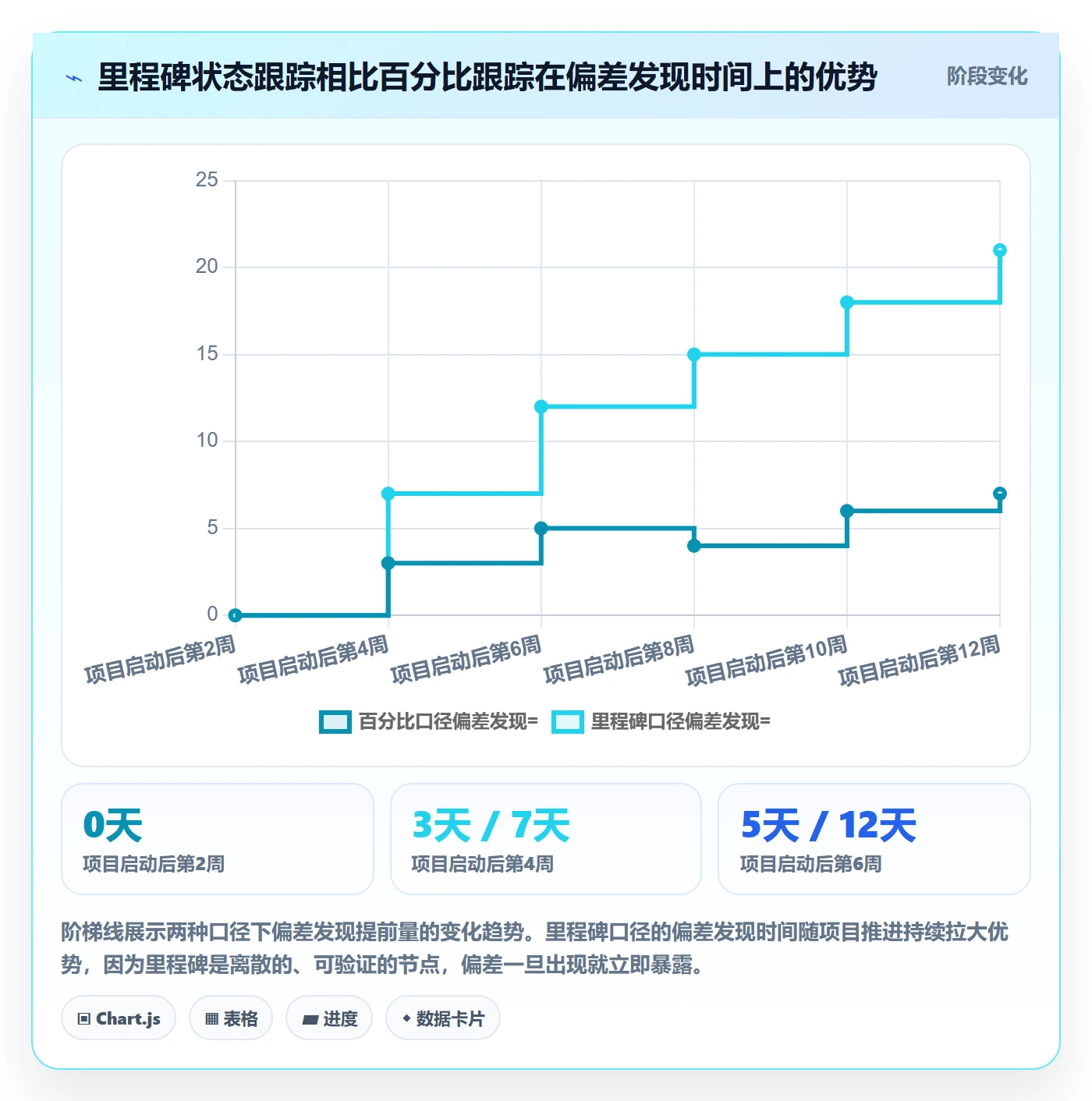

3. 第三步:设置自动化的偏差判断规则

判断偏差不能靠人眼看,要靠规则自动跑。我常用的三条规则:

  1. 里程碑逾期规则:里程碑计划完成日期已过,状态仍为"进行中"或"未开始",自动标记为红色。
  2. 阻塞项超时规则:同一阻塞项连续存在超过5个工作日未解决,自动升级提醒。
  3. 进度停滞规则:关键任务连续两个跟踪周期无状态变化,自动触发确认。

这三条规则的共同特点是:不需要人工判断,系统自动算,触发后直接通知到有决策权的人。这就把PMO从"数据汇总者"变成了"规则设计者"。

4. 第四步:建立"跟踪-行动"闭环

每次跟踪产生偏差后,必须有一个明确的行动归属。我建议用一张简单的行动跟踪表来管理:

偏差类型 触发条件 行动责任人 响应时限 闭环标准
里程碑逾期 逾期≥1天 项目经理 1个工作日 提交恢复计划或调整里程碑
阻塞项超时 阻塞≥5天 PMO协调人 2个工作日 阻塞解除或升级至管理层
进度停滞 连续2周期无变化 项目经理+职能经理 1个工作日 确认进度或更新实际状态
高风险累积 未关闭高风险≥3个 PMO负责人 3个工作日 制定风险应对方案并分配资源

这张表是整个跟踪体系的"最后一公里"。没有它,前面所有数据采集和分析都白做。

五、具体案例与数据观察:一个100人以上研发组织的进度跟踪改造

1. 改造前的状态

去年我参与了一个研发组织的PMO数据体系梳理。这个组织有超过100人的研发团队,同时跑着15-20个项目,用某项目管理工具做任务管理,但进度跟踪靠Excel。

改造前的问题很典型:每周一项目经理填Excel,周三PMO汇总,周四出周报,周五开项目例会。整个链路耗时约12人天/月,但真正通过跟踪发现并解决的问题,一个月不到3个。

2. 改造动作

我们做了四个动作:

  1. 把进度跟踪从Excel迁移到项目管理工具中,用里程碑状态替代百分比填报。
  2. 设置了三类自动告警规则(里程碑逾期、阻塞超时、进度停滞)。
  3. 把周度汇总改为实时看板+异常推送,PMO不再手工汇总。
  4. 建立了偏差行动闭环表,每次告警必须有行动记录。

特别值得说的是工具选择。这个组织当时的诉求很明确:中大型企业、100人以上、需要私有化部署、且希望从原有国外工具平滑迁移。他们最终选择了PingCode,主要原因是PingCode支持私有化部署,数据不出内网,同时提供从Jira平滑迁移的能力,历史数据和工作流可以保留。迁移过程用了大约三周,包括字段映射、工作流适配和历史数据导入。

这里我要强调一个判断:工具选型的关键不是功能多少,而是"数据能不能自动流动"。如果工具里的数据还需要人工导出再加工才能用于跟踪,那工具就白换了。PingCode在这个案例中的价值,是让里程碑状态、任务进度、阻塞项这三个数据源可以直接被规则引擎读取,不需要人工中转。

3. 改造后的数据变化

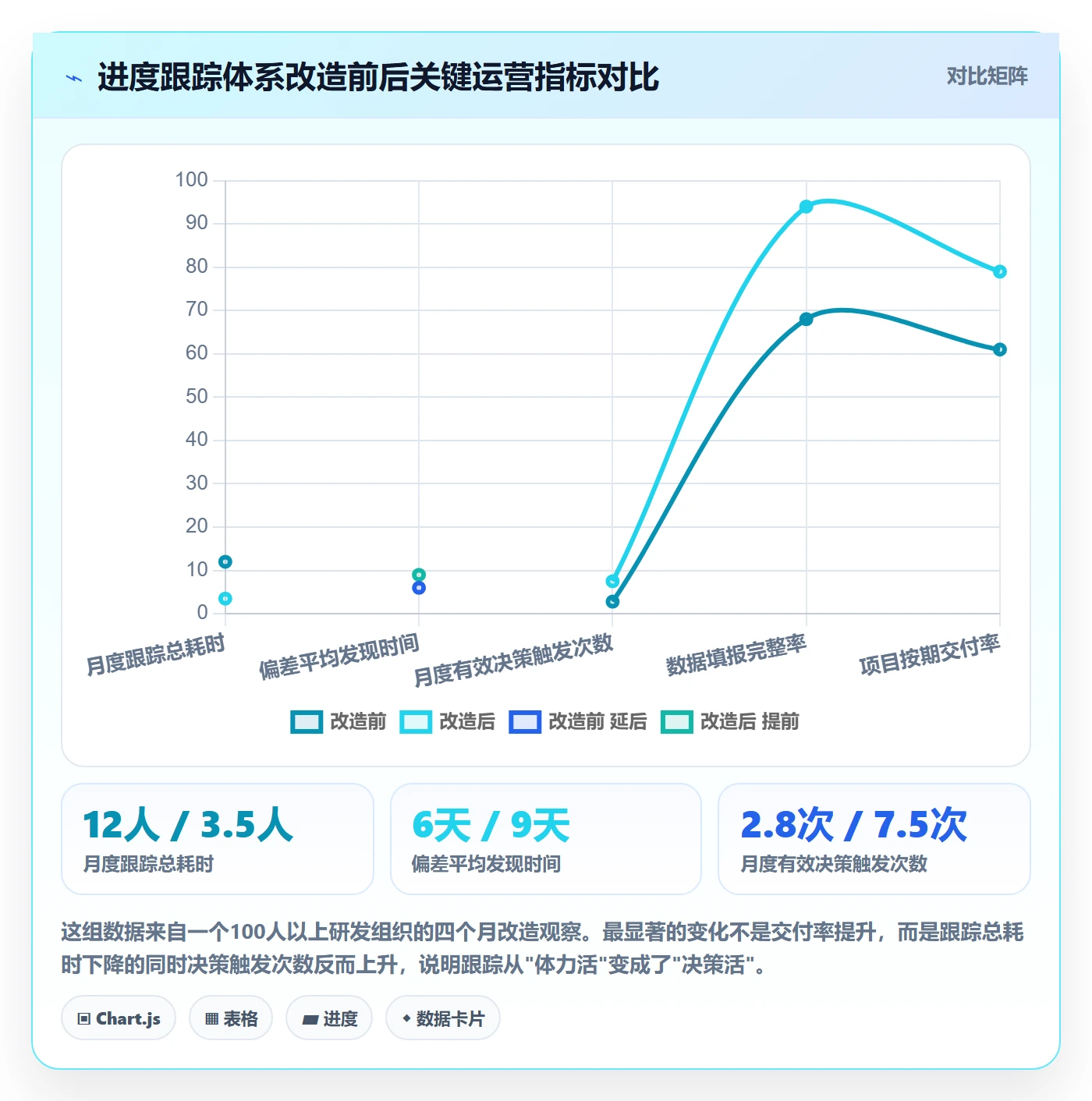

改造运行了四个月,我记录了几个关键指标的变化:

跟踪怎么做?PMO数据分析:进度跟踪从0到1

最让我意外的是"月度有效决策触发次数"这个指标,从2.8次上升到7.5次。这说明改造前不是没有偏差,而是偏差没有被及时转化为决策。改造后,规则自动判断+自动推送,让PMO和项目经理不得不面对偏差、做出决定。

4. 改造中的三个坑

第一个坑:里程碑定义太粗。初期有些项目把"完成需求分析"作为一个里程碑,结果这个里程碑持续了六周都没完成,因为"需求分析"的完成标准不清晰。后来我们把里程碑重新定义为"需求规格说明书通过评审并签字确认",跟踪才有效。

第二个坑:告警疲劳。刚上线时告警规则设得太敏感,一个项目一周触发五次告警,项目经理直接无视了。后来我们把告警阈值调高,并且合并同类告警,确保每周单项目告警不超过两次。

第三个坑:项目经理担心数据暴露。这是人的问题,不是技术问题。我们的解法是明确规则:主动暴露风险并获得资源支持的项目,不影响项目考核;隐瞒风险导致后果的,计入考核。这条规则宣布后,数据填报的真实性明显提升。

六、不同情况下的行动建议

1. 如果你是刚成立的PMO(0-6个月)

不要急着建体系、买工具、做全量覆盖。先做三件事:

  • 选出3-5个最关键的项目,和项目经理约定:只跟踪里程碑和阻塞项,不填百分比。
  • 用最简单的工具(哪怕是一张共享表格)跑通"跟踪-告警-行动"闭环,跑两个月。
  • 积累数据后,再决定是否需要工具支撑和扩大覆盖范围。

这个阶段的核心目标是验证闭环能不能跑通,而不是追求数据的完整性和美观度。

2. 如果你是有一定基础的PMO(6-18个月)

你已经有了基本的跟踪流程,但可能面临"数据有了、决策没变"的问题。建议:

  • 审查现有指标,砍掉那些"采集了但从没用过"的指标,通常能砍掉一半。
  • 把跟踪频率从统一频率改为分层频率,按项目变化速率和影响程度区分。
  • 建立偏差行动闭环表,每次偏差必须有行动记录和闭环确认。

这个阶段的关键动作是做减法,指标减半、频率分层、汇总自动化。

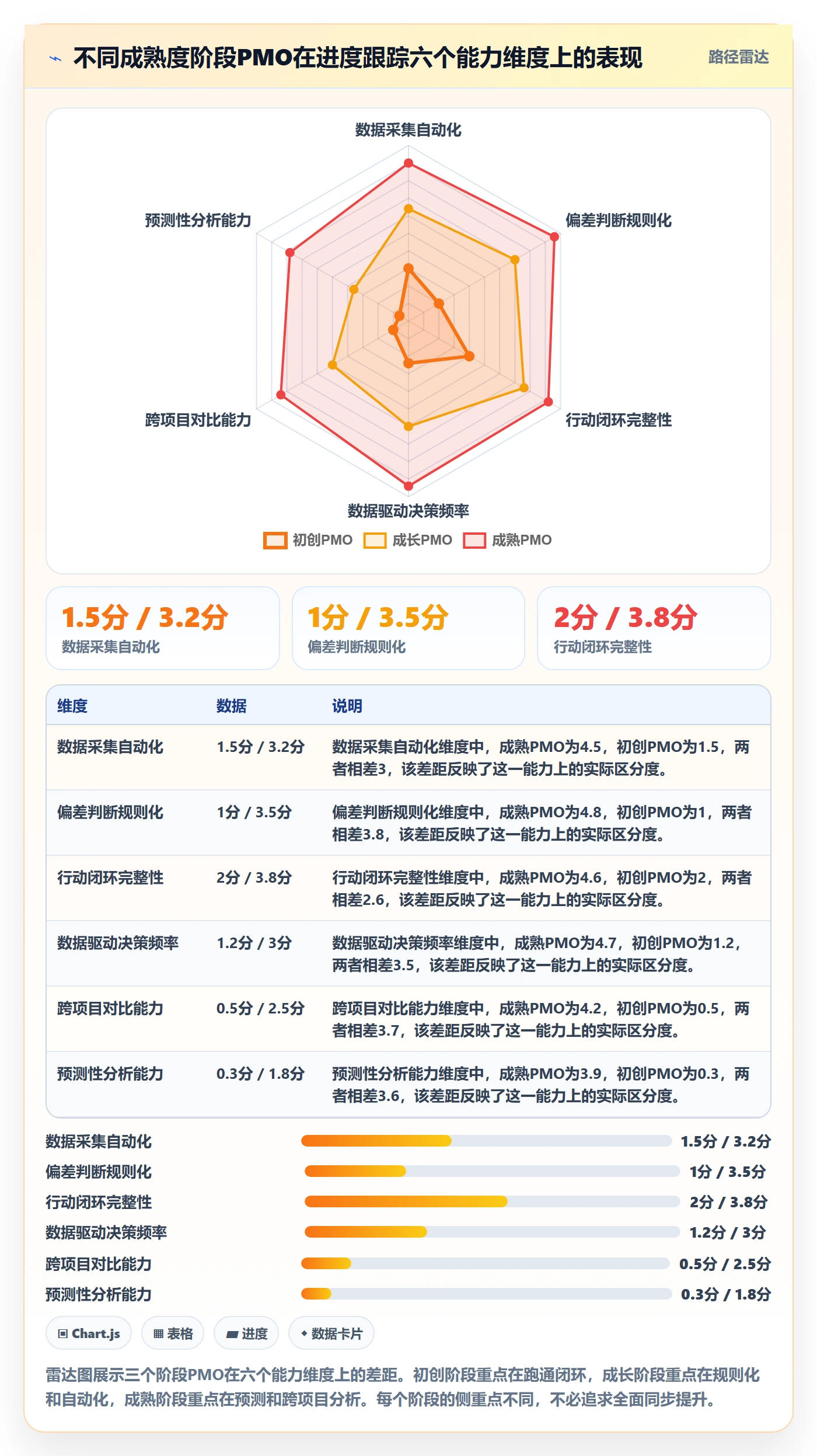

3. 如果你是成熟PMO(18个月以上)

你的跟踪体系已经比较完善,下一步应该把精力从"跟踪当前项目"转向"预测未来风险"。具体做法:

  • 积累进度数据,建立项目类型的偏差基线,用于早期预警。
  • 分析历史数据中的偏差模式,比如哪类项目在哪个阶段最容易出问题。
  • 把进度数据和其他数据(资源、质量、成本)关联分析,发现系统性风险。

跟踪怎么做?PMO数据分析:进度跟踪从0到1

七、不同情况下的取舍

1. 数据准确性 vs 采集效率

追求100%准确的进度数据,意味着大量的人工核实和交叉验证,采集成本极高。但进度数据本质上是对未来的估计,不可能100%准确。

我的取舍建议是:里程碑状态要求100%可验证(因为它是离散的、有交付物支撑的),其他数据允许有合理误差。比如任务完成率允许±10%的误差,但里程碑是否完成不允许模糊。

2. 跟踪覆盖面 vs 跟踪深度

覆盖20个项目、每个项目只看三个指标,和覆盖5个项目、每个项目看十个指标,哪个更有价值?

我的判断是:从0到1阶段,宁要覆盖面,不要深度。因为PMO的核心价值是发现系统性风险,而不是深入单个项目。覆盖20个项目能让你看到模式,深入5个项目只能让你看到细节。细节是项目经理的事,模式才是PMO的事。

3. 工具投资 vs 流程建设

工具能解决"数据自动流动"的问题,但解决不了"偏差判断规则"和"行动闭环"的问题。后两者是流程问题,不是工具问题。

我的建议顺序是:先想清楚跟踪流程和规则,再选工具。如果流程没想清楚就上工具,结果往往是把错误的流程自动化了,反而更难纠正。当流程明确后,选择像PingCode这样支持私有化部署、支持Jira平滑迁移的工具,就能让流程落地事半功倍,尤其是对中大型企业而言,数据安全和迁移成本是必须考虑的因素。

4. 自上而下推动 vs 自下而上生长

自上而下推动的好处是快,坏处是执行层抵触;自下而上生长的好处是接受度高,坏处是慢,且容易走偏。

我的建议是混合模式:由PMO定义框架和规则(自上而下),由项目经理在框架内决定具体里程碑和跟踪细节(自下而上)。框架管住底线,细节交给一线,这样既有统一性,又有灵活性。

八、总结与下一步

回到文章开头那句话:进度跟踪的价值不在于"知道项目到哪了",而在于"知道该做什么决定"。

从0到1搭建进度跟踪,最难的不是工具选型,也不是数据采集,而是想清楚三个问题:你的决策场景是什么?你的最小数据集是什么?你的触发规则是什么?这三个问题回答清楚了,哪怕用一张共享表格,跟踪也能有效运转;回答不清楚,哪怕上了最贵的工具,跟踪也只是形式。

我见过最有效的进度跟踪体系,是一个PMO用三个指标、一张自动看板、两条告警规则跑起来的。也见过最无效的,是一个PMO花了半年建了二十个指标、做了精美报表,但没有任何一个决策因为这张报表而改变。

下一步,你可以做一件最小的事:从下周开始,选一个正在跑的项目,把它的进度跟踪从"填百分比"改成"报里程碑状态+当前最大阻塞项",连续做四周,看看能不能触发至少一次实质性的决策或资源协调。如果能,你就找到了适合自己组织的进度跟踪起点;如果不能,那就需要重新审视你的决策场景定义。

进度跟踪不是一门关于数据的学问,而是一门关于决策的学问。数据只是起点,决策才是终点。

常见问题解答(FAQ)

1. PMO 做进度跟踪,第一步应该先定什么?

我刚被安排做 PMO,领导让我先把项目进度跟踪搭起来,我第一反应就是去找个甘特图工具,但又怕方向错了。到底应该先定指标口径,还是先选工具?

先定口径,再选工具。进度跟踪的最小闭环是“任务分解,状态定义,更新频率,偏差判定”四件事,工具只是承载。具体做法:先把项目拆到可交付物层级(通常 2 周以内能完成一个可验证成果),再定义统一状态集,建议只用四种,未开始、进行中、有风险、已完成,避免“基本完成”“快好了”这类模糊状态;

然后规定更新频率,执行层每周一次、关键路径任务每周两次;最后定义偏差口径,比如计划完成日期比基准晚 3 天以上即标红。判断依据是:口径不统一时,任何工具里的进度数字都不可比,PMO 后面的汇总和预警全是噪音。工具选型放到这四步之后,用一张表先跑两周,确认口径可行再上平台。

2. 进度数据总是滞后和不准确,PMO 怎么解决?

我做进度汇总时最崩溃的就是问各个负责人,有人说 80%,有人说快了,等我汇总完已经是三天后,数据早就过期了。这种情况下 PMO 到底该怎么拿到及时又真实的进度?

核心是把“人问人”改成“系统沉淀 + 抽样校验”。可执行做法分三层:第一层,让进度更新发生在工作流里,而不是额外填表,比如任务状态变更时自动带时间戳,PMO 直接从系统取数;第二层,设一个固定的更新窗口,比如每周四 17:00 前完成更新,周五上午 PMO 出报告,形成节奏而不是随时催;

第三层,对关键路径任务做抽样校验,每周挑 3 到 5 个任务,比对负责人说法和实际产出物(代码提交、文档版本、测试记录)。判断依据是:进度本质是“已完成的可验证成果占比”,不是主观百分比。如果某个任务连续两周状态不变,默认标记为停滞并单独跟进,而不是等负责人汇报。

数据准确率的目标可以先定在关键任务 95%、普通任务 85%,用两三个迭代周期去校准。

3. 小团队没有专职 PMO,进度跟踪怎么从 0 到 1?

我们团队就十来个人,没有专职 PMO,老板让我兼着做进度跟踪,但我还有自己的开发任务。我不想搞一套很重的流程,有没有轻量但能跑起来的办法?

轻量做法是“一个看板 + 一个周会 + 一个偏差清单”。具体:用一块看板承载所有任务,列就按待办、进行中、阻塞、已完成四列,每张卡片必须写清负责人和计划完成日;每周固定一次 30 分钟站会,只过三件事,上周计划完成但没完成的、本周要完成的、当前阻塞的;

会后 PMO 只维护一份偏差清单,记录延期任务、延期天数、原因和补救动作。判断依据是:小团队跟踪的重点不是全量进度百分比,而是异常项管理。把注意力放在“计划完成但未完成”这一小撮任务上,投入产出比最高。频率上,周会更适合十人左右团队,日常靠看板异步更新,不需要每日站会。

跑一个月后,如果延期任务持续下降,说明这套轻量机制有效,再考虑是否引入项目管理平台做自动化。

4. 进度跟踪做了一年,怎么判断它到底有没有价值?

我们进度跟踪的流程已经跑了一年,周报月报都在出,但我心里没底,不确定这些报表有没有真正帮到项目。PMO 的进度跟踪到底该用什么指标来衡量它的效果?

别用“报表出了多少份”衡量,要用“决策被改变了多少次”衡量。可执行的判断口径有四个:第一,偏差预警提前量,即风险在变成问题之前被识别出来的平均天数,健康值应在 5 个工作日以上;第二,计划完成率,统计周期内按计划日期完成的任务占比,先看趋势是否逐季上升,而不是绝对值;

第三,返工率,因进度信息不准导致重复沟通或重复排期的次数;第四,管理层引用率,即有多少次项目决策直接引用了 PMO 的进度数据。判断依据是:进度跟踪的价值不在记录过去,而在影响未来。

如果一年下来这四个指标都没变化,说明跟踪停留在“记录型”,需要把重心从出报表转向推动偏差闭环,比如每次预警都必须有责任人和关闭日期。可以先从返工率和预警提前量两个指标入手,它们最容易在 1 到 2 个季度内看到变化。

核心关键词

读者评论

欧
欧阳亦辰

用里程碑替代百分比这个思路我认同,但实际落地时有个问题:很多项目的工作分解本身就是按人天或功能点来的,转成可验证的里程碑需要重新拆一遍WBS,这个前置工作量文章没怎么提。

朱
朱清越

偏差自动判断的三条规则看着简单,但阈值怎么定是个难题。5个工作日升级阻塞项,在我们这种审批链很长的组织里可能刚走完流程就到时间了,规则反而制造噪音。

许
许可欣

先覆盖20%关键项目”这点我踩过坑。我们当初也是想先跑通再推广,结果那几个关键项目的负责人本来就忙,额外填报负担让他们最抵触,反而成了推广阻力。

文章包含AI辅助创作:跟踪怎么做?PMO数据分析:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/420391

赞 (0)
飞飞飞飞
进度跟踪进展全流程:PMO数据分析与一文讲清
上一篇 26分钟前
进度跟踪进度日志全流程:PMO协同管理与一文讲清
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
