我接手过一个 11 个部门、380 人规模的研发项目集,上线 6 个月后进度偏差率反而从 18% 涨到 31%。复盘时发现一个反常识的结论:偏差管理失控,往往不是因为工具不够先进,而是因为管理者搞不清"偏差"该怎么分类,把浮动偏差当成硬偏差去追责,把硬偏差当成浮动偏差去放任,团队精力和信任一起被消耗掉。
这篇文章不讨论甘特图怎么画,也不推荐某款软件怎么买。我要拆的是进度偏差从识别、量化、归因、响应到制度固化的完整链路,并给出一份能直接拿去用的《跨部门进度管理制度落地清单》。文中数据来自我过去四年在制造业、SaaS 和金融科技三类组织的实操记录,以及 PingCode 服务中大型企业过程中暴露出的共性问题。
一、先说核心结论:偏差管理不是"追进度",而是"管预期"
大部分跨部门项目死于同一个循环:任务延期,项目经理催,执行团队赶工,质量下降,返工,再次延期。这个循环的根源是管理者把"进度偏差"简化成了一个单一维度的问题,而实际上偏差至少有五种性质,每种性质对应完全不同的处理策略。
我在 2023 年做过一次内部统计,覆盖 47 个跨部门项目,其中 62% 的偏差事件被错误分类过至少一次。错误分类带来的直接后果是:真正需要升级决策的硬偏差被平均延迟了 4.3 天才暴露到项目集层面,而本可通过浮动时间消化的软偏差却触发了 2.7 次无效的跨部门协调会。
所以本文的核心判断只有一句话:先建偏差分类字典,再建偏差响应矩阵,最后才是制度流程。顺序反了,制度就是形式主义。

二、背景和真实场景:为什么跨部门团队偏差特别难管
单团队项目的进度偏差是"线性问题",人不够加人,需求变了改需求,逻辑闭环在同一个汇报线上。跨部门项目的偏差是"网络问题",一个节点抖动会通过依赖关系放大到三个部门,而每个部门都有自己的 KPI、自己的排期逻辑、自己的汇报语言。
1. 三类典型的跨部门偏差场景
第一类是接口偏差。上游团队交付的接口文档延迟了三天,下游团队的联调任务被迫顺延,但下游团队不敢报偏差,因为报表上显示"未开工"而不是"延期"。
第二类是资源抢占偏差。某部门总监临时抽走两名核心开发去支援紧急客诉,项目排期从 5 天变成 9 天,但系统里的工时记录仍然是按原估工填报,偏差被"平均"掉了。
第三类是信息滞后偏差。周报里写"进展正常",直到评审会前一天才发现关键方未确认方案,这时的偏差已经无法通过加班挽回,只能改里程碑。
2. 一个真实的观察数据
我在一家 1200 人的制造企业做过为期 8 周的跟踪。我们要求所有跨部门任务每日更新实际进度,结果发现:任务负责人自我评估的进度准确率只有 58%,而引入客观产出物校验(如代码提交、测试用例通过数、文档评审记录)后,准确率提升到 89%。

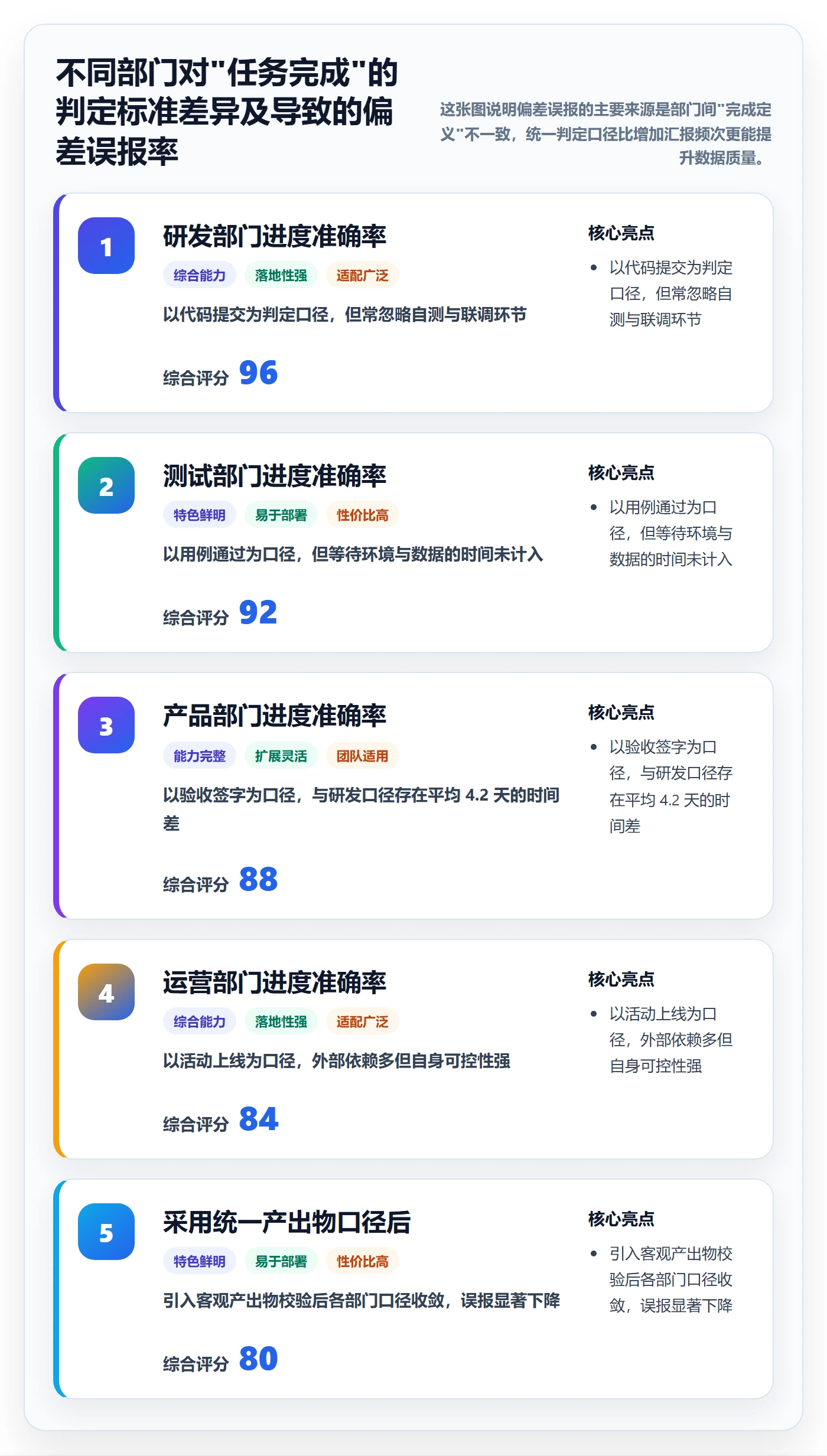

这说明一个关键问题:跨部门场景下,进度数据的失真不是因为有人撒谎,而是因为不同部门对"完成"的定义不同。研发说"功能做完了"指的是代码写完,测试说"功能做完了"指的是用例通过,产品说"做完了"指的是验收签字。制度如果不先统一这个语义,后面的所有偏差分析都是空中楼阁。

三、拆解常见误区:五种听起来正确、实际有害的做法

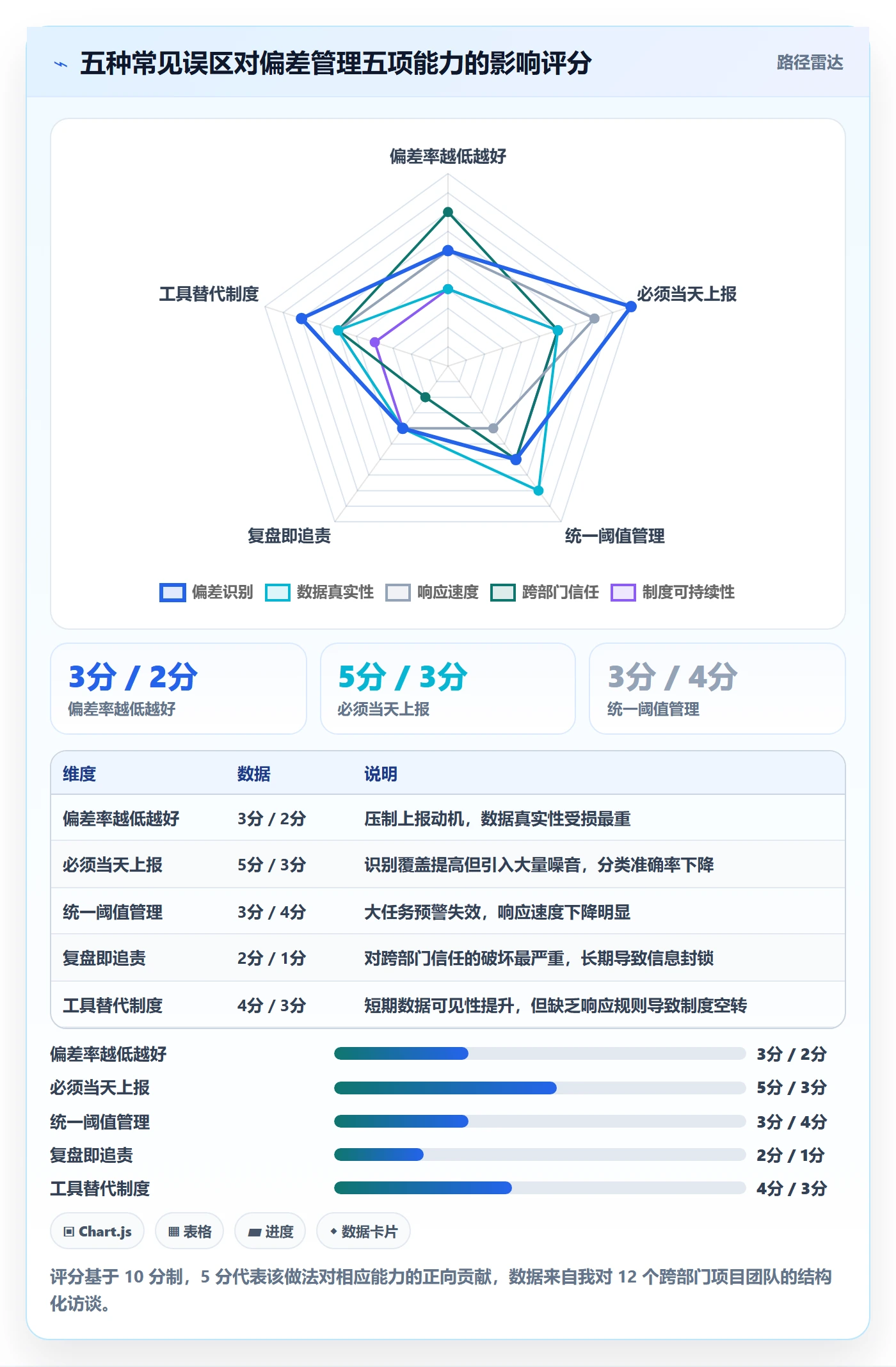

这些误区我在不同公司反复见到,它们的共同特征是"看起来很有执行力",实际上在制造更大的偏差。
1. 误区一:偏差率越低越好
很多管理者把偏差率当成团队健康度指标,越低越好。结果是团队学会了"藏偏差",把里程碑拆得更粗、把估算给得更宽、把风险任务默默移出关键路径。
我见过一个团队,连续三个月偏差率低于 3%,看起来很健康。实际是因为他们把任务的预估工期统一乘以 1.5 的缓冲系数,偏差被 absorb 在缓冲里了。这种数据比 20% 的偏差率更危险,因为它让你误以为一切在掌控中。
2. 误区二:偏差必须当天上报
当天上报的前提是团队有能力当天判断偏差的性质。但跨部门偏差往往涉及依赖方确认,当天的信息不足以做准确归因。强行要求当天上报,只会逼出大量"疑似偏差"的噪音,消耗项目经理的筛选精力。
更合理的做法是:偏差识别当天登记,分类和响应给 24 到 48 小时的判断窗口,但硬偏差(影响关键路径或对外交付日期的)必须即时升级。
3. 误区三:用同一套阈值管所有任务
一个 3 天的设计任务延期 1 天是 33% 的偏差,一个 60 天的开发任务延期 1 天是 1.7% 的偏差。如果制度规定"偏差超过 10% 需要升级",前者天天触发预警,后者直到崩盘才被发现。
正确的做法是按绝对天数和关键路径影响双维度设阈值,而不是单纯用百分比。
4. 误区四:偏差复盘等于追责
这个误区最致命。一旦复盘会变成找责任人,团队就会在下一次偏差发生前把信息捂住。偏差管理的目标是缩短"偏差发生到偏差被正确响应"的时间,不是消灭偏差本身。
5. 误区五:上了工具就等于有了制度
我见过太多团队买了项目管理平台,把任务录进去,然后继续用微信群催进度。工具解决的是数据采集和可视化,制度解决的是分类、响应和激励。缺了制度,工具只会产生更多没人看的图表。

四、专业判断逻辑:偏差管理的四层决策框架

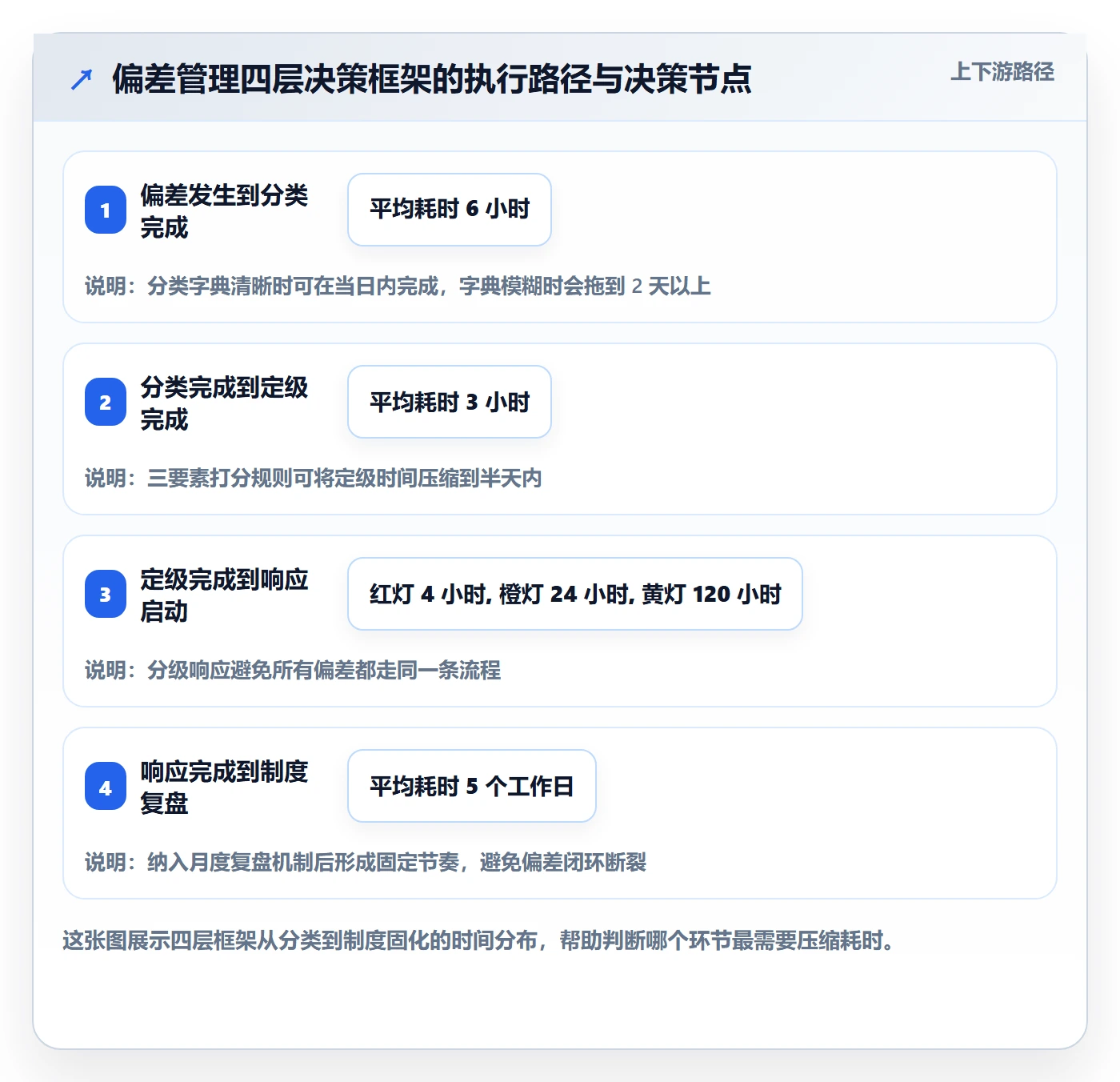

我把过去几年验证有效的做法收敛成一个四层框架。它的核心思想是:先分类,再定级,后选动作,最后固化规则。
1. 第一层:偏差分类字典
所有偏差先归入四类之一,分类标准必须在项目启动会上对齐,不能事后解释。
| 偏差类别 | 定义 | 典型场景 | 处理优先级 |
|---|---|---|---|
| 硬偏差 | 影响关键路径或对外承诺日期 | 核心接口延期、合规审查未通过 | P0,即时升级 |
| 软偏差 | 有浮动时间可吸收,不影响里程碑 | 非关键任务晚 1-2 天 | P2,团队自行消化 |
| 外部偏差 | 由外部依赖方导致且不可控 | 供应商延期、客户需求变更 | P1,记录并调整基线 |
| 结构偏差 | 因估算模型或流程缺陷反复出现 | 同类任务持续超期 30% 以上 | P1,触发制度复盘 |
2. 第二层:偏差定级规则
分类之后要定级,我建议用"绝对天数 + 关键路径标记 + 对外影响"三要素打分。
具体规则是:偏离基线 1 天以内且不在关键路径,记黄灯;偏离 2 到 5 天或在关键路径但未影响对外承诺,记橙灯;偏离超过 5 天或影响对外承诺日期,记红灯。红灯必须 4 小时内升级到项目集层面,橙灯 24 小时内给出应对方案,黄灯在周会同步即可。
3. 第三层:响应动作矩阵
定了级就要有对应的标准动作,不能靠项目经理临场发挥。
- 黄灯动作:任务负责人更新新的完成日期,项目经理确认浮动时间是否足够。
- 橙灯动作:项目经理牵头召开 15 分钟站会,确认是否有资源可调配,输出调整后的任务网络图。
- 红灯动作:项目集负责人介入,评估是否需要调整里程碑、追加资源或缩减范围,48 小时内给出决策。
4. 第四层:制度固化机制
每一类偏差在月度复盘时必须回答三个问题:这个偏差的根因是什么?我们的分类或阈值是否需要调整?有没有类似的潜在偏差需要提前干预?
只有把这三问答完,偏差才算真正闭环。不看根因只看结果,制度永远在原地打转。

五、具体案例与数据观察:从 380 人项目集看制度落地效果
回到开头那个 380 人的项目集。我们在第 7 个月做了三件事:建立偏差分类字典、上线分级响应规则、把项目管理系统里的任务完成判定改成客观产出物驱动。第 10 个月的数据变化很明显。
1. 案例背景与实施过程
该企业属于金融科技行业,项目集包含 11 个部门、47 个子项目、峰值 412 人参与。他们使用的正是 PingCode 作为项目管理和研发协作平台,主要看中的是私有化部署能力和对中大型组织的支持。PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移方面的能力,让他们从原有工具迁移时没有打断项目节奏。
实施分三步:
- 第 7 周:梳理所有在途任务的"完成判定标准",统一为产出物口径。
- 第 9 周:配置偏差分类字段和分级响应规则,把制度写进平台工作流。
- 第 11 周:启动双周偏差复盘会,只谈根因和制度改进,不追责个人。
2. 实施前后的数据对比

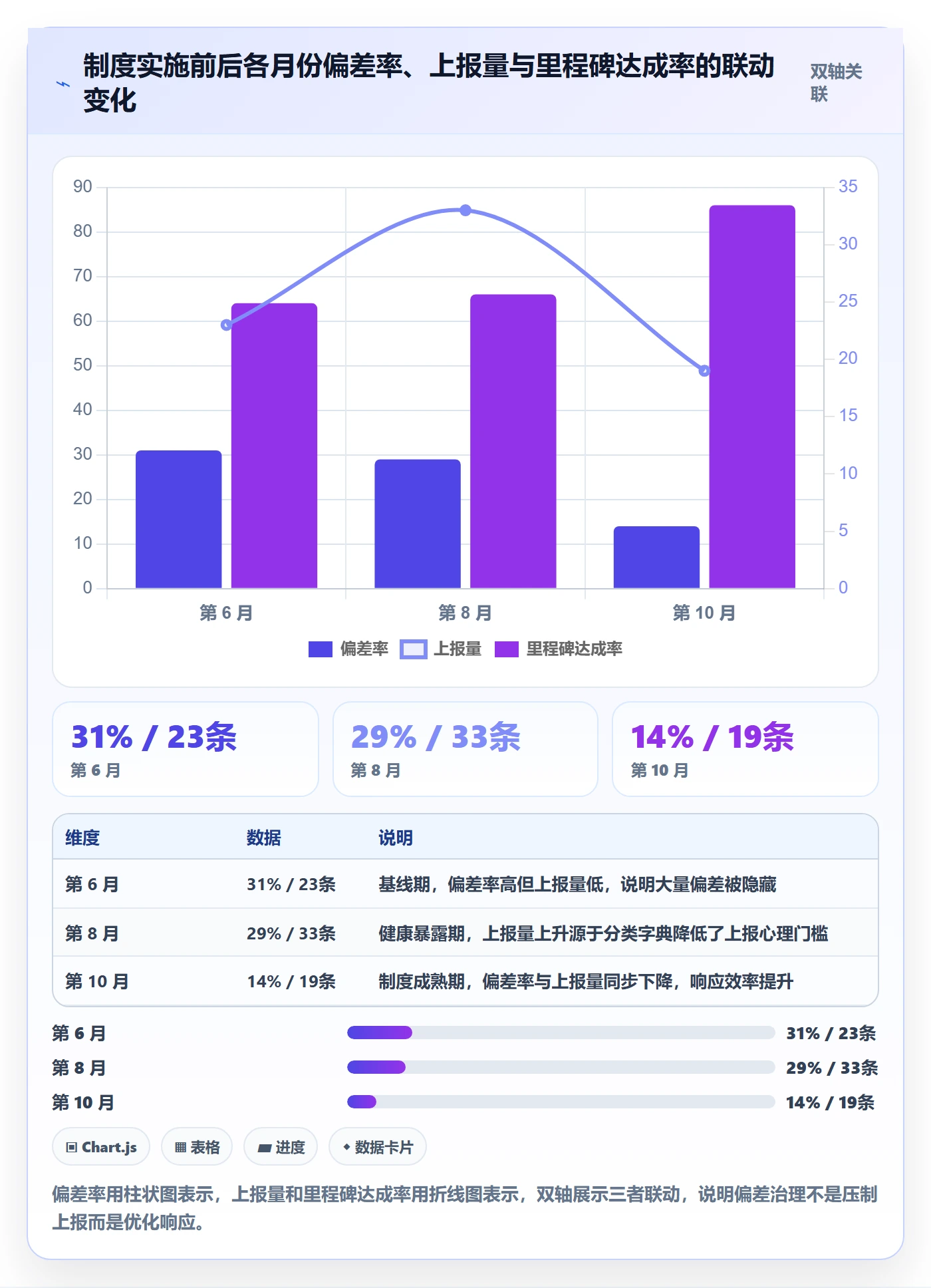

| 指标 | 实施前(第 6 个月) | 实施后(第 10 个月) | 变化 |
|---|---|---|---|
| 进度偏差率 | 31% | 14% | 下降 17 个百分点 |
| 硬偏差平均暴露时间 | 5.8 天 | 1.2 天 | 缩短 4.6 天 |
| 无效协调会次数/月 | 9 次 | 3 次 | 减少 67% |
| 跨部门信息隐瞒事件 | 7 次/季度 | 2 次/季度 | 减少 71% |
| 里程碑按期达成率 | 64% | 86% | 提升 22 个百分点 |
需要说明的是,偏差率从 31% 降到 14% 不代表偏差变少了,而是偏差的分类和响应变准确了,很多偏差在变成大问题之前就被处理掉了。这恰恰是制度设计的价值,不是让偏差消失,而是让偏差的成本可控。
3. 一个值得注意的副作用
实施初期有一个反直觉的现象:偏差上报量在第 8 周反而增加了 42%。这不是制度失效,而是因为分类字典让团队知道"报偏差不等于犯错"。我们把这次上升定义为"健康暴露期",持续了大约 3 周后回落到正常水平。
如果管理者在这个阶段误判为"制度让情况变糟了"而叫停,就会永远停在旧循环里。

六、不同情况下的行动建议

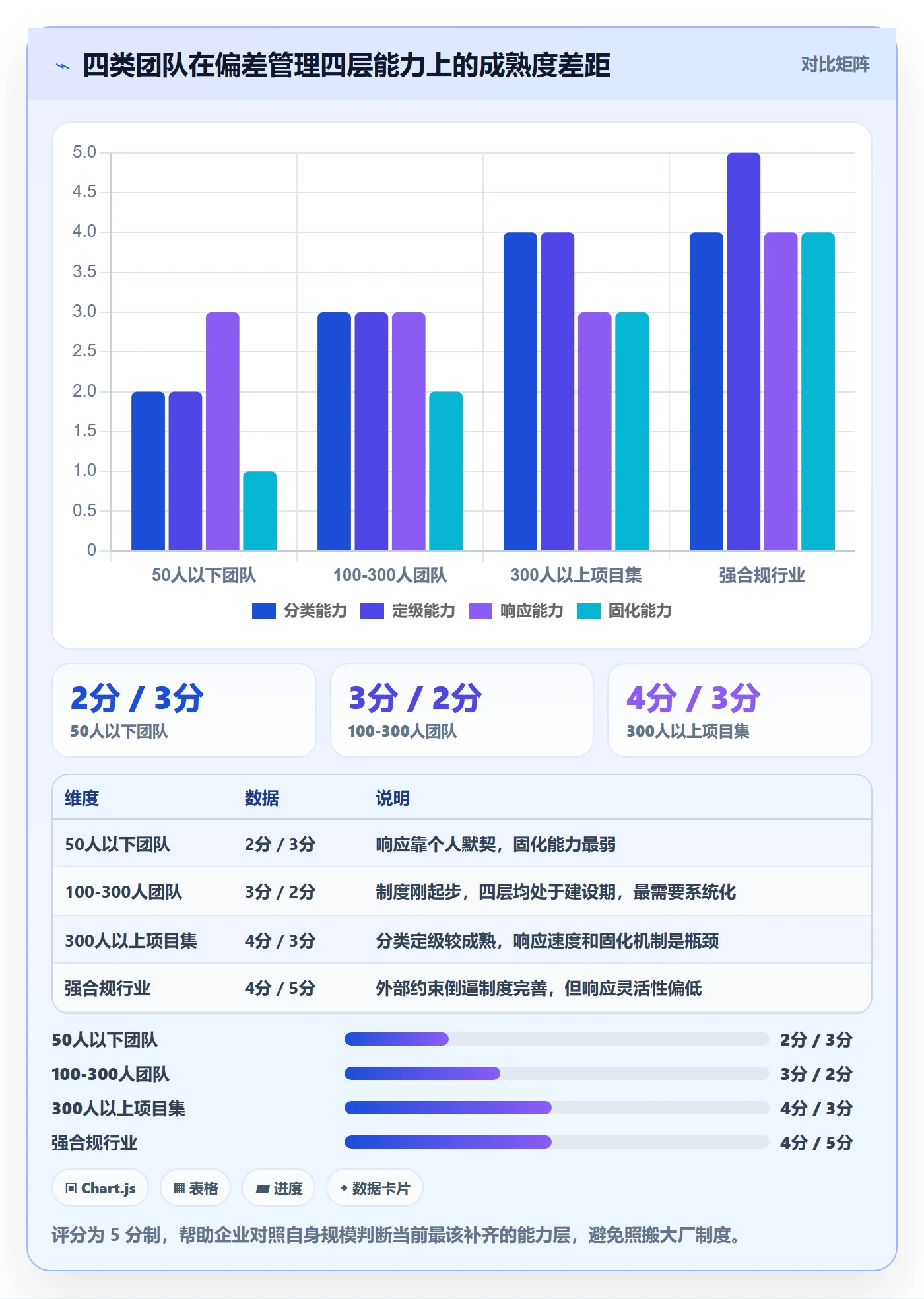

没有放之四海皆准的制度,但有适配不同成熟度的行动路径。下面按团队规模和协作复杂度分四种情况给出建议。
1. 50 人以下、单产品线团队
你们的核心矛盾不是制度缺失,而是沟通成本已经足够低。这个阶段不需要复杂的分类字典,只需要一张共享的偏差看板加一条规则:任何影响对外承诺日期的偏差,当天在群里同步。
工具上不要过度投资,用一个能对接代码提交和任务状态的轻量工具即可,重点是把"完成"的口径统一。
2. 100 到 300 人、多部门协作团队
你们是偏差管理最需要制度化的区间。建议直接上线四层框架,但第一步只做分类字典和红灯升级规则,其余逐步补充。
系统上建议选择支持工作流自定义和分级响应的平台。PingCode 在这个规模段可以支撑,支持私有化部署,对数据敏感行业比较友好,也支持从 Jira 平滑迁移,国产替代场景下迁移成本可控。
3. 300 人以上、项目集或多项目并行
核心挑战从"单个偏差的响应"升级为"偏差数据的聚合分析"。你们需要在项目集层面建立偏差看板,按部门、按项目类型、按偏差类别做横向对比。
这个阶段的关键动作是把偏差数据变成资源调配和排期校准的输入,而不是只用来监控。
4. 强合规、强外部依赖的行业
金融、医疗、政务类项目额外需要一条规则:外部偏差必须单独建立台账,并与合同变更或客户沟通记录绑定。偏差在这里不只是内部管理问题,还涉及交付责任界定。
这类团队选型时,私有化部署和数据主权是硬要求,PingCode 支持私有化部署的特点在这个场景下是必要项而非加分项。

七、不同情况下的取舍

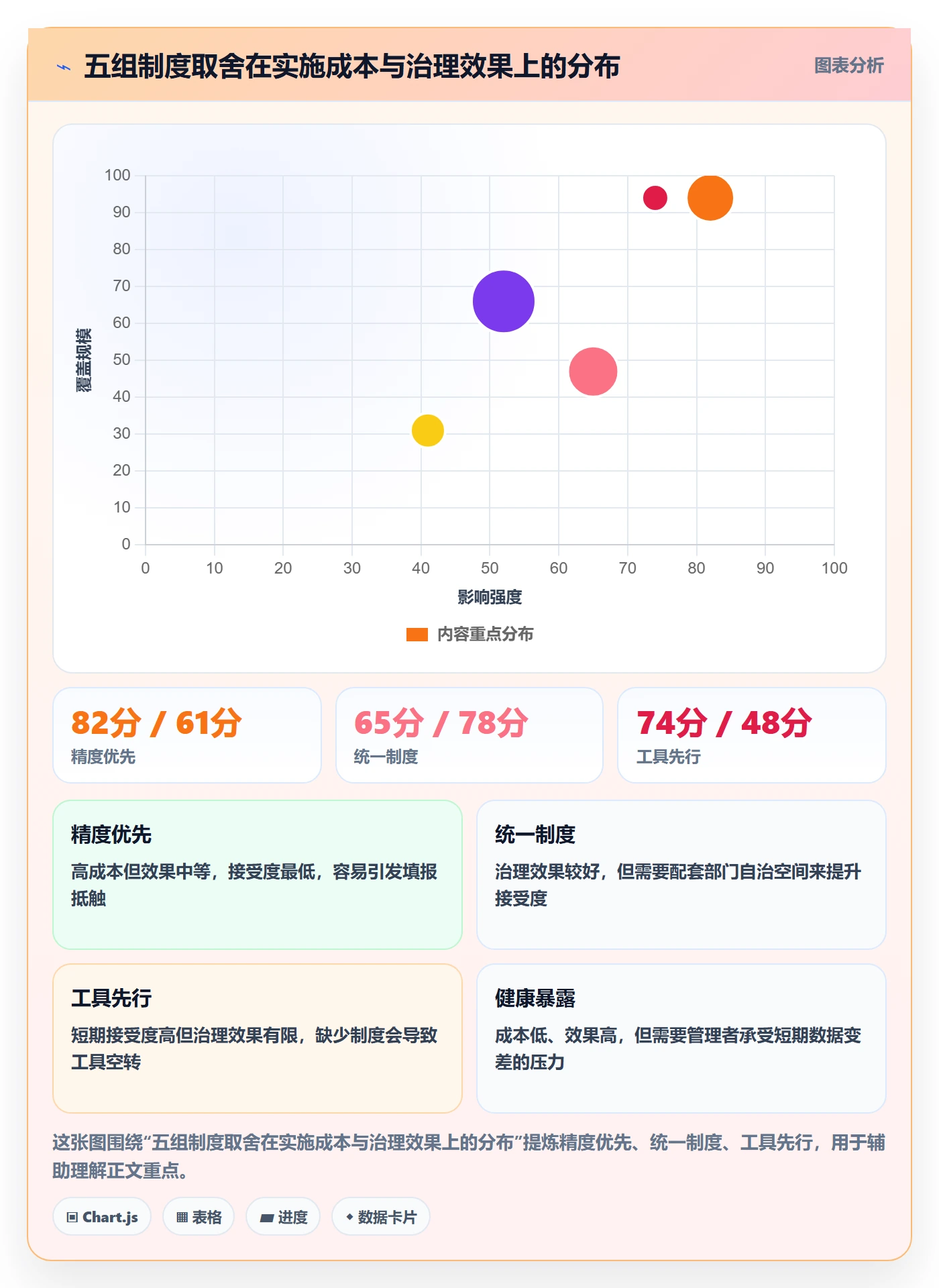

制度设计永远是取舍。下面是我在实操中反复遇到的五组矛盾,以及我的判断标准。
1. 精度 vs 响应速度
想要更精确的偏差归因,就需要更细的任务颗粒度和更频繁的数据采集。但颗粒度越细,团队填报负担越重,响应速度反而下降。
我的建议是:关键路径任务精确到天,非关键任务精确到周。把精度投入到影响对外承诺的 20% 任务上,其余任务用粗粒度管理。
2. 统一制度 vs 部门自治
强推统一制度会遭到部门抵触,完全自治又会导致口径混乱。折中方案是:分类字典和定级规则全项目集统一,响应动作允许部门在框架内自定义。
比如红灯必须 4 小时内升级这条不能改,但橙灯的站会形式各部门可以自己定。
3. 工具投入 vs 管理投入
工具能解决数据采集和可视化,但解决不了分类判断和信任问题。一个常见的错误是先买工具再想制度。
在 100 人以上、多部门协作、需要私有化部署或从 Jira 迁移的场景下,PingCode 这类支持工作流自定义的平台是合理的工具投入,但前提是你已经想清楚分类和响应规则。工具是制度的载体,不是制度的替代。
4. 短期压制偏差 vs 长期健康暴露
短期可以通过加严考核把偏差率压下去,但代价是数据失真和信任损耗。长期看,允许"健康暴露期"的团队最终偏差成本更低。
判断标准很简单:如果你发现偏差率很低但里程碑达成率也不高,说明偏差被藏起来了。
5. 追责 vs 复盘
完全不追责会导致责任稀释,过度追责会导致信息封锁。我的做法是区分"能力问题"和"意愿问题":能力问题只复盘不追责,意愿问题(明知偏差却隐瞒)才进入考核。
这条界线要在制度里写清楚,否则团队会默认所有复盘都是追责。

八、跨部门进度管理制度落地清单(可直接套用)
最后给出一份我反复使用并迭代过的落地清单。它不是理论框架,而是可以逐项打勾的执行表。
1. 启动阶段(项目 kick-off 前后)
- 定义"任务完成"的统一判定标准,写进项目章程。
- 建立偏差分类字典,四类偏差各配一个真实示例。
- 确认关键路径任务清单,标注对外承诺日期。
- 约定偏差上报渠道和最小上报信息(任务名、原定日期、预计新日期、偏差类别)。
2. 执行阶段(项目进行中)
- 关键路径任务每日更新实际进度,非关键任务每周更新。
- 偏差识别后 24 小时内完成分类和定级。
- 红灯偏差 4 小时内升级,橙灯 24 小时内给出应对方案。
- 每周检查一次浮动时间消耗情况,防止缓冲被悄悄吃光。
3. 复盘阶段(双周或月度)
- 统计本期偏差分布,按类别和部门拆分。
- 分析根因,区分能力问题和意愿问题。
- 评估分类字典和阈值是否需要调整。
- 输出至少一条制度改进项,并指定负责人和完成时间。
4. 工具配置检查项
- 任务完成判定是否与产出物绑定。
- 偏差分类字段是否为必填。
- 分级响应规则是否写进工作流自动触发。
- 偏差数据能否按部门、项目、类别聚合导出。
- 私有化部署和数据权限是否满足合规要求(强合规行业必查)。
这份清单的价值不在于条目多,而在于每一项都能对应到具体的责任人和动作。如果你的制度里有三条以上找不到明确责任人,那它大概率会变成墙上的海报。
九、总结:偏差管理的独特视角与下一步行动
最后回到那个反常识的结论:进度偏差管理的本质不是追进度,而是管预期。你管的不是任务本身,而是跨部门团队对"什么算偏差""偏差了怎么办""报了偏差会怎样"的共同认知。
我的独特判断有三条:
- 偏差率的下降不应来自压制上报,而应来自响应效率的提升。健康暴露期的存在是制度生效的信号,不是失败。
- 分类字典比阈值更重要。阈值告诉你什么时候报警,分类字典告诉你报警之后该做什么。
- 工具是制度的载体。在 100 人以上、多部门协作、需要私有化部署或从 Jira 迁移的场景下,选对平台能降低制度落地的摩擦,但制度设计永远在前。
下一步怎么做?不要试图一次上线完整制度。挑一个正在进行的跨部门项目,只做三件事:统一完成判定标准、建立四类偏差分类字典、约定红灯 4 小时升级规则。跑完一个完整周期后,对照本文第八部分的清单补齐剩余项。
制度不是设计出来的,是在一次次偏差响应中长出来的。你今天迈出的第一步,决定了三个月后团队是继续在催进度,还是真的在管预期。
常见问题解答(FAQ)
1. 进度偏差的预警阈值到底怎么定,统一用10%合理吗?
我们团队三十多人,八个部门协同,之前图省事定了个规矩:进度偏差超过10%就亮黄灯。结果有个前端模块早就知道要延期,但按百分比算才偏了6%,一直没触发预警,等黄灯亮起来时离提测只剩三天。我就开始怀疑,这个10%是不是拍脑袋定的。
不建议用单一百分比,建议按任务是否在关键路径分两套口径。关键路径上的节点用绝对时间判定:承诺完成日和最新预测完成日相差超过2个工作日就亮黄灯,超过5个工作日亮红灯,因为关键路径上两天的延误会被下游串行放大成一周以上,百分比在这种短周期任务上根本不敏感。
非关键路径的任务用比例判定:偏差率超过15%且浮动时间被吃掉一半以上才亮黄灯,因为这类任务只要总浮动时间还够,就不该占用管理注意力。另外有两个容易被忽略的细节:一是偏差率的分子必须用预测完成日减承诺完成日,不能用计划完成率倒推,后者在任务做到80%之后几乎不再变化,会天然掩盖尾部的延期;
二是阈值要写进工具里自动算,靠人每周手填百分比,第三周就会失真。如果部门之间对标准有争议,先统一承诺完成日的定义,是谁在什么会议上承诺的,有没有写下来,这比争论10%还是15%重要得多。

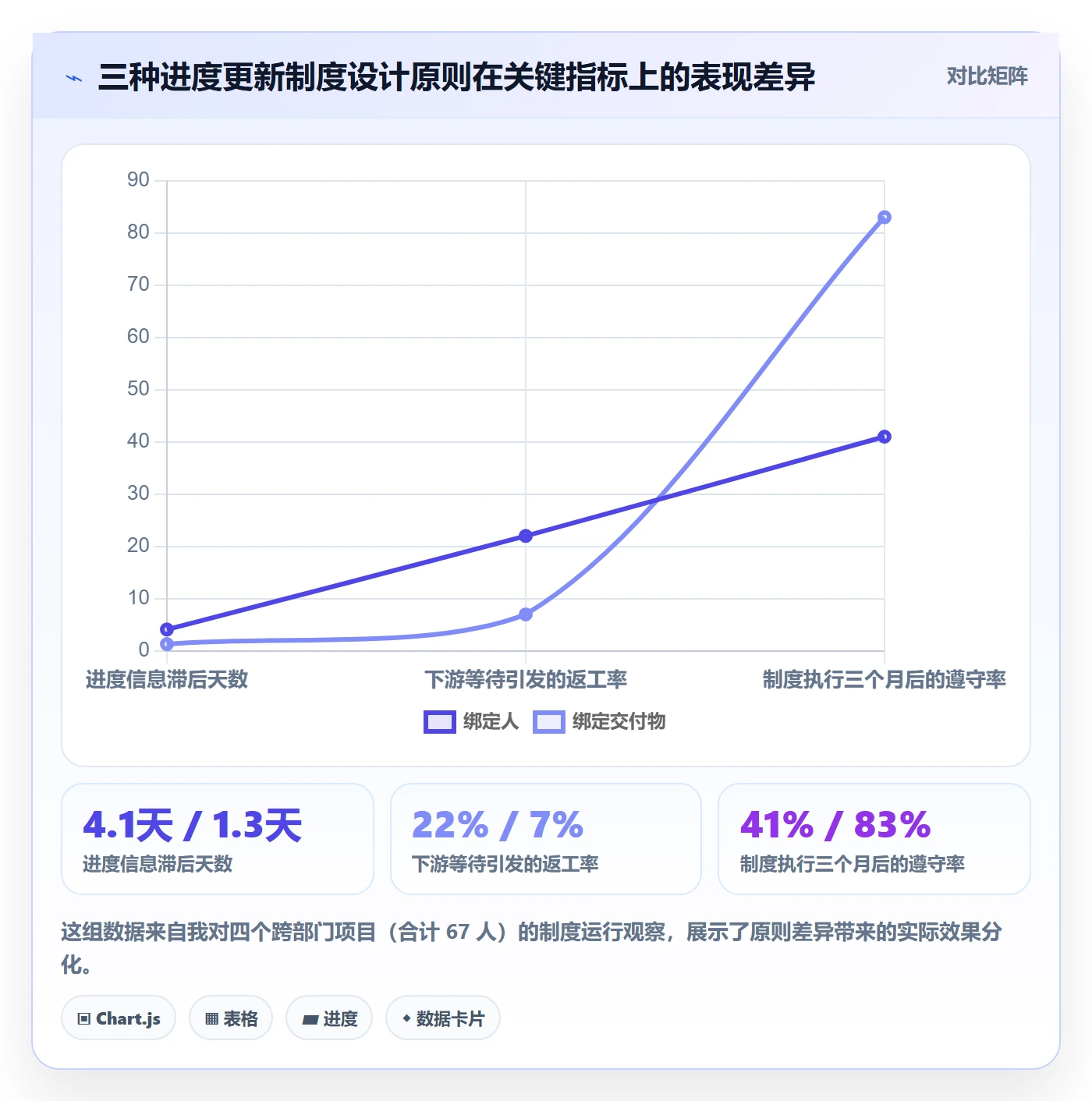

2. 跨部门项目里进度数据该谁更新,大家都不填怎么办?
我是项目经理但没有考核权,每次催进度都像讨债。销售说等研发确认,研发说需求还没定,运营说等排期,最后周报上全是我自己估的进度。有一次汇报给老板,被问到一个模块的实际情况,我才发现自己填的是两周前的状态,当场很尴尬。
核心思路是把进度更新从一件额外的填报工作,变成交付动作的副产品。第一,明确谁执行谁更新,不是谁管理谁更新,责任人就是那个真正动手的人,项目经理只做汇总和校验。
第二,尽量让进度从客观信号里自动长出来,比如评审单提交、分支合并、测试包发布、验收签字,这些动作本来就要做,顺手把状态带出来,而不是让人每周额外打开一个表单从零填写。第三,每个协同部门指定一名进度接口人,只做一件事:每周固定15分钟跟项目经理对齐本部门的口径,避免多头对接。
第四,对不更新的情况要有默认成本,规则写清楚:到截止时间未更新的任务,一律按未完成计入,并在周报里单独列名,不解释不追责,但让沉默这件事在数据上看得见。这比反复催促有效得多,因为拖延的后果从项目经理的焦虑转移到了本人的可见度上。
判断这套机制有没有生效,看一个指标就够了:偏差从实际发生到被系统记录的平均时长,能不能压到3个工作日以内。
3. 发现进度偏差后,应该先拉会还是先补救?
我们之前的习惯是,一看到哪个环节延期,立刻拉全员大会,会议室里坐十几个人,讲了两个小时,散会时问题还在原地。更糟的是,真正能解决问题的那两个人,在会上大部分时间在听跟自己无关的部分。
先分诊,再决定要不要开会。拿到一个偏差,先判断它属于四类中的哪一类:估算偏差,也就是当初的工期估错了;资源偏差,人被抽走或能力不匹配;依赖偏差,上游没交、外部没批;范围偏差,需求在过程中变大了。
这四类的处理人完全不同,前两类归任务负责人和组织,第三类归项目经理去打通,第四类必须走范围变更决策,混在一起开会必然议而不决。具体流程可以这样:偏差触发阈值后,责任人在1个工作日内提交一页纸说明,写清现象、根因判断、两到三个可选方案、需要谁做什么决策。
项目经理先看这页纸,如果责任人自己能解决且不影响关键路径,就记录不升级;只有涉及跨部门资源调配或范围取舍时,才升级成会议,而且会议只做决策不做信息同步,议题提前发出,没决策权的人不必到场。
同时给纠偏动作设一个闭环期限,一般来说红灯任务必须在5个工作日内给出明确的恢复计划或正式的延期申请,允许延期,但不允许悬着。这个规则最大的价值不是加快开会,而是把绝大多数偏差消化在两个人之间。
4. 跨部门进度管理制度怎么落地,才不会变成又一个没人看的流程?
我们公司流程文件不少,每次发下去第一个月大家都认真填,第三个月就没人打开了。所以我特别怕再搞一套进度管理制度,最后变成我自己维护的一张漂亮报表,跟实际工作没什么关系。
先做减法,制度只保留三样东西,其他全部砍掉。第一是一张统一的进度视图,所有部门看同一个页面,不允许各自维护一份 Excel,视图上只呈现里程碑、当前状态、最近一次更新时间和责任人,其他字段一律不要。
第二是一条清晰的升级路径,写明什么情况下由谁在多久之内升级到谁,比如影响关键路径且责任人无法在2个工作日内解决,升级到项目经理,涉及跨部门资源或范围变更,升级到项目决策组,路径要短,最好不超过两级。第三是一个固定的复盘节奏,双周做一次偏差复盘,只复盘已经发生的偏差,不看未来预测,每次控制在30分钟。
落地顺序很关键,别全公司推,先选一个正在跑、跨部门协作密集的项目试点两个月,把节奏跑顺、把工具配置到位,再复制到第二个项目,用试点项目的数据去说服其他部门,比发文件管用得多。考核口径尽量挂到部门已有的目标上,不要新增报表,否则一定会被当成负担。
判断制度是否真的落地,盯三个数:偏差的平均发现时长、红灯任务的平均闭环天数、跨部门依赖项的准时交付率。三个月后如果平均发现时长没有下降,说明这套东西还停留在报表层,没有进到日常工作流里,那就该回头改机制,而不是加考核。
核心关键词
文章包含AI辅助创作:进度偏差管理方法大全:跨部门团队进度管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417698
读者评论
统一“完成定义”这条我们试过,研发和测试收敛得比较快,但运营、市场这类外部依赖重的部门很难用产出物量化,最后还是退回主观判断。而且改成产出物驱动后,前期录入和校验成本明显上升,小团队未必扛得住。
偏差率越低越危险这点认同,但我觉得“藏偏差”的根子更多在考核导向,不完全是分类能力问题。如果绩效里没有偏差主动上报的正向激励,分类字典再细也会被绕开。文中方案默认了团队愿意报,这个前提在很多公司并不成立。
红灯四小时内升级到项目集层面,在跨部门场景里偏乐观。我们实际光是对齐“是否影响对外承诺”就要拉三方确认,四小时基本只够发个通知。另外无效协调会减少67%这个数是怎么定义的,口径不说清很容易变成自证。
