去年年底,一家做智能硬件的客户找到我。他们的研发副总说了一句让我印象很深的话:"我们每个部门都有进度表,但拼在一起,项目还是延期了47天。"这不是个例。在我过去三年接触的跨部门项目中,进度偏差的真正来源,往往不是某个部门拖延,而是部门之间对"进度"这件事的定义根本不一致。
我见过太多团队把进度管理做成"各扫门前雪":研发看燃尽图,测试看用例执行率,产品看需求交付数,供应链看物料到货率。每个指标单独看都正常,合在一起却处处对不上。这篇指南不打算讲教科书上的挣值管理公式,我想把踩过的坑、验证过的方案、以及真实团队跑出来的数据摊开来讲清楚,让你看完能判断:自己的团队该从哪里下手,哪些动作可以立刻做,哪些要谨慎。
一、先说核心结论:跨部门进度管理,管的是对齐而不是管控
我把话放在前面。跨部门进度偏差的80%来自三个断层:口径断层、节奏断层、责任断层。如果你的团队正在为延期头疼,先别急着上工具、加会议、追责任人,先检查这三个断层有没有被填上。
口径断层,指的是不同部门对"完成"的定义不一样。研发说"开发完成"是指代码提交,测试说"完成"是指用例通过,产品说"完成"是指需求验收。这三个"完成"之间可能隔着一到两周。
节奏断层,是指各部门的汇报周期、评审节点、交付批次不同步。研发两周一个迭代,测试按周排期,供应链按月备料,三条时间线交错在一起,偏差自然被放大。
责任断层,是指当一个跨部门任务卡住时,没人能明确说出"这件事现在归谁推、卡在哪一步、下一步什么时候给答复"。
我在一个约有200人研发规模的团队里做过对照观察。他们填上面三个断层花了大概6周时间,之后连续两个季度的项目按期交付率从61%提升到89%。这个提升不是靠某个神奇工具,而是靠先把定义、节奏、责任人三件事落到纸面上。

二、背景和真实场景:进度偏差为什么在跨部门时被放大
1. 部门墙不是文化问题,是激励结构的必然结果
很多人把跨部门协作难归结为"部门墙文化",我不这么看。更底层的原因是:每个部门的KPI天然倾向于本地最优,而不是全局最优。研发的考核看缺陷密度和交付节奏,测试看漏测率和覆盖度,产品看需求命中率,供应链看库存周转和到货及时率。
这些指标单独优化,都会让部门自己"更好看",但放在项目全局里,就可能互相拖累。测试为了降低漏测率多跑一轮回归,交付就晚三天;供应链为了降低库存周转多压一批料,资金占用又顶到警戒线。这不是谁不配合,是激励在指挥他们这么做。
所以跨部门进度管理的第一件事,不是喊口号让大家"以项目为重",而是在项目层面建立一套所有人共享的进度信号,让本地最优和全局最优有机会被拉到同一张桌面上讨论。
2. 我遇到的三个典型真实场景
场景一:某中大型企业的产品线,研发和测试各自维护自己的进度看板。研发显示"本迭代已完成85%",测试显示"本迭代用例执行60%"。项目周会上,两边都说自己进度正常,但产品经理发现功能一个都没法上线。问题出在:研发的85%是按故事点算的,测试的60%是按用例数算的,两个分母根本不可比。
场景二:一家做企业服务的公司,跨部门项目每周开一次进度对齐会。会议本身没问题,但每次都是"汇报上周做了什么",没人做"预判下周会卡在哪"。结果偏差总是在发生的第二周才被暴露,救济窗口已经关闭。
场景三:一个硬件+软件混合团队,软件按两周迭代,硬件按六周打样。两边节奏对不上,软件改一次接口,硬件就要重新评估。他们后来把接口冻结节点提前写进项目计划,才把返工次数从每季度11次压到3次。
3. 偏差被发现得越晚,代价越高

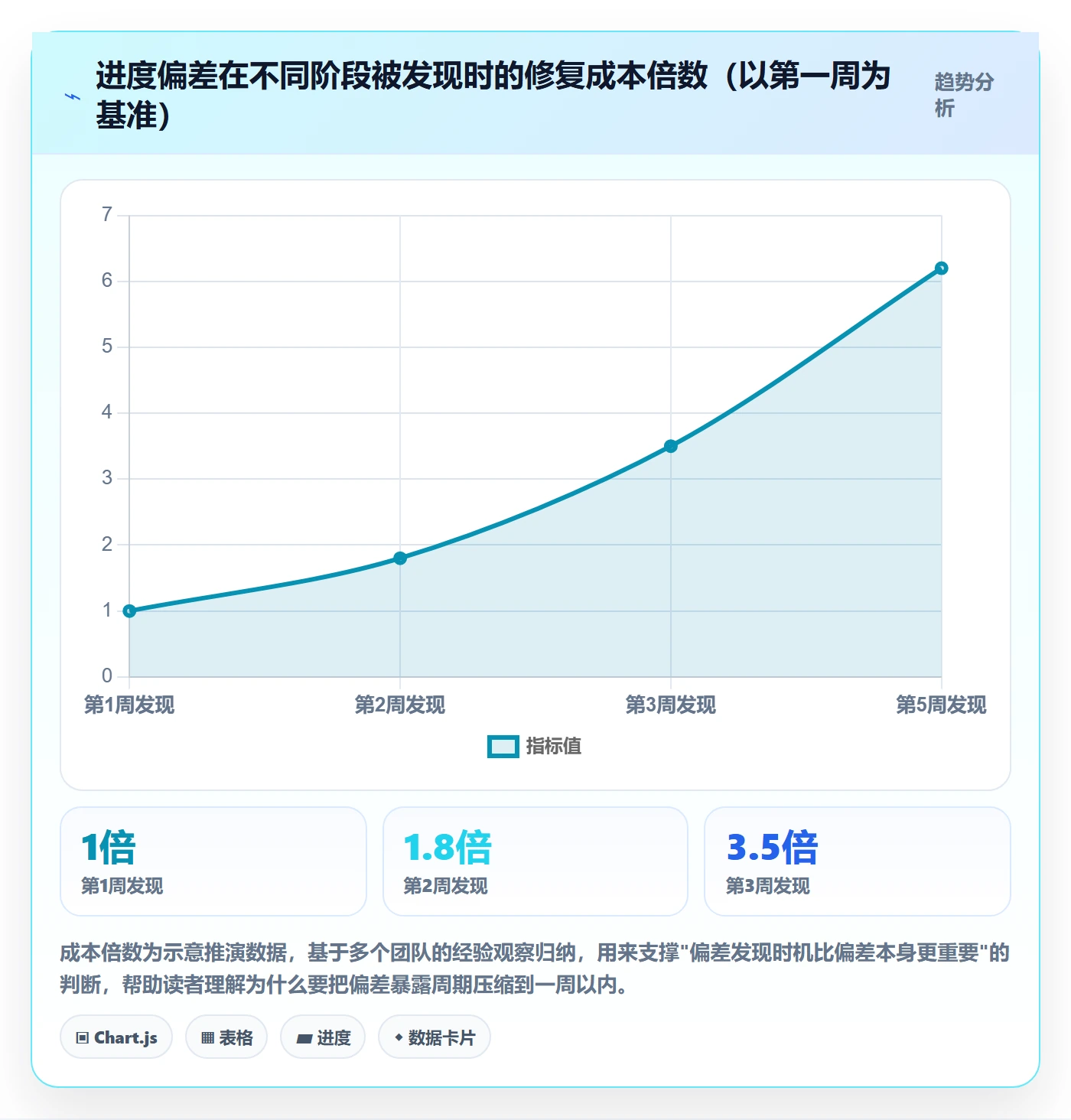

这是我反复跟团队强调的一点。进度偏差的修复成本随时间非线性上升。偏差在第一周被发现,可能只需调整一下排期;到第三周才发现,可能要砍需求或加人;到交付前两周才暴露,就只能延期或者降低质量。

三、拆解常见误区:这些做法我见过太多次
1. 误区一:用统一工具就能统一进度
这是最普遍的误解。买一套项目管理工具,把所有部门拉进去,进度就统一了?不可能。工具统一的是"记录进度的容器",统一不了"进度的定义"。如果研发的"完成"和测试的"完成"还是两套标准,同一个工具里会并存两套互相矛盾的进度数据,反而让人更迷惑。
正确顺序是:先统一定义,再选工具承载定义。定义没统一之前,上工具只是把混乱数字化。
2. 误区二:进度会议开得越频繁,进度越可控
我做过一个粗略统计:一个跨部门项目如果每周开3次以上进度会,实际用于"解决问题"的时间通常不到会议总时长的20%,其余都在同步信息和解释状态。会议本身不会让进度变快,让进度变快的是决策和资源到位。
高频会议还有一个副作用:它让团队把"我来开会"当成"我在推进",产生进度可控的错觉。真正的可控,是偏差能被自动发现、被快速分派、被闭环处理。
3. 误区三:进度偏差就是有人拖延
我在复盘会上经常听到"这次延期主要是XX部门拖了后腿"。但把时间线摊开看,多数延期不是某个人懒,而是依赖关系没有被提前识别。A部门的产出是B部门的输入,但没人提前标注这个依赖,等B部门开工才发现A还没交付。
把责任推给"拖延",会掩盖真正的结构性问题:依赖没有可视化、关键路径没有被识别、缓冲没有设置在正确的位置。
4. 误区四:把缓冲加到每个任务里
有些团队吸取了教训,给每个任务都留缓冲。结果呢?每个任务都用到最后一刻才交付,缓冲被消耗殆尽,项目整体还是延期。这是经典的"学生综合症"。
更好的做法是把缓冲集中放在关键路径末端和关键接口上,而不是平摊到每个任务。集中缓冲才能被真正管理,平摊缓冲只会被浪费。
四、专业判断逻辑:偏差管理的四个关键动作
讲了这么多误区,该说说我认为有效的做法了。我把跨部门进度偏差管理拆成四个动作,缺一个都会漏风。
1. 动作一:建立统一的"完成"定义字典
把项目里每个交付物在不同阶段的"完成"标准写清楚。比如需求完成=评审通过并录入系统,开发完成=代码合并到主干且自测通过,测试完成=用例全部执行且无高优缺陷,上线完成=生产环境验证通过且监控无异常。
这份字典不用很长,一页纸足够,但必须让所有部门确认并签字(哪怕是电子确认)。它解决的正是口径断层。
2. 动作二:用"接口台账"管理跨部门依赖
跨部门项目的进度风险,90%集中在部门之间的接口上。所以我会要求团队维护一份接口台账,明确每个接口的:交付方、接收方、交付标准、承诺日期、当前状态、责任人。
接口台账不需要复杂工具,一张共享表格就能起步。关键是每个接口都要有明确的"接收方确认"动作,避免交付方自说自话宣布完成。
3. 动作三:把偏差发现周期压到一周以内
前面那张图说得很清楚,偏差发现得越晚,代价越高。所以我会建议团队做两件事:一是让进度数据每天自动更新,而不是靠人肉填;二是设置偏差预警阈值,比如某个关键接口延迟超过2天就自动升级。
这里就涉及工具的选择了。对于100人以上的中大型组织,靠共享表格和人肉同步很难撑住,需要能承载多项目、多角色、有依赖关系和自动化预警能力的平台。
4. 动作四:偏差处理要闭环,不能只登记

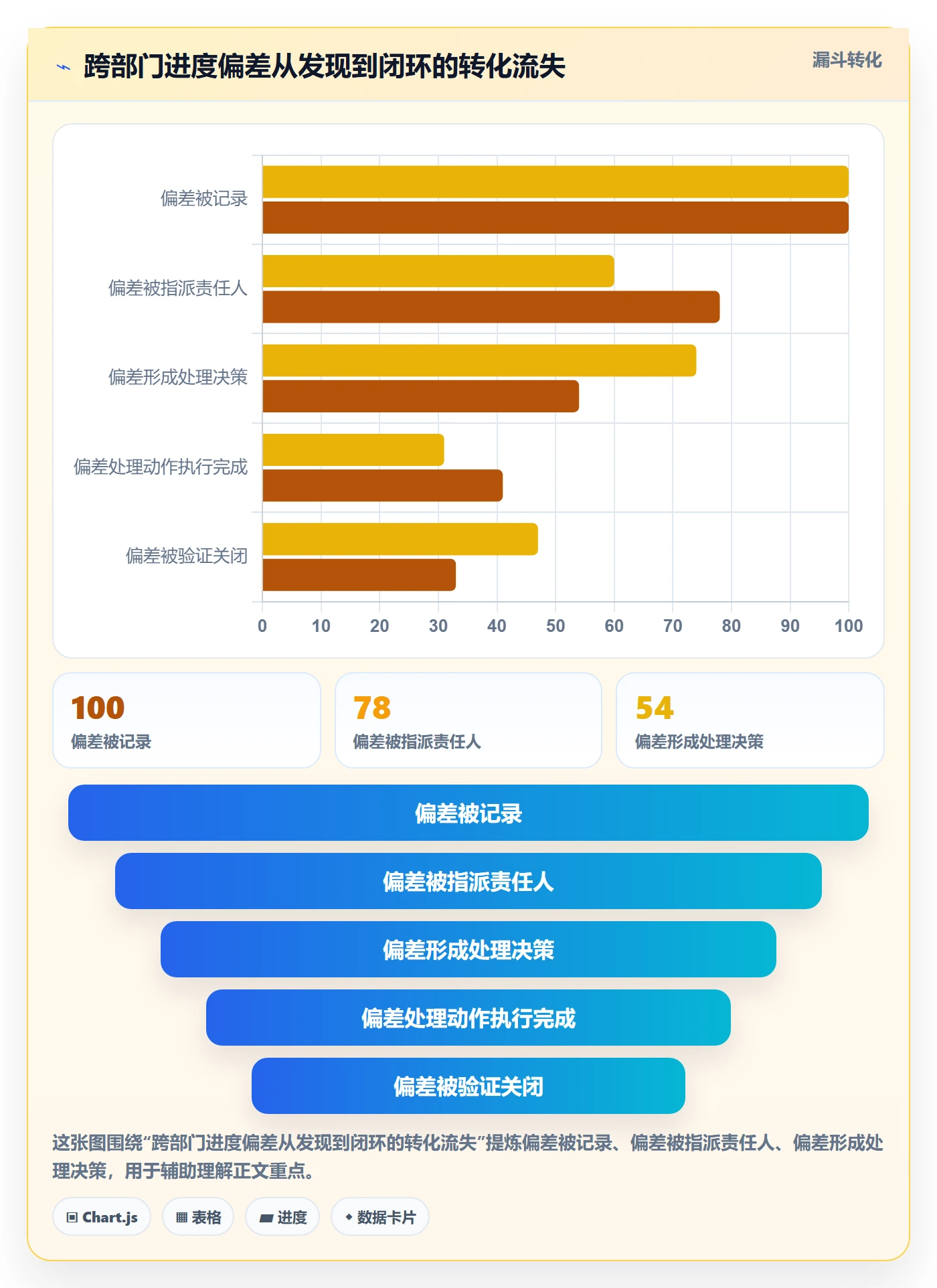

发现偏差只是第一步,更关键的是有没有"处理闭环"。我会要求每个偏差都对应一个处理动作:是调整排期、砍范围、加资源,还是接受风险?谁负责?什么时候给结果?没有闭环的偏差登记,只是把问题从"不知道"变成"知道但没解决"。

五、具体案例与数据观察:一个200人团队的落地过程
1. 案例背景
这是一家做企业级SaaS的公司,研发团队约200人,涉及产品、研发、测试、运维、实施五个部门。他们的痛点很典型:项目平均延期23天,跨部门对齐会每周耗6小时,偏差平均要11天后才被发现。他们找到我时,目标很简单:把延期天数压下来,同时别再开那么多会。
2. 落地过程
第一步,我们花了两周时间梳理"完成定义字典"和"接口台账"。这一步没有用任何新工具,就在他们原有的协作平台上用文档完成。梳理过程中暴露出一个惊人的事实:五个部门对"需求完成"有四种不同理解。
第二步,我们把接口台账迁到一个支持多项目依赖管理的平台。这家公司评估了几个方案,最终选择了PingCode。原因有三个:一是它支持私有化部署,符合他们的数据合规要求;二是他们原本用Jira,PingCode支持Jira平滑迁移,历史数据不用重建;三是PingCode本身面向中大型企业,100人以上组织的多项目、多角色场景是它的主场。
第三步,我们设置了偏差预警规则:关键接口延迟超过2天、关键路径任务进度落后超过10%,自动通知责任人及其上级。这一步把偏差发现周期从11天压到2天以内。
第四步,建立"偏差闭环看板",每个偏差必须走到"验证关闭"状态才算结束。
3. 数据观察

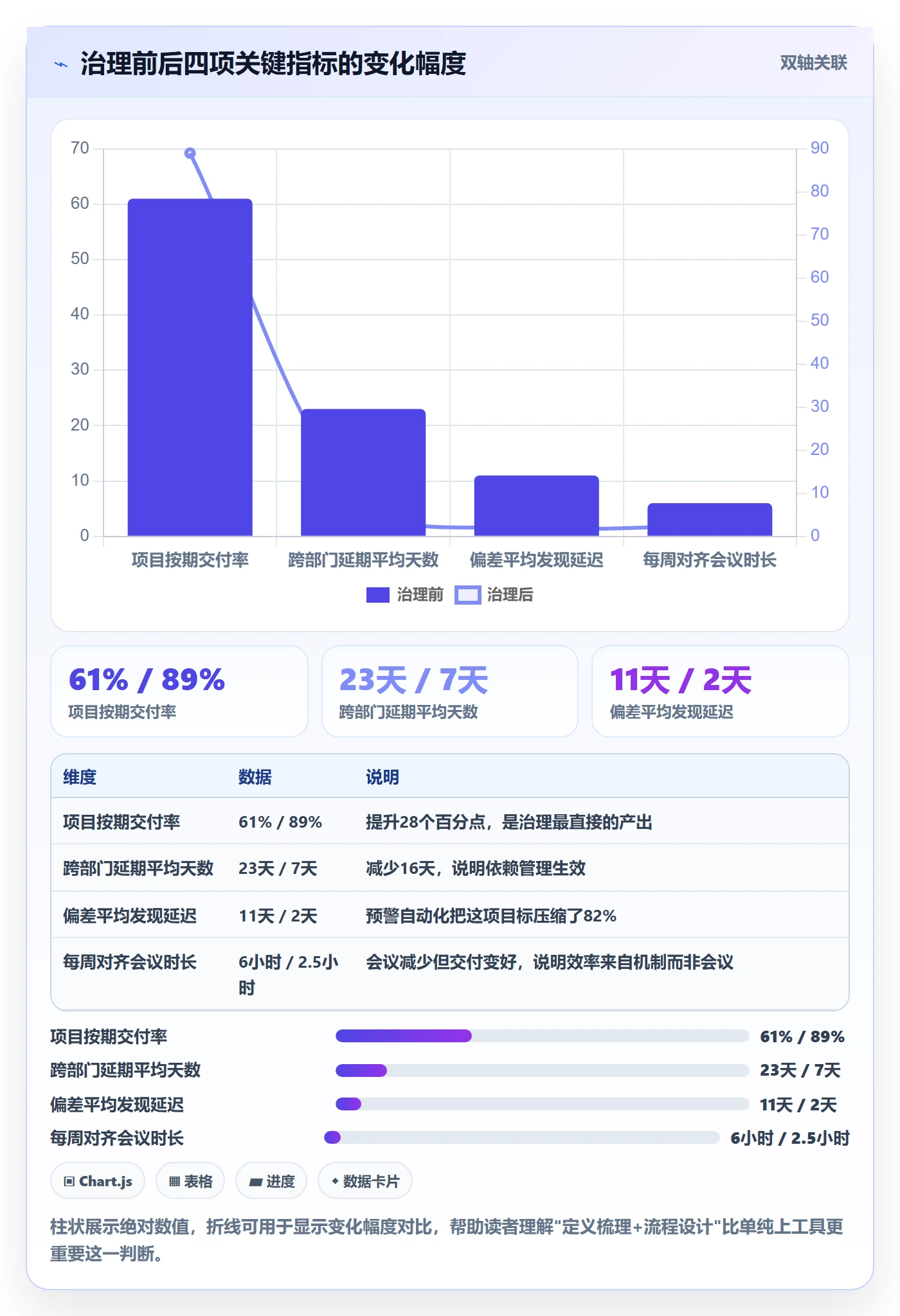

运行两个季度后,他们给了一组数据:项目按期交付率从61%到89%,跨部门延期平均天数从23天降到7天,进度对齐会议从每周6小时降到2.5小时,偏差平均发现延迟从11天降到2天。
我想强调的是,这组改善里,工具本身的贡献大概占三成,前面的定义梳理和流程设计占七成。如果跳过前面的定义工作直接上工具,这些数字大概率不会出现。

4. 迁移过程中的两个真实插曲
插曲一:迁移前他们担心历史数据丢失。实际迁移时,由于PingCode支持Jira平滑迁移,他们的历史工单、迭代记录、缺陷数据基本都能带过来,团队适应期比预想的短,大概两周就顺了。
插曲二:有一个部门起初抵触填接口台账,觉得"多此一举"。两个月后,这个部门成了最积极的使用者,因为他们发现台账帮他们减少了很多"临时被追问"的沟通成本。这个转变说明:流程的价值需要被体验到,而不是被说服。

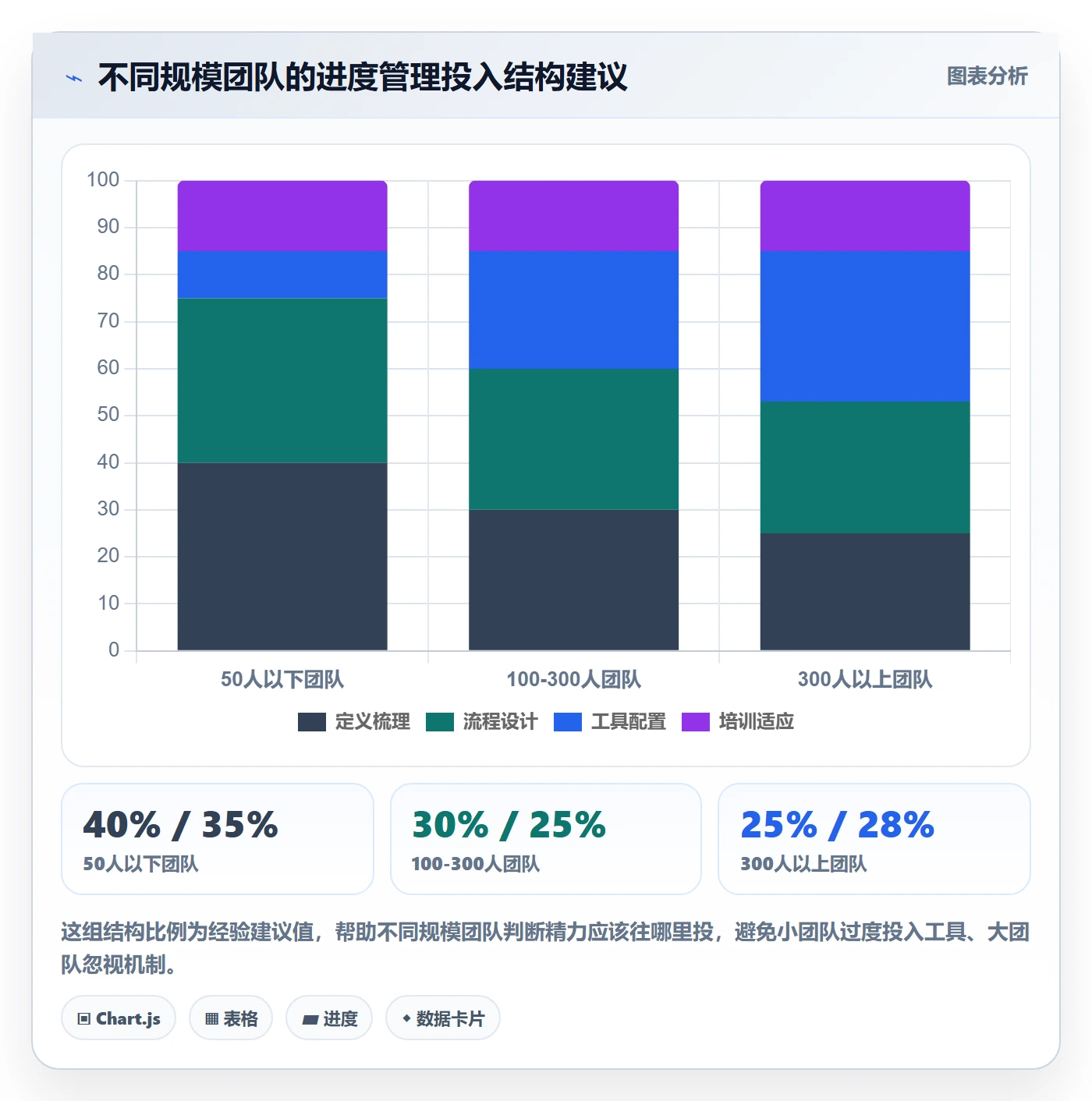

六、不同情况下的行动建议
1. 如果你的团队在50人以下
不需要急着上重型平台。先把"完成定义字典"和"接口台账"用共享文档建立起来,配合每周一次的对齐会。这个阶段的核心是让团队养成"对齐口径"的习惯,工具用轻量的就够了。
2. 如果你的团队在100人以上,且跨多个部门
这个规模靠文档和人肉同步开始吃力了。建议引入支持多项目、多角色、依赖管理和自动化预警的平台。评估时重点看三点:是否支持私有化部署(数据合规)、是否有成熟的迁移路径(降低切换成本)、是否面向中大型组织设计(场景匹配度)。PingCode在这三点上都比较契合,可以作为候选之一。但记住,工具是承载机制,不是替代机制。
3. 如果你正从其他平台迁移
迁移的最大风险不是数据,而是团队习惯。建议分两批迁移:第一批迁核心项目,跑顺两周;第二批迁剩余项目,同时保留一段时间的双轨运行。不要一次性切换,那会让团队在适应期产生大量挫败感。
4. 如果你已经有一套流程但效果不好
先别推翻重来。用一周时间做一次偏差复盘:把过去三个月的延期项目列出来,标注每个偏差是口径问题、节奏问题还是责任问题。你大概率会发现,问题集中在某一类。针对性地修那一类,比全面重构更有效。

七、不同情况下的取舍:没有万能方案
1. 速度与规范的取舍
接口台账、完成定义、预警规则,这些都会增加前期工作量。如果你现在处于产品生死存亡的冲刺期,可能没时间做完整梳理。这时候的取舍是:先建立最粗粒度的接口台账,只标关键路径上的依赖,其余暂时放过。等过了冲刺期再补细。
反过来,如果你处在稳态迭代期,就应该花时间把规范做扎实,因为这时的投入会在后续每个项目里持续回本。
2. 私有化部署与SaaS的取舍
私有化部署数据可控、合规性好,但初期投入和维护成本更高。如果你的团队涉及敏感数据或行业合规要求,私有化几乎是必选项。如果数据敏感度不高、追求快速上线,SaaS更划算。
这也是为什么很多中大型企业会优先考虑支持私有化部署的平台,比如PingCode就支持私有化部署,同时兼顾了国产替代和Jira迁移的诉求。但选型时要结合自己的合规要求和运维能力,别为了私有化而私有化。
3. 自动化预警与人工判断的取舍
自动化预警能大幅缩短偏差发现时间,但规则设太严会产生大量噪音,团队会逐渐忽略预警。我的建议是:先设宽一点的阈值,跑两周看误报率,再逐步收紧。预警的价值在于精准,不在于多。
4. 集中缓冲与分散缓冲的取舍

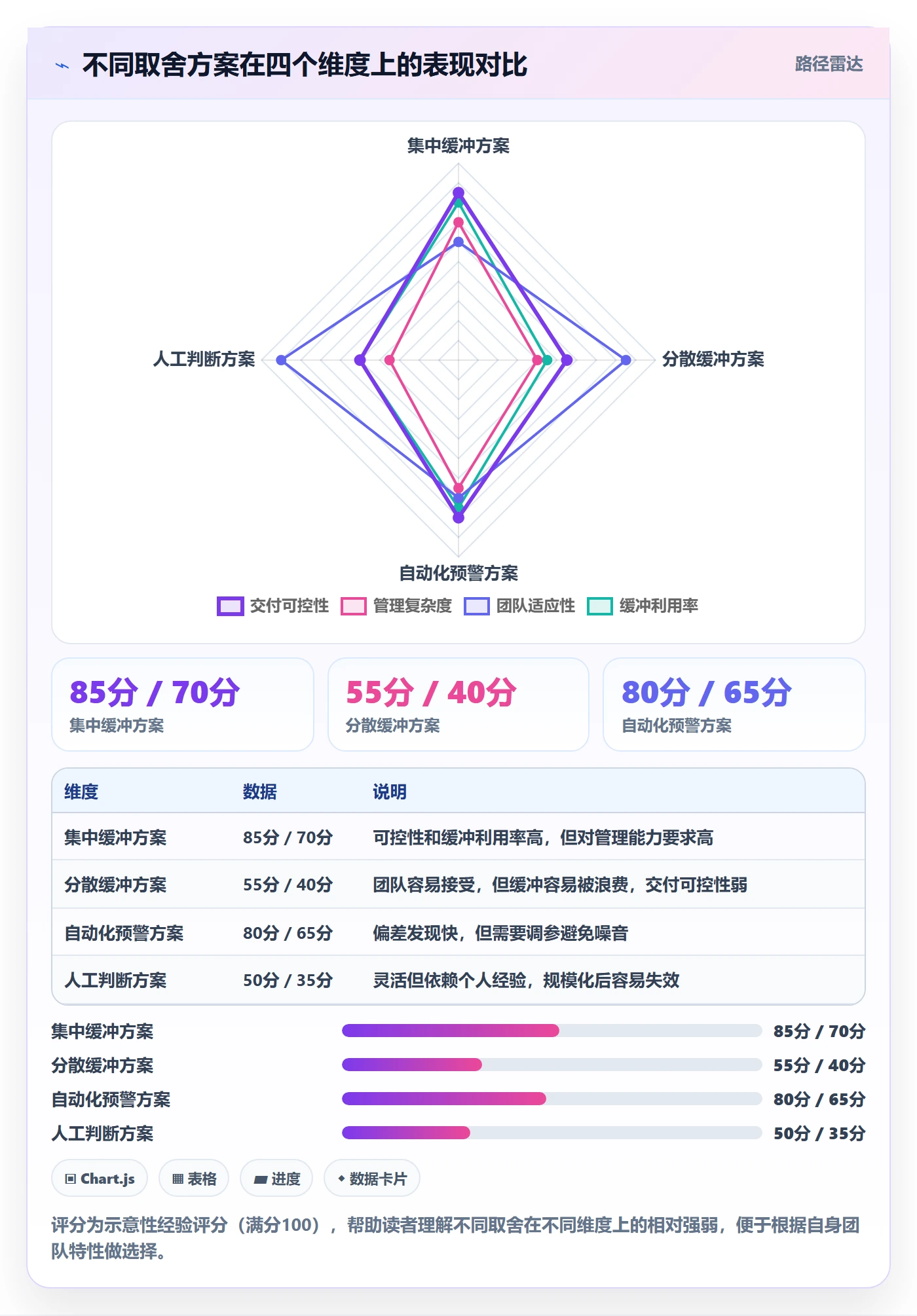

前面提过,我倾向于集中缓冲。但集中缓冲对项目经理的能力要求更高,需要他能判断哪些节点最关键。如果团队还没有这个能力,可以先用分散缓冲过渡,同时培养关键路径识别能力。

5. 一个我常被问到的取舍问题
很多人问:"到底是流程重要还是工具重要?"我的回答是:流程决定方向,工具决定速度。流程没对,工具越快越乱;流程对了但没有工具承载,规模一大就会掉链子。两者不是二选一,而是有先后顺序,先流程,后工具。这也是我在前面案例里强调"定义梳理占七成、工具占三成"的原因。
落到具体决策上,如果你的团队现在混乱程度高,先花时间理流程;如果流程已经清晰但执行跟不上,那就是选工具的时候了。判断标准很简单:问团队"你们知道这个项目的关键依赖有哪些吗",如果多数人答不上来,是流程问题;如果答得上来但没人能及时看到变更,是工具问题。
八、FAQ:跨部门进度管理的高频问题
1. 跨部门进度会到底应该多久开一次?
我的建议是:每周一次集中对齐足够,其余时间靠异步更新。如果一周要开三次以上,说明你的异步机制没建好,或者偏差发现问题太严重,需要用会议来兜底。先把预警机制建起来,会议频率自然能降。
2. 完成定义字典应该由谁来维护?
由项目经理或PMO牵头,但每个部门的交付标准必须由该部门自己确认。字典不能由一个人拍板,否则执行时会打折扣。维护频率建议每季度review一次,项目类型变化时随时更新。
3. 小团队有必要做接口台账吗?
有必要,但可以简化。小团队可以只在关键路径上标接口,不用覆盖所有任务。我的经验是:只要团队超过15人、涉及三个以上职能,接口台账就开始有价值了。
4. 从其他工具迁移到新平台,最容易被忽视的风险是什么?
不是数据迁移,而是权限和角色映射。旧平台的角色体系往往和新平台不一样,如果映射没做好,会出现"某些人看不到该看的信息"或"某些人权限过大"的问题。迁移前一定要做一次角色盘点。
5. 偏差预警阈值设多少合适?
没有标准答案,但有个方法:先设一个较宽的阈值(比如关键接口延迟3天),跑两周统计误报率。如果误报低于20%,就收紧到2天;如果误报超过40%,就放宽到4天。迭代两三轮就能找到适合你团队的阈值。
6. 集中缓冲应该留多少比例?
一般项目建议留总工期的10%到15%作为集中缓冲,高风险项目可以到20%。但这个比例要结合团队的历史偏差数据调整,如果过去一年平均延期20%,那10%的缓冲显然不够。用数据校准,比套用经验值可靠。
九、总结:把偏差管理从"救火"变成"预警"
回到开头那个客户。他们后来把延期天数从47天压到了个位数,靠的不是增加人手,也不是开更多会,而是把"对齐"这件事做到了可执行的颗粒度。跨部门进度管理的本质,是让所有部门对同一件事有同一个进度信号,并且这个信号能在偏差刚出现时就亮起来。
我在这篇指南里想传递的独特观点是:进度偏差不该被视为"某个人或某个部门的失误",它是一个系统信号,告诉你要么口径没对齐,要么节奏没同步,要么责任没落位。把偏差当成系统问题来处理,比追究个人有效得多。
如果你的团队现在正被跨部门延期困扰,我建议的下一步动作是:
- 本周内,拉上各个部门的负责人,用一小时梳理"完成定义字典"草案,重点记录大家对同一个交付物的不同理解。
- 下周内,把你当前项目里所有跨部门依赖列出来,形成第一版接口台账,标注交付方、接收方和承诺日期。
- 两周内,回顾一次偏差发现延迟,看看平均要多久才知道某件事卡住了,这个数字决定了你下一步该不该引入自动化预警工具。
- 一个月后,复盘一次,看按期交付率和会议时长有没有变化。数据会告诉你方向对不对。
进度管理没有一劳永逸的方案,但有一套可以不断迭代的机制。机制对了,团队就不用每次都靠救火来交付。
常见问题解答(FAQ)
1. 跨部门团队做进度管理,第一步应该先对齐什么?
我在公司带一个跨了产品、研发、测试、运营四个部门的项目,每次开会大家都在报各自的进度,但合在一起就说不清项目到底走到哪了。我就在想,是不是一开始就搞错了什么,导致后面怎么追都追不回来。
第一步不是对齐工具或模板,而是对齐三件事:进度口径、责任边界、里程碑定义。进度口径指的是“完成”到底怎么算,是提交代码、通过测试还是上线可用,不同部门理解不同,必然导致数据打架;责任边界指的是每个交付物谁是唯一负责人,跨部门最容易出现“我以为他会做”;
里程碑定义要具体到可验证的产出物和时间点,而不是“基本完成”这类模糊表述。建议用一个下午的工作坊把这三件事写成一页纸的进度共识文档,所有部门签字确认,后续所有进度汇报都以它为基准,这比急着上任何项目管理平台都重要。
2. 进度偏差已经发生了,应该先追责还是先补救?
我们项目延期两周了,老板让我查是谁的问题,但我发现每个部门都有自己的理由,研发说需求改太多次,产品说研发估时不准。我夹在中间很为难,不知道到底该先处理情绪还是先处理事情。
先补救,但补救的同时要记录事实,不要在同一场会议里既救火又追责。可执行的做法是分两步走:第一步开一次“只谈事实不谈对错”的偏差分析会,把偏差拆成需求变更、估时偏差、依赖等待、资源冲突四类,每类给出具体天数和证据;第二步基于事实制定追赶计划,明确哪些范围可以砍、哪些资源可以加、哪些时间点必须保。
追责放到复盘阶段做,而且追的是机制问题不是个人问题。判断依据很简单:偏差已经发生,追责不会让进度回来,但清晰的分类数据能帮你向上争取资源,也能避免下次同类偏差重复出现。
3. 跨部门进度数据各说各话,怎么建立统一的进度视图?
我们用了好几个工具,研发在任务看板里更新,测试在表格里记录,运营又在群里同步,每次要给领导汇报进度我都要手动汇总,而且经常对不上。我想知道有没有办法让数据自动统一,还是只能靠人肉对齐。
先别指望工具自动统一,统一的前提是定义统一的进度信号源。做法是选一个主数据源,通常选任务或需求作为最小颗粒度,规定所有部门的进度更新必须回写到这个主数据源上,其他工具和群聊只能作为沟通渠道,不能作为进度依据。
然后设定更新频率和责任人,比如每天下班前各模块负责人更新一次状态字段,状态字段只能从预定义的几个值里选,不允许自由填写。如果预算允许,可以用某项目管理平台做主数据源并开放跨部门权限;如果暂时没有,用一张共享表格加固定字段也能跑起来。关键是规则先于工具,规则不统一,换什么工具都会继续对不上。
4. 怎么判断进度偏差是正常波动还是需要立即干预?
我做项目复盘时发现,有的延期两三天后面自己就追回来了,有的延期两三天却越拖越久最后彻底失控。我想找一个判断标准,不想每次都靠感觉决定要不要升级报警。
用两个维度判断:偏差是否在关键路径上,以及偏差是否在扩大。如果偏差发生在关键路径上,哪怕只有两天也要立即干预,因为它会直接顺延项目终点;如果不在关键路径上且浮动时间足够覆盖,可以先观察一个更新周期。扩大趋势的判断口径是连续两个汇报周期的偏差天数是否递增,递增就说明当前的追赶措施无效,需要升级。
实操上建议给每个里程碑设一个偏差阈值,比如关键路径超过一天、非关键路径超过三天就触发预警,预警动作包括重新评估资源、调整范围或上报决策层。这套标准要提前写进进度管理约定里,不要等出事再临时定,临时定的标准通常会被情绪左右。
核心关键词
文章包含AI辅助创作:进度偏差落地方案:跨部门团队开展进度管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417356
读者评论
定义字典那部分最认同。我们去年也做过类似的“完成标准”对齐,一开始确实有效,但三个月后新同事又按自己理解填状态,字典没人维护就慢慢失效了。所以签字确认只是起点,真正难的是把它嵌进流程里,比如改状态时必须从定义项里选,而不是靠自觉。文章没怎么讲后续的维护成本。
案例里说工具占三成、前期定义占七成,这个比例我持保留态度。执行阶段光是把接口台账维持住就要花掉一个人不少精力,每周核对依赖状态比开会还累。而且两百人规模有专职PMO撑着,小团队根本抽不出这个人。想知道没有PMO的团队实际怎么落地。
偏差修复成本那张图,方向没问题,但具体倍数看着像推演出来的。我们复盘时遇到过第三周发现的偏差反而比第一周好处理,因为需求本身被砍掉了。相比倍数,文中那个细节更值得注意:偏差登记后有两成多没人认领,这才是多数团队的真实状态。
