去年我帮一家做智能硬件的公司做交付复盘,他们的项目总监老周给我看了一张表:项目计划上线时间是3月18日,实际到6月底才勉强交付,但中间每一次周报的进度偏差都显示"轻微延迟,风险可控"。我问他,你们是怎么算偏差的?他说,就是看任务完成了多少。这个回答背后藏着一个非常典型的管理盲区,进度偏差最大的风险,不是偏差本身,而是你看到的偏差是假的。这篇文章不讲教科书定义,我想把过去几年在几十个中大型项目里踩过的坑、验证过的方法,以及一个可落地的操作框架完整讲清楚,让你读完能判断自己团队的进度偏差到底是真实信号还是自我安慰。
一、先给结论:进度偏差管理的本质是风险控制,不是填表
如果你只记住一件事,我希望是这个判断:进度偏差管理的目标不是记录"落后了多少天",而是在偏差还小的时候识别出它会不会失控。偏差是症状,风险才是病。大部分企业把进度偏差做成了事后汇报,而真正有效的做法是把它做成事前预警和事中干预。
1. 偏差管理的三个层次,你在哪一层
我观察下来,企业的进度偏差管理大致分三层,层级不同,管理动作和工具需求完全不同。
- 第一层:记录层。用Excel或简单工具记录"计划完成时间"和"实际完成时间",周期性地算一个差值。这一层解决了"有没有数据"的问题,但数据滞后、口径混乱,几乎不产生预警价值。
- 第二层:分析层。开始区分偏差类型(范围偏差、工期偏差、工作量偏差),引入关键路径分析,能判断哪些偏差会影响最终交付。这一层解决了"偏差重不重要"的问题。
- 第三层:预测层。基于当前偏差速率和剩余工作量,预测完工时间区间,并关联资源、依赖、风险。这一层解决的是"接下来会怎样、我该做什么决策"的问题。
大多数中小企业停在第一层,中大型企业卡在第二层到第三层之间。而真正能把项目从"失控"拉回"可控"的,是第三层的预测能力。
2. 一个必须记住的判断公式
我不建议用"计划工期减实际工期"这种线性差值来判断风险,它掩盖了偏差发生的时间点和速率。我更常用的是两个指标的组合:
进度绩效指数(SPI)= 已完成工作的预算价值 ÷ 计划工作的预算价值。当SPI持续小于0.95,说明项目已经偏离健康区间;当SPI小于0.85且没有改善趋势,基本可以判定项目会显著延期。
偏差速率 = 本周SPI变化量 ÷ 上周SPI变化量。这个速率比绝对值更能说明问题,一个SPI为0.9但每周回升0.02的项目,比SPI为0.95但每周下降0.03的项目健康得多。
这两个指标不需要复杂系统就能算,但大部分团队的周报里根本看不到。这就是问题的起点。

二、真实场景:进度偏差为什么会"看起来没问题"
回到老周那个案例。我花了两天时间翻他们的项目数据,发现偏差失真的原因非常典型,几乎每家中大型企业都能对号入座。
1. 任务状态是"人工判断"而非"客观触发"
他们的项目管理工具里,任务完成状态由执行人自己勾选。问题在于,一个开发任务可能代码写完了但没自测,执行人为了"看起来进度正常"会提前勾选完成。结果就是:计划完成率虚高,偏差被人为抹平。等到联调阶段问题集中爆发,偏差一次性放大,此时距离交付只剩两周。
这不是员工不诚实,而是机制设计的问题。当"完成"没有客观标准(比如代码合并、测试通过、评审签字),状态就变成了主观判断,而主观判断在压力下必然偏向乐观。
2. 进度基准被悄悄"移动"
我见过更隐蔽的做法:当发现某个里程碑要延期时,项目经理直接修改计划完成时间,让偏差归零。这在数据上表现为"进度一直正常",但交付结果骗不了人。进度基准一旦可以随意调整,偏差管理就彻底失效了。
基准可以变更,但必须走变更流程并留痕,而不是悄悄改数字。这是纪律问题,也是工具能否约束流程的问题。
3. 只盯总工期,忽略前置依赖
很多团队的偏差分析到"总工期落后3天"就停了。但总工期落后3天,可能是因为某个关键前置任务落后了8天,而其他并行任务提前了5天在稀释偏差。这种"平均化"的偏差分析,会把真正危险的关键路径问题掩盖掉。
我后来给老周的建议是:偏差要按关键路径单独看,非关键路径的浮动时间不能用来给关键路径"补账"。

三、拆解四个常见误区,看看你中了几个
在讲具体操作步骤之前,我必须先拆掉几个误区。因为如果认知不对,再好的工具也是白用。
1. 误区一:偏差越小越好
很多人默认进度偏差接近零就是好项目。但真实情况是:一个从未出现偏差的项目,往往意味着两件事之一,要么计划定得极其保守,要么数据被修饰过。合理的项目在执行中一定会有波动,关键是波动是否在可控区间、是否有回升趋势。
我经手过一个项目,连续12周偏差都在5%以内,我当时的第一反应不是放心,而是去查数据真实性。后来发现他们把所有任务的预估工期都调成了实际工期的1.5倍,用"宽松计划"制造了"零偏差"的假象。这种项目一旦遇到真实压力,缓冲区瞬间耗尽。
2. 误区二:用完成百分比代表进度
"这个模块完成了80%",这句话在项目管理里几乎没有信息量。因为80%的完成度是执行人的主观估计,而且软件开发有个著名的规律:90%的代码写完只需要10%的时间,剩下10%的工作要花掉90%的时间。用百分比描述进度,会让偏差在早期看起来很温和,在后期突然爆炸。
更可靠的做法是用可交付物数量或通过验收的任务数来度量进度,而不是主观百分比。
3. 误区三:偏差分析只在周会上做
周会频率意味着偏差最多滞后一周被发现。对于为期三个月的项目,一周的滞后可能还能补救;但对于为期三周的冲刺,一周滞后已经意味着失控。偏差检测的频率应该和项目节奏匹配,冲刺型项目需要日级甚至实时检测。
4. 误区四:把偏差归因于"执行力"

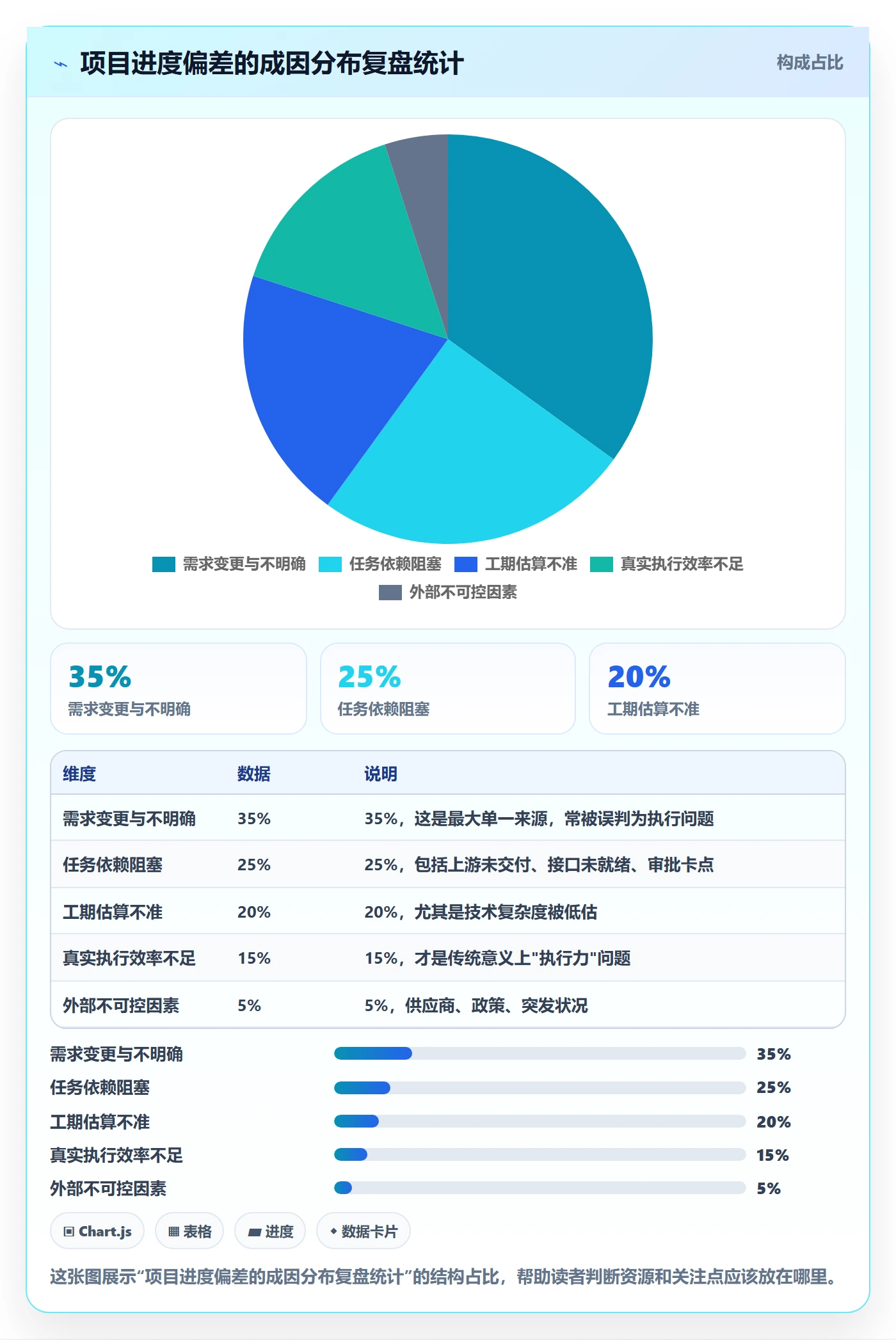

偏差发生后,很多管理者的第一反应是"团队执行力不行"。但根据我的复盘经验,进度偏差的原因分布大致是:需求变更和不明确约占35%,依赖阻塞约占25%,估算不准约占20%,真实执行效率问题约占15%,外部不可控约占5%。把大部分偏差归因于执行力,会导致你不断施压却解决不了根因。

四、专业判断逻辑:如何区分"可容忍偏差"和"危险偏差"
不是所有偏差都需要干预。如果每次偏差都触发高层介入,团队会疲于奔命,管理成本超过收益。真正难的是判断:哪些偏差可以观察,哪些必须立即行动。
1. 我常用的四象限判断法

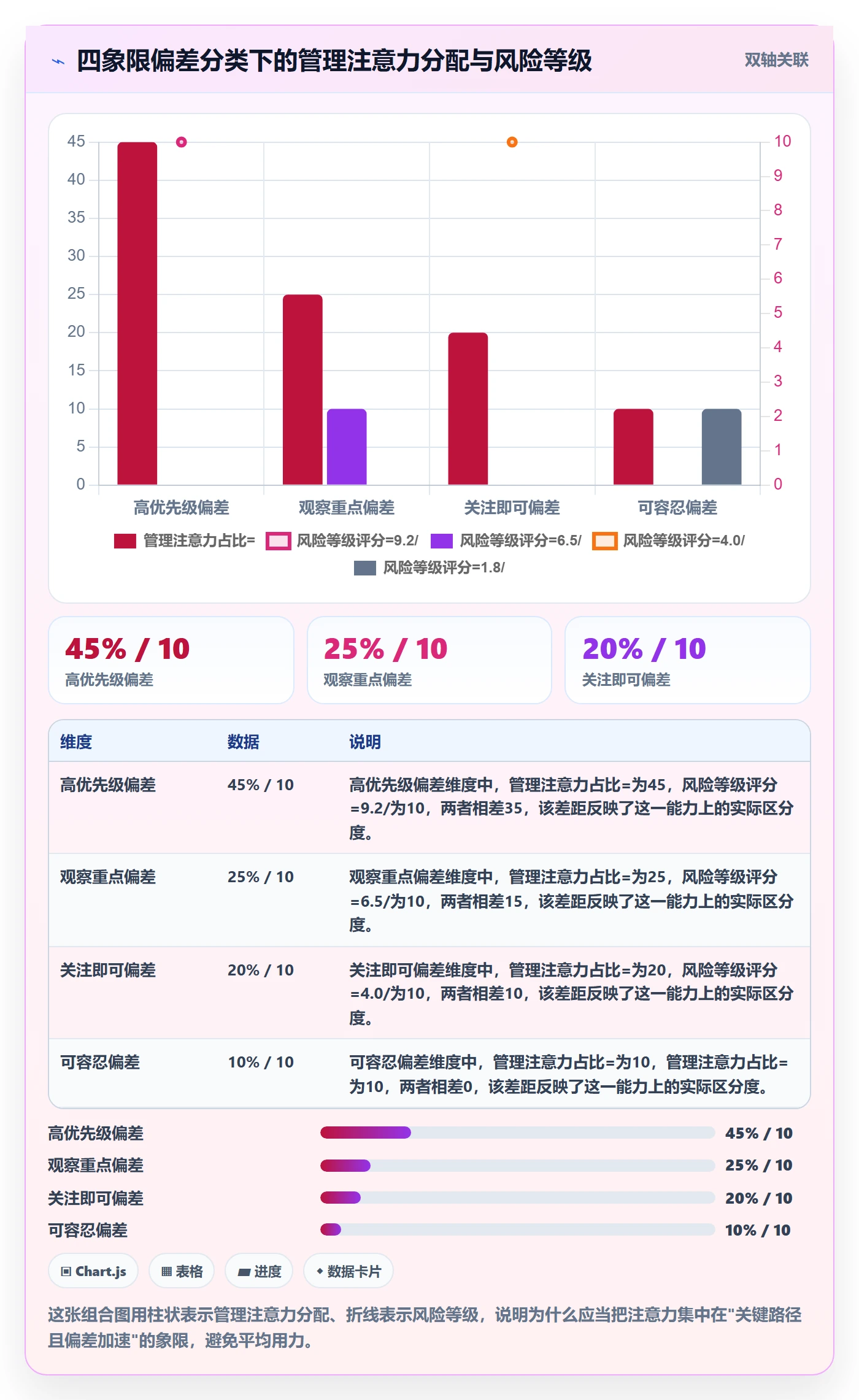

我用两个维度来分类偏差:是否处于关键路径,以及是否呈现加速趋势。组合起来形成四个象限,处理策略完全不同。
| 象限 | 关键路径 | 趋势 | 处理策略 |
|---|---|---|---|
| 高优先级 | 是 | 偏差加速扩大 | 立即干预,调动资源,可能需要调整范围或增加人力 |
| 观察重点 | 是 | 偏差稳定 | 每日监控,准备应急方案,评估缓冲是否足够 |
| 关注即可 | 否 | 偏差加速扩大 | 评估是否会转为关键路径,防止浮动时间耗尽 |
| 可容忍 | 否 | 偏差稳定或收窄 | 常规跟踪,不占用管理注意力 |
这个判断法的价值在于:把有限的管理注意力集中到真正危险的偏差上。大部分团队的误区是平均用力,结果真正危险的偏差反而被淹没在噪音里。
2. 缓冲耗尽是比偏差绝对值更早的信号
关键链项目管理里有个重要概念叫项目缓冲,为应对不确定性预留的时间。相比看偏差绝对值,我更关注缓冲消耗率。
打个比方:一个项目预留了10天缓冲,当前消耗了5天,偏差看起来只有5天。但如果这5天是在项目前1/3阶段消耗掉的,按这个速率,项目结束时缓冲会严重透支。缓冲消耗速率和项目进度阶段的关系,比偏差数字本身更能预测风险。
3. 用趋势外推代替点估计
当有人问我"这个项目会延期多久",我从不给单一数字。我会给一个区间,基于当前偏差速率外推。比如"按当前速率,完工时间落在原计划后12到18天之间,置信度70%"。这种区间预测虽然不够"干脆",但对决策更有用,它让管理层知道最好和最坏情况。

五、具体操作步骤:一套可落地的进度偏差管理流程

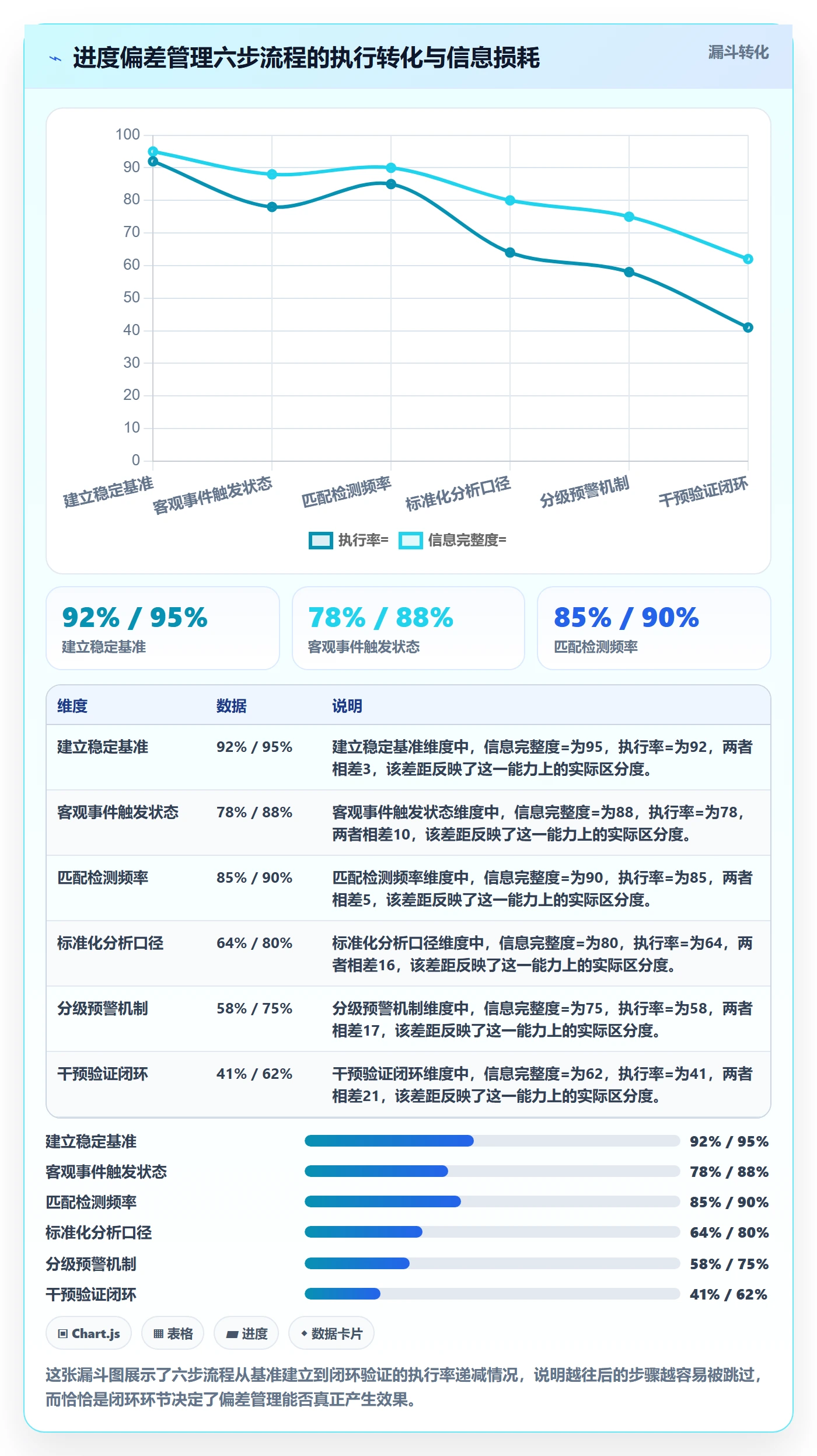

理论讲完,进入操作层面。下面这套流程是我在多个中大型企业项目中验证过的,从数据采集到干预闭环,一共六步。你可以对照自己团队的情况逐条检查。
1. 第一步:建立不可随意移动的进度基准
所有偏差管理的前提是有一个稳定的基准。具体做法:
- 项目启动时冻结基线,记录每个里程碑和关键任务的计划完成时间。
- 基准变更必须走正式变更流程,记录变更原因、审批人和影响评估。
- 在工具中保留原始基线和调整后基线两套数据,偏差对比以原始基线为准。
没有变更留痕的基准调整,等同于数据造假。这一步看起来简单,但能坚持的企业不到一半。
2. 第二步:用客观事件触发任务状态
把"完成"的定义从主观判断改为客观事件。比如:
- 开发任务的"完成"以代码合并到主分支且通过自动化测试为准;
- 设计任务的"完成"以评审会议纪要签字为准;
- 采购任务的"完成"以到货验收单为准。
这一步需要工具支持工作流自动化。以PingCode为例,它可以让任务状态与代码提交、测试结果、审批节点联动,状态变更由系统事件触发,而不是手动勾选。这样从源头减少了状态虚标的空间。
3. 第三步:确定偏差检测频率与责任人
检测频率要和项目节奏匹配。我建议的对应关系:
| 项目类型 | 检测频率 | 责任人 | 预警响应时限 |
|---|---|---|---|
| 敏捷冲刺(2-4周) | 每日 | Scrum Master | 4小时内 |
| 迭代项目(1-3个月) | 每周2次 | 项目经理 | 24小时内 |
| 长期项目(3个月以上) | 每周1次 | 项目总监 | 48小时内 |
| 多项目组合 | 每周1次+月度复盘 | PMO | 72小时内 |
关键在于:检测频率不是越高越好,而是要和决策周期匹配。如果检测出问题却要等一周才有决策,高频检测就是浪费。
4. 第四步:标准化偏差分析口径
统一口径是很多企业忽略的环节。我建议至少固定三个维度:
- 工期偏差:实际完成时间与基准时间的差值,按关键路径和非关键路径分别统计。
- 工作量偏差:实际投入工时与计划工时的差值,反映资源效率。
- 绩效偏差(SPI):已完成工作价值与计划工作价值的比值,反映整体健康度。
三个维度结合看,才能区分"是任务变多了"还是"是效率变低了",对症下药。
5. 第五步:建立偏差分级预警机制
我常用的分级标准:
- 绿色(SPI ≥ 0.95):正常,常规跟踪。
- 黄色(0.90 ≤ SPI < 0.95):轻度偏差,项目经理介入分析原因。
- 橙色(0.85 ≤ SPI < 0.90):中度偏差,需要制定纠偏方案,项目总监知会。
- 红色(SPI < 0.85):严重偏差,触发升级机制,可能需要调整范围、资源或交付时间。
这套标准要写进项目管理制度,让所有人知道不同颜色意味着什么动作,避免每次都要重新讨论。
6. 第六步:偏差干预与效果验证闭环
发现偏差后的干预不能停在"大家加把劲",要具体:
- 明确纠偏措施(增加人力、调整范围、优化依赖、加班等);
- 设定纠偏目标(比如两周内SPI回升到0.95以上);
- 跟踪纠偏效果,如果措施无效,及时换方案而不是硬撑;
- 项目结束后复盘,把偏差原因和改进措施沉淀到组织知识库。
没有闭环的偏差管理,只是把问题从这周推到下周。

六、案例与数据观察:PingCode在进度偏差管理中的实际表现
讲完方法,我想用一个具体案例说明工具在其中扮演的角色。需要说明的是,工具不解决管理问题,但好的工具能让正确的方法更容易执行、更难被绕过。
1. 案例背景:某百人级软件团队的偏差治理
这家公司大约150人,同时运行6到8个项目,之前用电子表格加某项目管理工具做进度管理。他们的问题和我们前面讲的一致:状态虚标、基准随意改、偏差分析靠人工汇总,每次月度汇报要花2到3天整理数据。
他们的诉求很明确:要能实时看到偏差、要能约束状态真实性、要能支持私有化部署以满足数据合规。最终他们选择了PingCode,主要考虑三点:一是它面向中大型企业、服务100人以上组织的能力匹配;二是支持私有化部署,数据留在自己服务器;三是支持从Jira平滑迁移,历史数据可以带过来,迁移成本可控。
2. 上线前后的关键指标变化
我跟踪了他们上线后两个季度的数据,观察到几个明显变化。需要说明,这些是这家企业的实际观察数据,不同组织基础不同,仅供参考。

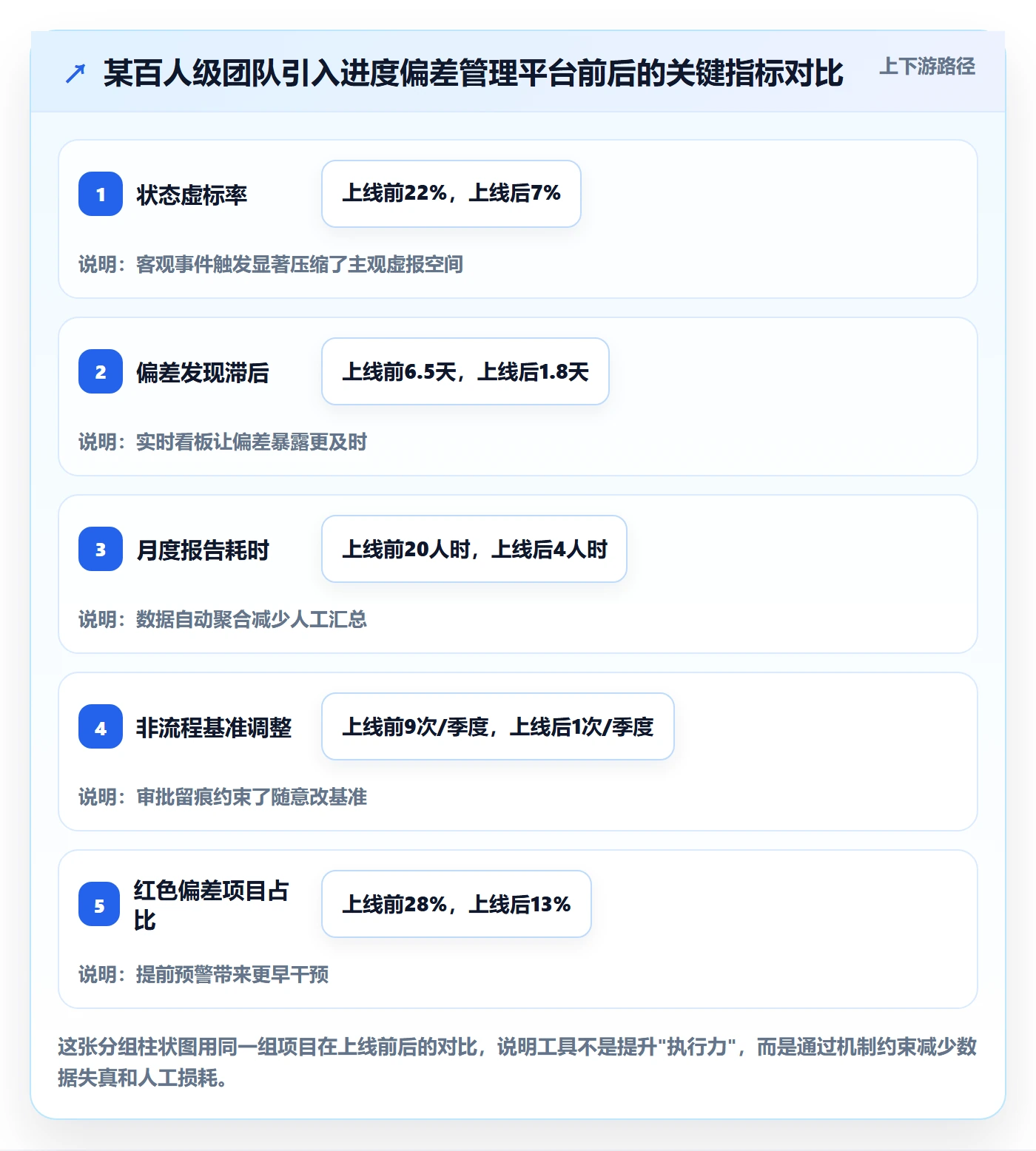

| 指标 | 上线前 | 上线后 | 变化说明 |
|---|---|---|---|
| 状态虚标率(抽查) | 约22% | 约7% | 状态由代码提交、测试结果自动触发 |
| 偏差发现平均滞后 | 6.5天 | 1.8天 | 实时看板替代人工周汇总 |
| 月度进度报告整理耗时 | 约20人时 | 约4人时 | 数据自动聚合 |
| 基准被非流程调整次数 | 季度约9次 | 季度1次 | 变更需审批留痕 |
| 红色偏差项目占比 | 28% | 13% | 提前预警带来更早干预 |
最让我意外的不是效率提升,而是基准被非流程调整的次数从季度9次降到1次。这说明工具的价值不只是"看得见",更是"改不了",当调整基准需要走审批,随意改数字的空间就被压缩了。
3. 迁移过程中的实际经验
他们从原有工具迁移到PingCode,花了大约三周,其中数据映射和字段对齐占了大头。我的经验是:迁移前一定要先做字段清单和状态机对照表,否则历史数据迁过来会出现状态错乱。PingCode提供Jira平滑迁移的能力,但企业自己的字段规范要先理清。
另一个经验是:迁移不是一次性动作,而是分批。他们先迁了两个试点项目,跑顺了再迁其余项目,避免了大规模返工。

七、不同情况下的行动建议
方法不能一刀切。根据团队规模、项目类型和数字化基础,我给三类企业分别提建议。
1. 小型团队(20人以下)
你们的核心问题是资源少、没有专职PMO,不要追求复杂的指标体系。建议:
- 只做一件事:每周固定一次偏差检测,用可交付物数量而非百分比衡量进度。
- 用最简单的工具(表格即可),但把基线冻结和变更留痕这两个纪律坚持住。
- 重点盯关键路径,非关键路径的偏差不要占用注意力。
2. 中型团队(20-100人)
你们开始需要工具支撑,但还不到重制度阶段。建议:
- 引入支持依赖关系和工作流自动化的项目管理工具,把状态真实性和检测频率固化下来。
- 建立SPI和缓冲消耗率两个核心指标,每周跟踪。
- 设置分级预警,但预警响应从简,避免流程过重拖垮执行。
3. 中大型团队(100人以上)
你们的挑战是多项目组合和跨部门协同。建议:
- 选择面向中大型企业、支持私有化部署的一体化平台,比如PingCode,把多项目偏差数据统一到一个看板上。
- 建立PMO级别的偏差治理规范,明确基准变更、状态定义、预警分级和升级路径。
- 把偏差复盘沉淀为组织资产,避免同类偏差在不同项目反复出现。
- 如果有从Jira迁移的需求,优先选择支持平滑迁移的平台,减少历史数据损失。

八、不同情况下的取舍
进度偏差管理本质是一系列取舍。没有完美的方案,只有适合当前阶段的方案。下面三个取舍我几乎在每个项目里都要面对。
1. 精度与成本的取舍
检测频率越高、指标越细,管理精度越高,但投入的成本也越大。一个团队如果每天花两小时做偏差分析,一个月就是40多小时,这些时间本可以用来做实际交付。
我的建议是:偏差检测的精度只要满足决策需要即可,不要追求完美数据。如果你每周只做一次决策,就没必要每天分析。工具的自动化能力可以降低这个成本,但前提是你只为真正需要的指标付费。
2. 预警灵敏度与误报的取舍
预警阈值设得松,危险偏差可能漏报;设得紧,误报太多团队会麻木,最后对所有预警都不当回事。
我的经验是:宁可初期稍微收紧,用一两个项目校准阈值,然后稳定下来。预警的价值取决于团队对它的信任,一次严重的漏报比十次误报更伤信任。
3. 标准化与灵活性的取舍
统一流程和指标能提升管理效率,但不同项目特性不同,过度标准化会让流程和实际脱节。我的做法是:核心指标和基准纪律必须统一,分析方法和干预手段允许因地制宜。比如SPI的计算口径全公司统一,但不同项目可以有不同的预警响应动作。

九、写在最后:下一步你可以做什么
我想用一个反常识的观点收尾:进度偏差管理的最高境界,不是把偏差降到零,而是让偏差成为可预测、可解释、可决策的信号。一个SPI为0.92但在稳步回升的项目,比一个SPI为1.0但数据可疑的项目更值得信任。
如果你今天就想行动,我建议按这个顺序走:
- 本周:检查你们团队的"完成"定义是不是客观事件,如果不是,先整顿状态真实性。
- 本月:冻结一次进度基线,尝试引入SPI和缓冲消耗率两个指标,看看真实偏差长什么样。
- 本季度:评估现有工具是否能约束基准变更、自动聚合偏差数据。如果团队超过100人且有合规要求,认真考虑支持私有化部署的一体化平台,把偏差管理从事后填表变成事中预警。
进度偏差管理说到底是一场关于"真相"的管理。你愿不愿意面对真实的偏差,决定了你能否在风险失控之前把它拦住。工具的进步能帮你降低面对真相的成本,但面对真相的决心,只能来自管理者自己。
常见问题解答(FAQ)
1. 进度偏差到底该怎么算,挣值法和关键路径法哪个更适合中小企业?
我们公司三十来号人,项目管理一直靠周会口头对进度,最近老板突然要求用数据说话,让我把进度偏差量化出来。我翻了半天资料,看到挣值法又要算PV、EV、AC,头都大了,关键路径法好像又只能看时间。到底该选哪个,还是两个一起用?
先看你的项目类型和团队成熟度。如果是工期紧、任务依赖强的研发或交付类项目,优先用关键路径法加里程碑偏差,因为它直接告诉你哪些任务推迟会拖垮整体交付,计算门槛也低,只需要每个任务的计划开始结束时间和实际完成度。
挣值法更适合预算和范围变动频繁、需要同时看成本和进度的项目,它给出的进度偏差SV等于EV减PV,进度绩效指数SPI等于EV除以PV,SPI小于0.9通常就要预警。中小企业不必一步到位,建议先跑关键路径加里程碑红黄绿灯,等任务分解和工时数据稳定了,再引入挣值法。
判断口径要固定:每个任务必须有明确的完成百分比定义,比如设计完成指评审通过,而不是我觉得差不多了。
2. 进度偏差预警的阈值设多少才合理,5%还是10%?
我之前设过偏差超过3天就报警,结果团队天天被消息轰炸,后来干脆没人看了。设太松又怕真出问题发现不了。这个阈值到底有没有行业标准,还是拍脑袋定?
没有万能标准,但可以用分层阈值加项目容忍度来定。做法是先给项目定一个总容忍度,比如交付日期允许浮动不超过总工期的5%,再把这个容忍度拆到里程碑和关键任务上。一般建议三级:关键路径任务偏差超过1天或计划工时10%就触发一级预警,由项目经理当天跟进;非关键任务偏差超过3天或15%触发二级,周会复盘;
整体SPI低于0.9或里程碑连续两个延期触发三级,升级到管理层。判断依据是任务是否在关键路径上,以及它有没有浮动时间,有浮动时间的任务即使延后几天也不一定影响交付,不该报警。阈值每季度根据历史数据校准一次,如果一级预警里超过一半后来被证明无影响,说明设太严,就往上调。
3. 每周都在追进度,偏差还是越滚越大,问题出在哪?
我们每周一开进度会,每个人报完成百分比,表格也更新了,但到月底一看还是延期。感觉大家都在努力,数据也在填,可偏差就是压不住。是不是追进度这个动作本身没用?
追进度没用,通常是因为只记录了偏差,没有定位偏差的根因和责任人。可执行的做法是建一张偏差台账,每条偏差必须写四样东西:偏差任务、影响天数和工时、根因分类、以及下一步动作和负责人。根因分类建议固定几类,比如需求变更、依赖阻塞、估算偏差、资源被抽调、质量问题返工,每周统计哪类占比最高。
如果需求变更长期排第一,那问题不在执行而在变更控制,光开会追进度是治不好的。另外完成百分比要按可验证的交付物来报,比如接口联调通过、测试用例执行完毕,避免主观百分比带来的虚假进度。判断依据是偏差台账里根因的分布,连续两周同一根因占比超过30%,就要针对那个环节改流程,而不是继续加大催办力度。
4. 管理者看到进度偏差后,第一步该做什么决策?
我是部门负责人,下属报上来一堆延期,有说等接口的,有说人手不够的。我要是每个都插手,团队会嫌我 micromanage;不管又怕最后炸雷。看到偏差的第一反应到底应该是什么?
第一步不是催进度,而是做偏差分级和影响判断。具体分三步:先判断这条偏差在不在关键路径上,不在关键路径且浮动时间够,就只登记不干预;在关键路径上,再看它影响的是内部里程碑还是对外交付承诺,影响对外承诺的立即升级处理。
然后算一个决策口径,用预计延期天数乘以受影响的下游任务数,数值越大优先级越高,优先保这些。最后给每个高优先级偏差配一个明确的解除条件,比如本周五前接口联调完成则偏差关闭,否则启动备用方案或调整范围。管理者的角色是定优先级、给资源、拍取舍,而不是替团队追每个任务。
判断依据是偏差是否威胁到对外承诺和关键路径,只有这两类才值得你亲自介入。
核心关键词
文章包含AI辅助创作:进度管理如何做好进度偏差?企业管理者风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416241
读者评论
SPI和偏差速率这套算法我认同,但落到执行层最难的是数据口径。我们团队任务颗粒度不统一,有人按半天算、有人按天算,算出来的挣值本身就失真。工具能不能自动折算工作量反而比预警模型更关键,不然公式再漂亮也是手工填出来的假数。
用客观事件触发任务状态这个思路在研发团队可行,但我们做工程交付和采购的部门很难照搬,到货、验收、审批涉及外部方,事件触发链条经常断在别人手里。这类任务可能只能退回到人工+双人确认,工具再强也解决不了流程外的问题。
有个不同看法:说从未出现偏差往往意味着计划保守或数据修饰,我觉得有点绝对。我们做标准化程度高的重复性项目,确实能连续多期偏差很小,靠的是历史数据积累和缓冲设置合理。是不是该区分创新型项目和成熟型项目,再下这个判断?
