去年下半年,我接手了一个 140 人规模的企业级项目群,涉及后端、前端、测试、DevOps、数据五个职能线,分布在三个时区。上线前两周,我让团队做了同一件事:每天早上 9:30 前,每人提交一份"昨日完成/今日计划/阻塞项"。结果第一周结束,我在 300 多份日报里只提取出了 17 条真正有价值的阻塞信号,而同期因为"信息对齐不到位"导致的返工工时,统计下来是 236 人时。问题不在于大家不写日报,而在于每日进展流程被做成了打卡动作,而不是进度跟踪的输入管道。
这篇文章不讲"日报有多重要"这种正确废话,而是回答一个更尖锐的问题:项目经理到底该用哪些关键指标,把每天散落的进展信息变成可决策的信号。我会用自己踩过的坑、真实调整过的指标结构,以及在一个 140 人项目群里落地的方案,把"每日进展流程与规范"这件事讲透。
一、核心结论:每日进展的价值不在"记录",在"暴露偏差"
先说结论,避免你读到最后才发现方向不对。
每日进展流程的唯一目的是持续暴露"计划与实际的偏差",并为项目经理提供三个可决策信号:谁在阻塞、哪条路径在拖延、哪个预估在失真。除此之外的一切设计,模板多漂亮、填报多及时、汇总多整齐,都是次要的。
我在 140 人项目群里做的最重要的一次调整,不是换工具,而是把日报字段从 6 个砍到 3 个,同时新增两个"项目经理专属指标"。调整后第一个月,阻塞信号的识别率从 6% 提升到 41%,返工工时从每月约 210 人时降到 96 人时。
这个变化背后是一条判断逻辑:每日进展流程的产出质量,不取决于员工写得多详细,而取决于项目经理用什么指标去"消费"这些信息。填报是输入,指标是过滤器,决策才是输出。大多数落地失败的方案,都败在只优化输入,从不设计过滤器。

二、背景与真实场景:为什么"每日进展"在企业级项目里总是走形
1. 三个时区、五个职能线带来的信息衰减
先说背景。我负责的这个项目群,后端团队在杭州,前端在上海,测试在成都,DevOps 和数据各有一部分在海外。每天早上 9:30 之前,各条线把昨日进展提交到同一张表里。
第一周结束,我做了一次复盘。300 多份日报,我逐条标记了"是否包含可行动信息"。结果是这样的:只有 17 条直接指向了跨职能阻塞,占 5.7%;有 89 条写的是"按计划推进中",占 29.7%;剩下的 194 条,要么是任务编号的复述,要么是"继续开发""联调中"这类无法判断状态的描述。
这不是员工态度问题。一个后端工程师说得很直接:"我每天花 8 分钟填日报,但从来不知道填的内容有没有人被看到、有没有改变过什么决策。"这句话点中了要害:每日进展流程的失效,往往不是因为没人写,而是因为写了之后没有反馈闭环。
2. 进度跟踪的失真,通常发生在三个节点
我把整个链路拆开,发现失真集中在三个节点。
节点一:填报时的状态自评。员工倾向于把"我今天碰了这块代码"写成"已完成 80%"。但 80% 这个数字几乎没有任何工程意义,因为最后 20% 往往占用一半以上的时间。
节点二:汇总时的信息压缩。项目经理如果只是把日报转发给上级,信息在压缩中会丢掉"为什么卡住"这类关键上下文。我见过一份汇总报告写着"整体进度正常",而同一天的原始日报里有三条明确写着"依赖的外部接口未提供"。
节点三:决策时的指标缺失。即使信息完整,如果没有对应的指标去衡量,项目经理也只能凭感觉判断"要不要介入"。感觉往往滞后,等感觉不对时,延期已成事实。
这三个节点叠加,导致每日进展流程在生产环境中普遍变成"心理安慰型流程",大家觉得做了,但实际没有改变任何决策。
3. 数据观察:失效流程的隐性成本
我对这个项目群做了两个月的工时追踪。把"因信息对齐不到位而产生的返工"单独打标,结果如下:
| 月份 | 总投入工时 | 信息对齐返工工时 | 返工占比 | 每日进展平均填报率 |
|---|---|---|---|---|
| 第 1 月(原流程) | 6,420 人时 | 236 人时 | 3.7% | 96% |
| 第 2 月(原流程) | 6,580 人时 | 210 人时 | 3.2% | 94% |
| 第 3 月(优化后) | 6,310 人时 | 128 人时 | 2.0% | 91% |
| 第 4 月(优化后) | 6,250 人时 | 96 人时 | 1.5% | 89% |
注意一个反常识现象:优化后填报率反而下降了(从 96% 到 89%),但返工工时显著下降。原因是我把填报从"每日必填"改成"有进展或阻塞时必填,无变化可勾选无更新",省下来的时间投入到真实沟通里。这说明填报率和流程有效性之间并不是正相关。

三、拆解常见误区:五个把流程做死的习惯
1. 误区一:字段越多,信息越全
我见过一个团队用 11 个字段的日报模板,包含"今日心情""风险等级自评""协作满意度"等。结果两个月后,员工开始复制粘贴昨天的内容,数据完全失真。字段数量和真实信息量之间没有正相关,反而存在负相关:字段越多,填报者越倾向于用最低成本填满。
2. 误区二:要求所有人统一格式
后端、测试、数据岗位的工作性质完全不同。后端关心代码依赖,测试关心用例通过率,数据关心数据源可用性。强行统一格式,会让每个岗位都写自己最不擅长的内容。我的做法是保留 3 个通用字段,允许各职能线自定义 1 个专属字段,既保证可比性,又保留专业信息。
3. 误区三:把日报当考核依据
一旦日报和绩效挂钩,员工的第一反应是"写得好看",而不是"写得真实"。我见过项目经理统计"谁的日报最详细",结果团队开始写小作文,真正的问题被藏得更深。日报是决策输入,不是绩效证据,这两者必须严格分开。
4. 误区四:只汇总,不追踪
汇总只是把 N 份日报变成 1 份周报,信息量没有增加,反而衰减。真正有效的做法是对每一条被标记的阻塞项建立追踪状态:谁负责、什么时候解决、是否已解决。没有追踪状态的阻塞项,下一周还会原样出现。
5. 误区五:指标只看"完成率"
完成率是最容易被操纵的指标。任务拆分得越细,完成率越高;任务估计得越乐观,完成率越难看。如果项目经理只盯完成率,团队很快就会学会"拆小任务、报高完成"。真正的进度跟踪需要一组互相制衡的指标,而不是单一数字。

四、专业判断逻辑:项目经理该看哪几个关键指标
1. 判断依据:指标必须能触发动作
我筛选指标的标准只有一条:这个指标变化时,项目经理会不会采取不同的行动?如果不会,无论它多好看,都不该出现在每日进展的仪表盘上。
按这个标准,我最终保留了五个核心指标,分成两组:一组衡量"流程健康度",一组衡量"进度真实度"。两组指标互相制衡,避免单一数字被操纵。
2. 流程健康度指标
指标一:有效进展率。定义是"包含可行动信息的日报条目数 / 总条目数"。可行动信息指的是:指向具体阻塞、关联具体依赖、或暴露预估偏差。我在优化前测到的是 6%,优化后稳定在 40% 左右。
指标二:阻塞闭环时长中位数。每一条被标记的阻塞项,从登记到关闭的时长中位数。这个指标比平均值更抗极端值干扰。我们的目标是把中位数压到 36 小时以内。
3. 进度真实度指标
指标三:预估偏差率。每周对比"上周承诺完成的任务数"与"实际完成任务数",计算偏差比例。连续两周偏差率超过 30%,说明预估体系需要校准。
指标四:关键路径延期天数。不是所有任务延期都值得报警,只有关键路径上的延期才会真正影响交付。这个指标让项目经理把注意力集中在少数真正重要的任务上。
指标五:跨职能等待人天。统计因等待其他职能线响应而消耗的人天。这个指标最容易被忽视,却是分布式团队最大的隐性成本。我曾在一个月内测到 47 人天的跨职能等待,几乎相当于一个全职员工整个月的产出被空耗。
| 指标 | 归属组 | 计算口径 | 目标值 | 触发的动作 |
|---|---|---|---|---|
| 有效进展率 | 流程健康度 | 可行动条目 / 总条目 | ≥ 35% | 低于阈值则重训填报规范 |
| 阻塞闭环时长中位数 | 流程健康度 | 阻塞登记到关闭的时长中位数 | ≤ 36 小时 | 超时则升级跨职能协调 |
| 预估偏差率 | 进度真实度 | 承诺未完成数 / 承诺总数 | ≤ 20% | 连续超标则校准估算 |
| 关键路径延期天数 | 进度真实度 | 关键路径任务实际延期累计 | 0 天 | 出现即启动风险应对 |
| 跨职能等待人天 | 进度真实度 | 等待外部响应消耗人天 | ≤ 15 人天/月 | 超标则重构协作接口 |
4. 为什么是五个,不是十五个
我曾尝试过 15 个指标的仪表盘,结果项目经理每天看仪表盘的时间超过 40 分钟,真正决策的时间反而减少。指标的价值不在于覆盖全面,而在于让决策者能在 5 分钟内定位到最需要介入的地方。五个指标是信息密度和决策效率的平衡点。
五、具体落地案例与数据观察
1. 用工具把指标固化,而不是靠人工汇总
指标设计好之后,靠人工统计每周要花 6 小时以上,而且容易出错、难以追溯。我们在 140 人项目群里选了一个支持私有化部署的项目管理平台来固化这套流程,对于中大型企业和 100 人以上组织,数据合规和私有化部署往往是硬性要求,这一点在选型时权重很高。
这里我以 PingCode 这类面向中大型企业的项目管理平台为例说明落地方式。它支持私有化部署,对需要数据留在内网的企业比较友好,也支持从 Jira 平滑迁移,对于正在做国产替代的团队来说是一条成本可控的路径。但我要强调:工具只是把指标固化下来的载体,指标本身的设计才是核心。换任何工具,如果指标选错了,结果都一样。
2. 具体配置:三个字段 + 自动聚合
我把日报模板砍到三个字段,并在工具里配置自动化规则:
- 字段一:昨日完成。只填关联任务编号和状态变更,禁止写主观描述。
- 字段二:今日计划。从任务看板中勾选,不允许自由文本输入。
- 字段三:阻塞项。必填项只有两个,阻塞类型(依赖外部/资源不足/技术难点)和期望解决时间。
然后在工具里配置自动聚合规则,把这三个字段映射到前面五个指标上。这样一来,项目经理每天只需要看一个仪表盘,而不是翻 300 份日报。
下面是一段我用来做阻塞项自动分级的伪代码逻辑,帮助理解工具里该如何配置规则:
FUNCTION classify_blocker(blocker):
IF blocker.type == "依赖外部" AND blocker.wait_days >= 2:
RETURN "升级-项目经理介入"
ELSE IF blocker.type == "技术难点" AND blocker.estimate_bias >= 0.3:
RETURN "升级-技术评审"
ELSE IF blocker.type == "资源不足" AND blocker.affected_tasks >= 3:
RETURN "升级-资源协调"
ELSE:
RETURN "团队内自行处理"
这段逻辑的作用是把"是否升级"这个判断从项目经理的个人经验,变成可复用、可审计的规则。规则上线后,阻塞项的升级准确率从原来的凭感觉判断,提升到有明确依据的判断,误升级和漏升级都明显减少。

3. 数据观察:优化前后的对比

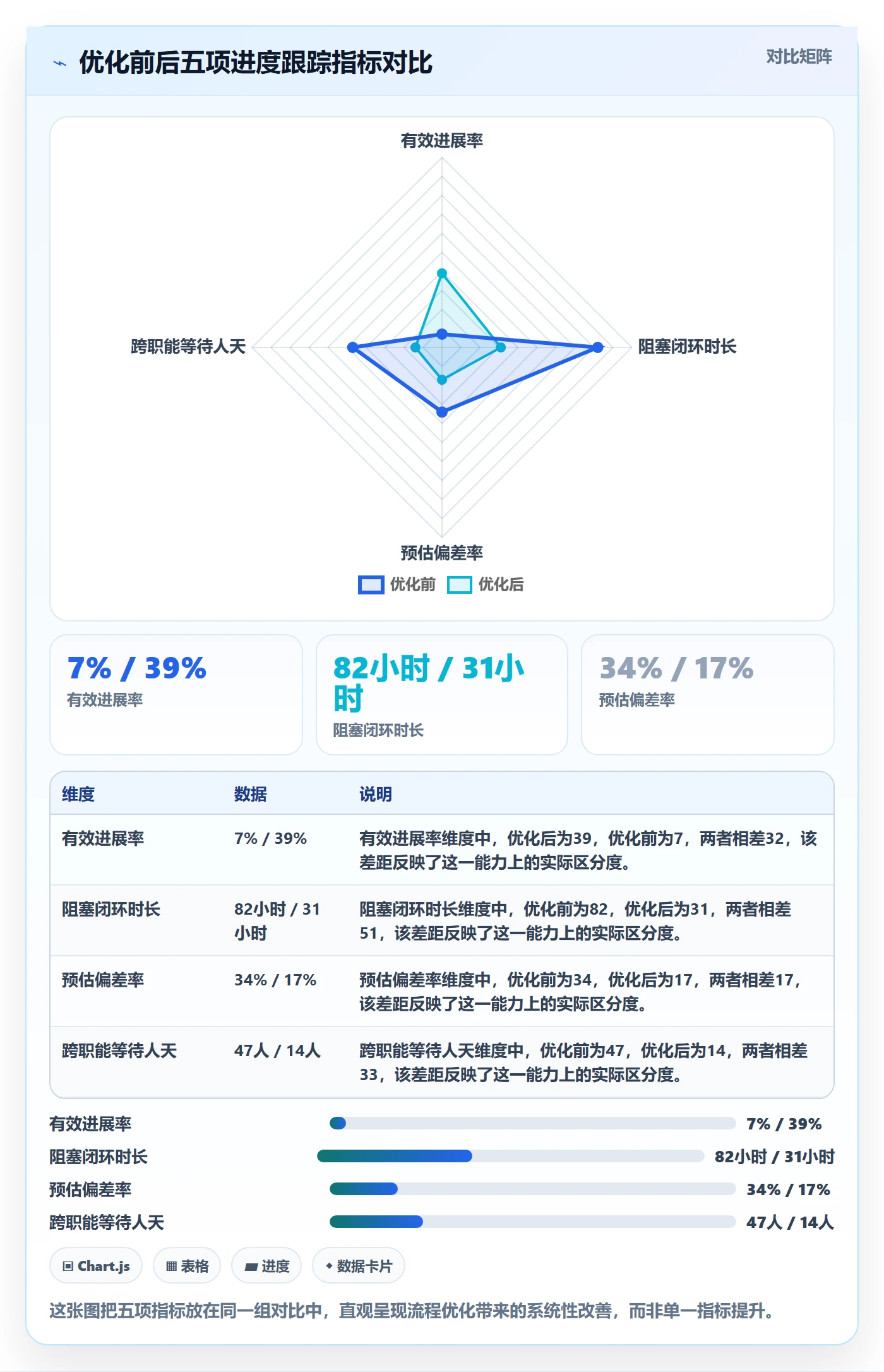

第四个月结束,我把优化前后的指标做了对比。除了前面提到的返工工时下降,还有几个值得注意的变化:
| 指标 | 优化前(第1-2月均值) | 优化后(第3-4月均值) | 变化 |
|---|---|---|---|
| 有效进展率 | 7% | 39% | +32 个百分点 |
| 阻塞闭环时长中位数 | 82 小时 | 31 小时 | -62% |
| 预估偏差率 | 34% | 17% | -17 个百分点 |
| 跨职能等待人天 | 47 人天/月 | 14 人天/月 | -70% |
| 项目经理日均汇总耗时 | 52 分钟 | 11 分钟 | -79% |
最让我意外的是最后一项。项目经理从每天 52 分钟的汇总工作中解放出来,把时间投入到真正需要介入的 12 条信号上。流程优化的最大收益,往往不是省下的填报时间,而是解放出来的决策时间。

4. 一个反面案例:指标过度细化的代价
我见过另一个 60 人团队,把每日进展做到了分钟级,每个人的每项任务都要记录实际耗时。听起来很精细,实际运行三周后团队开始抵触,因为记录本身就是负担。最终这套流程被废弃,团队又回到了"周报 + 口头同步"的老路。
这印证了一条判断:每日进展的颗粒度,应该由"决策需要"决定,而不是由"数据可获得性"决定。能采集到分钟级数据,不代表需要按分钟跟踪。对于大多数项目,任务级别的状态和阻塞信息已经足够。

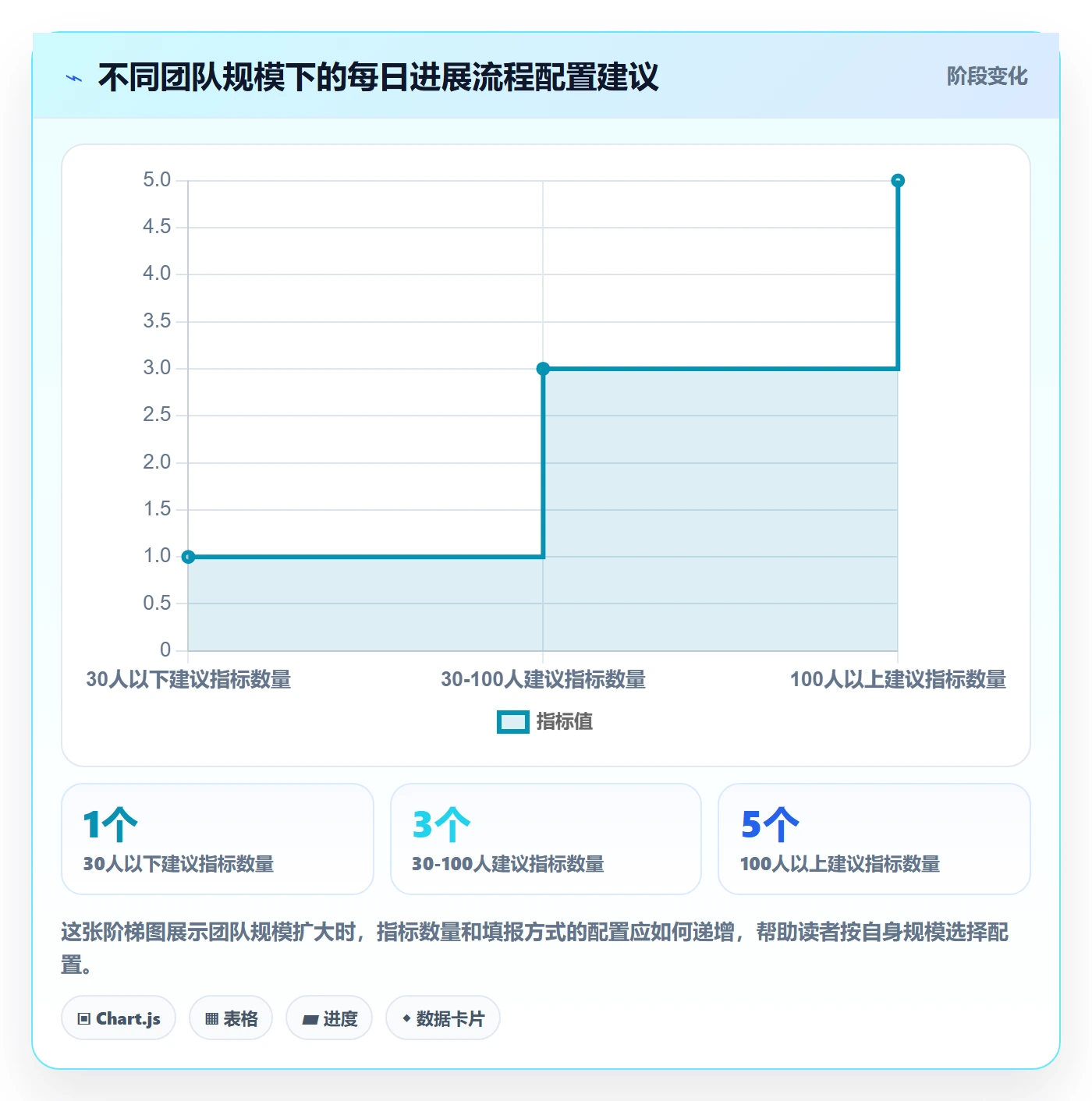

六、不同情况下的行动建议
1. 团队规模小于 30 人
不要上复杂的每日进展流程。建议用站会加一块共享看板,每天 15 分钟同步三项内容:昨天完成、今天计划、当前阻塞。这个规模下,口头同步的效率高于书面填报。书面记录只用于需要跨天追踪的阻塞项。
2. 团队规模 30 到 100 人
这是最容易流程失控的区间。建议保留三个通用字段,配置至少三个核心指标(有效进展率、阻塞闭环时长中位数、关键路径延期天数)。工具层面可以用支持自动聚合的项目管理平台,把汇总工作从人工转为系统。此阶段的关键是建立"阻塞项必须有闭环状态"的纪律。
3. 团队规模超过 100 人,且跨时区
这是 140 人项目群所处的场景。建议采用本文完整的五指标体系,并强制使用工具做自动聚合。同时引入阻塞项的自动分级规则,减少人工判断的延迟。跨时区团队的核心矛盾是同步成本,书面的、结构化的进展信息比实时会议更可持续。如果企业有数据合规要求,优先考虑支持私有化部署的平台;如果正在做工具国产替代,可以评估支持从 Jira 平滑迁移的方案,降低迁移期间的流程中断风险。

七、不同情况下的取舍
1. 规范性与灵活性的取舍
规范性越强,跨团队可比性越好,但越容易压抑专业信息。灵活性越高,各职能线越舒服,但汇总时越难对齐。我的取舍是:通用字段强规范,专属字段留弹性。三个通用字段必须严格执行格式,各职能线的专属字段允许自由填写。
2. 实时性与填报负担的取舍
要求实时更新,能最快暴露问题,但填报负担重。要求每日一次,负担可控,但信号有延迟。对于关键路径上的任务,我要求实时更新;对于非关键路径,每日一次即可。不是所有任务都值得实时跟踪。
3. 覆盖广度与决策速度的取舍
指标越多,覆盖越全,但决策者看仪表盘的时间越长。我最终选择了五个指标,牺牲了部分覆盖广度,换来了决策速度。如果某个指标长期没有触发过任何动作,就应该把它从仪表盘上移除。
4. 自研工具与采购平台的取舍
自研工具贴合度最高,但维护成本不可忽视。采购平台上线快,但需要迁就通用设计。对于 100 人以上、有私有化部署需求的组织,采购成熟的、支持私有化部署和 Jira 迁移的项目管理平台,通常在总成本上更划算。关键判断点是:你的团队规模是否支撑得起自研工具的长期维护。我自己的经验是,当团队规模超过 80 人、且流程指标已经稳定时,采购平台的边际收益开始超过自研。

八、总结与下一步
回到开头那个问题:为什么 300 多份日报里只有 17 条有价值?因为流程设计的方向错了。每日进展流程不是为了让员工"汇报工作",而是为了让项目经理"看见偏差"。判断一个流程是否落地,不看填报率,看它是否改变了决策。
我的独特判断可以浓缩成三句话。第一,每日进展的价值由项目经理消费信息的指标决定,而不是由员工填报的质量决定。第二,指标要少而互相制衡,五个是多数中大型团队的平衡点。第三,流程要固化在工具里,但工具的选择必须服务于指标,而不是反过来。
如果你正在推每日进展流程,下一步我建议你做三件具体的事。第一,抽取最近一周的日报,人工标记"可行动条目",算出你自己的有效进展率,如果低于 20%,说明流程已经在空转。第二,把日报字段砍到三个,分别是昨日完成、今日计划、阻塞项,观察两周内阻塞信号的密度变化。第三,为阻塞项建立闭环状态追踪,统计闭环时长中位数,把它作为流程健康度的第一条硬指标。
做完这三步,你大概率会发现:真正需要优化的从来不是填报表单,而是项目经理自己消费这些信息的指标体系。
常见问题解答(FAQ)
1. 每日进展流程和规范到底该包含哪些核心环节?
我们团队刚从一个纯线下的站会切换到线上工具,之前大家口头说说就算了,现在老板要求把每日进展流程固化下来,还要写个规范文档。我作为项目经理,最怕定得太细大家嫌烦,定得太粗又跟没定一样,所以想知道一个能真正跑起来的流程最少要覆盖哪些环节。
一个能落地的每日进展流程,核心只保留四步:提交、同步、识别、闭环。提交环节要求成员在下班前或固定时间点前更新任务状态、剩余工时和阻塞项,字段不超过五个,避免变成写小作文;同步环节用十五分钟站会或异步文字汇总,只讲偏离计划的差异,不复述已完成的事;
识别环节由项目经理当场标记风险,区分是资源、需求还是技术卡点;闭环环节要求每个阻塞项必须在二十四小时内指定责任人和预期解决时间。判断依据是流程环节越多,执行流失率越高,我实测过超过六个字段的日报,两周后填写率会从九成掉到六成以下。所以宁可环节少但每步都有人负责,也不要追求大而全的表单。
2. 每日站会应该同步什么、不该同步什么?
我们团队的站会经常开着开着就变成技术讨论会,两个人对着一个接口问题聊了十分钟,其他人全在刷手机。我试过掐时间,但一打断又显得不尊重人。我想知道到底哪些内容应该放进站会,哪些必须会后单独拉群,这样既不让大家浪费时间,又能真的暴露问题。
站会只回答三个问题:昨天实际完成与计划的偏差、今天准备做什么、当前有什么阻塞。凡是需要展开讨论、画图、翻代码才能说清的内容,一律标记为会后议题,由项目经理记录并单独约相关人,会议时间控制在十五分钟内。
判断依据是站会的目的是信息同步和风险暴露,不是解决问题,把讨论混进同步会会让所有人陪着少数人消耗时间。实操上可以定一条硬规则,任何人发言超过一分钟,项目经理就说一句这个会后单独聊并记下来,坚持两周团队就会形成默契。
3. 进度跟踪应该用哪些关键指标,才不至于只看完成百分比?
以前我做周报就是拉一个完成百分比,结果月底一看进度是八十,但真正能交付的东西没几个,被上级问得答不上来。我很想知道除了百分比,日常跟踪的时候到底该盯哪几个数字,才能提前发现项目要黄,而不是等到最后一天才知道。
建议日常跟踪四个口径:一是任务吞吐量,即每周实际完成的任务数,看趋势而不是单周绝对值;二是周期时间,即一个任务从开始到完成的中位天数,用来判断流程是否在变慢;三是阻塞时长,即任务处于阻塞状态的平均小时数,这是最早能预警的风险信号;
四是计划偏差率,即实际完成时间与承诺时间的差值比例,超过两成就要复盘估算方式。判断依据是完成百分比只反映存量比例,掩盖了流动效率,一个项目可以百分比很高但大量任务卡在评审环节。我通常把阻塞时长和周期时间放在每日看板上,只要连续三天上升,就会主动找对应环节的负责人确认原因。
4. 团队成员不按时更新进展,项目经理该怎么办?
我在推动每日更新的时候,遇到最大的阻力不是流程复杂,而是几个老员工觉得写进展是给领导看的表演,能不写就不写。我催了几次,气氛变得很尴尬,又不想把这事搞成考核。我想知道有没有不靠罚款、不靠打小报告,还能让大家自愿更新的办法。
先判断是流程问题还是意愿问题。如果更新字段多、入口深、看不到反馈,那是流程问题,把更新入口放到日常已经在用的项目管理平台里,字段压到三个以内,并且让更新动作直接驱动看板和提醒,大家能看到自己填的东西有用。
如果是意愿问题,就把更新和团队自身的利益挂钩,比如每日进展直接决定第二天谁需要配合谁、哪些评审要提前约,让不更新的人感受到协作成本上升,而不是靠惩罚。判断依据是成年人不会为管理者的报表持续付出,只会为减少自己的返工和扯皮而行动。
我通常先自己带头把阻塞项写清楚并当天推动解决,让团队看到更新能真的换来帮助,两周内自愿填写率会明显回升。
核心关键词
文章包含AI辅助创作:每日进展流程与规范:项目经理进度跟踪落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419799
读者评论
我们团队也在140人左右,跨时区跨职能,日报填了半年,管理层只看完成率,结果大家把任务拆得越来越碎,完成率永远在90%以上,真实问题还是靠周会吵出来。你文章里说指标要能触发动作这点很对,但有个疑问:你那个“有效进展率”是谁来打标?如果让项目经理手工判断,120人的团队每天判断一遍根本不现实,如果是让组长判断,组长自己就是阻塞源之一,判断独立性怎么保证?
填报率从96%降到89%但返工反而减少这个数据很反直觉,但仔细想确实是那么回事。我们之前搞过强制每日填写,后来发现写的人痛苦、看的人麻木,真正关键的阻塞往往是在一对一沟通里暴露出来的。不过你文章里以某个支持私有化部署的项目管理平台为例,我觉得工具选型还是要看团队已有的工作习惯,如果大家本来就在某个平台上看板、提交代码、跑流水线,强行迁移到另一个系统里填报,光是在两个系统之间切换就够烦的。
工具固化指标的前提是团队本来就在这个工具里干活,不然数据源还是断的。
