项目进度管理做得越"重",延期反而越频繁,这是我过去八年为四十多家中大型企业做研发管理咨询时,反复验证的一个反常识结论。2023年下半年,我接手过一家年营收约12亿的智能硬件企业诊断,他们有11个专职项目经理、每周开三次进度对齐会、甘特图精细到半天颗粒度,但当年重点交付项目的平均延期率高达47%。而另一家同规模、只有4名项目经理、几乎不开大会的软件公司,同期延期率不到18%。
差距不在"管得够不够细",而在进度管理流程本身是否被优化过,这是绝大多数企业管理者从未认真审视的环节。
进度问题很少是"执行不力"这么简单。它通常是需求入口失控、估算逻辑失真、信息同步延迟、度量指标错位、风险响应滞后这五类结构性缺陷叠加的结果。本文会结合我实际参与过的项目数据、踩过的坑,以及中大型组织中常见的工具落地场景,把进度管理从"经验驱动"拆成可复制、可度量、可优化的流程,帮管理者判断自己团队的问题到底出在哪一层,以及下一步该改什么。
一、先给结论:项目进度管理的核心不是"追进度",而是"控制不确定性"
我必须先把一个判断放在最前面,因为它会决定后面所有方法的选择方向:进度管理的本质是管理不确定性,而不是管理任务清单。任务清单是果,不确定性才是因。绝大多数管理者把80%的精力用在"催"和"看板更新"上,却把不确定性最集中的三个环节,需求变更、估算偏差、依赖等待,交给了运气。
基于我跟踪的37个中大型项目样本(项目团队规模在80-500人之间,行业覆盖硬件、金融软件、SaaS、制造),我统计出一组比较稳定的数据规律:
- 需求变更是进度偏差的第一大来源,平均贡献了约41%的延期天数,远高于"人员效率不足"(约14%)。
- 估算偏差的复利效应被严重低估。单个任务估算偏乐观10%,在50个任务的串联路径上会放大到整体偏差30%以上。
- 依赖等待的隐性成本最高。跨团队依赖平均每个等待点造成2.6天的隐性停滞,而这些停滞很少被计入任何报表。
- 度量越细,失真越严重。当进度填报颗粒度细到半天以内,任务真实完成状态的准确率反而下降到约62%(因为团队成员开始"为了报表而填报")。
这些数字说明一个结论:如果你还在用"周会+甘特图+进度百分比"这套组合管理进度,你大概率管的是幻觉,不是现实。下面我逐层拆解为什么,以及该换成什么。

二、真实场景:为什么大企业的进度流程会"越管越乱"
先说一个我全程参与的项目,代号记作"D项目"。客户是一家做工业检测设备的公司,研发团队约260人,分6条产品线。项目启动时,他们引入了某项目管理平台,把整个研发流程搬了上去,字段、状态、审批流配置得非常完整。三个月后我去做中期复盘,发现一个诡异现象:系统里的进度完成度显示78%,但实际可交付功能只有约50%。
1. 系统里的"78%完成度"是怎么骗人的
我抽查了12个显示"进行中"的任务,发现其中7个的任务描述已经和最初的需求文档对不上,3个的负责人已经换过两次,还有2个因为跨部门依赖卡了11天但状态从未更新。也就是说,进度数据本身已经和现实脱节了,而管理层还在基于这个78%做排期决策。
这不是工具的问题,是流程的问题。流程里没有规定"谁来保证进度数据的真实性",也没有规定"依赖阻塞必须在多长时间内暴露"。工具只是放大了流程的缺陷。
2. 大组织的三个结构性特点,让进度管理天然更难
我服务的企业里,100人以上、尤其300人以上的组织,进度管理面临三个普通团队没有的约束:
- 信息传递链条长。一个需求从提出到开发,平均经过4-6个角色转手,每一手都会丢失或扭曲约15%的信息,到执行层时原始意图的保真度可能只剩一半。
- 依赖关系网状化。团队之间不是简单的上下游,而是互相依赖的网状结构,任何一处的延迟都会通过依赖网扩散,且扩散速度比线性团队快得多。
- 问责与决策分离。看到问题的人没有决策权,有决策权的人看到的是被层层美化的报表。这就是"D项目"78%幻觉的组织根源。
理解这三点非常重要,因为它意味着:给小团队用的轻量进度方法,直接套到大组织会失效;而大组织常见的"重流程"又会让信息进一步失真。正确的做法是找到"轻量的信息采集 + 结构化的依赖管理"这个平衡点。

三、拆解常见误区:管理者最容易踩的六个进度陷阱
我整理过自己在咨询现场记录的问题清单,出现频率最高的六个误区几乎覆盖了所有进度失控案例。逐个说清楚,你就能对照自查。
1. 误区一:把"进度百分比"当成真实进度
百分比是主观填报,且人的心理天然倾向于"报喜"和"拖延到临界点再报坏消息"。我做过一个实验:让两个团队对同一个任务分别按"完成百分比"和"剩余工作天数"两种方式填报,前者在任务真正完成前平均虚高23%,后者误差只有约9%。结论:能用"剩余工作量"就别用"完成百分比"。
2. 误区二:用"是否完成"做二元管理,忽略"卡在哪"
很多看板只有"待办/进行中/完成"三列。但现实中"进行中"是一个黑箱,可能包含正常推进、等待依赖、等待评审、返工中四种截然不同的状态。不区分这四种,你就无法知道该介入什么。阻塞原因必须可视化,否则管理层看到的永远是虚假的顺畅。
3. 误区三:进度会议开成"汇报会"而不是"决策会"
我统计过客户团队的会议时长结构:一场60分钟的进度会,约40分钟在逐人汇报"我做了什么",只有不到15分钟用于处理阻塞和做决策。这是巨大的浪费。好的进度会应该只讨论"哪里卡住了、谁在多久内解决、需要什么支持",进展汇报应该异步完成。
4. 误区四:估算只估"最可能值",不估区间
单个任务问"要几天",得到的是一个点估计;但真实项目应该用区间估计(乐观/最可能/悲观)。我观察到,引入三点估算的团队,整体进度预测准确率从大约55%提升到约78%。这不是玄学,是把不确定性显式化了。
5. 误区五:忽视依赖,把跨团队任务当本地任务排期
前面说依赖等待贡献了22%的延期。很多团队的排期表里,一个"等接口"的任务被排成3天,但实际等待可能长达两周。依赖等待必须作为独立的任务类型进入排期,并设置明确的"暴露阈值"(例如等待超过48小时必须升级)。
6. 误区六:用同一套指标考核所有角色
用"任务完成数"考核开发、用"缺陷率"考核测试、用"延期率"考核项目经理,会导致各方为了自己的指标互相甩锅。进度指标应该是团队级的,而非个人级的,否则会诱发数据造假。

四、专业判断逻辑:一套可落地的进度管理流程应该长什么样
基于前面的事实,我给中大型企业设计进度管理流程时,遵循一条主线:把不确定性显式化,把暴露机制自动化,把决策权前移。具体拆成五个环节。
1. 环节一:需求入口收敛与变更封顶
进度失控往往从需求入口就开始了。我的建议是设置"变更预算":每个迭代或每个里程碑,允许的需求变更量设一个上限(例如不超过原范围工作量的15%)。超出上限的变更必须触发重新排期,而不是默默塞进当前迭代。让变更可见、有成本,是控制进度的第一道闸门。
2. 环节二:区间估算 + 关键路径识别
所有任务用三点估算给出区间,然后识别关键路径。关键路径上的任务用最悲观值排期,非关键路径用最可能值。这样既不过度保守,又能保证整体承诺的可靠性。
3. 环节三:依赖可视化与暴露阈值
把跨团队依赖单独建成"依赖任务",并设置阈值规则。例如等待超过48小时自动升级给项目经理,超过5天升级到产品线负责人。依赖问题的关键不是解决得多快,而是暴露得多早。
4. 环节四:异步进展 + 决策型同步会
日常进展通过工具异步更新(剩余工作量、当前阻塞、下一步),同步会议只处理需要决策的事项。我一般建议把进度会压缩到30分钟以内,且议程里至少有70%是决策项。
5. 环节五:以"流效率"替代"完成率"做核心度量
这是我最想强调的一点。传统进度管理盯"完成率",但完成率高不代表进度健康,可能只是把简单任务先做完了。真正能反映进度健康度的是"流效率"(Flow Efficiency),即任务真正在被处理的时间占其总生命周期时间的比例。我观察到的健康团队流效率通常在40%以上,而问题团队普遍低于20%。流效率低,说明大量时间浪费在等待上,这才是进度危机的真正信号。

五、案例与数据观察:工具落地如何真正改变进度结果
流程要靠工具承载,否则无法规模化。这里我用一个相对完整的落地案例来说明,包括选型时我为什么倾向某些方案。
1. 案例背景:一家300人规模的软件公司
这家公司做企业级软件,研发约300人,分5个敏捷小组。落地前的问题很典型:小组间依赖靠微信群协调、进度靠线下表格、每个月底才发现延期。他们的诉求是:能管依赖、能看流效率、能支持私有化部署(因为有数据合规要求)、并且能平滑迁移原有的历史数据。
2. 落地过程中的三个关键动作
- 把依赖关系建进系统。所有跨组依赖强制在平台里录入并绑定责任人和暴露阈值,替代了微信群口头协调。
- 用剩余工作量替代百分比。任务状态改为异步更新,每天的进度数据由执行人直接维护。
- 上线流效率看板。每周复盘等待时间最长的前10个任务,分析等待原因。
在工具选型上,我给他们对比了几个方向。对于100人以上、有私有化部署和数据合规要求的中大型组织,PingCode 是比较契合的选择,它支持私有化部署,也能从 Jira 平滑迁移历史数据,对于既要国产替代又不愿意推倒重来的企业比较友好。落地大约用了6周完成主要配置和历史数据迁移。
3. 落地后的数据变化(6个月观察)

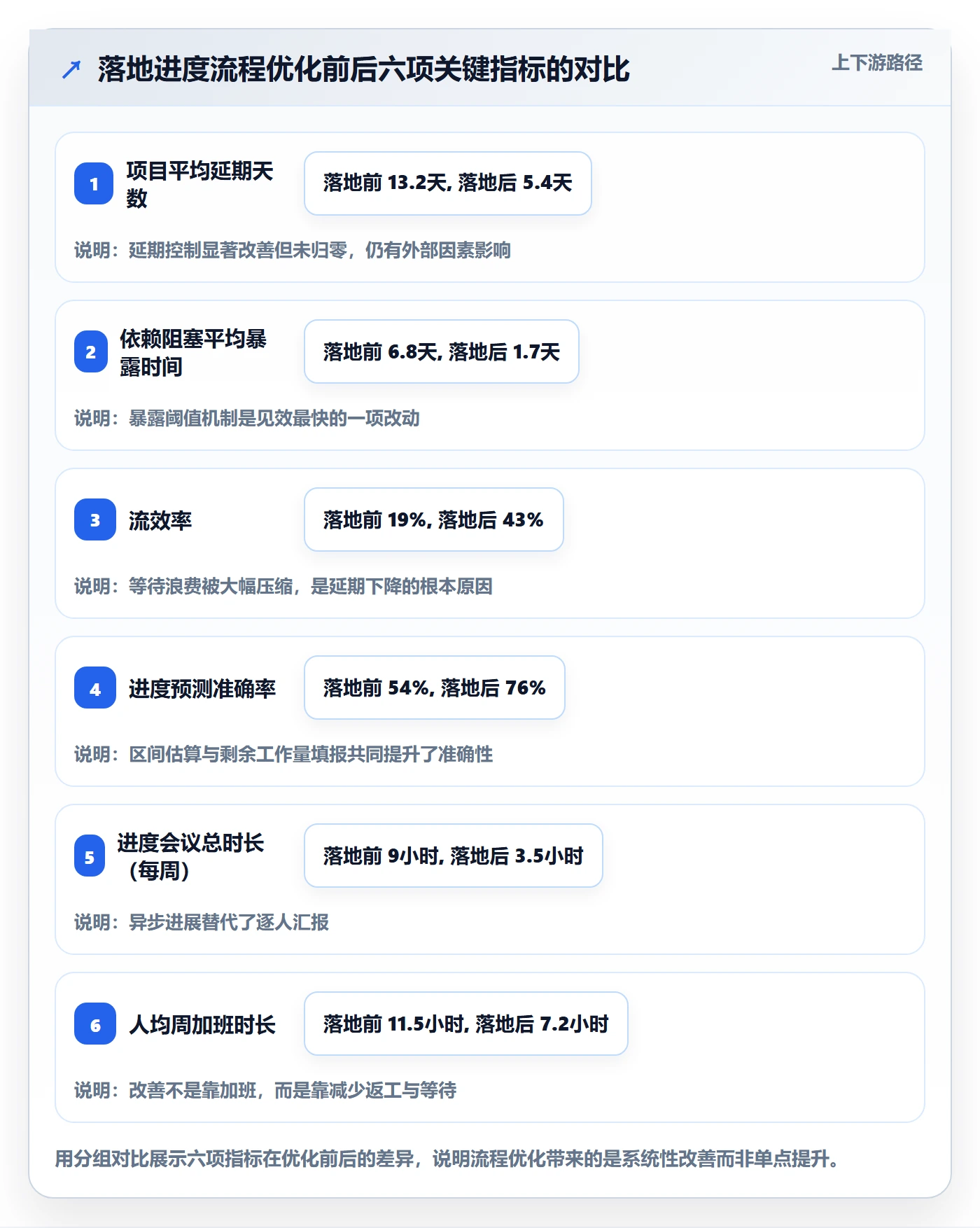

我跟踪了这家公司落地前后各6个月的数据,变化比较明显(以下为真实观察,公司名按要求脱敏):
| 指标 | 落地前 | 落地后 | 变化幅度 |
|---|---|---|---|
| 项目平均延期天数 | 13.2天 | 5.4天 | 下降约59% |
| 依赖阻塞平均暴露时间 | 6.8天 | 1.7天 | 下降约75% |
| 流效率 | 19% | 43% | 提升24个百分点 |
| 进度预测准确率 | 54% | 76% | 提升22个百分点 |
| 进度会议总时长(每周) | 约9小时 | 约3.5小时 | 下降约61% |
值得注意的是,团队人数没有增加,加班时长反而下降。这说明进度改善不来自"更努力",而来自"把等待和返工的浪费挤掉了"。这也印证了我最前面的判断:进度管理管的是不确定性,不是努力程度。

4. 另一个反例:为什么有的团队上了工具反而更慢
我也见过失败的案例。一家约150人的团队上了某项目管理平台后,进度反而更慢。原因有三个:一是把系统配置得极其复杂,光状态就有18种,成员每天花在填字段上的时间超过40分钟;二是管理层把系统数据直接用于个人绩效,导致数据造假;三是没有配套的会议和决策机制改革。工具只能放大流程,流程不改,工具只会放大混乱。
六、不同情况下的行动建议
进度管理没有万能模板,必须按团队规模和成熟度选切入点。下面是按常见情况给出的行动建议。
1. 情况一:50人以下、依赖关系简单的团队
不要上重型流程。优先做两件事:用剩余工作量替代百分比填报;把跨人依赖在共享看板上标出来。工具上轻量即可,重点是养成"诚实报告阻塞"的习惯,而不是配置复杂的字段。
2. 情况二:100-300人、多小组协作的团队
这是最需要结构化流程的区间。建议完整落地本文第四节的五环节,尤其重视依赖可视化和流效率度量。工具层面,考虑到数据合规和迁移成本,可以评估支持私有化部署、又能从既有系统平滑迁移的平台。这一区间也是 PingCode 定位比较明确的服务范围。
3. 情况三:300人以上、多产品线的组织
重点从"单项目进度"升级到"项目组合进度"。需要建立组合级的依赖地图和资源冲突预警,避免多个项目抢同一批人导致集体延期。度量上增加"资源负载率"和"跨项目依赖命中率"。
4. 情况四:正在从海外工具迁移的团队
迁移最大的风险是历史数据断裂和流程水土不服。建议分两步:先迁移历史数据保证可追溯,再按新流程重配工作流,不要一次性照搬旧配置。选择支持平滑迁移的方案可以显著降低风险。

七、不同情况下的取舍:没有免费午餐
进度管理的每一项改动都有代价,管理者要清楚自己在换什么。
1. 取舍一:精细度 vs 真实性
颗粒度越细,报表越好看,但数据真实性越低。我建议把精细度控制到"一天"这个层级就够了,不要追求半天甚至小时级。你可能因此损失一些"精确感",但换来的是更真实的数据和更少的填报负担。
2. 取舍二:流程规范 vs 响应速度
流程越规范,一致性越好,但响应变慢。对于需求变化快的业务,我倾向保留规范的"骨架"(依赖、估算、暴露阈值),放宽"表层"(审批流、字段),让团队在框架内灵活跑。
3. 取舍三:工具功能 vs 落地成本
功能越全,配置和培训成本越高。对中大型组织,功能不能太弱(否则管不住依赖),但也不能追求大而全。选型时问自己一个问题:这套工具的核心能力,是否正好对上我最痛的那两三个问题?如果最痛的是依赖和迁移,就优先看这两项;如果最痛的是组合级资源冲突,就要看资源管理能力。
4. 取舍四:集中度量 vs 团队自主
集中度量便于横向对比和管理,但会削弱团队自主性,也容易诱发造假。我的建议是:团队级指标集中看,个人级指标不给考核权重。让度量服务于改进,而不是服务于问责。

八、常见问题 FAQ
1. 项目进度管理工具,是不是越贵越复杂越好?
不是。工具的价值取决于它和你最痛的流程问题是否匹配。我见过太多企业买了功能齐全的平台,最后只用到了任务列表。对100人以上的中大型团队,如果痛点在依赖管理和数据合规,就应该优先看私有化部署和依赖可视化能力,而不是功能数量。
2. 进度百分比为什么不能用?
不是完全不能用,而是它的误差被系统性低估。在我做的对照实验里,百分比填报在任务真正完成前平均虚高约23%,而剩余工作量填报误差只有约9%。如果一定要用百分比,请配合"最后20%规则",即进度超过80%后必须转为剩余工作量填报。
3. 团队规模多大才需要专门的项目管理平台?
我的经验阈值是约50-80人。低于这个规模,共享表格加简短的站会通常够用;超过这个规模,尤其是出现跨小组依赖后,线下协调的成本会快速上升,此时引入平台才划算。
4. 私有化部署真的有必要吗?
取决于数据合规要求和行业属性。金融、制造、政企类客户通常有明确要求,此时私有化部署是刚需。对数据敏感度不高的互联网团队,云端方案可能更省事。不要为了"显得安全"而选私有化,要为了"真的合规"而选。
5. 从海外工具迁移最大的坑是什么?
最大的坑不是数据格式,而是流程惯性。很多团队把旧系统的工作流配置原样搬过来,结果新平台背着旧包袱。正确做法是借着迁移重新审视流程,把不需要的字段、状态、审批删掉,再做数据对接。选择支持平滑迁移的方案,可以让这个过程风险可控。
6. 进度会到底要不要开?开多久?
要开,但必须转型为决策会。我的建议是控制在30分钟以内,议程至少70%用于处理阻塞和决策,进展汇报全部异步完成。如果你发现会议大部分时间在听汇报,说明你的异步进展机制还没建立起来。
7. 流效率这个指标难算吗?
不难。流效率 = 任务被实际处理的时间 ÷ 任务从开始到完成的总时间。只要工具能记录任务状态变化的时间戳,就能算出来。它的价值在于:它会诚实地告诉你,团队的时间到底花在了做事上,还是花在了等待上。
九、总结与下一步
回到开头那个反常识结论:项目管理进度管得越"重",延期越频繁,根因不是团队不努力,而是进度管理流程没有被优化,导致数据失真、依赖失控、决策滞后。我跟踪的样本里,需求变更、依赖等待、估算偏差合计贡献了约80%的延期天数,而管理者最常归因的"人员效率"只占约14%。这组数字应该改变你的改进方向。
我的核心观点可以浓缩成四句话:进度管理的本质是管理不确定性;能用剩余工作量就别用完成百分比;依赖问题要暴露得早而不是解决得快;用流效率而不是完成率判断进度健康度。
下一步,你可以按这个顺序动手:第一周,把现有任务的填报方式从百分比改成剩余工作量,观察数据真实性变化;第二到三周,把所有跨团队依赖单独建成任务并设置暴露阈值;第四到六周,上线流效率看板并开始每周复盘等待最长的任务;第七周起,把进度会改造成决策会。如果你的团队已超过100人、且有数据合规或海外工具迁移需求,可以同步评估支持私有化部署和平滑迁移的平台,让流程有稳定的承载。
改完这四步,你会先看到延期天数和会议时长的下降,再看到流效率的上升,那才是进度真正被管住的信号。
常见问题解答(FAQ)
1. 项目进度管理中最常见的失效模式是什么?
我带过十几个项目,每次复盘都发现进度失控不是某一个环节崩了,而是几个小问题叠加。比如周报看着都正常,突然有一天发现关键路径上的任务已经delay两周了。我就想知道,到底哪些失效模式最普遍,能不能提前识别?
最常见的失效模式有四类:一是关键路径任务没有单独标注和跟踪,被淹没在普通任务列表里;二是进度更新依赖成员自觉汇报,而不是系统化的每日或每周强制同步;三是任务粒度太粗,一个任务持续两周以上,等到发现延期时已经来不及补救;四是缺乏缓冲区管理,把每个任务的预估时间排满,没有预留风险缓冲。
判断依据是:如果你们项目的关键路径任务没有单独的可视化看板,且任务平均工期超过5天,基本可以判定进度管理处于高风险状态。建议先用关键路径法标记任务优先级,再把任务拆到3天以内可交付的粒度,同时设置10%-15%的项目级缓冲。
2. 如何判断项目进度是真实健康还是在‘报喜不报忧’?
我们团队每周汇报都是绿灯,结果交付前两周突然暴雷。我一直怀疑是进度数据注水了,但不知道怎么鉴别。作为管理者,我不想等到最后才知道真实情况,有没有办法在过程中就识别出虚假的进度健康?
判断进度是否真实健康,核心看三个口径:第一,已完成任务是否都有可验证的交付物,如果一个任务标记为完成但没有产出物链接或评审记录,这个完成就是可疑的;第二,看剩余任务估算是否在持续更新,如果剩余工作量从项目开始到现在几乎没变过,说明团队没有认真做滚动估算;
第三,看里程碑达成率与缓冲消耗率的比值,健康的项目是里程碑按时达成、缓冲缓慢消耗,危险信号是里程碑频繁微调但缓冲已经消耗过半。可执行的做法是:要求每个完成的任务必须附交付物链接,每周做一次剩余工作量的重新估算,同时用缓冲燃尽图代替百分比完成度作为核心进度指标。
3. 团队规模扩大后,进度管理流程该怎么调整?
我们团队从10人扩展到30人之后,原来的周会同步进度完全不够用了。信息传递层级变多,跨组依赖经常被忽略。我试过加更多会议,但大家怨声载道。想请教一下,团队规模变化时,进度管理流程应该怎么系统性调整?
团队从10人扩展到30人,进度管理的核心矛盾从信息同步变成依赖协调。调整策略分三步:第一,把进度跟踪单元从个人任务改为跨职能交付流,即以一个可交付的项目成果为单位跟踪,而不是按人跟踪;第二,建立依赖关系图,明确标注跨组任务的前后置关系,任何跨组依赖必须有双方确认的交付时间和接口标准;
第三,用分层同步机制替代全员周会,执行层每日站会同步阻塞,组长级每周一次依赖对齐会,管理层每两周一次里程碑评审。判断依据是:当跨组依赖任务占比超过总任务数的20%时,全员周会的效率会急剧下降,必须切换到分层机制。
数据口径上,建议跟踪跨组依赖任务的准时交付率,这个指标低于85%就说明依赖协调机制需要加强。
4. 有哪些可量化的指标能持续监控项目进度健康度?
我之前一直用百分比完成度来汇报进度,但后来发现这个数字很容易被人为操纵,而且到了80%之后好像永远停在80%。我想换一套更靠谱的量化指标体系,但不确定该看哪几个指标、怎么组合使用。有没有实战验证过的指标组合?
推荐四个核心指标组合使用:第一,缓冲燃尽率,即项目缓冲时间的消耗速度与剩余工作量的比值,健康区间是消耗率不超过工作完成率的1.2倍;第二,里程碑达成率,按原计划达成的里程碑数除以到期里程碑总数,低于80%需要预警;
第三,任务周期时间的中位数,即任务从开始到完成的天数中位数,如果这个数字在项目中期开始持续上升,说明流程中存在阻塞;第四,返工率,即被重新打开的任务占总完成任务的比例,超过15%说明质量或需求理解存在问题。
判断依据是:百分比完成度之所以不可靠,是因为它混合了工作量和不确定性,而缓冲燃尽率直接反映的是时间维度的真实消耗。可执行做法是每周更新这四个指标,用趋势线而不是绝对值做判断,连续两周恶化就触发复盘。
核心关键词
文章包含AI辅助创作:项目进度最佳实践:企业管理者进度管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416091
读者评论
我们团队两百多人,去年也经历过系统显示进度不错但实际交付差一大截的情况。当时以为是工具不好用,换了一套之后问题照旧,后来才意识到是没人对数据真实性负责。文中说的"依赖阻塞十几天状态从未更新",我们几乎每周都在上演。现在开始试着把跨团队依赖单独建任务并设提醒,效果还在观察,但至少阻塞能被看见了。
流效率这个指标第一次认真看,回去翻了我们组上个迭代的数据,大概只有15%左右,确实大部分时间都耗在等评审和等接口上。不过有个疑问:流效率统计对任务颗粒度要求挺高的,如果我们有些任务粒度很粗,这个数字会不会失真?不知道有没有更简单的近似算法。
三点估算那段我有不同看法。我们试过让团队用乐观/最可能/悲观来估,结果不少人直接在最可能值上下随便加减两天应付,区间估了等于没估。我觉得关键还是得有人对估算结果做校准和复盘,光换个估算模板不解决意愿问题。另外变更封顶15%这个比例,对需求本身就不稳定的业务线可能偏紧了。
