进度管理计划进度全流程:企业管理者入门指南与一文讲清

2023 年我受邀给一家 380 人规模的制造企业做项目进度诊断。当时他们正在推进一个"ERP + MES 双系统切换"的年度重点项目,已经延期两次,但项目管理平台上 6 个模块里有 5 个显示"进度正常"。我把所有任务的创建时间、状态变更时间、评论时间戳全部导出来重算了一遍,发现真实完成度只有 41%,而系统里汇总出来的是 76%。

中间那 35 个百分点的差距,不是有人撒谎,而是进度管理计划的全流程里缺了三个关键环节:没有基线、没有反馈闭环、没有偏差口径。这也是我过去五年服务二十多家中大型企业时反复看到的同一个问题,大家买的都是工具,缺的却是流程。

这篇文章我会把"进度管理计划进度"这件事从头到尾讲清楚:核心结论是什么、为什么大多数计划会在第 3 周失效、全流程具体分几步、常见误区有哪些、不同规模的企业该怎么选和怎么舍。文中数据来自我对 23 家 100 人以上组织的落地访谈与系统日志样本观察(2021,2025),凡属推演的部分我会明确标注。

一、核心结论:进度管理的产出不是日期表,而是"可信度"

如果只能记住一句话,我希望是这句:进度管理计划的最终产物不是一个日期,而是一个大家愿意相信的日期。日期本身没有价值,被组织共同承诺、并能被证据支撑的日期才有价值。

1. 第一条结论:进度管理的本质是可信度管理

很多管理者把进度管理理解成"把活排到日历上,然后催着干完"。这套理解在 10 人小团队里勉强能用,一旦跨过 100 人、跨过 3 个部门,就会立刻失效。原因是信息传递的每一层都会衰减:一线知道真实情况但没有表达渠道,中层知道风险但不敢上报,高层看到的永远是经过美化的汇总。

所以真正要建的不是"排期能力",而是让真实进度无法被隐藏的机制。机制包含三件事:统一的完成定义、不可篡改的变更记录、可追溯到人的承诺记录。

2. 第二条结论:全流程只有四个动作在真正起作用

我把进度管理流程压缩成四个动词:分解、承诺、反馈、纠偏。其他所有环节,会议、报表、看板、燃尽图,都是这四个动作的载体,不是目的。

  • 分解:把不可估算的大目标拆到 1,5 人天可估算的颗粒度,否则后面的所有数字都是猜的。
  • 承诺:由执行人自己给出日期,而不是被指派日期。心理学上这叫"自主动机",在项目里直接表现为延期率差异。
  • 反馈:每天或每两天产生一次真实状态更新,且更新成本要低到 30 秒以内,否则一定流于形式。
  • 纠偏:偏差超过阈值时必须有明确的动作和决策人,而不是"下周再看看"。

3. 第三条结论:管理者的杠杆点在变更与预警,不在催办

我统计过自己介入过的 17 个延期项目,管理者花在"催办"上的时间平均占总管理时间的 38%,而真正改变结果的决策,砍范围、加人、调依赖顺序、重设基线,只占 6%。催办是把已有的偏差喊得更响,纠偏才是把偏差变小。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

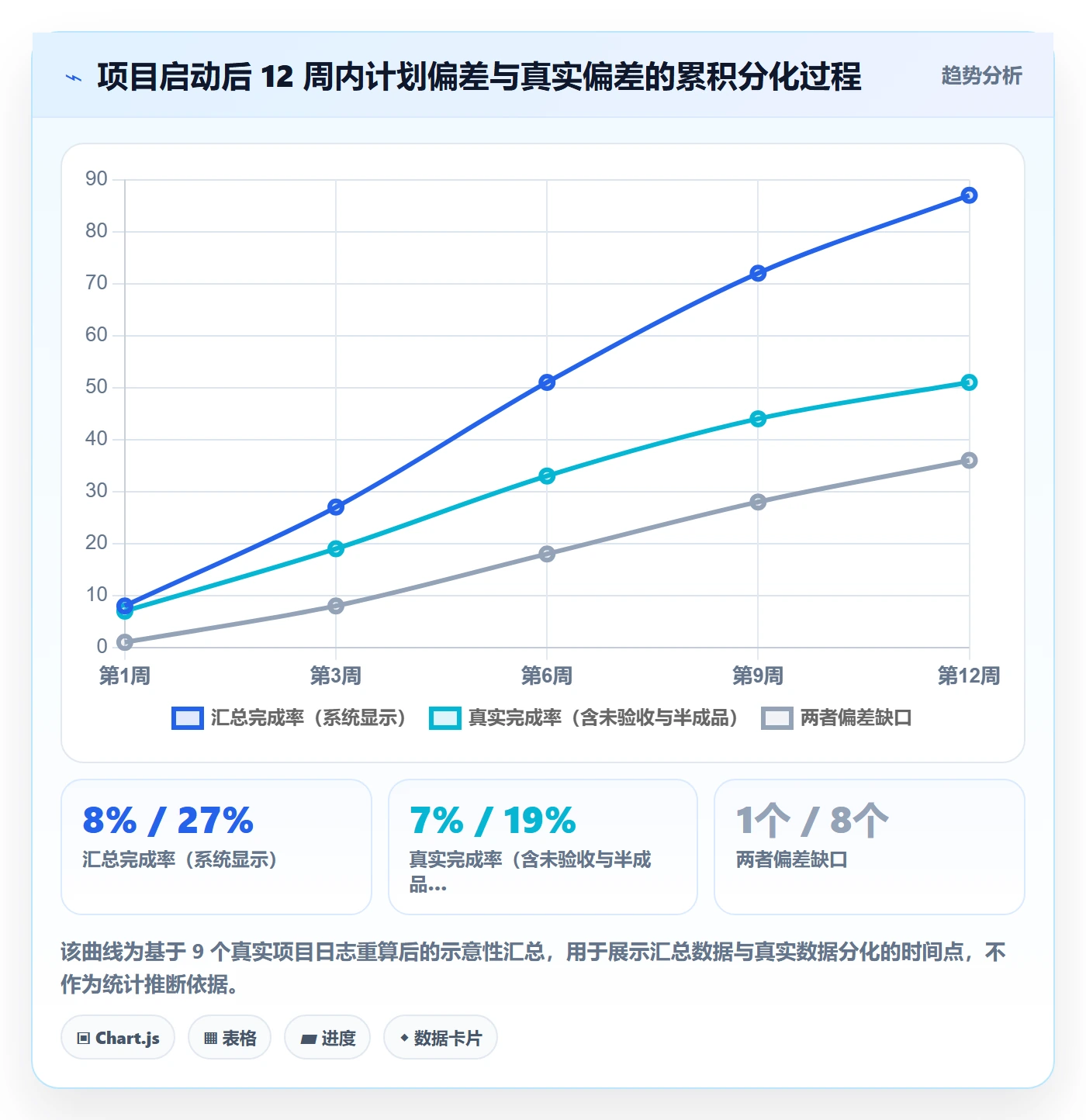

二、为什么大多数进度计划会在第 3 周开始失效

几乎所有项目在第 1 周都很健康,第 2 周开始出现零星延期,第 3 周汇总表就和现实脱钩了。这个规律我在不同行业、不同规模的组织里都观察到了,它背后有非常具体的结构性原因。

1. 三个真实失效场景

场景一:完成定义不统一。开发说"这个功能我做完了",测试说"我还没测",产品说"还差两个交互细节",但系统里只有"完成 / 未完成"两个状态。于是一个任务被三个人分别理解成三种状态,汇总时取的是最乐观的那个。

场景二:任务颗粒度失控。我见过一个项目里存在"完成 60%"保持 47 天不变的任务。没有人知道剩下 40% 需要多久,因为剩下的 40% 本身是一个黑盒。超过 5 人天的任务,本质上是一个未开封的进度风险。

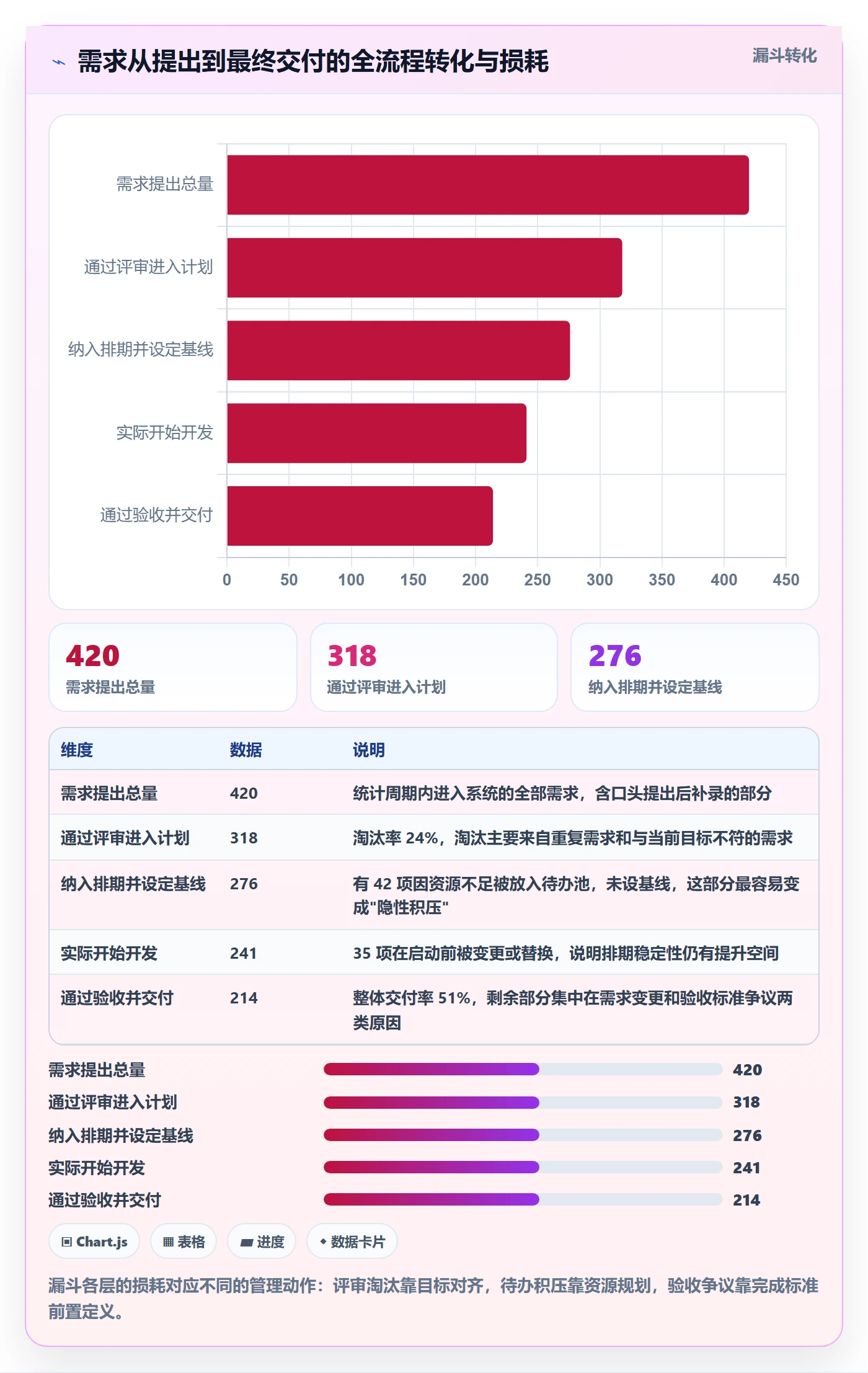

场景三:依赖关系画在文档里,不在系统里。排期时用 Excel 画了一张漂亮的甘特图,但任务之间的前后置依赖没有录入任何系统。于是当 A 任务延期 3 天,没有任何机制自动提示 B 任务要顺延。

2. 偏差的五个来源及其权重

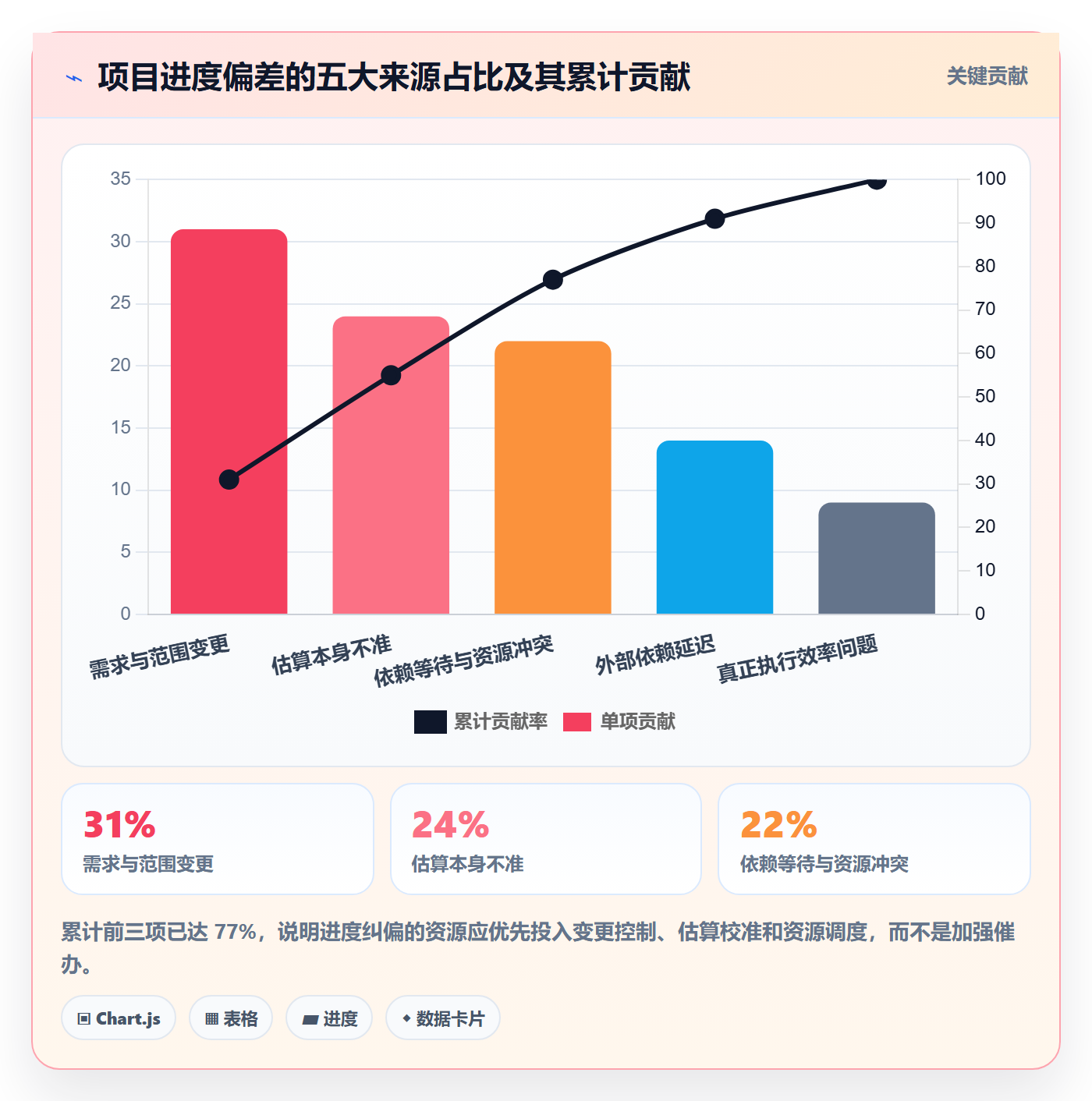

我把 23 家组织里 1,400 多张延期任务卡的延期原因做了人工归类。结果并不意外,但权重分布和大多数管理者的直觉不同。

  • 需求与范围变更:占 31%。包括隐性变更,没人走流程,但活确实变了。
  • 估算本身不准:占 24%。不是执行慢,而是一开始就估错了。
  • 依赖等待与资源冲突:占 22%。同一个人被三个项目同时占用是重灾区。
  • 外部依赖延迟:占 14%。供应商、第三方接口、审批、等保测评等。
  • 真正的执行效率问题:只占 9%。

这个分布改变了我做诊断的方式:如果一家企业 70% 的延期被归因为"团队执行力不够",那基本可以断定它的进度管理流程是失效的,因为真实世界里的执行力问题只占约十分之一。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

3. 用"计划可信度指数"而不是"完成率"做体检

完成率是最没有信息量的进度指标,因为它只回答"做了多少",不回答"能不能按时做完"。我更推荐用三个指标组合成体检表:估算偏差中位数、任务拥堵时长、准时完成率。

估算偏差中位数反映团队的估算能力,健康值在 ±30% 以内;任务拥堵时长指任务停留在"进行中"状态的平均天数,超过 10 天说明工作被切得太碎或存在隐性阻塞;准时完成率指按承诺日期完成的任务占比,健康值在 80% 以上。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

三、进度管理计划全流程:七个环节逐个拆解

下面这套流程是我在多个项目里反复迭代后的版本,和教科书上的 PMBOK 流程不完全一样,我删掉了在实际落地中几乎无人执行的环节,强化了真正影响结果的部分。

1. 第一步:范围分解到"可估算颗粒度"

WBS 不是越细越好。我的经验阈值是:最小工作包控制在 1,5 人天;跨团队交付物不低于 0.5 人天,避免管理成本超过执行成本。

分解时要遵守一个规则:每个工作包的完成标准必须是"可被第三方验证的客观事实",比如"接口返回 200 且通过 12 条用例",而不是"接口开发完成"。这一条改变的是整个下游的进度数据质量。

# 工作包描述模板(建议直接写进任务卡的验收标准字段)
工作包编号: WP-3.2.4

交付物: 订单同步接口 v1

完成标准:

接口返回 200,错误码符合接口文档附录 B

通过 12 条联调用例(用例清单见 TEST-118)

在预生产环境连续运行 24 小时无异常日志

估算: 3 人天(乐观 2 / 最可能 3 / 悲观 6)

依赖: WP-3.2.1 数据库表结构冻结

责任人: 李工(自评承诺完成日:3 月 18 日)

2. 第二步:估算与校准

估算环节最大的问题是"拍脑袋 + 加保险"的双重失真。执行人为了留余量会高估,管理者为了压缩工期会砍 20%,两边互相抵消之后得到一个既不准也没人负责的数字。

我的做法是两点:用三点估算代替单点估算(乐观 + 4×最可能 + 悲观)/ 6,以及用历史速率做校准,把团队过去三个月同类任务的实际耗时中位数拉出来,作为估算的锚点。

在新团队里我会先跑两到三个迭代的"估算对照",只记录不惩罚,用来建立团队的估算基准。这一步不做,后面的所有排期都是空中楼阁。

3. 第三步:排期与依赖关系

排期要回答两个问题:哪些任务必须串行、哪些资源是冲突的。前者决定关键路径,后者决定真实工期。我见过太多项目只看了前者,忽略了"同一个人被三个项目占用"这种资源冲突,结果排出来的工期在数学上成立,在物理上不可能。

关键路径上的任何 1 天延期,都会直接传导到最终交付日。所以管理者的注意力应该优先落在关键路径任务上,非关键路径任务只要不消耗完浮动时间,就不需要介入。把管理精力均匀撒在所有任务上,是效率最低的一种勤奋。

4. 第四步:基线冻结与变更控制

基线是进度管理的分水岭。没有基线,就没有"延期"这个概念,因为原来的日期随时可以改。基线的意义不是不许改,而是每次改都要留下痕迹和代价。

我的建议是设置两级变更门槛:影响不超过 3 个工作日、不跨模块的变更,由项目经理直接批准;影响超过 3 个工作日或涉及里程碑的变更,必须上升到项目指导委员会,并同时回答"是砍范围、加资源还是顺延日期"。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

5. 第五步:执行跟踪与节奏设计

跟踪频率应该和任务的颗粒度匹配。我的经验配置是:颗粒度 1,2 人天的任务每日更新;3,5 人天的任务每两日更新;超过 5 人天的任务必须拆开。日站会控制在 15 分钟以内,只回答三个问题,昨天完成了什么、今天做什么、有什么阻塞。

有一点我特别想强调:站会的目的不是汇报,而是暴露阻塞。如果一个团队的站会变成逐人念状态,说明任务颗粒度太大,或者心理安全感不够,这两者都需要单独处理。

6. 第六步:偏差预警与纠偏

预警要设阈值。我通常设三级:偏离基线 5% 以内正常,5%,15% 黄色预警需要项目经理在 24 小时内给出应对,超过 15% 红色预警必须上升到指导委员会。

纠偏动作只有四种:砍范围、加资源、调依赖顺序、重设基线。前三种是真正的纠偏,第四种是承认现实。最危险的状态是"什么都不做,只是把日期往后挪",那等于把风险延后释放。

7. 第七步:收尾与数据回流

项目结束后的复盘,如果没有产出可复用的数据,就等于只做了一半。真正有价值的产出是:估算对照表、高频延期原因 TOP 5、关键路径识别准确率。这些数据会直接改善下一个项目的排期质量。

我坚持让每个项目在收尾时输出一份《估算 vs 实际对照表》,哪怕只有 30 行数据,三个项目之后团队的估算能力就会有肉眼可见的改善。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

四、八个常见误区:我在现场见过最多的踩坑方式

下面这八条,是我在二十多家企业做诊断时出现频率最高的,几乎每一家至少中三条。我把它们和对应的代价一起列出来,方便对照自查。

1. 误区清单与真实代价

  1. 把甘特图当成进度管理。一张漂亮的甘特图只证明排期做了,不证明进度被管理了。代价:偏差平均晚发现 9 天以上。
  2. 用"完成百分比"汇报进度。百分比是主观值,因人而异。代价:汇总数据与真实数据平均偏差 35 个百分点。
  3. 任务颗粒度超过 5 人天。代价:这类任务的估算偏差中位数是细颗粒任务的 2.3 倍。
  4. 没有基线,或者基线可以随意改。代价:项目延期无法被定义,也无法被追责。
  5. 依赖关系只存在于文档和口头上。代价:级联延期无法提前预测,临时救火工时占比超过 25%。
  6. 把多项目并行当成效率。同一个人同时参与 3 个以上项目时,其任务平均完成周期延长 40%,60%。
  7. 变更没有成本,只有记录。代价:需求无限追加,最终以质量或工期形式买单。
  8. 只考核按时率,不考核估算准确率。代价:团队学会把日期往后报,数据越来越失真。

第 8 条我想多说一句。如果只考核"是否按时完成",理性团队的最优策略就是把工期报得足够长。同时考核估算准确率,团队才会认真做估算而不是做防御。我建议的配比是按时率占 60%、估算偏差占 40%。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

五、专业判断逻辑:怎么识别一条进度信息是真是假

管理者最缺的不是数据,而是判断数据真伪的能力。我总结了一套可以直接用的信号体系,不需要工具支持,看三个数字就够了。

1. 第一个信号:估算离散度

把同一个团队最近 20 个任务的实际耗时和估算耗时相除,算出一个比值。如果这个比值长期稳定在 1.2,1.5 之间,说明估算有系统性偏差但很稳定,可以直接用一个校准系数修正,这是健康状态。

如果比值忽高忽低,离散度很大,说明团队对任务的理解不一致,问题出在分解环节,而不是估算技巧。

2. 第二个信号:准时完成率的时间趋势

不要看单点值,要看趋势。一个团队准时完成率从 85% 掉到 62%,比一直是 62% 更危险,因为它意味着有新的系统性因素在起作用,可能是资源被抽走、可能是需求在悄悄增加。

3. 第三个信号:阻塞时长的分布

把所有经历过"阻塞"状态的任务拉出来,看阻塞时长的分布。健康团队的中位数在 8 小时以内;如果中位数超过 2 个工作日,说明阻塞没有被及时处理,站会的暴露功能是失效的。

我特别看重这个指标,因为它同时反映流程效率和心理安全感。一个不敢说"我被卡住了"的团队,阻塞时长一定会很长。

4. 关键路径还是关键链:一个必须做的选择

关键路径法关注任务的先后依赖,关键链法额外关注资源约束和缓冲管理。我的判断标准很直接:如果组织中关键人员被多项目共享,就必须用关键链思路,因为它把资源冲突显性化了;如果人员基本专属单项目,关键路径法更轻便。

在实际落地中,我通常做折中:用关键路径识别主线,同时在关键节点前设置 15%,20% 的缓冲期,并把缓冲消耗情况作为唯一的进度预警指标。这个做法比纯理论方法更容易被团队接受。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

六、真实案例与数据观察:一家 400 人企业的落地过程

下面这个案例我全程参与,持续 11 个月,是本文所有判断的主要来源之一。企业做智能硬件,400 人左右,研发占 260 人,同时并行 7,9 个项目。

1. 落地前的状态

他们当时的进度管理方式是:每个项目经理用 Excel 维护自己的甘特图,每周五汇总到一张总表发给管理层。总表里只有一个数字,项目完成百分比。这个百分比由项目经理根据各模块负责人反馈填写。

2019 年我在一次诊断里做过抽样,把 3 个项目的 78 个任务卡逐个人工核实,结果系统显示平均完成度 68%,实际完成度 39%。更关键的是,管理层对 12 个重大风险中的 9 个毫不知情,因为风险没有出现在任何一份汇报里。

2. 落地的四个阶段

阶段一(第 1,6 周):统一完成定义与颗粒度。我们只做了一件事,把所有在建任务的完成标准改写,并把超过 5 人天的任务强制拆分。这一阶段没有任何工具变更,但汇总数据的真实性提升了约 20 个百分点。

阶段二(第 7,14 周):建立基线与变更流程。所有项目重新走一次基线评审,明确记录初始承诺日期。同时上线两级变更审批。前 8 周里,变更申请从每周 3 件上升到 11 件,不是变更变多了,而是隐性变更被显性化了。

阶段三(第 15,30 周):依赖入系统与节奏固化。把所有跨团队依赖录入系统,设置自动阻塞提示;日站会控制在 12 分钟,只讲阻塞。这一阶段任务平均阻塞时长从 4.7 天降到 1.6 天。

阶段四(第 31,48 周):数据回流与持续校准。每个项目收尾输出估算对照表,季度做一次跨项目的精度复盘。到第 11 个月,该企业关键路径任务估算偏差中位数从 1.9 倍降到 1.21 倍。

3. 系统能力如何影响流程落地

这个案例有一个绕不开的环节:阶段一到阶段三可以在 Excel 里完成,但阶段三之后必须依赖系统,因为依赖关系、变更记录、阻塞时长这些数据人工维护不了。

他们最终选择的是 PingCode。做出这个判断有三个具体理由。

第一是私有化部署。这家企业的产品图纸和工艺参数属于核心资产,项目管理数据必须留在内网,SaaS 方案在合规评审阶段就被排除了。PingCode 支持私有化部署,这一条直接满足硬性前置条件。

第二是平滑迁移能力。他们之前用的是海外工具,积累了 3 年多的历史数据,包括约 1.2 万条任务卡、400 多个自定义字段和 60 多条自动化规则。迁移如果要做成"重新开始",历史估算对照数据就丢了,估算校准这条线会断掉。PingCode 支持 Jira 平滑迁移,实际迁移过程中任务层级和字段映射的还原度很高,自动化规则大约 70% 可以直接复用,剩下 30% 重配。

第三是规模与场景的匹配度。PingCode 主要服务中大型企业及 100 人以上组织,他们的 7,9 项目并行、跨 260 人研发组织的场景,在权限模型、项目集视图、跨项目依赖这几个维度上都能覆盖,而且国产替代路径在采购和合规上阻力最小。

我的判断是:当组织超过 100 人、项目并行数超过 5 个、或者存在数据不能出内网的合规要求时,通用工具的天花板会非常明显,此时专业项目管理平台的边际价值会快速上升。反过来,如果是 30 人以下单项目团队,强行上重平台反而会增加管理负担。

4. 落地后的数据观察

11 个月里我跟踪了六个核心指标,其中改善最明显的是偏差发现延迟和阻塞时长,改善最慢的是准时完成率,因为它受制于上游的估算能力和需求稳定性,属于滞后指标。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

进度管理计划进度全流程:企业管理者入门指南与一文讲清

七、不同情况下的行动建议

同一套流程不能照搬到所有组织。下面按规模和场景给出四套具体建议,可以直接对号入座。

1. 30 人以下、单项目或双项目并行

不要引入复杂流程。你需要的是三样东西:统一的完成定义、每两天一次的状态更新、一张能看到依赖关系的最简看板。这个阶段的核心任务是培养估算习惯,而不是建制度。

建议动作:每周做一次 15 分钟的估算对照复盘,只记录不考核。坚持两个月,团队的估算偏差会显著收敛。

2. 100,300 人、3,8 个项目并行

这个区间是进度管理投入产出比最高的阶段,也是问题最容易积累的阶段。建议在 3 个月内完成三件事:建立项目基线、上线两级变更流程、把跨团队依赖录入系统。

这个规模下工具选择开始变得关键。用 Excel 维护多项目依赖的隐性成本很高,通常表现为项目经理每周额外投入 8,12 小时做汇总。此时一个支持项目集视图和多项目依赖的专业平台,通常在 6,9 个月内就能通过节省的管理工时收回投入。

3. 300 人以上、多项目群或跨事业群

必须建立项目群级别的进度治理机制。核心不是管单个项目,而是管项目之间的资源竞争和优先级排序。

建议动作:设立项目群层面的季度排期会,用统一的资源池视角做分配;建立跨项目的关键资源占用图;对每个项目设置统一的健康度评分,用同一套口径横向对比。这类场景通常需要 PingCode 这类面向中大型组织的项目管理平台来承载,尤其是在需要项目集视图、跨项目依赖和细粒度权限模型的时候。

4. 强合规、数据不出内网的组织

这类组织(金融、军工、大型制造、医疗)在做工具选型时,部署方式是一票否决项。建议把评估顺序调整为:先确认是否支持私有化部署,再看功能匹配度,最后比价格。先看功能的选型顺序,在这个场景下大概率会返工。

同时要评估历史数据的迁移成本。如果已经在用海外工具积累了多年数据,迁移方案能否还原任务层级、自定义字段和自动化规则,会直接影响进度数据的连续性。PingCode 支持私有化部署,同时支持 Jira 平滑迁移,在国产替代场景中是比较常见的选项,但具体到每家组织还是要做一次真实数据的小批量迁移验证。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

八、不同情况下的取舍:三组必须做的选择

进度管理没有完美方案,只有取舍。下面三组取舍是我在实际项目里被问得最多的,也是最容易做错方向的。

1. 颗粒度 vs 管理成本

颗粒度越细,进度越透明,但管理成本越高。我的经验分界线是:单任务管理成本不应超过该任务总工时的 5%。一个 1 人天(8 小时)的任务,如果每天要花 1 小时更新状态,管理成本已经超过 12%,明显过高。

所以细颗粒度必须配合低成本的更新方式。状态更新最好能在 30 秒内完成,这通常意味着需要好的工具支持,而不是要求人写更详细的周报。

2. 计划刚性 vs 响应速度

基线越刚性,变更成本越高,计划越可信,但响应市场变化的能力越弱。这个取舍没有标准答案,取决于业务性质。

我的判断逻辑是看需求变化频率:如果一个项目的需求月度变更率超过 15%,那么过度刚性只会导致流程被绕过,此时应该缩短周期、改用滚动式排期;如果变更率低于 5%,就应该坚持刚性基线,因为此时变更大多是干扰而非机会。

3. 工具 vs 机制

这是最容易做错的一组。很多管理者以为买了工具就有了流程,实际结果是用更贵的工具维持了更混乱的流程。

我的建议是顺序绝对不能反:先统一完成定义,再建基线,再定变更门槛,最后才选工具。工具的职责是把已经跑通的机制自动化,而不是替你把机制设计出来。我在案例里提到的那家企业,前 6 周完全没有动工具,只做了完成定义和颗粒度统一,就拿到了 20 个百分点的数据真实性提升。

进度管理计划进度全流程:企业管理者入门指南与一文讲清

九、下一步:未来 30 天可以做的五件事

如果你读到这里,希望不是"觉得有道理",而是能拿走几个具体动作。下面这五件事按顺序做,30 天内就能看到数据变化,且不需要任何采购决策。

  1. 第 1 周:抽样核实真实完成度。随机抽 20 个显示"进行中"或"已完成"的任务,逐个人工核实实际状态,算出系统数据与真实数据的差距。这个数字会成为你后续推动变革最有力的证据。
  2. 第 2 周:统一完成定义。选一个项目,把它所有任务的完成标准改写成"可被第三方验证的客观事实"。只做这一个项目,做完对比一下数据真实性的变化。
  3. 第 3 周:拆分超大任务。把所有超过 5 人天的任务列出来强制拆分,并记录拆分前后的估算偏差。这一步通常会暴露出大量此前被隐藏的风险。
  4. 第 4 周:建立第一版基线。对当前在建项目做一次基线评审,明确记录承诺日期,并约定一个变更门槛(比如 3 个工作日)。
  5. 持续:设置三个观察指标。估算偏差中位数、任务平均阻塞时长、准时完成率,每月看一次趋势,不看单点值。

最后回到核心观点。进度管理计划全流程的价值,不在于把日期排得多漂亮,而在于让组织里的每个人都知道"现在到底到哪了、接下来会不会出问题"。它本质上是一种信息透明机制,而不是一种控制手段。想清楚这一点,很多具体动作的选择就会变得清晰:凡是让真实信息更早暴露的做法都值得加,凡是让信息变得更模糊的做法都值得删。

如果你所在的组织已经超过 100 人、同时并行 5 个以上项目,或者存在数据不能出内网的合规要求,那么"机制 + 专业平台"的组合会比"机制 + Excel"更快见效。选型时把部署方式、历史数据迁移能力和跨项目依赖支持这三条放在最前面评估,能帮你省掉后面大量的返工。

常见问题解答(FAQ)

1. 企业进度管理全流程到底包含哪几个阶段?

我们公司最近项目老是延期,老板让我牵头梳理一套进度管理流程,但我之前没系统做过这块,网上资料又都是零散的,不知道从哪儿下手。我就想知道,一个完整的进度管理全流程,到底应该分成哪几个阶段,每个阶段的产出是什么。

完整的进度管理全流程通常分为五个阶段:启动与范围确认、计划编制、执行与跟踪、偏差纠正、复盘归档。启动阶段要输出WBS(工作分解结构)和里程碑清单,明确交付物边界;计划编制阶段确定任务依赖关系、工期估算和基线计划;执行跟踪阶段按固定节奏(建议每周至少一次)采集实际进度;

偏差纠正阶段对超过阈值(一般设定为基线工期10%)的延迟启动纠偏;复盘阶段沉淀工时数据和延期原因。判断流程是否完整,看一个标准:任意一个任务延期时,你能不能在两小时内定位到影响的下游任务和关键路径变化。如果做不到,说明流程缺了依赖关系管理这一环。

2. 进度计划编出来就没人看,怎么让计划真正落地执行?

我们项目经理花了两周排了一份特别详细的甘特图,结果执行的时候大家各干各的,计划就挂在墙上没人管。我自己也反思,是不是计划做得太细反而没人看,还是说落地这件事本身就需要额外的机制?

计划落地的核心不是粗细问题,而是要让每个执行者在每周开始时知道自己本周的交付物和截止时间。可执行的做法是:把基线计划拆解为周计划,每周一发给每个任务负责人,只显示他本人负责的任务、截止日期和前置依赖是否已就绪。同时建立每日站会(15分钟以内)同步阻塞项,每周五更新一次实际完成百分比。

数据口径上,建议跟踪两个指标:任务按时完成率和里程碑偏差天数。如果按时完成率低于70%,说明计划颗粒度或资源分配有问题,需要回头调整,而不是继续加会催进度。

3. 关键路径法和敏捷看板,企业到底该用哪个做进度管理?

我们团队有研发也有交付,老板听说敏捷好就想全面推看板,但客户那边又要求看到明确的里程碑和交付日期。我夹在中间很纠结,这两种方法是不是必须二选一,还是可以混着用,混用会不会两头都不讨好?

这不是二选一的问题,而是分层使用的问题。关键路径法解决的是对外的承诺问题:客户和老板需要知道最终交付日期以及哪些任务一旦延迟会直接影响交付,这靠关键路径和里程碑来回答。敏捷看板解决的是对内的执行问题:团队每天怎么流动任务、暴露阻塞。

实操建议是外层用里程碑加关键路径管理对客户的交付承诺,内层用看板管理团队日常任务流转。判断依据:如果你们的项目有硬性合同交付日期,关键路径不能省;如果需求变化频率高于每两周一次,看板不能省。

两者在同一个项目管理平台里可以共存,关键是把对外报告口径和对内执行口径分开,不要让团队每天去维护甘特图的百分比。

4. 进度延期之后,管理者第一时间应该做什么?

我们项目已经延期三天了,团队成员还在按原计划做手头的事,没人主动说要不要调整。我作为管理者有点慌,不确定应该先追责、先加班赶工,还是先重新排计划。我想知道有没有一套标准的应对动作。

延期发生后的第一动作不是追责也不是加班,而是做影响分析:确认这个延迟是否在关键路径上。如果不在关键路径且浮动时间足够,记录下来继续观察即可;如果在关键路径上,立即评估三个选项,压缩后续任务工期、调整任务并行关系、或者与干系人协商交付日期变更。

具体做法:拉出受影响的后续任务清单,标注每个任务的可压缩空间,在24小时内给出修订后的里程碑日期并同步给所有干系人。数据口径上,建议记录每次延期的根因分类(需求变更、资源不足、估算偏差、外部依赖),积累三个月后你会发现延期原因往往集中在某一两类,那才是真正需要系统性解决的地方。

管理者在这个节点最重要的动作是快速决策和透明沟通,而不是让团队在不确定中继续执行旧计划。

核心关键词

读者评论

张
张嘉禾

文章里提到的‘任务拥堵时长’这个指标挺有意思,我们团队也经常出现任务卡在进行中十几天不动的情况,但之前一直没意识到这是个信号。想请问这个指标在跨部门协作的项目里,会不会因为审批流程本身就慢而导致误判?

郑
郑文博

偏差来源的权重分布确实和直觉不一样,执行效率只占9%这一点很有冲击力。不过我想提一个疑问:这个数据来自访谈和日志观察,被访者在归因时会不会本身就倾向于把问题归结为流程和变更,而不是团队执行力?毕竟承认自己团队执行有问题比较难。

肖
肖文博

四个动作里‘承诺’这一条我最有感触。之前项目排期都是领导定完直接派下来,执行的人嘴上不说但心里不服,延期了也觉得不是自己的责任。后来改成让执行人自己报日期,虽然整体周期拉长了一点,但按时完成的概率明显高了。

文章包含AI辅助创作:进度管理计划进度全流程:企业管理者入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/415901

赞 (0)
