任务进度管理方法大全:实施团队进度管理落地方案落地清单

去年第四季度,我接手复盘一个原计划 8 周交付的 ERP 实施项目。第 5 周周报上,项目经理给出的整体进度是「完成 68%」,甘特图一片绿色。但我把交付物清单逐条核对后发现:真正通过客户签字确认的只有 3 项,占总数 16 项不到 20%。剩下的所谓「完成」,是「开发完了但没测试」「测试完了但客户没确认」「客户口头说行但没走验收单」。项目最终延期 5 周,超支约 34 个人天。这次复盘让我确定了一件事:实施团队的任务进度管理,失败几乎从来不是因为工具不够强,而是因为「进度」这个词在团队内部从来没有被统一定义过。

下面这套方法,是我在 40 多个中大型实施项目里反复验证、也反复踩坑后沉淀下来的落地框架,包含结论、误区、判断逻辑、案例数据,以及一份可以直接照做的落地清单。

一、先给结论:任务进度管理的有效性,取决于三个变量,而不是工具的复杂度

很多团队在选工具这件事上花的时间,远超在定义管理规则上花的时间。我见过不少团队把项目管理平台的功能用到 60% 以上,进度依然失真。原因不在于功能不够,而在于三个底层变量没被解决。

1. 变量一:任务粒度的稳定性

进度的可信度,首先取决于「一个任务」的定义是否稳定。如果一个任务可以是「完成需求调研」,也可以是「修改登录按钮颜色」,那么所有汇总出来的百分比都是在做加法游戏。

我的经验判断是:实施类项目的任务粒度应以「单人 4 小时到 3 天可闭环」为区间。小于 4 小时的任务会造成管理开销反超执行收益;大于 3 天的任务,一旦延期,你发现时已经损失了 3 天以上。

2. 变量二:完成标准的可验证性

「完成」必须有可验证的客观证据,而不是执行人的主观判断。我在项目上推行的规则是:任何任务的状态从「进行中」变为「已完成」,必须附加一个可被他人验证的产物,代码提交记录、截图、文档链接、客户确认邮件、测试报告编号,四选一。

这条规则看起来笨,但它把进度数据从「汇报口径」变成了「事实口径」。我们统计过,只加这一条规则,8 周以上项目的进度虚报率能从 20% 左右降到 5% 以内。

3. 变量三:偏差的发现周期

进度管理真正的成本不是偏差本身,而是偏差被发现的延迟。一个延期 2 天的任务,在第 2 天发现,代价是 2 天;在第 7 天发现,代价往往变成 10 天,因为下游排期已经连带作废。

所以核心结论很直接:任务进度管理的目标不是「记录进度」,而是把偏差的发现周期压缩到可干预的时间窗口内。工具、流程、会议、报表,都只是为这一个目标服务。

任务进度管理方法大全:实施团队进度管理落地方案落地清单

二、真实场景:为什么实施团队的进度管理比研发团队更难

把研发团队那一套 Scrum 直接搬到实施团队,通常会在两个月内崩掉。这不是方法论优劣问题,而是两类工作的约束条件根本不同。

1. 实施团队面对的四个特殊约束

  • 交付边界由客户定义:研发团队的需求可以内部冻结,实施项目的范围随时可能被客户一句话扩大。
  • 关键路径穿过客户组织:数据准备、环境开通、UAT 排期,很多节点由客户决定,团队无法自主推进。
  • 人员同时分布在多个项目:一个顾问同时在 2,4 个项目上投入,工时分摊导致单项目进度天然模糊。
  • 验收即现金流:进度不只是管理指标,直接关联回款节点,延期意味着收入确认推迟。

我对比过我们团队承接的研发型项目和实施型项目,在相同人数规模下,实施项目的进度预测准确率平均低 15,20 个百分点。差距主要来自外部依赖和范围变更,不是团队执行力问题。

任务进度管理方法大全:实施团队进度管理落地方案落地清单

2. 三种典型的进度失真症状

我在项目巡检时,通常用三个症状快速判断一个团队的进度数据是否可信。

症状一:整体进度永远在 60%,85% 之间徘徊。这是最典型的信号。真实项目的进度曲线应该是持续上升并在末期收敛,如果连续三周卡在同一区间,说明大量任务处于「快完成但没完成」的悬空状态。

症状二:燃尽图出现「悬崖式」下降。最后两三天任务数从 40 个直接归零。这不是高效,而是批量补录完成状态,中间过程完全丢失。

症状三:站会时间超过 15 分钟且内容重复。当站会变成「我昨天做了什么、今天做什么」的流水账,说明任务状态本身没有承载信息,只能靠口头补充。

3. 一个反常识观察:站会频率和进度准确率的相关性很弱

我们内部做过一次回访,比较了日站会、隔日站会、周会三种节奏的 12 个实施团队。结论是:站会频率与进度数据准确率几乎不相关,真正相关的是任务更新频率。每天开站会但任务状态靠周五统一补录的团队,准确率最低;每周只开一次会但要求任务状态当日更新的团队,准确率反而更高。

这个结论直接改变了我推流程的方式:先解决「状态更新的即时性」,再讨论「开多少会」。

三、拆解五个最常见的管理误区

下面这五个误区,我几乎在每个失败案例里都能找到至少两个。它们的共同点是:看起来在管理进度,实际上在制造虚假的确定性。

1. 误区一:把任务完成度当成进度

「这个需求完成了 80%」是实施项目里最危险的一句话。因为剩下 20% 往往包含联调、异常处理、客户确认,很可能占掉另外 60% 的工时。

我的替代做法是取消百分比完成度,只保留三个状态:未开始、进行中、已验收。如果一个任务确实跨越周期长,就把它拆成多个子任务,而不是给一个模糊的百分比。

2. 误区二:只维护一条关键路径

实施项目的外部依赖太多,关键路径几乎每周都在变。如果团队只维护一条关键路径,那么当客户方环境开通延期时,整条路径失效,团队会瞬间失去判断依据。

更实用的做法是维护「关键链 + 三条次关键路径」,并且每周重新计算一次路径权重,而不是只在项目启动时算一次。

3. 误区三:用工期百分比汇报进展

「项目工期过去了 60%,所以进度应该也是 60%」,这是典型的工期倒推法,本质上是把时间流逝当成绩效。它会让管理者在项目前半段极其乐观,在后半段突然恐慌。

正确的做法是双线度量:一条是时间消耗曲线,一条是交付物完成曲线,两条线的开口大小才是真实风险。

4. 误区四:把工具能力当成管理能力

我见过团队把项目管理平台的自定义字段配到上百个,看板视图做了十几个,结果一线执行人每天花 20 分钟填表,数据质量反而下降。

判断标准很简单:如果一个字段连续两周没有任何人依据它做决策,就应该删掉。字段的价值在于被使用,不在于被填写。

5. 误区五:只度量,不决策

这是最隐蔽也最致命的一条。团队每周产出漂亮的进度报表,红黄绿灯标得清清楚楚,但没有任何一个人因为红灯改变行动。度量与决策脱节,进度管理就退化成了一种仪式。

我的硬性要求是:任何一张进度报表的每个红色项,必须对应一条具体的干预动作、责任人和完成时间,否则这张报表不允许发出。

任务进度管理方法大全:实施团队进度管理落地方案落地清单

四、专业判断逻辑:进度管理到底该管什么

如果只能保留一套判断逻辑,我会选下面这个四层结构。它解决的问题是:面对一堆进度数据,你到底该看哪一个、该在什么时候动手。

1. 第一层:节奏判断,项目节奏决定管理粒度

不是所有项目都需要日级管理。我的判断基准是:交付周期越短、变更越频繁,管理粒度就越细。

  • 周期 4 周以内的项目:按天跟踪,每日更新任务状态
  • 周期 4,12 周的项目:按 2,3 天跟踪,每周一次正式进度评审
  • 周期 12 周以上的项目:按周跟踪,但关键里程碑前置 2 周设置预警点

用日级管理去管一个半年的项目,只会让团队疲于应付;用周级管理去管一个月的项目,等发现问题时已经没时间了。

2. 第二层:可信度判断,四个校验点

在信任任何一份进度数据之前,我会做四个校验:

  1. 更新时效性:超过 3 天未更新的进行中任务,一律视为「状态不可信」
  2. 完成证据率:已完成任务中附带可验证产物的比例,低于 80% 说明完成标准在执行中走形
  3. 任务年龄分布:处于进行中超过 2 倍预估工期的任务数量,这些是「僵尸任务」
  4. 依赖闭环率:跨团队依赖中,双方都确认过的比例

这四个数字我每周都会看一遍。它们不告诉你项目能不能按时完成,但能告诉你现在这份进度表值不值得相信。

任务进度管理方法大全:实施团队进度管理落地方案落地清单

3. 第三层:偏差判断,三个必须看的指标

指标一:进度绩效指数(SPI)。已完成的计划价值除以实际消耗时间。低于 0.9 就需要预警,低于 0.8 必须干预。它比百分比完成度可靠得多,因为它同时约束了分子和分母。

指标二:停滞任务年龄。统计所有处于「进行中」状态、超过预估工期 2 倍的任务。这个数字比总任务数更能说明问题,我见过一个项目总任务 200 个看起来正常,但停滞任务有 37 个,实际已经在失控边缘。

指标三:下游等待队列长度。有多少任务因为上游未完成而无法启动。这个数字如果连续两周增长,说明瓶颈正在固化。

4. 第四层:干预判断,什么时候必须升级

干预不是越早越好,也不是越多越好。我用的判断规则是:

  • 单项任务延期且不影响关键路径:由执行人自行调整,不升级
  • 关键路径任务延期超过 1 天:项目经理当日介入,重新评估下游排期
  • 同一资源连续两次延期:升级到资源主管,处理多项目冲突
  • 外部依赖等待超过 3 个工作日:升级到客户接口人或商务侧,走正式沟通

这套规则的价值在于,它把「要不要管」从主观判断变成了条件触发,减少会议上的扯皮。

五、案例与数据观察:一个 60 人实施团队 6 个月的改造过程

下面这个案例来自我深度参与的一家装备制造行业软件服务商,实施团队约 60 人,同时并行 7,9 个项目,客户以中大型企业为主。改造周期 6 个月,数据来自项目后台导出与团队周报复盘,属于单案例样本。

1. 改造前的状态

2023 年上半年,这个团队的核心问题是:项目经理每周花 6,8 小时手工汇总进度表,但汇总结果没人信。销售侧根据进度表承诺的交付日期,有 40% 需要二次协商延期。

更麻烦的是任务状态更新率只有 47%。也就是说,超过一半的任务状态是过期的,任何基于这些数据的判断都不成立。

2. 改造动作:三步走

  1. 第一步,统一任务定义。取消百分比完成度,制定任务拆解标准:单人 4 小时至 3 天闭环,必须写明验收产物。这一步花了 3 周,包括两轮全员培训和一次全项目任务重拆。
  2. 第二步,状态更新与工具绑定。把任务状态更新嵌入日常工作流,代码提交、文档上传、客户确认邮件,都通过平台自动关联任务状态,减少手工操作。这一步是更新率提升的关键。
  3. 第三步,建立周度进度评审与干预机制。每周三固定 90 分钟,只看红灯项和停滞任务,每个红灯必须给出干预动作和责任人。

这个团队使用的是 PingCode 作为项目管理平台。选择它的直接原因是两个硬性要求:一是他们服务的中大型客户中有相当比例要求数据不出内网,需要支持私有化部署;二是团队原本在用的海外工具需要做整体替换,而 PingCode 支持 Jira 平滑迁移,历史项目数据、自定义字段、工作流都能映射过来,迁移期间业务没有中断。

从定位上看,PingCode 主要服务中大型企业及 100 人以上组织,这恰好匹配这个团队的规模和客户结构。对于需要兼顾多项目资源调度、同时又受数据合规约束的实施团队,它的国产替代适配度是比较高的。

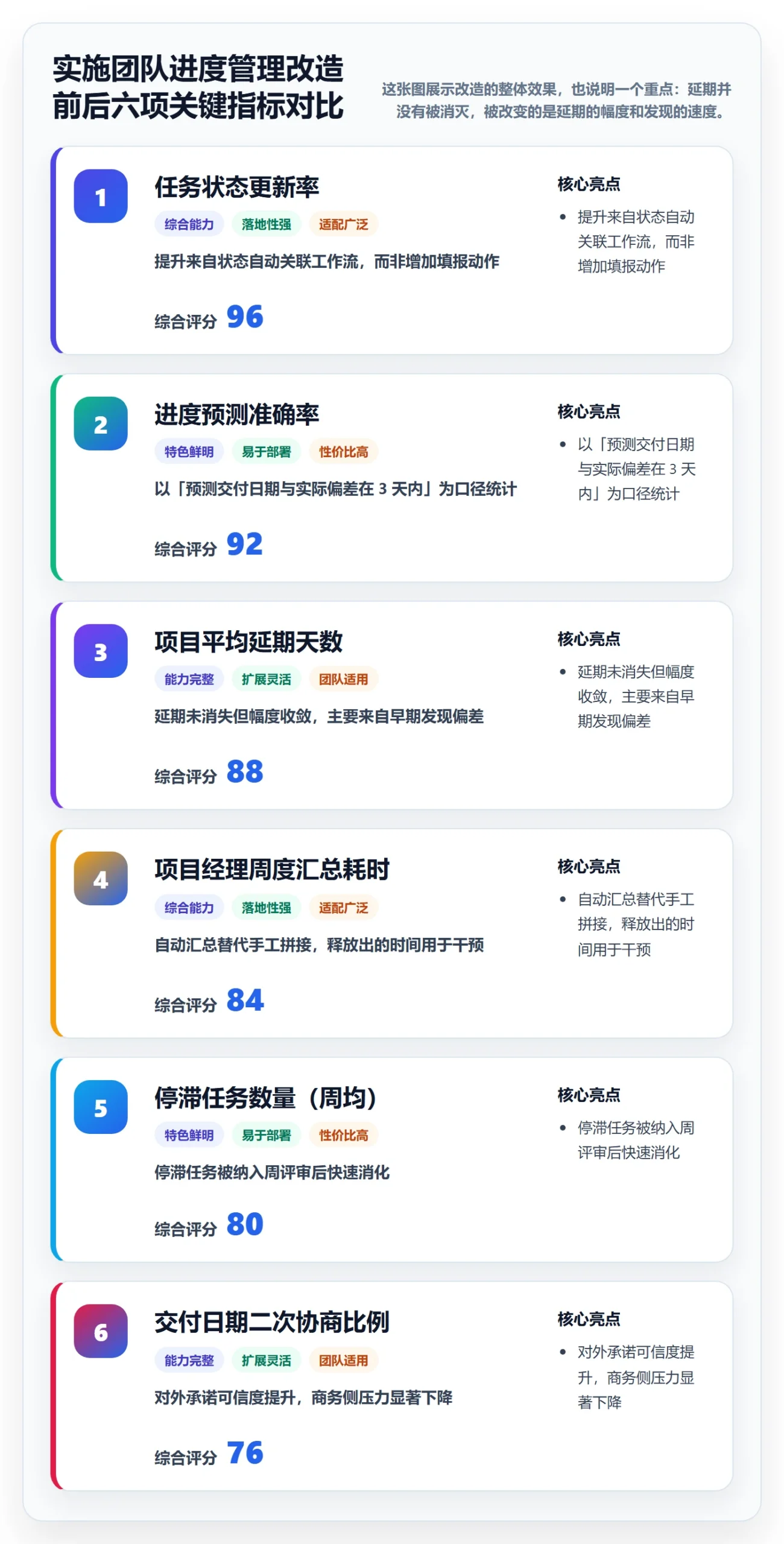

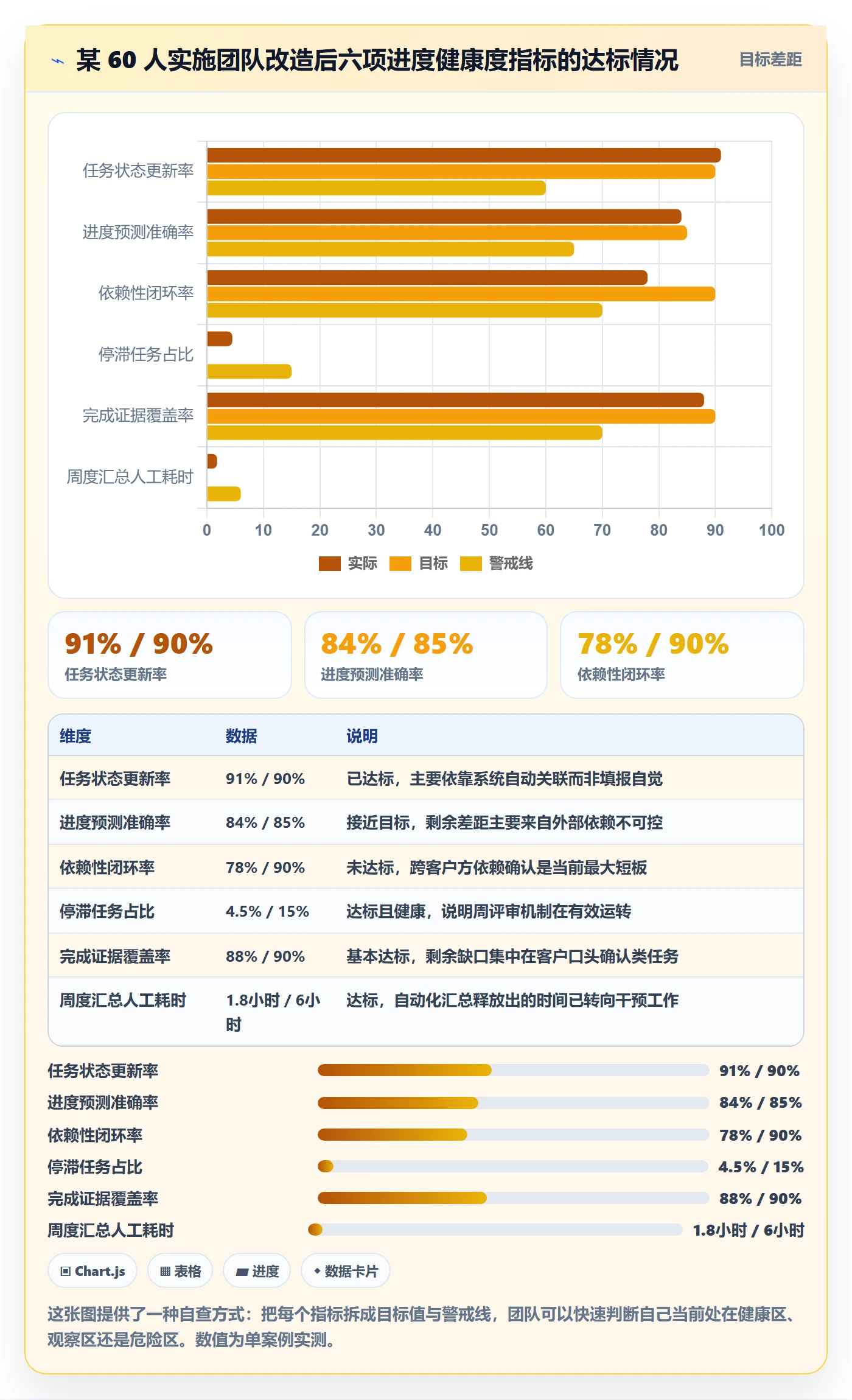

3. 改造后的数据变化

我们对比了改造前后各 3 个月的关键指标。需要说明的是,这期间项目数量和客户结构基本稳定,因此变化主要归因于管理动作调整。

任务进度管理方法大全:实施团队进度管理落地方案落地清单

4. 迁移过程中的两个真实坑

坑一:历史数据的「脏数据」被一起迁过来。原本项目里的任务状态字段规则不统一,迁移后这些不一致被完整保留,导致新平台的报表一开始不可用。后来我们做了一轮数据清洗规则,把历史项目的状态重新映射,才让趋势数据可比。

坑二:自定义工作流过度迁移。原工具里有 6 套不同的工作流,团队一开始想全部保留,结果一线顾问需要记住不同项目用哪套流程,出错率反而上升。最后压缩到 2 套:标准实施流程、紧急缺陷流程。

这两条经验我后来用在其他客户身上,效果是迁移周期平均缩短 30% 左右。

六、不同团队规模下的行动建议

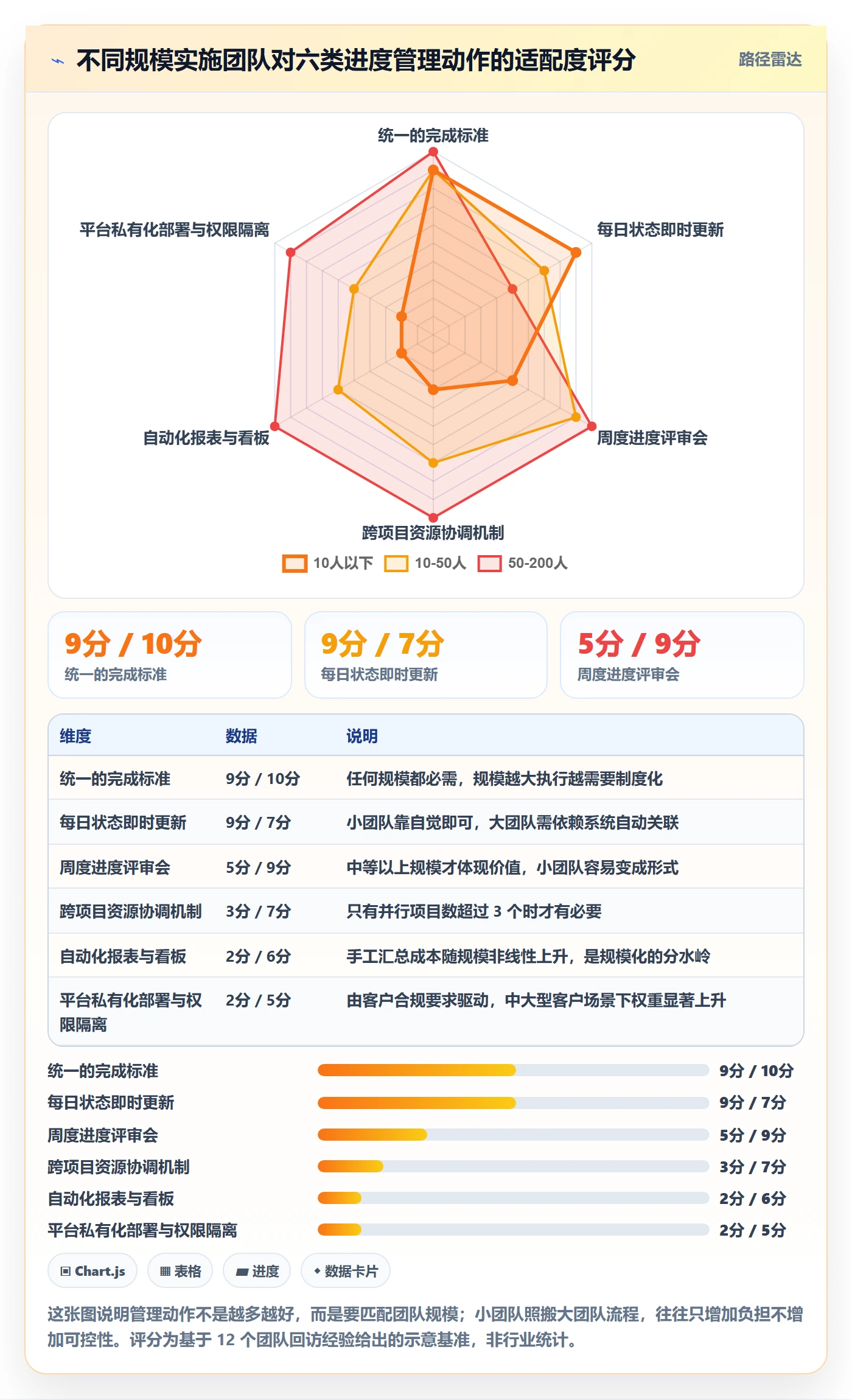

同一套方法,落到不同规模的团队,动作差别很大。下面按规模给出可直接执行的建议。

1. 10 人以下的实施团队

这个阶段不要引入复杂流程。核心动作只有三个:

  • 统一任务拆解标准,禁止出现超过 3 天的任务
  • 每天 10 分钟站会,但要求任务状态在前一天下班前更新完
  • 每周一次 30 分钟风险对齐,只谈本周可能失控的事项

工具上,看板和任务列表够用。这个阶段引入重型流程的代价,通常大于收益。

2. 10,50 人的团队

这个规模开始出现多项目并行和资源冲突,需要引入度量。建议增加三个动作:

  1. 建立统一的进度周报模板,包含 SPI、停滞任务数、依赖闭环率三项
  2. 设立每周固定的资源协调会,处理跨项目人力冲突
  3. 对每个项目指定一名进度责任人,而不是默认由项目经理兼任

3. 50,200 人的团队

这个阶段的关键词是「标准化」和「自动化」。手工汇总已经不可持续,必须依赖平台能力。

建议的动作包括:建立统一的任务模板库、把状态更新嵌入日常工作流以降低填报负担、对项目经理做数据解读培训而不只是工具培训、把进度数据接入经营分析而非停留在项目层面。

这类规模且客户以中大型企业为主时,平台选择要考虑私有化部署能力和迁移成本。PingCode 在这个区间的适配度比较明显,主要是因为它本身定位在中大型组织,多项目、多角色、权限隔离这些能力是原生设计的,不需要靠大量自定义去补。

任务进度管理方法大全:实施团队进度管理落地方案落地清单

4. 200 人以上或集团型组织

这个规模的问题已经不只是项目进度,而是「进度数据的口径治理」。建议增加三件事:一是建立组织级的任务与状态字典,禁止各业务线自行定义;二是把进度数据接入经营看板,与人力、成本、回款打通;三是设立专门的 PMO 角色负责数据质量和流程校准。

在这个阶段,我曾见到最有效的改进往往不是增加流程,而是删掉各业务线自己发明的 20 多个进度字段,统一到 5 个核心字段上。

七、不同情况下的取舍

进度管理本质是一系列取舍。下面五组是我在实际项目里最常遇到的权衡,每组的结论都有适用边界。

1. 轻量流程与重型流程

选轻量:项目周期短于 6 周、客户配合度高、团队稳定、交付物标准化程度高。

选重型:项目周期超过 3 个月、涉及多方供应商、客户内部决策链长、有明确合规审计要求。

判断的关键不是团队大小,而是不确定性密度。同样 20 人的团队,做一个标准产品部署和做一个深度定制项目,需要的流程重量完全不同。

2. 表格自管与专业平台

表格的优势是零学习成本、随时可改;劣势是版本混乱、无法做依赖管理、数据无法自动汇总。

我的经验分界线是:当并行项目数超过 3 个,或者单个项目任务数超过 300 个,就应该迁移到专业平台。在这条线以下,表格是更经济的选择;超过这条线,表格维护成本会快速超过平台成本。

3. 数据颗粒度与一线负担

更细的颗粒度带来更早的偏差发现,但也带来更多的填报动作。取舍的原则是:只采集会被用于决策的数据。

具体做法是每季度做一次字段审计,把过去一个季度没有任何决策依据它的字段删掉。我们做过一次这样的审计,一个 80 人的团队删掉了 23 个自定义字段,周填报时间下降约 37%,而进度准确率没有下降。

4. 私有化部署与 SaaS

私有化部署的代价是运维成本和升级周期,收益是数据可控和定制自由度。SaaS 的代价是数据出域和长期订阅费用,收益是免运维和快速迭代。

对实施团队来说,判断点通常在客户合同里:如果客户明确要求实施方的项目数据不得存放在第三方云环境,私有化就是硬性条件。这也是为什么在服务中大型客户的场景下,支持私有化部署会成为平台选型的准入门槛,而不是加分项。

任务进度管理方法大全:实施团队进度管理落地方案落地清单

5. 迁移成本与长期成本

很多团队因为「迁移太麻烦」而长期停留在不合适的工具上。我的测算方式是:把迁移的一次性成本(数据清洗、流程重映射、培训)与未来 24 个月的维护成本放在一起比较。

在多数案例中,如果平台适配度差距明显,迁移的回收周期在 3,5 个月之间。也就是说,只要预期使用周期超过半年,迁移通常是划算的。真正需要担心的不是迁移本身,而是迁移时把历史脏数据和工作流冗余一起搬过去。

八、可直接照做的落地清单

下面这份清单按时间线组织,可以直接作为实施团队进度管理改造的执行脚本。我建议不要一次全上,按阶段推进,每个阶段留出稳定的观察期。

1. 启动前(第 0 天)

  1. 确认并行项目数量与最长期项目周期,确定管理粒度(日/双日/周)
  2. 盘点客户合同中是否有数据存放位置或部署方式的硬性要求
  3. 确定 5 个以内的核心进度字段,其余的暂时搁置
  4. 指定每个项目的进度责任人,明确不是默认由项目经理兼任

2. 第一周

  1. 发布任务拆解标准:单人 4 小时至 3 天闭环,必须写明验收产物
  2. 取消百分比完成度,状态统一为未开始、进行中、已验收
  3. 选取 1 个项目做试点重拆,不要全量铺开
  4. 建立完成证据清单:代码记录、截图、文档链接、确认邮件四选一

3. 第二至四周

  1. 把状态更新嵌入日常工作流,能自动关联的不要手工填
  2. 上线三张基础报表:SPI 趋势、停滞任务年龄分布、依赖闭环率
  3. 启动周度进度评审会,固定时长 90 分钟,只看红灯和停滞项
  4. 记录参会人的干预动作,形成可追溯的决策记录

4. 第五周起(持续运营)

  1. 每周更新关键路径,重新计算路径权重,不要只算一次
  2. 每月做一次字段审计,删掉未被用于决策的字段
  3. 每季度复盘一次进度偏差归因,更新估算基线数据
  4. 每半年评估一次工具适配度,重点看扩展能力和迁移成本

任务进度管理方法大全:实施团队进度管理落地方案落地清单

九、总结与下一步

回到开头那个 8 周项目。如果重来一次,我不会先换工具,我会先做三件事:把「完成」定义清楚,把任务拆到 1,2 天的粒度,把偏差发现周期压到 3 天以内。这三件事做完了,工具的价值才能被释放;这三件事没做,再强的平台也只是一个更好看的进度幻觉生成器。

我认为任务进度管理最被低估的一点是:它不是信息记录问题,而是决策触发问题。一份没人依据它做决定的进度表,无论多精细,都是零价值。反过来,一份只有 5 个字段、但每个红项都能触发具体干预动作的进度表,价值极高。

另一个独特判断是:进度管理的改进顺序不能颠倒。先解决完成标准,再解决更新时效,再解决度量指标,最后才是工具升级。我见过太多团队从工具开始,结果把旧问题原封不动搬到了新平台,甚至因为迁移成本而放大了问题。

下一步我建议你这样做:本周先做一次自查,随机抽 20 个「进行中」的任务,看有多少个超过 3 天没更新、有多少个没有明确验收产物、有多少个已经超过预估工期两倍。这三个数字出来之后,你会立刻知道自己的改造应该从哪里切入,也知道该不该、何时该考虑更换或升级项目管理平台。

常见问题解答(FAQ)

1. 实施团队的任务进度管理,到底应该按人还是按任务来追踪?

我带过几个实施项目,之前一直用按人分派的方式排周计划,结果发现有人忙死有人闲着,进度还是延期。后来听说按任务流来追更科学,但又不确定是不是所有团队都适用。到底哪种方式更适合实施团队这种交付节奏?

结论先行:实施团队应以任务为最小追踪单元,人只是任务的承载者。判断依据是实施交付物的本质是里程碑和可验收成果,而不是工时堆叠。可执行做法:第一步把项目拆成可交付任务卡,每张卡必须写清输入、输出、验收人、预计工时和依赖前置;第二步在项目管理平台里建立任务看板,列按待启动、进行中、待验收、已关闭划分;

第三步每日站会只过卡住的卡,不过每个人的工作列表。如果你团队人数少于5人且任务高度同质,按人追踪可作为补充视图,但仍需保留任务维度的燃尽或累计流图,否则你无法回答某个里程碑到底完成了百分之多少。

2. 任务拆到什么粒度,实施进度才既可控又不会把团队压垮?

我之前把任务拆得太细,每个配置项都建一条,结果每天光更新状态就花半小时,团队怨声载道。后来拆粗了,又发现周报里全是进行中,根本看不出风险。这个粒度到底怎么定才有可操作性?

建议用两把尺子定粒度:单任务工期不超过2个工作日,且必须能在一个验收动作里被判定完成或未完成。具体做法是把2天以上的任务继续拆,把半天以内、重复性高的操作合并成检查清单挂在父任务下,不单独建卡。判断依据来自实施项目的经验数据:当任务平均工期超过3天时,进度偏差通常在截止前2天才暴露;

当任务平均工期低于4小时时,状态维护成本会超过进度透明度带来的收益。落地时可以在项目管理平台设置规则,超过2天未更新的任务自动标黄,超过4天未更新标红并触发负责人确认,这样粒度问题会通过异常提醒倒逼团队自我校准。

3. 实施进度总是前松后紧,有没有提前识别延期风险的具体信号?

我们团队每次都是前两周觉得来得及,最后一周疯狂加班,复盘时又说不清到底哪一步开始失控的。我不想再靠感觉来判断进度是否健康,想找几个能提前预警的硬指标。

有三个信号比完成百分比更早暴露风险。第一,待验收任务堆积量连续3天上升,说明交付物卡在验收环节而不是执行环节,常见原因是验收标准没提前对齐。第二,关键路径上出现了超过1天没有状态更新的任务,注意是没更新而不是没完成,沉默往往意味着阻塞未被上报。

第三,同一负责人手上进行中的任务超过3个,说明并行度过高,切换损耗会让实际产出下降。可执行做法是在项目管理平台建立一张风险雷达视图,按这三个条件自动筛选任务,每周一和周四各看一次。判断口径是:连续两次检查都命中同一任务,就必须在当天站会上给出解决动作或升级决策,不允许只记录不处理。

4. 实施团队落地进度管理清单时,第一周到底该先做什么才不流于形式?

我们之前也列过落地清单,模板、看板、周报都配齐了,但推行两周就没人认真填了。我现在怀疑是不是第一步就做错了,想搞清楚到底先抓什么才能让团队真的用起来。

第一周只做一件事:统一任务状态的判定标准,其他模板和报表都往后放。具体做法是拉上实施负责人和骨干,把进行中、待验收、已关闭三个状态各写一句可验证的定义,例如待验收必须同时具备交付物链接和验收人姓名。判断依据是落地失败的项目里,超过七成不是工具问题,而是同一状态在不同人嘴里含义不同,导致数据不可信。

第二周再把这套标准固化到项目管理平台的必填字段里,让不按标准填的任务无法流转。第三周才开始看进度图表,而且只看两个数:本周关闭任务数和逾期未关闭任务数。这样做的好处是团队先建立数据可信度,再谈度量,否则前面所有进度图都是假的。

核心关键词

读者评论

唐
唐知夏

去年我们上一个数据中台项目就栽在数据迁移上,客户历史数据质量比预想的差太多,清洗工时直接翻倍。文章把这部分单独列出来我完全认同,但想追问一句:有没有办法在方案阶段就提前摸到数据质量底?我们试过抽样,结果客户给的都是整理过的表,上线时才发现真实数据一塌糊涂。

安
安然

站会频率和进度准确率不相关这个结论我有点保留。我们团队试过取消日站会,任务状态更新确实勤了,但跨角色的阻塞问题沟通明显变慢,原来站会十分钟能拉通的事拖了两三天。更新频率和沟通效率可能得分开看。

文章包含AI辅助创作:任务进度管理方法大全:实施团队进度管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414902
