去年第四季度,我接手了一个已经延期六周的 27 人产品交付项目。打开进度表一看,整体完成度写着 68%,看起来还算体面。但当我按阶段拆开看时,发现核心的联调阶段实际只完成了 31%,而测试阶段的"完成"其实是把没做的用例直接标成了"跳过"。真正让我警觉的不是延期本身,而是阶段进度的口径被团队自己"美化"了,导致所有人都以为还来得及。这件事之后,我把阶段进度的管理逻辑彻底重构了一遍,这篇文章就是那次重构的完整复盘,包括流程优化和可直接落地的操作步骤。
一、阶段进度的核心结论:先对齐口径,再谈优化
大部分团队在讨论"阶段进度怎么做"时,第一反应是找工具、上甘特图、加周报频率。但根据我经手和观察过的几十个项目,阶段进度失控的根因,八成不在追踪频率,而在阶段定义和完成口径没有被统一。
我先给出这篇文章的核心结论,后面所有内容都是围绕它展开的:
- 阶段进度不是一个百分比,而是一组"准入-准出"条件的达成状态。把阶段进度简化成 68% 这种数字,本身就是在制造失真。
- 阶段划分必须按"可交付物的成熟度"来切,而不是按职能或时间。按前端/后端/测试来切阶段,是很多团队进度混乱的源头。
- 流程优化的重点不是让成员"更努力",而是让每个人的输入输出边界清晰。成员卡住,往往是因为上游阶段的准出没定义清楚。
- 没有准出标准的阶段,完成度就是主观判断,而主观判断在压力下一定会被高估。
换句话说,做好阶段进度管理,本质是做好两件事:把阶段边界定义清楚,把每个阶段的门禁条件量化。工具和流程都是为这两件事服务的。
二、背景和真实场景:为什么阶段进度总是"看起来还行"
1. 一个典型的阶段进度失真场景
回到开头那个项目。它的进度表结构是这样的:需求阶段 100%、设计阶段 100%、开发阶段 90%、联调阶段 60%、测试阶段 40%。乍一看,问题出在后半段,前面都很健康。
但我去翻了实际的工作记录,发现:
- 需求阶段"100%",但其中三个核心接口的需求文档是在开发过半后才补的;
- 设计阶段"100%",但设计评审记录里明确写着"部分交互待定,后续补充";
- 开发阶段"90%",实际是把大量"待联调""待自测"的任务算进了开发进度。
也就是说,每一个阶段都在"提前宣布完成",把本该属于本阶段的收尾工作甩给了下一个阶段。等压力堆积到联调和测试阶段时,已经没有下游可以甩了,延期就集中爆发。
这不是个例。我后来专门统计了自己跟进的 14 个项目,发现其中 11 个都存在"上游阶段完成度虚高"的现象,平均虚高幅度在 15 到 25 个百分点之间。

2. 阶段进度失真的三个结构性原因
为什么上游阶段特别容易虚高?我总结了三个结构性原因,它们和团队成员认不认真无关,而是机制问题。
原因一:阶段完成没有客观准出条件。当"需求文档写完"就能算需求完成时,评审是否通过、接口是否对齐、异常场景是否覆盖,全都不计入。于是完成变得很容易。
原因二:下游阶段承担了上游的隐性债务。开发阶段"待联调"的任务,本质是设计或需求没收敛留下的人工。这些债务不会消失,只会沿流程往后累积。
原因三:阶段进度和激励挂钩方式错误。如果团队考核的是"阶段完成率",那么提前标记完成是最省事的选择。机制在鼓励虚高,个人只是顺应机制。
理解了这三点,你就能明白:阶段进度管理不是执行力问题,而是定义和机制问题。优化流程,要从这里下手。
三、常见误区:阶段进度管理里最容易踩的五个坑
1. 用整体百分比代替阶段状态
最常见也最危险的误区,就是把项目进度压缩成一个百分比。百分比最大的问题是它掩盖了分布:90% 完成可能意味着"只剩一件小事",也可能意味着"每个环节都差一点点,但每一件都卡着"。
前者可控,后者是灾难。但报表上它们长得一模一样。
我的做法是:阶段进度用状态枚举表达,而不是百分比。比如"未开始 / 进行中 / 待准出评审 / 已准出 / 阻塞",每个状态都有明确的进入条件。
2. 按职能划分阶段
很多团队把阶段切成"前端阶段、后端阶段、测试阶段",这是按职能切,不是按可交付物切。后果是:前端完成后端没完成,谁也说不清整体到底在哪个阶段。
正确的切法应该按可交付物的成熟度:需求基线冻结、技术方案冻结、可联调版本、可测试版本、可发布版本。每个阶段对应一个具体的、可验证的产物。
3. 阶段准出没有量化门禁
"设计基本完成"这种描述,是阶段进度的天敌。什么叫基本?谁来判断?
我在重构流程时,强制要求每个阶段的准出条件必须满足以下标准:
- 可以客观计数(例如"接口文档 12 个全部评审通过");
- 可以由非本阶段成员验证;
- 不满足时有明确的"不准出"后果,而不是事后补。
4. 只追进度不追阻塞
周报里全是"XX 任务进行中",没人记录"XX 因为等接口文档卡了 3 天"。结果进度看起来在动,实际是在原地打转。
阻塞信息比进度信息更有价值,因为它直接指向下一步该做什么。
5. 阶段进度和个人任务进度混在一起看
阶段进度是"这一批可交付物整体到没到可交付标准",个人进度是"某人手里这个任务做没做完"。两者混在一起,就会出现"每个人都说自己完成了,但阶段没完成"的诡异局面。
这两个层次必须在报表和日常站会里分开呈现。

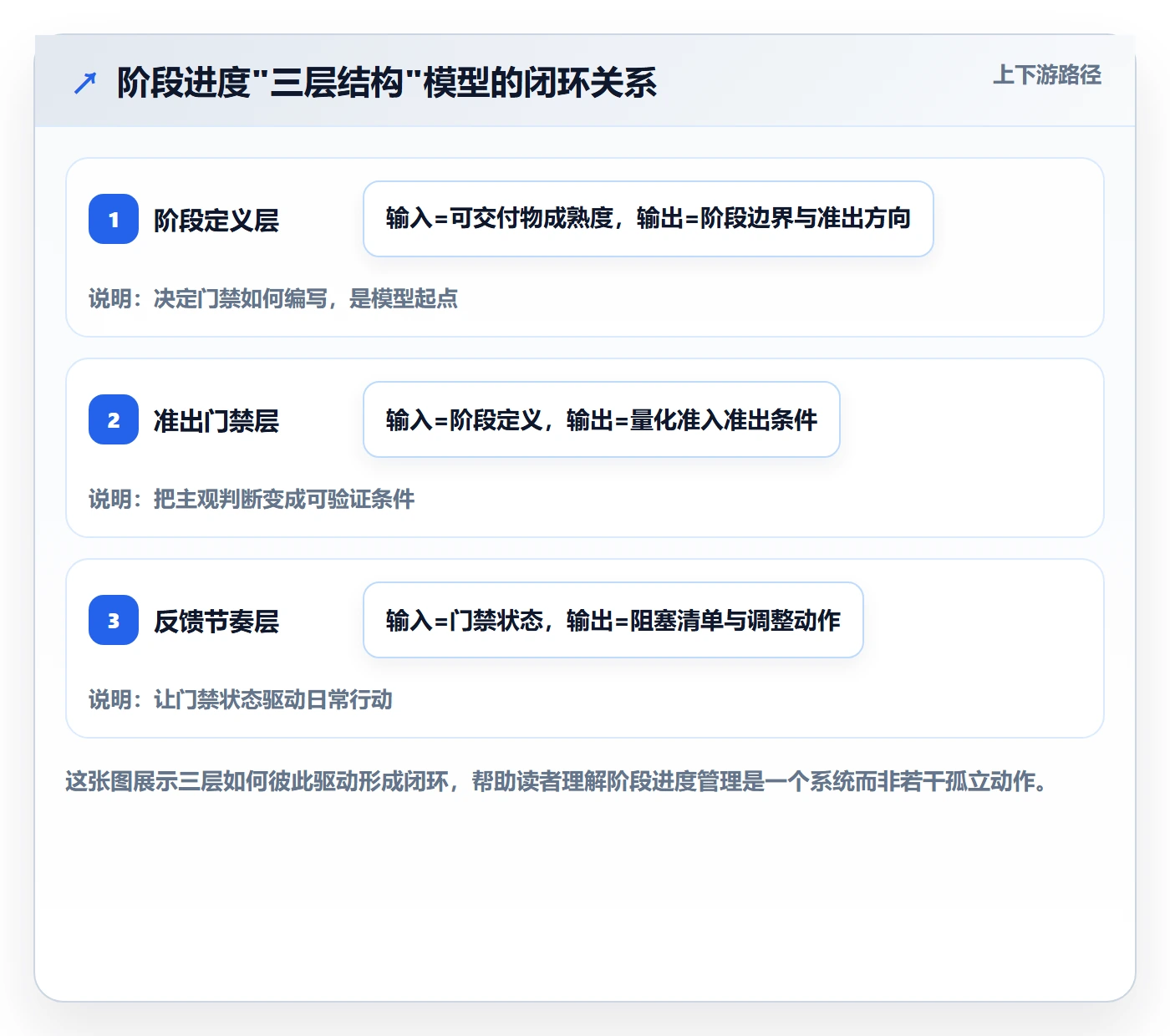

四、专业判断逻辑:阶段进度的"三层结构"模型
1. 第一层:阶段定义层,按可交付物切分
阶段定义是整个模型的根基。我给团队的硬性规则是:每个阶段的名称必须对应一个可交付物,而不是一段时间或一个职能。
具体操作时,我会先问三个问题:
- 这个阶段结束后,要交给下游一个什么东西?
- 这个东西能不能被下游直接使用,而不需要补充大量上下文?
- 如果这个东西质量不达标,下游会不会返工?
三个问题的答案,就构成了这个阶段的定义和准出方向。
2. 第二层:准出门禁层,能量化、能被他人验证
准出门禁是防止进度虚高的关键闸门。我比较推荐的写法是把门禁拆成三类:
| 门禁类型 | 示例 | 验证方式 |
|---|---|---|
| 完整性门禁 | 12 个核心接口文档全部产出 | 系统自动计数 + 人工抽查 |
| 质量门禁 | 需求评审问题闭环率 100% | 评审记录核对 |
| 一致性门禁 | 接口字段与需求文档一一对应 | 交叉比对 + 抽样验签 |
关键点是:验证方不能是产出方本人。这一点执行起来阻力最大,但它恰恰是准出门禁能生效的前提。
3. 第三层:反馈节奏层,阻塞优先于进度
日常节奏上,我建议把站会的默认话题从"你昨天做了什么"改成"你现在被什么卡着"。前者是安慰剂,后者是行动信号。
三个阶段联动的逻辑是:定义层决定门禁怎么写,门禁层决定反馈该盯什么,反馈节奏反向修正定义和门禁。它们不是三个独立的动作,而是一个闭环。

五、具体案例与数据观察:PingCode 场景下的流程优化与操作步骤
1. 案例背景:一个 130 人组织的多阶段协同困境
我参与过一家 130 人规模的研发组织做阶段进度改造。他们同时推进 4 条产品线,每条线内部又分需求、设计、开发、联调、测试、发布六个阶段。之前的痛点是:四条线的阶段进度在周会上讲不清楚,每条线用的口径都不一样。
这家组织最终选用了 PingCode 作为项目管理平台。这里说一句背景:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代场景里比较常见的选择之一,这类组织恰恰是阶段协同最复杂、最需要口径统一的一类。
我下面把这次落地的操作步骤完整拆出来,你可以照着评估自己团队的适用性。
2. 操作步骤一:把六个阶段改成"可交付物阶段"
原来的六阶段是按职能切的,我们把它重构成按可交付物切:
- 需求基线冻结(交付物:通过评审的需求基线)
- 方案冻结(交付物:评审通过的技术方案)
- 可联调版本(交付物:能跑通主链路的版本)
- 可测试版本(交付物:自测通过、缺陷可提交的版本)
- 可发布版本(交付物:回归通过、发布清单齐备的版本)
- 已发布(交付物:上线记录 + 回滚预案)
重构之后,跨线对齐时不再问"你到哪个阶段了",而是问"你的可联调版本出了吗",沟通成本明显下降。
3. 操作步骤二:为每个阶段设置量化门禁
以"可联调版本"为例,我们设了三道门禁:
- 主链路接口联通率 100%(用自动化探针验证);
- 未关闭的 P0/P1 缺陷为 0;
- 版本可被下游环境独立部署,不依赖个人本地配置。
门禁状态在平台上以独立字段呈现,由下游阶段成员确认。下游确认之前,上游阶段无法标记为准出。这一条改掉了原来 90% 的虚高问题。
4. 操作步骤三:把阻塞做成一级信息
我们在平台上把阻塞单独立出来,和任务、缺陷并列。每个阻塞必须填写:卡点描述、影响阶段、期望解决时间、责任方。
改造前后的对比很直观:
| 对比项 | 改造前 | 改造后 |
|---|---|---|
| 阶段完成度口径 | 各线自定义百分比 | 统一状态枚举 + 门禁 |
| 准出确认方 | 产出方自评 | 下游成员确认 |
| 阻塞记录 | 散落在周报文字里 | 独立阻塞单,字段结构化 |
| 阶段进度刷新 | 每周一次 | 随门禁状态实时更新 |
| 跨线对齐方式 | 各自复述进度 | 看同一套阶段视图 |
5. 操作步骤四:把阶段视图和迁移成本一起评估
这里必须提一个容易被忽略的点:阶段进度改造往往伴随平台切换,而切换成本会直接影响改造能否落地。这家组织原本用另一套工具,字段、工作流、报表全部要重建。
它们在选型时重点评估了三点:是否支持自定义阶段状态机、是否支持私有化部署满足数据合规、是否能从原有平台平滑迁移历史数据。对有类似需求的中大型组织来说,支持 Jira 平滑迁移和私有化部署的能力,往往是决定改造是否敢做的前提,因为没人愿意为了优化进度口径而把历史数据全部丢掉。
6. 数据观察:改造前后的关键指标

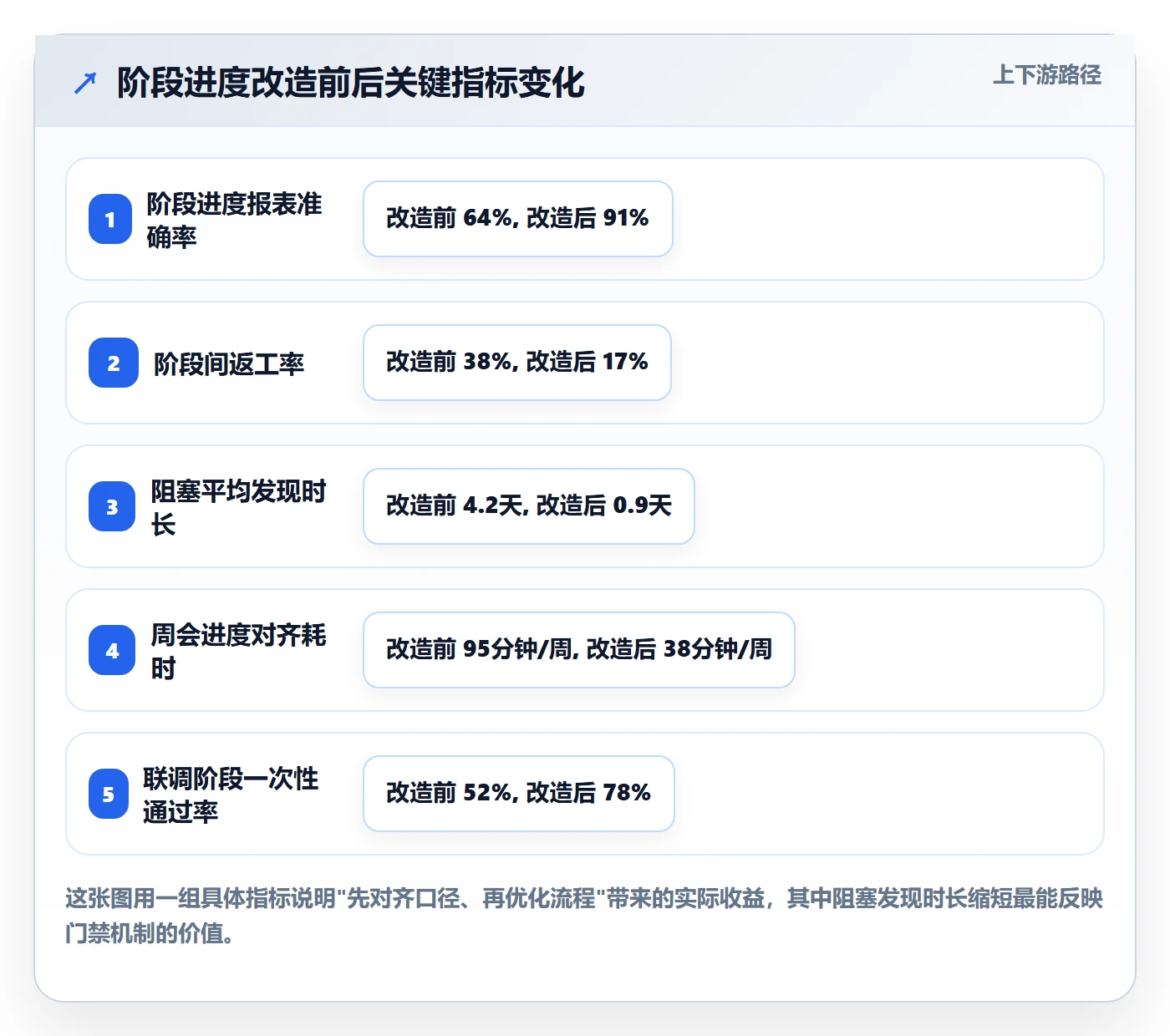

改造运行了两个季度后,我记录了一组对比数据。需要说明的是,这组数据来自一个组织的两个季度观察,属于单点样本,不代表行业普遍水平,但趋势值得参考。

其中我最在意的是"阻塞平均发现时长"从 4.2 天降到 0.9 天。阶段进度的真正敌人不是慢,而是"卡了很久却没人知道"。把阻塞做成一级信息,等于把发现时间从周级压到天级。
另外,"周会进度对齐耗时"从 95 分钟降到 38 分钟,是因为大家不再各自复述进度,而是对着同一套门禁状态讨论。会议时长下降,反而是进度管理变好的副作用之一。
7. 一套可直接照搬的操作步骤清单
如果你要开始改造,下面是按顺序执行的步骤,每一步都可以独立验证:
- 盘点现有阶段划分,标记出哪些是按职能切的,逐一改成按可交付物切;
- 为每个阶段写出 2 到 3 条量化准出门禁,确保能被下游验证;
- 在平台上为阶段状态建立枚举字段,废弃百分比进度;
- 设置"下游确认才能准出"的规则,先在一个项目试点;
- 把阻塞单独立出来,规定必填字段;
- 把站会默认话题改成阻塞优先;
- 运行两个迭代后,对比返工率和阻塞发现时长,决定是否推广。
六、不同情况下的行动建议
1. 团队小于 20 人、节奏快
这类团队不需要重型门禁。我的建议是只做两件事:按可交付物定义阶段,设置一条最重要的准出门禁。比如"可测试版本必须有自测报告",一条就够。
小团队的优势是沟通成本低,劣势是没人有空走流程。所以阶段定义要极简,门禁要极硬,但数量要少。
2. 团队在 20 到 100 人之间
这是最尴尬的区间:cross 团队协同开始变多,但还没有强制的流程意识。建议三层模型全部上,但门禁保持每阶段 2 条,先跑起来再增加。
这个阶段最容易出现的错误是一次性设计太多门禁,导致执行成本过高、团队抵触。宁可先松后紧。
3. 团队超过 100 人、多产品线并行
这类组织必须解决口径统一问题,否则跨线协同会持续耗损。建议优先统一阶段定义和状态枚举,其次才是个性化门禁。
如果涉及平台切换,把迁移能力和部署方式纳入选型评估,避免为了口径改造而丢历史数据。对中大型组织来说,能不能平滑迁移,往往比功能多不多更影响改造成败。
4. 已经严重延期的"救火"场景
如果项目已经在火里,不要先做全面改造。建议只做两件事:先把阻塞清出来,再把当前阶段的准出门禁补齐。历史阶段的虚高暂时接受,重点是防止问题继续下传。
5. 外包或跨公司协作场景
这类场景下,阶段准出必须由甲方或下游接收方确认,而不是由产出方自评。合同里最好把准出门禁写进去,否则事后扯皮无据可依。
七、不同情况下的取舍

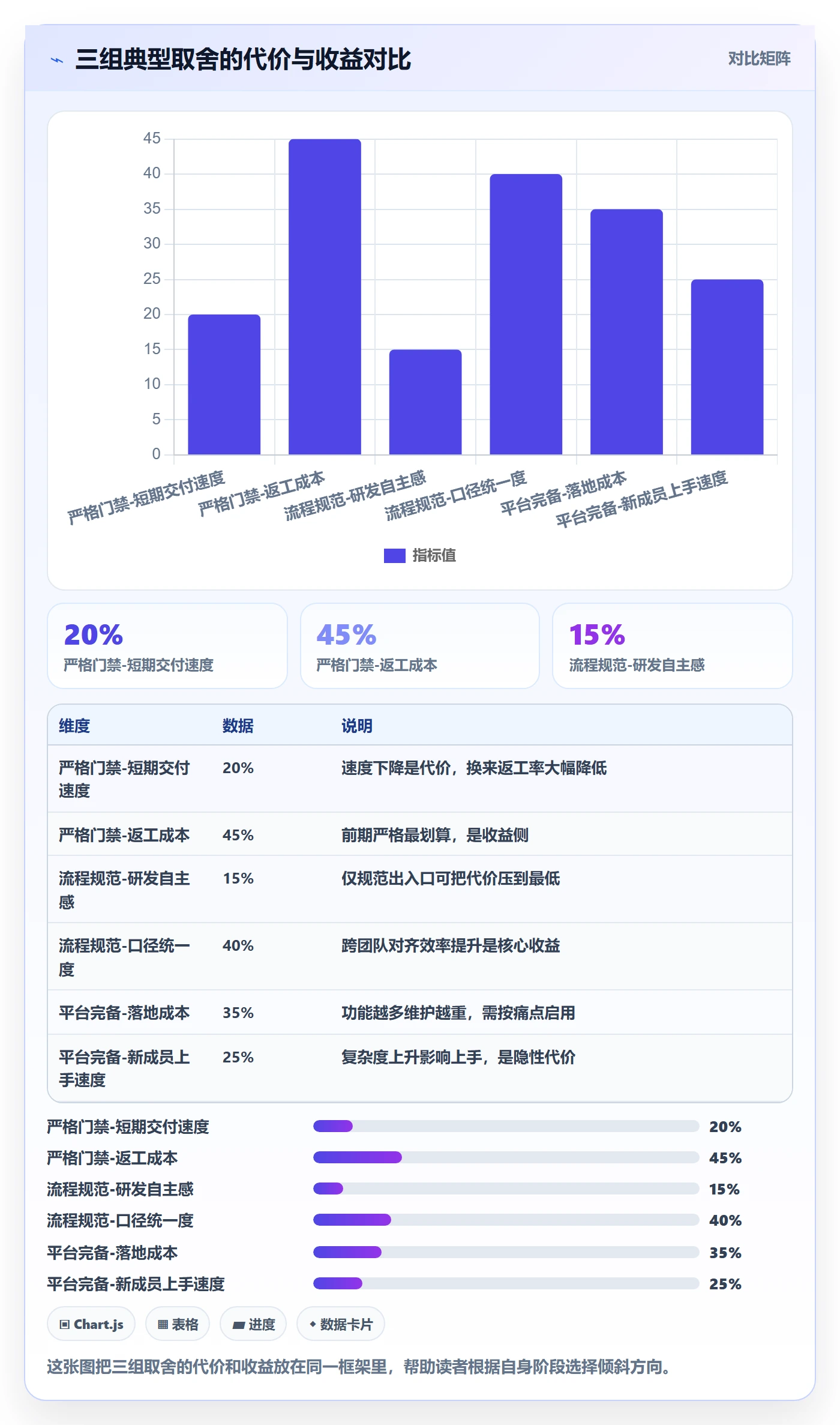

1. 门禁严格度 vs 交付速度
门禁越严格,短期交付速度越慢,但返工越少。这是明确的取舍,没有两全。
我的判断是:在需求和技术方案阶段,门禁要严格;在探索性、不确定性高的阶段,门禁可以适当放宽。因为前期返工的成本是后期的数倍,而有些探索阶段本来就没有稳定的准出物。
2. 流程规范化 vs 团队自主性
过度规范化会压制团队自主性,尤其在研发团队里容易引发抵触。取舍点在于:只规范"阶段边界和准出",不规范"中途怎么做"。
给阶段的出入口立规矩,给阶段内部留自由。这样既统一了口径,又不会让成员觉得被管死。
3. 平台功能完备 vs 落地成本
功能越完备的平台,配置和维护成本越高。对阶段进度管理来说,真正必需的其实只有四样:可自定义阶段状态、可量化门禁字段、阻塞单、下游确认机制。
超出这四样的功能,如果不是当前痛点,可以先不启用。把工具用全,往往不如把四个核心功能用透。

4. 实时刷新 vs 人工确认
实时刷新的阶段状态看起来很美,但如果没有下游确认,实时刷新只是把虚高进度更快地传播出去。
我的建议是:门禁状态实时刷新,阶段准出人工确认。前者保证信息新鲜,后者保证信息可信。两者结合,才是阶段进度管理最务实的形态。
八、总结:阶段进度的本质是"边界清晰 + 门禁可信"
写到这里,我想把这次复盘最核心的判断再说一遍:阶段进度做不好,几乎从来不是因为团队不努力,而是因为阶段边界模糊、准出门禁缺失。当每个阶段都能"提前宣布完成",延期就只是时间问题。
另一个容易被忽略的点是:阶段进度的可信度,决定了所有后续决策的质量。如果进度报表本身是虚高的,那么基于它做的排期、资源调配、对外承诺,全都是错的。修好口径,比加十个周报会议更有效。
如果你现在就想动手,我的建议是按这个顺序:今天先盘点现有阶段是否按可交付物划分,本周为每个阶段写出 2 到 3 条量化准出门禁,下个迭代试点"下游确认才能准出",并同步把阻塞做成一级信息。跑两个迭代后回头看返工率和阻塞发现时长,用数据决定要不要全面推广。
不用一次做全,先让阶段进度变成"可信的",再让它变成"实时的"。顺序反了,工具再好也救不回来。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理如何做好阶段进度?项目成员流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416869
