去年第三季度,我接手了一个已经延期六周的中台重构项目。项目群里有 47 个人,涉及 5 个小组,每周的进度汇报用三种完全不同的口径在讲"进度正常"。直到我把 30 多份周报里的日期、工时和任务状态拉进同一张表做交叉校验,才发现真实情况和汇报出来的偏差了整整 23 个百分点,有近四成的"进行中"任务,实际已经超过两周没有任何代码提交。这不是个例。在我过去接触的近百个实施型项目里,进度偏差之所以长期被忽视,根本原因不是团队不努力,而是缺少一套能把"感觉"翻译成"数字"的实操方法。
这篇文章想解决的就是这个具体问题:面对一个正在跑的实施项目,如何用可落地、可复用的数据分析方法和模板,把进度偏差从"模糊感受"变成"可测量、可归因、可行动"的量化指标。我会先给出核心结论,再讲清楚真实场景里偏差是怎么被藏住的,然后拆解常见误区、给出判断逻辑、用完整案例走一遍数据流程,最后针对不同团队规模和项目类型给出行动建议与取舍。
一、核心结论:进度偏差管理的本质是"测量口径"之争
先把我最想说的结论放在前面,避免你在细节里迷失方向。
结论一:绝大多数进度偏差问题,不是执行问题,而是口径问题。团队用"里程碑完成率"汇报,而实际应该看的是"关键路径剩余缓冲",两套口径天然会产生 15%-30% 的认知差。你以为的"小偏差",在另一套口径下可能已经是"结构性风险"。
结论二:可用的进度偏差分析,至少要同时跑三套指标,时间偏差、工作量偏差、风险偏差。只看其中任何一个,都会被误导。时间偏差说"还有 10 天",工作量偏差才告诉你"按当前速率需要 18 天"。
结论三:偏差分析的产出物不是一张红绿表,而是分级预警加干预动作清单。没有对应动作的偏差数据,只是给管理层看的表演。
这三条结论背后是一套完整的方法论,下面逐层展开。
二、真实场景:进度偏差是怎么被系统性藏住的
在讲方法之前,我想先说清楚问题真实长什么样,否则方法论会变成悬空的概念。
1. 三个层次的偏差来源
实施类项目(尤其是中大型企业的系统实施、中台建设、平台迁移)的进度偏差,通常来自三个层次,而且它们是叠加的:
- 任务层偏差:单个任务估算不准或执行超期,比如一个"接口联调"估了 2 人天,实际用了 6 人天。这是最容易被看见的层。
- 依赖层偏差:任务之间的依赖没有被识别或触发条件没满足,导致下游任务被动等待。这一层经常被忽略,因为等待看起来"不消耗工时"。
- 资源层偏差:人员被抽调、跨项目共享、请假、交接,导致名义投入和实际投入对不上。这一层最难量化,但对进度的影响往往最大。
任务层偏差只占总偏差的 30%-40%,剩下 60% 以上来自依赖层和资源层。这就是为什么很多团队"每个任务看起来都按时完成",而项目整体还是延期。
2. 汇报口径如何吃掉真实偏差
我在一个金融行业客户的实施项目里做过一次对照实验:让他们用原来的"里程碑红绿灯"口径和新的"关键路径剩余缓冲"口径同时汇报三周,结果如下:
| 周次 | 里程碑口径(原) | 关键路径口径(新) | 口径差异 |
|---|---|---|---|
| 第 1 周 | 正常(无风险项) | 缓冲消耗 42% | 被隐藏 |
| 第 2 周 | 正常(1 个黄色项) | 缓冲消耗 68% | 被隐藏 |
| 第 3 周 | 预警(2 个红色项) | 缓冲消耗 91%,已触发红线 | 晚发现 2 周 |
晚发现两周意味着什么?意味着干预窗口从"还可以调整排期和资源"缩小到"只能加班或砍范围"。这就是口径差异带来的实际代价。

3. 一个具体的反常识观察
我跟踪过的实施项目里有一个规律:项目群里发言频率和实际进度偏差高度负相关。沟通越频繁、日报越多、会议越密的项目,偏差反而越大。原因不是沟通没用,而是高频沟通掩盖了"没有数据"的事实,大家用说话的密度代替了测量的密度。
这个观察让我后来养成一个习惯:先看数据资产,再看沟通节奏。如果一个团队说不出"过去两周每个关键任务的完成速率",那它的进度汇报无论多频繁都不可信。
三、常见误区:你可能一直在用错的方法看偏差
下面这几个误区,是我在实施团队里见到最多、破坏力也最大的。
1. 误区一:用完成百分比衡量进度
"这个模块完成 80%",请问这 80% 是怎么算出来的?是任务数?人天?代码行?测试用例通过率?实践中,完成百分比是进度管理里最不可靠的一个数,因为它没有分母定义,也几乎不可验证。同一个"80%",今天和下周可以完全一样,这就是著名的"90% 陷阱",越接近完成,剩余工作越难估。
2. 误区二:把工时消耗当进度
工时消耗率高不等于进度好。一个团队可以把估时全花光而任务毫无产出,尤其是联调、返工、环境问题这类"消耗但不前进"的场景。工时是成本视角,不是进度视角。两者必须分开看。
3. 误区三:只看偏差绝对值,不看偏差速率
偏差 3 天这个数字本身没有意义。有意义的是:偏差在扩大还是在收敛?如果每周扩大 1.5 天,那 3 天只是开始;如果每周收敛 1 天,3 天可能可控。偏差的导数比偏差本身更重要,但很少有团队计算它。
4. 误区四:用统一的红黄绿标准套所有任务
关键路径上一个任务延期 1 天,可能需要整体延后 1 天;非关键路径上延期 5 天,可能对交付毫无影响。用同一套颜色规则处理这两种情况,等于把信号和噪声混在一起。偏差分析必须带权重,权重来自关键路径地位。
5. 误区五:把"没有偏差"当作目标
健康的项目一定有偏差,因为估算不可能完美。目标不是消除偏差,而是让缓冲吸收偏差并保持关键路径可控。把零偏差当 KPI,只会逼团队把偏差藏起来,这正是很多项目在最后两周"突然崩塌"的根因。

四、专业判断逻辑:三套指标加分级干预
我更推荐的做法是同时运行三套指标,配合分级干预机制。这套逻辑是我从多个延期项目中反复修正后沉淀下来的。
1. 时间偏差指标(SPI 类)
核心是计算一个可比较的进度绩效指数。传统的挣值法(EVM)里用 SPI = EV / PV,但实施型项目里 PV(计划价值)经常估不准,所以我更推荐一个简化版本:
时间偏差率 =(实际已消耗关键路径天数 − 计划已消耗关键路径天数)/ 计划已消耗关键路径天数
这个指标的好处是,它只依赖可观测的日期数据,不需要估值。经验基准是:偏差率在 ±10% 以内属正常波动;10%-25% 需要关注并启动干预;超过 25% 必须重置计划或砍范围。
2. 工作量偏差指标(吞吐类)
看单位时间内关键路径任务的完成速率。具体做法是每周统计"关键路径上完成的任务数 / 计划完成的任务数"。这个比率连续两周低于 0.8,说明团队的实际吞吐低于假设,无论时间偏差目前看起来多小,风险都在积累。
这里面有个细节值得强调:要单独统计关键路径任务的吞吐,而不是全部任务。因为非关键路径的任务完成得再多也不推动交付,混在一起会把信号稀释。
3. 风险偏差指标(缓冲类)
这是最容易被忽略但价值最高的一类。做法是:为关键路径预留一段缓冲(通常是总工期的 15%-20%),然后持续跟踪缓冲消耗率。缓冲消耗率达到 60% 但关键路径还没过半,就是强预警信号。
缓冲法的优雅之处在于:它天然区分关键路径和非关键路径,并且用一个数字综合反映了时间、依赖、资源三层的偏差。
4. 分级干预机制
有了三套指标,接下来要解决"看到偏差之后怎么办"。我把它分成四级:
- L1 正常(偏差 <10%):不动,继续观察,不产生任何会议。
- L2 关注(偏差 10%-25%):由项目经理在每日站会中标记,产出"原因假设",一周内验证。
- L3 干预(偏差 25%-40%):48 小时内召开专项会,必须产出调整方案(重排期、调资源、砍范围 三选一)。
- L4 重置(偏差 >40% 或 缓冲消耗超 90%):立即向干系人升级,重新基线化项目计划,不允许"再观察一周"。
这套机制的关键是让每一级都有明确的触发条件和动作,而不是靠感觉决定"要不要开会"。

五、案例与方法:一个 120 人实施团队的完整数据分析流程
下面用一个我全程参与的案例,把整套方法走一遍。这是某大型制造企业的一个平台迁移实施项目,团队规模 120 人,涉及 8 个交付小组,工期 9 个月,属于中大型企业级实施场景。这类项目在工具选型上通常会考虑支持私有化部署、支持从国外主流项目管理工具平滑迁移的国产平台,PingCode 就是这类中大型项目里被频繁选用的代表之一,主要服务 100 人以上组织,支持私有化部署,也被很多团队当作从国外工具迁移过来的替代选择。
下面的数据结构与流程不依赖任何特定工具,但我会在关键环节提示工具层面的实现要点。
1. 数据准备:先解决"数据源不可信"
这个项目一开始的问题和你可能遇到的一样:数据分散在三个地方,任务系统、Excel 周报、以及群聊里的口头更新。三者口径不一致,根本没法做分析。
我做的第一件事是建立单一数据源。规则很简单:任何没有记录在系统里的进度更新,一律不进入分析。口头和群聊更新可以用于沟通,但不能作为数据依据。这一条看起来严苛,但它把"我以为进展不错"的模糊状态一刀切掉了。
具体需要采集的字段:
- 任务 ID、任务名称、所属工作流
- 计划开始/结束日期、实际开始/结束日期
- 是否为关键路径任务(布尔标记)
- 计划工作量(人天)、实际工作量(人天)
- 任务状态(未开始/进行中/已完成/阻塞)
- 最近一次状态变更时间(用于识别"僵尸任务")
- 阻塞原因分类(如:环境、依赖、资源、需求变更、技术难点)
其中"最近一次状态变更时间"这个字段是我特别加进去的,它能自动识别那些长期停在"进行中"却不动的任务,前面提到的四成僵尸任务,就是靠这个字段抓出来的。
2. 数据处理:三套指标的计算脚本
数据准备好之后,我用一段 Python 脚本把三套指标算出来。这里给出核心逻辑供参考:
import pandas as pd
from datetime import date
df = pd.read_csv("task_data.csv", parse_dates=["plan_start", "plan_end", "actual_start", "actual_end", "last_update"])
today = pd.Timestamp(date.today())
1. 时间偏差率:仅针对关键路径任务
cp = df[df["is_critical_path"] == True].copy()
cp["plan_elapsed"] = (today - cp["plan_start"]).dt.days.clip(lower=0)
cp["actual_elapsed"] = (today - cp["actual_start"]).dt.days.clip(lower=0)
cp = cp[cp["plan_elapsed"] > 0]
time_deviation = (cp["actual_elapsed"].sum() - cp["plan_elapsed"].sum()) / cp["plan_elapsed"].sum()
2. 工作量偏差率:过去两周关键路径任务的完成速率
recent = cp[cp["plan_end"].between(today - pd.Timedelta(days=14), today)]
throughput_ratio = recent["actual_end"].notna().sum() / max(len(recent), 1)
3. 缓冲消耗率:假设项目缓冲为总工期的 18%
buffer_total_days = (df["plan_end"].max() - df["plan_start"].min()).days * 0.18
buffer_consumed = (today - df["plan_start"].min()).days - (df[df["actual_end"].notna()].shape[0] / len(df)) * (df["plan_end"].max() - df["plan_start"].min()).days
buffer_rate = buffer_consumed / buffer_total_days
print(f"时间偏差率: {time_deviation:.2%}")
print(f"工作量偏差率: {throughput_ratio:.2%}")
print(f"缓冲消耗率: {buffer_rate:.2%}")
这段脚本我建议你能跑就跑,跑不了也要用 Excel 手工算一遍,关键是每个月至少跑一次完整的指标,而不是只跑其中一个。
3. 结果:这个项目前六周的数据

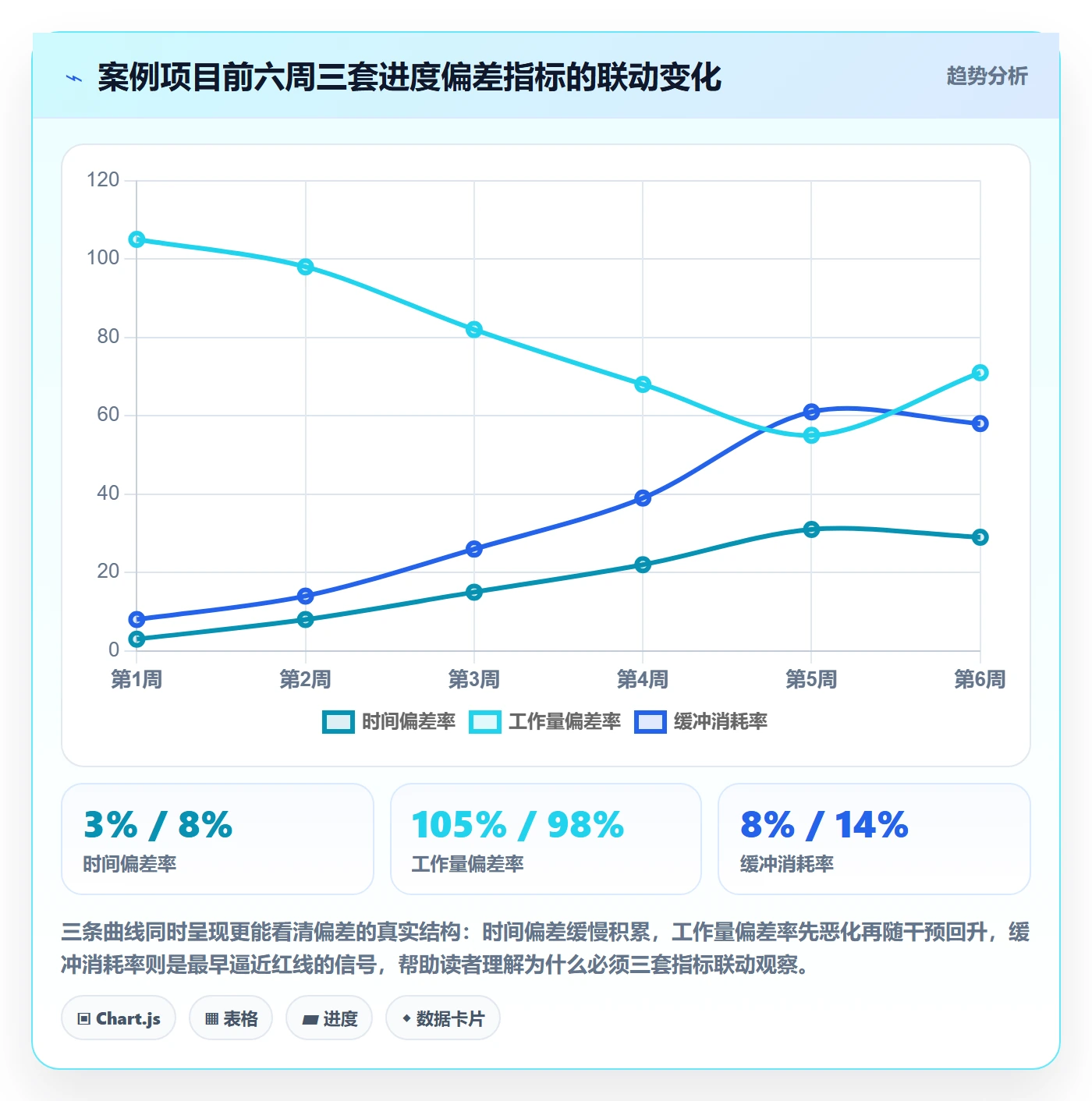

项目启动后的前六周,我每周跑一次这套指标,结果如下:
| 周次 | 时间偏差率 | 工作量偏差率 | 缓冲消耗率 | 干预等级 |
|---|---|---|---|---|
| 第 1 周 | +3% | 105% | 8% | L1 |
| 第 2 周 | +8% | 98% | 14% | L1 |
| 第 3 周 | +15% | 82% | 26% | L2 |
| 第 4 周 | +22% | 68% | 39% | L2 |
| 第 5 周 | +31% | 55% | 61% | L3 |
| 第 6 周 | +29% | 71% | 58% | L3 |
注意第 5 周和第 6 周的变化:时间偏差率没有继续扩大,甚至小幅收敛,但缓冲消耗率依然在 60% 附近。这说明第五周触发的 L3 干预起效了,团队通过补充两名关键路径人员把吞吐拉回来了。如果没有缓冲消耗率这个指标,很可能在第 4 周看到"工作量偏差率 68%"时以为还行,从而错过了最佳干预窗口。

4. 归因:偏差到底来自哪里

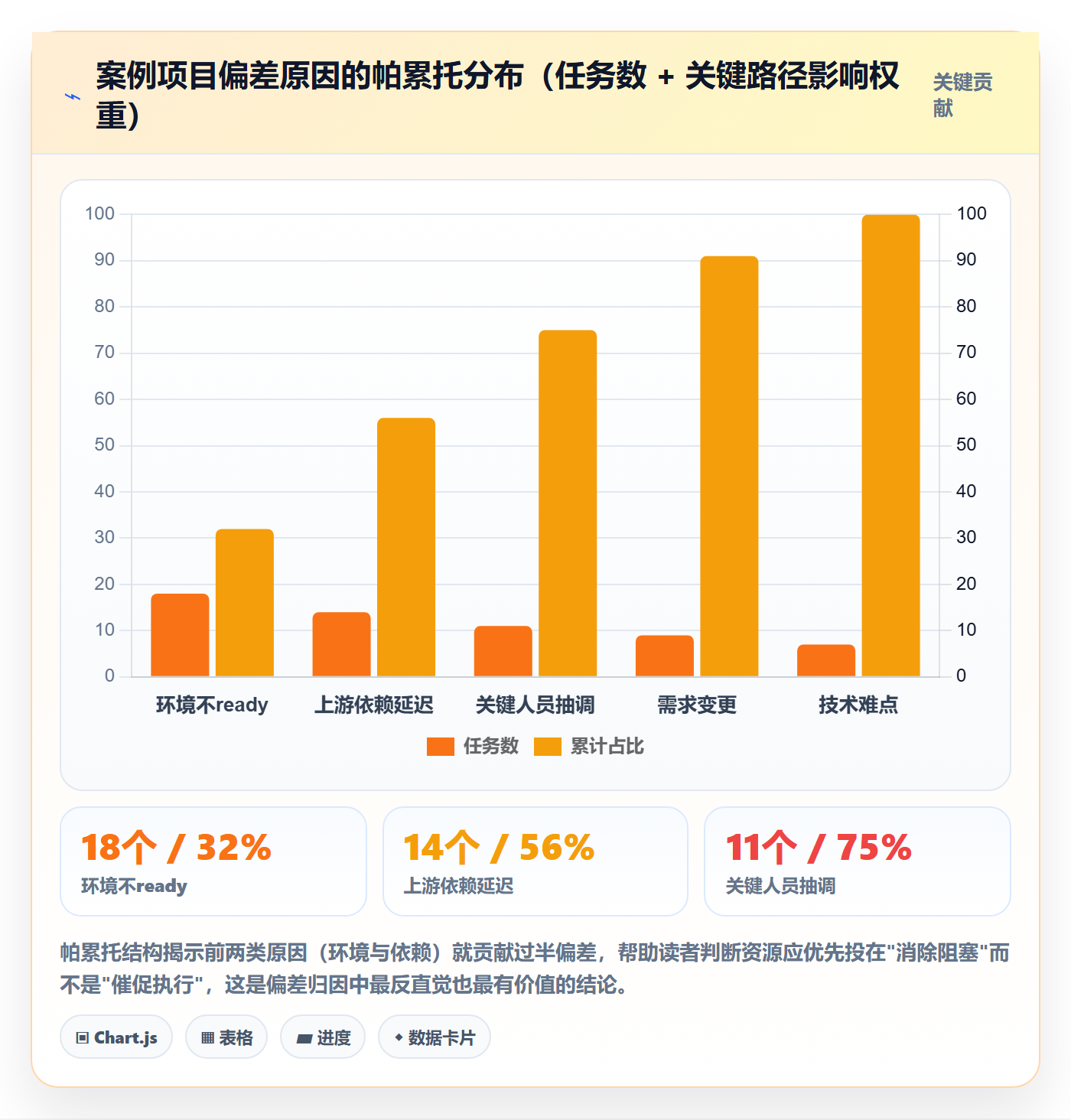

触发干预只是第一步,真正解决问题要靠归因。我按阻塞原因分类统计了所有偏差任务:
| 阻塞原因 | 涉及任务数 | 平均延期天数 | 对关键路径的影响 |
|---|---|---|---|
| 环境不ready | 18 | 4.2 | 高 |
| 上游依赖延迟 | 14 | 3.8 | 高 |
| 关键人员抽调 | 11 | 5.6 | 高 |
| 需求变更 | 9 | 6.1 | 中 |
| 技术难点 | 7 | 4.5 | 中 |
这张表说明了一个重要判断:影响进度最大的不是技术难点,而是环境、依赖和人员抽调,都是管理可控项。换句话说,偏差的大部分原因在项目经理手里,不在工程师的技术能力里。这个归因结论直接改变了后续的管理动作:重点从"催工程师"转向"提前搞定环境和依赖"。

5. 模板:可直接套用的进度偏差分析报告结构
把上面的流程固化成一份模板,方便你每次复用。我推荐的结构是:
- 本周快照:三套指标的本周值 + 上周值 + 变化方向(三行表格搞定)。
- 关键路径状态:列出所有关键路径任务,标注状态和最近变更时间。
- 僵尸任务清单:超过 10 天无状态变更的"进行中"任务。
- 偏差归因:本周新增偏差的原因分类统计。
- 干预动作:按 L1-L4 分级给出本周动作和负责人。
- 风险预判:基于偏差速率,预测两周后可能触发的新等级。
这份报告控制在一页 A4 以内,不需要任何花哨的图表。它的价值不在于好看,而在于每周都用同一把尺子量同一件事。在工具层面,如果你用的平台支持自定义工作流、关键路径标记和状态变更时间戳,这份报告基本可以自动生成 80% 以上的内容,剩下的靠人工归因补全即可。
六、不同情况下的行动建议
方法不是放之四海皆准的。下面按团队规模和项目类型给出差异化建议。
1. 按团队规模
20 人以下的团队:不要上完整的三套指标体系,太重。只保留"关键路径任务清单 + 每周缓冲消耗率"两项就够。核心是养成"用数据而不是用感觉看进度"的习惯,工具用 Excel 或任何表格即可。
20-100 人的团队:可以上两套指标(时间偏差 + 缓冲消耗),每周跑一次,配合 L1-L3 三级干预。这个规模下最容易出现"小组之间口径不一致"的问题,建立单一数据源比什么都重要。
100 人以上的团队:三套指标全开,并考虑引入支持私有化部署、能承载关键路径标记和工作流自定义的项目管理平台。这类团队往往还面临从国外工具迁移过来的需求,选型时要重点验证数据迁移的完整性和关键路径字段的可配置性。这个规模下,指标体系必须固化成工具里的字段和报表,靠人工维护必然失败。

2. 按项目类型
一次性交付项目(如系统上线):重点看缓冲消耗率和关键路径,时间偏差率参考即可。这类项目对延期最敏感,缓冲是最直接的预警。
持续迭代型项目(如产品版本):重点看工作量偏差率和吞吐率,弱化时间偏差。迭代型项目的节奏比绝对日期更重要。
多方协作的实施项目(如平台迁移):三套指标全用,额外强化依赖层分析。这类项目的偏差 60% 以上来自依赖,必须单独建依赖台账。
3. 按偏差严重程度
- 偏差 <10%:什么都不做,避免过度干预伤害团队节奏。
- 偏差 10%-25%:做归因,不做调整。先搞清楚为什么,再决定动不动。
- 偏差 25%-40%:启动干预,重排期优先于加班。加班只能解决短期吞吐,解决不了结构性偏差。
- 偏差 >40%:重置计划或砍范围,二选一,不要试图"扛过去"。绝大多数扛过去的项目最后都变成了长期拖尾。
七、不同情况下的取舍:指标精度与执行成本的平衡
最后说取舍,因为方法论最大的敌人不是"不会用",而是"用得太重导致放弃"。
1. 精度 vs 频率的取舍
每周跑一次三套指标的完整版,是我验证过性价比最高的频率。不要追求每日更新,日粒度的进度数据噪声极大,一天的波动可能只是例会占用或天气问题,反而制造焦虑。也不要低频到每两周一次,那时偏差已经积累到难以扭转。
2. 量化 vs 归因的取舍
量化指标告诉你"有偏差",归因分析告诉你"为什么"。两者缺一不可,但优先级不同:先保证指标准确,再追求归因深度。我见过太多团队归因讨论得热火朝天,但指标口径一直没校准。没有准确的偏差数字,归因只是各说各话。
3. 工具化 vs 手工的取舍
20 人以下手工即可;20-100 人可以半自动(脚本 + 表格);100 人以上必须工具化。这里有个判断标准:如果维护这套指标本身每周消耗超过团队总工时的 1%,就说明方法太重了,要么简化指标,要么加大工具投入。
工具选型上,中大型企业要特别注意两个能力:一是关键路径字段能否自定义并在报表里聚合;二是私有化部署和数据迁移的平滑程度。对于正在从国外主流项目管理工具迁移过来的团队,迁移的完整性直接决定了历史偏差数据能否用于基线对比,没有历史基线,第一轮指标跑出来是没有参照的。
4. 严格 vs 灵活的取舍
分级干预机制(L1-L4)建议严格执行,但触发阈值的具体数字可以根据项目特征微调。比如高风险项目可以把 L3 阈值从 25% 下调到 20%,宽松的探索型项目可以上调到 30%。阈值可调,但"有阈值、有动作"这个原则不可动摇。没有阈值的偏差管理,最后都会退化成拍脑袋。
5. 我要特别提醒的一个取舍
不要为了指标好看而调整口径。这是进度管理里最隐蔽也最致命的腐败。当"缓冲消耗率"逼近红线时,把缓冲天数加大、把关键路径重定义为非关键、把统计周期从两周改成三周,这些动作都会让数字立刻变好看,但项目本身的偏差一点没变。我见过的最惨项目,就是用这种方式连续三个月"保持健康",然后在一个月内彻底崩盘。
判断一个团队是否存在这种问题的信号很简单:看它的指标口径在过去三个月里有没有改过。正常情况下,口径应该非常稳定;如果频繁调整,那调整的动机通常不是方法优化,而是掩盖数字。
方法的意义是把真相暴露出来,而不是把真相包装得好看。这一点如果守不住,前面所有的指标、模板、分级机制都毫无意义。
下一步,我建议你先做一件事:找出你手头项目最近两周的关键路径任务清单,算一下它们的实际消耗天数和计划消耗天数之比。这一个数字,就能让你对项目的真实状态建立起第一份可信的判断。等你跑通了这一项,再逐步加缓冲消耗率和归因分析。进度偏差管理不是一次性的方法论改造,而是一个每周重复的小习惯,而它带来的决策质量提升,通常在第三周就会开始显现。
常见问题解答(FAQ)
1. 进度偏差到底该用SV还是SPI来衡量?两者有什么本质区别?
我们团队最近在复盘一个延期比较严重的项目,有人说要看SV,有人说要看SPI,搞得我有点懵。我自己的理解是SV是绝对差值,SPI是相对比值,但具体该用哪个来判断项目健康度,还是两个都要看,我一直没想清楚。
SV是进度偏差的绝对值,等于挣值EV减去计划价值PV,单位是金额或人天;SPI是进度绩效指数,等于EV除以PV,是个无量纲比值。判断依据要分两个层面:第一,如果你要向上汇报'这个项目相当于落后了多少工作量',用SV更直观,比如SV等于负20人天,老板一听就懂;
第二,如果你要横向对比不同规模项目的进度健康度,用SPI更公平,0.9代表完成了计划的90%。实操建议是两个都算,但设阈值时以SPI为主、SV为辅:SPI低于0.9且SV的绝对值超过团队一周产能时,才触发正式纠偏动作,否则容易对小偏差过度反应。
2. 小团队没有专职PMO,怎么用最低成本把进度偏差数据跑起来?
我们是一个二十来人的实施团队,没有专职PMO,老板又要求每周看到进度偏差数据。我试过用Excel手工统计,但每次更新都特别痛苦,数据还经常对不上。我就想知道,在没有专业工具支持的情况下,有没有一套轻量但靠谱的做法。
最低成本的做法是抓住三个数据源:任务计划完成时间、任务实际完成时间、任务预估工作量,其余字段先不要。具体操作分三步:第一步,每周固定一个截止时点,比如周五下午5点,让每个人只更新自己名下任务的状态和剩余工作量,不要让大家填完成百分比,因为这个字段主观性太强、最容易失真;
第二步,用一张表算出每个任务的PV、EV,PV按计划应完成的工作量累加,EV按实际已完成任务的工作量累加,SPI就是两者之比;第三步,只对SPI低于0.9的任务做下钻,看是卡在谁那里、卡了几天。判断依据是:数据口径宁少勿多,字段越少越容易坚持,连续跑四周后数据可信度才会明显提升。
3. 实施类项目的进度偏差和研发类项目有什么不同,能不能套用同一套模板?
我们公司既有研发团队也有实施交付团队,研发那边有一套进度偏差分析模板,领导想直接推广到实施团队。但我总觉得实施项目客户现场变数太多,直接套用不太对。我想搞清楚这两类项目在进度偏差分析上的核心差异到底在哪。
核心差异在于'计划基线'的稳定性。研发项目的需求相对可控,基线一旦确定,PV曲线基本平滑;实施项目的范围经常被客户现场需求、环境问题、验收标准变化打断,基线本身就频繁漂移。
所以实施团队不能照搬研发模板,要做两个改造:第一,把基线变更单独记录,每次客户提出新需求就更新一次PV并留痕,否则SPI会被'计划外工作'污染得毫无意义;第二,增加'客户侧等待时长'这个维度,把因客户原因导致的停滞单独统计,不要算进团队执行偏差里。
判断依据是:如果不做这两项区分,实施团队的SPI会长期虚低,团队会被冤枉,管理层也会误判真实瓶颈。
4. 进度偏差数据算出来了,但怎么让它真正驱动行动而不是变成一张没人看的报表?
我们每周都在出进度偏差报表,SPI、SV都算得挺全,但发出的报表基本没人仔细看,会上也没人根据数据做决策。我感觉这套东西慢慢变成了形式主义,想知道怎么让这些数据真正影响到项目动作。
关键在于把偏差数据和具体决策挂钩,而不是只做展示。可执行的做法是设三层响应机制:第一层,SPI在0.9到1.0之间,只做记录,不打扰任何人,避免狼来了效应;第二层,SPI在0.8到0.9之间,由项目负责人当天给出一个明确的补救动作,比如调整任务优先级或补充人力,并写清预计恢复日期;
第三层,SPI低于0.8,直接升级到部门层面,触发范围、资源或交付时间的重新谈判。判断依据是:数据只有绑定到'谁在什么时间必须做什么'才有价值,报表本身不产生行动。另外建议每次复盘只挑偏差最大的三个任务深挖,全量分析反而会稀释注意力。
核心关键词
文章包含AI辅助创作:进度偏差实操方法:实施团队提升进度管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414669
读者评论
缓冲消耗率这个指标我们团队试过两个月,确实比红黄绿灯敏感得多,但前提是关键路径要识别得准。我们一开始关键路径画错了,结果缓冲消耗率一直虚高,反而制造了不必要的焦虑。想问问作者,关键路径识别这块有没有什么实操校验方法?
文章里提到的三套指标同时跑,思路没问题,但实际操作中数据采集成本很高。我们30人左右的团队试过类似的方案,每周光整理关键路径任务吞吐就要花半天,后来只能简化成只看时间偏差加缓冲。想问在中小团队里有没有更轻量的落地方式?
沟通频率和进度偏差负相关这个观察挺扎心的。我们项目就是每天站会加周报,但认真回头看,能说清楚每个关键任务实际完成速率的周次不到三分之一。不过文章大部分篇幅在讲方法论框架,真正涉及具体模板和公式细节的内容偏少,希望能看到完整的数据表结构示例。
