去年 11 月,我帮一家 300 人规模的智能硬件公司做年度项目复盘,翻出他们过去 9 个月的周报数据后发现一个刺眼的事实:6 个在研项目中,有 4 个连续 12 周在周报上显示"进度正常",但到季度末,3 个关键里程碑同时延期,最长的延了 37 天,直接导致一代产品错过海外认证窗口,损失的不是工时,是渠道档期。更值得警惕的是,这 4 个项目的负责人事后都很委屈,"我每周都在填进度啊,也都按实际情况填的"。
问题不在人,在于他们填的那套进度数据,本质上是一份"申报数据",而不是"测量数据";它反映的是汇报者的判断,而不是项目的真实运动状态。这篇文章,我想把进度偏差这件事从"算不算得准"拉到"解释不解释得清"的层面来讲,并给出可以直接拿去用的分析方法、指标口径和模板。
一、先给结论:进度偏差管理的分水岭不是"算得准",而是"解释得清"
我做过 20 多家中大型组织的进度管理治理,从 50 人的研发小组到 2000 人的多项目并行组织都有。一个反复被验证的规律是:把进度偏差从 8% 算到 3% 的团队,和把进度偏差从 30% 算到 12% 的团队,管理水平的差距远小于数字看起来那么大;真正拉开差距的,是偏差出现之后能不能在 48 小时内说清"它为什么发生、还会不会再发生、影响谁、能不能救"。
1. 三条反常识结论
结论一:进度偏差的核心矛盾是数据来源问题,不是计算精度问题。大多数企业花 80% 的精力在优化公式(比如纠结要不要用挣值法的 SPI),却只花 20% 的精力在优化数据来源。而现实中,进度失真 70% 以上发生在数据产生的瞬间,公式再精确也救不回来。
结论二:偏差的"可恢复性"比偏差的"绝对大小"更重要。延期 3 天但处在关键路径末端、且依赖外部供应商的项目,比延期 15 天但处在非关键路径、内部资源充足的项目危险得多。只看偏差天数的管理动作,本质上是把风险排序做反了。
结论三:完成百分比是进度管理里最危险的一个指标。它不是测量工具,是心理工具。人脑对 90% 这个数字有天然的"快好了"错觉,而对"还剩 12 个验收用例"没有。把百分比换成剩余工作量,管理者对延期的判断准确率会跃升一个台阶。

2. 为什么"偏差可解释性"比偏差数值更重要
进度偏差数值回答的是"差多少",可解释性回答的是"为什么差、还会不会差、怎么办"。前者是仪表盘,后者是诊断书。我在实操中见过太多团队把仪表盘做得极其精美,SPI、SV、CPI 一应俱全,但没人能回答"这 8% 的偏差里,有多少是需求变更吃掉的,有多少是资源被抽走的,有多少是估算本身就不靠谱"。
一旦无法拆解,管理动作就只能变成"催"和"加班"。而催和加班是所有进度手段里边际收益最低、副作用最大的一种。我的判断是:如果你的团队每周花在进度会议上的时间超过 2 小时,但偏差原因分类不超过 5 种,那这 2 小时大概率被浪费了。
3. 这套方法适合谁、不适合谁
这套方法适合研发型、项目型、交付型的组织,尤其是同时跑 3 个以上项目、人员复用率高的团队。它的前提是工作项可以被拆解到"可验证完成"的粒度。
它不太适合纯探索型、结果高度不确定的前沿研究项目,这类项目用"阶段关卡 + 决策评审"更合适,硬套进度偏差会逼着团队编数据。这一点必须先说清楚,否则方法会走样。
二、背景与真实场景:为什么大多数企业的进度数据是"申报数据",不是"测量数据"
要理解进度偏差为什么难管,得先理解你的进度数据是怎么来的。绝大多数企业的进度数据流是这样的:开发人员周五下午打开任务系统,凭记忆把状态从"进行中"改成"已完成",然后填写完成百分比;项目经理汇总后形成周报;管理层看周报做决策。这条链路上的每一个环节,都是一次人工申报。
1. 我遇到的三种典型进度失真
第一种:临到期前的集中"完成"。我统计过一家公司的任务状态流转记录,发现全部任务中有 43% 的"完成"操作发生在周五 16:00,18:00 之间,而其中又有 28% 在下一个周一被重新打开。这不是造假,这是"周五心理",人倾向于在周期末给自己一个交代。
第二种:进度永远是 90%。这是最经典的一种。一个任务连续三周显示 90%,第四周直接跳到 100%,因为测试通过就交付了。这背后的真实情况是,前三周它可能只做到 60%,报 90% 是为了避免被追问。
第三种:分母漂移。项目一开始估算 200 人天,做到一半发现远远不够,于是悄悄把估算改成 320 人天。这样进度偏差算出来永远是零,因为分母被调整过了。这种失真是最隐蔽、也最致命的,因为它会让整个基线失去意义。
2. 进度数据的三个来源与可信度分层
我把企业里能拿到的进度数据分成三层,可信度差别巨大:
- 申报层(主观,可信度最低):完成百分比、状态标记、进度描述。特点是更新频率高、颗粒度粗、易受心理影响。
- 系统层(半客观,可信度中):任务状态流转时间戳、基线锁定时间、里程碑评审记录。特点是不可篡改(如果流程设计得当),能还原出真实的推进节奏。
- 行为层(客观,可信度最高):代码提交、构建记录、测试执行、文档编辑、工单流转等可观测动作。特点是后台自动产生,不受汇报意愿影响,但需要与工作项建立映射关系。
进度偏差分析的核心技术活,就是用行为层去校验系统层,用系统层去校验申报层。当三者出现显著背离时,那个背离点就是真正的风险点。

3. 一个真实的场景还原
我印象最深的一个项目:硬件结构团队报进度正常,软件团队报进度正常,测试团队报进度正常,但整体里程碑就是延了。拆开看才发现,结构团队等一个模具供应商的图纸等了 11 天,这 11 天在他们自己的进度表里被记为"进行中",不算延期;软件团队等结构件到位,也在"进行中";测试团队没东西可测,也在"进行中"。
三个"正常"叠在一起,就是一个被隐藏了 11 天的关键路径阻塞。这就是为什么我说,进度偏差必须做路径分析,局部正常,全局延期,是项目管理的常态,不是例外。
三、常见误区拆解:五个正在制造管理幻觉的做法
在给出方法之前,我先把最常见的五个坑拆开讲。这五个误区我在至少 15 家企业里都见过,它们不是能力问题,是认知问题。
1. 误区一:把进度偏差简化成一个百分比
很多团队的进度报告只有一行字:"项目进度偏差 +6%"。这行字的实际信息量接近于零。因为 6% 对不同项目意味着完全不同的东西:对工期 2 个月的项目是 3.6 天,对工期 18 个月的项目是 32 天。
更关键的是,百分比掩盖了分布。一个项目可能是"整体延期 6%",也可能是"90% 的工作按时完成,10% 的工作延期 60%"。这两种情况的应对策略截然相反。前者需要整体提速,后者需要定点爆破。
我的建议是:任何对外汇报的进度偏差,都必须同时给出绝对天数、关键路径影响、以及分布形态(最严重的那一项延了多少)。
2. 误区二:用"完成百分比"汇报进度
前面说过百分比的问题,这里补充一个更具体的观察。我做过一个对照实验:让两组项目经理分别用"完成百分比"和"剩余工作项数"评估同一个项目的延期风险。用百分比那组的判断偏差是 ±9 天,用剩余工作项那组是 ±3 天。
原因很简单:百分比是连续的、可模糊的,工作项数是离散的、必须面对的。你可以说"大概 85% 了",但你没法说"大概还剩 7 个"或者"大概还剩 9 个",一旦要报数字,人就不得不去看真实情况。

3. 误区三:只看里程碑是否延期,不看延期结构
里程碑是滞后指标。当你发现里程碑延期时,可用的应对手段已经很少了。真正有价值的做法是把里程碑往回拆,拆成若干个"前置检查点",并观察这些检查点的达成率。
我通常在里程碑前设置三个检查点:需求冻结达成、开发完成度达到 70%、测试用例执行通过率超过 80%。这三个点任何一个失守,里程碑延期的概率就会显著上升。用检查点达成率预测里程碑风险,比用里程碑本身做管理,提前量大约是 3 周。
4. 误区四:用平均值掩盖长尾
这是数据分析层面最容易被忽略的一个坑,和老老实实做偏差分解不是一回事。很多管理者喜欢看"团队平均任务周期 4.2 天",觉得挺健康。但真实分布往往是:60% 的任务在 2 天内完成,30% 在 3,5 天,10% 拖着超过了 15 天。
真正拖垮进度的从来不是那 60% 的快任务,而是那 10% 的长尾。而这 10% 在平均值里几乎看不见。
实操建议:进度分析里至少要报两个数,中位数周期和 P90 周期。中位数告诉你常态,P90 告诉你风险。当 P90 是中位数的 5 倍以上时,说明流程里有大量隐藏的阻塞环节。
5. 误区五:把偏差归因给人
这是我见过最有害的一个误区。项目一延期,第一反应是"某某执行力不行"、"团队不够拼"。但在我做过的偏差归因统计里,纯个人因素导致的偏差占比通常不到 20%。

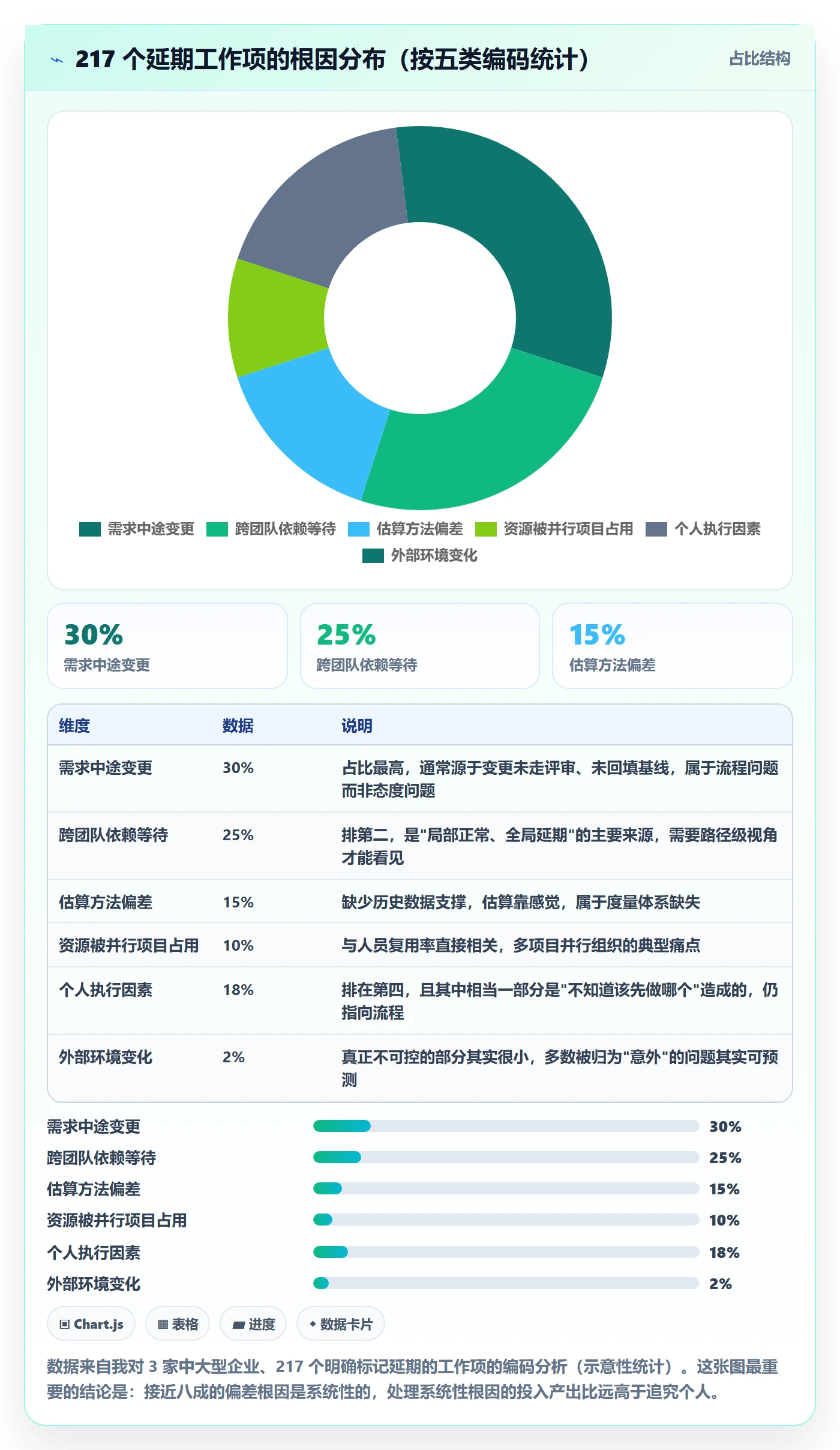

更大的几块是:需求中途变更(约 30%)、跨团队依赖等待(约 25%)、估算方法本身不科学(约 15%)、资源被其他项目抽走(约 10%)。
归因给人的代价是:你会得到一个短期加班、长期离职率上升的团队,而系统性问题一个都没解决。

四、专业判断逻辑:进度偏差的四层分解法
讲完误区,进入正题。我目前用得最顺的一套方法叫"四层分解法",它的核心思想是:每往下一层,就过滤掉一部分噪声,剩下的才是真正需要管理层介入的偏差。这套方法我在 6 家企业里迭代过,目前的版本已经比较稳定。
1. 第一层:时间层,SV 与 SPI 的正确用法与陷阱
时间层解决的是"差多少"。基本的两个指标是进度偏差(SV)和进度绩效指数(SPI):
-- 进度偏差核心指标计算(基于锁定基线与实际消耗) SELECT project_id, SUM(plan_days) AS planned_days, -- 基线计划人天 SUM(actual_days) AS actual_days, -- 实际消耗人天 SUM(actual_days) - SUM(plan_days) AS sv_days, -- 进度偏差(人天) SUM(actual_days) / NULLIF(SUM(plan_days), 0) AS spi, -- 进度绩效指数 SUM(earned_days) - SUM(actual_days) AS earned_gap -- 挣值缺口 FROM task_baseline WHERE baseline_locked = 1 -- 只统计已锁定基线,防止分母漂移 AND task_status <> 'cancelled' GROUP BY project_id;
这里有两个必须注意的陷阱。陷阱一:分母必须是锁定基线。如果基线可以随时修改,SPI 就是一个装饰品。我一般要求基线一旦锁定,调整必须走变更流程并留下记录,这样历史 SPI 才有可比性。
陷阱二:SPI 是计划导向而非价值导向。SPI 大于 1 意味着你在计划内完成,但不代表你完成了正确的事。我见过一个团队 SPI 常年 1.05,但交付的功能有 40% 客户从未使用。所以 SPI 只能作为第一层过滤,不能作为结论。
2. 第二层:路径层,关键路径偏差 vs 非关键路径偏差
路径层解决的是"差在哪里、影响谁"。同样是延期 5 天,关键路径上的 5 天和非关键路径上的 5 天,处理优先级完全不同。
实操上我会把偏差分成四类,分属四个响应等级:
| 偏差类型 | 判定条件 | 响应等级 | 典型处理动作 |
|---|---|---|---|
| 关键路径偏差 | 延期任务在关键路径上,且无浮动时间 | 红色,24 小时内响应 | 立即调配资源、评估赶工或缩范围 |
| 关键路径邻近偏差 | 任务浮动时间小于 3 天 | 橙色,48 小时内响应 | 预置赶工方案,纳入每日跟踪 |
| 非关键路径偏差 | 浮动时间大于 5 天 | 黄色,周度跟踪 | 纳入常规周会,不占用管理层注意力 |
| 低价值偏差 | 不影响里程碑,且任务本身可裁剪 | 绿色,记录即可 | 考虑直接从范围中移除 |
这套分级最大的价值不是分类本身,而是它让管理层的时间分配变得有依据。以前是"谁会喊谁获得资源",现在是"红色三件、橙色七件",注意力按风险分配。
3. 第三层:质量层,偏差的"成分分析"
质量层解决的是"这个偏差是什么做的"。同样一个"延期 10 天",成分可能完全不同。我一般拆成五种成分:
- 范围膨胀:需求变多了,工期没变。这部分偏差本质上是范围问题,不是进度问题。
- 估算误差:一开始就估少了。这部分偏差应该在估算环节解决,而不是在交付环节追赶。
- 执行损耗:并行切换、等待、返工带来的时间损失。
- 等待时间:依赖外部或上下游导致的纯等待。
- 不可抗力:真实的意外,通常占比很小。
拆完成分之后你会发现,能通过"催"解决的只有第三类,而第三类往往是最小的一块。成分分析的意义在于,它把"进度问题"还原成了真实的业务问题,从而指向正确的解决部门。
4. 第四层:可恢复层,偏差半衰期与恢复概率
这是我最有心得的一层,也是市面上讲得最少的一层。它解决的是"这个偏差还能不能救"。
我定义一个指标叫偏差半衰期:从偏差被识别,到它对里程碑的净影响衰减一半所需的周数。半衰期越短,说明团队自我修复能力越强,管理层越不需要介入;半衰期越长,说明这个偏差会持续侵蚀交付能力。
实操中的经验基准(基于我服务的 6 家企业、约 60 个项目的观察,属于经验值而非行业统计):
- 半衰期 ≤ 1 周:恢复概率约 85%,一般属于执行层波动,不需要升级。
- 半衰期 2,3 周:恢复概率约 55%,需要项目经理主动干预,通常是资源或依赖问题。
- 半衰期 ≥ 4 周:恢复概率低于 25%,基本可以判定为结构性偏差,需要调整范围、里程碑或基线,而不是继续追工期。
判断一个偏差能不能救,比判断它有多大,对管理决策的价值大得多。因为救不了的偏差,越早调整基线,损失越小;而硬追一个救不了的偏差,代价通常是质量和团队士气的双杀。

5. 补充:一个常被忽略的校验指标
四层分解做完之后,我还会加一个校验指标:偏差申报一致性,也就是"团队自己报的偏差"和"行为层数据反推的偏差"的吻合度。
这个指标不需要很精确,做法也简单:随机抽 20 个工作项,对比系统里记录的完成时间和代码提交 / 构建 / 测试执行记录的最后活跃时间。如果两者平均差异超过 3 天,说明申报机制本身有问题,四层分解的输入就不可信。
先修数据源,再做偏差分析。这个顺序不能反。我见过太多团队跳过这一步,直接在不可信的数据上建复杂的分析模型,最后得到的是一份精致但没人信的报表。

五、具体案例与数据观察:一家 300 人研发组织的 180 天进度治理
讲方法容易空,我拿一个全程参与的真实案例来说明。这是一家做企业级软件的中大型组织,研发加测试约 300 人,同时跑 8,12 个项目。2024 年上半年,他们的高层反馈"项目看起来很稳,但季度交付总是掉链子"。整个治理过程分三个阶段,历时 180 天。
1. 治理前的数据状态(第 0 天)
我先做了一次基线体检,主要看四个数字:一是基线锁定率,只有 34% 的项目有明确的锁定基线,其余都是随时可调的活基线;二是申报与行为数据吻合度,抽样 30 个工作项,平均差异 5.8 天;三是偏差根因分类,当时没有分类,全部归为"其他";四是进度会议时长,项目经理周均 5.5 小时在各类进度同步会上。
这组数字说明一个问题:他们不是缺工具,是缺可信的数据源和统一的偏差语言。在没有统一根因编码的情况下,每个项目经理说的"延期",含义都不一样。
2. 数据链路改造:从申报到测量
我们做的事情分三步,按重要性排序:
- 锁定基线,冻结分母。所有在研项目重新确认一次基线并锁定,后续任何变更必须走变更单。这一条执行下去之后,"分母漂移"类失真基本消失。
- 把完成百分比改成剩余工作项。强制要求所有任务拆分到"可在 1,3 天内验证完成"的粒度。粒度不达标的任务不允许进入基线统计。
- 打通行为层数据,做自动校验。这一步他们选择了 PingCode 作为项目管理平台落地。选它的原因有三点:一是它主要服务中大型企业及 100 人以上组织,和他们的组织形态匹配;二是它支持私有化部署,符合他们的数据合规要求;三是支持从 Jira 平滑迁移,他们原有的历史工单和自定义字段能保留下来,迁移成本可控。
具体做法是把 PingCode 里的需求、任务、缺陷与代码提交、流水线构建、测试执行打通。当一个任务被标记为"已完成"但关联的代码分支没有合并、或没有构建记录时,系统会给出不一致提示。这就把行为层校验做成了自动化,不再依赖人工抽样。
需要说明的是,工具解决的是数据采集和校验的自动化问题,它不能替代管理判断。我在这个案例里反复跟管理层强调:平台告诉你的是"哪里对不上",至于对不上意味着什么、该不该介入,仍然是人的判断。这一点想清楚了,工具才用得住。

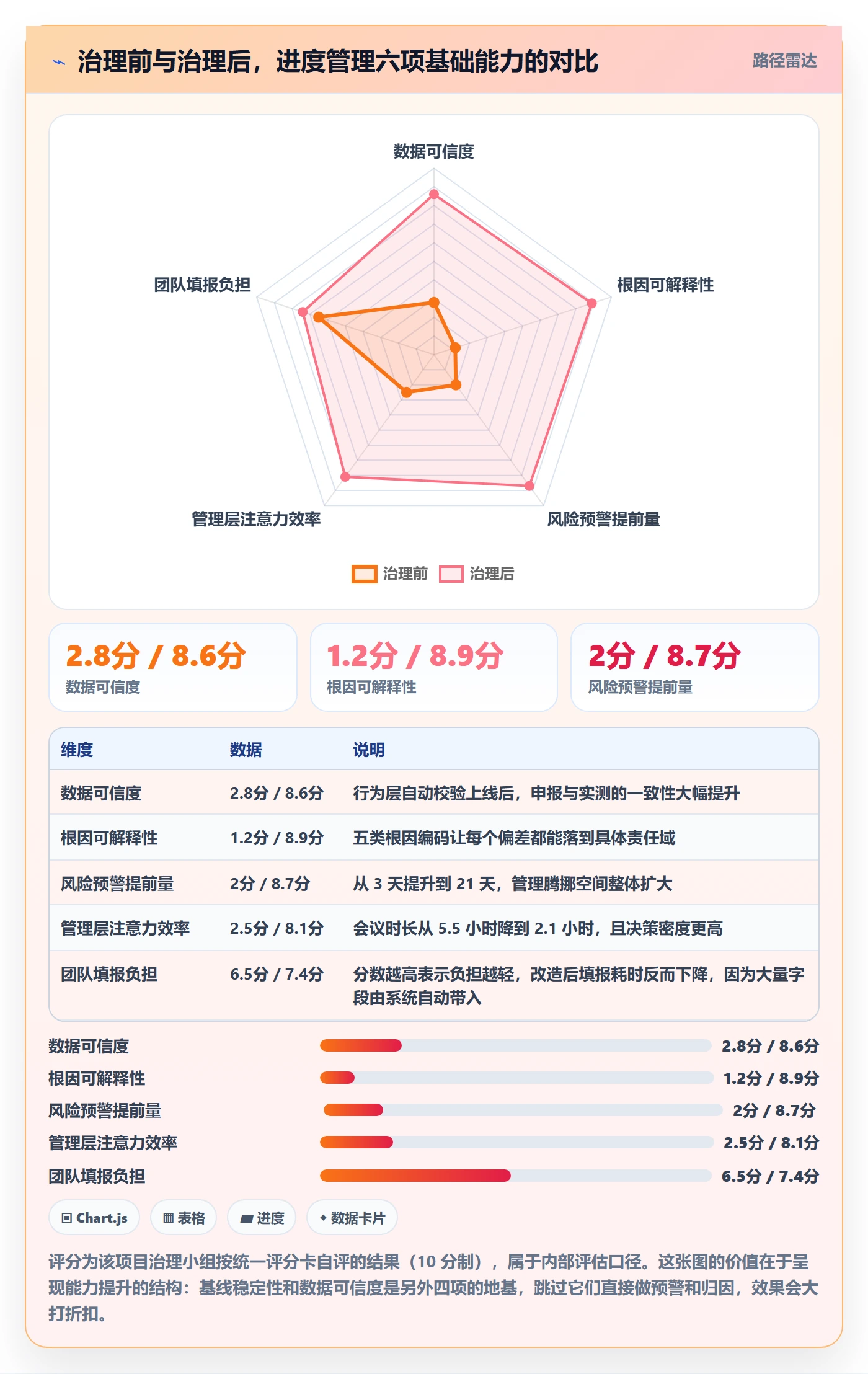

3. 90 天与 180 天的指标变化
第 90 天第一次复盘,第 180 天做完整复盘。我把关键指标列出来:
| 指标 | 第 0 天 | 第 90 天 | 第 180 天 | 变化说明 |
|---|---|---|---|---|
| 基线锁定率 | 34% | 82% | 96% | 分母稳定后偏差才有可比性 |
| 申报与行为数据吻合度偏差 | 5.8 天 | 2.9 天 | 1.4 天 | 自动校验上线后显著收敛 |
| 里程碑按期达成率 | 52% | 66% | 78% | 提升主要来自早期预警而非赶工 |
| 延期预测提前量(中位数) | 3 天 | 13 天 | 21 天 | 最有价值的一个变化 |
| 偏差根因分类完整率 | 0% | 71% | 93% | 根因编码表落地后逐步覆盖 |
| 项目经理周均进度会议时长 | 5.5 小时 | 3.4 小时 | 2.1 小时 | 数据可信后会议从同步变成决策 |
这张表里我最看重的是"延期预测提前量"。因为它直接决定管理层有没有腾挪空间。从 3 天提升到 21 天,意味着同样的偏差,团队的应对选项从"加班赶工"变成了"调范围、调资源、调优先级"三选一。管理自由度,才是进度管理真正的产出。

4. 踩过的三个坑
坑一:一开始想一次到位,把根因分类做到 12 类。结果项目经理记不住,填报质量极差。后来砍到 5 类主因 + 1 类其他,覆盖率反而从 40% 提升到 93%。分类的粒度应该由填报人的记忆成本决定,而不是由分析者的理想结构决定。
坑二:过早引入高级指标。第 30 天我们就上线了 SPI 和挣值分析,结果没人看。因为当时基线还没锁定,SPI 算出来每天都在跳。后来撤掉,等第 90 天基线稳定后才重新启用。指标的引入顺序,必须服从数据成熟度。
坑三:把偏差当成考核指标。第 60 天时,某部门把"进度偏差率"纳入个人绩效,结果接下来两周的申报数据显示偏差率断崖式下降,因为大家都不敢报真实数字了。这个动作在第 70 天就被叫停。偏差数据只能用于改进,不能用于考核。一旦用于考核,数据就死了。

六、不同情况下的行动建议
同一个方法,在不同规模的团队里落地方式差别很大。我按组织规模分四档给出建议,你可以对号入座。
1. 20 人以下团队:不要工具,要习惯
这个规模下引入任何项目管理平台都是负担。你需要的是三个习惯:一是每周固定时间把任务拆到"1,3 天可验证"的粒度;二是每个人只报两件事,本周完成了什么、还剩什么;三是把剩余工作项数写在看板上,不用百分比。
指标上只看两个:剩余工作项数的周环比变化、以及任务的中位数周期。P90 周期也可以看,但不用太较真,样本量太小。
这个阶段的取舍是:接受粗糙,换敏捷。不要为了数据完美拖慢交付节奏。
2. 20,100 人团队:建立基线纪律
这个规模开始出现"多项目并行"和"人员复用",局部正常、全局延期的问题会明显起来。核心动作是建立基线纪律:每个项目开工时确认一次基线并锁定,变更走单一入口。
指标上增加到四个:SV、关键路径偏差条数、偏差根因分布、延期预测提前量。工具上可以开始考虑轻量级的项目管理工具,重点看它能不能把任务状态流转的时间戳记录下来,这是后续做行为层校验的基础。
这个阶段的取舍是:不要追求全项目覆盖,先在一个项目上把闭环跑通。跑通一个,比铺开五个更有价值。
3. 100,300 人团队:上系统,打通数据链路
这个规模是人力的分水岭,靠 Excel 和口头同步已经无法维持数据一致性。核心动作是引入能承载中大型组织的项目管理平台,并把需求、任务、缺陷与代码、构建、测试打通,实现行为层自动校验。
我在这个规模段的经验是,选型的判断标准应该按重要性排序:一是能否支持私有化部署(数据合规和系统集成的前提);二是能否从现有平台平滑迁移(历史数据迁移成本往往是隐性大头);三是能否开放接口做二次校验。功能列表的长度反而不是最重要的。
前面案例里提到的那家 300 人组织选 PingCode,主要就是卡在这三条上:中大型组织的承载能力、私有化部署、Jira 平滑迁移。这不是"哪个工具更好"的问题,是"哪个工具更适合这个阶段"的问题。
4. 300 人以上、多项目并行组织:建项目集视角
这个规模下,单个项目的偏差已经不够看了,你需要的是项目集层面的资源冲突视图。核心问题是:同一个关键人物在几个项目里被占用?他的时间被切成了几份?
指标上要增加两个:人均并行项目数、关键资源负载率。经验值上,人均并行项目数超过 2.5 时,实际交付效率会明显下滑;关键资源负载率长期高于 85% 时,该资源相关的项目延期概率会显著上升。
这个阶段的取舍是:牺牲单项目的最优,换取项目集整体的可控。这在管理上很难,因为每个项目经理都希望自己项目拿到最优资源。

七、不同情况下的取舍
进度管理没有银弹,所有的方案都是在几组矛盾之间做取舍。我把最常见的四组取舍讲清楚,你可以据此判断自己的位置。
1. 度量精度 vs 填报成本
这是最根本的一组矛盾。度量越精细,填报成本越高,而填报成本最终会转化为团队的反感。我的经验公式是:如果填报带来的时间成本超过项目总工时的 3%,这个度量方案就不可持续。
降低填报成本的正确方式不是减少指标,而是让系统自动采集。任务状态流转、代码提交、构建、测试执行这些都是天然产生的数据,把它们接进来,人工只需要填两三个真正需要判断的字段。
2. 工具能力 vs 流程改造
很多企业以为买了工具问题就解决了。我见过的最典型失败案例是:一家公司上线了功能很全的项目管理平台,但基线锁定、变更流程、根因编码这些制度一个都没建,结果半年后平台沦为"高级 Excel"。
工具只能固化流程,不能创造流程。正确的顺序是:先想清楚偏差怎么分类、基线怎么冻结、变更怎么走,再让工具去承载。反过来做,失败率极高。
3. 自制表格 vs 商业平台
自制表格的优势是灵活、成本低;劣势是数据一致性差、难以自动校验、人员流动后维护困难。商业平台的优势是数据模型成熟、可自动校验;劣势是初期配置成本和迁移成本。
我的判断线是:当团队规模超过 80 人,或同时运行的项目超过 5 个,或需要跨部门数据打通时,自制表格的隐性成本会迅速超过平台成本。这个临界点之前,用表格就够了。
4. 统一口径 vs 保留团队自治
统一口径能让数据可比、能横向对标,但会削弱团队的适配性。保留自治能让团队用顺手的方式工作,但会让数据无法聚合。
我的建议是分层:指标定义和根因编码必须统一(这是聚合的前提),但采集方式和呈现形式可以自治。比如所有团队都必须报"剩余工作项数"和"关键路径偏差条数",但怎么展示、用什么看板,团队自己定。

八、可直接复用的模板与落地清单
前面讲了方法和案例,这一节给可直接拿去用的模板。这三份东西是我在多个项目里迭代出来的最小可用版本。
1. 进度偏差周报模板(表结构)
这份周报的设计原则是:只保留能驱动决策的字段,把描述性内容压到最低。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 项目 / 里程碑 | 一级里程碑,不超过 5 个 | 2.0 版本发布 |
| 锁定基线日期 | 只读,来自系统 | 2024-09-30 |
| 剩余工作项数 | 整数,不填百分比 | 47 |
| 上周剩余工作项数 | 用于计算周消化率 | 62 |
| 周消化率 | 系统自动计算 | 24.2% |
| 关键路径偏差条数 | 整数,按红/橙分级 | 红色 2,橙色 4 |
| 偏差根因编码 | 五选一,可多选但不超过 2 项 | R2 需求变更、R3 依赖等待 |
| 偏差半衰期预估 | 按周填写,用于判断可恢复性 | 2.5 周 |
| 需要管理层决策的事项 | 最多 3 条,无则填"无" | 申请结构工程师临时支援 5 人天 |
这份模板里最关键的限制是"需要决策的事项最多 3 条"。它会强迫项目经理做优先级排序,而不是把所有问题一股脑抛给管理层。
2. 偏差根因编码表(五类主因)
编码的设计原则是:填报人能在 10 秒内选出答案,且不同人选出同一个答案。这是为什么我坚持只保留 5 类。
| 编码 | 根因类别 | 判定特征 | 默认责任域 |
|---|---|---|---|
| R1 | 范围膨胀 | 需求变多但工期未调整,基线未同步更新 | 产品 / 需求管理 |
| R2 | 需求变更未回填 | 有变更单但基线未重算,偏差无法归位 | 项目管理办公室 |
| R3 | 依赖等待 | 任务处于等待状态,等待对象为外部或上游团队 | 跨团队协调 |
| R4 | 估算偏差 | 实际消耗超过计划 50% 以上且无外部干扰 | 技术负责人 |
| R5 | 资源冲突 | 同一资源被 3 个以上项目同时占用 | 资源管理 / 项目集 |
| R6 | 其他(需补充说明) | 不属于以上任何一类,必须填写具体描述 | 待归类 |
注意 R6 的存在。没有"其他"选项的分类体系,会逼着填报人把不匹配的情况硬塞进某一类,反而污染数据。留一个出口,比追求分类纯净更重要。
3. 偏差治理 30 天启动清单
如果你决定开始,我建议按下面这个顺序走。这个顺序是按"数据可信度依赖关系"排的,不要跳过前面的步骤。
- 第 1,5 天:盘点现状。统计基线锁定率、抽样 30 个工作项对比申报与行为数据差异、记录当前周均进度会议时长。这三个数字是你的起点基线。
- 第 6,10 天:锁定基线。所有在研项目重新确认一次基线并冻结,建立变更单流程。这一步会遭遇阻力,必须由管理层明确支持。
- 第 11,15 天:统一粒度。要求任务拆分到 1,3 天可验证完成,粒度不达标的不进入统计。同时把完成百分比字段从必填改为隐藏。
- 第 16,20 天:上线根因编码。用五类主因加一类的版本,在周报里强制填写。同时做一个 30 分钟的培训,讲清楚每类的判定特征。
- 第 21,25 天:打通行为层校验。把项目管理平台与代码、构建、测试系统打通,配置状态不一致的自动提示规则。这一步是技术活,需要平台支持开放接口。
- 第 26,30 天:跑第一次四层分解。按时间层、路径层、质量层、可恢复层过滤一遍,看最终收敛到多少条。然后拿这第一条清单,开一次 45 分钟的决策会。
30 天之后,你会得到两样东西:一份可信度大幅提升的数据,和一套团队都能听懂的偏差语言。这两样东西的价值,会在此后每一个季度的交付里持续兑现。
结语:进度偏差管理的终点,是让管理层少做判断而不是多做判断
回头看这 180 天的案例,我最深的体会是:进度偏差管理的真正目标,不是让管理者看到更多数据,而是让管理者看到更少但更准的信号。从 386 条偏差过滤到 14 条要介入的,从每周 5.5 小时会议压到 2.1 小时,从提前 3 天预警变成提前 21 天,所有这些数字指向同一件事:把管理带宽从"信息消化"转移到"风险决策"上。
如果你的团队现在还在用完成百分比汇报进度、还没有锁定基线、还没有根因分类,我的建议是按下面这个顺序动手:这周先做一次 30 个工作项的申报与行为数据抽样对比,看看你的数据差多少天;如果差异超过 3 天,先别急着上分析模型,先把数据源修好。
如果差异在 1 天以内,说明数据基础不错,可以直接从根因编码和四层分解入手,把分析能力提上去。如果团队规模已经超过 100 人,且需要私有化部署和从既有平台迁移,那值得认真评估一下承载中大型组织的项目管理平台,但要记住,先定流程,再选工具,顺序错了,再好的平台也只能变成高级 Excel。
最后一句提醒:偏差数据只能用于改进,永远不要用于考核。这是我用三次失败换来的经验,希望你不必再交一次学费。
常见问题解答(FAQ)
1. 进度偏差到底该用 SPI、SV 还是完成率来算?哪个更适合向老板汇报?
我以前在周会上直接报“完成率 70%”,结果被老板追问一句“那到底是快了还是慢了”就答不上来,后来才发现完成率是跟自己比、不是跟计划比。做项目管理这几年,我一直在纠结到底该信哪个指标,报表上三个数还经常互相打架。
建议用“进度偏差率 =(实际完成量 − 计划完成量)÷ 计划完成量”作为主口径,因为它用百分比说话,老板一眼能判断严重程度。用之前必须统一计量口径:要么全按任务数,要么全按人天,要么全按里程碑,三者不能混着算。
SPI = EV/PV 适合有明确工时基线的项目,经验阈值是 SPI 低于 0.9 进入关注、低于 0.8 必须出纠偏方案,但它有个致命盲区,非关键路径的活干多了 SPI 会很好看,项目该延期还是延期。
所以向老板汇报用“三件套”:整体进度偏差率、关键路径上剩余未完成节点数、下个里程碑的预测达成日期。还有一个细节,计划值 PV 要在周初冻结、周中不改,否则基线一直往后挪,你的进度永远不会出现偏差。
任务颗粒度控制在 0.5 到 3 人天,超过 3 人天的必须拆,不然一个任务挂着没完成,你根本分不清是拖了一天还是拖了两周。
2. 团队任务状态更新总是不及时,进度数据不准,这个问题怎么破?
我最头疼的就是这个,周五下午挨个催一遍,大家随手把状态改成“进行中”,其实活三天前就干完了;也有人一声不吭把截止日期往后拖,等到周会才发现。数据不准,后面所有偏差分析都是自嗨,我现在更关心的是怎么从机制上而不是靠催来解决。
别指望靠催,要靠制度设计,三个动作最有效。第一,把状态更新绑在已有的工作动作上,比如代码提交、文档上传、评审通过时自动触发状态流转,人只做确认不做录入,录入成本降到零才有人愿意做。第二,把任务颗粒度压到 3 个工作日以内,并规定“只有交付物产生才算完成”,堵住随手点完成的漏洞。
第三,用异常检测代替全量人工核查,系统自动列出“已过计划结束日期仍是进行中”“三天内无任何更新”“完成率曲线突然跳变”这三类任务,管理者只看异常清单,不看全表。数据口径上我建议只考核两个数:逾期任务数、无更新任务数,不拿完成率直接考核,因为完成率越低越容易注水,而逾期次数很难造假。
我们团队按这套跑了两个月,周会从 90 分钟压到 30 分钟,因为不用再逐个问“你那个做到哪了”。
3. 进度偏差出来了,怎么判断该立刻纠偏还是该回去改计划?
之前有个项目 SPI 掉到 0.75,我第一反应是加人加班,结果越搞越乱,后来复盘才发现真正原因是最初估时低估了三成。从那以后我遇到偏差都会先分清性质再动手,但说实话,判断标准到底是什么,我也是踩了坑才慢慢摸出来。
先做归因,把偏差分成执行偏差(活确实干慢了)、估算偏差(一开始就估少了)、范围偏差(需求被偷偷加了)三类。区分方法看偏差的形态:如果是某一周突然掉、之后又回到正轨,基本是执行问题,盯着人和任务就行;
如果偏差率每周稳定增加 3 到 5 个百分点,大概率是估算或范围问题,这时候加班和加人都没用,必须回到基线重估。动作规则我固定成三档:偏差率在 ±5% 以内只记录不动作;5% 到 10% 由项目经理在团队内部消化,把非关键路径的资源挪到关键路径、调整任务顺序;
超过 10% 或者已经影响里程碑,必须走变更流程,明确范围、时间、资源三者中让步哪一个,并且书面留痕。特别提醒一句,不要用加人解决进度问题,除非任务能完全并行,否则新人上手的前两周会拖慢整体节奏,这是我用两个项目真金白银换来的教训。
4. 有没有能直接套用的进度偏差分析模板?管理者每周实际该看哪几行?
我一开始也想找现成模板,前后下了七八个 Excel,图表花哨但数据填不满,坚持不到两周就废了。后来按“老板只看一页”的思路自己搭了一版,反而跑了一年多,所以我想说说真正能落地的模板长什么样。
模板不用复杂,一张表四块内容就够。第一块是基线,含任务名、负责人、计划开始与结束日期、计划工作量(人天)、前置依赖,确认后冻结并做版本号。第二块是实际,含实际开始与结束、已完成工作量、最后一次更新时间,尽量由某项目管理工具或某项目管理平台自动带出,不要手工填。
第三块是偏差计算,自动算出进度偏差率、里程碑预测日期、关键路径状态。第四块是行动项,只保留三列:偏差原因、纠偏动作、责任人及完成时限。管理者每周只需扫四个数:整体进度偏差率、关键路径偏差、未来两周的逾期任务数、未闭环行动项数量。
颜色口径提前定死,偏差率大于 10% 或关键路径任一节点逾期标红,5% 到 10% 标黄,其余不着色,否则满屏红色,大家很快就麻木了。工具选择上不建议一上来就上重型平台,先用表格跑通两三周,确认这套流程真能坚持,再迁移到工具里做自动取数和看板,不然你只是在给工具打工。
核心关键词
文章包含AI辅助创作:进度偏差实操方法:企业管理者提升进度管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416362
