进度管理如何做好进度偏差?实施团队实操方法与操作步骤

进度偏差这件事,我在过去八年里带过四个不同规模的项目群,最深的体会是:绝大多数团队不是不会算进度偏差,而是算出来之后不知道该信谁、该改什么、该跟谁对齐。2023年我接手过一个交付团队,项目经理每周五在周报里写"进度偏差率 12%",连续写了六周,第七周客户直接投诉延期,团队复盘时才发现,那 12% 是用"计划完成 100 个任务、实际完成 88 个任务"算出来的任务数占比,而真正卡住交付的三个关键接口联调任务,因为拆分粒度太粗,一直显示"进行中",从没进入"未完成"的统计口径。

这就是进度偏差管理里最典型的一种失败:指标算得漂漂亮亮,偏差却完全失真。

这篇文章我想把它彻底讲透。不是讲课本上"进度偏差 = 计划值 – 实际值"这种一句话结论,而是讲一个实施团队真正能落地的操作链路:从偏差指标怎么定义、数据从哪里来、多少偏差才算异常、发现偏差后先查什么再改什么、给领导汇报时怎么解释、以及在不同项目类型(交付型、研发型、运维型)下该做怎样的取舍。文中会用到 PingCode 作为操作示例,因为它的进度视图、工时管理和里程碑跟踪在中大型实施团队里比较有代表性,也支持私有化部署和从 Jira 平滑迁移,适合作为可复现的操作载体。

一、先给结论:进度偏差管理的核心不是"算偏差",而是"建立偏差的可信度"

如果只能记住一句话,我希望是这句:进度偏差是决策信号,不是考核数字。一旦团队把偏差率当成 KPI 去考核,数据一定会被"优化",任务被提前标记完成、工时被少填、里程碑被悄悄往后挪。偏差数据的可信度一旦崩了,后面所有的分析和纠偏都是自欺欺人。

1. 进度偏差管理的四个可信度支柱

我总结了四个必须同时成立的支柱,缺一个,偏差管理就会失效。

  • 口径统一:所有人对"完成"的定义一致。是代码提交算完成,还是自测通过算完成,还是联调通过算完成?口径不统一,偏差必然打架。
  • 数据自动:偏差数据尽量从工作项状态、工时记录、代码提交等客观来源自动汇总,减少人工填报的环节。人工填报环节越多,失真越严重。
  • 阈值明确:偏差到什么程度触发预警、什么程度触发升级、什么程度触发重排期,必须提前约定,不能临时拍脑袋。
  • 归因可追:发现偏差后能快速定位到是需求变更、资源缺口、依赖阻塞还是估算失误,而不是笼统地写一句"进度落后"。

2. 为什么"算得准"反而不是第一优先级

很多团队一上来就纠结用什么公式、用什么挣值法。我的判断是:在实施团队里,偏差的时效性和归因质量,价值远高于偏差数值的绝对精度。一个每天更新、口径统一、能定位到具体阻塞点的粗糙偏差,比一个每月精算一次、谁都不信的精确偏差有用十倍。

原因很简单,偏差管理的目的不是"记录历史",而是"改变未来"。只有当偏差数据足够新鲜,团队才有机会在任务还来得及调整的时候介入。等到月末才发现偏差 20%,能做的只剩道歉和加班。

进度管理如何做好进度偏差?实施团队实操方法与操作步骤

二、真实场景:一个交付项目是怎么把偏差拖到失控的

讲抽象方法之前,先看一个真实场景。这是一个 60 人规模的实施项目,客户是一家制造业企业,项目周期计划 7 个月,包含系统部署、数据迁移、流程配置、接口联调、培训上线五大阶段。

1. 项目前三个月:偏差"看起来"很健康

前三个月,项目经理每周汇报的偏差率都在 5% 以内,客户和公司领导都很满意。但这个"健康"是假的,原因有三个:

  • 关键路径上的"接口联调"任务被拆成一个 15 人天的大任务,只要没做完就一直显示"进行中",永远不会被算成"未完成"。
  • 数据迁移任务的实际工时远超预估,但成员没有及时更新剩余工时,系统里的剩余工作量还是原始值。
  • 有三个任务其实已经被阻塞,但成员把状态改成了"进行中",理由是不想让周报太难看。

2. 第四个月:偏差从 5% 跳到 35%

进入第四个月,接口联调的真实工作量暴露,同时数据迁移的问题集中爆发,周报里的偏差率从 5% 直接跳到 35%。这时候再想补救,已经不是"加班两周"能解决的,因为偏差爆发的时间点,已经晚于项目能承受的调整窗口。

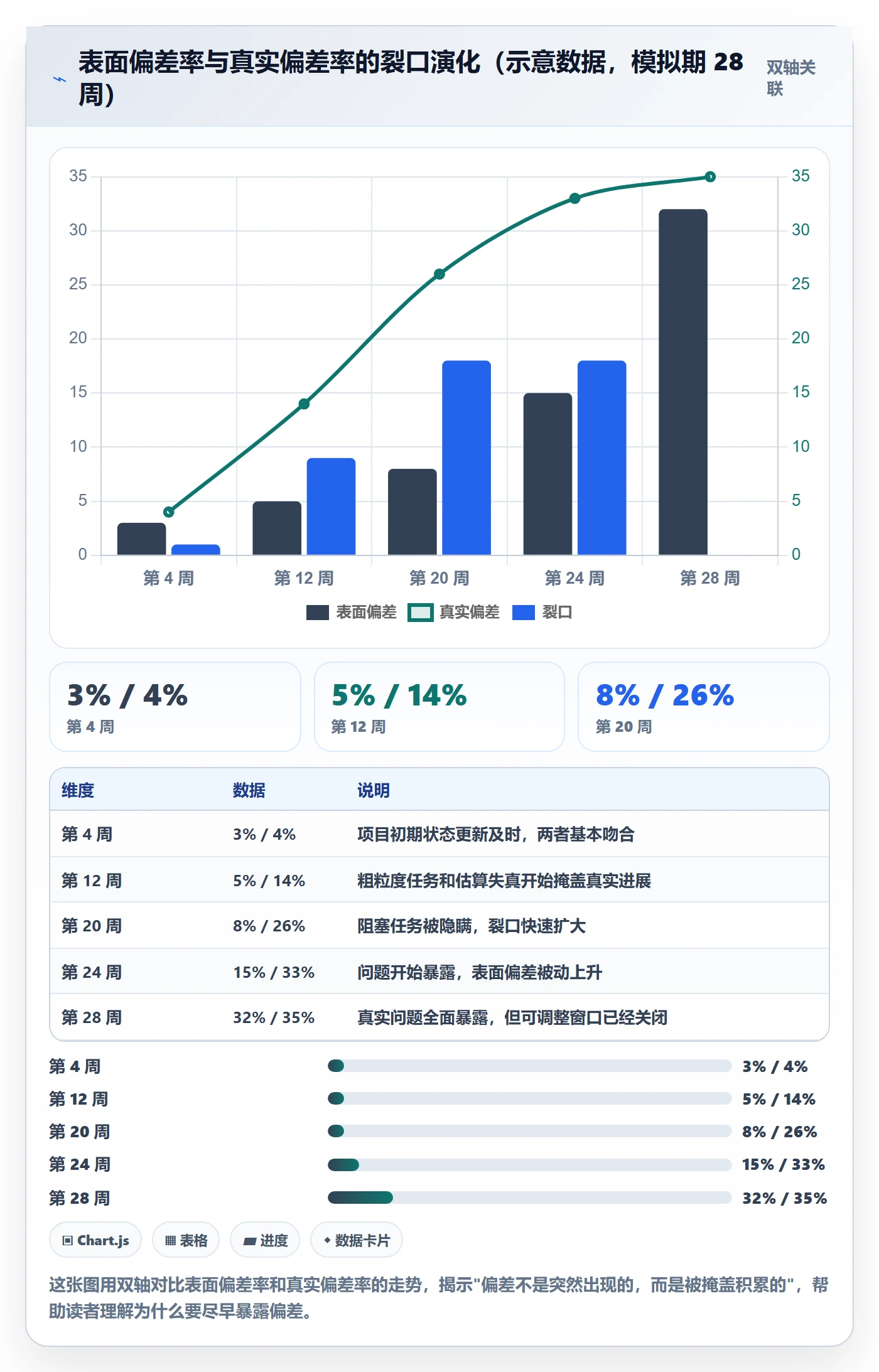

我把这个项目的偏差演化过程画成了一条曲线,你可以直观看到"表面偏差"和"真实偏差"之间的裂口有多大。

进度管理如何做好进度偏差?实施团队实操方法与操作步骤

3. 复盘中暴露的三个根因

项目结束后我们做了完整复盘,根因集中在三点,而且都不是技术问题:

  1. 任务拆分粒度太粗:超过 5 人天的任务没有继续拆分,导致过程可见度为零。
  2. 状态定义有歧义:"进行中"既能表示"正常推进",也能表示"卡住了但不承认",一个状态承载了两种完全相反的含义。
  3. 偏差反馈链路太长:成员发现问题后,要经过小组长、项目经理、项目总监三层才能触发资源协调,等资源到位,窗口期已过。

三、常见误区:实施团队做进度偏差时最容易踩的六个坑

在讲具体方法之前,我要先拆掉六个非常普遍的误区。这些误区的共同特点是,它们都"看起来很有道理",但实际会系统性地破坏偏差数据的可信度。

1. 误区一:把偏差率当成员工考核指标

这是破坏性最大的一个。一旦偏差率和个人绩效挂钩,成员的最优策略就是"让数字好看",而不是"让进度真实"。具体表现为:任务提前标记完成、剩余工时填得比实际乐观、阻塞问题私下消化。

我的判断:偏差数据只能用于项目决策,不能用于个人考核。如果你必须考核,考核"偏差上报的及时性"和"纠偏动作的执行率",而不是偏差率本身。

2. 误区二:只算任务数偏差,不算工作量偏差

进度偏差至少要同时看两个维度:任务数偏差和工作量(人天或工时)偏差。任务数偏差容易被"拆小任务"稀释,把一个 10 人天任务拆成 10 个 1 人天任务,完成 8 个就是 80% 进度,但真实工作量可能只完成了 50%。

3. 误区三:用平均值掩盖结构性问题

"团队整体偏差 8%"这句话本身没有信息量。它可能是所有模块都偏差 8%,也可能是三个模块正常、一个模块偏差 40%。只有把偏差拆到模块、到阶段、到关键路径上,才能看到真正的风险点。

4. 误区四:没有基线,或者基线随意更改

没有基线的偏差毫无意义。更糟的是有基线但随意改,需求一变就把基线往后挪,最后偏差永远是零,但项目永远延期。基线变更必须有正式的评审和审批,并且保留历史版本。

5. 误区五:偏差只在周报里出现

周报是滞后的。如果偏差只在周报里出现,团队的反应周期就是一整周。理想状态下,关键路径上的任务应该每天甚至每次状态变更时就能反映偏差。

6. 误区六:发现偏差后第一反应是"加人"

加人是最贵、最慢、副作用最大的纠偏手段。根据我的观察,在项目后期加人,短期产出提升通常低于预期,沟通成本反而明显上升。发现偏差后,正确的顺序是:先查依赖阻塞 → 再看范围是否可裁剪 → 再考虑加班 → 最后才是加人。

进度管理如何做好进度偏差?实施团队实操方法与操作步骤

四、专业判断逻辑:一个可信的进度偏差体系应该长什么样

拆完误区,接下来是正面建设。我给实施团队设计的偏差体系可以用一个三层结构来描述:底层是数据源,中层是计算口径,顶层是决策规则。三层缺一不可,而且必须自上而下设计、自下而上校验。

1. 底层:偏差数据源必须"客观可自动采集"

偏差数据源的质量决定了整个体系的天花板。我通常把数据源分成三类,优先级从高到低:

  • 客观自动类:代码提交记录、构建结果、测试通过率、CI/CD 流水线状态。这类数据几乎不可能造假,是信任基石。
  • 半自动类:工作项状态变更、工时填报、里程碑达成。这类数据依赖人的操作,但操作本身是日常动作,失真成本较低。
  • 人工判断类:剩余工时估算、风险评级、阻塞原因描述。这类数据主观性最强,只作为辅助参考,不作为偏差计算主口径。

判断逻辑:偏差计算的主口径应该尽量落在前两类数据上,第三类只用于归因解释,不用于数值计算。这样即使个别成员填报不积极,整体偏差也不会被严重扭曲。

2. 中层:三个层次的计算口径

在中层,我建议同时维护三个层次的偏差指标,而不是只算一个总偏差率。

层次 指标 计算口径 适用场景
总览层 整体进度偏差率 (实际完成工作量 – 计划完成工作量)/ 计划完成工作量 向管理层汇报、判断项目整体健康度
结构层 模块/阶段偏差率 按 WBS 模块或阶段分别计算偏差 定位问题区域、判断风险集中度
关键层 关键路径偏差天数 关键路径上任务的实际完成日 – 计划完成日 预测项目最终交付日期、触发重排期

这三个层次的关系是:总览层判断"要不要管",结构层判断"管哪里",关键层判断"会不会延期"。只算总览层,就像只看体温不查病因,知道有问题但不知道怎么治。

3. 顶层:偏差阈值与决策规则

顶层是决策规则。没有阈值,偏差分析就只是"看一眼",不会产生行动。我在实施团队里通常设置四档阈值,并且每档都有明确的触发动作。

  1. 绿色(偏差 < 5%):正常监控,周会通报。
  2. 黄色(5% ≤ 偏差 < 10%):项目经理介入,48 小时内给出归因和初步纠偏动作。
  3. 橙色(10% ≤ 偏差 < 20%):升级到项目总监,评估是否调整范围、资源或排期。
  4. 红色(偏差 ≥ 20%):启动正式变更评估,重新基线,并同步客户或相关方。

这里有个关键细节:阈值应该按项目阶段区分,而不是一刀切。在需求阶段,偏差 15% 可能问题不大,因为需求本来就容易变;但在上线前两周,偏差 5% 就可能是致命信号,因为已经没有调整空间了。

进度管理如何做好进度偏差?实施团队实操方法与操作步骤

五、具体案例与数据观察:用 PingCode 搭建偏差跟踪链路

讲完逻辑,我用一个可复现的操作案例来说明具体怎么做。示例平台选用 PingCode,原因是它在中大型实施团队的进度管理场景里功能比较完整,支持工作项自定义状态、工时管理、里程碑、甘特视图和报表,而且支持私有化部署,对数据敏感的客户环境比较友好。同时它支持从 Jira 平滑迁移,如果团队原本用的是 Jira,迁移成本可控。

1. 第一步:把"完成"的定义落到状态机里

口径统一最直接的做法,是把"完成"的定义固化到工作项状态机里,让状态流转本身就能表达真实进展。下面是我们在 PingCode 里配置的一套典型状态机示例(以研发交付任务为例):

待办 (To Do)
└─→ 进行中 (In Progress)

└─→ 自测通过 (Self-Tested)

└─→ 联调通过 (Integrated)

└─→ 验收通过 (Accepted) ← 只有到这一步才算"完成"

旁路状态:

阻塞 (Blocked) ← 从任意状态进入,必须填写阻塞原因和预计解除时间

已取消 (Cancelled) ← 必须填写取消原因,并纳入偏差归因统计

关键点在于:"进行中"和"阻塞"必须分开。把阻塞单独作为状态,并且强制填写阻塞原因,才能把"卡住了但不说"这种隐性偏差显性化。这一条改动看似简单,但对数据可信度的提升非常明显。

2. 第二步:用里程碑拆分阶段,锁定关键节点

里程碑是阶段性的硬约束。在 PingCode 里,里程碑可以绑定一组工作项,并通过日期对比自动显示达成状态。我们在项目里通常设置 5-8 个里程碑,每个里程碑对应一个可验证的交付物。

里程碑设置的原则我总结成三条:

  • 可验证:每个里程碑都对应一个客观的、可验证的产出,比如"数据迁移完成并抽检通过率 ≥ 99%",而不是"数据迁移阶段结束"。
  • 不可太多:超过 10 个里程碑,管理成本会超过收益,团队会开始忽略它们。
  • 绑定关键路径:里程碑必须落在关键路径上,否则它延期了也不会影响最终交付,就失去了预警意义。

3. 第三步:用工时数据计算工作量偏差

任务数偏差和工作量偏差要同时看。在 PingCode 的工时管理里,可以记录计划工时、已登记工时和剩余工时,用这几个值就能算出工作量维度的偏差。

我给你一个我在实际项目中常用的偏差计算公式,分两个维度:

任务数偏差率 = (计划完成任务数 – 实际完成任务数) / 计划完成任务数 × 100%
工作量偏差率 = (计划累计工时 – 实际完成工作量对应工时) / 计划累计工时 × 100%

其中:

实际完成工作量对应工时 = 已登记工时 × 完成度系数

完成度系数根据状态映射:

待办 = 0

进行中 = 0.3

自测通过 = 0.6

联调通过 = 0.85

验收通过 = 1.0

关键路径偏差天数 = 关键路径实际进度日期 – 关键路径计划进度日期

这里要特别说明完成度系数的取值。我反对用"剩余工时"作为唯一依据,因为它主观性太强。用状态映射的完成度系数虽然粗糙,但胜在客观稳定,多人协作时不会因为某个人乐观或悲观而剧烈波动。

进度管理如何做好进度偏差?实施团队实操方法与操作步骤

4. 第四步:配置自动预警规则

偏差跟踪最怕依赖人工巡检。PingCode 的自动化规则可以在状态变更、工时超限、里程碑临期时触发通知。我们在项目里通常配置这几条规则:

  1. 关键路径任务进入"阻塞"状态超过 24 小时,自动通知项目经理和模块负责人。
  2. 单个任务已登记工时超过计划工时的 120%,自动标记为"工时超限"并加入偏差报表。
  3. 里程碑距离计划日期不足 5 天且完成度低于 80%,自动升级提醒。
  4. 每周五自动生成工作量偏差率、任务数偏差率和关键路径偏差天数三个指标的快照,留档对比。

补充一句经验:自动化规则不要一上来就配十几条。我见过太多团队配了一堆规则,最后全员开启免打扰。先从上面这 3-4 条最关键的开始,跑顺了再加。

六、操作步骤:从零搭建一套可运行的进度偏差跟踪流程

如果你所在的团队还没有成体系的偏差跟踪,下面是一套我验证过、可以按顺序落地的操作步骤。整个落地周期大约 3-4 周,不建议压缩,因为流程改变需要给团队适应时间。

1. 第一周:统一口径,改造状态机

  1. 召集项目经理、模块负责人、核心成员开一次口径对齐会,明确每个状态的业务定义和进入/退出条件。
  2. 在工作项系统里改造状态机,把"阻塞"独立出来,并为状态流转配置必填字段(尤其阻塞原因)。
  3. 用 5-10 个历史任务做回溯试算,验证新口径下的偏差值和旧口径差多少,让团队直观感受差异。

2. 第二周:建立基线和里程碑

  1. 确认当前项目的工作分解结构(WBS),把超过 5 人天的任务继续拆分。
  2. 识别关键路径,为关键路径上的任务单独打标签。
  3. 设置 5-8 个可验证的里程碑,绑定交付物和日期。
  4. 基线一旦确认,进入正式变更管理,后续任何调整都要走审批并保留历史版本。

3. 第三周:配置偏差计算和预警

  1. 配置工时字段和完成度系数映射。
  2. 配置自动报表,同时输出总览层、结构层、关键层三个层次的数据。
  3. 配置 3-4 条核心预警规则,并指定每条规则的响应人。
  4. 试运行一周,观察预警是否过于频繁或过于迟钝,调整阈值。

4. 第四周:跑通纠偏闭环

  1. 每周固定一次偏差评审会,时长控制在 30 分钟内,只讨论黄、橙、红色项。
  2. 每个偏差项必须产出:归因、责任人、纠偏动作、验证时间点。
  3. 下周评审会第一件事是验证上周纠偏动作是否生效。
  4. 每月做一次偏差归因统计,看哪类原因出现频率最高,从根源上改进(比如估算方法、需求评审流程)。

进度管理如何做好进度偏差?实施团队实操方法与操作步骤

七、不同情况下的行动建议

上面讲的是通用流程,但不同类型的项目、不同成熟度的团队,执行重点应该不一样。下面按四种典型情况分别给出建议。

1. 情况一:交付型项目(有明确验收节点和客户约束)

交付型项目的核心约束是"日期不可动",所以偏差管理的重点在关键路径和里程碑。

  • 把 80% 的监控精力放在关键路径任务上,非关键路径允许一定浮动。
  • 里程碑偏差超过 3 天,立刻触发范围或资源的重新协商,不要等到验收前才发现。
  • 提前和客户建立"进度透明机制",比如每两周同步一次偏差和应对措施,避免最后一次性爆雷。

2. 情况二:研发型项目(需求持续变化,交付物本身在演进)

研发型项目的核心矛盾是"需求在变,基线也在变",这时偏差管理要重点解决基线治理。

  • 引入迭代(Sprint)作为短期基线,用迭代内的偏差衡量健康度,而不是用整个项目的偏差。
  • 把需求变更单独统计,区分"范围变更导致的偏差"和"执行效率导致的偏差",两者处理方式完全不同。
  • 迭代内偏差超过 20% 时,优先砍范围而不是加班,把不重要的需求挪到下一个迭代。

3. 情况三:运维型项目(任务标准化、重复性高)

运维型项目的偏差管理重点在标准化和异常检测。

  • 建立标准工时库,同类任务的预估偏差可以直接对比,偏离标准工时 30% 以上的需要说明原因。
  • 偏差管理更多是"异常监控",正常波动不用过度反应,重点是识别异常模式(比如某类任务连续三周超标)。
  • 把偏差数据用于优化人力排班和容量规划,而不是逐个任务追责。

4. 情况四:团队还没有任何偏差管理基础

如果团队目前只靠"感觉"判断进度,不要一上来就上完整体系。我的建议是分两步走:

  1. 第一步(1-2 周):只做一件事,把关键路径任务打标签,并每周对比关键路径的计划完成情况和实际完成情况。这一步只需极少配置,但能立刻暴露最大风险。
  2. 第二步(3-4 周):再补工作量偏差、里程碑和预警规则,逐步完善。

跳过第一步直接上完整体系,团队往往会因为配置复杂、报表看不懂而放弃。

进度管理如何做好进度偏差?实施团队实操方法与操作步骤

八、不同情况下的取舍

进度偏差管理本质上是一系列取舍。没有完美的方案,只有适合当前约束的方案。下面是我认为最需要提前想清楚的五组取舍。

1. 取舍一:精细度 vs 管理成本

偏差颗粒度越细,发现问题越早,但数据维护成本越高。我的经验是:任务拆分粒度控制在 1-5 人天之间比较平衡。超过 5 人天的任务必须拆,小于 0.5 人天的任务不要单独跟踪,可以合并统计。

2. 取舍二:实时性 vs 数据准确性

实时更新的数据往往不够准确(因为成员来不及仔细填写),精雕细琢的数据往往滞后。我的建议是:关键路径任务追求实时,非关键路径任务按天或按周更新即可。不要对所有任务都要求实时,那样只会让团队疲惫。

3. 取舍三:暴露问题 vs 团队氛围

偏差管理要求及时暴露问题,但过度强调暴露可能让团队产生"报告坏消息就是找死"的恐惧。解决方式只有一个:把偏差和个人考核彻底脱钩,并且领导要在会上公开表扬那些及时暴露风险的成员。这一点说起来容易,做起来需要领导层真正示范。

4. 取舍四:标准流程 vs 项目灵活性

大客户项目通常要求标准化流程和完整文档,小项目则更看重快速响应。我的做法是保留一套最小标准(状态机、里程碑、偏差报表),其余部分允许项目自行裁剪。完全统一会僵化,完全不统一会失控。

5. 取舍五:自研工具 vs 采购平台

有些团队会考虑自研偏差跟踪工具。我的判断是:除非有非常特殊的数据合规或流程要求,否则不建议自研。偏差跟踪涉及的字段、视图、报表、权限、自动化规则非常多,自研的隐性维护成本很高。像 PingCode 这类支持私有化部署的平台,既能满足数据不出内网的要求,又有成熟的进度和工时模块,对中大型实施团队来说是更务实的选择。如果团队原本使用 Jira,也可以把历史数据平滑迁移过来,减少切换成本。

取舍维度 倾向精细/严格 倾向轻量/灵活 我的建议
任务拆分粒度 0.5-1 人天 5-10 人天 关键路径 1-2 人天,非关键路径 3-5 人天
数据更新频率 实时 每周 关键路径每日,非关键路径每周
偏差阈值 全国统一 5% 按项目单独定 统一框架 + 按阶段微调
基线变更 严格审批 项目经理自主 关键里程碑严格审批,子任务自主
工具选型 自研定制 采购成熟平台 采购平台 + 少量自定义字段

九、写在最后:偏差管理的本质是"让坏消息早点来"

回到开头那个项目经理。他后来做了两件事:把状态机里的"阻塞"独立出来并强制填写原因,以及把偏差数据从考核里彻底移除。三个月后,同一个团队的偏差在第二周就报了黄灯,但项目如期交付。他说了一句让我印象很深的话:"不是偏差变小了,是偏差变早了。"

这就是进度偏差管理最核心的价值。它不承诺项目一定不延期,但它承诺你会在还有选择的时候知道真相。所有的方法、工具、指标、阈值,都服务于这一个目标。

如果你现在就想要下一步行动,我建议从这三件事开始:

  1. 今天:检查你项目里关键路径上的任务,有没有超过 5 人天还没拆分的,拆掉它。
  2. 本周:把工作项状态里的"阻塞"独立出来,并设置一个必填的阻塞原因字段。
  3. 本月:把偏差数据和任何个人考核脱钩,然后在团队会上明确告诉大家"报忧不罚"。

这三件事都不需要采购新工具、不需要复杂配置,只需要你愿意让真相早点出现。

常见问题解答(FAQ)

1. 进度偏差到底该看“百分比”还是“天数”?

我们团队每周例会都在报“进度完成 80%”,但一到上线还是延期,老板就问我偏差多少、要不要预警。我做项目助理时间不长,总觉得百分比有点虚,可又不知道换成天数会不会太死板,所以想搞清楚到底该用哪种口径。

别只信百分比,主口径用“剩余关键路径天数”,辅口径才是完成百分比。可执行做法是:在每个任务上同时维护三个值,计划完成时间、当前预计完成时间、完成百分比;进度偏差 = 当前预计完成时间 – 计划完成时间,单位是天。判断依据是,百分比受主观影响大,而天数能直接反映对交付日的影响。

建议参考阈值:偏差在 0,1 天为正常,2,3 天为关注,超过 3 天或命中关键路径就必须升级。百分比只用来对非关键路径任务做粗略感知,不进入预警计算。

2. 进度偏差和成本偏差能分开管吗?

我负责的项目最近进度落后,为了追回来加了两个人,结果进度是回来了,预算也炸了。领导问我到底算进度问题还是成本问题,我一下答不上来。我想知道实际做偏差管理时,这两者是不是必须一起看,还是可以各管各的。

不能分开管,进度偏差和成本偏差必须放在同一张偏差看板上联动分析。可执行做法是:每周同时记录“进度偏差天数”和“成本偏差金额或工时”,并判断追赶进度带来的是加班费、外包费还是人员稀释。判断依据是,单纯压缩进度通常会以成本超支或质量下降为代价,只报一个指标会误导决策。

数据口径建议统一到“周”为单位,取每周五的实际值,而不是每日波动值。阈值上,进度偏差超过 3 天且成本偏差超过预算 10%,就应触发变更评审,而不是现场硬扛。

3. 偏差已经发生了,先纠偏还是先上报?

我手上有个模块已经延期 4 天了,我担心一上报就被批,就想自己先加班赶一赶,等追平了再说。可同事说越晚报越被动,我也拿不准。到底应该先自己纠偏还是先同步给相关方?

先上报事实,再同步纠偏动作,两者不要先后对立。可执行做法是:发现偏差当天就发出简短同步,内容只写三件事,偏差多少、原因初判、计划采取的纠偏动作和预期追平时间;不要等到追平才说。判断依据是,相关方最怕的不是偏差本身,而是信息延迟导致他们无法调整依赖和资源。

实操建议设 24 小时上报窗口:偏差首次超过 2 天,当天必须同步;超过 3 天或影响里程碑,24 小时内组织相关方对齐。自己先扛着不报,往往会错过最佳补救窗口。

4. 有没有一套能直接套用的进度偏差计算和预警步骤?

我不想每次都凭感觉判断偏差,想给团队定一套固定动作,但又怕做得太复杂没人执行。我希望有一份从取数到预警再到行动的操作步骤,最好连阈值和更新频率都写清楚,这样新人也能照着做。

可以按固定四步走。第一步取数:每周固定时间从任务系统中导出每个任务的计划完成时间、预计完成时间、实际完成时间和负责人,关键路径任务单独标记。第二步计算:偏差天数 = 预计完成时间 – 计划完成时间;同时算整体偏差率 = 偏差任务数 / 总任务数。

第三步判级:偏差 0,1 天正常,2,3 天关注,超过 3 天或关键路径偏差超过 1 天即预警,并在周会上只讨论预警项。第四步行动:每个预警任务必须写明责任人、纠偏动作和新的承诺完成时间,并在下一次取数时验证是否收敛。更新频率建议周更,关键路径任务可加密到三天一更。

判断这套是否有效的标准是:连续三周预警项数量是否下降,而不是单周是否好看。

核心关键词

读者评论

闫
闫泽宇

偏差口径不统一这个问题我们团队也有,但实际推进时最大的阻力不是定标准,而是定完之后没人执行。比如代码提交算不算完成,开发说算、测试说不算,最后项目经理拍板也没用。想问一下有没有什么机制能让口径真正落地,而不是停留在文档里?

姜
姜景行

阈值分级这个思路我认同,但10%到20%这档在实际项目里很难操作。因为到了橙色级别,往往已经没有足够的时间和资源来调整了,升级到总监也就是多开几次会。我更想知道的是,在偏差还处于黄色阶段时,有没有一些具体的信号能帮我们提前判断这个偏差会不会继续恶化?

石
石佳宁

文章提到反馈链路太长是个根因,这个我深有体会。之前一个项目,成员发现接口联调卡住了,报给组长,组长觉得能搞定就没往上说,等项目经理知道的时候已经拖了两周。后来我们试过让关键路径上的阻塞直接触发通知,但成员又觉得被监控了不舒服。想问问有没有平衡信息透明和团队心理安全感的做法?

文章包含AI辅助创作:进度管理如何做好进度偏差?实施团队实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414232

赞 (0)
飞飞飞飞
实际进度管理指南:实施团队如何做好进度管理,实操方法全流程
上一篇 1小时前
进度更新最佳实践:实施团队进度管理实操方法,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
