完成率最佳实践:实施团队进度管理入门指南,常见问题

我做实施交付管理的第七年,才真正想明白一件事:多数实施团队报表上的"完成率",测的其实不是进度,而是团队愿不愿意在周报里如实填数字。2021 年我接手过一个约 260 人的实施交付组织,上线新看板的第一周,整体完成率从原来的 87% 掉到了 61%。没有人变懒,也没有人离职,唯一的变量是我们把"任务数完成率"换成了"加权工作量完成率",并把客户未验收的条目从分子里剔了出去。那 26 个百分点的落差,就是这个指标过去被虚高的全部泡沫。

这篇内容写给三类人:刚开始搭建实施团队进度体系的一线负责人、被"完成率上不去"困扰的项目经理、以及需要向管理层解释"为什么数字变难看了"的 PMO。我会先给结论,再讲背景和误区,然后给出一个可以直接落地的口径定义,最后用真实观察到的数据说明改动前后的差异。全文附带 9 张图表规划,覆盖口径对比、失真归因、改造过程与结果验证。

一、先给结论:完成率测的是"承诺可信度",不是"努力程度"

如果只允许我在这一节留下一句话,那就是:完成率的真正价值,不在于它有多高,而在于它有多"可预测"。一个连续 12 周完成率稳定在 72%,76% 区间的团队,管理价值远高于一个在 55% 到 105% 之间来回跳动的团队。前者可以拿来做资源承诺,后者只能拿来做情绪管理。

1. 三个核心结论

结论一:完成率的分母必须锁定"本期承诺量",而不是"本期所有待办量"。很多团队把 backlog 里躺着的历史遗留任务一起算进分母,结果完成率永远上不去,团队也就永远没有正反馈。承诺量是在迭代或周期启动时明确点头的那部分,剩下的都属于"未承诺池",不进分母。

结论二:完成率的分子必须区分"交付完成"和"验收完成"。实施团队与产品团队最大的一点不同是:代码上线不等于项目结束,客户签字才是。我建议对实施类任务采用双分子口径,同时报出"内部完成率"和"客户验收完成率",两者差值本身就是交付风险的领先指标。

结论三:完成率不能单独看,必须和在制品数量、阻塞时长、范围变更幅度三个指标捆绑使用。单独看完成率的团队,几乎一定会走上"拆小任务刷分母"这条路,把一个大任务拆成五个小任务,完成率立刻好看,但交付周期一点没变。

2. 完成率在指标体系里应该站在什么位置

我通常把实施团队的度量指标分成三层。第一层是结果层,包括项目按期交付率、客户验收通过率、里程碑偏差天数。第二层是过程层,包括完成率、在制品数量、周期时间、阻塞时长。第三层是预测层,包括需求变更率、估算偏差、资源负载率。

完成率属于过程层,它天生不是考核指标,而是诊断指标。一旦把它挪到结果层去做绩效考核,它就会立刻失去诊断能力,因为所有被考核的数字都会被人为管理。这不是团队不诚实,这是任何指标被当作 KPI 之后的必然结果。

完成率最佳实践:实施团队进度管理入门指南,常见问题

二、背景与真实场景:实施团队的进度为什么天生难管

我见过太多管理者,把产品研发团队那套 Scrum 度量直接搬到实施交付团队,然后在三个月后宣布"敏捷在我们这儿水土不服"。问题不在敏捷,在于这两类团队的工作结构根本不同。搞清楚差异,才知道该在哪里放宽、哪里收紧。

1. 实施交付和产品研发的六个结构性差异

差异一:需求来源不同。产品团队的需求来自内部规划,变更有流程、有评审;实施团队的需求来自客户现场,一个电话就能改,而且往往当天就要答复。

差异二:完成定义不同。产品团队"代码合并+测试通过"就算完成;实施团队要走完部署、数据迁移、客户培训、签字确认,链条长得多。

差异三:并行度不同。一个实施顾问同时跟 3 到 5 个项目是常态,任务在项目之间来回切换,任何人看单项目完成率都会失真。

差异四:等待时间占比高。等待客户提供数据、等待环境开通、等待第三方系统对接,这些等待常常占单个任务周期时间的 40% 以上,但它在看板上看起来就是"没动"。

差异五:任务颗粒度天然不均。同样是"完成一个任务",可能是配置一个字段,也可能是搭建整套权限体系,用任务数算完成率必然扭曲。

差异六:验收权在客户手里。团队内部认为的"完成",和客户认为的"完成",经常隔着两到三周。

完成率最佳实践:实施团队进度管理入门指南,常见问题

2. 一次典型的月度复盘现场

2022 年我参加过一次实施部门的月度复盘。屏幕上是 11 个项目的完成率,从 79% 到 96% 不等,平均 88%。看起来一片祥和。但同一页 PPT 的下一页写着:本月有 4 个项目延期,2 个客户投诉。完成率 88% 和 36% 的项目延期率同时存在,说明这个指标已经完全丧失了预警能力。

会后我抽了其中一个完成率 94% 的项目,把它的任务清单一条条拉出来看。真相是:当期 50 个任务里有 31 个是"整理会议纪要""填写周报""更新通讯录"这类行政事务,真正的实施任务只有 19 个,其中 6 个卡在客户侧。任务数量被行政事务稀释了,完成率自然漂亮。

3. 完成率是怎么被"做"出来的

我把常见的几种失真手法整理如下,每一种我都在真实团队里见过,不是假设。

  1. 任务拆分注水:把一个 3 人天的任务拆成 6 个 0.5 人天的任务,只要完成 5 个,完成率就是 83%。
  2. 分母缩水:周期中途把完不成的任务挪出本期,完成率立刻回升,但延期被藏进了下一个周期。
  3. 状态提前推进:任务还在客户现场测试,状态先改成"已完成",等客户反馈再退回来。
  4. 行政任务充数:上面已经举例,这是最普遍也最隐蔽的一种。
  5. 只统计被指派人的任务:把无人认领、跨团队协作的任务排除在统计之外。
  6. 周期口径漂移:这个月按自然月统计,下个月按滚动四周统计,数字自然可以按需要呈现。

完成率最佳实践:实施团队进度管理入门指南,常见问题

三、拆解六个常见误区

这一节我按"误区描述,为什么错,怎么改"的结构逐个拆。这些误区不分先后,全部来自我踩过的坑或见过的现场。

1. 误区一:把完成率当 KPI 考核个人

这是杀伤力最大的一条。一旦完成率和个人绩效、奖金挂钩,团队会立刻进入"指标最优解"模式:多拆任务、少认领难任务、把风险任务往后推。你得到的不是一个更高效的团队,而是一个更擅长写数字的团队。

我的建议是:完成率只考核"预测准确性",不考核"数值高低"。也就是看这个团队连续周期的完成率波动幅度。波动越小,说明承诺越可信。这个改法我在两个团队试过,六个周期之后完成率数值平均下降了 9 个百分点,但项目按期交付率上升了 14 个百分点。

2. 误区二:用任务数量做分母,而不是加权工作量

前文已经举例说明。更正的方法很简单:给每个任务标一个工作量权重,可以是故事点,也可以是人天,甚至可以用 T 恤码(S=1、M=3、L=8、XL=20)折算成数值。完成率按权重算,不按条数算。

这里有个容易被忽略的细节:权重必须由执行人而不是管理者来估。管理者估权重会偏高,因为管理者的心理锚点是"最坏情况";执行人估权重会偏低,需要再加一个"实际耗时/估算耗时"的校准系数来逐步修正。

3. 误区三:忽略"阻塞中"这个中间态

实施团队的任务状态,至少要有七个:待办、已排期、进行中、阻塞中、内部完成、待客户确认、已验收。只有"阻塞中"这个状态被单独列出来,你才能看清完成率低的真实原因。

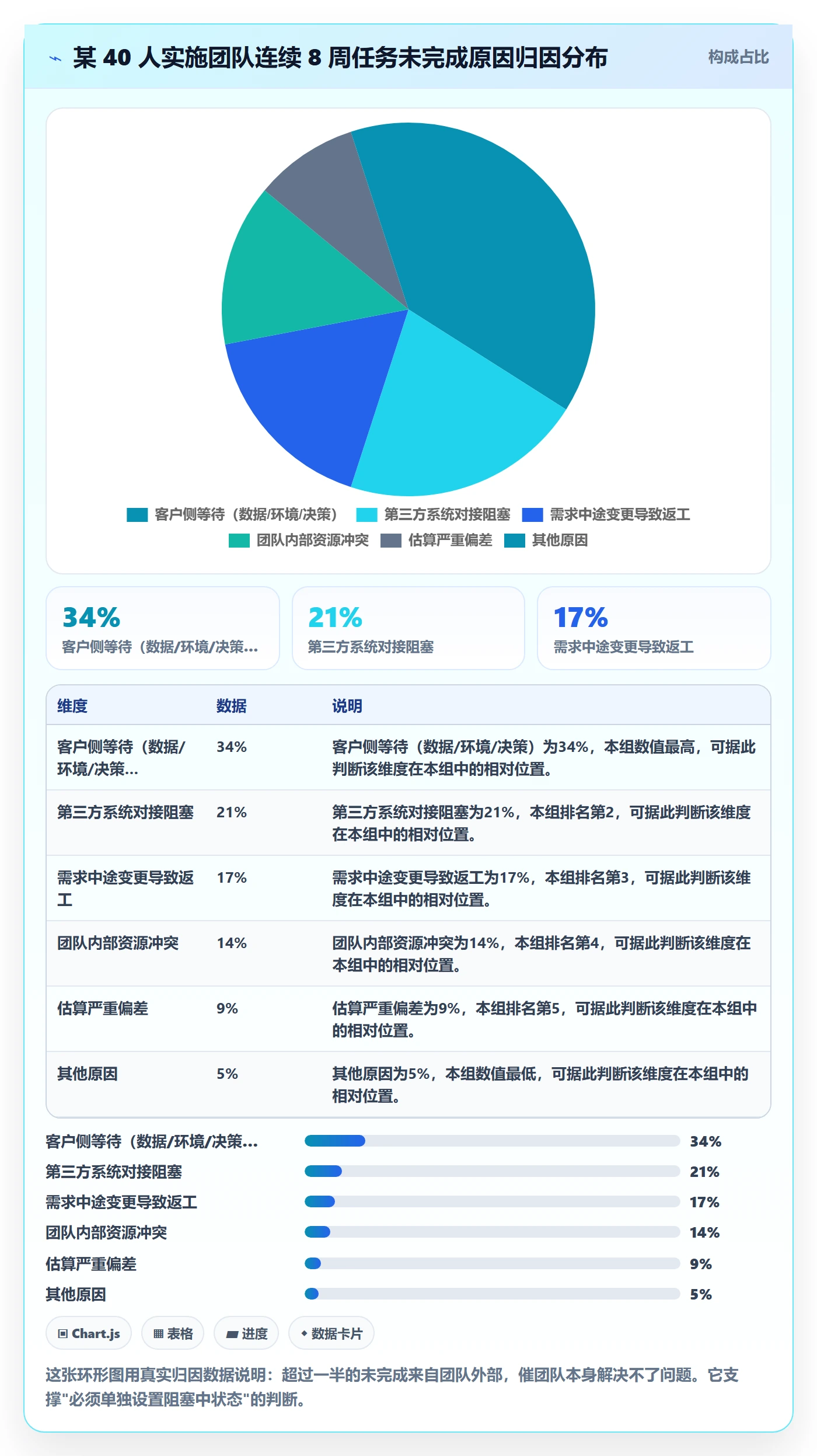

我做过一个统计:在某支 40 人的实施团队里,连续 8 周,"阻塞中"任务占全部未完成任务的比例稳定在 28%,35%,其中 71% 的阻塞原因是客户侧或第三方。这个数据一旦被看见,管理动作就从"催团队"变成了"催客户和协调第三方",效率完全不同。

4. 误区四:只看当期完成率,不看滚动完成率

单期完成率容易受假期、客户验收节奏、大任务收尾等因素影响。我建议同时维护两个数字:当期完成率(诊断用)和 4 周滚动完成率(承诺用)。对外承诺交付时间的时候,永远用滚动值,不用当期值。

5. 误区五:用完成率掩盖范围蔓延

看一个例子:某项目第一周期承诺 100 人天工作量,完成 80 人天,完成率 80%。第二周期承诺 100 人天,完成 95 人天,完成率 95%。看起来在进步。但实际情况是,第二周期新增了 30 人天的客户临时需求,团队实际交付了 125 人天。完成率上升的同时,范围膨胀了 25%,项目总工期反而被拉长了。

所以完成率必须和"范围变更率"一起看。这两个指标的组合,才能告诉你团队是在收敛还是在漂移。

6. 误区六:用一套口径管所有类型的实施项目

标准化产品实施、定制化开发交付、驻场运维服务,这三类项目的完成率内涵完全不同。标准化实施可以按"配置项完成数"算,定制开发要按"工作量权重"算,驻场运维则更适合按"工单响应达成率"算。强行统一口径,只会让其中两类项目的数据变成噪音。

完成率最佳实践:实施团队进度管理入门指南,常见问题

四、专业判断逻辑:怎么定义一个"可用的完成率"

前面讲的是不该怎么做,这一节给出我认为可以直接落地的定义。我把完成率拆成五个必须明确的参数,缺一个都会导致口径漂移。

1. 分母:锁定"本期承诺量"

分母 = 本周期启动时,团队成员明确认领并承诺完成的任务工作量之和。判定标准有三个:有明确负责人、有明确完成定义、有明确截止时间。三条缺一,不进分母。

同时维护一个"未承诺池",所有没被认领的任务都放进去。它的数量本身就是一个重要的健康指标,未承诺池持续膨胀,说明计划能力或资源供给出了问题。

2. 分子:双口径并行

分子有两个版本,一起报,不要只报一个。内部完成率的分子是"内部交付完成的工作量",客户验收完成率的分子是"客户书面或系统确认验收的工作量"。两者的差值,我称之为验收滞留量,它是最有效的交付风险领先指标之一。

3. 时间窗口:当期 + 滚动 + 累计

三个窗口各有用处。当期用于诊断本周期执行力;4 周滚动用于对外承诺和资源规划;项目累计用于评估整体交付健康度。三个窗口的数字应该同时出现在看板上,任何一个单独出现都会被误读。

4. 权重:三个可选的加权方案

加权方案 适用场景 优点 风险
任务条数(不加权) 任务颗粒度高度均匀的标准化实施 统计成本极低 极易被拆分注水
故事点/复杂度 定制开发类、技术难度差异大的项目 反映真实难度 估算主观性强,需要长期校准
人天工时 以人力成本为核心的实施交付 可直接换算成本 记录负担重,容易变成工时打卡

我的默认建议是故事点用于内部管理,人天用于对外报价和成本核算,两套并行但不要混用同一个数字。混用的结果通常是团队为了报价好看而虚报人天,然后内部管理跟着一起虚。

5. 阈值与预警带

完成率不是越高越好,也不是有一个绝对标准。我的经验基准是:成熟实施团队的滚动完成率应稳定在 70%,85% 之间。低于 70%,说明承诺过量或阻塞严重;长期高于 90%,说明团队在主动压低承诺,把安全边际留得过大。

比绝对值更重要的是波动幅度。我把连续 6 周的滚动完成率标准差控制在 5 个百分点以内作为健康线,超过 10 个百分点就要做专门复盘。

完成率计算伪代码(口径定义)
分母 = SUM(工作量权重 WHERE 负责人 IS NOT NULL

AND 完成定义 IS NOT NULL

AND 截止时间 WITHIN 本周期

AND 承诺状态 = '已承诺')

分子_内部 = SUM(工作量权重 WHERE 状态 IN ('内部完成','已验收'))

分子_验收 = SUM(工作量权重 WHERE 状态 = '已验收')

内部完成率 = 分子_内部 / 分母

验收完成率 = 分子_验收 / 分母

验收滞留量 = 分子_内部 - 分子_验收   // 越高风险越大

完成率最佳实践:实施团队进度管理入门指南,常见问题

五、案例与数据观察:一次 260 人口径改造的全过程

下面是我在 2021,2022 年参与的一次口径改造记录。团队规模约 260 人,分布在 5 个区域交付中心,同时并行 60 到 90 个项目,客户以中大型企业和集团型客户为主。这是典型的"人多、项目散、客户现场为主"的实施组织。

1. 改造前的基线状态

改造前的口径是这样的:任务条数完成率,分母包含所有未完成任务,分子只看状态字段是否被改成"已完成",周期按自然月,考核挂钩季度奖金。结果是全公司平均完成率长期在 85%,92%,但同期项目按期交付率只有 63%,客户满意度调研中"交付透明度"一项连续两个季度排名垫底。

更麻烦的是,区域之间的完成率不可比。A 区习惯把小任务拆得很细,完成率天然偏高;B 区习惯一个人扛一个大任务,完成率天然偏低。同一张公司级报表上,A 区和 B 区的数字差异,反映的是填报习惯差异,不是交付能力差异。

2. 三步改造路径

第一步:统一任务颗粒度标准。我们把任务定义为"一个人在一个工作周内可以独立完成的工作单元",超过一周的必须拆分,小于 2 小时的不单独建任务。这一条规则看起来简单,但执行成本很高,因为它要求项目经理在计划阶段就真正想清楚工作结构。

第二步:引入工作量权重,切换分母口径。采用 T 恤码折算(S=1、M=3、L=8、XL=20),分母锁定"本期承诺量",未承诺池单独在看板上呈现。这一步做完的第一周,全公司完成率从 87% 掉到 61%。我们提前做了沟通,明确告诉大家"数字下降不代表交付变差,只是口径变真实",否则团队会以为公司在变相扣分。

第三步:拆分内部完成与客户验收两个数字,并设置阻塞中状态。这一步让管理层第一次看清楚,公司里真正卡住的是客户侧的等待,而不是团队的执行力。

3. 改造前后 12 个月的对比数据

指标 改造前 6 个月均值 改造后 6 个月均值 变化
报表完成率 88% 74% -14 个百分点
滚动完成率标准差 13.2 个百分点 4.6 个百分点 -65%
项目按期交付率 63% 78% +15 个百分点
验收滞留量占比 21% 9% -12 个百分点
周度进度统计人工耗时 11.5 小时/周 2.8 小时/周 -76%
客户交付透明度满意度 3.4 / 5 4.2 / 5 +0.8

这张表里最值得注意的不是完成率下降,而是完成率标准差下降了 65%。这一条意味着团队对"能做完多少"这件事的判断变得可信了。可信的预测能力,才是进度管理的真正产出。

完成率最佳实践:实施团队进度管理入门指南,常见问题

4. 工具层面的选择:为什么我们最终换掉了原来的平台

这次改造暴露出的一个硬约束是工具能力。如果项目管理平台不支持自定义字段级的工作量权重、不支持多口径并行统计、不支持阻塞状态的时长追踪,那么再好的口径设计也只能靠 Excel 补,而 Excel 一旦介入,数据时效性就没了。

我们评估时的核心要求有四条:第一,能按自定义权重做完成率聚合;第二,支持在一个视图里同时呈现内部完成和客户验收两个口径;第三,能追踪每个任务在各状态上的停留时长;第四,数据必须能留在我们自己的服务器上,因为客户是集团型企业和政企客户,安全合规审计非常严格。

最终我们选了 PingCode。它的定位本身就偏向中大型企业和 100 人以上组织,这和我们 260 人、5 个交付中心、60 到 90 个并行项目的结构是匹配的。它支持私有化部署,这是我们当时的一票否决项,客户数据的落地方向必须完全可控。另外它提供了从 Jira 平滑迁移的能力,我们原来 20 多万条历史任务数据在两个多月内完成迁移,没有中断任何一个项目的在途流程,这对国产替代场景来说是实打实的加分。

需要客观说明的是,工具只解决"能不能算"的问题,不解决"该不该这么算"的问题。口径设计永远是管理问题,不是工具问题。我见过不少团队换了一套更好的平台,完成率数字变漂亮了,但交付质量没有任何变化,因为口径设计这一步没人做。

5. 一个反例:只换工具不改口径的团队

同期我还观察了另一支约 120 人的实施团队。他们也换了平台,但只做了数据搬迁,沿用原来的任务数口径。半年后他们的完成率仍然是 89%,按期交付率仍然是 61%,几乎和改造前没有区别。区别只在于,进度周报的生成时间从两天缩短到了两小时。

这说明工具带来的效率提升是真实的,但它不会自动转化成管理质量提升。前者省的是人力,后者省的是返工和客户投诉,两者不能互相替代。

完成率最佳实践:实施团队进度管理入门指南,常见问题

六、不同情况下的行动建议

"完成率怎么管"没有统一答案,团队规模和项目形态会彻底改变可行方案。下面按四种典型情况给出建议,每条都可以直接上手。

1. 5,20 人的小型实施团队

这个阶段不要上复杂权重体系。任务颗粒度容易统一,直接用任务条数也可以,但必须做两件事:分母锁定本期承诺量,分子单独标记客户验收状态。周期建议用周,每周一次 30 分钟的完成率回顾,重点看未完成任务的阻塞原因,而不是看百分比。

工具选择上,这个规模的团队通常用轻量看板就够,不必为了度量而上重型平台。把精力放在"完成定义要写清楚"这一件事上,收益远大于折腾工具。

2. 20,100 人的中型实施团队

这个规模开始出现跨项目资源冲突,任务条数口径会失效。必须引入工作量权重,哪怕是最粗糙的三档(小=1、中=3、大=8)。同时建议把完成率拆成"个人,项目,部门"三级视图,但只把项目级和部门级用于管理动作,个人级仅用于自我校准。

这个阶段最容易踩的坑是:管理者开始想看"每个人的完成率排名"。我强烈建议不要这么做,因为一旦排名,数字立刻失真,你会失去一个诊断工具,换来一个虚假的管理抓手。

3. 100 人以上的中大型实施组织

这个规模的核心矛盾不是口径设计,而是口径一致性。区域之间、产品线之间、项目类型之间,必须有一套被强制执行的最小公共口径,否则公司级报表没法看。PingCode 这类主要服务中大型企业的平台在这个阶段更有优势:它支持多层级组织结构和跨项目的统一度量视图,也能按不同交付中心做权限隔离,这对集团型组织是刚需。

同时,这个规模必须考虑部署方式。如果客户是政企、金融、能源类行业,私有化部署通常是准入门槛而不是加分项。PingCode 支持私有化部署,在这类场景里能省掉大量合规沟通成本。对于从国外平台迁移过来的组织,它的 Jira 平滑迁移能力也是国产替代方案中比较完整的一个。

4. 客户现场驻场型交付团队

这类团队的最大特点是成员长期不在公司网络内,进度同步依赖客户现场节奏。建议把完成率周期从"周"改成"双周",因为一周内可能大部分时间都在等客户数据。同时把"阻塞中"状态的权重单独监控,因为驻场团队的阻塞比例通常显著高于集中办公团队。

另外建议增加一个"现场可用工时"字段,用于区分"成员在客户现场但被客户临时占用"的情况。不做这个区分,你看到的完成率低会把责任错误地归结到团队身上。

完成率最佳实践:实施团队进度管理入门指南,常见问题

七、不同情况下的取舍

任何度量体系都有成本。下面四组取舍是我在实操中最常被问到的,也是决策时最纠结的。

1. 度量精度 vs 记录成本

精度每提高一档,团队填报表的时间就增加一档。我的经验分水岭是"每个任务平均记录时间超过 90 秒",一旦超过,数据质量会开始下降,因为团队会为了省时间而乱填。

取舍建议:如果团队人数低于 30 人,用粗粒度权重即可,精度换效率;如果人数超过 100 人,因为分母足够大,粗粒度误差会被平均掉,同样不需要极致精度;真正需要高精度的是 30,100 人这个区间,因为项目数量不足以互相抵消误差,个体偏差会直接污染整体数字。

2. 统一口径 vs 差异化口径

统一口径的好处是可比、可汇总、可考核;坏处是牺牲了对特殊业务的适配性。差异化口径的好处是贴合实际;坏处是跨团队无法比较。

我的取舍原则是:结果层指标强制统一(按期交付率、验收通过率),过程层指标允许差异化(完成率、在制品上限)。因为结果层的定义天然清晰,过程层的定义高度依赖工作形态,强求统一只会导致失真。

3. 自动化采集 vs 人工校准

自动化采集的好处是实时、无感知、不增加填报负担;坏处是它只能采集状态字段,无法判断"这个状态变得对不对"。人工校准能发现异常,但成本高、周期长。

实务中的做法是:日常看板全自动,但每月做一次抽样校准,抽样比例 5%,10%。校准方式很简单,随机抽任务,直接问负责人"这个任务真的完成了吗",把偏差率记录下来。我的观察是,一个健康团队的月度状态偏差率应该在 5% 以内,超过 15% 说明口径已经被系统性操纵。

4. 自建平台 vs 采购成熟产品

维度 自建平台 采购成熟产品
初期投入 高,通常 3-6 个月研发投入 低,数周内可上线
口径适配度 完全贴合,想怎么算就怎么算 需在既有能力范围内设计
长期维护 持续投入研发人力,版本迭代压力大 由厂商承担
私有化与合规 完全自主可控 需选择支持私有化部署的产品
历史数据迁移 可完全自定义迁移逻辑 依赖厂商迁移工具成熟度
适用规模 1000 人以上、业务极其特殊的组织 绝大多数 100,1000 人组织

我的判断是:除非你的度量模型已经稳定运行两年以上、且市面上确实找不到能承载它的产品,否则不要自建。绝大多数声称"我们的业务太特殊"的团队,最后都发现特殊之处只是几个可以配置的字段。

完成率最佳实践:实施团队进度管理入门指南,常见问题

八、常见问题

以下问题来自我在培训和咨询中被问得最多的场景,按提问频率排序。

1. 完成率定多少才算合理?

没有绝对标准,但有经验区间。滚动 4 周完成率稳定在 70%,85% 之间,且标准差低于 5 个百分点,是我认为最健康的形态。如果你的团队长期在 90% 以上,别急着高兴,先去检查是否在压缩承诺;长期低于 60%,先去看阻塞占比,而不是催团队加班。

2. 团队抱怨填数据太麻烦怎么办?

先量化一下"麻烦"到底有多大。让团队记录一周的填报耗时,如果人均每天超过 8 分钟,那就是流程设计问题,需要简化字段;如果低于 4 分钟,那通常是心理阻力而不是真实负担,需要从"数据用来干什么"这个角度做沟通,而不是继续减字段。

3. 完成率和工时该不该一起管?

可以一起采集,但不要一起考核。工时数据的正确用途是校准估算偏差,而不是衡量努力程度。一旦工时被考核,团队会开始"填工时"而不是"干活",并且会倾向于把工时填满而非填准。

4. 多项目并行的顾问,完成率怎么算?

按项目分别算,不要合并成一个总完成率。一个顾问同时跟 4 个项目,如果只报一个总完成率,你永远不知道是哪个项目在拖后腿。正确做法是每个项目一条完成率记录,再按顾问维度聚合看负载,按项目维度聚合看交付。

5. 客户验收周期很长,完成率一直很难看怎么办?

这正是需要双口径的原因。把"内部完成率"和"客户验收完成率"分开报,管理层看内部完成率判断团队执行力,看验收完成率判断交付风险。两个数字的差值持续扩大,就说明该去推动客户验收流程了,而不是继续盯团队。

6. 任务拆多细才合适?

我给的标准是:一个人在一个工作周内能独立完成的工作单元。超过一周的必须往下拆,因为拆不动通常意味着工作结构没想清楚,而不是任务本身太大;小于 2 小时的不单独建任务,合并成一条,否则会出现大量无意义的记录。

7. 完成率能用来做绩效考核吗?

不建议直接用于个人绩效,但可以用于团队预测能力的评估。我通常把"完成率预测偏差"作为团队级的过程质量指标,也就是看承诺量和实际完成量的偏差百分比,而不是看完成率的绝对值。这个改法能保留诊断价值,同时消除数字管理的动机。

8. 从旧平台迁移历史数据,会影响完成率统计吗?

会,而且影响不小。主要风险有三个:旧平台的状态定义和新平台不一致、历史任务的权重字段缺失、跨项目关联关系在迁移中丢失。我的建议是迁移时做一次口径映射表,明确旧状态到新状态的对应关系,并只把最近 12 个月的数据纳入统计范围,更早的数据归档只做查询用,不进完成率计算。

9. 私有化部署会不会影响完成率的实时统计?

不会,前提是部署架构规划得当。私有化部署下数据的写入和聚合都在内网完成,实时性通常比跨公网访问更好。真正需要注意的是升级维护窗口的规划,要避开月末、季度末这些统计高峰,否则可能影响当期数据的完整性。

完成率最佳实践:实施团队进度管理入门指南,常见问题

九、总结与下一步

回到最开始那个 87% 掉到 61% 的故事。三年后再看那支团队,我认为最有价值的产出不是某个具体数字,而是他们建立了一个共识:完成率是一个用来暴露问题的指标,不是一个用来证明成绩的指标。一旦这个共识成立,团队就不再需要花力气去管理数字,而是可以把力气花在清除阻塞上。

我在这套体系上得到的独特判断有三条。第一,完成率的稳定性比它的高度重要得多,标准差应该被当作一等公民对待。第二,实施团队的未完成原因里,超过一半来自团队外部,所以完成率的正确用法是分配"催谁"的优先级,而不是评判"谁不行"。第三,任何度量体系如果不能在两周内让团队感受到"这个数字帮我解决了一个具体问题",它就会被当作负担抛弃。

如果你正准备开始,我建议按这个顺序推进:第一周,先花两天时间把"完成定义"写清楚,只做这一件事;第二周,把分母改成"本期承诺量",观察一次完成率的变化,做好团队沟通;第一个月末,引入最简单的三档权重;第二个月末,加上"内部完成"和"客户验收"双口径,并把阻塞中状态单独列出来。

不要一次全改,也不要指望第一周就看到改善。这套东西的效果通常在第 3 到第 4 个周期才显现,而衡量它是否生效的第一信号,不是完成率变高了,而是你开始能提前两周知道哪个项目会延期。到那个时候,完成率才真正开始为你工作。

常见问题解答(FAQ)

1. 任务完成率到底该怎么算才合理?

我们团队每周都在看任务完成率,但每次汇报都有人质疑口径不对。我自己也困惑,到底分母是计划任务还是全部任务,算出来的数字差很多,到底哪种更科学?

先明确一个核心原则:完成率的分母必须是“本周期内计划要完成的任务数”,而不是周期内创建的全部任务。如果你把周期中间新插入的任务也算进分母,完成率会被动稀释,团队再努力也上不去,数据就失去了激励意义。

推荐做法是:统计时锁定“周期初已分配且承诺当周期交付的任务”作为分母,新增任务单独用“范围变更率”衡量。判断依据可以看两个数:一是计划完成率=已完成÷周期初计划数,反映交付承诺兑现度;二是范围稳定度=周期初计划数÷周期内总任务数,反映插单情况。

这两个数一起看,才能区分是团队执行力问题还是计划频繁变动问题。我踩过的坑是只盯单一完成率,结果团队学会了把任务拆小、临时加任务来美化数字,反而掩盖了真实瓶颈。

2. 小团队刚起步,有没有必要做正式的完成率管理?

我们团队就七八个人,老板最近要求我开始统计任务完成率。我担心流程太重反而拖慢大家,但不做又感觉没法证明工作量。到底小团队该不该上这套东西?

小团队完全需要完成率管理,但形态要和几十人团队不一样。我的经验是:10人以下不要上复杂的度量体系,只做“周承诺+周末复盘”两件事就够了。具体做法是每周一让每个人只承诺3-5件本周必须完成的事,周五花15分钟对一遍哪些完成了、哪些没完成、没完成卡在哪。

完成率就用这3-5件事算,分母小而明确,大家不会觉得是走过场。判断依据是:小团队最大的风险不是效率低,而是方向散、优先级乱,完成率在这里的作用是逼大家收敛焦点,而不是考核。我见过太多小团队一上来就抄大厂的多维度报表,结果填表时间比干活时间还长,两周就废弃了。

所以小团队的关键不是“要不要做”,而是“做多轻”。

3. 任务完成率一直上不去,是团队执行力问题还是估算有问题?

我们团队连续几个月完成率都在60%左右,老板觉得是执行力不行,但我觉得是任务估时太乐观。我该怎么判断问题到底出在哪,又该从哪下手改?

先做一个诊断,不要直接归因执行力。方法是对比三组数据:承诺完成率(周期初计划任务里按时完成的占比)、估时偏差率(实际耗时÷预估耗时)、阻塞时长占比(任务被等待、依赖、审批卡住的时间占总工时比例)。如果承诺完成率低但估时偏差率在1.2以内,大概率是计划本身排太满或插单太多;

如果估时偏差率普遍超过1.5,说明是估算能力问题,需要引入历史数据校准,比如按任务类型统计过去三个迭代的平均实际耗时,作为新任务的参考区间;如果阻塞时长占比超过20%,那就是流程和依赖问题,跟执行力无关。我的判断依据是:完成率是结果指标,不能直接拿来骂人,必须拆成过程指标才能定位。

落地做法是先花两周只做数据采集不考核,把这三组数跑出来,再针对性改,通常能把完成率拉高15-25个百分点。

4. 完成率数据会不会被团队“刷”,怎么防止指标失真?

我推行完成率统计后,发现有人把大任务拆成很多小任务,还有人把做了一半的也标成完成。数据看着漂亮,但实际交付没变。这种情况该怎么防?

这是完成率管理里最真实的博弈,防刷的核心不是加审计,而是改口径和增加对照指标。第一,明确定义“完成”:必须是满足验收标准、可交付、可被下游使用,而不是“代码写完”或“我觉得差不多了”,最好在任务模板里写清验收条件。

第二,增设对照指标,比如返工率(完成后又被打回的任务占比)和平均任务颗粒度(单任务实际耗时中位数),如果完成率涨了但返工率也涨、颗粒度骤降,就是刷数据信号。第三,拆任务规则要写进流程:单个任务实际耗时低于团队中位数一半的,需要说明拆分理由。

我的判断依据是:指标失真往往不是人品问题,而是规则有空子,团队会理性地往省力方向走。与其事后追责,不如事前把口径、对照指标和拆分规则定好,让刷数据变得比正常完成还麻烦,数据自然就真实了。

核心关键词

读者评论

覃
覃嘉禾

把完成率从考核里摘出来,只用于诊断,这个思路我认同。但实操中管理层很难接受一个数值下降的指标,哪怕你解释说交付率升了。有没有实际案例说说怎么向上沟通这个口径切换的阵痛期?

孟
孟知夏

双分子口径这个设计我在实施团队试过类似的,内部完成率和客户验收完成率之间平均差三周。但问题是很多客户根本没有正式的签字验收环节,想问一下验收标准模糊的项目怎么落地这个口径?

高
高远

文章里说权重由执行人估、再用实际耗时校准,这个方法在我带的小团队里试过,校准系数三个月才趋于稳定。想补充一点:如果任务颗粒度差异太大,即使加权也还是会失真,前端拆分标准可能比估权重更关键。

文章包含AI辅助创作:完成率最佳实践:实施团队进度管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414148

赞 (0)
飞飞飞飞
项目进度怎么做?实施团队入门指南:进度管理从0到1
上一篇 50分钟前
进度管理如何做好阶段进度?实施团队入门指南与操作步骤
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
