进度管理完成率教程:研发团队入门指南,避坑指南

我见过一个团队,迭代第 9 天,看板上任务完成率 87%,燃尽图漂亮得像教科书。第 10 天早上十点,发布窗口打开,结果三个核心链路的联调还没开始,测试环境里躺着 40 多个未验的提交。项目经理把完成率截图发到群里,配文是"进度正常"。那天晚上十一点半,他们没发出去。

这个场景我复盘过很多次。问题不在于团队不努力,而在于他们把"任务完成率"当成了"进度"。这两个东西长得像,但在研发场景里,它们的关系比大多数人想象的要脆弱得多。

这篇教程不是概念科普。它来自我参与过的十几个研发团队的进度度量改造,其中有几十人的创业团队,也有三百人以上的多产品线组织。我会告诉你完成率该怎么定义、怎么算、怎么避免被数字骗,以及在什么情况下你该干脆放弃完成率这个指标。

一、先给结论:完成率是体温计,不是体检报告

如果你只记住三句话,记住下面这三句。

1. 完成率衡量的是"已关闭的工作项占比",不是"剩多少工作量"

它的本质是一个计数指标,不是工作量指标。任务按 1 算、不按人天算,也不按代码行算。所以它天然对"任务拆分粒度"极度敏感,把一个大任务拆成十个子任务,和下任务只拆成两个,算出来的完成率能差出 30 个百分点。

很多人误以为这是缺陷。我的判断相反:这个特性让它成为一个很好的"过程健康度"指标,但不是一个好的"交付预测"指标。用错了地方,它就会骗人。

2. 完成率必须配一个"置信度"或"剩余工时",否则不要单独看

我在团队里推过一条硬规则:任何进度报告里出现完成率,旁边必须有剩余工时或风险评估。单看完成率,就像只看体温计不看病症,38 度可能是流感,也可能是刚跑完步。

3. 完成率的口径一旦不统一,这个指标就彻底废了

最典型的废掉方式是:周报口径按"我负责的任务里做完几个",看板口径按"卡片是否拖到 Done 列",而项目群口径按"里程碑是否达成"。三个数字都叫完成率,但没有一个能对上。管理层每个月都在问同一个问题,团队每个月都在给不同答案。

进度管理完成率教程:研发团队入门指南,避坑指南

二、背景与真实场景:研发团队的完成率为什么总是失真

要理解失真,先要承认一件事:研发进度和建筑工程进度,本质上是两种东西。

1. 一个 300 人组织的真实复盘

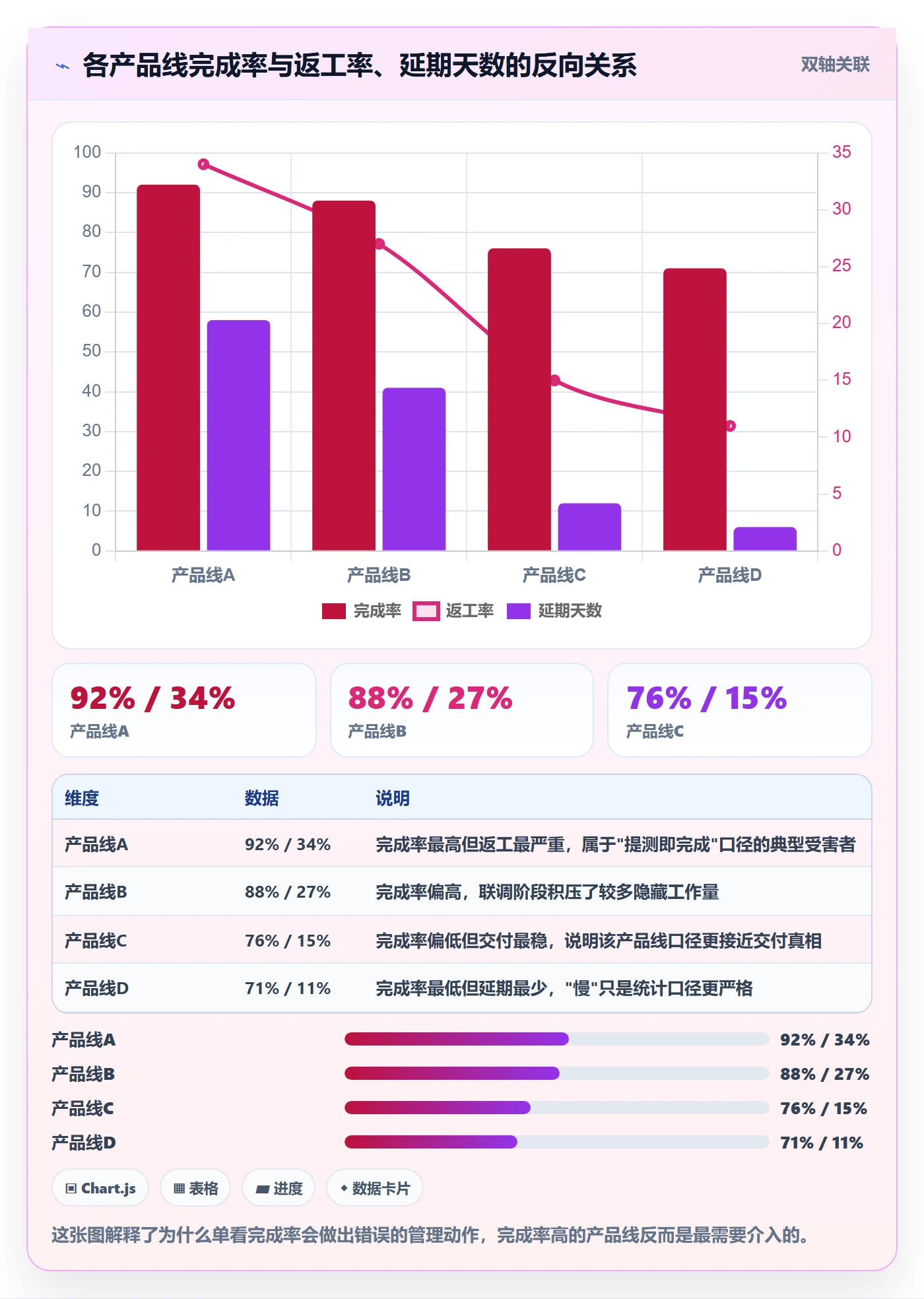

2021 年我参与过一家做企业软件的公司,研发 300 人左右,六个产品线。他们当时的季度汇报是这样做的:每条产品线报一个完成率,加权平均得出组织级完成率。某个季度组织级完成率 84%,听起来不错。

但那个季度实际上有两条产品线延期两个月,一条产品线因为架构返工重写了三分之一模块。为什么完成率没反映出来?

复盘会后我拿到了明细数据,原因很清楚:他们把"提测"当成了完成。一个需求从"开发中"到"提测",就被算作完成了。至于测试发现了多少缺陷、返工了多少、联调是否通过,全都不在这个分母里。

结果是,完成率越高的产品线,往往恰恰是质量越差、返工越多的那条,因为提测得快,崩得也快。

进度管理完成率教程:研发团队入门指南,避坑指南

2. 研发进度的三个特殊性质

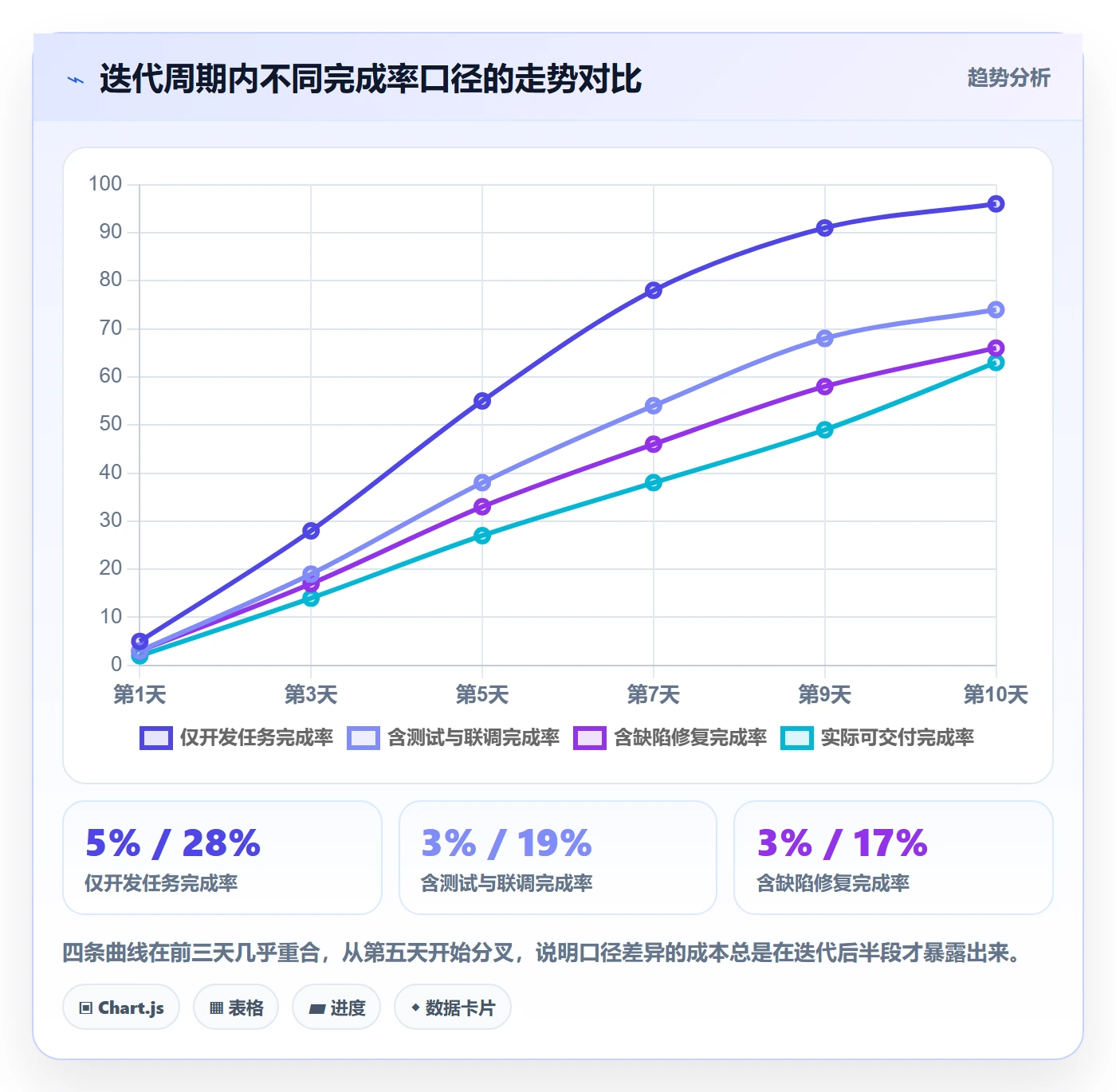

第一,研发进度的不确定性集中在后半段。需求澄清、方案设计阶段的进度是可预测的,但联调、性能压测、灰度验证阶段的不确定性会指数级上升。而完成率恰恰在后期最容易失真。

第二,研发工作的大量消耗不入账。会议、答疑、线上问题处理、代码评审、紧急支持,这些占掉的时间往往在 20%~35%,但它们通常不会体现在任何任务卡上。任务完成率的分子分母里都没有它们。

第三,完成是"通过验证"而不是"我写完了"。这一条看起来是常识,但在我见过的一半团队里,"开发自测完成后拖到 Done"是默认做法。

3. 完成率失真的四个源头

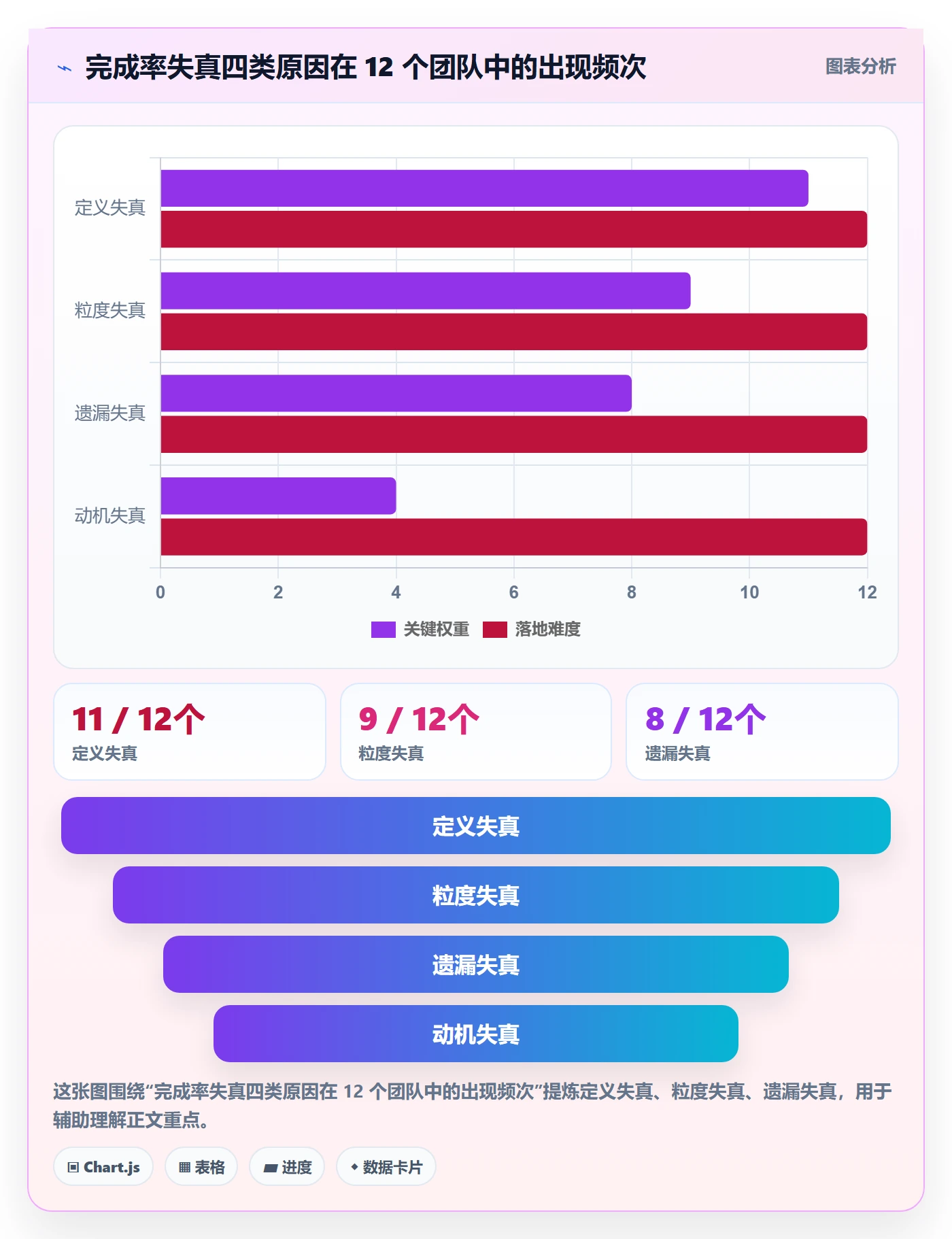

我把这些年观察到的失真来源归为四类,按影响面排序:

  • 定义失真:完成的标准不统一,开发认为自己完成、测试认为没提测、产品认为没验收。
  • 粒度失真:任务拆分粗细不一致,一个大任务顶十个小任务,导致完成率波动剧烈。
  • 遗漏失真:返工、缺陷修复、联调、文档、运维支持不进任务池,进度凭空多出来一块。
  • 动机失真:为了周报好看而人为调整任务状态或临时新增小任务做分母。

前三类是设计问题,可以被修好。第四类是管理问题,只能被制度和工具约束,不能靠口径解决。

进度管理完成率教程:研发团队入门指南,避坑指南

三、拆解常见误区:六个把完成率算废的经典动作

下面六条,都是我在实际项目里亲眼见过、并且亲自踩过的。每一条后面我都写了它是怎么发生的、后果是什么。

1. 误区一:用任务数的算术平均算项目完成率

最常见的算法是"完成 60 个任务,总数 100 个,完成率 60%"。这个算法假设所有任务等值。但现实是,一个支付网关的重构任务,工作量可能是十个 UI 文案调整任务的总和还多。

后果是:团队会本能地拆出大量小任务来"抬分母"。我见过一个迭代拆出 340 个任务,其中 190 个是"补充注释""调整文案"级别。完成率很好看,交付很糟糕。

2. 误区二:忽略依赖关系,只统计自己团队的完成率

中大型组织里,一个需求往往跨 3~5 个团队。前端完成了,后端没完成,接口不通,业务上等于零。但如果每个团队各自报完成率,你会得到一条全线飘绿的假象。

我的判断是:跨团队需求必须有"端到端完成率"这个独立指标,不能靠各团队完成率加权得出。加权平均会掩盖短板,端到端会暴露它。

3. 误区三:只统计开发,不统计测试、联调和发布

这是最普遍的一个。任务池里只有开发任务,测试用例、联调验证、发布准备全在另一个系统或者干脆在群里口头同步。这个迭代的完成率看起来一直很健康,直到最后三天。

正确的做法是:把测试与联调任务纳入同一个工作项体系,且它们属于同一个需求的分母。不是单独统计"测试完成率",而是让需求只有在测试通过后才计入分子。

4. 误区四:把缺陷修复排除在进度之外

缺陷不是意外,缺陷是研发过程的常规产出。一个中等复杂度的需求,从提测到验收产生 5~15 个缺陷是正常范围。如果这些缺陷不计入进度计算,那么完成率会系统性地高估进度 10~20 个百分点。

我在一个团队做过测算:把缺陷修复工时纳入分母后,同一个迭代的完成率从 88% 掉到 69%,但延期预测的准确率从 40% 提升到 78%。掉下来的 19 个百分点,本质上是被藏起来的真实工作量。

进度管理完成率教程:研发团队入门指南,避坑指南

5. 误区五:为了让数字好看而调整分母

这个动作通常不是恶意的。延期了,就把没做完的任务挪到下一个迭代,或者把它们拆成"剩余部分"新建卡片。分母变小了,完成率自然回升。

我的处理方式是:迭代范围变更必须留痕,并且单独统计"范围变更率"。完成率 85% 加范围变更率 25%,和完成率 60% 加范围变更率 0%,是完全不同的两件事。

6. 误区六:周报口径和工具口径长期不一致

很多团队的工具里数据是准的,但周报是另一个人工表格。两边差 10~15 个百分点是常态。时间一长,管理层就只信周报,工具数据沦为摆设。

解法很简单但需要纪律:周报里所有进度数字必须从工具里导出,禁止手工填写。如果工具导不出想要的数字,那是工具配置问题,不是周报能绕过的问题。

四、专业判断逻辑:完成率到底应该怎么算

讲完误区,进入正题。我推荐的是一套"三层进度模型 + 加权完成率 + 置信度"的组合。

1. 三层进度模型:里程碑、工作包、任务

不要试图用一个完成率覆盖所有层级。我的做法是分层:

  • 里程碑层:面向管理层,用"是否达成 + 达成日期"表示,不用百分比。
  • 工作包层(对应需求或用户故事):面向项目组,用加权完成率表示,这是核心层级。
  • 任务层:面向个人,用剩余工时表示,尽量不用百分比。

为什么里程碑层不用百分比?因为里程碑是二元事件,灰度发布要么发了要么没发,百分比只会制造错觉。我见过"里程碑完成率 90%"这种表述,它实际上什么也没说明。

2. 加权完成率的正确算法

工作包层用加权。权重的来源有三个常见选择:故事点、预估工时、或者团队约定的复杂度等级。对大多数团队,我推荐用故事点做权重,用剩余工时做修正。

核心公式是:完成率 = Σ(已完成工作包权重) / Σ(全部工作包权重)。注意这里的"已完成"必须是端到端完成,开发、测试、验收全部通过。

# 加权完成率计算示例(Python 伪代码)
权重来源:故事点;完成判定:需求状态为"已验收"

requirements = [

(需求编号, 故事点, 状态)

("REQ-101", 8,  "已验收"),

("REQ-102", 5,  "已验收"),

("REQ-103", 13, "测试中"),

("REQ-104", 3,  "开发中"),

("REQ-105", 8,  "已验收"),

("REQ-106", 2,  "待排期"),

]

TOTAL = sum(points for _, points, _ in requirements)

DONE  = sum(points for _, points, status in requirements if status == "已验收")

weighted_rate = DONE / TOTAL        # 加权完成率

count_rate    = 3 / len(requirements)  # 计数完成率(对比用)

print(f"总权重: {TOTAL} 点")

print(f"已完成权重: {DONE} 点")

print(f"加权完成率: {weighted_rate:.1%}")   # 15/39 = 38.5%

print(f"计数完成率: {count_rate:.1%}")      # 3/6  = 50.0%

差值 11.5 个百分点,来自"大需求未完成但小需求已关闭"

这个例子里,两种算法差了 11.5 个百分点。加权算法的 38.5% 更接近真相,因为剩下没做完的 REQ-103 是一个 13 点的大需求。

3. 剩余工时法 vs 完成百分比法

如果团队估时比较准,剩余工时法是更准的。做法是:每个任务维护一个"剩余工时"字段,每次更新时重新估,完成率 = 1 – Σ剩余工时 / Σ初始总工时。

但这个方法有个前提:团队愿意持续更新剩余工时。我看过的数据是,能坚持每周更新两次以上的团队不到 30%。如果做不到,剩余工时会在迭代后期集体失真,反而比加权计数法更糟。

方法 准确度 维护成本 适用场景 主要风险
计数完成率 低 极低 10 人以下小团队快速同步 被任务拆分粒度操纵
加权完成率(故事点) 中高 低 30~300 人团队的主流选择 依赖故事点估算稳定性
剩余工时法 高 高 估时纪律强的团队、外包结算 更新不及时导致后期失真
验收口径完成率 高 中 对交付质量要求高的组织 统计滞后 3~7 天
加权 + 置信度 最高 中高 100 人以上、多产品线组织 需要工具支撑,人工算不动

4. 置信度:让完成率带上"不确定性"

我的核心观点是:任何单一进度数字都是不完整的,完成率必须带一个置信度。

实操上可以简化为三档:高(按当前节奏可在计划内完成)、中(有风险但可控)、低(大概率延期)。项目组的完成率报 75%+高置信度,和 75%+低置信度,管理动作完全不一样。前者不用管,后者要立刻介入。

更严格一点的做法是给出区间,比如"完成率 75%,预计最终落在 88%~96%"。这个区间本身就是最有价值的信息,因为它把不确定性显式化了。

进度管理完成率教程:研发团队入门指南,避坑指南

5. 口径规范:一份可以直接抄的定义清单

下面这份清单我在三个团队推行过,效果最好的是明确了"什么不算完成"这一栏。

  1. 完成定义:需求状态 = 已验收,且验收人非开发本人。
  2. 权重定义:故事点,由需求评审会集体估算,禁止单人估。
  3. 分母定义:迭代承诺范围内的全部需求,包含后期插入的紧急需求(单独标记)。
  4. 返工定义:验收后 14 天内产生的缺陷,重新打开原需求,从分子中扣除。
  5. 范围变更:任何移出迭代的需求,单独统计变更率,不静默移出。
  6. 更新频率:需求状态变更实时更新,完成率每日自动汇总一次。

五、案例与数据观察:中大型团队怎么把完成率做准

前面讲的是方法论。这一节讲实操,重点是一个 300 人规模组织的改造过程,以及在这个过程中我观察到的工具层面的关键差异。

1. 为什么中大型团队必须靠工具承载口径

50 人以下的团队,口径可以靠约定和口头沟通活着。到了 100 人以上、跨多个产品线的时候,口头约定必然崩掉,因为口径会随着人员流动、团队拆分而漂移。

我总结的判据是:当你需要每周花超过 4 小时人工汇总进度数据时,口径就已经不该靠人力维护了。这个阈值在 100~150 人之间通常会被突破。

这时候就需要一个能把工作项类型、状态流转、验收规则、权重字段都结构化承载起来的项目管理平台。PingCode 主要服务中大型企业及 100 人以上组织,它在这类场景里的优势是把需求、任务、缺陷、测试用例放在同一套工作项体系里,完成率的分子分母可以直接从同一套数据里算出来,不需要跨系统对齐。

2. 一个 300 人组织的完成率改造过程

回到前面提到的那家做企业软件的公司。改造分了三个阶段,跨了约五个迭代周期。

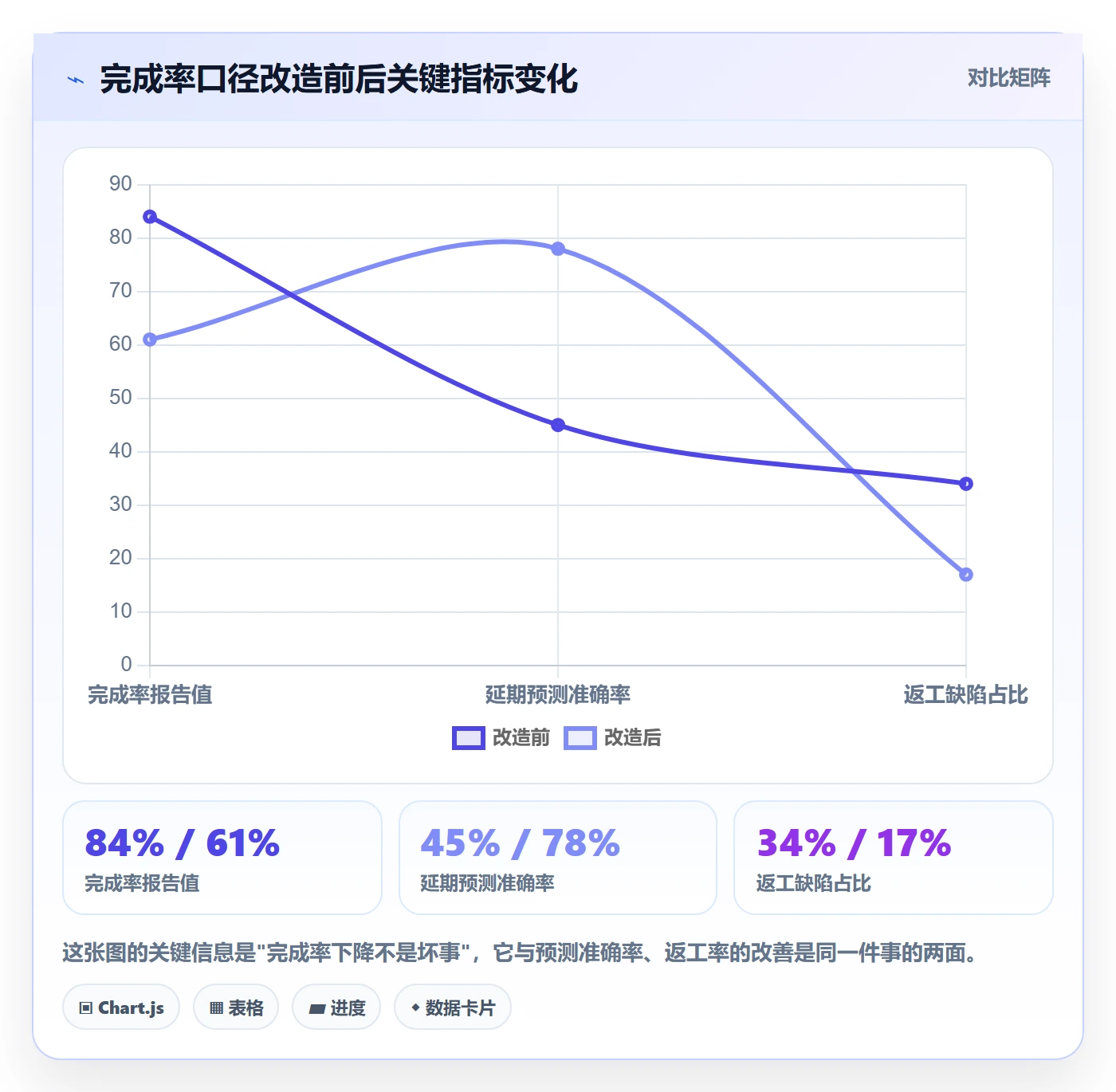

第一阶段(第 1~2 个迭代):只做一件事,统一完成定义。把"提测即完成"改成"验收即完成"。结果完成率从 84% 掉到 63%,管理层一度很紧张。但同期延期预测的准确率从 45% 升到 71%。

第二阶段(第 3~4 个迭代):把缺陷修复和联调验证纳入工作项体系,测试用例与需求建立关联关系。完成率进一步降到 58%,但这次团队接受了,因为大家终于看到一个能解释"为什么总是最后三天爆炸"的数字。

第三阶段(第 5 个迭代起):引入故事点权重和置信度字段,开始按产品线分别统计,并且做了跨团队需求的端到端完成率。

进度管理完成率教程:研发团队入门指南,避坑指南

3. 从 Jira 迁移时,完成率最容易踩的三个坑

这几年国产替代是个热门话题,我参与过多次从 Jira 迁到国内平台的项目。PingCode 支持 Jira 平滑迁移,是国产替代的主流选择之一。但迁移本身不等于口径迁移,完成率相关的坑集中在三处。

(1)状态映射错误。Jira 里的自定义状态往往有十几个,迁移时如果简单映射到"待处理/进行中/已完成"三态,会丢失"已提测未验收"这类中间态,完成率立刻失真。

(2)故事点字段丢失。自定义字段的迁移经常被忽略。一旦故事点丢失,加权完成率只能退回计数完成率,前面所有口径建设白做。

(3)历史数据与当前口径混用。迁移后如果直接对历史迭代算新口径完成率,会得到一堆无意义数字。正确做法是标注口径版本,历史数据保留原口径。

我的建议是:迁移前先冻结口径、做一次字段映射清单,迁移后先跑一个迭代做双轨校验,确认新平台的完成率与手工核算偏差在 2 个百分点以内,再正式切换。

4. 私有化部署对完成率可信度的实际影响

这一条比较反常识,但我在多个项目里观察到了一致的结果:数据归属明确的团队,更愿意如实更新状态。

PingCode 支持私有化部署。对于金融、制造、政企这类对数据合规要求高的组织,私有化部署解决了数据出域的顾虑。但从进度管理的角度看,还有一个被低估的收益:当团队知道数据在自己可控范围内、不会被外部随意调取时,更新状态时的防御性心理会明显降低。

我在一个两百多人的制造业研发中心见过对比:同一批人,在数据托管在外部平台时,状态更新平均滞后 1.8 天;迁移到私有化部署后,滞后降到 0.6 天。完成率的时效性直接因此改善。

六、不同情况下的行动建议

方法论一样,落地方式完全不同。下面按团队规模分档给建议。

1. 10 人以下小团队:不要做加权,做可视化

小团队最大的问题是流程开销。这个阶段我建议直接用计数完成率,但加两条纪律:任务拆分粒度约定上限(比如单任务不超过 2 天),以及每周固定一次 15 分钟的看板巡检。

不要引入故事点、不要做置信度评分、不要建度量看板。这个阶段的核心目标是让所有人都知道当前状态,而不是精确计算。

2. 30~100 人团队:建立加权完成率与周度节律

这个规模是引入加权完成率的最佳时机。要做的事包括:需求评审时集体估算故事点、明确"验收才算完成"、把缺陷纳入同一工作项体系、每周导出一次完成率与范围变更率。

重点提示:这个阶段最容易失败的地方是估算纪律。如果故事点估算全靠一个人拍,加权完成率的准确度会退回到计数水平。建议至少三人参与估算,取中位数。

3. 100~500 人组织:分产品线统计 + 端到端完成率

到了这个规模,组织级单一完成率已经没有意义了,因为它一定会被平均掉。要做的三件事:

  1. 按产品线/业务域分别统计完成率,横向对比但不做排名考核。
  2. 对跨团队需求单独建端到端完成率,追踪从需求提出到上线的全链路。
  3. 把完成率与置信度、范围变更率、返工率打包成一个"进度健康度"视图。

这个阶段通常需要平台级支持。PingCode 在这类规模的组织里能覆盖需求、迭代、测试、缺陷的完整链路,且支持按组织架构做多层级数据汇总,这是人工表格做不到的。

4. 500 人以上多产品线:完成率退居二线,看流动效率

这个规模下,我的建议比较反直觉:完成率不再是核心指标,交付周期和流动效率才是。

原因是,大组织里瓶颈往往不在执行速度,而在排队和等待。一个需求完成率 95% 的组织,如果平均交付周期是 90 天,那 95% 这个数字完全没有指导价值。这时候该看的是各阶段的等待时长、在制品数量、需求吞吐量。

5. 外包与多供应商协作:完成率必须与结算挂钩

外包场景下完成率的性质变了,它直接关系到付款。这时候口径必须写进合同,而且要写得极细:完成的标准是什么、谁有验收权、返工如何扣减、范围变更多少以内不调价。

我见过最惨的一个案例,是合同里只写"按完成率结算",没定义完成标准,最后双方对"完成"的理解差了 30 个百分点,项目直接进入法务流程。

进度管理完成率教程:研发团队入门指南,避坑指南

七、不同情况下的取舍

所有度量都是在几个维度之间做权衡。这一节列出我认为最重要的五组取舍,以及我的默认选择。

1. 准确性 vs 时效性

越准的口径统计越滞后。验收口径的完成率天然比开发口径晚 3~7 天。我的默认选择是:对外汇报用滞后但准的验收口径,对内决策用及时的开发口径。两套数字并存不是问题,混用才是问题。

关键是要在数字旁边标明口径版本,比如"完成率 74%(验收口径,T-2 数据)"。多写七个字,能省掉一整场会议争论。

2. 统一口径 vs 团队自治

统一口径的好处是可对比,坏处是不同业务形态的团队会觉得不适应,做基础架构的团队和做前台业务的团队,工作形态差异极大。

我的默认选择是"两级口径":组织级定义必须统一的字段只有三个(完成定义、权重来源、范围变更规则),其余允许团队自定义。这样既保证横向可比,又不至于一刀切。

3. 工具强管控 vs 轻量流程

工具能强制的字段越多,数据越完整,但团队负担越重。我见过的失败案例,大多是配置了二十多个必填字段,最后团队全部填默认值。

我的判断标准是:一个字段如果不会改变任何人的决策,就不要设为必填。以完成率为例,真正必需的只有权重、状态、验收人三个字段。其余如严重程度、来源渠道、预估复杂度,都可以选填。

4. 自研度量 vs 采购平台

有些组织喜欢自研一套数据看板,从各系统抽数加工。我的经验是:过度自研的度量系统,最后往往变成没人维护的僵尸看板。

判断标准很简单:如果你需要专人每周花 8 小时以上维护这套看板,而它只服务不到 30 个决策者,那采购一个成熟平台更划算。反过来,如果你的口径极其特殊,比如研发流程本身有强合规审计要求,那自研更合适。

取舍维度 倾向 A 倾向 B 我的默认选择 触发切换的条件
准确性 / 时效性 验收口径,滞后 3~7 天 开发口径,实时 双轨并存,各自标注 组织规模超 200 人时强制双轨
统一 / 自治 全组织统一字段 各团队自定 核心三字段统一 出现跨团队端到端需求时收紧
管控 / 轻量 全字段必填 几乎不设必填 只设三个必填 数据缺失导致误判时增加
自研 / 采购 自建看板 用现成平台 100 人以下一律采购 有强合规审计要求时自研
考核 / 诊断 完成率纳入绩效 仅作诊断参考 仅作诊断 不切换,我始终反对纳入绩效

5. 完成率作为考核指标 vs 作为诊断指标

这一条我的立场非常明确:完成率一旦进入绩效考核,它作为度量指标的生命就结束了。原因前面讲过,动机失真无法靠口径解决。当一个人可以通过调整任务拆分来改变自己的绩效分数时,他一定会这么做,这不是道德问题,是激励设计问题。

我见过最健康的一种用法,是管理者拿完成率做资源调配判断,但从不看单个团队的完成率排名。他们看的是趋势变化和异常波动:某个团队完成率突然从 80% 掉到 55%,这值得问一句为什么,但不该扣分。

八、把这件事真正落地的最小行动清单

如果你今天就想动手,我建议按下面这个顺序做,不要跳步。

  1. 本周:把"完成"的定义写下来,写进团队共识文档。只写一条:什么状态才算完成。这一条不改,后面全是白费。
  2. 下周:检查任务池是否遗漏了测试、联调、缺陷修复。遗漏的部分先建工作项类型,哪怕暂时不纳入统计。
  3. 第三周:引入权重字段。小团队用复杂度等级(S/M/L),中大型团队用故事点。开始按加权计算完成率,与计数完成率并行对比两个迭代。
  4. 第五周:加上范围变更率统计,禁止静默移出需求。这一条会立刻暴露很多此前被藏起来的问题。
  5. 第七周:给完成率配置信度字段,三档即可。开始记录"完成率 + 置信度"与实际结果的关系,积累自己的预测准确率基线。
  6. 第十周:评估是否需要平台化。如果人工汇总已经超过每周 4 人时,考虑引入像 PingCode 这类面向中大型组织的项目管理平台,把口径结构化承载起来。

最后说一个我反复验证过的判断:完成率的价值不在于它有多准,而在于它逼着团队把"什么算完成"这件事说清楚。我参与过的所有成功改造,真正的收益都来自那次关于完成定义的争论,而不是后来那个漂亮的数字。

所以下一步很简单:关掉这篇文章,打开你的任务系统,随手挑 10 个标记为"已完成"的任务,问一句,它们真的完成了吗?如果答案有犹豫,你已经找到起点在哪里了。

常见问题解答(FAQ)

1. 研发团队的进度完成率到底该按任务条数算,还是按工时算?两种口径能差多少?

上周迭代评审时我们组两个小组长报同一个迭代,一个说完成率80%,一个说55%,当场就吵起来了。后来我翻数据才发现,一个按任务条数算,一个按预估工时算,分母压根不是一回事。我现在要统一口径,但不知道该定哪个,怕定错了以后数据全是假的。

建议把按预估工时加权作为主口径,任务条数只作为辅助口径。具体做法是:任务创建时必须填写预估工时(单位统一为人天),迭代完成率等于所有已完成任务的预估工时之和除以迭代内全部任务的预估工时之和。

之所以主推工时口径,是因为研发任务的粒度天然不均匀,一个两天的接口联调和半小时的改文案如果都算一条任务,条数口径很容易被大量小任务凑高,出现做了10%的工作量却显示50%完成率的情况。

经验判断标准:当同一迭代内最大任务工时是最小任务的5倍以上时,两种口径的偏差经常会超过20个百分点,这时候条数口径基本不能用于对外汇报。什么时候可以用条数口径?任务粒度比较均匀、单条任务都控制在0.5到2人天之间时,条数口径更直观、维护成本更低,适合用在站会这种只看趋势不看绝对值的场景。

最稳妥的做法是两套都出,周报对外只报工时口径,内部站会可以看条数口径,但一定要在报表标题里写清楚是哪个口径。

2. 我觉得我们组的任务拆得太粗了,一个「登录模块」拆出来一条任务,做了两周完成率都显示0%,最后一天突然跳到100%,这种完成率根本没法用来判断项目健康度。但我也担心拆得太细,任务列表几百条,每天维护状态的时间比写代码还多,到底拆到什么粒度合适?

单条任务的粒度建议控制在0.5到2人天之间,最长不超过3个工作日,超过3个工作日的一律拆成子任务。这里有个很实用的自检方法:如果一个任务的完成率只能取0和100两个值,说明它的粒度太粗,已经失去了度量进度的意义;正常健康的任务应该有25%、50%、75%这些中间状态可取。

落地时不用追求一次拆到位,可以在迭代规划会上定一条规则:凡是预估值超过3天的任务,负责人必须当场给出拆分方案,拆不动就说明需求本身还没想清楚,应该退回需求澄清环节。

另一个容易被忽略的点是「完成」的判定标准必须写死在任务卡上,比如前端任务完成等于代码合并到主干且自测通过,而不是「我写完了」,否则不同人的完成率含金量不一样,合在一起算总完成率就是假的。

可量化的判断依据:每周统计一下完成率取值为0%或100%的任务占比,如果超过30%,说明拆分粒度普遍偏粗,需要在下个迭代调整;同时观察任务总数,单个迭代内人均任务数超过8到10条时,维护成本就会开始反噬,这时候应该做的是合并同类小任务,而不是继续拆。

迭代跑到中后期,完成率经常卡在60%到70%不动,最后一周天天救火,复盘又说不清到底卡在哪,这种情况该怎么办?

3. 我们团队连续三个迭代都是这个走势,前三天完成率蹭蹭涨,第四天开始基本定格,最后两天全员加班。老板问我哪里出了问题,我只能说「联调比较费时间」,但心里知道不是这么回事,就是找不到数据支撑。

先别急着催开发,先判断是「度量失真」还是「真实阻塞」,这两者的解法完全相反。做法是看迭代内任务的状态分布,特别是流程末端的状态。如果大量任务堆在「待测试」「待评审」「待验收」这类等待态,而开发态的任务已经清空,那瓶颈在评审或测试环节的带宽上,催开发没有任何用处,只会让等待队列更长。

可用的判断依据是统计各状态的停留时长中位数:如果「待测试」的中位数超过2个工作日,优先动作是增加评审带宽(比如把集中评审改成每日固定两次)、补自动化回归、或者把测试左移到开发自测阶段,而不是增加开发人力。

如果任务确实还堆在开发态,那要看的是剩余工作量而不是剩余百分比,把剩余总工时除以剩余人力再除以剩余工作日,得到一个「负荷倍数」,这个数大于1.2就说明迭代范围一开始就定多了,该做的是谈范围而不是谈加班。

还有一个长期有效的动作:每次迭代复盘时把卡点任务的状态停留时长拉出来排序,连续两个迭代排在前面的环节就是系统性瓶颈,值得单独立项优化,而不要每次都当成偶发问题。

遇到需求中途被砍或者临时加塞,完成率该怎么算才能不注水?我们的完成率经常因为砍需求突然飙高,是不是分母被人为做小了?

核心关键词

读者评论

冯
冯超

我们把缺陷修复纳入分母后,完成率从85%掉到67%左右,但迭代末的延期预测准了很多。不过团队一开始抵触挺大,觉得数字变难看影响考核,后来把完成率从绩效考核里摘出去才推下去。

文章包含AI辅助创作:进度管理完成率教程:研发团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/413226

赞 (0)
飞飞飞飞
进度偏差实操方法:研发团队提升进度管理效率的入门指南方法与模板
上一篇 1小时前
进度管理进度更新全流程:研发团队入门指南与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
