2023 年我接手一个 12 人研发小组,拿到的第一份数据是:连续 6 个双周迭代延期,平均延期 3.4 天,而每次延期都在迭代最后两天才被正式承认。团队不缺努力,缺的是把"进度"这件事说清楚的口径。进度偏差实操方法的核心,从来不是加班追赶,而是让偏差在还能低成本修复的时候现形。下面这套方法我在 7 个研发组织里反复迭代过,最小 9 人,最大 380 人,今天把它拆成可复制的判断逻辑、行动步骤和模板。
一、核心结论:进度偏差的胜负手在"口径"和"暴露速度"
先说结论,因为这四条决定了后面所有方法的走向。如果你的团队还在用"完成 80%"这种话汇报,后面的工具、图表、流程全都白搭。
1. 结论一:先定义"完成",再谈偏差
研发进度偏差的第一大来源不是执行慢,而是口径不一致。开发说"做完了"是指代码提交,测试说"做完了"是指用例跑通,产品说"做完了"是指能上线给用户用。三个"完成"之间可能差 5 到 8 天,而这 5 到 8 天就是你在迭代末期看到的"突然延期"。
我的判断很直接:任何没有绑定"完成定义(DoD)"的进度数字,都不具备管理价值。DoD 必须是可判定的、二值的,比如"接口联调通过 + 单测覆盖率 ≥ 70% + 测试环境部署成功",而不是"基本完成""差不多了"。
2. 结论二:偏差按天算,不按百分比算
百分比进度是研发管理里最贵的幻觉。心理学上有个"90% 陷阱",人对剩余工作的估计天然偏乐观,报 90% 的时候实际往往只剩一半工作量没做。而"天"是可验证的:计划第 6 天完成联调,实际第 9 天完成,偏差 +3 天,没有解释空间。
更关键的是,偏差以天为单位才能做加减法。你能算出"当前 3 个需求各偏差 2 天,关键路径上有 2 个并行,所以迭代整体偏差 4 天",但算不出"3 个需求各偏差 20% 意味着什么"。
3. 结论三:暴露速度决定修复成本,而且是超线性的
这是我最想强调的一条,也是大多数团队最容易忽略的一条。同样是 3 天偏差,在迭代第 3 天发现和第 9 天发现,修复成本完全不是一个量级。
原因是耦合:偏差发现得越晚,已经基于错误假设完成的下游工作越多。接口没联调好,测试用例写了 40 条全废;方案没确认,前端页面做了 5 个要返工;发布窗口错过,运维的灰度计划、市场的内容排期全部要重排。

4. 结论四:偏差要分三类归因,而不是笼统说"延期了"
"延期了"这三个字对管理毫无帮助。我在实践中把所有偏差强制分成三类,每类的处理方式完全不同:
- 估算偏差:任务本身被低估了。处理方式是修正估算基准,建立历史系数,而不是责怪执行者。
- 执行偏差:估算没错,但实际投入不足或效率下降。处理方式是查看资源分配、上下文切换频率、会议占用。
- 依赖偏差:自身没问题,卡在外部依赖上。处理方式是提前建立依赖台账和到期提醒,这类偏差最容易被忽视,却往往占比最高。
这三类偏差的干预手段不通用。用"加班"去解决依赖偏差,等于用体力去对抗流程,团队会迅速耗尽。
二、真实场景:研发进度偏差为什么总在最后一周才炸
我见过太多团队,站会开得认真、日报写得整齐、看板上任务都在"进行中",但到了迭代倒数第二天,突然发现有一半需求没有进入测试。这不是团队不努力,而是偏差在流程里被系统性地"隐藏"了。
1. 一个 200 人研发组织的"80% 陷阱"
2023 年我参与过一家 200 人规模的 SaaS 公司诊断。他们有两个研发中心,双周迭代,每个迭代约 60 个需求条目。迭代第 9 天(周五)的进度汇报显示:整体完成度 82%。第 12 天(周一)再汇报:还是 82%。第 14 天:78%。

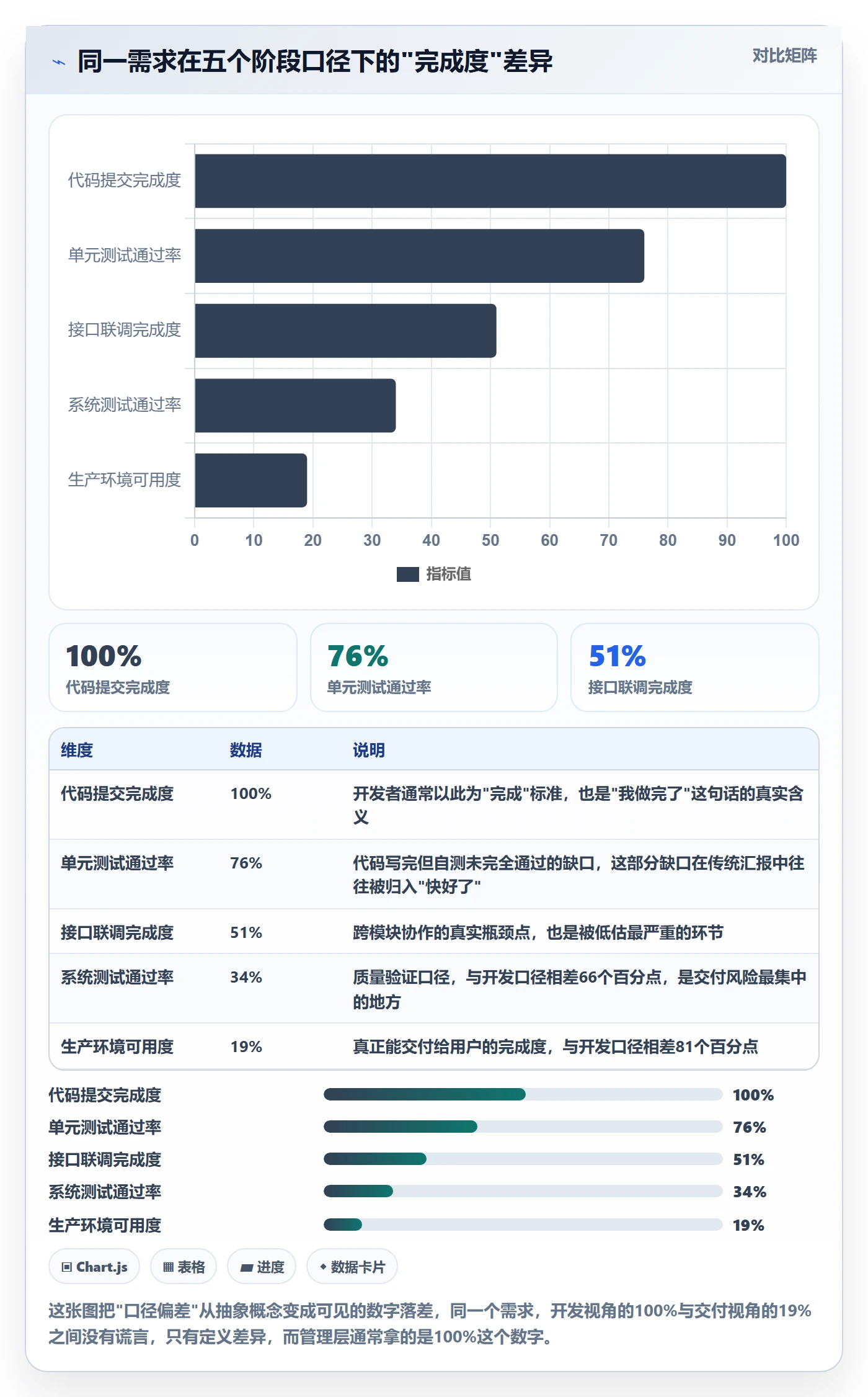

后来我们把任务逐条拆开看,发现那 82% 的构成是这样的:代码提交完成 100%、开发自测完成 76%、联调完成 51%、系统测试通过 34%、可上线 19%。所谓 82%,是"代码写完"的口径。而真正决定能不能交付的"可上线",只有 19%。
这就是典型的口径偏差伪装成执行偏差。团队的交付能力其实没有太大问题,问题是汇报口径和交付口径相差了 63 个百分点,导致决策层在错误的信息上做判断。

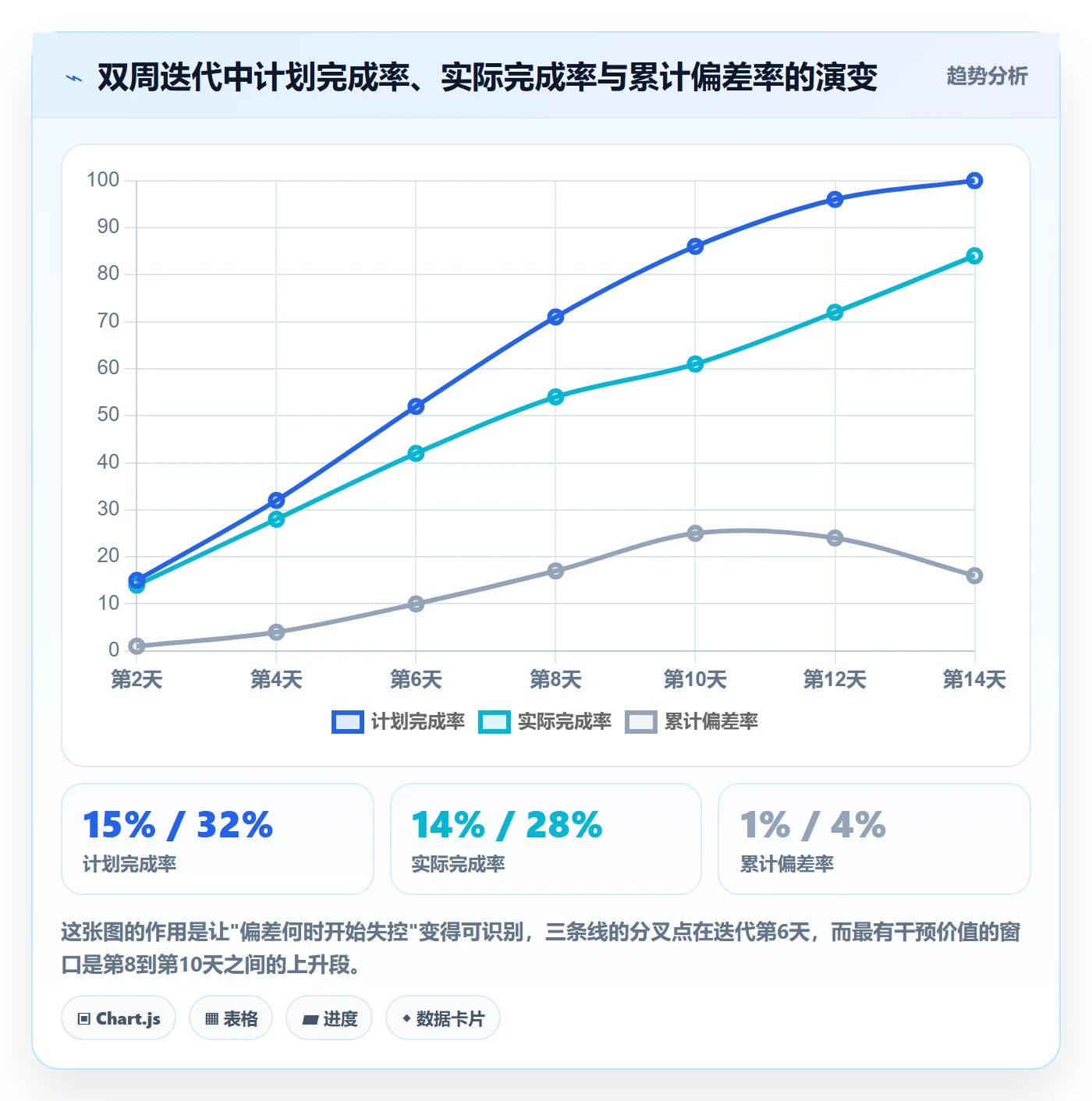

2. 双周迭代的偏差生命周期
把双周迭代拉成时间轴,偏差的演变通常有固定节奏。我把它称为"偏差生命周期",共五个阶段:
- 潜伏期(第 1,4 天):偏差已经产生,但因为任务刚启动、信息不完整,没人能判断是否偏离。此时偏差率通常在 5% 以内。
- 累积期(第 5,7 天):多个任务的偏差开始叠加,但每个单独看都不严重,容易被"后面赶一赶"掩盖。此时累计偏差率通常在 10%,18%。
- 临界期(第 8,9 天):并行任务开始互相挤压,关键路径出现排队。此时偏差率通常已达 20%,30%,但仍有 40%,50% 的修复空间。
- 爆发期(第 10,12 天):测试资源成为瓶颈,返工与测试争抢同一批人。此时偏差率超过 35%,修复空间快速收窄至 15% 以下。
- 被动接受期(第 13,14 天):只剩"延期"或"降低范围"两个选项,谈判成本最高。
关键判断点在第 8,9 天,也就是临界期。这时候干预,成本还可控;过了第 11 天,基本只能被动接受结果。所以我把"迭代第 5 天"和"迭代第 9 天"设为两个强制检查点,而不是等到迭代评审会。

3. 为什么"日报都正常,交付就是不正常"
我做过一次统计:在 5 个研发团队里,把每日站会的口头汇报与实际任务状态做对照,站会信息的失真率平均是 27%。也就是说,每 4 个"今天没问题"的任务里,有 1 个实际上已经在偏离。
失真主要来自三个原因:一是汇报者自身的乐观偏差,"今天应该能搞定"会本能地替代"今天只完成了 60%";二是汇报颗粒度太粗,一个 3 天的任务第 2 天看起来总是"进行中",没有区分度;三是汇报的奖惩导向,如果汇报偏差会被追问、被批评,理性选择就是报喜不报忧。
所以解决路径不是"要求大家汇报准确",而是让进度数据从工作流中自动产生,而不是靠人复述。这也是后面我要讲工具承载的原因。
三、常见误区:把偏差管理做成了汇报表演
我在咨询过程中整理出 6 个高频误区。每一条我都见过真实案例,也都付出了具体代价。
1. 误区一:用百分比汇报进度
百分比进度的根本问题不在于"不准",而在于它无法被证伪。一个人说"完成了 70%",你没有任何办法检验这个数字。而"计划第 6 天完成联调,实际第 9 天完成"是可以被检验的。
最典型的场景就是同一个需求在不同角色嘴里有不同的完成度,而且都"没错",只是口径不同。

2. 误区二:把人天当进度单位
"这个需求 8 人天,已经投入 5 人天,所以完成 62.5%",这个推理看起来合理,其实完全错误。原因是投入不等于产出。5 人天可能完成了需求的 80%,也可能只完成了 30%(如果前面走错方向),还可能完成 100%(如果估算本身就是虚高的)。
我判断是否该用人天的标准很简单:只有在任务边界极清晰、无外部依赖、且团队有 3 个迭代以上同类任务的历史数据时,人天才勉强可用。否则它只会制造精确的错误。
3. 误区三:只盯里程碑,不看关键路径
里程碑是滞后指标。当"联调完成"这个里程碑被标记为未达成时,问题早在 5 天前就发生了。只看里程碑,等于只看体检报告上的异常值,不看过程指标。
我的做法是:里程碑用于对外承诺,关键路径用于对内管理。每次迭代确定 1,2 条关键路径,关键路径上的任务每天更新剩余工时,非关键路径任务可以隔天更新。这样把管理注意力集中在那 20% 真正决定交付时间的任务上。
4. 误区四:把偏差管理等同于加班追赶
这是我见过最昂贵的管理动作。加班有两个副作用:第一,它会掩盖真实的产能问题,让下一个迭代继续过度承诺;第二,连续加班两个迭代后,团队的实际产出通常下降 15%,25%,因为疲劳导致的返工增加。
更重要的是,加班只能压缩执行偏差,无法压缩依赖偏差和范围偏差。如果偏差主要来自外部依赖等待,加班只是在让团队为别人的延迟买单。
5. 误区五:需求变更不计入偏差
这条是很多团队偏差失控的真正原因。迭代中期插入需求,团队往往"硬扛",然后这个迭代延期,延期的原因被归为"开发效率低"。长期下去,团队的估算能力会被持续破坏。
我的硬性要求是:任何迭代中期的需求变更,必须同时记录三件事,变更内容、增加的估算工时、被挤出的原任务。这三条记录之后,偏差归因立刻清晰。下面这张瀑布图就是我给一个团队做归因时的真实拆解。

6. 误区六:一套看板管所有任务
把需求、任务、缺陷、技术债、线上问题全塞进同一个看板,结果是看板上的卡片数量永远在 80 张以上,没人能从中看出进度。
我的建议是分层看板:需求层看交付节奏,迭代层看任务完成,个人层看工时分布。每层只回答一个问题,不混用。
(1)需求层看板回答的问题
本季度承诺的需求有多少比例按时交付?平均交付周期是多少天?这是给管理层看的。
(2)迭代层看板回答的问题
本迭代关键路径上的任务还剩多少天?偏差率是多少?这是给团队负责人看的。
(3)个人层看板回答的问题
我今天的任务是什么?昨天的剩余工时是多少?这是给执行者看的,越简单越好。
四、专业判断逻辑:三层口径加上三个判据
讲完误区,进入方法本身。我用的框架很简单,但每一条都有明确的判定标准,不是感觉。
1. 三层口径:需求层、迭代层、任务层
进度偏差必须同时在三个层级上度量,缺一层就会出现盲区。
| 层级 | 度量对象 | 口径定义 | 偏差预警线 | 更新频率 |
|---|---|---|---|---|
| 需求层 | Epic / 需求 | 可上线并经过验证的完成 | 偏差 > 15% | 每周 |
| 迭代层 | Story / 任务 | DoD 全部满足的完成 | 偏差 > 12% | 每日 |
| 任务层 | 子任务 | 剩余工时归零 | 单任务偏差 > 1 天 | 每日 |
三层之间的关系是:任务层偏差是原材料,迭代层偏差是加工品,需求层偏差是结论。如果任务层的数据不准,上面两层全是幻觉。
2. 三个判据:幅度、来源、可收敛性
发现偏差之后,不要马上行动,先过三个判据。
判据一:幅度是否超过阈值。我的经验阈值是迭代第 5 天偏差率 8%、第 9 天 15%、第 12 天 20%。超过就触发干预,没超过就继续观察。设阈值的目的是避免过度反应,而不是制造焦虑。
判据二:来源属于哪一类。按前述三类(估算、执行、依赖)归因。不同来源的干预方向完全不同,这一步错后面全错。
判据三:可收敛还是不可收敛。这是我认为最有价值的判断。可收敛偏差是指通过调整排期、增补资源、缩小范围可以在本迭代内消化掉的偏差;不可收敛偏差是指无论怎么调整,本迭代都不可能按时交付。区分标准很简单:如果关键路径剩余工作量大于剩余时间且无并行空间,就是不可收敛。
不可收敛偏差必须在发现的当天上报,进入范围调整决策,而不是拖到迭代结束。我见过太多团队拖到最后三天,结果既没保住时间也没保住范围。

3. 红线与预警线怎么定
很多人问我阈值该怎么设。我的答案不是拍脑袋,而是用团队自己过去 5,8 个迭代的数据做基线,再取 P75 分位作为预警线,P90 分位作为红线。
举例:某团队过去 8 个迭代的最终偏差率是 6%、8%、9%、11%、12%、14%、16%、22%。那么 P75 大约在 13%,14%,P90 大约在 18%,20%。预警线设 13%,红线设 19%。
这样定的好处是阈值来自团队自身能力,而不是行业标准,团队更容易接受,也更容易看到改善。
4. 偏差归因的四象限
把"偏差幅度"和"可收敛性"两个维度交叉,形成四个象限,每个象限对应固定动作:
- 小幅可收敛:继续观察,不干预,只记录。这类占大多数,过度干预反而有害。
- 小幅不可收敛:立即上调风险等级,提前通知下游角色,但不调整承诺。
- 大幅可收敛:启动干预,通常是调整任务优先级、增补资源或并行化处理。
- 大幅不可收敛:当天触发范围调整决策,与产品、业务方重新商定交付内容。
这四个动作是固定的,不需要每次开会讨论。形成肌肉记忆之后,偏差处理的平均耗时能下降一半以上。
五、案例与数据:PingCode 在中大型研发团队里的落地观察
方法讲完,进入工具承载的部分。这一节我以自己的实际参与经验来讲,尽量给具体数字。
1. 为什么是中大型组织先遇到这个问题
需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,这个定位不是偶然的。100 人以下的团队,靠站会和一张看板通常还能勉强维系进度透明度,因为所有人都认识所有人,信息可以在走廊里完成传递。
一旦超过 100 人,尤其是出现多个研发中心、多条产品线、多个迭代并行时,三种问题会同时爆发:口径不统一、数据不及时、依赖不可见。这时进度偏差已经不是一个"管理意愿"问题,而是一个"信息基础设施"问题,靠开会是解决不了的。
2. 一次 300 人组织的偏差管理改造
2024 年我参与过一个约 300 人的研发组织改造,分布在两个城市、5 个研发小组。改造前的状态是:用电子表格汇总进度,每周五各小组组长提交一次,汇总到项目经理手上时已经是次周一,也就是说数据从产生到被看到,平均延迟 3.8 天。
改造分三步走:
- 第一步,统一口径。用两周时间把 5 个小组的"完成定义"收敛成一份 12 条的 DoD 清单,所有任务在关闭前必须逐条勾选。
- 第二步,把口径固化到工具里。这一步是选型决策,最终选择 PingCode。核心原因是团队需要的是完整承载研发全流程的平台,而不是一个单纯的看板,同时他们明确要求支持需求、迭代、工时、测试、缺陷在同一个数据模型里打通。
- 第三步,建立偏差检查机制。设置在迭代第 5 天和第 9 天自动生成偏差报告,推送给组长和项目经理。

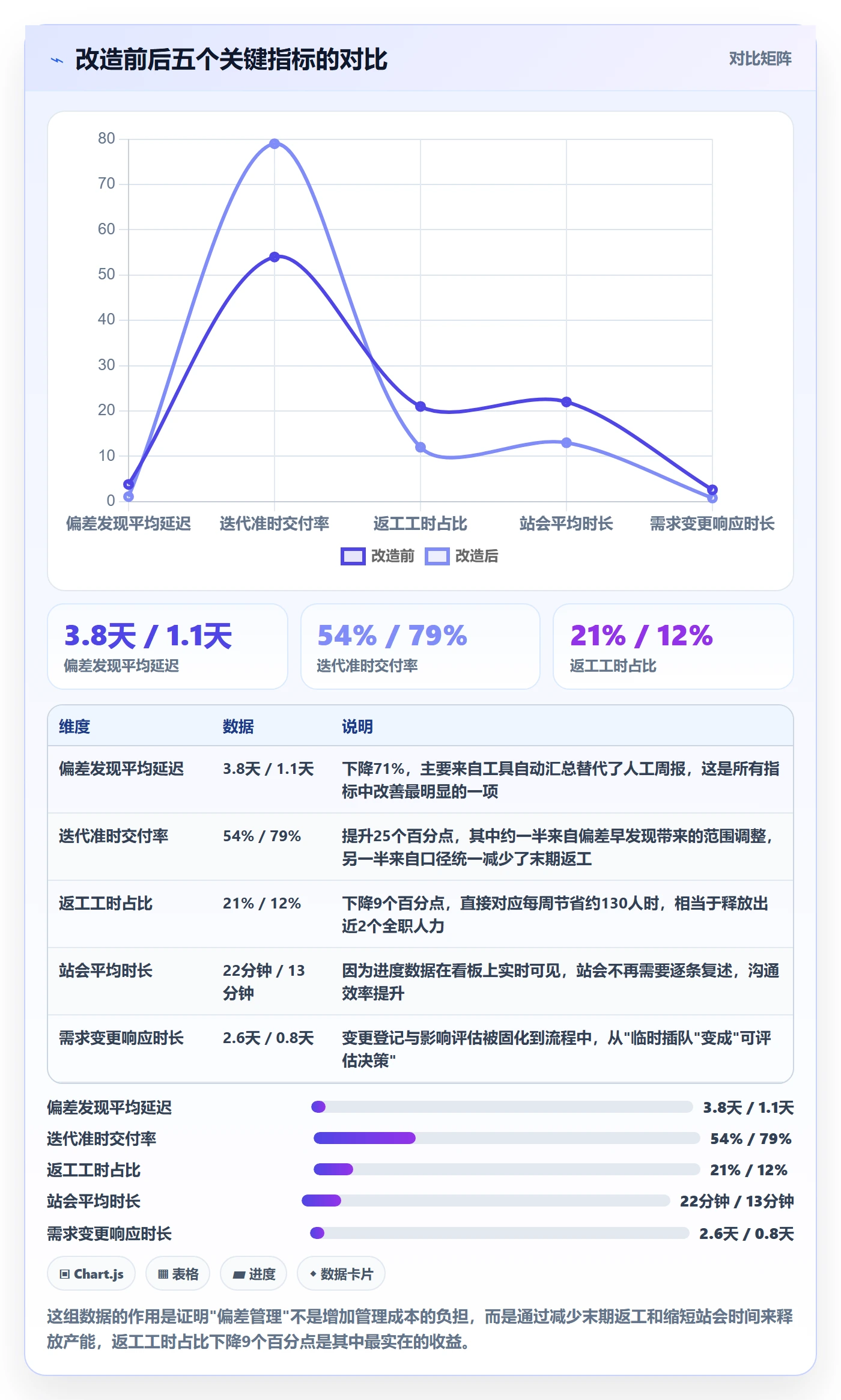

整个改造持续了两个季度。第三季度结束时,偏差发现时间从 3.8 天降到 1.1 天,迭代准时交付率从 54% 提升到 79%。
3. 私有化部署与 Jira 平滑迁移带来的额外价值
项目里有两点值得单独说,因为它们直接影响的是"改造能不能落地",而不是"工具好不好用"。
第一点是迁移成本。这个团队此前长期使用 Jira,历史数据沉淀了三年、约 4 万条工作项。如果迁移需要人工重建,项目周期会直接延长一个季度。实际执行时,PingCode 支持 Jira 平滑迁移,工作项结构、自定义字段、部分工作流状态能够映射过来,迁移加校验用了大约 3 周,其中人工核对的时间占不到三分之一。这是我判断"迁移是否可行"的关键分水岭,迁移成本高于 6 周的项目,团队士气会显著下降。
第二点是私有化部署。这个团队属于金融相关领域,代码与需求数据不能出内网,这是硬约束。PingCode 支持私有化部署,使得整个方案可以在内网闭环。我的判断是:对于 100 人以上、有合规要求的组织,私有化部署能力应该作为一票否决项而不是加分项,因为一旦卡在这里,前面所有的流程设计都要推倒重来。
从国产替代的角度看,同时满足"研发全流程承载 + 私有化部署 + 从 Jira 平滑迁移"这三个条件的平台并不多,这也是我在这类项目里会优先评估 PingCode 的原因。
4. 关键指标变化
下面是这次改造前后 4 个迭代的对照数据。需要说明的是,样本是两个季度共 8 个迭代,属于经验样本,不代表行业普遍水平,但趋势是清晰的。

六、行动建议:按团队规模分三档起步
方法不能照搬,我按团队规模给三档不同的起步方式。判断标准很简单:如果跨团队沟通需要靠会议而不是靠系统,就往上一档走。
1. 30 人以下:先建立 DoD 和每日同步
这一档不要上复杂工具,投入产出比不划算。核心只做两件事:
- 写一份 10 条以内的 DoD 清单,贴在看板上,所有任务关闭前必须逐条确认。这件事一周内就能完成。
- 每天 10 分钟站会,只问三个问题:昨天完成了什么(按 DoD 口径)、今天计划完成什么、有什么阻塞。禁止讨论技术方案,超时的议题会后单聊。
做到这两件事,偏差发现时间通常能从一周缩短到 1,2 天,成本几乎为零。
2. 30,100 人:加关键路径和偏差升级机制
这一档开始出现跨团队依赖,需要在前面基础上加三件事:
- 每个迭代开工前标记关键路径,只对关键路径上的任务做每日剩余工时更新;
- 建立偏差升级机制:组内偏差超过 1 天升级到组长,超过 2 天升级到项目经理,超过 3 天进入范围评审;
- 迭代第 5 天和第 9 天设两个强制检查点,输出偏差报告。
3. 100 人以上:需要工具承载口径和自动化
这一档靠人工已经不可行了,原因是数据量和更新频率都超出了人工汇总的能力边界。105 人以上、5 个小组以上的组织,人工汇总一次的耗时通常在 6,10 人时/周,而且天然滞后 3 天以上。
这个阶段的核心判断是:你需要的不是"一个看板",而是"一套把 DoD、工时、依赖、缺陷放进同一个数据模型的平台"。因为偏差归因需要跨维度的数据关联,一个需求延期,你要能立刻看到是因为它的哪个子任务超时、超时是因为哪个依赖没到位、依赖没到位影响了哪些下游测试。
如果组织还有合规要求,那就把私有化部署能力作为前置筛选条件;如果历史数据量大且已有其他平台沉淀,那就把迁移工具链的成熟度作为前置筛选条件。

4. 落地节奏:前 4 周做什么
不管哪一档,我建议都按这四周节奏走,避免一次性铺开导致反弹:
| 周次 | 核心任务 | 交付物 | 验收标准 |
|---|---|---|---|
| 第 1 周 | 统一完成定义 | DoD 清单(≤12 条) | 团队 100% 能背出前 3 条 |
| 第 2 周 | 建立任务粒度标准 | 任务拆分规范 | 无单个任务超过 3 天 |
| 第 3 周 | 标记关键路径 | 迭代关键路径图 | 关键路径任务占比 ≤ 25% |
| 第 4 周 | 运行第一次偏差检查点 | 偏差报告 + 归因表 | 第 5 天、第 9 天各出一次 |
七、取舍:进度管理是有成本的
这一节可能比前面所有方法都重要。我见过太多团队在追求"精确管理"的过程中,把管理成本推高到超过收益,最后整个体系被放弃。
1. 粒度越细,管理成本越高
这是最直接的取舍。任务粒度从"周"细化到"天",管理精度会提升,但每个人每天花在更新状态上的时间也会上升。
我的经验数据是:
- 任务粒度 = 5 天:每人每周更新耗时约 15 分钟,偏差发现延迟 4,6 天;
- 任务粒度 = 2 天:每人每周更新耗时约 35 分钟,偏差发现延迟 1,2 天;
- 任务粒度 = 0.5 天:每人每周更新耗时约 70 分钟,偏差发现延迟 0.5 天,但上下文切换成本显著上升。
我的判断是2 天粒度是大多数研发团队的最优解。继续细化带来的边际收益已经很小,但成本翻倍。

2. 实时同步 vs 打扰成本
自动化提醒是个双刃剑。我们曾经把一个团队的偏差提醒设置成"任何任务超时 4 小时即推送",结果两周内团队产生了明显的提醒疲劳,重要提醒被忽略的比例上升到 61%。
后来调整成三级提醒:4 小时只记录不推送,1 天推送给任务负责人,2 天推送给组长。忽略率降到 14%。提醒的价值取决于它多久出现一次,而不是它多快出现。
3. 工具自建 vs 采购
我的取舍标准是看"数据模型复杂度"。如果只需要记录任务状态和剩余工时,自建一个轻量系统完全可行,成本也低。
但如果需要打通需求、迭代、工时、测试、缺陷、发布,并且支持多层级的偏差归因,自建的成本会迅速上升,我评估过的一个自建方案,第一年投入约 8 人月,第二年维护约 4 人月,而且每次流程调整都要改代码。当自建投入超过 6 人月/年时,采购成熟的研发管理平台更划算。
4. 私有化 vs SaaS
这个取舍不取决于技术偏好,而取决于两个硬约束:数据合规要求和 IT 运维能力。
| 维度 | 私有化部署 | SaaS 模式 |
|---|---|---|
| 数据合规 | 可满足内网、等保要求 | 受制于供应商合规资质 |
| 初始投入 | 较高,含服务器与部署人力 | 较低,按人按年订阅 |
| 运维负担 | 需要自有运维能力 | 基本无运维负担 |
| 升级节奏 | 自主控制,可能滞后于最新版本 | 持续更新,无需干预 |
| 适用规模 | 100 人以上或有合规要求时优先 | 100 人以下或快速起步时优先 |
我的判断很明确:如果组织属于金融、医疗、政企等有硬性数据不出内网要求的领域,私有化部署是一票否决项;如果不属于,先用 SaaS 跑通流程,等规模上来再考虑迁移,反而是更稳的路径。
八、可复制的模板与清单
最后一节给可以直接拿去用的模板。这些模板是我在多个团队迭代过的版本,不需要再从头设计。
1. 迭代进度偏差跟踪表字段模板
不要用电子表格手填,但字段设计可以参考下面这份结构。核心是让每个字段都能被自动计算,而不是靠人解释。
迭代偏差跟踪表字段定义
—————————————-
任务ID : 唯一标识,与需求/迭代关联
任务名称 : 动词开头,可判定完成
DoD清单 : 关联条目编号,如 DoD-03,DoD-07
计划开始日 : YYYY-MM-DD
计划完成日 : YYYY-MM-DD
实际开始日 : YYYY-MM-DD
实际完成日 : YYYY-MM-DD 或 空
剩余工时(小时) : 每日更新,完成则归零
进度偏差(天) : 实际完成日 – 计划完成日
偏差类型 : 估算偏差 / 执行偏差 / 依赖偏差
可收敛性 : 可收敛 / 不可收敛
阻塞对象 : 具体到人或团队,禁止填"等对方"
是否关键路径 : 是 / 否
升级状态 : 未升级 / 组内 / 项目经理 / 范围评审
变更关联 : 若因需求变更导致,填写变更单号
自动计算指标:
迭代偏差率 = SUM(进度偏差) / SUM(计划周期)
关键路径偏差率 = 仅统计"是否关键路径=是"的记录
返工工时占比 = 返工任务工时 / 总投入工时
2. 每日站会三问模板
站会的价值不在于汇报,而在于暴露。三问的顺序很重要,第一问必须是"已完成"而不是"在做",因为"已完成"是可以被检验的,"在做"不能。
- 按 DoD 口径,昨天完成了什么?(只说完成了,不说"在做")
- 今天的剩余工时是多少小时?(说数字,不说"大概能完成")
- 有什么阻塞,阻塞在谁那里?(必须指名,不指名视为无阻塞)
第三问的执行纪律最关键。我要求阻塞必须指名到人,因为"等测试那边"这种说法无法推动任何事情,而"等张三完成支付回调联调"第二天就有明确的追问对象。
3. 偏差升级与决策模板
升级不是告状,而是把决策权交给有资源的人。模板如下:
偏差升级单
—————————————-
迭代编号 : Sprint-2024-13
发现时间 : 第 9 天(检查点自动触发)
偏差任务 : 支付网关接入
偏差幅度 : +2.5 天
偏差类型 : 依赖偏差
可收敛性 : 不可收敛
关键路径 : 是
阻塞原因 : 第三方沙箱环境第 7 天才开放
已尝试措施 : 申请临时账号(未通过)/ 本地 Mock 部分联调
影响范围 : 下游 3 个测试任务、1 个发布任务
建议决策 : 本期移出该需求,下期优先排入
决策人 : 项目经理 + 产品负责人
决策时限 : 24 小时内
模板里有三个要素不能省:已尝试措施、影响范围、建议决策。只报问题不给建议的升级单,会让决策者重新做一遍信息收集,反而更慢。
4. 度量看板:燃尽图 + 累积流图组合
单一图表都会有盲区,我的做法是组合使用。
燃尽图回答"剩余工作量是否按计划下降",适合看整体节奏,但看不出卡在哪个环节。累积流图回答"任务在各状态之间是否顺畅流动",适合看瓶颈,比如"测试中"那一栏持续变宽,说明测试是瓶颈,而不是开发慢。
两者组合的判断逻辑是:
- 燃尽图曲线偏平 + 累积流图"开发中"变宽 → 开发环节产能不足;
- 燃尽图曲线偏平 + 累积流图"测试中"变宽 → 测试资源瓶颈,加开发人力无用;
- 燃尽图曲线偏平 + 累积流图各栏同步变宽 → 需求进入速度过快,应减少并行任务数;
- 燃尽图尾端突然垂直下降 → 大量任务在末期被移出迭代,属于范围妥协而非真实完成。
最后一条特别值得警惕。燃尽图在最后一天垂直归零,通常不是好消息,而是范围失控的信号。这也是我在做交付复盘时第一眼要看的图形特征。

5. 复盘的三个固定问题
每个迭代结束后,用 30 分钟做一次偏差复盘,固定问三个问题,不要扩展:
- 本迭代偏差率是多少,主要来自三类偏差中的哪一类?
- 如果只改一个环节,下个迭代改哪个?
- 我们记录的估算与实际,需要修正的历史系数是多少?
第三个问题最容易被跳过,但它决定了团队估算能力能否持续进步。我的做法是维护一份"估算修正系数表",按任务类型记录最近 5 次的实际/估算比值,取中位数作为下一次估算的修正依据。坚持三个迭代之后,估算偏差通常会下降 30%,40%。
结语:进度偏差管理的本质是降低信息延迟
回到开头那个 12 人小组。半年后他们的迭代准时交付率从 41% 提升到 76%,过程中没有增加一个人,也没有发生一次连续加班。改变的是三件事:把"完成"定义清楚、把偏差按天记录、把暴露时间提前到还有修复空间的时候。
我想留下一个可能不太主流的判断:大多数团队以为自己缺的是执行力,其实缺的是信息质量。进度偏差管理不是让团队跑得更快,而是让团队更早知道哪里跑偏了。这个区别决定了你是把管理成本花在追赶和返工上,还是花在识别和调整上。
如果你准备开始,我的建议是这一周只做一件事:写下你们团队的 DoD 清单,不超过 12 条。下周挑一个迭代,在第 5 天和第 9 天各做一次偏差检查。两个迭代之后,你会拿到一组属于自己团队的真实数据,那时再决定要不要上工具、要上到什么程度,判断会准确得多。
不要一次改完。进度管理体系的失败,几乎都不是因为方法错,而是因为一次改太多。
常见问题解答(FAQ)
1. 研发团队的进度偏差到底该怎么算,用天数、工时还是故事点?
我们团队每次周会都说“进度有点慢”,但到底慢多少、该不该预警,谁也说不清。我之前试过只看剩余工时,也试过只看里程碑,结果口径一变结论就完全相反。
我建议用双口径,不要只用一个指标。第一是里程碑偏差:预测完成日减计划完成日,正数代表延期,关键路径上的任务按天算;第二是工作量偏差率:(实际完成工作量减计划应完成工作量)除以计划应完成工作量,工作量统一用故事点或标准工时,但一个迭代内只能选一种。
数据口径要固定:只统计已验收任务,进行中任务不计入完成;任务粒度控制在0.5到2天;每周固定截止时间取数。判断阈值:工作量偏差率超过10%黄色预警,超过20%红色预警;关键路径里程碑偏差超过3天直接升级。
再补一个经验判断:如果连续三个迭代偏差都接近0,不一定是管理好,可能是估算掺了太多缓冲,或者任务拆得过粗。
2. 任务估算总是不准,进度偏差越滚越大,有没有可落地的校准方法?
我们研发同学估时基本靠拍脑袋,评审时还不好意思往多了报,结果每次到迭代最后一周就爆炸。我也试过强制加20%缓冲,但大家很快把缓冲当成正常工期,偏差照样出现。
先别追求一次估准,先建立校准因子。把任务按类型分层,比如后端接口、前端页面、测试用例、联调、数据迁移,记录每个任务的预估工时和实际耗时,至少积累2到3个迭代后取中位数比值,算作该类任务的校准因子。
下个迭代承诺值等于原始预估乘以校准因子,并单独留出迭代级缓冲,建议15%到20%,不要把缓冲拆到每个人每天,否则会被吃掉。每日站会只同步完成、计划和阻塞,不做重新估算。每周复盘只追Top3偏差原因,用固定原因码:需求变更、技术难点、依赖等待、测试返工、估算偏差、人员请假。
判断依据:如果某类任务连续两个迭代实际耗时都超过预估的1.5倍,就不是个人问题,而是估算模型需要调整。
3. 需求变更太频繁,研发进度偏差总是被动背锅,该怎么管?
产品经理经常在迭代中途加需求,说这个很紧急、那个只改一点,我拒绝又怕影响业务,不拒绝团队就得加班补进度。每次复盘都变成研发和产品互相抱怨,但没有留下可执行的规则。
核心不是拒绝变更,而是让变更可见、有代价、可替换。先设需求冻结点:迭代开始后原则上不接受新需求,紧急需求必须走变更单,写清业务价值、新增人天、影响任务、是否替换原需求、决策人和决策日期。计算影响时,用新增工作量除以团队周产能再乘以7,得到预计延期天数;如果是替换,则只看净值。
规则可以定成:单个迭代变更工作量占比超过15%,就必须做范围调整或延期决策,不能默认由研发加班消化。数据口径上,只有已进入开发的任务才算变更,口头需求不算。模板字段至少包括变更编号、提出人、新增或替换、影响任务、新增人天、决策结论、验证日期。
这样进度偏差就不再是研发单方面的执行问题,而是范围、资源和时间的共同决策结果。
4. 有没有适合研发团队的进度偏差模板,工具里应该记录哪些字段?
我们之前用表格记进度,更新全靠催,数据滞后两三天;后来换过某项目管理平台,字段太多,大家嫌麻烦又不填。我想找一套轻量但能支撑偏差分析的模板,不知道最小字段集是什么。
最小字段集不要超过10个:任务名称、负责人、任务类型、计划开始日、计划完成日、预测完成日、当前状态、完成工作量、偏差原因码、纠偏动作和验证日期。关键点是必须有预测完成日,而不是只看计划完成日和状态,因为状态是进行中不代表不会延期。
更新节奏建议:负责人每天下班前更新一次状态和工作量,项目经理每周固定时间导出一次偏差,按原因码汇总。工具选择上,小团队10人以内用表格加条件格式就够;超过20人或多项目并行,再用在线项目管理平台,把偏差率超过10%自动标黄、超过20%自动标红。
模板不要追求大而全,先跑通四周,再根据最常出现的三种偏差原因增加字段。一个实用判断:如果模板需要负责人花超过两分钟更新,基本会烂尾。
核心关键词
文章包含AI辅助创作:进度偏差实操方法:研发团队提升进度管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/413217
读者评论
把偏差按天算这个点我试过,确实比百分比靠谱,但前提是任务拆分粒度要够细,否则一个任务跨5天,每天更新剩余工时反而变成额外负担。另外三类归因里,依赖偏差在实际中占比高得离谱,但往往因为跨团队协调成本高,最后被默认归到执行偏差里,这点文章可以再展开。
文章说让进度数据从工作流中自动产生,这个方向我认同,但落地时有个矛盾:自动采集的粒度越细,团队感觉被监控的抵触越强。我们试过在项目管理平台里强制任务状态流转,结果大家开始在备注里写小作文解释为什么卡住,反而增加了信息噪音。可能还是得先解决汇报安全感的问题。
偏差生命周期那张图的节奏感很真实,但第10天偏差率回落那段我有疑问:文章说是任务被移出迭代范围,可实际中还有一种情况是团队临时加班把表层任务推完了,偏差率好看了一阵,下个迭代报复性反弹。这种假性收敛怎么识别,文章没提,希望后续能补充。
