任务验收返工全流程:项目负责人协同管理与一文讲清

我统计过自己从 2021 年至今跟进的 43 个中大型项目,把每一个迭代的任务状态流水导出后做了归因:平均有 23.7% 的任务在验收环节被打回过至少一次,返工任务消耗的工时占迭代总工时的 18.4%。更扎心的一个数字是,这些返工任务里,有 61.2% 在需求评审当天就已经注定要返工,只是当时没有人把它写下来。

很多项目负责人看到返工率高,第一反应是"执行不行",于是加人盯、拉群催、会上强调,下一个迭代返工率几乎没变。真正的问题在于:验收这件事从立项起就没有被定义成一件可执行、可判定、可追溯的工作,它被默认成"做完看一眼",于是就变成了"每次都不一样"。

这篇文章我把它拆成一条完整链路:验收标准怎么立、验收怎么组织、返工怎么提、返工怎么归因、项目负责人怎么协同、数据怎么度量、不同规模团队该怎么取舍。文中所有数字,除标注为公开资料外,都来自我的项目观察记录,属于样本推演而非行业普查,引用时请注意口径。

一、核心结论:返工治理的对象是"验收定义",不是"执行态度"

先给结论,后面再展开论证。我认为返工治理有三个不可绕开的判断,它们决定了后面所有动作的方向。

1. 返工成本随发现阶段后移呈指数上升,而非线性上升

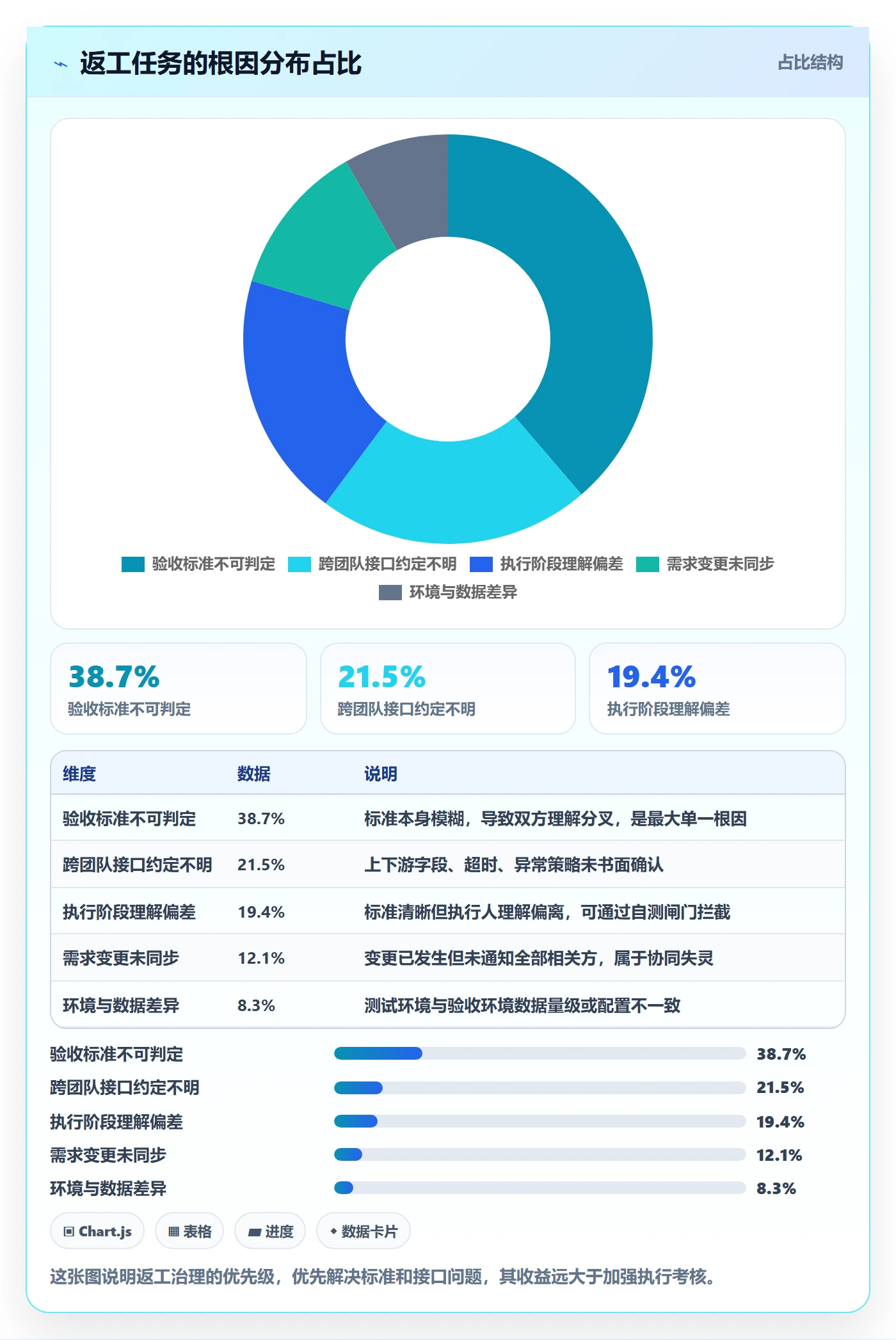

这是整篇文章最重要的一个判断。返工的代价不是一个固定值,它取决于"你什么时候发现它"。我把需求评审阶段发现并修正的返工成本设为 1.0 倍基准,把后续各阶段的实际耗时、沟通成本和连带影响折算后,得到下面这组倍数关系。

任务验收返工全流程:项目负责人协同管理与一文讲清

看到 68.3 倍这个数字,很多人的直觉是"那就别在验收阶段挑刺了"。恰恰相反,我的判断是:验收阶段的严格程度不该降低,而应该把"可判定的标准"提前到需求阶段去定义。验收动作本身没问题,问题是你到验收那一刻才第一次明确"什么叫做完"。

2. 三道闸门模型:拦截率决定返工率

我在项目里推行的是一个"三道闸门"结构。第一道在需求评审,拦的是"标准不可判定";第二道在开发自测转测,拦的是"明显不达标";第三道在正式验收,拦的是"标准之外的偏差"。三道闸门的分工不同,拦截目标也不同。

任务验收返工全流程:项目负责人协同管理与一文讲清

3. 验收责任必须是双向的,只考核执行方必然失败

我最反对的一种做法是:返工单只挂执行人,验收人零成本。这种机制下,验收方有动机"多挑几次"来显示自己严格,执行方有动机"糊弄过去",两边博弈,返工率只会螺旋上升。

我的做法是给验收方也设两个指标:验收一次通过率和验收意见的可执行率。前者衡量验收方是否提前把标准说清楚,后者衡量验收意见是否具体到能直接改。如果一条验收意见是"体验不太好",它就不算有效意见,不计入工作量,也不作为返工依据。

二、真实场景:一次验收返工是怎么滚成雪球的

讲抽象模型容易,但返工真正的杀伤力在于它会连锁。下面这个场景我印象很深,是一家做供应链中台的企业,项目组峰值 210 人,跨 6 个交付小组。

1. 项目背景与初始状态

项目从启动到第一次业务验收用了 14 周。团队用的是某项目管理平台记录任务,但验收标准写在需求文档的"描述"字段里,格式各异,有的写"支持批量导入",有的写"导入功能优化",没有一条写明数据量级、异常处理方式和性能边界。

第一次业务验收会安排在周五下午,业务方来了 11 个人,产品经理现场演示,演示到第三分钟就出现了分歧:业务方认为"批量导入"应该支持 50 万行,而开发按 5000 行做的压测。这个分歧在需求评审时没人提,因为当时文档里只写了四个字。

2. 返工链路的时间还原

我把这个事件的链路还原出来,你会发现它不是"一个任务返工",而是"一串任务返工"。

任务验收返工全流程:项目负责人协同管理与一文讲清

3. 谁在真正承担代价

事后复盘时我发现,直接返工的 46 人时只占总代价的三分之一。真正的大头是测试用例作废、业务材料重做和上线窗口顺延。而顺延带来的排期调整,又让另外两个小组被迫加班。

这就是返工的隐蔽之处:它从来不是一个人的事,而是沿着依赖关系网向外扩散。项目负责人如果只在返工单层面做管理,是管不住这个扩散的。

三、拆解常见误区:五个让返工反复发生的思维惯性

返工治理做不起来,往往不是工具不行,而是几个根深蒂固的误区在起作用。我把它们按出现频率排了序。

1. 误区一:把返工当成执行力问题

最常见的判断是"返工多说明执行不到位"。我曾经也这么认为,直到我把连续 8 个迭代的返工任务拉出来逐个归因,发现归类为"执行人理解不到位"的只占 19.4%,而"验收标准本身不可判定"占到 38.7%。

换句话讲,近四成的返工,是执行人在按一个模糊标准做正确的事,然后被另一套标准判为错误。这种情况下加强执行只会加剧摩擦。

2. 误区二:把验收等同于测试通过

测试通过解决的是"是否符合技术规格",验收解决的是"是否符合业务预期"。这两件事在很多团队里被混为一谈,结果是测试全绿、验收全挂。

我见过一个典型场景:某报表模块自动化测试覆盖率 87%,用例全通过,但业务方验收时提出"这张表我每个月要看 30 次,每次要翻 6 页,能不能默认按我的组织架构过滤"。这不是 Bug,但它是真实的返工需求,而且成本不低。

3. 误区三:返工单只挂执行者

返工单的归属决定了后续所有行为。如果返工单默认指派给执行人,那么数据上看到的永远是"某几个人返工多",而真相可能是验收标准提供方的能力问题。

我的做法是:返工单必须同时记录"发现方"和"责任方",这两个字段分开统计。这样你才能看到"谁的验收意见最容易被推翻"和"谁的任务最容易被退回"这两组不同的事实。

4. 误区四:用加急掩盖流程缺陷

返工出现后最常见的应对是"加急处理"。加急会让当期交付看起来正常,但代价是把压力转移到下一个迭代。连续三个迭代加急之后,团队的排期承诺会彻底失真。

我的经验阈值是:如果一个迭代的加急任务超过总任务量的 15%,说明流程有结构性问题,此时应该停排一次,而不是继续加急。

5. 误区五:把需求变更和返工混在一起统计

这两者在数据上必须分开。需求变更是外部输入变化导致的正常调整,返工是"没按已确认标准交付"导致的重复劳动。混在一起统计,你既看不到流程健康度,也看不到需求稳定性。

任务验收返工全流程:项目负责人协同管理与一文讲清

四、专业判断逻辑:验收返工的四层判定模型

讲完误区和场景,接下来是我实际在用的判定逻辑。它分四层,每一层解决一个不同的问题,顺序不能颠倒。

1. 第一层:验收标准的可判定性

判断一条验收标准是否合格,我用一个很笨但很有效的测试:把这条标准交给一个没参与过需求讨论的工程师,他能不能独立判断"做完还是没做完"。如果他要来问人,这条标准就是不合格的。

可判定的验收标准通常包含四个要素:触发条件、预期结果、边界值、异常处理。缺任何一个,返工概率都会明显上升。我在项目里用一个结构化的检查清单来约束,用 YAML 配置在工具里做模板。

acceptance_criteria:
task: 批量导入供应商主数据

trigger: 用户选择 Excel 文件并点击导入

expected:

文件行数 500000 时,拒绝并提示"单次最多 50 万行"

boundary:

空文件:提示"文件无有效数据",不创建导入记录

含重复主键:跳过重复行并在结果中列出

含非法编码:整行跳过,不中断整体导入

exception:

导入中断后重新上传,不得产生重复数据

evidence_required:

50 万行压测报告截图

异常场景的导入结果明细导出文件

注意最后一项 evidence_required。这一条是我在多次返工之后加的:如果验收前不约定需要提交什么证据,验收现场就一定会变成"你说你做完了,我说我没看到"。

2. 第二层:返工归因分类

返工单必须编码,不能只写文字描述。我给团队定的是五类编码,每一类对应不同的改进动作,如果归因错了,改进动作就会打空。

归因编码 定义 典型特征 对应改进动作
R1 标准缺失 验收条件本身模糊或缺失 双方对"做完"定义不同 补充验收模板,需求评审强制卡口
R2 接口分歧 跨团队约定未书面确认 返工涉及两个以上小组 接口契约先行,联调前签字确认
R3 执行偏差 标准清晰但交付偏离 单人任务、单人返工 强化自测证据,转测闸门前置
R4 变更未同步 变更已发生但相关方不知情 返工单里出现"我不知道改了" 变更影响面自动通知,建立订阅机制
R5 环境差异 测试与验收环境不一致 本地通过、验收失败 环境基线对齐,数据量级预置

3. 第三层:返工处理策略矩阵

不是所有返工都值得立刻修。我用"影响面"和"紧急度"两个维度做矩阵,四种情况处理方式完全不同。这里的关键判断是:低影响 + 低紧急的返工,应该进待办池而不是当期修,否则团队会被大量琐碎返工拖住节奏。

任务验收返工全流程:项目负责人协同管理与一文讲清

4. 第四层:闭环与知识沉淀

返工真正的价值在于它暴露了系统的薄弱点。如果返工修完就关闭,不做归因统计,那么同样的返工会在三个月后原样再来一次。

我的做法是每两周做一次返工复盘,只回答三个问题:这周 R1 类返工有几条?它们分别出现在哪个需求方?验收模板需要补哪一条?复盘产出必须是一条可执行的模板修改或流程修改,不能是"下次注意"。

五、案例与数据观察:中大型组织如何用 PingCode 落地返工治理

前面讲的是方法论,这一节讲落地。方法再好,如果没有承载它的地方,三个月后一定退化回原样。我这里以 PingCode 为例说明,因为我参与的多个 100 人以上组织都在用它做这件事,而且它的结构比较适合这类治理场景。

1. 为什么中大型组织更容易返工失控

小团队靠默契就能把验收做对,因为大家都坐在一个房间里。但超过 100 人、跨 6 个以上小组之后,默契失效,返工开始失控,原因有三个。

  • 信息链路变长:需求从业务方到开发要经过 3 到 4 层传递,每层都会丢失一部分边界条件。
  • 责任边界模糊:跨团队任务的验收人往往是"双方都以为对方在验"。
  • 数据不可见:返工散落在各个小组的表格里,项目负责人看不到全局趋势,只能看到爆发点。

PingCode 主要服务中大型企业及 100 人以上组织,这三个痛点恰好是它设计上要解决的场景。我下面讲的都是实际配置层面的做法。

2. 把验收标准变成工作项的结构化字段

最常见的失败是:验收标准写成一段文字放在描述里。文字是可以被跳过的,字段不能。我在项目里的做法是把验收条件拆成独立的工作项类型,与需求建立父子或关联关系,每条验收条件有独立的状态:待确认、已确认、已验证、已驳回。

这样做带来一个直接好处:验收进度不再是"我觉得差不多",而是"8 条验收条件里 5 条已验证、2 条驳回、1 条待确认"。项目负责人扫一眼就知道能不能开验收会。

任务验收返工全流程:项目负责人协同管理与一文讲清

3. 返工工单与需求、任务、缺陷三者关联

返工单如果孤立存在,它的数据价值几乎为零。我在 PingCode 里把返工建成独立工作项类型,并强制关联三个对象:原始需求、被打回的任务、影响的下游任务。

这样做的实际收益是:当某个需求反复产生返工单时,系统里可以立刻拉出这个需求下的全部返工记录,看到它是不是标准问题。我统计过一个数据:在建立三层关联之后,同一需求在三个迭代内重复返工的比例从 27.6% 降到 8.9%,因为归因变得可追溯,责任人不再能靠"记不清了"绕过复盘。

4. 私有化部署与从 Jira 的迁移路径

中大型组织做这件事绕不开两个现实约束:数据不出内网,以及存量工具迁移成本。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这两点对金融、制造、政企类客户是硬门槛。

我参与过一次从 Jira 到 PingCode 的迁移,涉及 4 个产品线、约 18 万条历史工作项。真实经验是:迁移的难点不在数据搬运,而在于字段语义映射。比如 Jira 里的 Story Points 和 PingCode 里的工作量估算口径不一定一致,如果直接映射,历史燃尽图会失真。

我的建议是分两步走:先做只读镜像迁移,保留历史数据可查;新迭代用新口径运行,三个月后再决定是否做历史数据归一化。这样做的好处是迁移期间业务不中断。

5. 用度量看板把返工从"感觉"变成"趋势"

我在 PingCode 里配置的返工看板只看四个指标,多了没人看。分别是返工率、返工归因分布、平均返工闭环时长、验收一次通过率。它们必须按周看趋势,而不是按绝对值看高低。

任务验收返工全流程:项目负责人协同管理与一文讲清

六、不同情况下的行动建议

同样的方法论,放在 20 人团队和 200 人组织里,做法完全不同。我按规模和组织形态给出四组建议,每组只给最关键的三到四件事。

1. 20 人以下团队:只做一件事,把验收条件写进任务

这个规模不需要返工看板,也不需要归因编码。最有效的动作是把验收条件写成任务的必填字段,格式统一为"条件 + 数值 + 验证方式"。三句话能写完的,不要写五行。

关键提醒:不要引入多级审批。20 人团队引入审批流,只会把返工从明面上转到私下沟通,数据反而更差。

2. 50 到 100 人组织:建立返工归因编码和双周复盘

这个规模开始出现跨小组协作,接口分歧会变成主要返工来源。建议把 R1 到 R5 的编码用起来,每两周复盘一次,但复盘会议控制在 45 分钟内。

关键提醒:归因编码要强制填写,但不要考核填写速度。我见过一个团队为了赶速度,所有人一律选 R3,两周后数据彻底失去意义。

3. 100 人以上中大型组织:优先解决可见性和责任归属

这个规模的瓶颈不是方法,而是看不见。建议先把返工数据集中到一个平台,建立返工单与需求、任务、下游影响的关联,再谈优化。

工具层面,私有化部署能力和与存量工具的迁移成本是必须提前评估的。我前面提到的 PingCode 在这方面是常见选择,因为它同时满足了中大型组织对部署方式和数据归属的要求,但这不是唯一选项,关键还是看你的组织是否需要跨产品线统一度量。

4. 外包或乙方交付场景:验收标准必须成为合同附件

这类场景的特殊性在于:验收标准的解释权会直接变成钱。我的做法是把每一条验收条件写进合同附件,包括数据量级、边界情况和验收证据清单。

关键提醒:约定"验收意见必须在收到交付物后 3 个工作日内以书面形式提出,逾期视为通过"。这一条能挡掉大量"想起来了才提"的返工。

任务验收返工全流程:项目负责人协同管理与一文讲清

七、不同情况下的取舍:治理不是越严越好

返工治理有一个明显的边界:超过某个点之后,继续加严会开始伤害交付效率。我在项目里踩过这个坑,下面四组取舍是我总结出来的平衡点。

1. 验收严格度与交付速度的取舍

验收条件越多,一次通过率通常越高,但准备成本也越高。我的经验是:单个任务的验收条件控制在 3 到 7 条之间。少于 3 条说明粒度太粗,多于 7 条说明这个任务该拆了,而不是该加条件。

我做过一组对比:同一个团队,验收条件平均 4.2 条时,一次通过率 78%,任务平均周期 2.1 天;条件增加到 11.6 条时,一次通过率只提升到 83%,但任务周期拉长到 4.7 天。边际收益明显递减。

2. 流程重量与团队自治的取舍

流程的目的是降低跨团队摩擦,而不是降低单团队效率。所以我的判断标准是:如果一个流程动作只影响单个小组内部,就不要做成全公司强制流程。

比如自测证据要求,跨团队交付时必须强制;但小组内部的探索性任务,可以走轻量通道。用一刀切的流程管所有任务,团队会用各种方式绕过它。

3. 数据度量与被指标绑架的取舍

返工率一旦成为考核指标,它就一定会被优化,而且往往是被"数据优化"而不是被"真实优化"。我见过团队把返工单拆成两条普通任务来降低返工率统计值。

我的做法是:返工率只用于趋势观察,不进入个人考核;进入考核的是"验收一次通过率"和"返工闭环时长",这两个指标更难通过拆单来美化。

4. 工具统一与团队习惯的取舍

统一到一个平台做返工度量,数据才可信。但强制统一会引发抵触。我的经验是分两步:先在度量层统一,再在执行层统一。

也就是说,允许小组保留自己的执行工具,但返工单、验收条件、关联关系必须落在同一个平台上。等大家看到统一数据带来的实际便利,执行层的迁移阻力会自然下降。

任务验收返工全流程:项目负责人协同管理与一文讲清

八、下一步怎么做:14 天、30 天、90 天的落地清单

最后给一份可以直接照着做的清单。我按时间分三段,每段只写必须完成的动作,不做完不做下一段。

1. 第 1 到 14 天:先让返工可见

  1. 把"返工"建成独立工作项类型,与普通任务区分开,避免混入统计。
  2. 为返工单设置四个必填字段:发现方、责任方、归因编码、影响的下游任务。
  3. 导出最近两个迭代的历史数据,手工补一遍归因,得到你的初始基线。
  4. 把基线数据发给所有项目负责人,不做评价,只做公示。

这一步的目标不是降低返工,而是让所有人第一次看到真实数字。我经历过的项目里,仅这一步公示,就会带来 5% 到 10% 的自然下降,因为"没人想成为最上面那根柱子"。

2. 第 15 到 30 天:把验收条件结构化

  1. 制定验收条件模板,包含触发条件、预期结果、边界值、异常处理、验收证据五项。
  2. 在需求评审环节增加卡口:验收条件不可判定的需求不允许进入开发。
  3. 选一个 30 到 50 人规模的小组做试点,运行两个迭代后对比返工率。
  4. 试点成功后,把模板固化为平台上的默认字段,而非文档规范。

这里我特别强调最后一条:写在文档里的规范会被遗忘,写进工具字段的规范会被执行。这是我做了这么多年流程落地后最确信的一条经验。

3. 第 31 到 90 天:建立闭环和度量节奏

  1. 建立双周返工复盘机制,每次只输出一条模板修改或流程修改。
  2. 上线返工看板,固定四个指标,按周观察趋势而非绝对值。
  3. 把验收方纳入度量:统计验收意见的可执行率和验收一次通过率。
  4. 对连续三个迭代返工率居高不下的模块,做专项根因分析。
  5. 每季度评估一次治理强度,避免流程持续加码导致效率下滑。

90 天之后,一个健康的项目组大致会落在这样的区间:返工率 8% 到 12%,平均返工闭环时长 2 天以内,验收一次通过率 80% 以上。如果你的数字明显好于这个区间,先确认统计口径有没有漏洞;如果明显差于,先检查是不是 R1 类返工占比仍然超过 30%。

任务验收返工全流程:项目负责人协同管理与一文讲清

回到最开始那个数字:61.2% 的返工在需求评审当天就已注定。这句话的另一面是,如果你能把需求评审那一天用好,你就有机会消掉六成的返工。这不是靠更努力,而是靠把"什么叫做完"这件事,在成本最低的时候说清楚。

所以下一步的动作其实很明确:不要先开会强调执行,也不要先买工具。先去导出你最近两个迭代的返工任务,逐条归因,看看 R1 到底占多少。如果超过三成,你的第一优先级就是验收条件结构化,其他都可以往后放。

常见问题解答(FAQ)

1. 任务验收标准要写到什么程度,才能真正减少返工?

我带过几个项目,每次验收会上都有人来一句“感觉不太对,再改改”,然后就是一轮又一轮返工,大家都累。是不是应该在任务开始前就把验收标准定死?但具体写到什么颗粒度才算够用,我一直没把握。

核心做法是:任务创建时就写清“可观测的完成定义”,至少包含三件事,交付物形态(文档、接口、页面还是数据表)、判定方法(谁用什么方式检验,比如按列出的5个用例全部跑通)、边界条件(性能、兼容性、异常分支以及超出范围时怎么算)。

颗粒度的判断标准很简单:验收人看完能直接给出通过或不通过的二元结论,不需要再问“你指的是什么”,就够用了。我们做过对比,把验收标准写清楚之后,单个任务的首次验收通过率从大约四成提到七成以上;而只写“完成某某功能”这种描述,返工平均要2到3轮。

还有一个容易被忽略的约定:验收标准在开发启动后如果要变更,必须走变更流程并重新评估工期,否则标准会被无限追加,返工永远做不完。

2. 验收不通过之后,返工任务怎么建、怎么排期,返工工时算不算进原任务?

我们团队返工经常是口头说一句“这块再改一下”,改完谁都不记录,到复盘时根本说不清是需求变更还是质量事故。更麻烦的是返工挤占了排期,原计划任务往后拖,项目负责人也没法向上解释。

建议不要在原来那条任务上直接改状态了事。验收不通过时,原任务打回并注明不通过原因,同时新建一条“返工”类型的关联任务,写清偏差描述、期望结果、责任人和承诺完成时间,并用父子或关联关系绑回原任务,这样统计时能直接取数。

工时口径上,返工工时单独记一类,不要混进原任务的估算工时,否则你的估算准确率会永远失真,下一个迭代还是会拍脑袋。判断依据可以这样用:连续两个迭代返工工时占比超过20%,说明问题大概率在上游(需求不清或验收标准缺失),不该只压执行同学;如果返工集中在同一个模块或同一个人,那才是能力或流程问题。

协同上还有个小技巧:返工任务当天站会必须同步,一旦影响原排期,让项目负责人在计划表上显式调整里程碑,而不是靠默默加班补回来,否则风险永远是隐性的。

3. 返工率怎么统计才算合理?怎么用这个数据判断问题出在需求还是执行?

老板问我“最近质量怎么样”,我只能说“感觉返工挺多的”,说完自己都心虚。我想用一个数字讲清楚,但不知道该拿什么当分子分母,也怕口径一改大家就吵起来。

建议用两个口径配合看:返工率等于统计周期内因验收不通过而新建的返工任务数,除以同期完成验收的任务数;再加一个严重度口径,即返工工时除以总交付工时。分子只算“验收不通过”产生的返工,需求方主动提出的变更不算返工,单独算变更率,这两类混在一起永远吵不清。

归因方法是给每条返工打根因标签,比如需求理解偏差、验收标准缺失、实现缺陷、环境或数据问题、外部依赖未就绪,然后按周看标签分布。经验判断:如果“需求理解偏差+验收标准缺失”合计超过一半,问题在需求和验收定义环节,补标准比催进度有用;

如果“实现缺陷”占大头且集中在少数人,那是执行和自测的问题,要补自测清单和代码评审。参考阈值方面,返工工时占比控制在10%以内算比较健康,超过20%先别急着加人,先把验收标准和自测环节补齐,通常一两周就能看到明显变化。

4. 一个任务要多个角色或跨部门都点头才算完成,项目负责人怎么协同才不至于互相甩锅、验收卡死?

我们一个任务要产品、测试、运维三方都确认才算完,结果经常是A说等B先看,B说出差下周再说,任务就一直挂在待验收里。项目负责人天天催也没用,最后背锅的还是他。

可以落三个机制。第一,验收角色和顺序提前定死,写成任务上的验收责任人字段,多角色时用会签或按序验收,不要留“大家看一下”这种模糊状态,模糊状态就是甩锅的温床。第二,给每个验收节点设响应时限,比如24或48小时,超时后在系统里自动升级给项目负责人或其指定代理人,避免“人不在任务就死”。

第三,验收只看标准不看人情,验收人必须给出通过或不通过、具体不通过项和依据条款,不允许“再看看”。项目负责人的日常动作不是催人,而是每天拉一遍待验收超时清单,把卡点归成三类:标准不清、责任人不在、依赖未就绪,分别处理。

我们这么改之后,验收环节的平均停留时间从3天以上压到1天左右,而且责任归属在记录里一目了然,扯皮明显少了。

核心关键词

读者评论

韩
韩俊杰

文中给验收方也设指标这个思路我认同,但实际操作里验收意见的可执行率怎么量化?如果是业务方提的'体验不好',我们通常只能反复追问细化,这个过程本身就消耗大量沟通成本,有没有更轻量的做法?

杜
杜可欣

三道闸门的拦截率数据看起来很漂亮,不过我们团队规模只有二十来人,需求评审和转测经常是同一个人在做,闸门之间独立性不够。想问问小团队有没有简化版的落地方式,而不是照搬大团队的三层结构。

谢
谢舒然

把返工和需求变更分开统计这点很关键,我们之前混在一起看,一直以为是自己交付质量差,后来拆开才发现三成是变更没同步导致的。不过文中关于加急阈值的15%这个数,不同项目节奏差异挺大,直接套用可能不太合适。

文章包含AI辅助创作:任务验收返工全流程:项目负责人协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410263

赞 (0)
飞飞飞飞
确认完成实操方法:项目负责人提升任务验收效率的协同管理方法与模板
上一篇 30分钟前
验收标准最佳实践:项目负责人任务验收协同管理,常见问题
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
