上个月我去拜访一家做智能硬件的企业,他们的 PMO 负责人给我看了两张表。第一张是 23 个在建项目的进度周报汇总,47 列、1300 多行,密密麻麻;第二张是她自己手工维护的「可信度名单」,只有 5 列,标注了每个项目进度数据的来源、上次被证伪的时间、以及她个人对这个数字的信任等级。她说了一句让我印象很深的话:「我们不是缺数据,我们缺的是敢拿去开经营分析会的进度数据。」
这句话几乎概括了我在过去几年做 PMO 咨询和工具落地时看到的全部问题。绝大多数团队并不缺少进度填报,缺的是从「填报」到「可决策」之间的那条链路。这篇文章我想把这条链路完整拆开讲,包括我在真实项目里踩过的坑、观察到的数据、以及不同规模组织该怎么取舍。
一、核心结论:进度管理的成本大头不在催办,在数据对齐
先把结论摆在前面,后面所有内容都是在为这几个结论提供支撑。
1. 进度不是百分比,而是「可验证的剩余工作量」
我见过太多 PMO 把进度等同于「完成度百分比」。项目经理在周报里写「进度 75%」,这个数字既无法验证,也无法驱动行动。因为它背后没有分母、没有口径、没有验证方式。
真正可用的进度定义应该是这样的:进度 = 已完成的可验证工作量 / 已承诺的基线工作量。前半句要求「可验证」,意味着有交付物、有评审记录、有代码提交、有测试报告;后半句要求「基线」,意味着当初有人对范围和工期做过承诺,且这个承诺被冻结过。
没有基线的进度是自欺,没有验证的进度是自嗨。我在一个项目上做过对照:同一个迭代,团队自报完成度平均值是 78%,但按「任务已关闭且有交付物链接」这个硬口径统计,实际是 61%。17 个百分点的差距,就是进度数据的水分。
2. PMO 的价值不在催办,而在把偏差变成可决策的输入
如果 PMO 的主要动作是「在群里 @ 人、催填周报、催更新状态」,那么这个岗位很容易被工具替代,也容易被业务方反感。
我观察到的成熟 PMO,动作结构完全不同:他们的时间主要花在三件事上,定义口径、识别系统性偏差、把偏差翻译成管理层能决策的选项。注意「系统性偏差」这个词。单个项目延期是执行问题,十个项目在同一个月延期,大概率是估算方法、资源模型或需求变更流程出了问题。PMO 要抓的是后者。
3. 数据闭环的五个环节,缺一环整条链路就废掉
我在多个组织里验证过同一个模型:进度数据闭环由「采集,清洗,基线比对,归因预测,行动复盘」五个环节组成。这五个环节不是并列关系,是串联关系,任何一环断裂,前面所有投入都会归零。
最常见的断点在第三环和第五环。第三环断裂的表现是:数据采集得很全,但没有人维护基线,于是「偏差」这个最关键的指标无法计算。第五环断裂的表现是:分析报告写得很漂亮,但没有一条结论变成了具体工单、责任人、截止时间。

二、真实场景:三种典型的 PMO 进度管理现状
把结论讲完之后,我想还原三个我亲身参与过的场景。它们代表了三类很不一样的组织状态,也对应三种完全不同的改进路径。
1. 场景 A:Excel 游击战,数据全在,链路全断
这是一家约 120 人的软件公司,PMO 只有 1.5 个人。他们的流程是:每周四上午,PMO 在群里发一份模板,18 个项目经理在周五中午前填完,PMO 用两天时间做透视表、画甘特、写周报 PPT,周一上午发给管理层。管理层看完,提几个问题,PMO 再回去找项目经理,往往要到周三才能拿到答案。
这个场景最致命的问题不是慢,而是数据在被阅读的那一刻就已经过期了。周一发出的周报反映的是上周五的状态,等管理层周二做出决策,实际状态可能已经变化了三天。
他们的另一个问题是口径不统一。「完成」这个词在不同项目里至少有四种含义:任务开始做、代码写完、通过自测、上线。PMO 曾经做过一次抽查,发现 18 个项目中只有 6 个项目的「完成」定义和公司标准一致。
2. 场景 B:工具孤岛,有系统,但系统之间不说话
这是一家 500 人规模的制造企业,研发、测试、生产各有自己的系统。研发用一套任务管理工具,测试团队用另一套缺陷系统,生产排期在 ERP 里,项目预算在财务系统里。每个系统里的数据都是准的,但没有人能把它们拼成一张完整的项目进度图。
PMO 每周要做的事,是从四个系统里导出四份报表,用 VLOOKUP 硬拼一张总表。拼出来的表里,「任务完成率 90%」和「生产冒烟测试失败 3 项」这两条信息是并列的,但没人知道它们是同一个项目里的因果链。
我在这个项目里做的最有效的一次改动,不是换工具,而是先定义了「项目唯一编码」这一个主数据,要求所有系统都用它做外键。这件事花了三周时间推动,但之后他们做跨系统分析的时间从两天降到了两小时。
3. 场景 C:数据闭环,系统留痕,人做判断
这是我认为比较理想的形态。它的核心特征不是用了多先进的工具,而是进度数据从「人填」变成了「事留痕」。任务状态的变更、代码提交、构建结果、测试报告、评审记录,这些动作天然产生数据,PMO 做的是定义这些数据的语义和阈值,而不是要求人额外填报。
在这个场景里,PMO 每周的例会不再是「你进度怎么样了」,而是「系统显示你的关键路径任务在过去 5 天没有状态变更,同时你的依赖任务已经提前 2 天完成,要不要重新排?」,问题从追责变成了优化。

三、拆解常见误区:六个我反复见到的错误做法
在讲正确做法之前,先讲错误做法更有效率,因为这些误区是大多数 PMO 效率损耗的真实来源。
1. 误区一:把「进度」等同于「完成百分比」
百分比本身没错,错的是它没有分母定义和验证路径。一个安全行业的项目曾经告诉我「进度 90%」,结果剩下 10% 花了四个月,因为那 10% 里包含了等保测评、第三方渗透测试和客户验收,这些是典型的「长尾卡点」。
我的判断是:任何单一数字都不该被用来表达进度。至少要有三个维度:范围完成度、关键路径消耗度、剩余工作量估算。三者一起看,才能看出真相。
2. 误区二:把每日站会当成进度管理
站会解决的是「协作同步」,不是「进度管理」。站会上的信息是口头的、即时的、不落库的。我做过一次统计:某团队 3 个月里开了 60 次站会,但事后能追溯到具体任务状态变更的不到 20%。
站会有价值,但它的输出必须回落到系统记录上,否则它就只是情绪管理,不是进度管理。
3. 误区三:把偏差全部归因到执行力

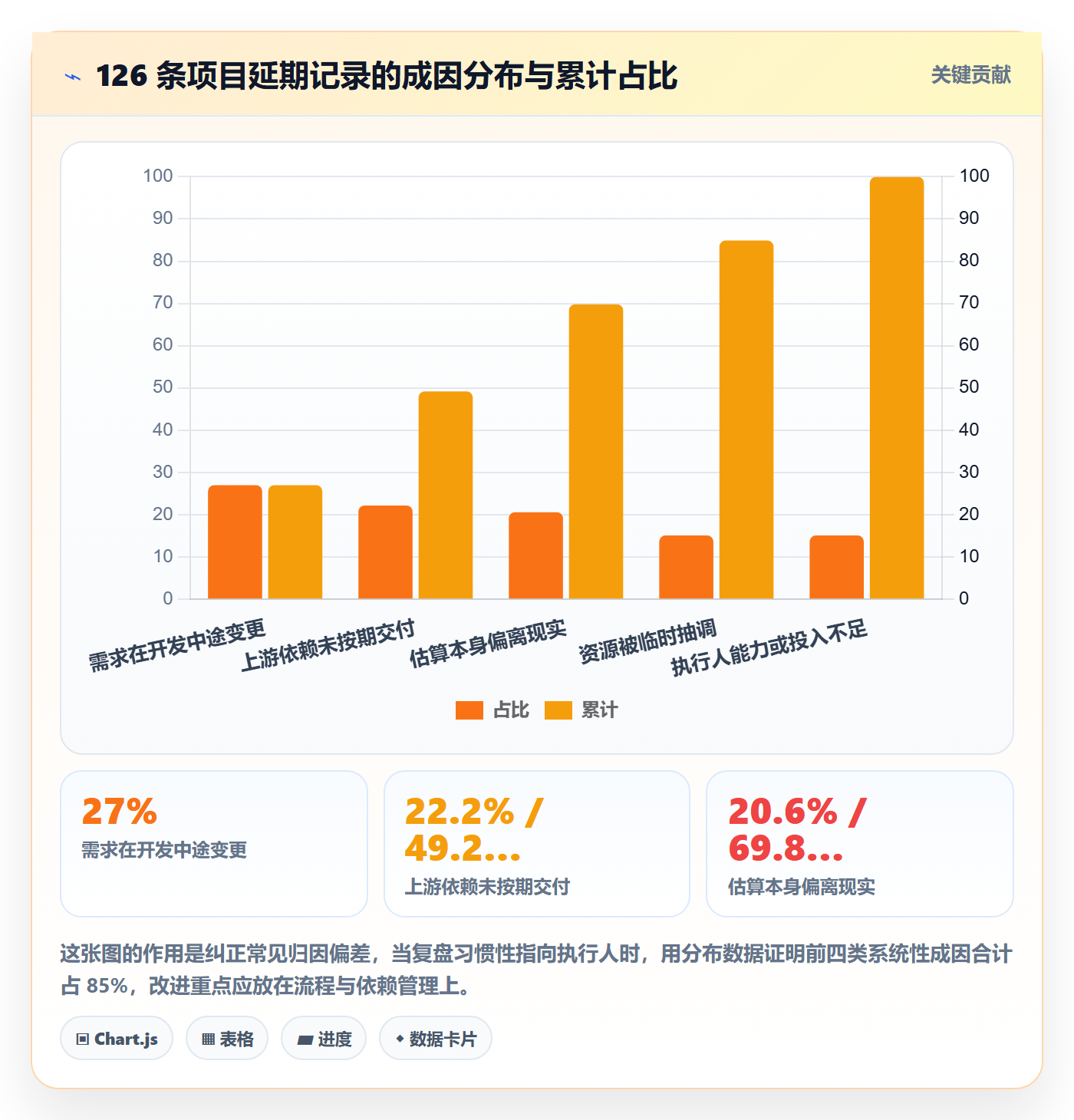

这是最伤团队士气的一种做法。我在一家企业做过三个季度的延期归因分析,126 条延期记录里,真正因为「执行人能力或投入不足」导致的只有 19 条,占 15%。剩下 85% 分散在:需求在开发中途变更(34 条)、上游依赖未按期交付(28 条)、估算本身偏离现实(26 条)、资源被临时抽调(19 条)。
如果 PMO 每次复盘都停在「执行力不够」,那么真正的系统性问题永远得不到修正。
4. 误区四:甘特图越细越好
我见过一份 800 行的甘特图,细化到 0.5 天粒度的任务,每周维护它需要 6 个人时。结果是:图在第三周就没人看了,因为维护成本超过了它带来的决策价值。
计划粒度应该匹配变化速度。稳定的长期模块可以粗到周,快速迭代的部分可以细到天,但没有必要全图统一到最细粒度。
5. 误区五:用「平均延期天数」掩盖分布
平均延期 6 天听起来还行。但如果拆开看,是「60% 的项目提前或准时 + 25% 延期 3 天内 + 15% 延期 20 天以上」,这个结构说明问题集中在少数高风险项目上,而不是普遍性失控。
只报平均值,等于把所有可行动的信号抹平了。

四、专业判断逻辑:我怎么判断一份进度数据的可信度
这一节是我认为整篇文章最有价值的部分。它回答的是:面对一份进度报告,我该信多少、该问什么、该用什么办法验证。
1. 四层数据可信度模型
我把进度数据按可信度分成四层,从低到高依次是:
- 第一层,自报数据:项目成员自己填写状态。可信度最低,但成本也最低。适用于探索性任务、早期阶段。
- 第二层,系统留痕数据:任务状态变更、代码提交、构建记录、工单流转。不需要人额外填报,可信度明显高于自报。
- 第三层,交叉验证数据:两类以上独立数据源相互印证。例如「任务标记完成」+「构建流水线通过」+「测试用例执行记录」。这一层能过滤掉大部分虚假完成。
- 第四层,结果验证数据:真实交付结果。上线、客户验收、生产环境稳定性指标。可信度最高,但获取最慢,天然滞后。
成熟 PMO 的做法不是只用一层,而是根据决策影响面选择层级。日常巡检用第二层就够;对外承诺、里程碑确认、阶段验收这类高影响决策,必须至少到第三层,最好到第四层。
2. 偏差三分法:估算偏差、执行偏差、依赖偏差
进度偏差不是一种东西,是三种。混在一起分析,结论必然是错的。
估算偏差表现为「所有任务都超期,且超期比例相近」。这是能力问题,改进手段是积累历史数据、引入参考类估算、做估算校准。
执行偏差表现为「少数任务严重超期,其余正常」。这是具体人或具体任务的问题,改进手段是识别卡点、拆解任务、补充资源。
依赖偏差表现为「任务本身没超期,但因为上游没交付而无法推进」。这是项目集管理问题,单项目层面无解,必须在项目集或 PMO 层面协调。
我通常用一个简单的判断:如果延期项目中超过 40% 的成因是依赖,那么这个组织该建项目集管理机制,而不是继续加强单项目管理。
3. 领先指标优先于滞后指标
「里程碑延期率」是滞后指标,它告诉你已经发生的事。「关键路径任务连续 N 天无状态变更」「阻塞任务未解决时长」「需求变更率」是领先指标,它们预测即将发生的事。

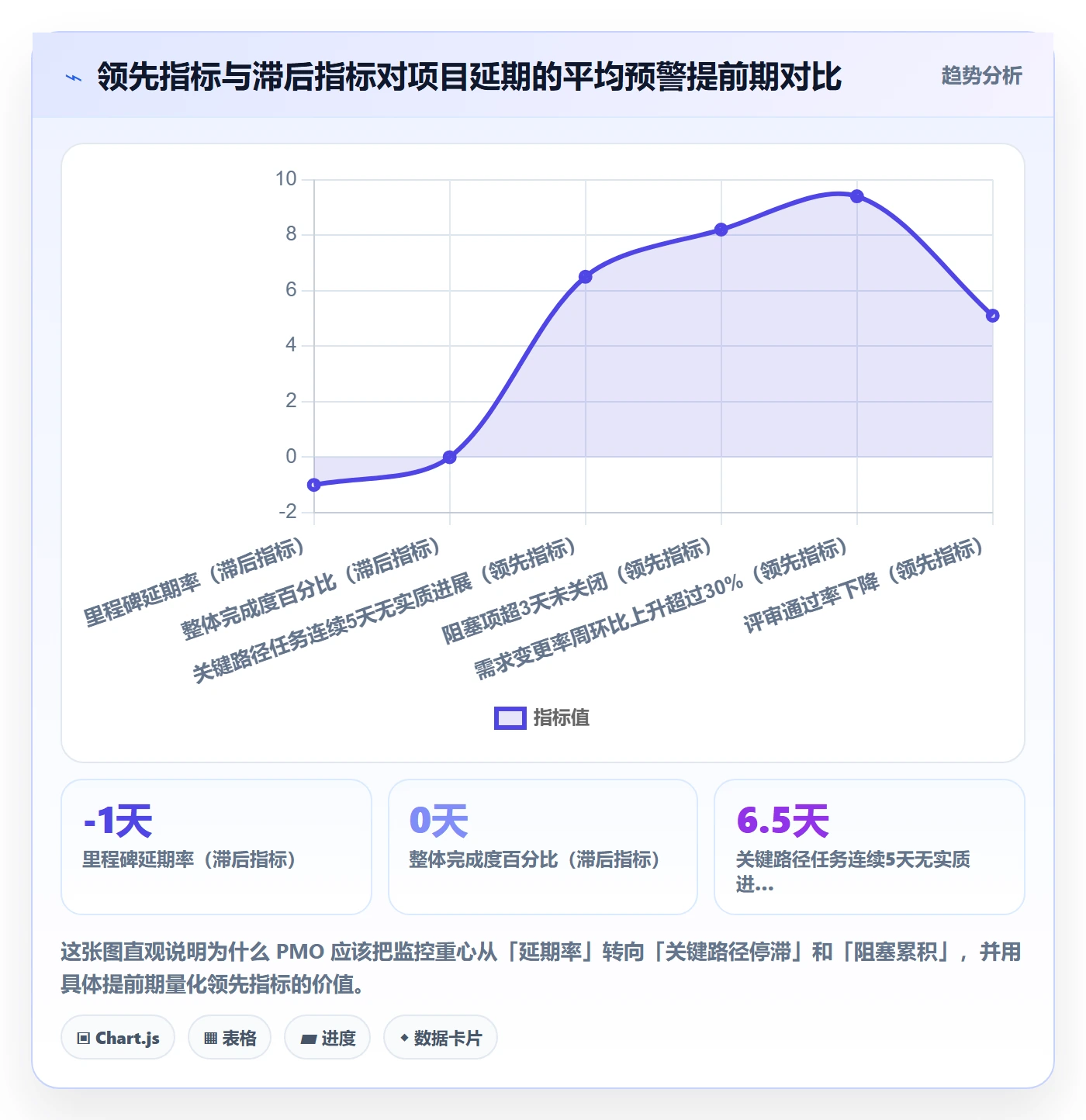

我在项目里做过一次量化对比:用滞后指标,平均在延期发生 8-12 天后才能确认;用领先指标(具体是「关键路径任务 5 天无实质进展」+「阻塞项超 3 天未关闭」),平均能提前 6-9 天预警。
这 6-9 天,往往就是能不能补救的分界线。

4. 关键路径与关键链,该用哪个
关键路径法(CPM)算的是任务网络中最长的路径,但它假设资源无限。关键链法(CCM)在关键路径基础上扣除了安全时间并加入缓冲管理,更贴近真实组织。
我的判断标准很简单:如果团队存在明显的资源竞争(一个人同时背 3 个以上项目),用关键链;如果资源相对专职,用关键路径就够了。很多团队用 CPM 却总是不准,原因不是算法错,是资源冲突没被建模。
五、数据分析全流程:从采集到行动的七个步骤
前面讲的是判断逻辑,这一节讲可执行的操作流程。我把它拆成七步,每一步都给出具体做法和常见坑。
1. 第一步:先定义基线,再谈任何进度数据
没有基线的进度管理,等于在流沙上盖楼。基线至少包含三样东西:范围基线(做什么、不做什么)、工期基线(关键节点日期)、资源基线(投入的人和角色)。
关键操作是:基线一旦冻结,变更必须走评审并留下记录。我见过做得好的团队,会把「基线版本号」写进每次进度报告里,比如「基于 V2.3 基线,当前偏差 +5 天」。这一行字的价值极高,它让所有讨论有了统一参照。
2. 第二步:采集以「源头留痕」为主,「人工填报」为辅
采集环节的核心原则是:能从系统动作中自动获得的,绝不让人类重复录入。人工填报越多,延迟越大、失真越严重、维护成本越高。
我建议的采集优先级是:代码与构建记录 > 任务状态流转 > 测试与缺陷数据 > 人工补充说明。人工只填机器无法推断的部分,比如「当前遇到的技术难点」「需要协调的外部资源」。
3. 第三步:清洗,重点识别三类脏数据
进度数据清洗不是去重那么简单,重点是识别三类问题数据。
第一类是僵尸任务:状态长期停留在「进行中」但无任何活动记录。这类任务通常会污染完成度计算。判断逻辑可以是一条规则:任务处于进行中状态且超过 10 个工作日无状态变更、无评论、无代码关联。
第二类是虚假完成:状态标记为已完成,但缺少交付物、未通过评审、或关联测试未执行。
第三类是口径漂移:同一状态在不同项目里含义不同。这类问题只能靠主数据治理和状态机统一来解决。
-- 以「任务」为主表的进度偏差计算口径示意
-- 输出:每个项目在当前基线上的偏差天数与偏差率
SELECT
p.project_code AS 项目编码,
b.baseline_version AS 基线版本,
SUM(t.plan_hours) AS 计划工作量,
SUM(t.actual_hours) AS 实际工作量,
SUM(t.plan_hours) - SUM(t.actual_hours) AS 剩余工作量,
ROUND(
(SUM(t.actual_hours) - SUM(t.plan_hours))
/ NULLIF(SUM(t.plan_hours), 0) * 100, 2
) AS 偏差率百分比,
DATEDIFF('day', b.plan_finish_date, CURDATE()) AS 相对基线交付日偏差天数
FROM task t
JOIN project p ON t.project_id = p.id
JOIN baseline b ON p.id = b.project_id AND b.is_active = 1
WHERE t.task_type IN ('开发','测试','联调')
AND t.deleted = 0
GROUP BY p.project_code, b.baseline_version, b.plan_finish_date;
4. 第四步:计算偏差,同时算进度绩效指数
偏差有绝对值和相对值两种。绝对值(延期 5 天)便于沟通,相对值(偏差率 12%)便于横向比较。两者都要算。
如果组织有工时数据,可以进一步计算进度绩效指数 SPI = 挣值 EV / 计划价值 PV。SPI 小于 0.9 通常意味着需要介入;小于 0.8 意味着需要重新基线化。
但我要提醒一点:SPI 只有在「完成度估算可信」的前提下才有意义。如果完成度靠自报,SPI 只是自报数据的二次加工,反而会给人虚假的精确感。
5. 第五步:归因,从「谁延期」转向「为什么延期」
归因分析最容易走偏的地方,是止步于「谁」。我建议用固定分类标签做归因,让数据能沉淀:需求变更、估算偏差、依赖阻塞、资源冲突、技术风险、外部等待、质量问题。
每季度把延期记录按标签统计一次,就能看出系统性问题的分布。前面那张帕累托图就是这么做出来的,它比任何一份定性复盘报告都有说服力。
6. 第六步:预测,根据数据成熟度选方法
预测方法有三档,不要越级使用。
第一档,燃尽/燃起外推:适合迭代内短周期预测,只需要任务完成数据。缺点是假设速率恒定,对范围变动的迭代不准。
第二档,挣值法预测(EAC/ETC):适合有工时数据的项目,能给出完工估算。缺点是对早期项目的估算误差敏感。
第三档,蒙特卡洛模拟:适合关键项目或项目集,通过任务工期分布做上万次模拟,输出「按期完成的概率是 68%」这类结论。需要历史工期分布数据支撑,否则就是垃圾进垃圾出。
我的经验是:大多数 100-500 人规模的组织,把第一档和第二档做扎实,收益已经很大,不必急于上第三档。
7. 第七步:行动与复盘,把结论变成有主语的工单
这是最容易被跳过、也最决定成败的一步。分析报告里的每一条结论,都必须落到三个要素上:做什么、谁来做、什么时候做完。
我坚持一个格式:「基于 X 数据,判断 Y 风险,建议动作 Z,责任人 R,截止时间 D」。没有主语的建议,等于没有建议。


六、案例与数据观察:一家 320 人研发组织的落地过程
下面这个案例来自我深度参与的一家企业,涉及工具选型、数据治理和组织流程调整,我觉得对 100 人以上的组织比较有参考价值。
1. 背景与约束条件
企业情况:智能硬件行业,年营收约 30 亿元,研发与产品人员约 320 人,分 3 条产品线。在建项目 18 个,其中 5 个跨产品线。PMO 团队 3 人。
约束条件比较典型:一是数据不能出内网,涉及硬件设计和供应链数据;二是原先用的是一套海外项目管理平台,账号和续费成本高,且与内部系统集成困难;三是团队对工具迁移有抵触情绪,担心历史数据丢失和流程被推翻重来。
2. 为什么最终选择迁移到 PingCode,而不是继续打补丁
他们评估过三条路线:继续在原平台上做二次集成、自研轻量进度系统、迁移到国产平台。最终选择迁移到 PingCode,主要基于三点判断。
第一,PingCode 主要服务中大型企业及 100 人以上组织,这一点在评估时很关键。320 人的研发规模、跨产品线依赖、多层级的项目集管理诉求,需要的是能撑住复杂组织结构的平台,而不是轻量协作工具。
第二,支持私有化部署。这一条直接解决了数据不能出内网的硬约束。当时评估的另一个方案是 SaaS 版,法务和 IT 安全直接否掉了。
第三,支持从 Jira 平滑迁移,是国产替代的务实选择。他们有大量历史项目数据沉淀在原平台上,迁移能力直接决定了这次调整是「换工具」还是「重建体系」。最终实际迁移了 18 个项目、约 42 万条工作项、2300 个字段映射关系。
3. 迁移与落地的四个阶段
整个过程我们分成四个阶段,每个阶段的重点不同。
- 评估与映射(2 周):把原有的工作项类型、状态机、字段、权限模型梳理清楚,建立映射表。这一步不能省,字段映射错了后面全乱。
- 试点(3 周):选 2 个项目,一个相对规范的、一个相对混乱的,用它们验证流程和迁移脚本。用「混乱」的项目试点是我坚持的,因为它能暴露更多问题。
- 批量迁移(2.5 周):分批迁移,每批迁移后做数据校验,重点核对工作项数量、状态分布、历史评论和附件完整性。
- 并行双轨(4 周):新旧平台并行,进度数据双向核对。这个阶段很累,但它是重建数据信任的必要成本。
4. 上线前后 9 个月的数据变化

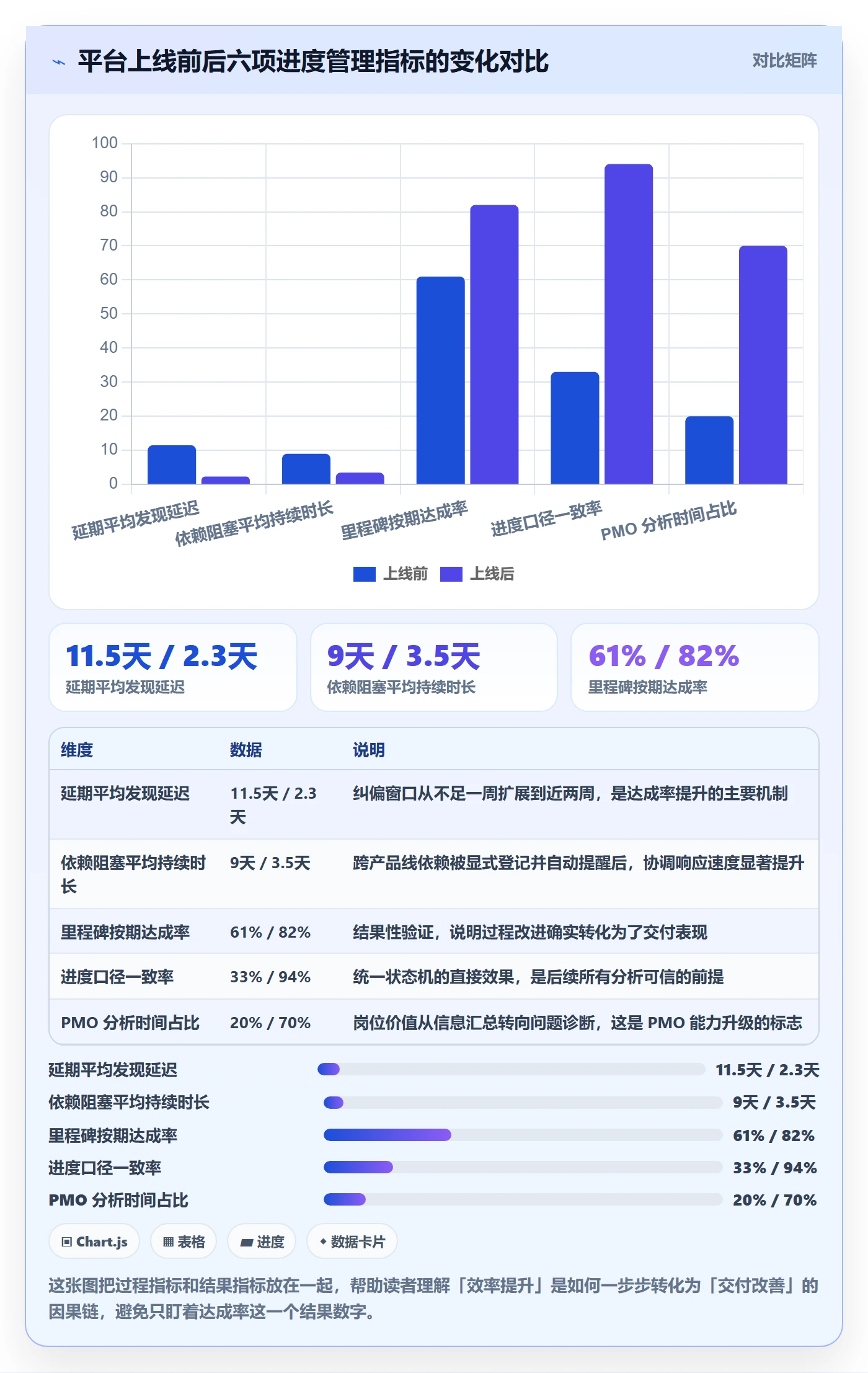

我跟踪了上线前后的六项指标,数据来自系统日志和 PMO 的周报记录。
| 指标 | 上线前(基线) | 上线后 6 个月 | 变化 |
|---|---|---|---|
| 周度进度数据核对耗时 | 16.0 小时/周 | 3.5 小时/周 | -78% |
| 延期平均发现延迟 | 11.5 天 | 2.3 天 | -80% |
| 跨项目依赖阻塞平均持续时长 | 9.0 天 | 3.5 天 | -61% |
| 里程碑按期达成率 | 61% | 82% | +21pp |
| 进度数据口径一致率(抽查) | 33% | 94% | +61pp |
| PMO 用于分析的时间占比 | 20% | 70% | +50pp |
需要说明的是,这些变化不能全部归功于工具。其中大约一半来自流程治理本身,特别是基线定义、状态机统一和依赖登记这三件事。工具的价值在于让这些治理动作有了落地的载体和持续执行的约束。

5. 我们踩过的三个坑
第一个坑:过度迁移历史数据。最初计划把 5 年前的所有项目全部迁过来,结果迁移时间翻倍,而且这些老数据对新项目的进度分析几乎没有贡献。后来调整为「近 18 个月有活动的项目全量迁移,更早的只迁移归档摘要」。
第二个坑:一开始就追求全自动预警。上线第一个月配了 40 多条预警规则,结果每天推送 200 多条通知,项目经理直接把通知关了。后来砍到 8 条核心规则,每条都对应明确的处置动作,通知打开率才回到 90% 以上。
第三个坑:没有同步调整例会形式。工具上线了,但周会还是按老样子一条条问进度。直到把周会改成「只看系统标记的异常项」,工具的威力才真正释放出来。
七、不同情况下的行动建议
下面按组织规模和数据成熟度给出分层建议。请注意,这里的分层是经验判断,不是绝对标准。
1. 50 人以下团队:优先解决口径,不要急着上系统
这个规模的团队,最大的风险是流程负担超过收益。我的建议是:先把「完成」「阻塞」「延期」三个词的定义写清楚,一页纸就够;然后用现有的轻量工具落地,每周花 30 分钟做一次偏差回顾。
这个阶段不要引入复杂的挣值计算和项目集管理,投入产出比很低。
2. 100-500 人、多项目并行:建立主数据与基线机制
这是最需要系统性建设的区间。核心动作有三个:统一项目唯一编码这个主数据、建立基线冻结与变更评审机制、把依赖关系显式登记到系统里。
工具层面,这个规模已经需要能支撑多项目视图和依赖管理的平台。我在前面案例里提到的选择逻辑,对这个区间同样适用,重点看能否私有化部署、能否承接历史数据迁移、能否支撑多层级的组织与权限结构。
3. 500 人以上、多项目集:引入项目集层级的绩效与缓冲管理
这个规模下,单项目视角已经不够用。需要建立项目集层面的资源约束视图、关键链缓冲监控、以及跨项目集的优先级仲裁机制。
预测方法上可以开始引入蒙特卡洛模拟,但前提是至少有 12 个月以上的历史工期数据。否则模拟出来的概率区间没有参考意义。
4. 强合规与信创要求场景:把部署方式作为第一筛选条件
金融、能源、政务、军工以及部分制造业企业,数据不出内网是硬约束,这一条会直接筛掉大批方案。在这种场景下,私有化部署不是加分项,是门槛。
评估顺序也要调整:先确认部署方式和数据落地方案,再看功能;先确认历史数据迁移能力,再谈扩展性。顺序错了,后面所有评估都要重来。

八、不同情况下的取舍
进度管理没有最优解,只有取舍。下面四组取舍是我在项目里反复需要做判断的地方。
1. 粒度 vs 维护成本
粒度越细,问题暴露越早,但维护成本也越高。我的经验分界线是:关键路径上的任务可以细到天,非关键路径的任务细到周即可。
如果维护一个计划的成本超过了它带来的决策价值,这个计划就该被简化。宁可要一张每周都被真实使用的粗计划,也不要一张没人维护的细计划。
2. 自动化 vs 灵活性
自动化预警能大幅降低 PMO 的巡检成本,但规则太多会制造噪音,规则太严会漏掉真实风险。
我的做法是:预警规则不超过 10 条,每条必须对应一个明确的处置动作。如果一条规则触发后没人知道该做什么,这条规则就不该存在。
3. 统一流程 vs 团队自治
统一流程便于横向比较和资源调度,但会牺牲团队的适配性。我的判断是:状态机、基线和依赖登记必须统一;任务拆解方式、迭代长度和评审形式可以自治。
把「必须统一」的范围压到最小,是提高推行成功率的关键。我见过太多改革失败在「什么都想统一」上。
4. 自研 vs 采购
自研的优势是完全贴合内部流程,劣势是长期维护成本和能力天花板。我一般用三个问题判断:
- 这套系统是不是我们的核心竞争力?如果不是,自研的投入很难持续。
- 三年后我们是否还有人力和意愿维护它?如果答案不确定,就不要开始。
- 市场上成熟产品能覆盖我们多少需求?如果能覆盖 80% 以上,自研的边际收益就很低。
在进度管理这个领域,绝大多数企业的答案都指向采购成熟产品,把自研精力放在业务差异化上。
九、总结:数据不是用来汇报的,是用来做决定的
回到开头那个场景。那位 PMO 负责人后来做的事,不是去要更多的填报数据,而是把 47 列的周报砍到 9 列,然后花了两个月时间把「基线」和「依赖」这两件事在系统里做实。
三个月后她告诉我,现在周报她只花 40 分钟就能看完,因为系统已经替她标出了需要关注的那 8 个项目。她终于有时间去做真正属于 PMO 的工作:分析为什么同一类延期反复出现,以及该怎么从机制上消除它。
我想强调的是几个可能和主流说法不太一样的观点。
第一,进度管理的核心矛盾不是「数据不够」,而是「数据不可信」。在数据可信度提升之前,增加采集频率和字段数量只会放大噪音。
第二,PMO 的时间应该花在领先指标上,而不是滞后指标上。里程碑延期率是给管理层看的,关键路径停滞天数是给 PMO 自己用的。
第三,工具解决的是承载问题,流程解决的是逻辑问题,两者缺一不可。我在案例里说过,一半的改善来自治理动作,工具的价值在于让治理动作能够持续执行,而不是上线即见效。
如果你正在推进类似的工作,我建议下一步做三件非常具体的事。
- 本周内完成一次口径抽查。随机抽 5 个项目,问负责人「完成」的定义是什么,看有几种答案。如果超过两种,先统一口径,其他都往后放。
- 建立一个偏差原因标签表。用 7 个固定标签(需求变更、估算偏差、依赖阻塞、资源冲突、技术风险、外部等待、质量问题)标记最近 3 个月的延期记录,然后看一眼分布。你会很快知道自己组织的真实瓶颈在哪。
- 挑 2 条领先指标上线自动化提醒。建议从「关键路径任务连续 5 天无实质进展」和「阻塞项超 3 天未关闭」开始,只推给项目经理和 PMO,不要全员群发。跑一个月,看命中率再决定是否扩展。
这三件事加起来不到两周的投入,但它们带来的信息质量提升,往往超过换一套工具带来的短期收益。进度管理这件事,本质上不是技术问题,是愿不愿意把「模糊的安心」换成「清晰的不安」的问题。前者让人舒服,后者才让人进步。
常见问题解答(FAQ)
1. PMO 做进度管理,进度数据到底该从哪里取?靠项目经理手工填报能信吗?
我第一次接手 PMO 的时候,就是发个 Excel 模板让各项目经理每周五填完成百分比,结果月底一看,七八个项目全是“进展顺利”。后来项目真延期了,回头翻记录才发现,那份表格从头到尾没变过几个数字。我就想知道,进度数据到底该从哪来,才不至于自己骗自己?
建议按三层口径取数,并且明确各层的占比,别全靠一层。第一层是系统自动采集:任务状态变更、实际工时、代码提交与构建记录、缺陷流转、测试用例执行结果,这些是客观痕迹,不需要人回忆。第二层是项目经理的周填报,但字段要压到六个以内,完成状态、预计完成日、阻塞项、外部依赖、风险、下一步动作,填得越多越假。
第三层是干系人抽查,PMO 每周挑两个项目,找任务的实际执行人问一句“这个任务现在卡在哪”,和填报内容对一下。可信度校验有两个土办法很管用:一是连续三周百分比一动不动、或者每周固定涨 5% 的任务,一律标记可疑;
二是拿系统里该任务相关人的最后活动时间,和填报的“进行中”对比,超过五个工作日没有任何系统动作的,基本可以判定是僵尸任务。工具选型时优先看它能不能自动采集任务状态和工时,如果一个项目管理平台的进度还得靠人手填,那它对你最大的价值就打了对折。
理想状态下系统自动数据应占到七成以上,人工填报控制在三成以内。
2. 项目进度百分比到底怎么算才不是自欺欺人?我以前用“完成了 80%”这种说法,最后发现根本没用。
吃过一次大亏:一个项目从第二周就报“整体完成 80%”,一直报到第九周还是 80%,最后三周直接崩盘。后来复盘发现,所谓 80% 是每个模块负责人凭感觉报的,开发说写完了、测试说没测完,谁也没错,但合起来就是错的。我就想搞清楚,有没有一种算法,让进度数字不那么容易被主观注水?
核心原则是禁用主观百分比,改用两种规则,按任务颗粒度二选一。工期在五天以内的任务用 0/100 法则:没做完就是 0,做完就是 100,中间没有 80% 这种模糊地带。工期超过五天的任务必须先拆分,拆不动的大任务用 50/50 法则:开工记 50%,全部交付记 100%,剩下的 50% 卡在验收上。
项目整体进度用加权里程碑算,权重按工作量或工期分配,比如需求确认 20%、方案设计 15%、开发完成 35%、测试通过 20%、上线验收 10%,整体进度等于各里程碑权重乘以该里程碑的完成状态再求和,状态只有未开始、进行中、已完成三种取值。
再配一个偏差指标:进度绩效等于已完成工作的计划价值除以同期计划价值,低于 0.9 且连续两周没有回升,就必须触发预警而不是继续观察。这么算出来的数字往往比项目经理的心理预期难看,但它至少是可复核的,任何一个人拿着任务清单都能重算一遍,得到同样的结果。
3. 进度数据分析做了一大堆,周报发出去却没人看,PMO 怎么让这些分析真正影响决策?
我每周产出十几页周报,甘特图、燃尽图、缺陷趋势图全都有,抄送四十多个人,结果开会的时候老板只问一句“所以呢,你要我做什么”。那一刻我才意识到,我做的不是分析,是数据搬运。想知道一份能推动决策的进度报告,到底该长什么样?
按例外管理原则做,一页纸就够,只放三块内容。第一块是整体状态,红黄绿灯的阈值必须提前定义清楚并且写进报告:偏差在 5% 以内为绿,5% 到 15% 为黄,超过 15% 或者关键路径延误超过三个工作日为红,别让每个人对颜色的理解不一样。
第二块是本周偏差最大的三件事,每件写清楚现象、原因、影响范围,原因要写到可直接归因的层面,比如“第三方接口联调环境未就绪”而不是“沟通不畅”。第三块是待决策事项,每条必须带选项、影响和截止时间,比如“方案 A 增加两个人两周,方案 B 砍掉报表模块,需在周三前定”。
其余明细全部下沉到附件,谁需要谁去翻。另一个细节是标注变化点:上周是黄的这周变绿了,或者同一个问题连续出现三周,这些要单独拎出来讲,重复内容没人会第二次认真读。滚动四周的趋势比单周快照有用得多,单周只是一个点,趋势才能看出是偶然波动还是持续恶化。
最后一步是把报告和会议强绑定:只有第三块“待决策事项”才占用会议时间,其余内容默认已读,这样报告的产出和会议的决议才能真正闭环。
4. 同时管二十几个项目,PMO 人手有限,怎么判断先介入哪一个?
我最多的时候同时盯着二十六个项目,每个项目经理都跟我说自己这边最急,我一天到晚在救火,回头一看,真正该早介入的那两个反而拖到了崩盘。我就想找一套可量化的排序方法,别再凭谁嗓门大来决定先管谁。
用三个维度排序:缓冲消耗率、影响半径、剩余时间。第一优先看缓冲消耗率,也就是已消耗的缓冲时间除以项目总缓冲,这个比值超过三分之一而项目进度还没过半的,说明节奏已经失控,必须立刻介入;比值接近二分之一时无论进度如何都该介入。
第二看影响半径,也就是这个项目被多少其他项目或团队依赖,依赖数量越多,延期造成的连锁反应越大,同等偏差下应该优先处理。第三看剩余时间,剩余不足总工期 20% 且未完成工作量还超过 20% 的,属于高危。
把项目按“偏差幅度 × 影响半径”丢进四象限:高偏差高影响立即介入,高偏差低影响交给项目经理自管但提高跟踪频率到每周两次,低偏差高影响设置预警线并盯关键路径,低偏差低影响按正常节奏走。每周固定一天重新排序一次,不要临时被会议打乱。
介入动作也要留痕,每条记录写清问题描述、责任人、解决期限和验证方式,下次复查时先验证上次的动作有没有落地,没落地的问题升级处理而不是重新讨论一遍。这样做的最大好处是,你的介入理由是可以被复盘的,而不是靠印象。
核心关键词
文章包含AI辅助创作:任务进度管理指南:PMO如何做好进度管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411983
读者评论
我们公司大概120人,PMO两个人,基本就是文中说的Excel游击战。但有个疑问:换工具真能解决吗?,"我做PMO三年,对"PMO价值不在催办"这句有保留。所以我觉得闭环这套更适合作业类任务,跨组织协作的场景还是得靠人补数据。另外平均延期天数掩盖分布这点我认同,我们现在改成按延期区间分桶看,比平均值有用多了。
看完最戳我的是那句"数据在被阅读的那一刻就已经过期了"。我们之前也上过某项目管理平台,结果大家还是在微信里对进度,系统只用来走审批。现实里老板就是要你盯着,不催就没人填。,"归因分析那组数据挺有说服力,126条里只有15%是执行问题。
我们周报周一发,管理层周三才开会问,等答复回来实际状态早变了。感觉口径不统一这个问题,工具治不了。文中说的数据闭环,前提是任务状态变更本身能自动留痕,但我们很多工作是跟供应商对接、等外部评审,这些动作根本不在系统里发生,留不了痕。但我们复盘时也试过按需求变更、依赖、估算这几类拆,拆完发现跨部门依赖是最大头,可这个PMO根本推不动,得业务一把手出面。
