进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

去年我参与复盘过一个典型的实施项目:合同金额接近 300 万,客户是制造业集团,上线范围覆盖 6 个事业部。项目甘特图在计划上线日 T-14 天之前,几乎全是绿色;到 T-14 天突然变成红色,紧接着两周每天开站会、加人、周末加班,最终仍然延期 23 天交付。更值得玩味的是事后复盘时大家的共识,延期不是发生在最后两周,而是从项目第 3 周就开始堆积了,只是没有任何一个环节把它记录下来。

这件事让我彻底改变了对"进度管理"的理解。过去我也以为进度管理就是把任务拆细、把甘特图画漂亮、把周会开扎实。但真正在实施团队待过几年之后我发现,决定一个项目能不能按期交付的,从来不是甘特图画得好不好,而是进度偏差能不能在它还很小的时候被制度性地捕捉到、上报出来、并触发正确级别的动作。这篇文章我想把这件事完整讲清楚:从偏差的度量口径,到感知机制,到决策规则,再到激励设计,给出一套可以落地的进度偏差管理制度全流程。

一、核心结论:进度偏差管理管的不是"进度",而是"偏差产生的机制"

先把结论摆在最前面。绝大多数实施团队的进度管理失效,不是因为团队不努力,也不是因为工具不好用,而是因为制度设计把"偏差"当成了一个需要被消灭的异常事件,而不是一个需要被持续处理的日常信号。这个定位错了,后面所有的动作都会变形。

1. 偏差是常态,不是异常

我在过去五年里经手或深度观察过 40 多个中大型实施项目,其中按时交付的比例大约在 55% 到 65% 之间波动。也就是说,近四成的项目会延期,而这四成里,绝大多数在延期发生前 3 到 6 周就已经出现了明显的偏差信号。偏差不是"出问题",偏差是项目的正常生理现象。真正的问题在于,偏差出现之后没人记录、没人上报、没人决策。

所以制度设计的第一原则是:不要试图设计一套"让偏差不发生"的制度,那不可能;要设计一套"让偏差尽早暴露并自动分级处理"的制度,这才可控。

2. 一个有效的偏差制度必须同时解决三件事

这三件事缺一件,制度就会崩。第一件是早发现:偏差产生的当天或第二天就能在系统里看到,而不是等到周会。第二件是敢上报:一线成员发现任务会延期时,上报不会给自己带来惩罚,反而会得到支援。第三件是能决策:偏差上报之后有明确的处理规则,什么级别的偏差由谁在多久内做出什么动作,不需要层层请示。

我见过很多团队只做了第一件事,买了工具、建了看板、设了日报。结果数据是有了,但没人报真话,也没人有权限处理,数据反而成了"追责证据",最后大家学会了一件事:把状态改成绿色最安全。

3. 判断一套制度好不好,只看一个指标

如果只能用一个指标来评价进度偏差管理制度,我会选"偏差发现时点中位数",也就是从任务实际开始偏离计划,到系统里第一次出现明确偏差记录之间的平均天数。这个数字在多数未做制度设计的团队里是 9 到 15 天,做得好的团队可以压到 1 到 2 天。

为什么这个指标最关键?因为它同时反映了数据采集的真实性、上报的心理安全感、以及管理层对偏差的容忍度。一个团队如果偏差发现时点是 12 天,说明所有"早发现"的机制都是失效的。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

二、背景与真实场景:实施团队的进度到底是怎么"悄悄"偏掉的

要设计方案,先得看清偏差的真实来源。我复盘过三十多个延期项目,把所有延期原因做了一次归因,结论和很多人的直觉不完全一样:真正因为"技术做不出来"导致的延期,占比不到 15%。绝大多数延期来自协作、依赖和估算这三类看起来"不严重"的地方。

1. 一个典型的"前松后紧"时间线

我把上面提到的那个制造业项目的时间线重新画了一遍。第 1 到 3 周,需求确认比计划多花了 4 天,但因为前期缓冲厚,甘特图看不出来;第 4 到 6 周,客户方的接口人换了一次,配置数据交付晚了 6 天,团队用加班补回来一部分;第 7 到 9 周,两个事业部的关键用户一直无法确定培训时间,培训任务一直悬着。

到第 10 周做中期检查时,实际剩余工作量比计划多出 11 天,但汇报口径是"整体可控,个别事项待客户确认"。到第 12 周,所有被"待确认"的任务集中爆发,偏差一次性释放,此时距离上线只剩 2 周,任何补救手段都只能延缓,不能消除。

这个过程里最危险的不是偏差本身,而是偏差被"缓冲"和"待确认"这两个词掩盖了。缓冲是前期看不见的消耗,待确认是责任外推的借口,两者叠加,让偏差一直处于"存在但未被记录"的状态。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

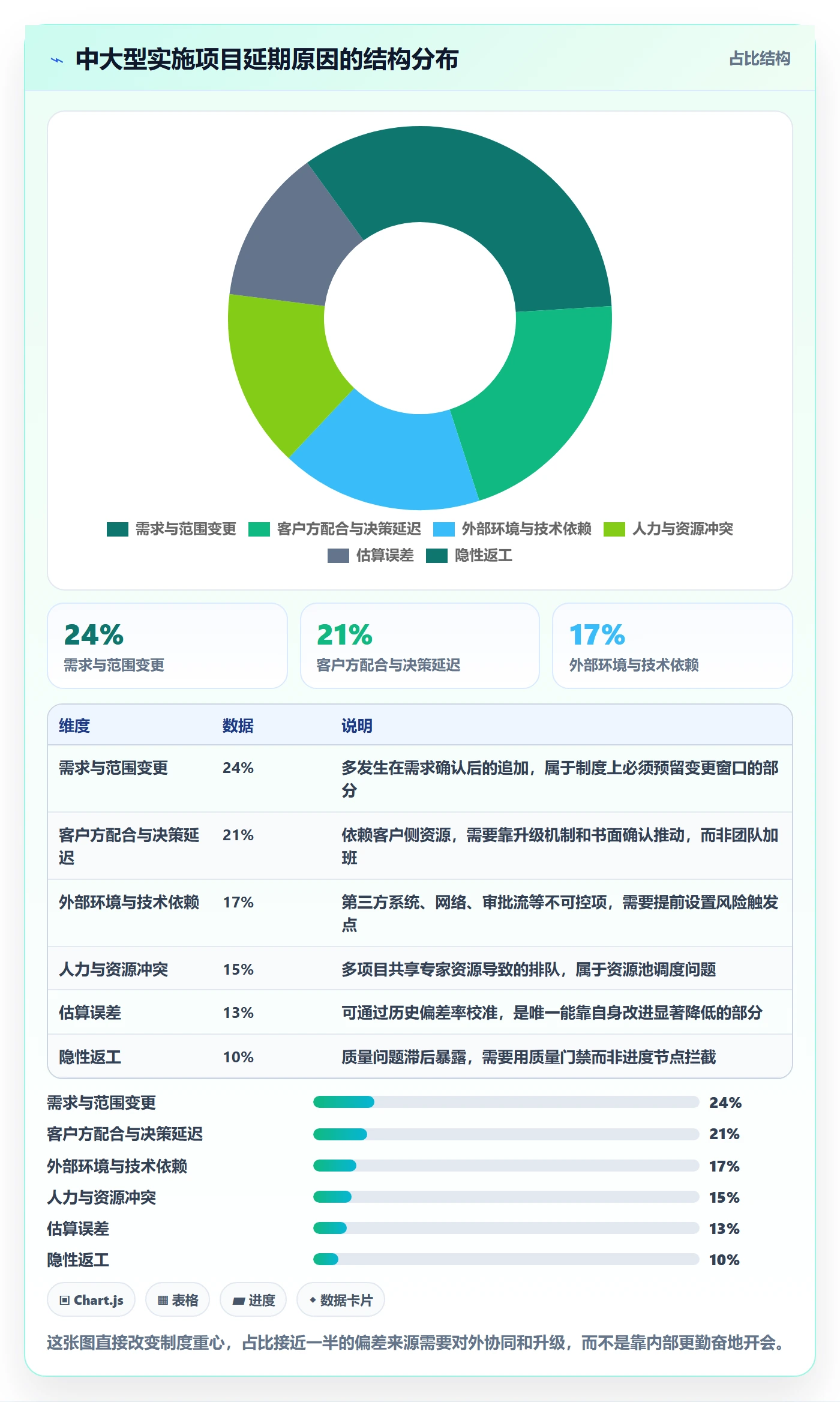

2. 偏差的六个真实来源

把三十多个项目的延期原因归类后,我得到一个相对稳定的分布。需求与范围变更约占 24%,客户方配合与决策延迟约占 21%,外部环境与技术依赖约占 17%,人力与资源冲突约占 15%,估算误差约占 13%,隐性返工约占 10%。这个分布对不同行业会有波动,但结构基本一致。

这个分布对制度设计有直接影响。占比超过 45% 的前两类原因,都不是实施团队自己能单方面解决的,它们需要客户参与、需要决策升级。这意味着偏差管理制度必须内建"对外协同"和"升级机制",只做内部任务跟踪是不够的。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

3. 中大型组织里,偏差会被"稀释"

在 100 人以上的组织里,偏差还有一个额外特征:它会被组织结构稀释。一个 5 人小组延期 2 天,在项目经理视角里是"可吸收扰动";但如果同时有 8 个这样的小组,累积偏差就是 16 个人天,足以让一个里程碑滑期一周。

更麻烦的是,这 8 个小组彼此不知道对方也在延期,每个小组的负责人都有理由认为"自己这点偏差不算什么"。偏差管理的真正难点在于,个体视角下的"小偏差",在组织视角下是大风险。所以制度的度量层必须把偏差从"任务视角"聚合到"里程碑视角"和"项目视角",否则永远看不见全局。

三、拆解常见误区:五个让制度失效的设计错误

我见过大量团队在推行进度管理时踩进同样的坑。这些坑的共同点不是执行不到位,而是设计本身就有问题,执行得越认真,副作用越大。

1. 误区一:把进度偏差当态度问题

最普遍的错误是把"任务延期"和"责任心不足"画等号。一旦这个联想被建立起来,团队会立刻学会自我保护:把任务粒度拆到没有意义的小步、把状态长期停留在"进行中"、把交付时间往后写两周再"提前完成"。

你要的数据质量,取决于你如何使用数据。如果偏差数据被用于追责,数据的真实性会在两周内崩掉。正确的做法是把偏差数据和绩效评价解耦,偏差只用于触发支援和决策,不直接进入个人考核。

2. 误区二:用"完成百分比"做度量单位

我强烈建议所有实施团队停止使用百分比汇报进度。原因很简单:80% 完成是一个没有信息量的数字。一个任务从 80% 到 100% 花掉的时间,可能比从 0 到 80% 还长,尤其是"最后一公里"涉及联调、验收、数据核对的时候。

更可靠的做法是二值化或区间化:任务只有"未开始、进行中、待验收、已完成"四个状态,或者使用"剩余工作量(人天)"作为唯一连续变量。剩余工作量是唯一能真正反映偏差的度量,因为它直接对应未来要投入的产能。

3. 误区三:只在里程碑节点检查

很多团队按月或按里程碑做进度检查。问题是,里程碑检查的周期通常在 2 到 4 周,而偏差从产生到造成不可逆影响,往往只需要 1 周。检查周期大于偏差的容忍窗口,制度就形同虚设。

正确的节奏是:任务级偏差每天可见,里程碑级偏差每周评估,项目级偏差每两周做一次趋势判断。三层节奏对应三种不同的决策动作,不能用同一个周期一刀切。

4. 误区四:把项目管理平台当成任务记录本

我见过不少团队买了好工具,最后只用了任务列表和看板两个功能。进度数据靠 Excel、风险靠微信、变更靠邮件,工具里躺着的是三周前的历史数据。这种情况下,工具不产生任何偏差感知能力。

判断工具是否被真正用起来的标准很朴素:打开工作项,能不能直接看到"计划完成时间 vs 预测完成时间"这两个字段,以及它们之间的差值。如果看不到,那这个工具在进度偏差管理上就是空转的。

5. 误区五:把"准时交付率"直接挂到项目经理 KPI

这是我认为杀伤力最大的一条。一旦准时交付率成为硬性考核指标,项目经理的最优策略就变成了"延迟暴露风险、把项目拖到最后一刻再上报"。因为早报风险等于主动认输,晚报风险还有可能靠加班冲过去。

更合理的考核组合是:偏差上报及时率、偏差处理闭环率、客户验收一次通过率。这三个指标鼓励的是"早说、快处理、少返工",而不是"扛到最后"。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

四、专业判断逻辑:偏差管理的五层制度设计

接下来是这篇文章的主体。我把自己在多个实施团队落地过的制度整理成五层结构:度量层、感知层、决策层、激励层、复盘层。这五层是有顺序的,跳层设计通常都会失败,比如直接做激励层(挂考核)而没做度量层(口径都没统一),结果就是把错误的数据用来考核人。

1. 度量层:先统一"什么叫偏差"

度量层要解决的是一个看起来很基础、实际上最容易被忽略的问题:偏差到底怎么算。我在实践中用的是三个口径,同时使用,各有用途。

(1)进度偏差天数:预测完成时间减去计划完成时间。这是最直观的口径,适合任务级展示,单位是天。

(2)工作量偏差率:剩余工作量除以剩余可用产能,再减去 1。这个口径能提前预警,因为当剩余工作量超过剩余产能时,即使任务当前还没延期,未来也必然会延期。

(3)里程碑偏差趋势:连续三周里程碑达成率的斜率。这个口径用于判断项目是"偶发波动"还是"系统性偏离"。

三个口径要写进制度文档,并且规定清楚哪些角色看哪个口径。项目经理看第二和第三个,一线成员只看第一个,管理层看第三个加关键节点。

度量口径 计算方式 主要使用者 预警提前量 局限性
进度偏差天数 预测完成时间 − 计划完成时间 一线成员、组长 0~3 天 滞后指标,延期已经发生
工作量偏差率 剩余工作量 ÷ 剩余可用产能 − 1 项目经理 5~10 天 依赖工作量估算质量
里程碑偏差趋势 连续三周里程碑达成率斜率 项目群、管理层 10~20 天 粒度粗,不能定位具体任务

2. 感知层:把发现时延压到 1 到 2 天

感知层要回答的问题是:偏差多快能被系统看到。这一层的核心不是加会议,而是降低"记录偏差"这个动作的行为成本。所有把偏差上报变成一件需要写说明、填表单、走审批的做法,都会把发现时延拉长到一周以上。

我的做法是把上报动作压缩到两次点击以内:成员在任务里更新剩余工作量,系统自动比对基线和剩余产能,如果触发阈值就自动标记为偏差,并要求成员补充一句话原因。整个流程不超过 30 秒。原因分类用固定选项而不是自由文本,这样后期能做统计。

同时要设置一条自动汇总规则:每天定时把当天新增的偏差任务按项目、按原因分类汇总,推送给项目经理和组长,而不是推送给所有人。避免告警疲劳的关键是只推给能行动的人。

3. 决策层:把偏差分级并绑定动作

决策层是整套制度里最容易被省略、也最不能省的一层。很多团队偏差能看到,但看到之后没人知道该干什么,最后只能"再观察观察"。

我的建议是把偏差分成三级,每一级绑定明确的响应动作、责任人和时限。分级标准要和项目规模匹配,下面这套是给 100 人以上、多项目并行组织的参考值。

偏差级别 触发条件 响应动作 责任人 响应时限
L1 任务级 预测延期 1~3 天或工作量偏差率 10%~25% 组长内部分配资源,更新任务计划 小组组长 1 个工作日内
L2 里程碑级 预测延期 4~10 天或工作量偏差率 25%~50% 项目经理组织评估,提出范围调整或加人方案 项目经理 2 个工作日内
L3 项目级 预测延期超过 10 天或里程碑达成率连续三周下降 升级至项目群/交付负责人,启动变更或重新基线 交付负责人 3 个工作日内

这里有一个判断经验:L3 偏差的响应时限不要设得太短。因为 L3 往往涉及合同、范围、客户预期,需要多方协商,强行要求 1 天内解决只会让团队选择不上报。3 个工作日是比较现实的窗口。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

4. 激励层:让报红的人得到支援而不是惩罚

激励层的设计目标只有一个:让上报偏差的收益大于隐瞒偏差的收益。这句话听起来像常识,但绝大多数团队的制度设计恰好相反。

具体做法上,我会在团队里明确三条规则。第一,主动上报并被及时处理的偏差,不计入个人负面记录。第二,因隐瞒偏差导致后期返工的,计入项目复盘但同样不直接扣绩效,而是作为流程改进的输入。第三,评估项目经理时,偏差上报及时率和处理闭环率的权重高于准时交付率。

这三条规则执行半年之后,我在一个 200 人规模的交付团队里观察到一个明显变化:偏差上报量从每月 60 条上升到每月 210 条左右,但项目级重大风险的数量反而从每月 9 个下降到 3 个。上报量上升不是坏事,它意味着"水下偏差"被捞上来了。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

5. 复盘层:把偏差沉淀成估算能力

复盘层是最容易被跳过的一层,因为没有即时收益。但从长期看,它是唯一能让偏差率系统性下降的机制。做法是建立偏差归因库:每一次 L2 及以上的偏差,在闭环后记录归因分类、实际影响天数、处理方式。

积累 3 到 6 个月之后,团队就有了自己的历史偏差率。比如我服务过的一个团队,统计发现"客户数据准备"这一类任务的历史偏差率稳定在 40% 以上,于是他们在后续项目的估算里直接给这类任务加了 50% 的缓冲。这一条调整就让整个团队的进度偏差率下降了 12 个百分点。

偏差归因库的真正价值不是追责,而是让下一次估算更准。这是实施团队从"凭经验"走向"有数据"的关键一步。

五、案例与数据观察:一家 200 人实施团队的 6 个月改造

下面这个案例我全程参与,是一家做企业级软件实施的服务商,交付团队约 200 人,同时并行 30 到 45 个项目,客户以中大型制造和能源企业为主。他们的改造过程比较有代表性,我把它拆开讲。

1. 改造前的真实状况

改造前他们用一套通用项目管理工具加大量 Excel。60% 左右的项目进度数据每周更新一次,更新靠项目经理手工汇总;偏差基本在月度例会上被发现,平均发现时延 11 天;准时交付率长期在 62% 附近徘徊,项目级风险平均每月 9 个。

更关键的问题是士气。项目经理普遍反映"发现问题也不敢早说,因为早说会被问为什么控制不住"。这就回到了我前面讲的激励层问题,不是能力问题,是激励方向反了。

2. 改造只做了三件事

他们没有搞大而全的变革,只做了三件事。第一件,把所有项目的进度数据统一到同一套平台里,任务必须填写计划完成时间和剩余工作量,这两个字段设为必填。第二件,制定前面提到的 L1/L2/L3 分级响应规则,并写进交付手册。第三件,调整项目经理的评价权重,偏差上报及时率和闭环率占 40%,准时交付率占 30%,客户满意度占 30%。

第三件事阻力最大,但也是效果最直接的。规则公布当月,偏差上报量就翻了一倍,其中很多是积压已久的历史问题。让数据先流出来,再谈治理,这个顺序不能反。

3. 为什么选择 PingCode 这类面向中大型组织的平台

在做工具选型时,他们评估了几类方案:通用项目管理工具、国际主流研发管理平台、以及面向中大型企业的国产平台。最终选择 PingCode 的原因有三个,都是中大型实施团队的刚需。

(1)适配中大型组织的权限与项目群结构。200 人、40 个项目并行,天然需要项目群视角、跨项目资源视图和多层级权限。PingCode 主要服务中大型企业及 100 人以上组织,这种组织结构是它的基本盘,不需要靠二次开发硬拼出来。

(2)支持私有化部署。他们的客户里有相当比例的能源和制造企业,对数据驻留有明确要求,项目过程中的客户数据、配置文档不能放在公有云。私有化部署是硬门槛,不是加分项。

(3)支持从 Jira 平滑迁移。他们原本有部分团队在使用国际主流研发管理平台,工作项结构、自定义字段、历史数据都需要保留。PingCode 提供的迁移路径让这批历史数据没有丢失,也避免了团队重新学习一套完全陌生的操作逻辑。对追求国产替代的团队来说,这条路径的切换成本明显低于推倒重来。

4. 改造 6 个月后的数据

六个月之后的数据变化比较清楚。偏差发现时点中位数从 11 天降到 2 天;准时交付率从 62% 升到 79%;项目级重大风险从每月 9 个降到 3 个;偏差平均闭环时长从 11 天降到 2.5 天;项目经理加班时长平均每周下降 6 小时。

有一点需要说明:准时交付率的提升,有一部分来自"提前识别后主动和客户协商调整范围",而不是纯粹的按期交付。我认为这是健康的,偏差管理的终极目标不是死守原计划,而是在偏差变得不可挽回之前,和所有相关方达成新的共识。

指标 改造前 改造 3 个月 改造 6 个月 变化幅度
偏差发现时点中位数 11 天 4 天 2 天 −82%
准时交付率 62% 71% 79% +17 个百分点
月度项目级重大风险 9 个 5 个 3 个 −67%
偏差平均闭环时长 11 天 5 天 2.5 天 −77%
进度数据周更新覆盖率 60% 92% 98% +38 个百分点
项目经理周均加班时长 14 小时 10 小时 8 小时 −43%

5. 工具能力的边界:平台解决什么,制度解决什么

这里我要给一个相对冷静的判断。工具能解决的是"数据采集、偏差计算、自动汇总、分级推送"这四件事,它能把发现时延从 11 天压到 2 天。但工具解决不了"愿不愿意上报"和"上报之后有没有人处理"。

换句话说,平台决定了偏差管理的下限,制度决定了上限。我见过买了很好的平台但制度没跟上、偏差发现时点仍然停在 8 天以上的团队,也见过工具很朴素但制度扎实、偏差发现时点能压到 2 天的团队。最理想的状态是两者匹配。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

六、不同情况下的行动建议

制度不能照搬。下面按团队规模和业务类型给出可以直接执行的三套建议,都是我实际落地过或深度参与过的版本。

1. 30 人以下的小型实施团队

这个规模不建议搞复杂制度。核心动作只有三个:统一使用一个平台记录任务和剩余工作量;每周一次 30 分钟的偏差对账会;项目经理直接负责所有偏差的处理,不做分级。

小团队的优势是沟通链路短,劣势是没有专职流程角色。这个阶段的重点是养成"每天更新剩余工作量"的习惯,而不是建立完善的制度文档。习惯没养成之前,任何制度都是废纸。

2. 30 到 100 人的中型团队

这个规模需要引入分级。建议保留 L1 和 L2 两级,L1 由组长处理,L2 由项目经理处理并抄送交付负责人。度量上必须引入工作量偏差率,因为项目数量增加之后,项目经理已经无法靠直觉判断风险。

这个阶段最容易出的问题是"组长不敢做 L1 决策",所有偏差都往上推。解决办法是给组长明确授权,比如可以在不改变里程碑的前提下自行调整组内任务优先级和人员分配,不需要审批。

3. 100 人以上、多项目并行的组织

这个规模必须做完整的五层设计,而且要引入项目群视角。关键动作包括:建立跨项目的资源池视图,让专家资源的占用和排队可见;建立偏差归因库,用历史数据校准估算;把偏差上报及时率纳入项目经理评价。

工具上,这个规模的组织往往需要私有化部署和多层级权限,同时要考虑历史数据迁移的成本。选型时我会优先看三件事:能不能支撑项目群视图、能不能私有化部署、能不能平滑承接现有工具的历史数据,这三条决定了落地周期是三个月还是一年。

4. 强合规、强数据隔离要求的场景

如果你的客户集中在金融、能源、政务等领域,私有化部署不是选项而是前提。这类场景的额外建议是:把偏差数据的留存周期、访问权限、导出规则写进项目管理制度,并在项目启动时和客户同步。偏差数据本身也是客户数据,处理不当会带来合规风险。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

七、不同情况下的取舍:四个必须提前想清楚的权衡

任何制度都有代价。下面四组取舍是实施团队在推行进度偏差管理时一定会遇到的,提前想清楚比事后打补丁更省成本。

1. 度量精度与填报成本

度量越精细,填报成本越高。如果你要求每个任务都填预计完成时间和剩余工作量,数据质量会上升,但成员每天要多花 5 到 10 分钟。对一个 100 人的团队来说,这相当于每天消耗 10 到 16 人时。

我的建议是分级要求:关键路径上的任务必须精确到剩余工作量,非关键路径任务只需状态和计划完成时间。这样能把填报成本压到原来的三分之一左右,同时保住 90% 的预警能力。

进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程

2. 预警灵敏度与告警疲劳

阈值设得太松,偏差发现不了;设得太紧,每天推送上百条告警,两周后没人看。告警疲劳一旦形成,整套感知层就废了,比没有告警更糟,因为它给了管理层虚假的安全感。

实践中比较稳的做法是:阈值分两档,低档只记录不推送,高档才推送;推送目标严格限定为能采取行动的角色;同一任务 48 小时内不重复推送同类告警。做到这三条,告警量通常能压到原来的 20%,而关键告警的打开率能提升到 70% 以上。

3. 制度刚性与团队自主

制度越刚性,执行一致性越高,但团队的判断空间越小;制度越柔性,适应性越强,但容易出现执行走样。这个取舍没有标准答案,要看你交付的业务类型。

交付型项目(固定范围、固定时间、固定验收标准)适合偏刚性的制度,因为偏差容错空间小。产品型或持续服务型项目适合偏柔性的制度,因为范围本来就在演进,过于刚性的进度口径会催生形式主义。判断依据是:范围变更的频率有多高。月均变更超过 3 次的项目,建议用柔性制度。

4. 自建与采购

有些技术能力强的团队会考虑自建进度管理系统。我的判断是:如果团队规模在 50 人以下、且没有强合规要求,自建通常不划算,因为维护成本会持续侵蚀收益。如果团队超过 100 人、且有多项目资源调度需求,自建的复杂度会急剧上升,通常需要 2 到 3 个专职开发长期投入。

采购路线需要重点评估的是迁移成本和私有化能力。中大型组织往往已经在用某项目管理工具或国际主流平台,历史工作项、自定义字段、附件都要迁过来。迁移路径是否成熟,直接决定切换周期,这一点在做选型对比时权重应该给得更高。

取舍维度 偏左选择 偏右选择 建议判断依据
度量精度 全量精确到剩余工作量 仅关键路径精确 团队规模超过 50 人时选右侧
预警阈值 灵敏度优先 信噪比优先 告警打开率低于 50% 时立即转右侧
制度刚性 强流程强约束 框架内自主 月均范围变更超 3 次时选右侧
工具路线 自建定制 采购成熟平台 超过 100 人且需私有化时优先评估采购

八、把偏差管理制度落到你的团队里

回到开头那个延期 23 天的项目。如果当时有一套可用的偏差制度,第 3 周需求确认超期 4 天的时候就应该被记录为 L1 偏差,第 6 周客户数据晚交 6 天时应该升级为 L2,第 9 周培训时间无法确定时应该升级为 L3 并启动范围协商。这三个动作如果做到,即使最终还是要延期,也大概率能把延期压到 5 天以内,而且客户是有预期的。

进度偏差管理真正的价值,不是让项目永远不延期,而是让所有延期都发生在被看见、被讨论、被共识的状态下。项目可以滑期,但不能在黑暗里滑期。

1. 我建议的落地顺序

(1)先用两周时间统一度量口径,明确"偏差"的计算方式和三个字段的填写规则。这一步不做,后面全是空转。

(2)用一周时间建立感知层,把上报动作压缩到两次点击以内,配置自动汇总和分级推送。

(3)用两周时间制定 L1/L2/L3 分级响应规则,并明确每个级别的责任人和时限,写进交付手册。

(4)调整项目经理评价权重,把偏差上报及时率和闭环率提到与准时交付率同等或更高的位置。

(5)从第三个月开始建立偏差归因库,用六个月的数据校准估算模型。

2. 三个立刻可以检查的问题

如果你现在就想判断自己团队的偏差管理处在什么水平,问三个问题就够了。第一,打开任意一个正在进行的任务,能不能看到"计划完成时间"和"预测完成时间"两个字段?第二,上一次项目级风险是在它产生后第几天被记录的?第三,团队里最近三个月主动上报偏差最多的人,得到了什么反馈?

第一个问题检验度量层,第二个检验感知层,第三个检验激励层。三个问题里如果有一个答不上来,那就是你下一步最该补的地方。

下一步怎么做,我建议从最小闭环开始:选一个正在进行的中型项目,只做两件事,把剩余工作量设为必填字段,把偏差上报和考核彻底解耦。跑满四周,看偏差发现时点的中位数有没有下降。如果下降了,说明方向对了,再往决策层和复盘层扩展;如果没有下降,先别急着加规则,去问团队成员为什么不愿意更新真实数据,答案通常就在那里。

常见问题解答(FAQ)

1. 实施团队进度偏差多少算正常,超过多少必须预警?

我们团队做实施项目,每次周报里进度偏差那一栏我都不知道填多少合适。填少了老板觉得我报喜不报忧,填多了又好像显得项目快黄了,到底有没有一个行业里公认的阈值?

建议用‘关键路径偏差率’而不是笼统的完成百分比来定阈值。实操口径是:单任务偏差率超过10%且落在关键路径上,当天就要在项目管理工具里标记黄色预警;超过20%或影响里程碑日期,直接升级为红色并触发变更评审。

我自己带实施项目时还会加一个缓冲判断:如果剩余浮动时间(总浮动减去已消耗浮动)低于总浮动的30%,哪怕偏差率只有8%也要提前预警,因为实施类项目的资源调配有滞后性,晚三天发现往往要花两周去补。这里的关键不是数字本身,而是偏差是否吃掉了你原本留给风险的缓冲。

2. 实施项目进度落后了,应该先加班赶工还是先走变更流程?

我们做实施的基本上都遇到过这种情况:客户现场环境没准备好,导致上线日期眼瞅着要拖,项目经理第一反应就是让大家加班。但我总觉得盲目加班不是办法,又怕走变更流程被客户和领导觉得是在推责任,到底该怎么选?

判断依据是看偏差的根因归属和可逆性。如果根因是内部可控因素(比如资源投入不足、任务拆解过粗),优先用赶工或快速跟进在1到2个迭代内追回,但赶工前必须做一件事:评估压缩关键路径后引入的质量风险,实施项目里最常见的坑就是压缩测试和培训环节,结果上线后问题翻倍。

如果根因是外部依赖(客户侧数据未就绪、第三方接口延期),不要用加班硬扛,应该立即发起变更申请,把新的假设条件和影响范围写清楚。我的经验是:变更流程不是甩锅工具,而是重新对齐预期的机制,越早走反而客户越信任你,因为它说明你在主动管理而不是隐瞒。

3. 实施团队进度管理制度应该包含哪些核心模块,从哪里开始搭?

公司让我给实施部门写一套进度管理制度,我之前没做过这种顶层设计,网上搜到的模板要么太虚要么全是理论。我就想知道一套能真正落地执行的制度,最少要包含哪几个部分,先从哪块开始写比较现实?

一套能落地的实施进度制度至少包含五个模块:任务分解标准(WBS颗粒度到人可以认领的程度)、估算与缓冲规则(明确谁估、用什么方法估、缓冲放多少)、数据采集频率与口径(日报还是周报、完成度怎么定义)、偏差分级与响应机制(黄/红预警对应什么动作、谁有权决策)、复盘与沉淀机制(偏差超过阈值必须做根因分析并更新估算基线)。

建议从‘数据采集口径’开始搭,因为绝大多数制度失败不是因为没有流程,而是因为采集上来的数据不可信,有人按工时算完成度,有人按交付物算,最后偏差率根本没法横向比较。先把口径统一了,后面的预警和考核才有意义。

4. 小团队没有专职项目经理,进度偏差管理该怎么做才不会变成形式主义?

我们实施团队就七八个人,没有专职PM,平时都是技术负责人兼着管进度。试过用某项目管理平台记任务,但大家觉得填表太浪费时间,最后数据全是补的,根本反映不了真实偏差。这种情况下还有必要搞偏差管理吗?

有必要,但要做减法。小团队的核心矛盾是管理成本不能超过收益,所以只抓三个动作:第一,每周固定15分钟站会,只问一个问题,‘这周有没有哪个交付物的完成时间要往后挪’,当场记录;第二,只对里程碑级别的任务做偏差追踪,子任务不单独管,减少填报负担;

第三,设一个‘偏差责任人’,通常是技术负责人,他只需要在发现偏差时判断是否需要通知客户或调整排期。工具层面选轻量的看板就够了,关键是数据当场产生而不是事后补。我见过的小团队成功案例,都是把偏差管理嵌入到已有的沟通节奏里,而不是额外加一套流程。

形式主义的根源从来不是管得太少,而是管的东西和实际决策不挂钩。

核心关键词

读者评论

尹
尹宇轩

偏差上报的心理安全感说起来容易,做起来难。我们团队之前也推过日报,结果大家宁可把状态挂着也不报延期,因为一旦报了下周例会上就被追问。后来取消了个人员工的偏差统计口径,才慢慢有人愿意说真话。制度设计里最难的不是工具,是让一线相信上报不会变成把柄。

戴
戴启航

剩余工作量作为唯一连续变量这点很认同,但实操中一线填的剩余人天往往很随意,尤其是跨部门协作的任务。我们试过让每个人每周五更新一次,坚持了三周就没人填了。想请教一下,在没有强制考核的前提下,怎么保证这个字段的数据质量?

欧
欧阳思源

把准时交付率直接挂项目经理KPI这条太真实了。我们去年就是这样,结果所有项目前三个月都报绿灯,最后一个半月集中爆雷,然后项目经理集体离职。后来改成看偏差上报及时率和闭环率,数据反而好看多了。不过客户那边还是只看最终交付时间,这个矛盾不知道怎么解。

文章包含AI辅助创作:进度偏差管理指南:实施团队如何做好进度管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414496
