确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

去年第四季度,我参加了一次研发效能复盘,桌面上摊着一张让所有人沉默的表:某个双周迭代里标记为“已完成”的 63 个工作项,在上线后 30 天内被重新打开了 21 个,占比 33%。其中 9 个是业务方在客户现场才发现的。

团队负责人的第一反应是“测试写得不够细”。但我把 63 个工作项逐个翻完之后发现,真正的断点不在测试深度,而在“确认完成”这四个字从来没有被定义过。

开发认为代码合并即完成,测试认为用例通过即完成,产品认为功能可用即完成。三种“完成”在同一个看板上并行存在,谁都没错,谁都没对齐。这篇文章要解决的就是这个具体问题:研发团队的任务验收到底该怎么设计,才能既不被流程拖死,又不让“已完成”退化成一个自我安慰的状态标签。

一、先说结论:任务验收不是“测试通过”,而是一条可追溯的确认链

1. 三条我反复验证过的核心结论

第一条结论:验收失败的主因不是标准太低,而是标准太模糊。“功能正常”“逻辑正确”“体验流畅”这类描述,字面上挑不出毛病,执行时却无法判定通过或不通过,最后只能靠验收人的主观印象收场。

第二条结论:验收必须被编码进工作项状态机,而不是停留在文档和会议里。凡是只写在 Confluence 或需求文档里的验收标准,三个月后一定会被稀释成一段没人点开的附录;只有变成流转规则、必填字段和卡点,它才会在每个迭代真实发生。

第三条结论:拒绝验收的通道,比通过验收的通道更重要。一个只有“确认完成”按钮、没有“退回并说明原因”入口的流程,会让验收人倾向于默认放行,因为拒绝的沟通成本太高。

2. 把验收动作前置,缺陷发现分布会整体左移

我在三个团队做过同一件事:把原本集中在测试与预发阶段的验收动作,拆出一部分前置到需求评审和开发自测。变化最明显的不是缺陷总数,而是缺陷被发现的阶段分布,整体向左移动了一到两个阶段。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

3. 为什么“确认完成”必须写进系统状态,而不是写进文档

文档的问题是它没有摩擦力。写的时候认真,看的时候随意,执行的时候可有可无。而状态机的特点是它天然带约束:不填完检查项就流转不过去,不附加证据就无法进入下一状态。

更关键的一点是,状态机让“完成”变成一个可以被度量的中间量。你可以统计一个工作项在“待验收”状态停留了多久,可以统计第一次验收被退回的比例,也可以统计验收单的完整率。这些数据在文档模式下根本拿不到。

二、真实场景:验收失控通常从哪一天开始

1. 一个 380 人研发团队的验收现场

我深度参与过的一家研发组织大约 380 人,12 个 Scrum 团队,三条产品线并行,业务横跨智能硬件固件与配套 SaaS。2023 年下半年,他们从 Jira 迁移到了 PingCode,采用私有化部署放在自建机房。

迁移之前,他们的“完成”是这样定义的:开发提测算完成 60%,测试通过算完成 85%,上线算完成 100%。验收这件事没有独立环节,它被隐式地塞进了测试阶段。

失控的第一个征兆出现在迭代最后三天。所有需求都挤在同一天进入“待测试”,测试同事被迫在 48 小时内并行验证十几个需求,验收变成了勾选框的批量点击。第二个征兆是拒绝成本极高:测试同学发现验收标准没写清楚,只能口头找产品确认,产品不在就往下推,最后变成“先上了再说”。

2. 返工成本随发现阶段放大:越晚越贵

我在多个团队做过修复成本的粗略估算。以需求阶段发现一个问题并修复的成本为 1 个单位,同样的问题如果拖到生产环境,成本会放大两个数量级以上。这个放大倍数不是理论推演,而是从工时记录和缺陷单里倒推出来的。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

3. 方案落地前后:六项指标的同团队对比

需要说明的是,下面的数据来自同一团队方案落地前后的对比观察,观察期各为 6 个双周迭代,样本量 2186 个工作项。它不是严格的对照实验,存在学习效应和季节因素干扰,所以我只把它当作趋势证据,而不是精确结论。

观察指标 验收方案落地前 落地 6 个迭代后 变化幅度
一次验收通过率 58% 83% +25 个百分点
缺陷逃逸率(个/KLOC) 0.71 0.24 下降 66%
单个需求平均验收耗时 3.6 人天 1.9 人天 下降 47%
返工工时占研发总工时比例 34% 11% 下降 23 个百分点
验收评审会议时长 6.5 小时/周 2.0 小时/周 下降 69%
需求平均交付周期 14.2 天 11.8 天 缩短 17%

最反直觉的一项是验收耗时。很多团队抗拒加强验收的理由是“会增加工作量”,但这个团队的单个需求验收耗时反而下降了 47%。原因很简单:模糊的验收标准会导致反复确认,而反复确认才是真正的时间黑洞。

三、拆解常见误区:八个“看起来合理”的做法

1. 误区一:把验收等同于测试通过

测试通过只证明“实现了什么”,不证明“需求方想要的被实现了”。这两件事之间存在一个稳定存在的缝隙,通常由需求理解偏差、边界条件定义不清、业务语境缺失造成。

我见过最典型的例子是一个对账功能:所有用例通过,接口返回正确,但业务方验收时第一句话是“金额对得上,但我需要看到每一笔差异的来源”。这个问题测试用例永远发现不了,因为它属于业务语义层面。

2. 误区二:把验收放在迭代最后一天

验收排在迭代最后一天,等于把所有不确定性压缩到一个时间点上释放。一旦退回,迭代无法关闭,团队只能选择“带病上线”或者“延期”。

更合理的做法是在迭代中期设置一次轻量预验收,只验证最核心的两三条验收断言,提前把口径分歧暴露出来。

3. 误区三:验收标准写在需求文档里就算定义了

需求文档里的验收标准通常是给别人看的,不是给自己执行的。判断标准是否真的定义清楚,我只有一个检验方法:把这句话交给一个没参与需求评审的人,他能不能明确回答“通过”还是“不通过”。如果答案依赖他的经验或直觉,那这条标准就是废的。

4. 误区四:只验收功能,不验收非功能

性能、并发、可观测性、权限边界、异常兜底、数据一致性,这六项在验收会上几乎永远缺席。它们缺席的原因不是不重要,而是没人负责定义。

我的处理方式是给每一类需求挂一张固定的非功能检查卡,不需要每次重新思考。比如所有涉及接口的需求,默认必须提供单接口 P99 耗时和错误率的上报截图。

5. 误区五:用会议代替机制

验收会开得越频繁,往往说明机制越薄弱。会议解决的是当下这一件事,机制解决的是后面一百件事。

判断一个团队是否在用会议代替机制,有个简单信号:同一个类型的验收争议,是否在三个迭代内重复出现。如果出现了,说明问题没有被沉淀成规则。

6. 误区六:没有拒绝验收的通道,或拒绝成本过高

拒绝验收在很多团队里是一种社交冒险。拒绝意味着让同事加班、让迭代延期、让自己显得挑剔。如果流程没有为拒绝提供正当性和低成本路径,理性选择就是放行。

我的做法是把拒绝结构化:退回必须选择原因分类(标准未量化、证据缺失、非功能遗漏、环境不一致、上游依赖未确认),必须填写一条可复现的复现路径。这样拒绝就变成了一次技术判断,而不是一次人际对抗。

7. 误区七:验收角色由“谁有空谁来”决定

验收是一个需要上下文和判断力的动作,不能按排班分配。验收人至少需要知道三件事:这个需求解决什么问题、验收标准为什么这么定、失败会带来什么后果。

如果验收人只拿到一张检查清单,他会变成勾选机器,所有需要判断的条目都会被默认通过。

8. 误区八:验收数据不回收,方案永远无法迭代

验收方案本身也是产品,需要迭代。而迭代的前提是数据回收:拒绝原因分布、一次通过率、状态停留时长、证据类型构成。这些数据如果不在系统里沉淀,验收方案就只能靠拍脑袋改。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

四、专业判断逻辑:验收方案怎么设计才算“确认完成”

1. 分层验收矩阵:不同层级解决不同问题

我把验收拆成三层,每一层回答一个不同的问题。开发自验收回答“我做的和我想的是否一致”,技术同行验收回答“做法本身是否站得住”,产品与业务验收回答“这是不是我们要的东西”。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

2. 验收标准要写成可执行的断言

把“支持批量导入”改成“给定一份含 5000 行、其中 37 行格式非法的 CSV,导入后成功 4963 行、失败 37 行,失败明细可导出且包含原始行号,整个过程在 30 秒内完成”。这就是可执行断言。

断言化的验收标准有三个特征:给定明确的输入条件、给出可测量的期望结果、指出验证方式。缺任何一个,验收就会退化成主观讨论。

# 验收断言模板(YAML 片段,可直接作为工作项字段结构)
acceptance_criteria:

id: AC-01

given: "一个已登录的企业管理员账号,组织内已有 5000 条历史数据"

when: "上传一份含 5000 行、37 行格式非法的 CSV 文件"

then:

"成功写入 4963 行,失败 37 行"

"失败明细可导出,且包含原始行号与失败原因"

"端到端处理耗时 < 30 秒(P95)"

evidence_required:

"接口返回报文(脱敏)"

"失败明细导出文件截图"

"性能采样截图,标注 P95 耗时"

verifier: "业务验收人 + 同行验收人"

3. 证据链:每一项“确认完成”都要有可复现的产物

口头确认在异步协作里等于没有确认。我要求每个验收断言的通过都必须挂上一份产物:接口报文、录制操作视频、数据库校验脚本执行结果、压测报告截图。产物不要求精美,但必须可复现。

证据链还有一个容易被忽视的作用:它让新成员可以回溯验收逻辑。半年后有人问“这个功能当初为什么这么验收”,翻到证据就能看懂,而不是去问一个可能已经离职的人。

4. 状态机设计:确认完成是一个状态,不是一个勾选

我推荐的最小状态集是六个:开发中、待自验收、待同行验收、待业务验收、待发布、已确认完成。每个状态都有明确的进入条件、责任人、退出条件。

这里有一个反常识的设计细节:“已确认完成”不应该直接等于“已发布”。验收通过和发布上线是两件事,混在一起会让验收被发布节奏绑架,产生“为了赶上发布窗口而勉强验收通过”的情况。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

5. 拒绝验收的通道设计

退回必须包含三要素:原因分类、复现路径、期望修正后的验收条件。只有原因分类的退回等于把球踢回去,接收到的人仍然不知道做什么。

同时要给退回设置时限约束。我见过有团队规定:非严重问题不阻塞当前迭代完成,但必须创建新的工作项并在下一个迭代优先处理。这条规则让拒绝不再等于延期,大幅降低了拒绝的心理门槛。

五、案例与数据:以 PingCode 为例,把验收方案落进工具

1. 为什么这类方案需要一个能承载状态机的平台

验收方案的落地难点从来不是设计,而是执行的一致性。12 个团队如果各自理解,三个月后就会分化出 12 套验收方式。

这就是为什么我倾向于把方案落在支持自定义工作项类型、自定义状态流和必填字段校验的项目管理平台上。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,也是国产替代场景中比较常见的选择。对于前面那家 380 人的团队来说,私有化部署是硬性要求,因为固件相关数据不能出内网。

2. 落地五步法

  1. 冻结术语表。先把“完成”“验收通过”“已确认完成”“已发布”四个词的定义写清楚,全员对齐,这一步花掉的时间会在后面加倍省回来。
  2. 定义状态机。把六个状态和流转条件配置到工作项类型上,流转条件里挂上必填校验。
  3. 建立验收标准模板。按需求类型(功能类、接口类、数据类、性能类)分别准备断言模板,避免每次从零写。
  4. 配置证据字段。验收证据设置为进入“已确认完成”状态前的必填项,支持附件与链接。
  5. 建立度量看板。一次验收通过率、拒绝原因分布、状态停留时长、验收单完整率四项,按迭代自动统计。

3. 配置示例:验收检查项与状态流转

下面是从他们实际配置中抽象出来的结构,去掉业务字段后基本可以直接复用。核心思路是:把验收标准变成字段,把验收证据变成卡点。

# 工作项类型:需求(Story)
work_item_type: 需求

fields:

name: 验收断言

type: 结构化列表

required: true

rule: "至少 1 条,且每条必须包含 given / when / then"

name: 验收证据

type: 附件与链接

required: true

condition: "进入【已确认完成】前必填"

name: 非功能检查

type: 单选清单

options: [性能, 并发, 权限, 可观测性, 异常兜底, 数据一致性, 不适用]

rule: "选择【不适用】时必须填写理由"

name: 拒绝原因分类

type: 单选

options: [标准未量化, 证据缺失, 非功能遗漏, 环境不一致, 上游依赖未确认, 其他]

condition: "仅当执行退回操作时出现"

state_machine:

开发中 -> 待自验收: "验收断言字段非空"

待自验收 -> 待同行验收: "自验收检查项全部勾选"

待同行验收 -> 待业务验收: "代码评审通过 + 非功能检查完成"

待业务验收 -> 已确认完成: "验收证据已上传 + 全部断言标记通过"

待业务验收 -> 开发中: "退回并填写原因分类 + 复现路径"

已确认完成 -> 已发布: "由发布流水线自动流转,不依赖人工确认"

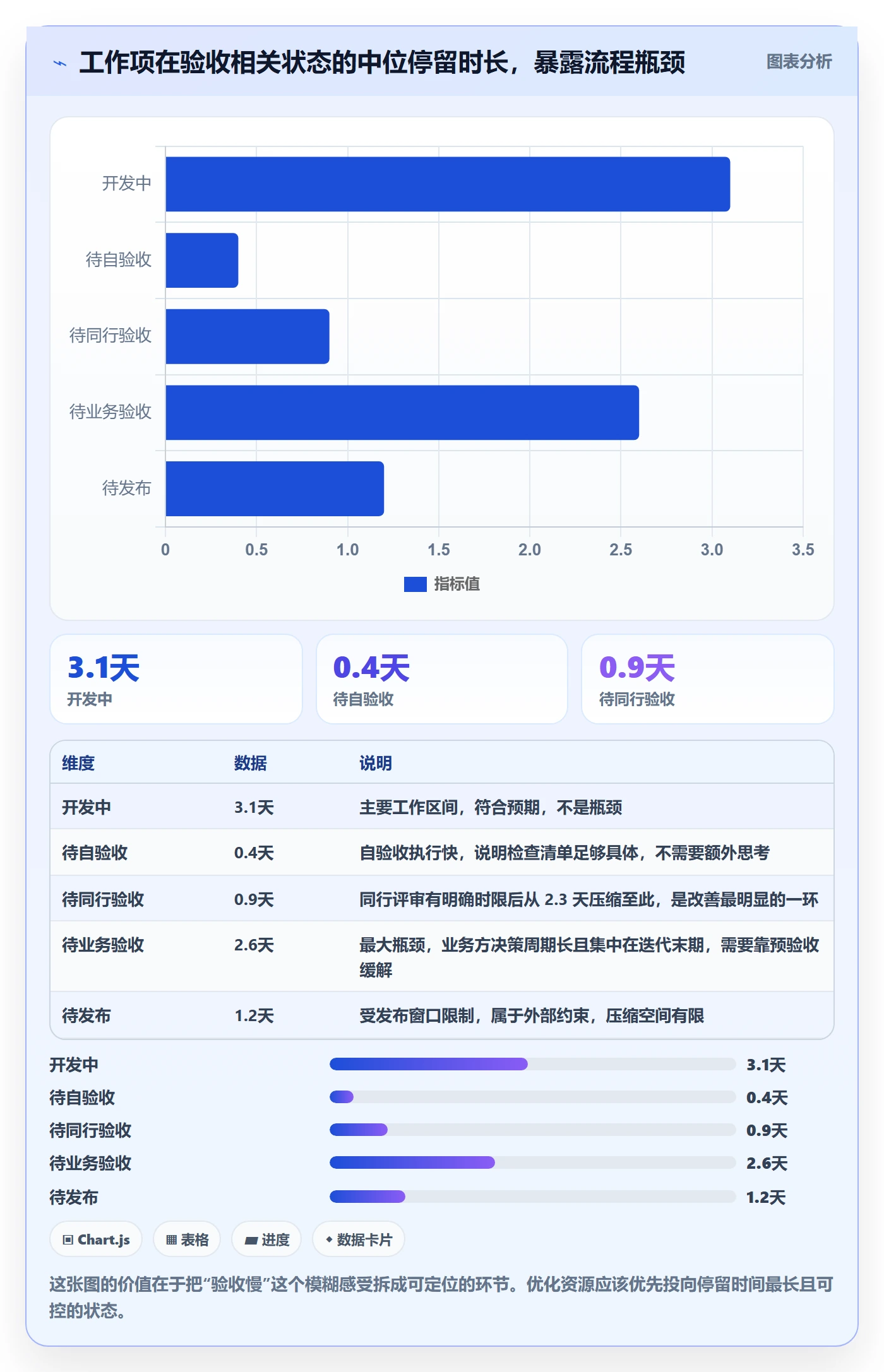

4. 三个月数据观察

方案上线后的三个月,我跟踪了四项指标。需要说明的是,这些是单团队的过程数据,属于样本推演性质的趋势观察,不代表行业基准。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

5. 验收证据类型构成的变化

第三个变化来自证据类型。方案上线初期,验收证据以人工截图和录屏为主;三个月后,自动化产物的占比明显上升。这个变化不是制度要求的,而是团队发现自动化产物更省事之后的自发选择。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

6. 私有化部署与 Jira 迁移场景下的验收差异

这家团队的方案里有两个特殊约束:一是私有化部署,二是从 Jira 迁移。这两点都会显著影响验收方案的设计。

私有化部署环境下,流水线数据、缺陷数据、工作项数据全部在内网,验收证据的上传和留存必须考虑存储与脱敏策略。他们的做法是在验收证据字段上强制要求脱敏标记,未标记的附件不允许上传。

从 Jira 迁移过来时,最大的风险不是数据丢失,而是历史工作项的状态映射。他们的做法是只迁移近 12 个月的数据,历史数据以只读方式归档,避免旧的状态定义污染新的状态机。PingCode 在 Jira 迁移上提供了字段与状态的映射能力,这让迁移期缩短了不少,但映射规则仍然需要人工确认,尤其是自定义字段的部分。

六、不同情况下的行动建议

1. 按团队规模的行动建议

验收方案的复杂度应该和团队规模成正比,但不应该和团队规模线性增长。10 人以下团队引入三级验收是自残,1000 人以上团队只做一级验收是失控。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

2. 按业务类型的行动建议

面向 C 端的消费类产品,验收重心应放在体验一致性和异常兜底,因为用户对失败路径的容忍度极低。验证方式以真机操作录屏和灰度数据监控为主。

面向 B 端的 SaaS 产品,验收重心应放在权限边界、数据隔离和可配置性。这三项一旦出问题,客户侧的后果远比功能缺陷严重,而且往往不可快速回滚。

面向硬件与嵌入式场景,验收重心应放在固件与云端的协议一致性、断网重连、升级回滚路径。这类验收必须在真实设备上完成,实验室环境的通过不代表现场可用。

3. 按合规与交付形态的行动建议

受监管行业的团队(金融、医疗、汽车电子),验收证据需要满足可审计性要求:谁在什么时间、基于什么证据、确认了什么结论,必须有完整留痕。这种情况下建议把验收动作和证据一起纳入审计日志。

项目交付型团队(外包、定制开发)的验收对象是客户,建议在内部验收和客户验收之间加一层“内部预验收”,由非项目组成员扮演客户角色提问,能在正式验收前拦下大部分口径偏差。

平台型与基础架构团队的验收对象是内部开发者,验收标准应围绕 API 兼容性、文档完整度、迁移成本来定义,而不是功能列表。这类团队的验收最容易走过场,因为“能跑起来”看起来就足够了。

七、不同情况下的取舍

1. 验收粒度的取舍

验收检查项不是越多越好。我统计过一批工作项的检查项数量与缺陷逃逸率的关系,发现超过某个阈值之后,逃逸率不再下降,但交付周期继续上升。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

2. 自动化与人工验收的取舍

可自动化的验收项应当优先自动化,但不要为了自动化而自动化。判断标准很简单:这个验收项在一个季度内是否会重复执行超过 20 次?如果是,自动化;如果不是,人工更快也更便宜。

人工验收的价值集中在两类场景:一是需要业务语义判断的,二是需要主观体验判断的。这两类强行自动化,只会做出一个看起来很美、实际没人信的验证脚本。

3. 独立验收角色的取舍

设置独立验收人(或质量门角色)能显著提高验收严肃性,但代价是引入角色依赖和潜在的责任漂移,开发会倾向于把质量责任转移给验收人。

我的建议是在 200 人以上、多产品线并行的组织里设置独立质量门角色,但把它定位成“标准的守护者”而不是“质量的兜底人”。它的职责是检查验收标准是否被清晰定义并被遵守,而不是替团队找出所有缺陷。

4. 工具强制卡点与流程柔性的取舍

全部强制会让流程变得僵化,紧急修复和线上事故处理会被卡住;全部柔性则等于没有机制。

可行的做法是设置分级卡点:常规需求走全量卡点,紧急修复走简化通道,但简化通道必须在一个迭代内补齐验收证据,并且定期统计简化通道的使用频率。如果简化通道的使用频率超过 15%,说明要么卡点设计过重,要么团队在用紧急通道规避流程。

5. 净收益测算:验收投入值不值

最后一个取舍是钱。很多团队在推行验收方案时无法说服管理层,因为只能说出“质量会更好”这种话。我习惯用净收益的方式算清楚。

确认完成落地方案:研发团队开展任务验收的最佳实践案例解析

八、总结:验收的本质是让“完成”可被证明

回到开头那个 33% 的重新打开率。那个数字之所以刺眼,不是因为它高,而是因为它暴露了一个更基础的事实:团队从来没有对“完成”这件事达成过共识。

我在这篇文章里想提供的独特观点是:任务验收不是一个质量环节,而是一次语义对齐工程。它解决的核心问题不是“有没有缺陷”,而是“你说的完成和我理解的完成是不是同一件事”。理解了这一点,验收方案的设计逻辑就会完全不同,重点从加强测试,转向消除歧义、固化证据、设计拒绝通道。

另一个值得记住的判断是:验收的收益来自标准化,而不是来自流程层数。三级验收对小团队是负担,对 500 人组织是底线。判断该上几级的标准不是“别人家怎么做”,而是团队里有多少种对“完成”的不同理解。

下一步,我建议按顺序做三件事。

  1. 本周内做一次语义审计。随机抽取最近 20 个标记为“已完成”的工作项,让三位不同角色的人各自判断它是否真的完成。如果三人判断不一致的比例超过 20%,说明你们的验收方案需要重建,而不是优化。
  2. 下个迭代先做一件小事。只加一个字段:验收断言,且要求必须包含输入条件与可测量的期望结果。不要一次性上线三级验收和全套状态机,那会让团队本能抵触。
  3. 两个迭代后回收数据。统计一次验收通过率、拒绝原因分布和验收单完整率。有了这三项数据,后续该加卡点还是该减卡点,团队自己就能做出判断。

验收方案的价值不在于它有多完整,而在于它能不能在第三个迭代之后,仍然被每个人按同样的方式执行。

常见问题解答(FAQ)

1. 研发任务验收标准到底该怎么写,才能避免上线前扯皮?

我们团队每次到验收环节就开始吵,开发说做完了、测试说没测过、产品说不是这个效果。我自己写任务卡时也习惯只写个标题和截止时间,确实说不清什么叫‘做完’。我想知道有没有一种写法,能让评审时大家一眼就对齐。

把‘完成’拆成可观察的条目,写成‘输入,操作,预期结果’的形式,每一条都能对应一次测试或一次演示,而不是写成‘功能可用’这种主观描述。同时补上非功能项:性能阈值、兼容范围、日志与埋点、文档更新、回滚方案,这些恰恰是上线后最容易出问题、验收时最容易漏的部分。

条目数量控制在3到7条,超过7条通常说明任务本身切分太粗,应该拆卡而不是把验收清单写长。判断口径用二元的‘通过/不通过’,禁用‘基本可用’‘大致没问题’这类模糊词。

流程上,验收标准在开发开工前定稿:需求提出人写初稿,开发补充实现约束,测试补边界条件,三方在需求评审或任务拆解会上对齐后写进任务卡,不允许只停留在口头。经验数据是,一条任务验收条目超过7条,或者验收会开了15分钟还在争‘这算不算完成’,基本可以判定标准写得太虚。

2. 需求验收和任务验收是一回事吗?各自应该在什么节点做?

我一开始把两者混着做,迭代评审会上既看功能又逐条对任务,会开两个小时还是说不清结论。后来有人说任务验收是开发内部的事、需求验收才是给业务方看的,我也不确定这个说法对不对。

不是一回事,层级和参与人都不同。任务验收回答的是‘这条技术任务有没有按定义做完’,由开发和测试在任务粒度上完成,单条通常5到10分钟,产出是任务状态流转加证据,比如提交记录、测试用例执行结果、关键截图。

需求验收回答的是‘这个用户故事或需求是否满足业务预期’,在需求粒度上做,必须有需求提出方参与,产出是接受或拒绝的明确结论。落地方式是分层:任务级验收嵌在日常提交和站会里随手确认,需求级验收放在迭代末尾统一演示,不要让两件事挤在同一场会里。

一个很实用的判断依据是,如果需求验收会上还在讨论某个接口到底有没有实现,说明任务级验收根本没做扎实,应该回头补流程,而不是把评审会开得更长。另外需求验收要限定范围,只验收本迭代承诺的内容,临时塞进来的东西单独走变更流程。

3. 验收不通过该怎么办?怎么避免同一批任务反复返工?

我们最怕验收会开完一堆‘不通过’,开发回去改,下个迭代又发现改出了新问题。我自己也踩过坑,当时口头商量着先上线,过两周谁也说不清到底让步了什么。想知道有没有比较硬的处理机制。

关键动作是先给‘不通过’分类,因为三类问题的处理路径完全不同。第一类是缺陷,实现和约定不符,直接回到开发,附复现步骤和期望结果,按缺陷流程走,不要占用下一次验收会的时间。第二类是需求变更,约定本身要改,必须走变更评估,重新估工时并相应调整当前迭代范围,不能免费塞回本迭代,否则迭代承诺就失去了意义。

第三类是认知偏差,约定根本没写清,要当场补写清楚并记录成样例,作为下次写验收标准的参考。硬机制是把结论和遗留问题当场写进任务卡评论区或验收记录,写明谁在什么时间确认了什么,所有让步上线的部分单独标记为技术债并排期。

可以盯两个指标看流程健康度:一次验收通过率,健康区间大致在70%到85%,长期100%说明标准太松,持续低于60%说明需求澄清或标准制定环节有问题;以及返工工时占总工时比例,超过20%就该停下来复盘验收标准本身,而不是催开发改快一点。

4. 团队小、迭代快,怎么用工具把验收落地又不增加流程负担?

我们是十几人的研发团队,两周一个迭代,大家都嫌填表麻烦。之前试过在群里发一句‘验收通过’,结果过一个月想回溯某个功能到底谁验的、验到什么程度,翻聊天记录翻到崩溃。我想找个轻量但不丢证据的做法。

核心思路是把验收证据挂在任务本身,而不是散落在聊天工具里。任务卡上固定三块内容就够了:验收标准,开工前填;验收证据,提交记录、测试结果、关键截图或录屏链接;验收结论,通过、有条件通过或不通过,加确认人和时间。在常用的某项目管理平台里,这些对应的就是任务描述、评论区和自定义字段,不需要再引入额外系统。

再加一条低成本硬规则:任务从‘待验收’流转到‘已完成’必须由非实现者操作,并且附至少一条证据链接,这一步就能挡住大部分口头完成。看板视图上给‘待验收’列设WIP上限,比如不超过当天在制任务的三分之一,防止验收堆积到迭代最后一天集中爆发。

如果用的是某项目管理工具,可以把‘待验收’设为独立状态并配置必填字段提示,由一个动作约束住流程,比写十条团队规范都管用。判断标准很简单:任何时候你能在30秒内从任务卡上翻出某次验收的标准、证据和确认人,这个方案就算落地了;如果还要去群里搜关键词,说明证据还是没挂对地方。

核心关键词

读者评论

梁
梁天佑

单个需求验收耗时下降 47% 这个数字,我怀疑口径里没算上前期写验收断言的投入。我们做过类似的事,评审阶段多花的那半天没人记在验收账上,但确实是从开发产能里扣的。所以这个指标单独看容易误判,最好把新增的评审工时也摊进来,或者干脆看需求交付周期这个总账。

钱
钱依诺

拒绝原因必须分类这块我有不太一样的体验。我们把它做成必填下拉之后,头两个迭代数据很漂亮,后面大家基本默认选第一项,分布越来越集中,反而把真实问题盖住了。后来加了两条:选原因必须附一句可复现的描述,每月抽十条回看,数据才重新有参考价值。结构化本身不解决动机问题。

汪
汪宇轩

我们只有二十来人,三层验收照搬会明显吃力,技术同行那层最后基本和代码评审合并了,实际没独立发生过。反倒是开发自验收清单塞进提交模板这步成本最低、效果最稳。另外非功能检查卡建议定期清理,我们攒了两年,现在十几张没人敢删,也没人认真填。

文章包含AI辅助创作:确认完成落地方案:研发团队开展任务验收的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405381
