计划进度流程与规范:研发团队进度管理入门指南关键指标

2023 年下半年,我帮一家约 260 人的 SaaS 公司做研发效能诊断。第一次参加他们的双周项目例会时,三个业务线负责人报出的整体进度惊人地一致,78%、76%、81%。两周后再复盘,这三个数字变成了 76%、74%、79%。没有大规模需求变更,没有核心人员离职,但四周过去,进度几乎原地踏步。会后我单独问了其中一位技术负责人:“你说的 78%,是 78% 的什么?”他愣了几秒,说:“大概就是……感觉快做完了。”

这是我做研发管理咨询七年来见过最高频的场景:团队并非不努力,而是进度这件事从头到尾没有被定义过。计划是口头承诺,进度是主观感知,规范是散落在各个群聊里的习惯。于是“计划进度流程与规范”就变成了一个看起来像流程管理、实际上决定项目生死的基础设施问题。

这篇文章我会把研发团队进度管理拆成四层来讲:进度为什么会失真、哪些关键指标真正有用、不同规模团队该怎么落地、以及哪些地方必须做取舍。文中的数据和案例来自我近三年接触过的 40 多个研发团队,涉及 20 人到 2000 人不等,其中一部分是公开分享过的,另一部分做了脱敏处理。

一、先给三个结论,再谈方法

1. 进度管理的目标不是“准点”,而是“可信”

大多数团队一开始就问错了问题:怎么才能不延期?这个问题没有稳定答案,因为延期是结果,不是原因。真正可解的问题应该是:如何让任何一个时间点上的进度判断,都能被验证。

一个天天延期但每次都能提前两周预警的团队,远比一个从不延期但每次都在截止日前三天才说“做不完”的团队健康。前者可以调整范围、加人、砍需求,后者只能接受既成事实。所以我把进度管理的第一目标定为“可信度”,第二目标才是“准时率”。

2. 指标必须分三层,混着用一定出问题

我见过太多团队把“人均故事点”“燃尽图”“缺陷密度”“工时利用率”全部塞进一张看板,然后每周开会读一遍。结果是所有人都学会了看数字,没有人学会做决策。

正确的做法是把指标分成三层:结果层(回答交付得怎么样)、过程层(回答工作是怎么流动的)、预测层(回答接下来会不会出问题)。三层指标对应三种完全不同的会议节奏和责任人,混在一起就会互相污染。

3. 规范的最小可行集只有五项

把流程规范写成 30 页 PPT 的团队,通常三个月后就没人看了。我推荐的最小可行集是:单一数据源、任务状态定义、完成的定义(DoD)、最小更新频率、阻塞上报机制。这五项之外的内容,都应该等团队自己撞到问题再补。

衡量这套规范是否生效,可以用一个很朴素的对比:同一批项目,在“工时填报制”“任务完成度制”“可验证完成标准制”三种模式下,承诺日期与实际交付日期的偏差有多大。下面这组是我从 12 个团队的 180 个项目里做的归类统计(示意数据,用于说明量级差异)。

计划进度流程与规范:研发团队进度管理入门指南关键指标

二、真实场景:进度为什么会结构性失真

1. 一个 300 人研发组织的典型一周

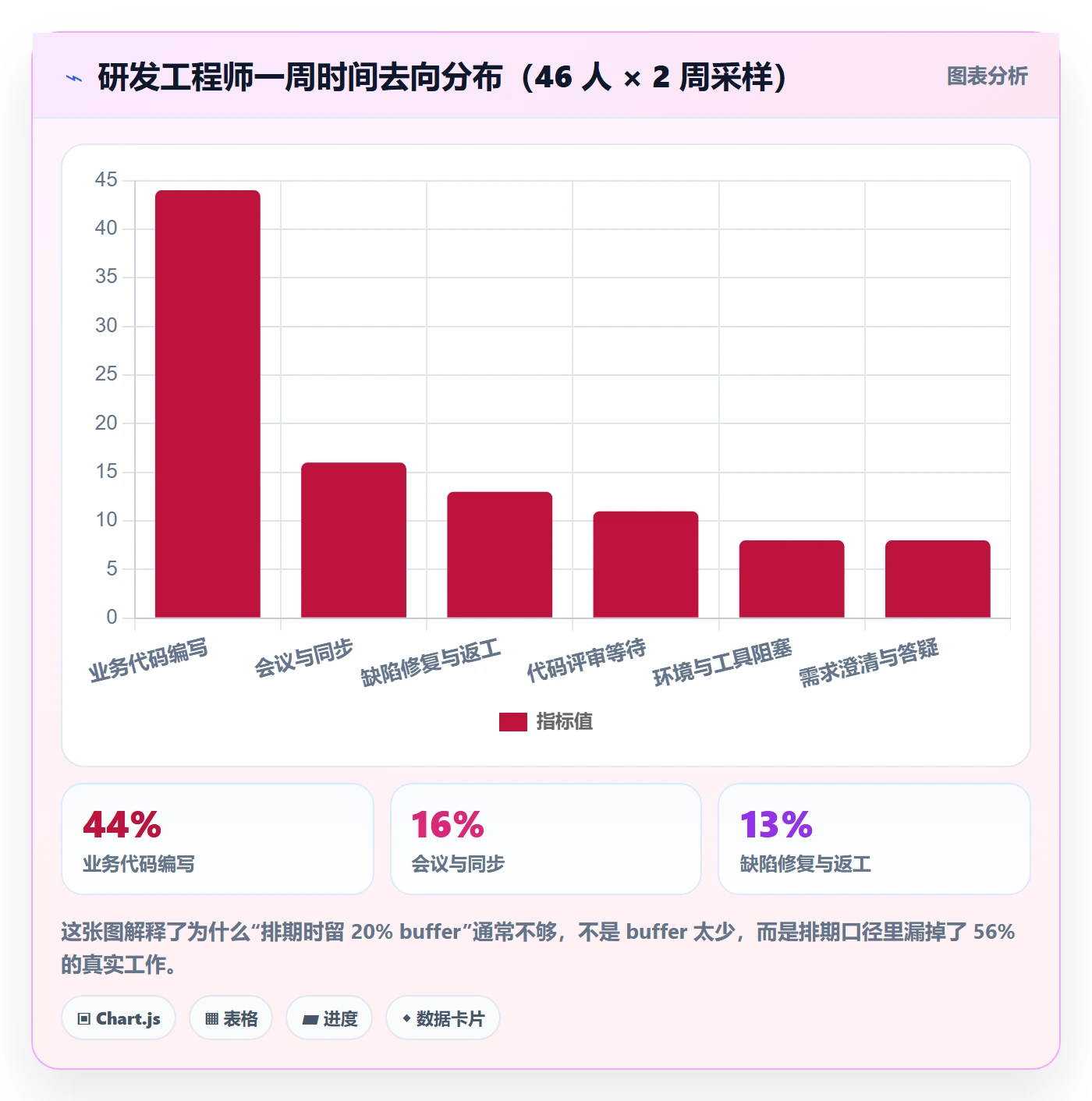

我把上面提到的那家公司做过一次完整的时间采样:让 46 名研发工程师连续两周记录自己的时间去向,颗粒度是 30 分钟。结果比他们自己预想的要极端得多。

名义上,一位工程师每周有 40 小时“开发时间”。实际统计下来,真正用于写业务代码的时间中位数只有 17.5 小时,占比 44%。剩下的时间分布在会议、代码评审等待、环境问题、缺陷修复、支持答疑、需求澄清这些环节上。而这些环节,在他们的排期表里几乎是不存在的。

计划进度流程与规范:研发团队进度管理入门指南关键指标

2. 进度失真的三个结构性原因

第一,估算天然乐观。这不是态度问题,是认知问题。人对自己熟悉的工作会低估耗时,对不熟悉的工作会既低估耗时又低估不确定性。行为经济学里叫规划谬误(Planning Fallacy),在研发场景里几乎无处不在。

第二,范围在暗处蔓延。很少有团队会正式说“这个需求加进来吧”,更多是“顺手做一下”“反正就一个小功能”“客户催得急”。这些“顺便”没有进入任何一份排期表,却实实在在地消耗着同一批人。

第三,依赖和等待不可见。一个人卡在等接口、等设计稿、等测试环境,在任务系统里他的任务状态可能依然是“进行中”。从管理视角看,他在工作;从流动视角看,他是被阻塞的库存。

3. 什么时候你会意识到需要规范

我总结了一个触发信号清单。如果你们的团队命中了三条以上,说明已经过了“靠自觉就能管好进度”的阶段:

  • 同一个人同时被三个以上项目占用,且没人能说清他的实际分配比例
  • 周报里的进度百分比连续三周几乎不变
  • 项目延期总是在截止日前 3 天内才被发现
  • 需求做完之后又反复修改,但没人统计过返工率
  • 跨团队协作时,永远在“等对方”
  • 换一个项目负责人,进度口径就变一套

这六条里,前三条说明你的进度指标失效了,后三条说明你的流程规范失效了。两者需要分开治。

三、五个常见误区,我几乎在每个团队都见过

1. 误区一:把工时填报当作进度依据

工时填报最大的问题是它衡量的是“投入”,而进度衡量的是“产出”。一个人可以花 40 小时把一个任务推进 30%,也可以花 8 小时把它推进 100%,工时数据对这两者一视同仁。

更现实的问题是:当工时与考核挂钩时,工时数据会立刻失去真实性。我做过一个对比,同一个团队在“工时仅用于成本核算”和“工时纳入绩效”两种制度下,填报的日均工时从 7.2 小时变成了 9.6 小时,而实际产出没有变化。

2. 误区二:用百分比汇报进度

“这个需求完成了 80%”是一句没有信息量的话。剩下的 20% 里可能包含 0 个技术难点,也可能包含整个项目唯一的高风险项。

更危险的是,百分比会给人一种进度连续的错觉。真实的研发进度是阶跃的:能跑通、能联调、能上线、能承受真实流量,每一步都是离散的。用连续数字去描述离散过程,必然产生系统性偏差。

计划进度流程与规范:研发团队进度管理入门指南关键指标

3. 误区三:指标越多越好

我见过一个团队的首席看板上有 27 个指标。结果是每次例会前,数据整理要花掉一个专职 PM 的 1.5 天,会上没人看得完,最后大家习惯性地只看“有没有红色的”。

指标的价值不在于全面,而在于能触发一个具体动作。如果一个指标连续三个月没有触发过任何决策,它就应该被删掉。

4. 误区四:只考核结果指标

只看交付准时率、只看线上缺陷数,会带来两个副作用。一是团队倾向于把时间估算得足够宽松,准时率好看但吞吐量下降;二是问题会被推迟到下游,需求评审时不较真,等到测试阶段才爆发。

结果指标用来对目标,过程指标用来做改进。对目标可以严格,做改进必须给缓冲,这是两条完全不同的管理逻辑。

5. 误区五:把工具当成流程

把项目从 Excel 搬到某个项目管理工具,进度问题不会自动解决。工具解决的是“数据在哪”,流程解决的是“数据代表什么、谁来更新、什么时候更新、更新后谁做决策”。

我见过最典型的反例:一个团队上线了看起来很完整的项目管理平台,任务状态有 11 个,但因为没人定义状态之间的流转条件,半年后超过 60% 的任务长期停留在“开发中”,看板退化成了一个高级待办清单。

四、专业判断逻辑:指标怎么选、进度怎么定义

1. 三层指标模型

我把研发进度相关的指标分成三层,每一层解决不同的问题,对应不同的会议节奏。

层级 回答的问题 典型指标 使用节奏 责任人
结果层 我们交付得怎么样 里程碑准时率、承诺达成率、发布频率、线上缺陷逃逸率 月度 / 季度 研发负责人
过程层 工作是怎么流动的 周期时间、前置时间、流动效率、在制品数量、阻塞时长 每周 团队负责人
预测层 接下来会不会出问题 燃尽偏离度、范围变更率、依赖就绪率、剩余工作量置信区间 每日 / 每两日 项目负责人

这三层不能混着看。结果层指标波动慢,用它做周会讨论只会让会议变得无意义;预测层指标波动快,用它做季度考核又会造成短期行为。

计划进度流程与规范:研发团队进度管理入门指南关键指标

2. 指标选择的四个筛子

我在给团队做指标裁剪时,会用四个问题过一遍候选指标。

  1. 它能触发什么动作?如果一个指标变红,没人知道该做什么,它就不该出现在看板上。
  2. 它的数据怎么来?如果需要人工统计超过 30 分钟,它的生命周期通常不超过一个季度。
  3. 它会被怎么博弈?凡是与考核直接挂钩的指标,都要先想清楚它会被怎样“合法地”优化。
  4. 它的噪声有多大?团队规模小于 5 人时,周期时间的周度波动极大,与其看趋势不如看分位数。

3. 进度的“可信度”怎么度量

我用一个很简单的做法:把每次进度判断都记录下来,事后回看它有多准。具体来说,每个项目在每个周节点上记录两个值,当时承诺的剩余天数和实际消耗的天数,然后计算比值。

连续记录 10 个项目之后,你会得到一个团队的“乐观系数”。比如某团队的平均比值是 1.6,意味着他们承诺 10 天的工作平均要花 16 天。这个系数本身没有好坏,它只是一个校准参数。有了它,所有新的估算都可以先乘以 1.6 再对外承诺,这比反复强调“要估准一点”有效得多。

4. 任务状态与完成的定义

状态定义的关键约束是:每个状态必须有进入条件,且状态数量不超过 6 个。超过 6 个,人们的判断就会开始模糊,数据质量随之下降。

完成的定义(DoD)则要具体到可以检查。例如“开发完成”不能定义为“代码写完”,而应该是“代码合并到主干、CI 通过、有对应的单元测试、可在测试环境验证”。下面是一段我常用的状态配置示例,可以直接作为起点。

task_states:

name: 待澄清

enter: 需求已登记,未完成业务确认

exit: 已确认验收标准与依赖方

name: 待排期

enter: 已完成澄清,未进入迭代

exit: 已分配负责人与目标迭代

name: 进行中

enter: 已领取任务且已开始编码

exit: 代码合并主干且 CI 通过

name: 待验证

enter: 自测通过,提交测试

exit: 测试通过并附验收记录

name: 已完成

enter: 通过 DoD 全部检查项

exit: 已发布或已交付验收方

name: 阻塞

enter: 存在外部依赖或环境问题

exit: 阻塞原因关闭并附关闭说明

5. 在制品数量:最被低估的一个指标

如果只能保留一个过程指标,我会选在制品数量(WIP)。原因很简单:周期时间和在制品数量之间是强正相关的,而且这种关系在多数团队里近似线性。

一个 8 人团队,如果同时在推进 30 个任务,平均周期时间可能是 14 天;如果把在制品压到 12 个,周期时间通常会掉到 6 天左右。人的总产出没变,但因为切换成本降低、等待减少、问题更早暴露,交付速度会明显提升。

计划进度流程与规范:研发团队进度管理入门指南关键指标

五、关键指标清单与一个 300 人组织的落地观察

1. 交付结果层:四个必看指标

这一层的指标更新频率低,但决定了团队对外部承诺的可靠程度。我在所有项目复盘中都要求看这四个。

  • 里程碑准时率:按承诺日期完成的里程碑占总里程碑的比例。建议同时统计“提前”和“延期超过 20%”的两端。
  • 承诺达成率:迭代开始时承诺完成的需求,实际完成的比例。这个指标看的是排期能力,不是执行力。
  • 发布频率:单位时间内的生产环境发布次数,反映的是交付链路的通畅程度。
  • 缺陷逃逸率:线上发现的缺陷数 / (线上 + 测试阶段发现的缺陷数)。这个指标直接反映前期质量,也能解释为什么进度总会“后移”。

2. 流动过程层:五个定位瓶颈的指标

这一层是每周复盘的主力。它的价值在于能定位到具体环节,而不是只告诉你“慢了”。

指标 定义 健康区间(参考) 异常时的典型原因
周期时间 任务从开始到完成的时间 看 P50 与 P85,不看均值 在制品过多、验收标准不清
前置时间 需求从提出到上线的时间 通常为周期时间的 3-6 倍 需求排队、审批链路过长
流动效率 净工作时间 / 前置时间 20%-40% 等待环节过多、批量交付
阻塞时长 任务处于阻塞状态的总时长 占前置时间 10% 以内 跨团队依赖、环境不稳定
返工率 完成后再打开或重做的任务比例 10% 以内 需求澄清不足、评审走过场

这里要特别提醒一点:周期时间请用分位数,不要用平均值。一个团队的平均周期时间是 8 天,可能意味着大部分人 4 天完成,少数人拖了 40 天。平均值会把这批极端值抹平,而恰恰是这批极端值决定了你的里程碑能不能守住。

3. 预测风险层:三个能提前预警的指标

预测层指标的核心要求是“提前量”。我通常关注三个:

  1. 燃尽偏离度:实际剩余工作量与理想燃尽线的偏离比例。超过 15% 就该预警。
  2. 范围变更率:迭代内新增 / 移除的工作量占初始承诺的比例。超过 20% 意味着这个迭代的承诺已经不可信。
  3. 依赖就绪率:迭代开始时,上游依赖已经就绪的任务比例。低于 80% 的迭代,延期几乎是必然的。

4. 一个 300 人研发组织的落地观察

回到开头提到的那家公司。他们的转折点出现在把进度管理从“人盯人”换成“数据驱动”之后。具体的做法分三步。

第一步是把需求、任务、缺陷、测试、发布串在同一条链路上。此前他们用的是多个互不相通的系统,需求在一个地方、任务在另一个地方、缺陷在第三个地方,每次做进度汇总都要人工拼接,误差极大。他们最终选择了 PingCode 作为统一平台,主要考虑是它覆盖了从需求到测试到发布的完整链路,并且支持私有化部署,符合他们当时的数据合规要求。

第二步是把状态定义和完成定义写死进系统。他们把所有项目的任务状态统一到 6 个,并且明确每个状态的进入条件。这一改动看起来很小,但直接让他们的阻塞时长占比从 23% 降到了 9%,因为“进行中”不再能隐藏被阻塞的任务。

第三步是设定了在制品上限。每个迭代的在制品数量按团队人数的 1.5 倍设定,超过上限就不再领取新任务。刚开始阻力很大,很多工程师觉得“我手上就两个任务为什么不能做第三个”。三个月后,他们的平均周期时间从 13.2 天降到 7.4 天,迭代承诺达成率从 58% 提升到 82%。

补充一个迁移层面的观察。这家公司此前使用的是一套海外项目管理平台,迁移过程中最担心的不是数据,而是工作流的等价性,状态映射错了,所有历史数据就失去可比性。他们的做法是先做一轮小范围迁移(两个团队,约 40 人),把状态映射表和历史数据抽样比对通过之后,再全量铺开。对于规模超过 100 人、且对数据主权有要求的中大型组织来说,支持私有化部署和具备平滑迁移能力的国产平台,是这两年很现实的选择方向。

计划进度流程与规范:研发团队进度管理入门指南关键指标

5. 一个可以直接用的基线参考表

下面是按团队规模划分的指标关注优先级。它不是标准答案,但可以作为起点,避免一开始就把所有指标都铺开。

团队规模 首要指标 次要指标 暂缓指标
20-50 人 周期时间、阻塞时长 迭代承诺达成率 流动效率、缺陷逃逸率
50-100 人 周期时间、范围变更率、承诺达成率 阻塞时长、返工率 前置时间细分
100-300 人 前置时间、流动效率、依赖就绪率 里程碑准时率、缺陷逃逸率 人均故事点
300 人以上 跨团队前置时间、依赖就绪率、发布频率 里程碑准时率、流动效率 单团队粒度的日更新

六、不同情况下的行动建议

1. 20-50 人团队:先管好状态,别急着上指标

这个阶段的团队,最大的问题通常不是缺工具,而是缺一致性。同一个需求,A 说是“做完了”,B 说是“还没测”,C 说是“等发布”。

我的建议是按这个顺序做三件事:

  1. 把任务状态收敛到 6 个以内,并写清每个状态的进入条件
  2. 把“完成”的定义写下来,贴在看板旁边,第一周每天检查
  3. 只跟一个指标:周期时间的 P85

不要在这个阶段引入工时填报、不要做燃尽图、不要统计人均产出。50 人以下的团队,用看得见的任务板比用复杂的报表有效得多。

2. 100-300 人团队:打通链路,建立节奏

这个规模的团队会出现一个典型断层:单团队内部运转良好,但跨团队协作全靠人情。进度问题的 70% 以上来自依赖,而不是来自个人效率。

这个阶段的核心动作是三件事:打通需求到发布的链路、建立固定的依赖对齐机制、把在制品限制写进流程。工具层面,这个规模通常已经需要统一平台来承载,因为多系统拼接的数据误差会随规模放大。如果组织同时有数据合规或私有化要求,选型时要把部署方式和历史数据迁移成本放在权重更高的位置。

3. 300 人以上或多产品线:管好接口,而不是管好每个人

到 300 人以上的规模,任何试图“管到每个人”的做法都会失败。这个阶段真正要管的是接口:团队之间的交付约定、共享组件的版本节奏、跨团队依赖的提前期。

我的建议是把指标上移到跨团队层:跨团队前置时间、依赖就绪率、发布频率。单个团队内部的周期时间交给团队自己管,总部只做异常干预。

4. 合规与私有化要求高的组织:把部署方式前置为选型条件

金融、医疗、政企类的研发组织,进度管理的难点往往不在方法,而在工具能不能落地。数据不出域、审批链可审计、历史数据可迁移,这三条如果不能满足,再好的指标设计也执行不下去。

这类组织我建议在选型阶段就明确三件事:是否支持私有化部署、是否有成熟的历史数据迁移方案、状态映射是否可自定义。把这三条写进需求清单,比事后做适配要省下数倍的成本。

计划进度流程与规范:研发团队进度管理入门指南关键指标

七、不同情况下的取舍

1. 精确度与更新成本

进度数据的精确度是有成本的。每日更新、精确到小时的任务记录,能带来更高的精度,但也会占用团队时间。我的经验值是:数据维护成本超过团队总工时的 3%,就已经不划算了。

如果你必须二选一,选“更新频率低但一致性高”,而不是“更新频率高但口径混乱”。前者能支撑决策,后者只会制造噪声。

2. 统一规范与团队自治

大组织常见的拉扯是:总部希望所有团队用同一套流程和指标,团队觉得自己的业务特性被忽视。我的建议是把“状态定义、完成定义、更新频率”这三项列为强制,其余全部放开。

这三项是数据可比性的基础,一旦放开,跨团队的进度汇总就失去意义。而像迭代长度、估算方式、看板形式这些,完全可以让团队自己决定。

计划进度流程与规范:研发团队进度管理入门指南关键指标

3. 看板与甘特图

这不是风格之争,是场景之争。甘特图适合表达里程碑之间的先后关系和关键路径,尤其适合有外部交付节点的项目;看板适合表达工作流动和瓶颈,尤其适合持续交付型团队。

我见过最常见的错误是用甘特图做日粒度追踪。甘特图一旦细化到天,就会变成一张需要不断修改的表格,维护成本高,且完全无法反映真实流动。正确做法是用甘特管里程碑,用看板管日常。

4. 自建与采购

自建研发管理系统看起来很自由,但真实的成本结构往往是这样的:前期开发 2-4 人月,后续每年维护 1-2 人月,加上每次组织流程调整带来的改造工作量。三年下来,总成本通常高于采购成熟平台。

自建真正合理的场景只有两个:一是有非常特殊的合规或业务耦合要求,二是组织规模足够大(通常 1000 人以上)以至于平台的边际成本已经无法覆盖自建的复杂度。

八、30/60/90 天落地路线

1. 第 1-30 天:把数据源统一

这个阶段只做一件事:让所有项目的进度数据来自同一个地方。如果现状是多系统并存,先做小范围迁移验证,把状态映射表做扎实。

同时把状态定义和完成定义落到系统配置里,不要只写在文档里。文档不会被遵守,配置会。

2. 第 31-60 天:跑通一个完整迭代

选 2-3 个团队做试点,跑一个完整迭代,期间只采集三个数据:周期时间 P85、阻塞时长占比、范围变更率。迭代结束后做一次复盘,重点不是看数字高低,而是看数据采集过程有多费劲。

如果采集过程超过 1 人天,说明规范设计得太重,需要裁剪。

3. 第 61-90 天:建立节奏与推广

把试点经验整理成可复制的配置模板,推广到其余团队。同时建立两级会议节奏:团队级的每周流动复盘、组织级的每月交付复盘。

这个阶段要特别警惕一个问题:不要一开始就追求指标的全面改善,先追求数据的可信。第一个季度的目标应该是“所有团队的数据口径一致且按时更新”,而不是“周期时间下降 30%”。

计划进度流程与规范:研发团队进度管理入门指南关键指标

4. 三个失败信号

在执行过程中,如果出现下面三个信号,说明路线需要调整:

  • 数据更新变成了专职人员的工作,而不是团队的日常动作
  • 每次复盘讨论的是“谁没做好”,而不是“哪个环节卡住了”
  • 指标连续两个月没有触发任何实质决策

这三个信号背后是同一个问题:规范脱离了它要解决的问题,变成了纯粹的形式。一旦出现,宁可停下来砍掉一半指标,也不要继续空转。

九、总结:进度管理的本质是让不确定性可见

回到最开始那个 78% 的故事。那家公司后来真正解决问题的,不是某个具体指标,而是接受了一个基本事实:研发的进度永远是不确定的,管理的目标不是消除不确定性,而是让不确定性在还有时间应对的时候被看见。

由此可以推出三条我认为最值得记住的判断。

第一,进度的可信度比进度本身更重要。一个能提前两周预警的团队,价值远高于一个永远准时但从不预警的团队。前者可以调整,后者只能认命。

第二,指标要分层使用,且每层对应不同的会议节奏。结果层定目标,过程层做改进,预测层做干预。把三层混在一张看板上,等于没有指标。

第三,规范的最小可行集是五项:单一数据源、状态定义、完成定义、最小更新频率、阻塞上报机制。其余的内容应该等团队自己撞到问题再补,而不是提前设计。

如果你的团队现在正处在“进度总是说不清”的阶段,我的建议是从最小的一步开始:本周就写下你们团队的“完成的定义”,然后连续两周每天检查一次。这件事的成本不超过两小时,但它会把你们团队对进度的定义从主观感受变成可验证的标准。等你亲眼看到偏差是怎么产生的,再决定要不要上更完整的指标体系,顺序就对了。

至于工具,它不是起点。先把状态和完成定义想清楚,再去看平台能不能承载你们的流程。规模超过 100 人、对数据主权有要求的组织,选型时把私有化部署和历史数据迁移能力放在前面考虑,会省掉后面很多返工。

常见问题解答(FAQ)

1. 研发团队进度管理到底该盯哪几个关键指标,指标选多了会不会反而失焦?

我们团队以前每周汇报都用“完成了80%”这种说法,老板听着挺满意,结果上线前一周发现还在联调,被狠狠打脸。后来我就一直在琢磨,进度这东西到底该用哪几个数字来衡量,是不是从一开始就把指标选错了方向。

建议分三层来选,每层只留一到两个指标。第一层是交付结果:按承诺日期交付率、需求交付周期(从需求进入开发到上线的时间戳差值);第二层是流动效率:在制品数量(WIP)、阻塞时长、返工率;第三层是过程健康:缺陷逃逸率、需求变更率。

口径一定要写死,比如按承诺日期交付率等于按期完成的需求数除以该周期承诺完成的需求数,分母用“承诺”而不是用“计划”,否则很容易靠把计划做大来灌水。经验值上,10人左右的团队交付周期中位数控制在7到10个工作日比较健康,WIP超过人数乘以1.5就该预警。

总指标数别超过五到六个,超过之后没人真看,报表会变成一种仪式。

2. 都说百分比进度是假的,那研发进度到底怎么量化才算数?

我被“80%完成”这种说法折磨了很久,每次问还差多少,回答都是“快了”,我自己也说不清该怎么量化,写代码又不是搬砖,哪来的百分比。踩了几次大坑之后我才明白,问题往往不在人不努力,而在口径本身就是糊的。

核心做法是把百分比换成二值口径加前置条件清单。先定义好“完成”的标准(DoD):代码合并到主干、单元测试通过、Code Review 通过、在预发环境验证过、相关文档更新,这五条任何一条没满足就是0,不是80%。

再用两个可累积的量替代百分比:剩余工作量(人天)和阻塞项数量,前者每周更新一次,看的是曲线斜率而不是某个单点数字。如果你想做预测,用“需求吞吐量”更稳,也就是每个周期真正完成的需求个数,取最近六到八个周期的平均值来推算还剩几个周期。

百分比之所以坑人,是因为它没有分母共识,两个人心里的100%根本不是一回事,而二值口径加人天剩余量是可以对齐、可以验证的。

3. 计划排得好好的,为什么一执行就延期,流程规范怎么做才不流于形式?

我们不是没有流程,需求评审、排期、站会都有,文档也写了几十页,但一到执行就变成“计划赶不上变化”,规范挂在墙上没人翻。我一度怀疑是不是流程本身有问题,后来才发现缺的是最关键的几个机制。

大概率是流程里缺了“变更入口”和“阻塞升级机制”。三个具体动作:第一,所有临时插入的需求必须走同一个入口,并当场明确代价,要么砍掉当前周期里的哪一项,要么顺延哪个里程碑,绝不允许悄悄加;

第二,设置阻塞升级规则,某个任务阻塞超过24小时自动升级到技术负责人,超过48小时升级到项目负责人,规则由工具自动提醒而不是靠人记;第三,把每日站会从“汇报进度”改成“过阻塞项”,每个人只说两件事,昨天有没有被卡住、今天最需要谁配合。

规范本身控制在一页A4以内,能直接贴在工具看板上的才算数,写得越长越没人执行。从我的经验看,光是把变更入口这一个动作做扎实,延期率通常就能明显下降,因为大部分延期不是做得慢,而是中途被塞了太多活。

4. 团队规模不一样,进度管理的节奏和颗粒度该怎么定,小团队能照搬大团队那套吗?

我从十几人的小团队换到五十多人的大团队,发现原来那套每日站会加周报的玩法完全失效,会开得人仰马翻还是看不清真实进度。反过来,小团队硬套大团队的重流程也是灾难,光填表就把人填跑了。

按规模和模块耦合度分三档。十人以内、单一模块:每日15分钟站会加周里程碑,任务颗粒度做到0.5到2人天,看板人肉维护就够;十到三十人、多模块并行:以需求或特性为单位管理,颗粒度3到5人天,双周迭代,站会按小队开,跨队只同步依赖和风险,每周加一次30分钟的依赖对齐会;

三十人以上:必须有一个统一的进度口径和单一数据源,管理层只看里程碑和交付周期趋势,不看到任务级细节。判断依据是沟通路径数,n个人是 n×(n-1)/2 条,5人团队只有10条路径,15人就有105条,靠开会同步必然失效,只能靠工具和数据。

统一口径这件事,很多团队是用某项目管理平台把需求、任务、缺陷三层数据打通后做到的,核心是同一份数据既给执行层看也给管理层看,而不是各写各的周报再去会上对齐。

核心关键词

读者评论

方
方佳宁

我们团队去年也做过类似的时间采样,结果和文中44%业务代码占比惊人接近。但说实话,即便如此清楚问题在哪,要推动管理层接受'排期口径漏掉56%工作'这件事仍然很难,因为预算和考核体系都是按40小时算的,这个矛盾比设计指标更难解。

陶
陶思源

三层指标模型本身没问题,但我有个实际困惑:预测层指标要求每日或每两日更新,小团队里项目负责人往往就是写代码最多的那个人,让他每天维护燃尽偏离度和依赖就绪率,时间成本反而挤占了真正干活的时间。有没有更轻量的做法?

卢
卢舒然

工时纳入绩效后填报从7.2涨到9.6小时这个数据我信,但我们遇到的情况更麻烦,即便工时只用于成本核算,只要项目经理在周会上盯着工时数据追问'为什么这周只有32小时',填报立刻就会虚高。关键可能不是用在哪个环节,而是有没有人拿它当考核信号。

文章包含AI辅助创作:计划进度流程与规范:研发团队进度管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/413335

赞 (0)
飞飞飞飞
计划进度最佳实践:研发团队进度管理实操方法,常见问题
上一篇 32分钟前
进度管理进度更新教程:研发团队实操方法,避坑指南
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
