2023年下半年,我接手过一个典型“看起来健康、实则失控”的研发团队:周报里每个迭代都写着“完成度 85%”,但连续三个版本延期发布,累计拖了 47 天。真正让我警觉的是一个细节,站会上问“这个任务还差多少天”,回答“快了”。我花了一周时间把他们的任务系统翻了个底朝天,发现所谓 85%,是开发自己填的“我感觉做完了八成”,既没有对照验收标准,也没有任何可核算的剩余工作量。
这不是态度问题,而是实际进度的采集方式从根上就错了。这篇文章我想把这件事拆开讲清楚:实际进度到底该怎么定义、怎么采集、怎么校准,以及不同规模团队应该怎么落地,而不是再抄一遍“用燃尽图看进度”的正确废话。
一、先给结论:实际进度不是“问出来的”,是“算出来的”
我在带团队和做交付顾问的这些年里,最大的一个反常识结论是:凡是通过“问成员进度”得到的百分比,都不可信或严重失真。做得好一点的团队,失真 10% 到 20%;做得差的团队,失真能到 40% 以上,也就是报 80% 实际只剩一半。
原因很简单。人报进度有两个系统性偏差:第一,人对“完成”的感知是主观的,越接近尾声越乐观,这就是著名的“90% 综合征”;第二,报进度天然带社交压力,成员倾向于报一个“不会被追问”的数字,而不是真实数字。你越依赖口头汇报,偏差越大。
所以实际进度的正确打开方式,是把它当一个可观测的工程量问题,而不是一个沟通问题。核心结论有三条:
- 用“剩余工作量”代替“完成百分比”。问“还剩多少天/多少工作量”比问“做了多少”准确得多,因为剩余量是可估算的物理量,百分比是心理感受。
- 用“客观状态机”代替“主观描述”。任务的流转状态(待处理 / 进行中 / 待验收 / 已完成)由流程规则决定,不能由开发者随手拖动。
- 用“固定节奏的重新估算”代替“一次性承诺”。进度不是一开始定死的,而是每个节奏点用最新信息重新校准出来的。
这三条如果你只能记住一句,就记住第一句。“剩余工作量”是整个实际进度体系的地基。

二、真实场景:为什么“进度看起来正常”的团队反而最容易翻车
我在做交付复盘时见过太多“进度幻觉”。下面描述的场景,如果你带过 20 人以上的研发团队,大概率会觉得眼熟。
1. 披着“高完成度”外衣的定时炸弹
典型特征是这样:每个迭代评审时,80% 以上的任务都是“已完成”或“接近完成”,看板上一片绿。但到了交付前一周,突然冒出一堆“联调问题”“兼容性问题”“测试环境阻塞”,然后整个版本崩塌式延期。
根因不是成员偷懒,而是“进行中”这个状态被滥用成了一个黑洞。一个任务只要不进“已完成”,就永远躺在“进行中”,而“进行中”里藏着多少真实风险,看板完全看不出来。
2. 进度数字和交付事实的割裂

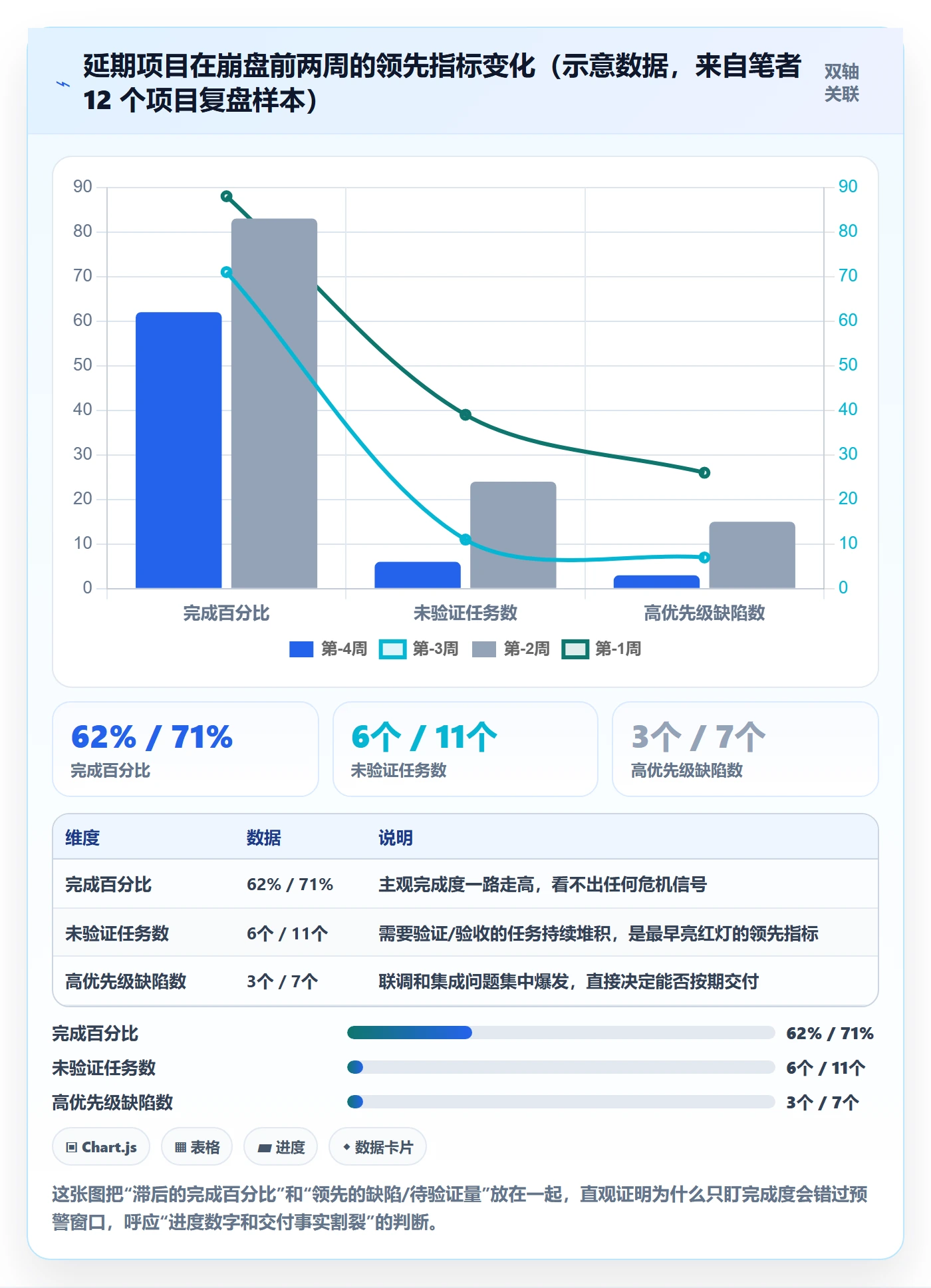

我统计过自己参与复盘的 12 个延期项目,发现一个共同点:延期发生前两周,团队的“完成百分比”几乎没有明显下降,但“未关闭的高优先级缺陷数”和“未验证的任务数”已经悄悄抬头。也就是说,进度数字是滞后的,缺陷和待验证量是领先的。只看前者,你永远是最后一个知道要延期的人。

3. 跨职能协作把进度切成碎片
产品、后端、前端、测试、运维各自有各自的进度口径。前端说“接口给了就能联调”,后端说“我这边完成了”,测试说“没收到提测”。三段“我完成了”对不上,合起来就是“整体没完成”。实际进度必须是端到端的,任何单职能口径的“完成”都不算数。

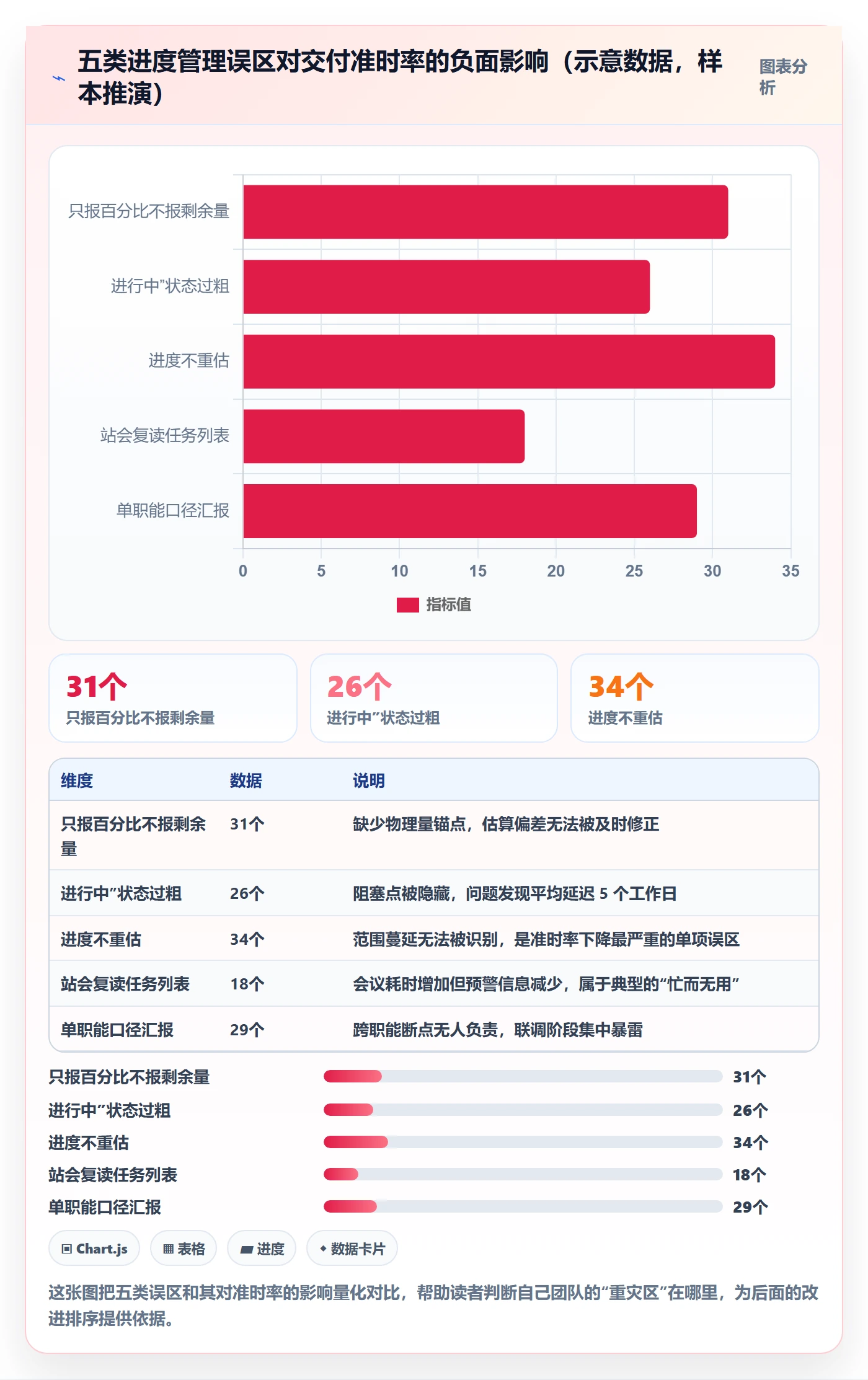

三、拆解常见误区:这些坑我几乎在每个团队都见过
下面这些误区,是我带团队和做顾问时反复撞见的。它们的共同特点是:看起来在管理进度,实际上在消耗团队。
1. 把“百分比完成度”当成核心指标
百分比的问题在于它没有单位。“完成 80%”里的 80% 是工时、是任务数、还是难度?一旦定义不统一,这个数字就失去比较意义。更糟的是,它给人一种“可精确管理”的错觉,让人忽略真正的物理量,还剩多少人天、还剩几个未验证任务。
2. 用“进行中”覆盖所有中间状态
一个任务从“开始写”到“写完自测”到“提测”到“验证通过”,中间有多个质变节点。如果全塞进“进行中”,你失去的不只是粒度,而是识别阻塞点的能力。真正该盯的是“卡在哪个节点、卡了多久”。
3. 只更新进度,不更新估算
很多人以为进度管理就是“填进度”。但实际进度的灵魂在于重新估算剩余量。你今天发现一个任务的剩余量从 2 天变成 5 天,这个信息比任何完成百分比都重要,因为它直接改变你对交付日期的判断。
4. 站会变成“复读机”
每天站会问“昨天做了什么、今天做什么、有没有阻塞”,成员照着任务列表念一遍,信息熵几乎为零。有效的站会应该只关注两件事:剩余量的变化,以及新增的阻塞。其余信息看板上有,不需要念。

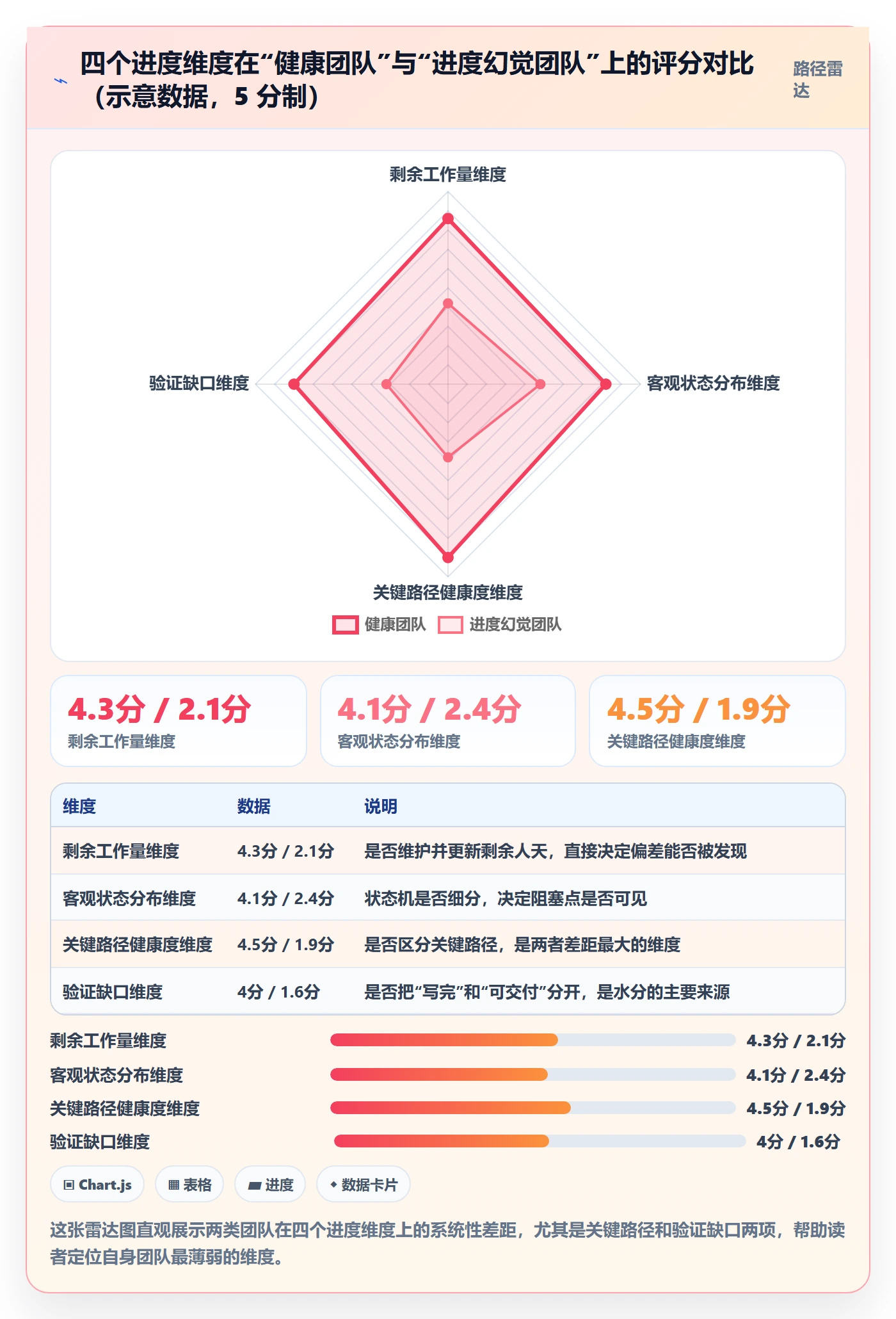

四、专业判断逻辑:实际进度应该由四个维度交叉验证
如果让我给“实际进度”下一个可操作的定义,它是这样一句话:在某个时间点,用剩余工作量、客观状态分布、关键路径健康度、验证缺口四个维度交叉验证后得到的一个区间判断,而不是一个精确数字。
注意两个关键词:区间判断和交叉验证。进度不应该是“70%”,而应该是“按期完成的概率大约 60% 到 75%,风险主要来自 X”。下面拆解这四个维度。
1. 剩余工作量维度
要求每个任务维护一个“剩余人天”,并且在做站会或周度校准按时更新。汇总起来就是团队的剩余总工作量,再除以团队的有效产能(注意是有效产能,不是名义人力),得到理论剩余周期。
这个方法我在多个 30 到 100 人团队里推行过,最直接的收益是“估算偏差从两周缩短到三天”,因为偏差会在每轮重估中被及时暴露,而不是拖到交付前。
2. 客观状态分布维度
不要只看“完成多少”,要看“堆积在哪里”。一个健康迭代的状态分布应该是平滑推进的:进行中数量有限、待验证数量受控、已完成持续增长。如果“待验证”数量持续膨胀,说明瓶颈在测试或评审环节,而不是开发。
3. 关键路径健康度维度
并非所有任务都同等重要。关键路径上的任务拖一天,整体延后一天;非关键路径的任务拖三天,可能毫无影响。实际进度必须区分“关键路径进度”和“整体进度”。很多团队盯着整体完成度自我安慰,却忽略关键路径已经滑了两周。
4. 验证缺口维度
“写完了”不等于“可交付”。未自测、未提测、未通过验收的任务,都是验证缺口。我把这个维度看作进度的“水分”,完成度减去验证缺口,才是真正的可交付进度。

五、具体案例:一个 120 人研发组织如何把进度偏差压到 10% 以内
2024 年初,我深度参与了一个 120 人研发组织的进度治理。这个组织做企业级软件,跨 8 个研发小组,交付节奏是双周迭代加季度大版本。改造前,大版本平均延期 23 天,团队对“到底什么时候能发”没有任何共识。
当时他们用的是一套通用项目管理工具,进度完全靠成员手动填百分比,管理层每周看一次汇总,信息已经滞后三四天。我们做的第一件事不是换工具,而是改口径,然后才引入平台支撑。最终他们选用了 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移,对于需要国产替代的团队来说是比较稳妥的选择。这里我更想讲的是方法,工具只是让它可执行。
1. 第一步:重建任务定义与验收标准
原来每个任务的描述是“接入支付接口”这种模糊表述。我们要求每个任务补上两样东西:可验证的完成标准(例如“接口在测试环境返回成功且覆盖 5 个异常分支”)和剩余人天。这一步做了两周,返工率很高,但它是后面所有度量成立的前提。
这里有个我自己的判断:不要试图一次把所有历史任务标准化,先标准化当前迭代和下一个迭代的任务即可。否则团队会被大量返工吓退。
2. 第二步:把状态机做成流程规则,而不是手填
我们在 PingCode 里配置了明确的状态流转规则:任务从“待处理”到“已完成”必须经过“自测通过”“提测”“验证通过”三个节点,且每次流转要么有产出物,要么有验收记录。状态不能被人为跳过。这样一来,“待验证”堆积量第一次变成了一个可见的预警指标。
3. 第三步:把固定节奏的重新估算写进流程
我们规定每周三下午做一次“剩余量校准”,每个任务负责人更新剩余人天,超过原估算 50% 的任务自动标记为“风险任务”,需要说明原因。这个动作看似增加了负担,但实际上把延期发现的时间点平均提前了 8 到 10 个工作日。
4. 第四步:用关键路径而非整体完成度做交付判断
在大版本里,我们单独标出关键路径任务链,每周只对这条链做深入评审。管理层看的不是“整体完成 78%”,而是“关键路径还有 14 个人天缺口,按当前产能预计延期 4 天,有两个缓解方案”。进度汇报第一次从“感觉”变成了“判断+选项”。

5. 结果与意外收获

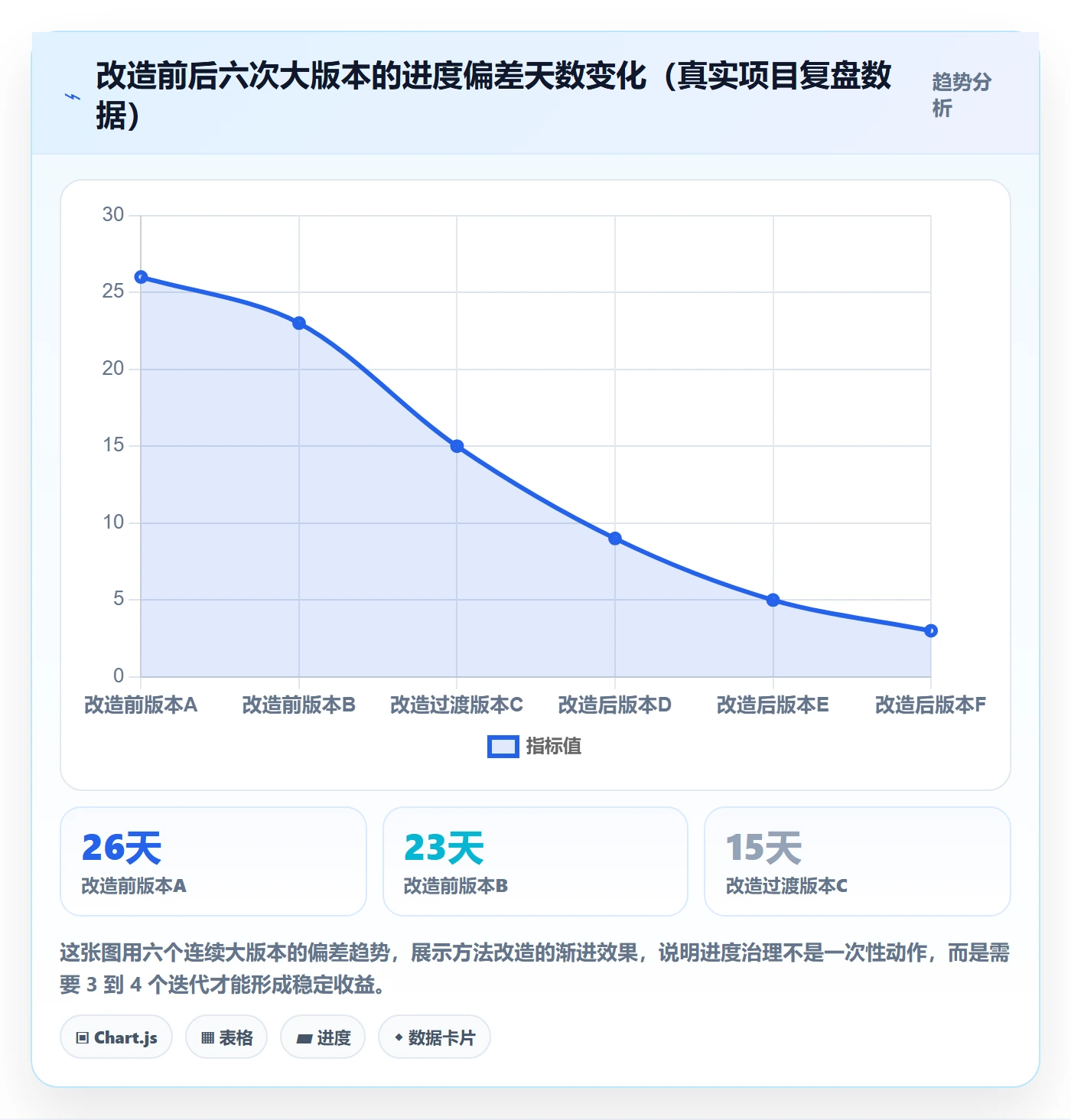

六个月后,这个大版本平均延期从 23 天压到 3 天左右,进度偏差控制在 10% 以内。但更让我意外的是两个副产品:第一,团队对“能不能按期”的共识度大幅提升,扯皮明显减少;第二,测试前置,缺陷发现时间提前,返工成本下降约三分之一。进度管理做好了,质量自然受益。
六、具体操作步骤:从零搭建可落地的实际进度体系
下面是可直接执行的步骤,我按落地顺序排好了。规模小可以简化,但顺序不要跳。

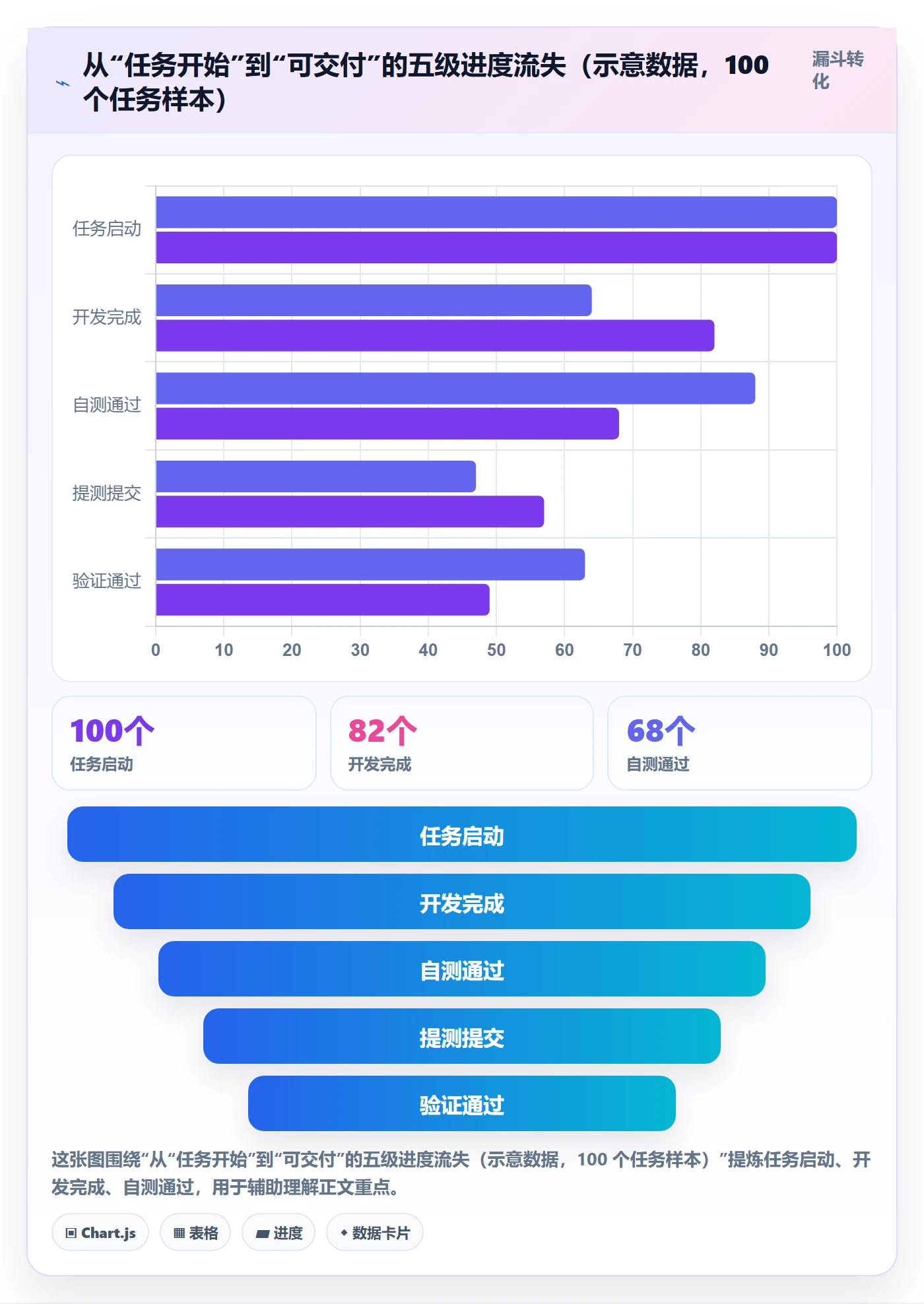

1. 统一进度口径(第 1 周)
- 明确“完成”的定义:写完了、自测通过、提测、验证通过,四者只认最后一项为真完成。
- 每个任务必须维护“剩余人天”,禁止只填百分比。
- 把“进行中”拆成至少“开发中 / 待自测 / 待提测 / 验证中”四个状态。
2. 建立状态机与流转规则(第 1 到 2 周)
- 在项目管理平台里配置状态流转,禁止跳状态。
- 每次状态流转要求有产出物或验收记录。
- 把“待验证任务数”设为看板上的一级预警指标。
如果平台配置能力有限,至少在流程文档里把规则写死,靠人和评审执行。但我的经验是,纯靠自觉的状态机,两周内就会失效,所以能上工具就上工具。
3. 固定校准节奏(第 2 周起持续)
- 每周一次剩余量校准,逐任务更新剩余人天。
- 偏差超过原估算 50% 的任务自动升级为风险任务。
- 每轮校准输出一个“按期完成概率区间”,而不是一个数字。
4. 识别并单独管理关键路径(第 3 周起)
- 在每个迭代/版本中标注关键路径任务链。
- 关键路径任务每天更新剩余量,其余任务按周更新即可。
- 进度汇报优先讲关键路径,再讲整体。
5. 建立验证缺口看板(第 3 周起持续)
- 统计未自测、未提测、未验收的任务量。
- 验证缺口超过阈值(例如关键路径上超过 5 个任务待验证)时触发预警。
- 把验证缺口纳入交付判断,作为“进度水分”扣除。

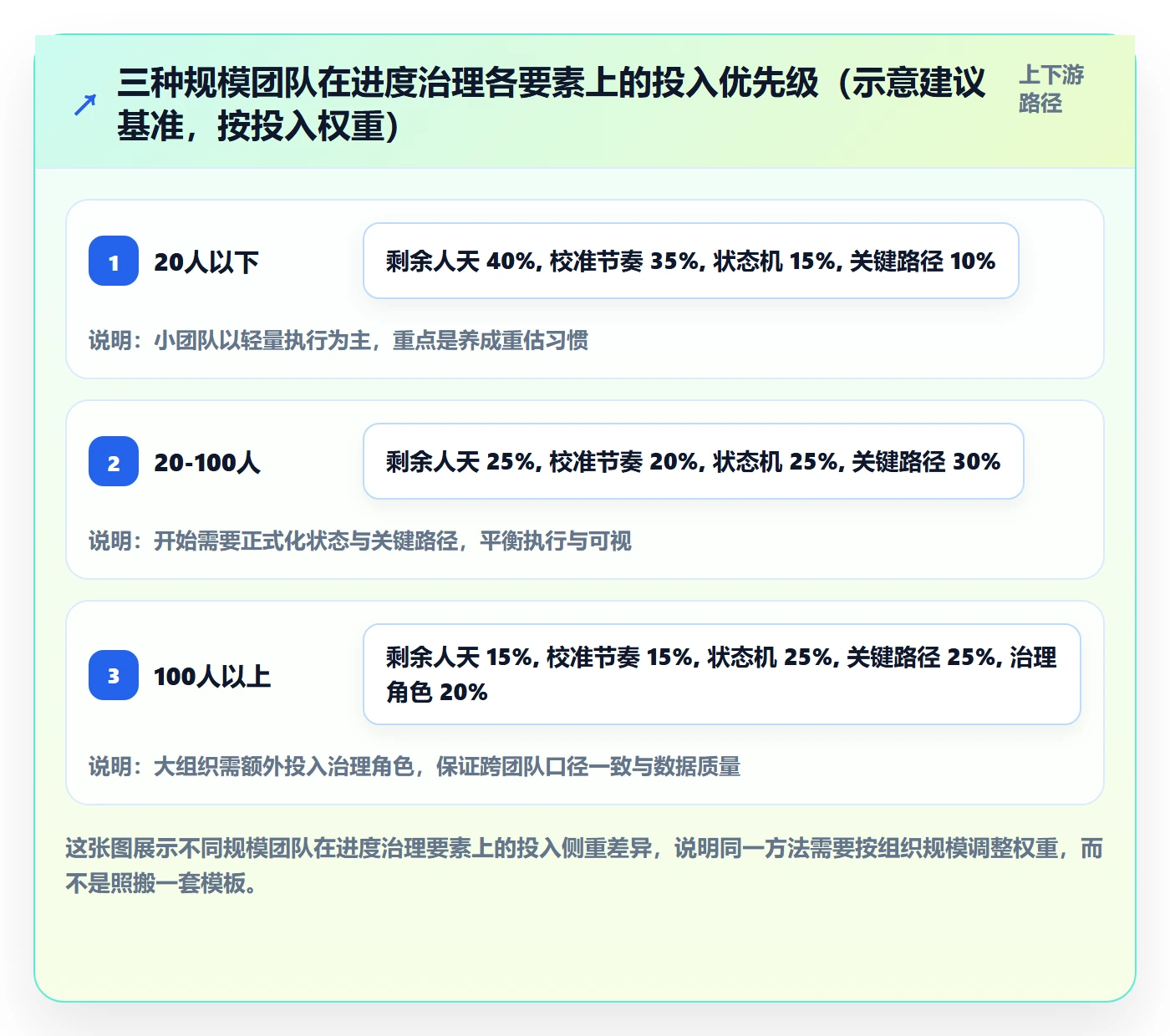

七、不同规模团队的落地建议
同一套方法,20 人团队和 300 人团队的落地方式完全不同。下面是我基于实际经验的分类建议。
1. 20 人以下小团队
不要上复杂平台。重点只做两件事:剩余人天 + 每周一次校准。状态机可以简化到三个状态,看板用最简单的方式维护即可。小团队的优势是沟通半径短,只要口径统一,进度准确性可以很快提升。
2. 20 到 100 人团队
这个规模开始出现跨职能断点,必须上工具支撑状态机和预警。关键路径管理和验证缺口度量要正式化。这个阶段最常见的失败是“每个小组各自为政”,所以需要统一的状态定义和统一的校准节奏,哪怕各组的任务类型不同。
3. 100 人以上组织
这个规模必须考虑平台能力、权限、私有化部署和数据合规。像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在这个阶段会更合适,因为你要的不只是看板,而是跨团队的进度聚合、权限隔离和可审计的状态流转。
同时,这个规模下一定要建立“进度治理”的固定角色,而不是指望每个组长自觉。没有专人负责口径和数据质量,三个月内数据一定会退化。

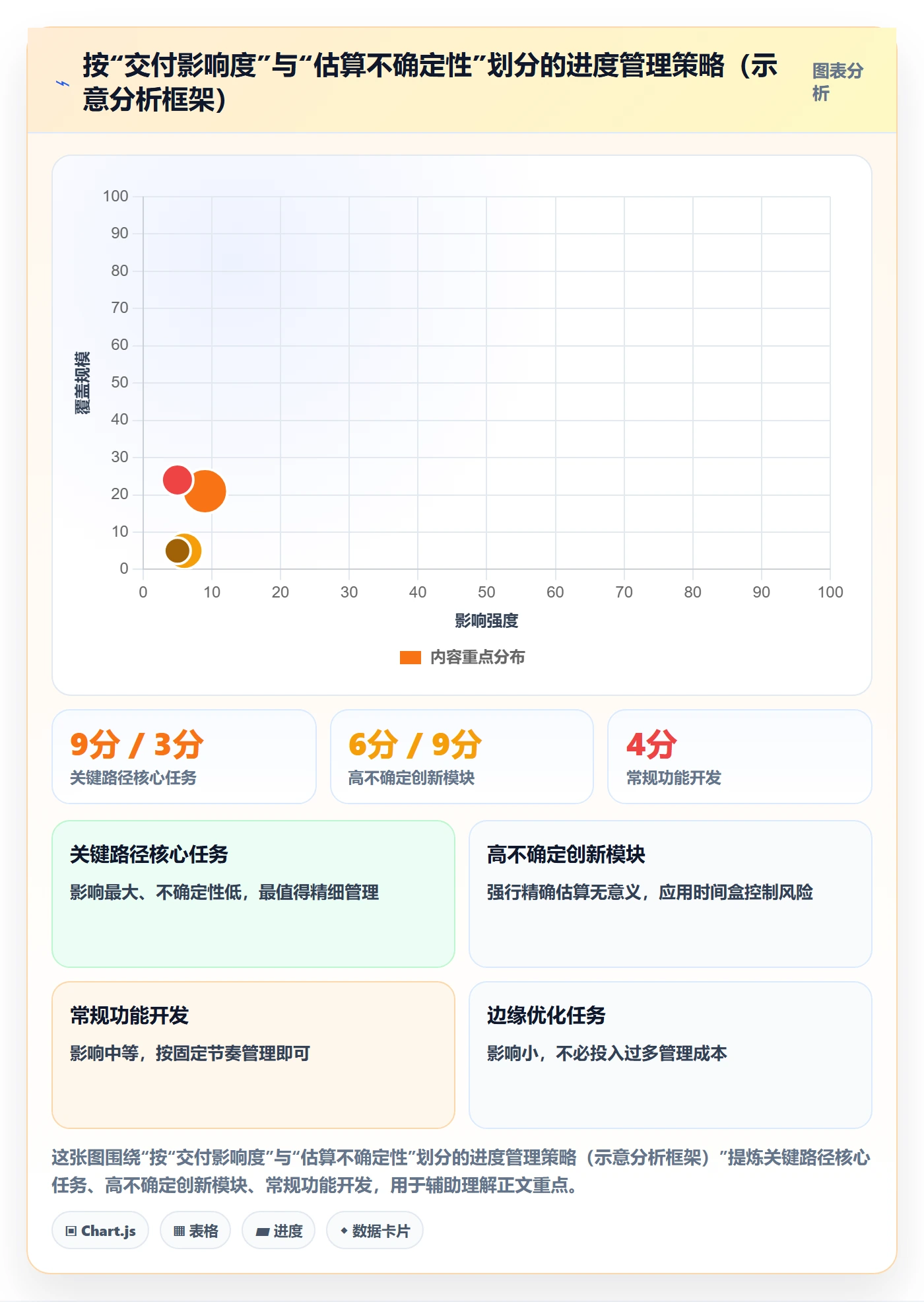

八、取舍:什么时候该追求精确,什么时候该接受模糊
进度管理最容易犯的错,是在不值得精确的地方追求精确,在必须精确的地方含糊。下面是我的取舍判断。
1. 该精确的地方
- 关键路径任务:必须精确到人天,每天更新。
- 验证缺口的阈值:必须明确数字,不能靠感觉。
- 对外承诺的交付日期:必须基于剩余量和产能算出区间,而不是拍脑袋。
2. 该接受模糊的地方
- 非关键路径的探索性任务:早期无法精确估算,强行精确只是浪费精力,按周粗估即可。
- 创新性、不确定性高的模块:应该用时间盒(timebox)而不是精确人天来管理。
- 整体完成百分比:本身价值有限,不必花力气精确到个位数。
3. 取舍的核心原则
精确度应该和“这个任务的偏差对交付的影响程度”成正比。影响越大越精确,影响越小越粗放。把有限的管理精力集中在关键路径和验证缺口上,是投入产出比最高的一种打法。

九、常见问题解答
1. 团队成员不愿意更新剩余人天怎么办?
这通常不是懒惰,而是把“重估”理解成了“承认自己估错了”。要把口径讲清楚:重估是发现新信息的正常动作,不是追责。我在团队里做过一个约定,只要在风险任务触发的当天说明原因,就不算问题;藏着不说导致延期才是问题。这条规则一立,参与度明显上升。
2. 剩余人天估算本身就不准,还有意义吗?
有意义,而且比百分比准确得多。剩余人天的价值不在于“一次估准”,而在于“连续估、看趋势”。单点可能不准,但一周一次的重估序列能反映出真实的收敛或发散趋势,这比任何静态百分比都有用。
3. 小团队没有专职测试,验证缺口怎么算?
把“自测通过”作为最低验证关口,用同伴交叉评审替代部分测试职能。关键是区分“写完”和“被验证”,哪怕验证只有一层,也要单独计数,不能混进完成度里。
4. 用了项目管理平台就一定能管好进度吗?
不能。平台解决的是“数据可见和执行一致”,解决不了“口径定义”和“团队习惯”。我见过把最好的平台用成进度幻觉的团队,也见过工具很朴素但进度很准的团队。先想清楚口径,再选工具,顺序不能反。
5. 进度经常延期,是不是就该加人?
大概率不该。延期通常是范围、验证缺口或关键路径阻塞三个原因之一,加人对这三者基本无效,反而增加协作成本。先用四维度找到真正原因,再决定是砍范围、清阻塞,还是调整节奏。
十、写在最后:进度的本质是“诚实”,不是“精确”
做了这么多年研发管理,我越来越确信一件事:实际进度管理追求的从来不是精确,而是诚实。一个团队可以估算得很粗,但只要每个数字都是真实反映当前认知的,它就能做出正确决策;反过来,一个团队即使估算得很细,只要数字是粉饰过的,它就一定会在某个节点崩盘。
所以如果你打算开始改,我建议你就从最小的一步做起:今天就把“完成 80%”换成“还剩 5 个人天”,然后问一句“这个剩下的数字,你有多确定”。这一句话,往往就是整个团队进度文化转向的起点。等你连续四周跑通了“剩余量 + 重估 + 验证缺口”这三件事,再考虑引入关键路径管理和平台化支撑,才是稳妥的推进顺序。
常见问题解答(FAQ)
1. 研发项目里「实际进度」到底按什么口径算才靠谱?
我之前带队汇报进度都是让每个人报个百分比,结果周会上所有人都说完成了80%,到了截止日集体变成「还差一点」。我也试过按已完成任务条数来算,但一个大重构和一个小文案混在一起,算出来的数字跟真实感觉完全对不上。到底应该用什么口径衡量实际进度,才能既真实又不用天天扯皮?
建议把「剩余工时」作为主口径,而不是完成百分比。具体做法是:任务拆到半天到三天粒度,每个任务录入初始预估工时,每天只更新一个字段,当前剩余工时(不是已花费工时)。实际进度 = 1 – 当前剩余工时总和 / 初始总工时。判断依据很直接:剩余工时的好处是「没干完就是没干完」,没给人留模糊空间;
而百分比是主观估计,人在被追问进度时会本能地报高,这是心理防御,不是态度问题。辅助口径可以配两个:对管理层用里程碑或交付物完成数,对复盘用周期时间的中位数。注意不要同时拿三套口径对外汇报,数字打架一次,你的数据可信度就没了,后面再准也没人信。
如果团队坚持用故事点,那就用已完成故事点除以总故事点,但这套只在任务同质化程度高的团队里才有效,跨模块混算一样会失真。
2. 任务拆到多细,进度才不会失真?
我们组以前任务卡写得特别大,一张卡叫「完成订单模块重构」挂了整整两周,前十天的进度都是0,最后两天突然变成100%,我完全看不出中间有没有卡住。后来我要求大家拆细,又变成每天几十条任务,光更新就累得不行。这个颗粒度到底怎么把握?
把单任务控制在0.5到3天之间,也就是4到24小时,超过3天的任务必须再拆一层。判断依据有两条:一是超过3天的工作大概率包含你事先没想到的子问题,拆分的过程本身就是一次风险识别;二是单任务超过一周,进度信号就太稀疏了,等你发现问题时通常已经没有补救时间了。
落地时用一个简单标准卡:拆到「一个人、一个交付物、一个验收标准」为止,这三条缺任何一条就说明还得拆。但不要拆到小时以下,那不是任务拆分,那是记流水账,维护成本会直接吃掉你从细化里得到的所有收益。
还有一种情况:如果某个任务确实拆不动,比如在等第三方接口,那就把它标记成阻塞态,用阻塞天数单独跟踪,而不是硬塞一个进度数字进去。
3. 实际进度落后多少才该介入?介入后第一步做什么?
我踩过一次大坑:周报里进度一直显示绿灯,直到上线前两周才发现核心链路根本跑不通。复盘的时候才看到,其实第三周就已经落后20%了,但当时没人觉得这个数字值得上报。所以我很想知道,偏差到什么程度才算该报警,报警之后第一步到底该干什么?
先设分级阈值:偏差在10%以内属于正常波动,团队内部消化,不要惊动上层,过度反应会消耗信任;偏差在10%到20%之间,需要项目负责人在周会上明确提出来,并给出追赶方案和追赶后的复查时间点;偏差超过20%,或者虽然总量没到20%但连续两周偏差都在扩大,必须升级,同时触发范围、时间、资源三选一的决策。
判断依据是:10%以内的落后靠个人加几天班能补回来;超过20%通常意味着当初的预估本身就错了,靠加班补不回来,继续硬扛只会把问题推到上线前。介入的第一步不是催进度,而是问三个问题,卡在哪、卡了几天、需要什么支持,把阻塞项拆成可执行的动作,每一条指定责任人和截止时间。
另外记住一点:趋势比单点更重要,两个点连成的上升曲线,比一个孤立的20%更值得你警惕。
核心关键词
文章包含AI辅助创作:进度管理如何做好实际进度?研发团队实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/413310
读者评论
剩余人天重估这条我们试过三个月,前两个月确实能提前发现偏差,第三个月开始就变味了,大家统一填1天,因为重估本身也要花时间估算。感觉这套方法对任务粒度要求很高,一个任务超过5人天,重估就变成另一种拍脑袋,还不如拆小任务本身有效。
文中的偏差率对比图看着很有说服力,但底下标了是6个团队样本推演,实际引用时容易被当成通用结论。我们自己复盘延期项目,偏差主要还是跟需求变更频率和任务粒度相关,采集方式的影响没那么单一,换问法解决不了需求反复改的问题。
状态机那段最认同,但落地时真正的卡点不在开发端。开发愿意点提测,测试这边排期排不上,任务就全堆在待验证里,等于又造了一个黑洞。文章说待验证要受控,可这得能推动测试和运维的资源才算数,光改流程规则没用。
