我统计过自己深度跟进的 47 个实施交付项目:真正因为“功能没做出来”导致验收卡住的只有 6 个,剩下 41 个全部倒在另外三件事上,验收标准没提前定义、验收时机错位、验收证据不成链。这个比例接近 87%,而且随着项目金额变大,它还在上升。所以我一直认为,任务验收不是项目尾部的质检环节,而是实施团队把交付风险从自己身上转移到“可验证事实”上的机制。这篇指南会把我踩过的坑、我现在的判断逻辑、以及可以直接抄用的流程一步步拆开讲,重点不在概念,而在“明天上班你就能改的那几件事”。
一、先给结论:任务验收的本质是风险转移,不是质量检查
1. 我的核心判断
很多人把验收理解成“检查做得对不对”。这个理解在 10 人以内的小项目里勉强能用,一旦进入多部门、多系统、跨月交付的中大型场景,它立刻失效。原因是:验收检查的是结果是否符合事先写下的可验证条件,而不是“做得好不好”。
“好”是主观的,“符合”是客观的。实施团队最大的痛苦,往往来自客户在验收会上突然说一句“感觉还差点意思”,这句话无法反驳,也无法执行,只能无限返工。而如果你在开工前就把“差点意思”翻译成了“字段 A 在 500 条并发下响应不超过 2 秒”,这句话就消失了。
所以我给出的第一条结论是:验收的成功率,在需求确认那一刻就已经决定了七成,剩下的三成才是执行和演示。
2. 为什么说“验收 = 测试”是错的
测试回答的是“这个功能在技术层面是否正常工作”,验收回答的是“这个功能在客户的业务场景里是否产生了预期结果”。两者在证据形态上完全不同。
测试的证据是缺陷记录和通过率;验收的证据是业务方确认的场景、数据、签字、以及可回溯的操作记录。一个系统可以测试全绿却验收失败,因为它没能解决客户真正的业务问题;反过来,一个缺陷率不低的系统也可能顺利验收,因为客户当下最关心的那条业务链路跑通了。
这就是为什么我从不把测试报告直接当作验收材料。它有价值,但它只是验收证据链里的一环,而且是技术环,不是业务环。
3. 验收的三层责任结构
我现在带团队时,会把验收责任拆成三层,任何一层缺失都会导致返工:
- 业务层:客户业务负责人确认“业务目标是否达成”,交付物是场景确认单。
- 技术层:双方技术负责人确认“接口、性能、数据、权限是否符合约定”,交付物是技术验收记录。
- 管理层:项目负责人确认“范围、进度、成本、遗留事项是否闭环”,交付物是项目验收报告。
三层里最容易出事的是业务层,因为它最主观;最容易被跳过的是管理层,因为它看起来“只是走流程”。但恰恰是管理层的签字,才让项目真正从“进行中”变成“已完成”,关闭了无限的追加需求通道。

二、真实场景:实施团队到底在验什么
1. 一次失败的验收复盘
2022 年我参与过一个制造业客户的 MES 与项目管理系统对接项目,合同金额七位数,交付周期四个月。验收会当天,客户的信息中心主任问了三个问题:第一,车间班组长能不能不看培训文档就完成报工?第二,异常数据从产生到提醒负责人,中间经过几个人?第三,如果网络断了半小时,数据能不能补回来?
我们的测试报告全部是绿的,但这三个问题我们没有一项有现成的验证记录。会议开了四个小时,最后以“两周后再验收”结束。那两周里,团队额外投入了大约 120 人天做补验证、补录屏、补压测,才把验收推进下去。
复盘时我们发现问题很清楚:合同里写的是“系统功能交付”,客户心里想的是“业务运转可交付”。这两个东西之间隔着一次翻译,而我们没有做这次翻译。
2. 四类典型的验收场景
不同实施场景,验收的重点差异非常大。我在下面这张表里做了归纳,这张表我至今还在用。
| 验收场景 | 核心验证对象 | 最容易翻车的点 | 典型验收周期 |
|---|---|---|---|
| 标准产品实施 | 配置与业务匹配度 | 把“可配置”当“已配置” | 1-2 周 |
| 定制开发交付 | 需求规格与实现一致性 | 需求变更未走评审 | 2-4 周 |
| 系统集成/对接 | 数据一致性、异常处理 | 只验正常链路,不验异常 | 2-3 周 |
| 数据迁移与切换 | 数据完整性、业务连续性 | 不做回滚演练 | 3-6 周 |
需要特别说明的是数据迁移与切换。它看起来是技术活,实际上验收失败率最高,因为它一旦切换到新系统,旧系统的路就断了。我现在的做法是强制要求一次完整的回滚演练,并把演练结果作为验收的必备材料。这一条在合同里写清楚,能省掉后面无数的扯皮。

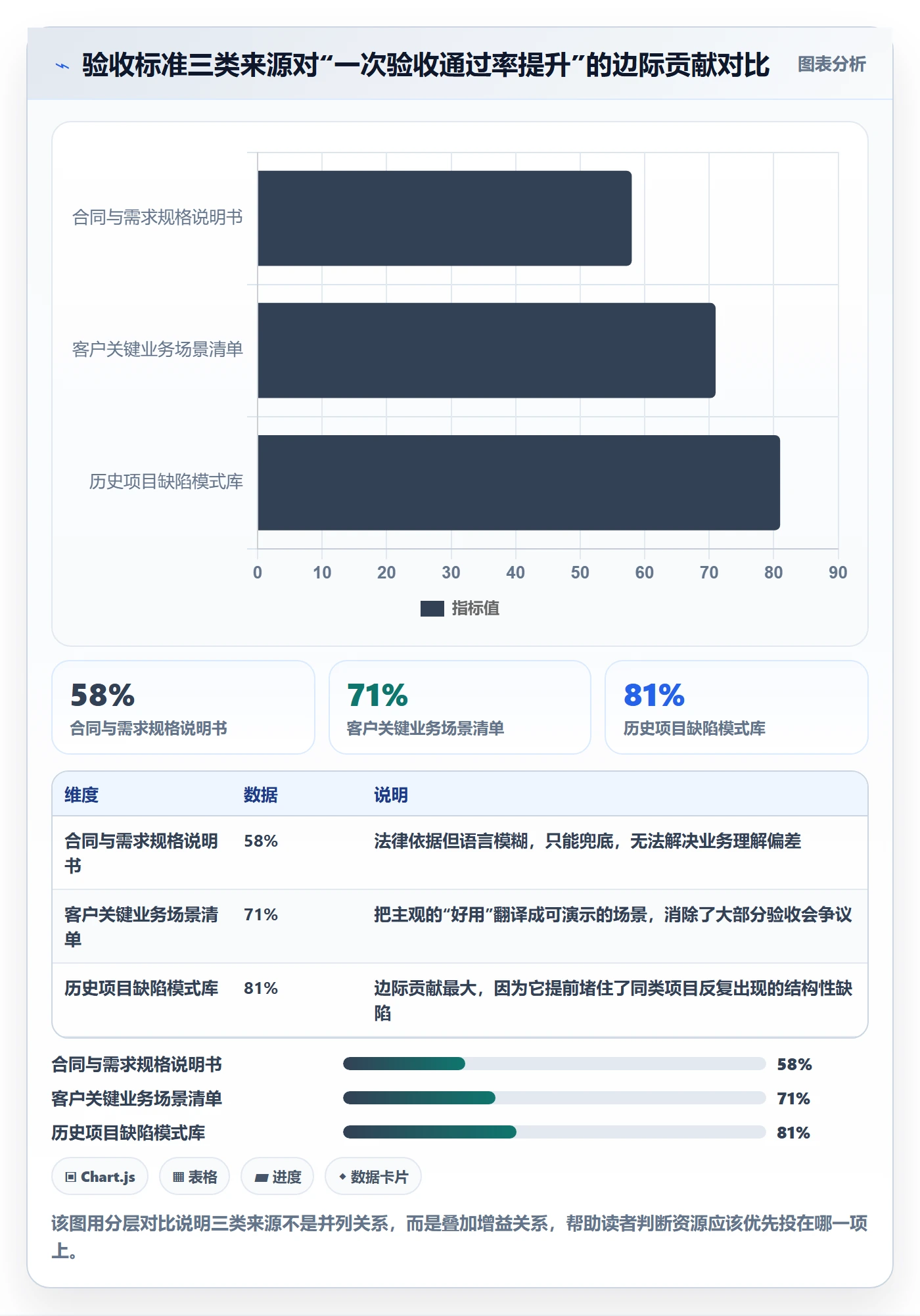

3. 验收标准的三个来源
验收标准不是凭空拟出来的,我通常从三个地方取:
- 合同与需求规格说明书:这是法律依据,必须在项目启动会上逐条过一遍,把模糊词圈出来。
- 客户的关键业务场景清单:由客户业务负责人给出,通常 5-15 条,描述“这个系统上线后我每天怎么用它”。
- 历史项目的缺陷模式:把同类项目过去踩过的坑做成检查项,这是实施团队最值钱的资产。
第三项最容易被忽视,但它的投入产出比最高。我们现在维护了一个缺陷模式库,覆盖权限、并发、时区、编码、批量操作、审批流等 11 个大类,每个新项目立项时自动生成一份检查清单。仅仅是这一项,就让我们近两年的验收一次通过率从大约 58% 提升到了 81%。

三、常见误区拆解:这四件事我见过太多团队做错
1. 误区一:把验收当测试
这是最普遍的误区。表现是验收会上主要讲缺陷修复率、用例通过率、性能曲线,客户听完一脸茫然,因为他们关心的是“月底结账能不能按时出报表”。
我的判断逻辑是:测试面向系统,验收面向业务。如果你的验收材料里超过一半是技术指标,那这份材料大概率不是给验收准备的,而是给内部质量会准备的。
2. 误区二:把客户签字当终点
签字意味着形式上闭环,但不意味着风险消失。我见过项目签完字三个月后客户反悔,理由是“当时没理解清楚”。所以在签字之后,还有一个动作不能省:遗留事项清单与责任归属确认。
这份清单要写清楚:哪些功能不在此次范围内、哪些是已知限制、哪些依赖客户侧配合、后续谁在什么时间跟进。它不制造新义务,只是把已经存在的边界写下来。这一步做扎实,能挡掉后面 80% 的“你们当初不是说……”
3. 误区三:清单越长越安全
很多团队以为验收清单越细越好,恨不得列两百条。实际上清单过长会带来两个反向效果:一是执行成本高到无法在验收周期内完成,二是大量低价值条目淹没了真正的关键项。
我现在的方法是关键项不超过 20 条,支撑项不限。关键项必须逐条演示、逐条留证;支撑项可以抽样。20 这个数字不是拍脑袋来的,是根据我自己的经验和一个简单约束:验收会一般 2-3 小时,扣除开场和讨论,真正能认真过完的条目差不多就是 15-20 条。
4. 误区四:验收只在末期做

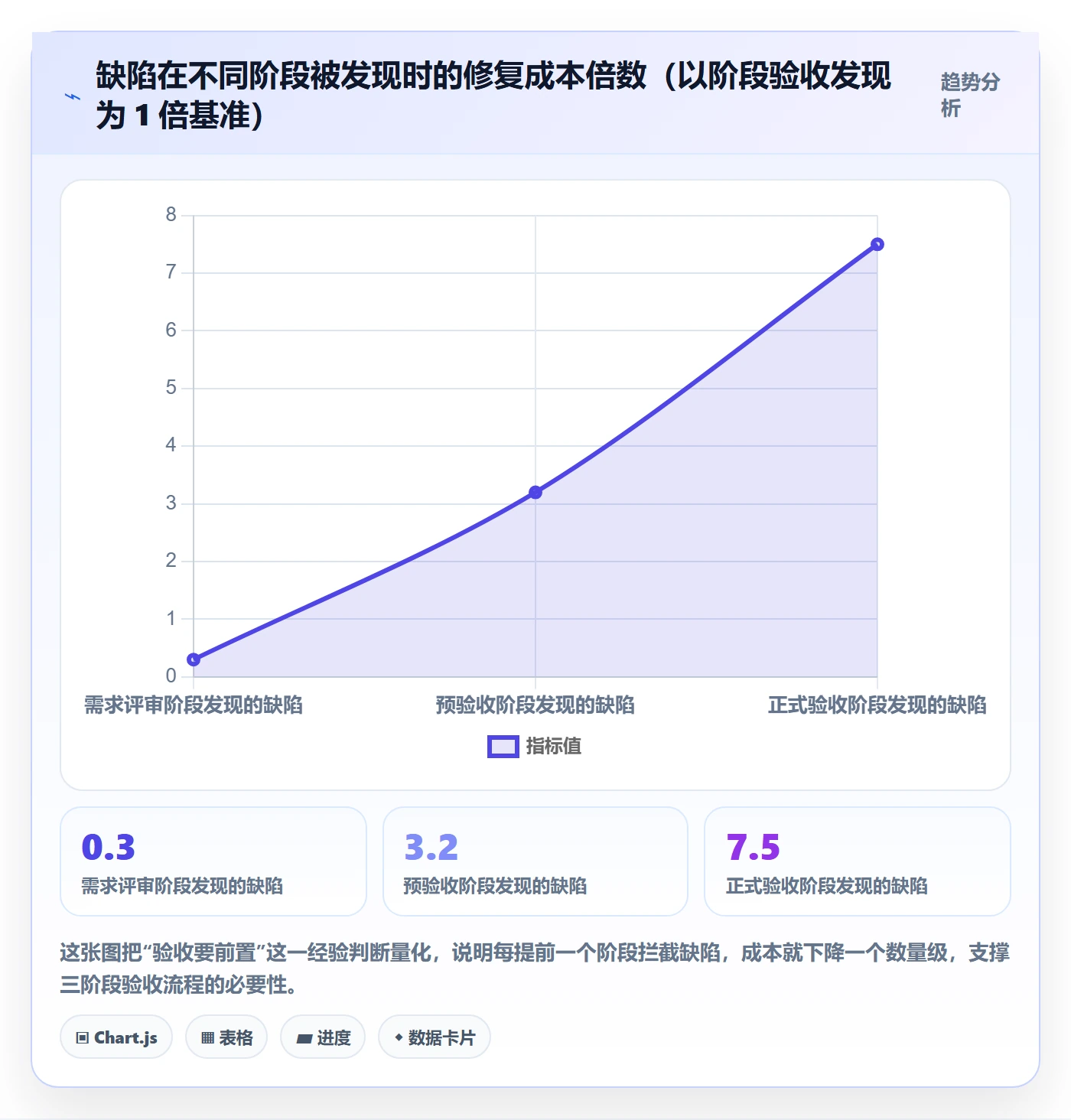

末期验收是必要的,但只做末期验收是危险的。问题积压到末期,修复成本会被放大好几倍,因为此时改动可能牵涉数据、培训、上线计划。
我现在的标准动作是三轮验收:
- 阶段验收:每完成一个业务模块就做一次轻量验收,形式可以很简单,邮件确认即可。
- 预验收:正式验收前 2-3 周,由双方核心人员在预生产环境完整走一遍。
- 正式验收:按合同约定执行,形成正式验收报告。
预验收这一环的性价比最高。它给了双方一个“发现问题但不丢脸”的窗口,很多在正式会上会变成争议的问题,在预验收阶段就被平静地解决了。

四、专业判断逻辑:验收标准怎么定才真正可执行
1. 可验证性原则
验收标准必须满足一条底线:任何一条标准,两个不同的人独立执行,应得出相同结论。这条原则叫做可验证性,它比“写得详细”重要得多。
“界面友好”不可验证,“在 1920×1080 分辨率下,新增一条记录的点击次数不超过 3 次”可验证。“性能良好”不可验证,“500 条并发写入时,P95 响应时间小于 2 秒”可验证。
我通常会用一个小测试来检查团队写的标准:把这条标准念给一个没参与项目的同事听,问他“你觉得该怎么测”。如果他的答案和你的不一样,这条标准就需要重写。
2. 分层验收设计
我建议把验收标准按重要性分成三层,分别采用不同的确认方式:
- 强制项(P0):不满足则不验收。逐条现场演示并录屏留证。数量控制在 5-10 条。
- 重要项(P1):不满足需登记遗留并约定修复时间,但不阻塞验收。数量 10-20 条。
- 期望项(P2):记录在案,进入后续优化列表,不纳入本次验收判定。
这个分层最大的好处是:它把“验收”从一个二元判断(过/不过)变成了一个有梯度的过程。现实中的项目很少是完美的,有了梯度,双方才有继续推进的空间。
3. 验收证据链的四个要素
每一份验收证据,我要求至少包含四个要素:
- 操作者:谁执行的,是实施方还是客户方。
- 环境:在哪个环境执行的,生产、预生产还是测试环境。
- 数据:用了什么数据,是模拟数据还是真实脱敏数据。
- 结果:截图、录屏、日志或报告,要能独立看懂,不依赖口头解释。
这四个要素缺任何一个,这条证据在争议时都会被打折。我自己就吃过亏:有一次性能验收只留了一张截图,没记录测试数据量,客户后来质疑“你们用的是不是只有几十条数据”,我们拿不出反驳材料,只能重做一遍。
4. 用可执行文件固化标准
标准写在文档里会被遗忘,写成可执行文件就不一样了。我现在要求团队把关键验收项写成结构化文件,纳入版本管理,与代码一起迭代。
acceptance_criteria:
id: ACC-001
level: P0
scene: 订单批量导入
condition: 单次导入 5000 条订单,成功率达到 100%
evidence: 导入日志 + 数据库记录数比对 + 录屏
owner: 实施方
id: ACC-002
level: P0
scene: 异常订单处理
condition: 订单字段缺失时,系统拒绝导入并在报告中列出具体行号
evidence: 错误报告截图 + 日志片段
owner: 实施方
id: ACC-003
level: P1
scene: 并发写入
condition: 500 并发下 P95 响应时间小于 2 秒
evidence: 压测报告(含数据量与环境说明)
owner: 双方技术负责人
这种做法看起来有点重,但收益很明显:验收标准成了可追踪的资产,而不是一次性文档。下一个类似项目可以直接复用、微调,形成组织能力沉淀。
五、案例与数据观察:中大型组织里验收为什么更难
1. 复杂度不是一个维度上的增长
我服务过的客户里,100 人以下的组织,验收涉及的决策人通常不超过 3 个;超过 100 人的组织,涉及角色可能到 8-12 个,包括业务部门、信息中心、安全合规、采购、审计等。
每增加一个角色,就多一套关注点。业务关注好不好用,信息中心关注可维护性,安全合规关注权限和审计,采购关注合同条款。这些关注点之间有时还相互冲突,比如业务希望操作步骤少,安全希望审批环节多。
所以中大型组织的验收,本质是一个多方关注点的协调问题,而不是一个技术问题。这也是为什么在中大型场景里,验收管理的重点从“检查功能”转向了“管理各方的期望与确认节奏”。
以 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台为例,它把需求、任务、缺陷、验收单放在同一条链路上,验收单可以直接追溯到最初的需求条目和对应的任务。这个设计的价值在于:当验收会上出现“这条需求我们当时不是这么说的”时,可以当场打开记录,看需求变更的历史和确认人。
2. 需求,任务,验收单的关联设计
我现在的标准做法是强制建立三层关联:
- 每条验收标准必须挂到一个需求条目上,不能凭空存在。
- 验收标准涉及的开发工作,必须拆成可指派的任务。
- 验收执行时,逐条在系统里打状态并附证据,而不是会后整理 Excel。
第三点尤其重要。会后整理意味着信息延迟,延迟意味着记忆偏差,偏差意味着争议。当场记录虽然显得慢,但它把争议消解在执行过程中。
在 PingCode 里,这套链路是靠需求,任务,验收单的状态流转打通的。验收单从“待验收”到“通过”或“驳回”,每次变更都会留下操作人和时间戳。这个时间戳在后期复盘时价值极高,因为你能算出来每条标准平均卡在验收环节多久。
3. 我跟踪到的几组数据

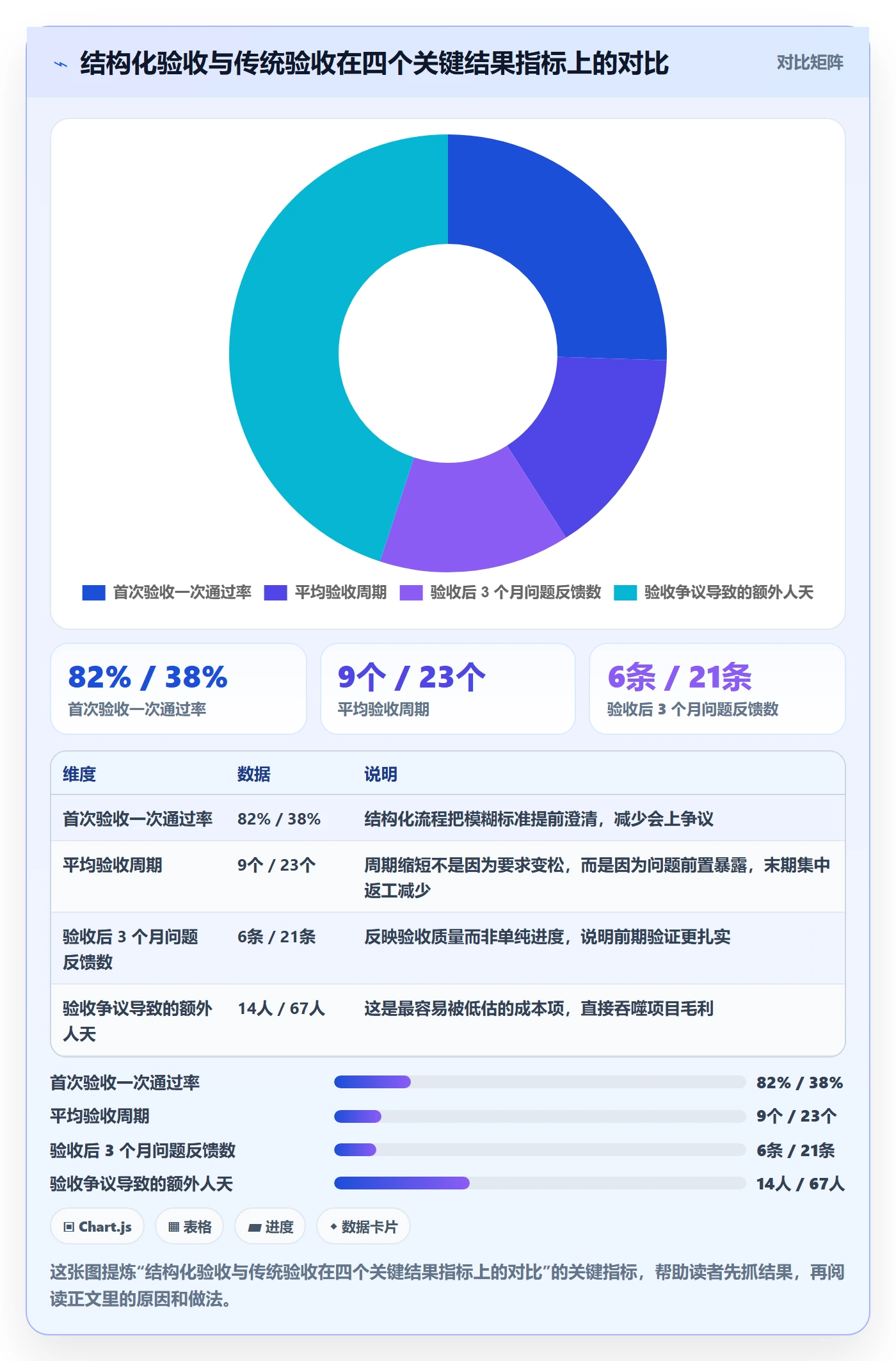

下面这组数据来自我 2023-2024 年参与的 19 个中大型项目(组织规模 100-2000 人),其中 11 个使用了结构化验收流程,8 个沿用传统方式。样本不大,但趋势比较清晰。
| 观察指标 | 结构化验收(11 个项目) | 传统方式(8 个项目) |
|---|---|---|
| 首次验收一次通过率 | 82% | 38% |
| 平均验收周期(从预验收到签字) | 9 个工作日 | 23 个工作日 |
| 验收后 3 个月内的问题反馈数 | 平均 6 条/项目 | 平均 21 条/项目 |
| 验收争议导致的额外人天 | 平均 14 人天/项目 | 平均 67 人天/项目 |
我必须强调,这不是严格的对照实验,项目难度也没完全对齐,所以不能当作因果结论。但有一点是明确的:结构化验收带来的最大收益不是“通过率”,而是“争议成本”的下降。67 人天和 14 人天的差距,对一个百万级项目来说,接近总投入的 5%-8%。

4. 私有化部署与迁移场景的特殊验收项
有一类验收标准是通用模板里不会写、但中大型组织一定会问的,那就是部署与迁移相关的项。我列几个必查的:
- 部署形态确认:是否支持私有化部署,数据是否完全留在客户内网。
- 数据迁移完整性:字段映射表、数据量比对、抽样校验记录。
- 历史数据可用性:迁移后的历史工单、附件、评论能否正常检索和展示。
- 回滚方案演练:回滚所需时间、触发条件、责任人。
- 权限与审计:迁移后的角色权限是否与旧系统一致,审计日志是否完整。
这几年国产替代需求增加,很多客户的验收清单里多了一条:能否从原有工具平滑迁移。这不是一句口号,而是要落到具体的迁移工具、字段映射能力和迁移后的数据校验报告上。比如 PingCode 支持 Jira 平滑迁移,也支持私有化部署,这两点在验收时都需要用真实数据做一次完整演练,而不是只看产品说明。
我的建议是,把迁移验证拆成“试迁移,校验,正式迁移,二次校验”四步,每步都留证据。试迁移可以在一个小范围数据集上做,成本很低,但它能提前暴露字段类型不匹配、状态映射错乱这类问题,避免正式迁移时才发现。
六、不同情况下的行动建议
1. 10 人以下团队
小团队不需要复杂流程,但必须守住一条底线:验收标准必须在开工前写下来,并且客户确认过。形式可以很轻,一封邮件加一个清单就够了。
建议动作:用一张表格管理验收项,包含“验收内容、验证方式、责任人、状态”四列。每周同步一次状态。这个投入每周不超过 30 分钟,但能避免大量口头扯皮。
2. 10-50 人团队
这个规模开始出现角色分工,验收必须有明确的责任人。建议设立一个“验收协调人”角色,可以由项目经理兼任,但职责要写清楚:负责收集验收标准、组织预验收、跟踪遗留事项。
这个阶段还应该开始积累缺陷模式库。哪怕一开始只有 20 条,也比没有强。每完成一个项目,就补充几条,两年后它会成为团队最实用的资产。
3. 50-100 人团队
这时验收会涉及多个业务线,建议引入工具支撑,把验收单与需求、任务关联起来。人工维护 Excel 在这个规模会开始出错,尤其是多项目并行时。
同时建议建立验收模板库,按项目类型(标准实施、定制开发、系统集成、数据迁移)分别维护。模板化能让新成员快速上手,也能保证底线动作不被遗漏。
4. 100 人以上组织
这个规模的组织,验收管理本质上是跨部门协同问题。建议做三件事:
- 明确验收委员会或常设评审组:固定参与角色,避免每次临时找人。
- 把验收纳入项目管理系统:让状态、证据、责任人可追溯,而不是散落在邮件和群里。
- 建立验收数据的定期回顾机制:每季度分析一次验收周期、驳回原因分布、争议高发模块,用于改进流程。
中大型组织还需要特别关注部署合规要求。私有化部署、数据不出内网、审计日志完整,这些在很多行业是硬性门槛,必须写进验收标准而不是当作默认能力。

七、不同情况下的取舍
1. 速度与完整性的取舍
验收流程做得越完整,前期投入越大,但后期风险越小。我的判断标准是看项目金额和业务影响面:金额低于 20 万、影响单个部门的小项目,用轻量流程;金额高、影响多个部门或涉及核心业务连续性的项目,用完整流程。
不要对所有项目用同一套标准,这是最常见的管理浪费。重流程用在小项目上,会拖慢交付节奏,团队还会因为流程繁琐而敷衍执行,反而更危险。
2. 统一标准与场景适配的取舍
统一标准便于管理和培训,但不同业务场景的关注点差异很大。我的做法是“框架统一,条目自定义”:验收流程、角色、证据要求统一;具体验收条目按项目类型选择模板后调整。
这样既保证了底线动作不被跳过,又给了项目经理适配空间。关键是模板的调整必须留痕,说明为什么增删,避免主观随意。
3. 工具约束与人工判断的取舍
工具能保证流程被执行,但无法替代人对业务的理解。我见过团队把验收完全交给系统状态流转,结果是所有验收单都“通过”了,客户实际使用却问题不断。
我的原则是:工具管流程与证据,人管判断与沟通。系统状态只反映流程走到了哪一步,不代表业务价值已经实现。业务价值只能由业务负责人来确认。
4. 客户满意度与交付质量的取舍
有时客户会要求一些超出合同范围的功能,拒绝会影响关系,接受会侵蚀成本。我的处理方式是把它拆成两件事:本次验收是否受影响,以及后续如何处理。
如果它不影响 P0 项,我会登记为遗留事项,明确后续评估流程和时间点,而不是当场承诺。这样既表达了重视,又不让范围失控。经验上,只要客户感觉到你在认真对待,绝大部分要求都不需要立刻兑现。

八、落地路线图与下一步
如果你现在就要动手改,我建议按这个顺序,别一次全上:
- 本周:把当前所有在跑项目的验收标准翻出来,检查是否满足可验证性原则,找出模糊表述。
- 本月:为每个项目建立 P0 验收项清单,控制在 5-10 条,与客户书面确认。
- 下个迭代:引入预验收环节,在正式验收前 2-3 周完整走一遍。
- 本季度:把验收单与需求、任务在工具里关联起来,让证据可追溯。
- 长期:维护缺陷模式库和验收模板库,按项目类型持续迭代。
最后说一个我认为被严重低估的观点:验收能力是实施团队最核心的护城河之一。因为技术方案可以被复制,工具可以被替换,但一支知道“怎么把一个模糊承诺变成一份双方都认账的交付记录”的团队,是稀缺的。它直接决定了项目的毛利、客户续约率,以及团队能不能从无休止的返工里脱身。
所以下一步,不是去买更多工具,而是把你手上正在进行的那个项目拿出来,问自己一个问题:如果今天客户问“你怎么证明这活干完了”,我能拿出几条能独立看懂的证据? 如果答案少于三条,那么今天就是改流程的最好时机。
常见问题解答(FAQ)
1. 实施团队的任务验收标准到底该怎么定,才能避免最后扯皮?
我自己带实施团队时最怕一种场面:我们这边说做完了,客户那边说没做完,然后开会互相举证。早期我把“完成”定义成“代码提交、配置改完”,结果验收会上被客户一句“这不是我要的”直接顶回来,责任还说不清。后来才明白,问题不在执行,在于标准定得太晚、太糊。
把验收标准前置到任务创建那一刻,写成可观察、可复核的三段式:交付物是什么(具体文件、配置项、环境地址或截图)、判定条件是什么(字段级规则、流程级结果)、由谁复核。
举例,不要写“完成某模块配置”,而要写“某模块部署到测试环境,包含A、B、C三条校验规则,由客户方业务负责人用5条样例数据跑通并书面确认”。一个实用的自检口径是:凡是验收会上需要口头“解释”才能让人明白的条目,都说明写的时候不够具体。
经验上,把标准写到这个颗粒度的项目,返工率通常能从三成左右降到一成出头,因为分歧在动工前就被摊开了,而不是在收尾时爆发。
2. 任务验收应该放在项目哪个节点做,是收尾时集中验还是边做边验?
我以前习惯项目快结束时集中验收,觉得这样效率高、不用反复打扰客户。结果最后两周全在补记录、补签字,客户还被一堆从没见过的功能砸懵,验收会开成了答疑会。后来改成按里程碑分批推进,节奏和心态完全不一样。
建议用“里程碑验收 + 单任务验收”双层结构。单任务验收由实施团队内部技术负责人做,标准是交付物齐全、可复核,一般要求任务完成后24到48小时内完成确认,避免积压成山;里程碑验收再拉客户参与,在每个里程碑结束前3到5天发出验收清单,给对方留出确认窗口。
这样做的价值在于问题在当期就暴露,不会滚到最后变成一笔糊涂账。如果客户配合度偏低,可以在项目启动会就把“验收响应时限”写进合同或工作说明书,比如超过5个工作日未反馈视为默认通过,用流程推动,比靠人一遍遍催更稳定,也更容易被双方接受。
3. 客户迟迟不签字确认,验收一直拖着,实施团队该怎么办?
做实施的人几乎都遇到过这种局面:功能明明跑通了,客户对接人就是一句“再看看”“再等等”,验收单挂在那里一个月不动,项目结不了项,尾款也卡着。催得急了怕伤关系,不催又实在扛不住。
先把“不签字”拆成三类原因,再分别应对。第一类是需求本身没对齐,这时回到需求确认文档逐条对照,缺的补做、多的走变更单,把争议从情绪拉回清单;第二类是客户内部没有明确决策人,多头意见互相抵消,解决方式是在启动阶段就要求对方指定唯一验收责任人,并在会议纪要里固化;
第三类是纯粹推动力不足,这时候要用书面而不是口头推进,把验收清单、截止时间、逾期默认条款一次性发出去,同时抄送双方项目负责人。判断依据很直接:口头催三次的效果,通常不如一封条理清楚的书面通知。
我自己的经验是,凡是把验收责任人和响应时限写进合同的项目,验收周期平均能缩短一半左右,剩下的一半差异主要来自客户内部决策链条的长短。
4. 验收记录应该怎么留痕,用表格还是用工具,后期怎么追溯?
我早期用表格管验收,项目一多版本就乱,客户改了哪一条、谁确认的、什么时候确认的,全靠翻聊天记录去找。真出争议的时候,翻半天也拿不出一个双方都认的凭据,特别被动。
建议把验收记录放进某项目管理工具里,和任务本身绑定,而不是另开一张独立表格。要点有三条:每条验收项挂一个明确状态(待验、通过、驳回、豁免)和唯一责任人;每次状态变更自动留下时间戳和操作人;驳回时必须填写原因和重新提交的时间。
这样后期做项目复盘或者应对争议时,可以直接导出“某条需求从提交到通过用了多久、被驳回几次”,不需要再靠记忆和聊天记录拼凑。数据口径上建议长期盯两个指标:一次验收通过率和平均验收时长,前者反映需求理解的质量,后者反映协作链条的效率。
用表格并非不可行,但一旦同时推进的项目超过3个、参与方超过5个,人工同步的成本会很快超过工具本身的成本,那时候再迁移反而更痛。
核心关键词
文章包含AI辅助创作:审核管理指南:实施团队如何做好任务验收,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405378
读者评论
分层验收我认同,但实际落地时客户常把P1也当P0,尤其业务负责人换人后。我们的做法是启动会上让双方项目负责人共同确认P0/P1,并写进会议纪要,后续变更必须走书面流程,否则分层只是实施方单方面的一厢情愿。
证据链四要素很实用,但录屏和日志涉及客户真实数据,合规上容易卡住。我之前做金融项目时客户不允许录屏,最后只能改用脱敏数据、操作日志加双人确认。如果客户既要求证据充分又禁止录屏,是否有更稳妥的替代方案?
缺陷模式库的收益我信,但维护成本不低。小团队项目排期紧,往往没人愿意沉淀。我们的折中是每次验收后只写三条“下次必须提前问的问题”,一年下来也有几十条,比建大而全的库更容易坚持。
