审核落地方案:项目经理开展任务验收的实操方法案例解析

去年第三季度,我帮一家做企业级 SaaS 的客户做研发流程复盘,翻出了一组让我印象很深的数据:他们的迭代验收环节平均耗时 3.7 天,其中真正用于功能验证的时间不到 6 小时,其余全部消耗在"等负责人有空""确认需求边界""返工沟通"上。更麻烦的是,事后抽查 40 个已"验收通过"的任务,有 11 个在两周内被用户或运营反馈出明显缺陷。验收做成了走过场,不是态度问题,是方法问题。

这篇文章不讲验收的"意义"和"重要性",那些话已经够多了。我要讲的是项目经理怎么把任务验收这件事真正落地:从结论到场景,从误区到判断逻辑,再给一套可复用的案例和取舍框架。文中涉及工具的部分,我会以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,是国产替代场景里比较常被提到的选项。

一、先把核心结论摆出来:验收本质是一次"可交付性审计"

我见过太多项目经理把验收理解成"确认做完了"。这个理解是错的,而且是导致整个验收环节失效的根源。做完了是状态,可交付是能力。状态可以靠一句"我这边开发完了"来声明,能力必须靠证据来证明。

我的核心结论是:任务验收的本质,是一次针对"可交付性"的审计,而不是一次针对"完成度"的确认。这两句话的差别,决定了你在验收会上问什么问题、看什么材料、做什么决定。

1. 验收的三个真实目标

把验收当成审计,它至少同时服务三个目标,缺一个都会让后端问题堆积。

  • 质量闸门:拦住不该进入下游的任务,避免缺陷流到测试、交付甚至客户手里。
  • 认知对齐:让需求方、执行方、验收方对"什么算做完了"形成同一套判断标准。
  • 数据沉淀:把每次返工的原因记录下来,反哺需求拆分和工时估算,让下一次的验收更轻。

很多团队只盯着第一个目标,结果验收变成"挑刺大会";或者只盯着第二个,验收变成"聊天确认会"。第三个目标几乎没人做,所以同样的返工原因会在一年内重复出现十几次。

2. 为什么"完成度确认"会系统性失效

完成度是一个自证指标。执行人说自己完成了 100%,这个 100% 是按他自己的理解算的,而他的理解往往和需求方的理解存在偏差。当验收只做完成度确认时,验收人实际上是在为执行人的自我评价背书。

更隐蔽的问题是,完成度确认几乎不产生可追溯的证据。一个月后出现问题,你回溯当时的验收记录,只能看到一句"已验收",看不到验收时的输入条件、判断依据和遗留风险。这类"沉默的验收"在中大型团队里极其普遍,因为人多了以后,口头确认的传播成本最低,但也最不可靠。

3. 可交付性审计的四个必查项

如果接受"验收即审计"这个前提,那么每次验收至少要对四件事留下判断:

  1. 输入完整性:需求描述、设计稿、接口约定、边界条件是否齐全且是最新版。
  2. 输出可验证性:是否有可复现的验证路径,而不是只有一句"我测过了"。
  3. 异常覆盖度:正常流之外的错误流、并发、权限、极端数据是否被考虑。
  4. 遗留风险声明:哪些已知问题被有意带入下游,由谁在什么时间处理。

这四项看起来朴素,但真正做到并留痕的团队并不多。我在一次行业交流中粗略统计过二十多个百人以上研发团队,能对四项都留下书面记录的不到三成。

审核落地方案:项目经理开展任务验收的实操方法案例解析

二、真实场景:一次返工 3 次的验收是怎么发生的

抽象讲原则容易,还原现场才有价值。我拿一个真实案例拆开讲,这个案例我参与了全程复盘,细节记得比较清楚。

1. 案例背景

这是一家中型 B 端软件公司,研发团队约 150 人,主营面向制造企业的管理系统。当时在做一个"批量导出"功能,需求是运营提出的,用于向客户交付月度报表。任务是"支持按条件批量导出并生成压缩包"。

开发负责人在迭代第六天提交任务,状态改为"待验收"。项目经理当天下午发起验收,运营在群里回了一句"看起来没问题",任务被标记为验收通过。整个验收过程不到 15 分钟。

2. 三次返工的现场还原

第一次返工发生在验收通过后的第三天。客户反馈导出的压缩包里文件命名是系统 ID,不是客户要求的"客户名称+月份"。开发说需求里没写,运营说这是常识。双方各执一词,最后按运营的理解改。

第二次返工发生在第五天。运营测试时发现当筛选条件为空时,导出按钮会直接报错。开发说这是边界情况,不该在正常验收里测。运营说这是基础体验。再次修改。

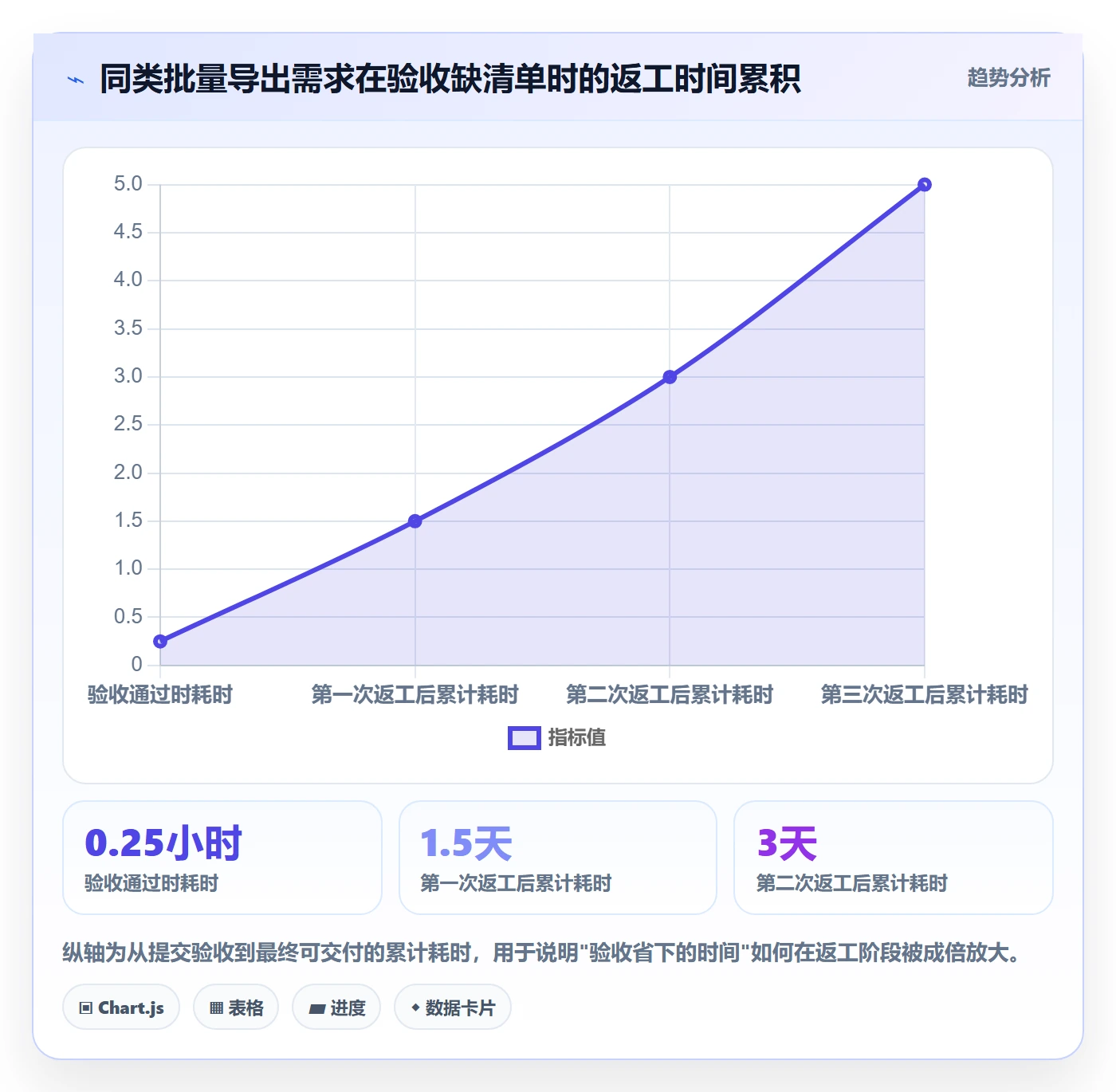

第三次返工发生在第八天。客户那边反馈超过 5000 条数据时导出会超时。开发说需求没提数据量上限,也没人告诉他要测大数据量。这次改动最大,涉及异步任务改造,又花了两天。

一个本来应该在 15 分钟内验收清楚的任务,最终消耗了接近 5 天的返工时间,还挤占了迭代末尾的资源。

3. 问题不在执行,在验收设计

复盘时我把责任没有归给任何一个人。开发没有偷懒,运营没有刁难。真正的问题是这个验收会没有被设计过:没有检查清单,没有边界约定,没有数据量预期,也没有留下任何书面判断。15 分钟的验收会实际上只完成了"我确认你做了这件事",而不是"我确认这件事能被交付"。

这也是我反复强调"验收是审计"的原因。审计不会只问"你做完了吗",审计会问"你怎么证明它能在真实场景下工作"。

审核落地方案:项目经理开展任务验收的实操方法案例解析

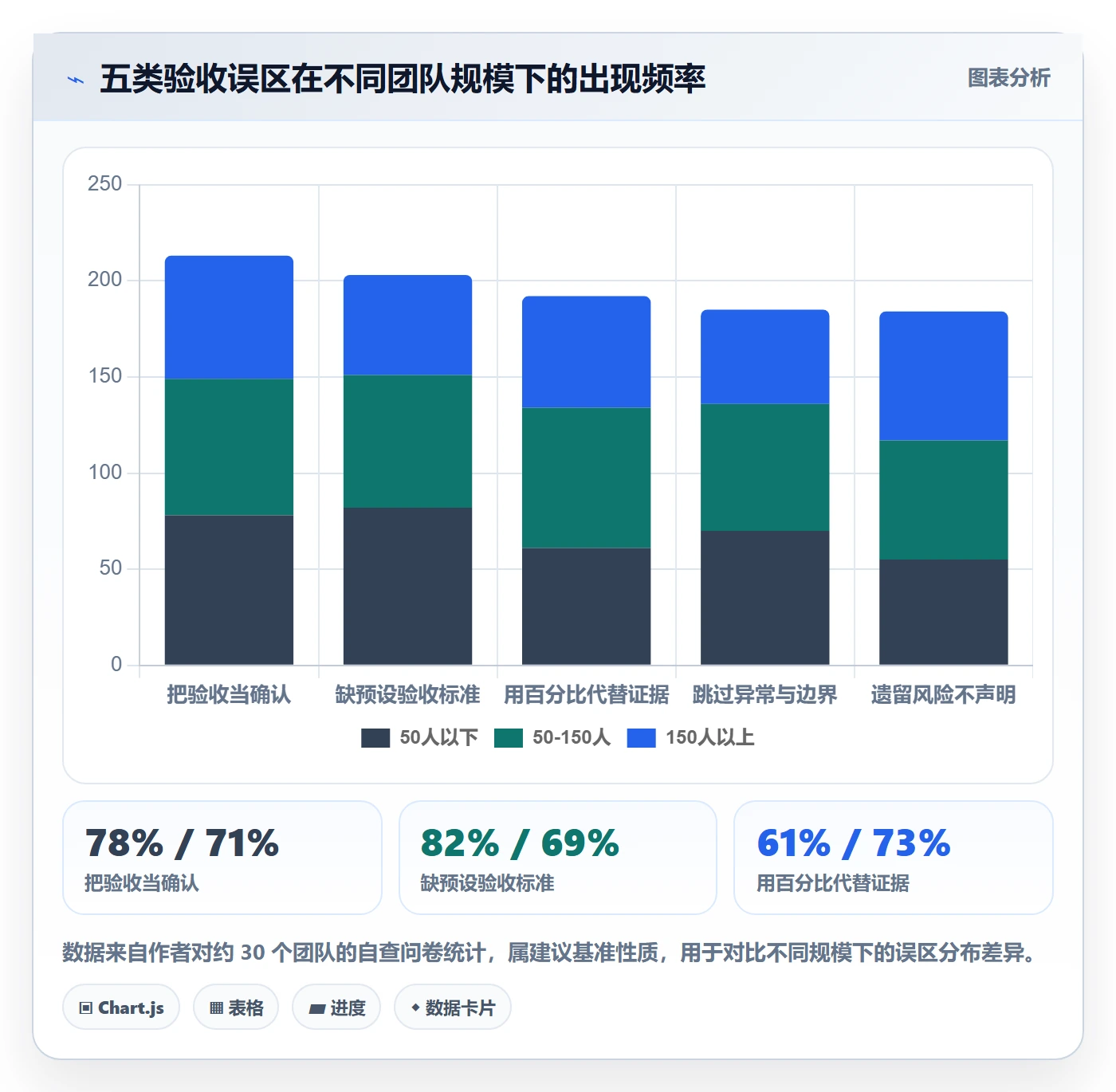

三、常见误区:项目经理在验收环节最容易踩的五个坑

上面那个案例不是孤例。我总结过一批验收失效的现场,大部分都能归到下面五个误区里。它们不一定同时出现,但每一个都足以让验收失去作用。

1. 把验收当作"确认",而不是"质询"

最常见的误区。项目经理在验收时扮演的是签字人角色,问的问题都是封闭式的:"这个做完了吗""那个测过了吗"。封闭式问题只能得到"是"或"否",得不到证据,也暴露不出分歧。真正的验收问题应该是开放式的:"这个功能在 X 场景下会发生什么"。

2. 没有预设的验收标准,凭感觉判断

如果验收标准是验收会上临时确定的,那这次验收本身就带有随机性。同一个任务,换一个验收人,结论可能完全不同。可复用的验收必须建立在事前共识上,而不是临场发挥。

3. 用完成百分比代替可交付证据

"完成了 90%"这种表述在验收里几乎没有信息量。剩下的 10% 是什么、影响什么、多久能补、是否阻塞交付,这些才是决策需要的。百分比是估算语言,验收需要的是事实语言。

4. 只验收正常流,跳过异常和边界

正常流是执行人最熟悉、最愿意展示的部分,也是验收最容易通过的部分。而实际生产环境中的问题,绝大多数出现在异常流、权限边界、并发和极端数据上。跳过这些的验收,相当于只检查了问题的"幸福路径"。

5. 遗留风险不声明,默认"以后再说"

每次验收几乎都会遇到"这个先记下,后面处理"的情况。如果不把这个"后面"明确成具体的人和具体的时间,它就会变成一颗定时炸弹,而且通常在你最忙的时候炸。

审核落地方案:项目经理开展任务验收的实操方法案例解析

四、专业判断逻辑:什么样的验收才算"落地"

讲了这么多误区和案例,接下来要回答一个更实际的问题:项目经理到底应该按什么逻辑来判断一次验收是否合格。我给出一个我实际在用的判断框架,分成四层。

1. 第一层:需求可追溯

验收的第一步不是看代码,是看这个任务对应的需求条目。需求条目必须包含:明确的目标、明确的边界、明确的不做范围。很多争议的根源不是执行偏差,而是需求本身在"做什么"和"不做什么"上留了空白。

我在实操中会要求需求条目里至少写清楚三件事:用户是谁、在什么场景下、期望得到什么结果。如果这三件事缺一件,验收就有权拒绝开始,要求需求方补充。这个规则看起来严格,但它把大量潜在返工提前挡在了验收之前。

2. 第二层:证据可复现

验收的第二步是要求执行方提供一个可复现的验证路径。不是截图,不是"我测过了",而是"按这个步骤操作,你能看到这个结果"。可复现意味着别人也能测,而不只是执行人自己能测。

证据的形式可以很朴素:一段操作说明、一个测试数据文件、一个录屏。重点是能让验收人独立完成验证,而不是依赖执行人在旁边陪着点。

3. 第三层:异常已声明

验收的第三步是确认异常流的处理方式。不需要每次都测所有极端情况,但需要知道"哪些异常被考虑了、哪些没有、没考虑的影响是什么"。这个声明本身就是验收的一部分。

我通常会在验收清单里放四个必问的异常项:空输入、超大数据量、权限不足、并发操作。这四个覆盖了绝大多数生产事故的高频场景,而且每一个都不难验证。

4. 第四层:风险可追踪

验收的第四步是把遗留问题变成可追踪的条目。每个遗留问题必须绑定三件事:负责人、处理时间、影响范围。三件事缺一件,这个问题就还没有被真正管理起来。

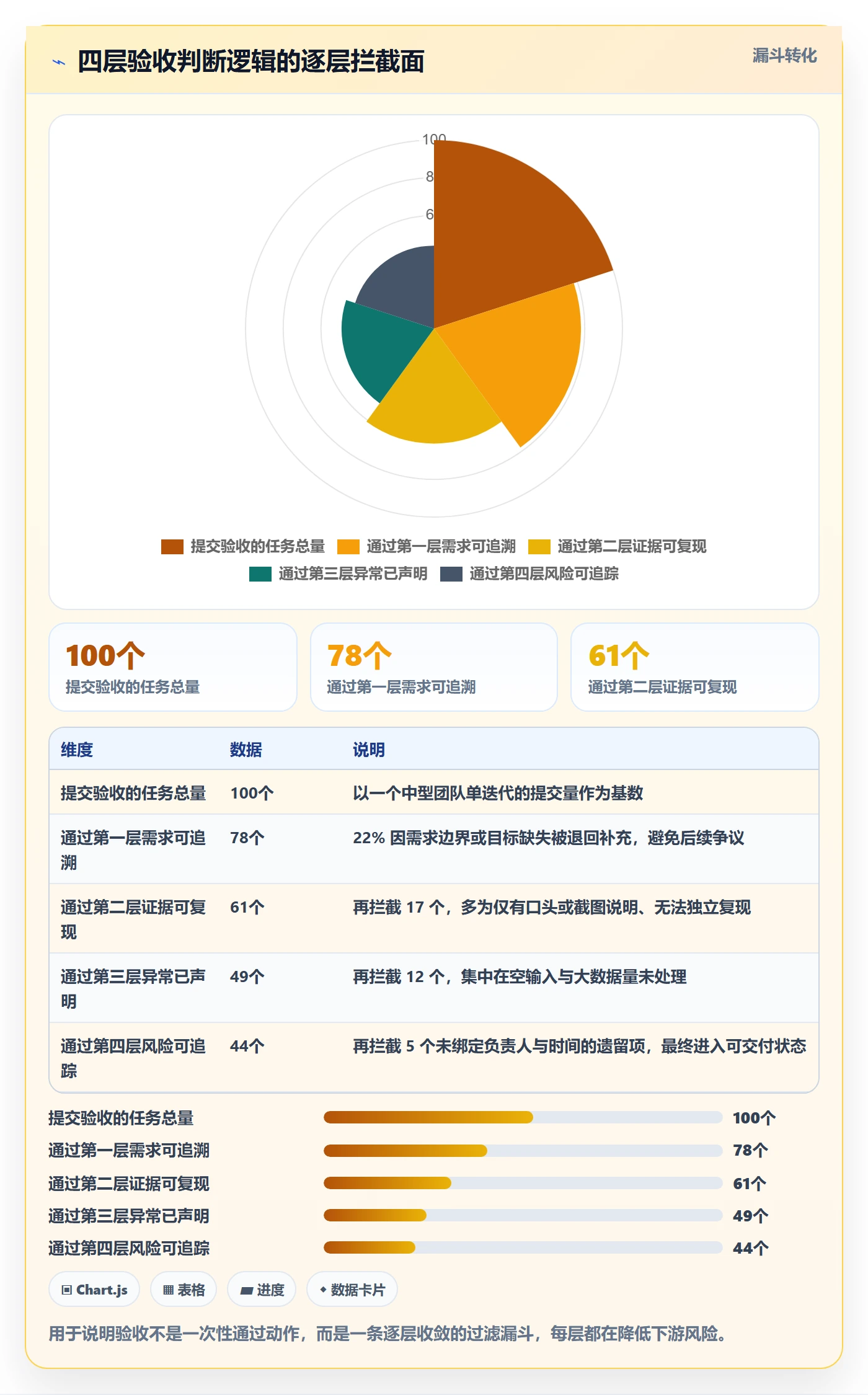

这一层是最容易被忽略的,也是把验收从"一次性活动"变成"持续机制"的关键。当遗留问题有了稳定的追踪方式,下一次验收时你就能看到历史遗留的消化情况,而不是每次都从零开始。

审核落地方案:项目经理开展任务验收的实操方法案例解析

五、具体案例与数据观察:用 PingCode 落地一套可复用的验收流程

逻辑讲完,要落到工具和流程上。下面这个案例来自我参与过的一家制造行业软件公司,团队规模约 180 人,研发占 120 人左右。他们原来的验收几乎全靠聊天工具完成,后来借助 PingCode 把验收流程固化下来,效果比较明显,我把过程和数据讲清楚。

1. 落地前的状态

改造之前,他们的任务状态只有"待处理、进行中、已完成"三种,"已完成"同时承担了开发和验收两个语义。结果是:没有任何一个环节能说清"这个任务到底有没有被独立验证过"。每月的返工任务占比大约 23%,验收相关的沟通平均每个任务要来回 4 到 5 次。

2. 落地的四步改造

改造的核心不是加流程,而是把验收的判断标准变成系统里看得见的字段和状态。我帮他们设计的时候,遵循的是"状态显式化、证据结构化、风险可追踪"三个原则。

  1. 拆分状态:把"已完成"拆成"待验收""验收中""验收通过""验收未通过"四个状态,让验收从隐性动作变成显性阶段。
  2. 固化验收清单:在任务模板里内置验收检查项,覆盖需求追溯、证据、异常、遗留四类,执行人提交时必须逐项填写。
  3. 绑定证据入口:要求提交验收时附上可复现路径或测试数据,作为必填字段,不再依赖聊天工具传递。
  4. 遗留问题独立跟踪:验收未通过或带遗留通过的任务,自动生成一条带负责人和截止时间的跟踪项,在下一个迭代复盘时统一查看。

这四步里,第三步是整个改造的关键。把证据从聊天工具搬到任务里,是让验收变得可追溯的分水岭。

3. 配置示例

下面是一段验收清单的字段配置示意图,用 YAML 展示结构。实际使用时,PingCode 的模板配置界面可以直接完成,不需要手写配置文件,这里用代码块只是为了让结构更清楚。

acceptance_checklist:

key: requirement_trace

label: 需求可追溯

required: true

prompt: 本任务对应的需求条目、目标用户、使用场景

key: evidence

label: 证据可复现

required: true

prompt: 复现步骤或测试数据入口

key: exception_declared

label: 异常已声明

required: true

items:

空输入

超大数据量

权限不足

并发操作

key: leftover_risk

label: 遗留风险

required: false

fields:

owner

due_date

impact_scope

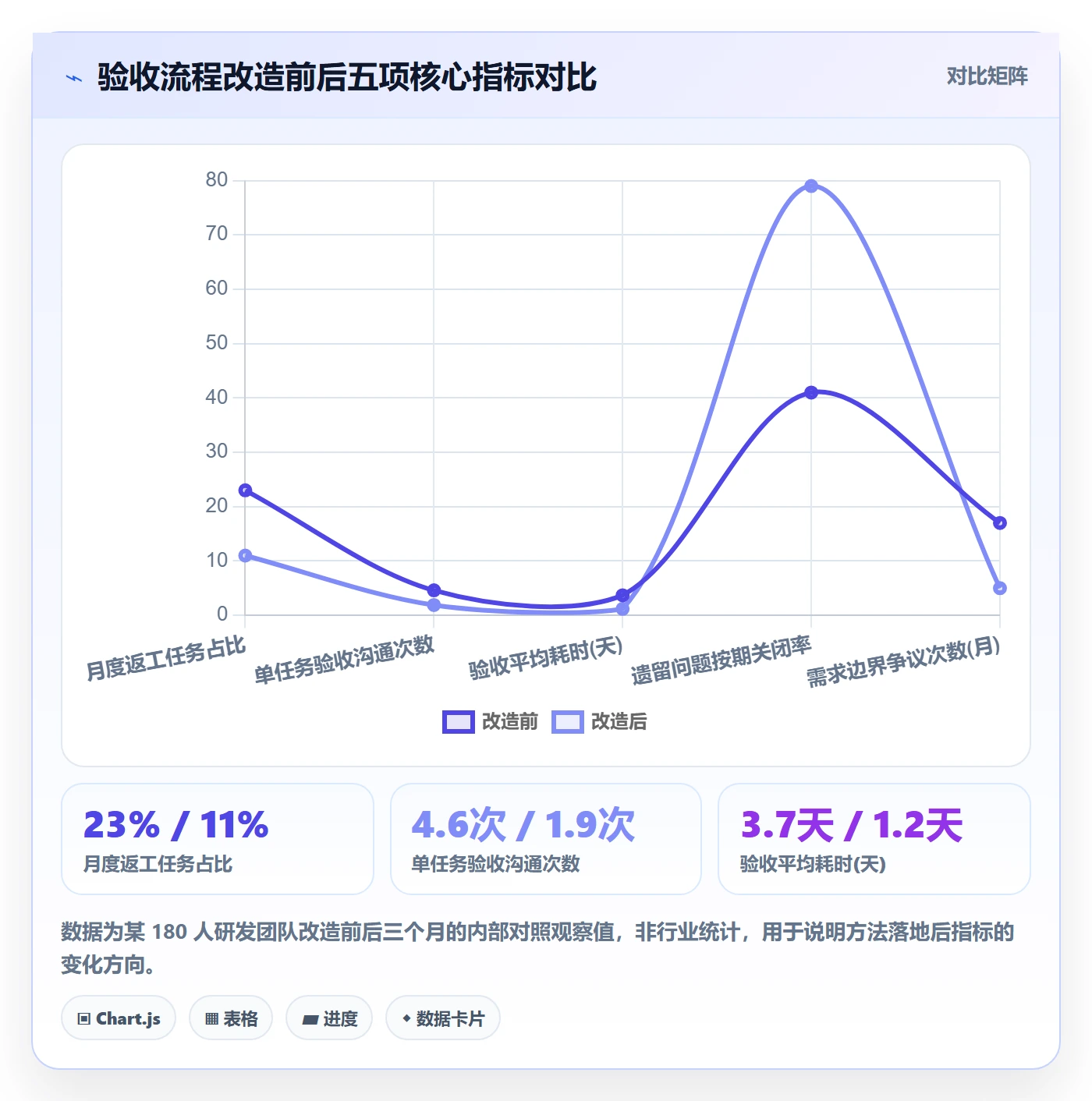

4. 三个月后的数据观察

改造上线三个月后,他们给了一组对照数据。需要说明的是,这是一家具体公司的内部观察值,不是行业统计,但它能说明这套方法在真实团队里的效果方向。

观察指标 改造前 改造后 变化幅度 备注
月度返工任务占比 23% 11% -12 个百分点 返工定义为一个迭代内被回退两次以上
单任务验收沟通次数 4.6 次 1.9 次 -58.7% 统计口径为聊天工具内往返消息轮次
验收平均耗时 3.7 天 1.2 天 -67.6% 从提交待验收到验收结论的日历时间
遗留问题按期关闭率 41% 79% +38 个百分点 在约定截止时间前关闭的比例
需求边界争议次数 每月 17 次 每月 5 次 -70.6% 由验收环节引发的范围争议

我最关注的不是返工率下降,而是遗留问题按期关闭率从 41% 涨到 79%。这说明团队不只是把验收做快了,而是开始真正管理验收产生的那些"尾巴"。这才是可持续的改善。

审核落地方案:项目经理开展任务验收的实操方法案例解析

5. 为什么选中大型团队更适合这套做法

这套验收流程在 100 人以上组织中收益最明显,原因有三个。第一,人多了以后,跨部门的口头共识会迅速衰减,隐性验收不可靠;第二,中大型团队通常有合规、审计或客户交付要求,可追溯的验收记录本身就是资产;第三,这类团队的任务吞吐量大,验收效率每提升一点,总量上的收益就被放大。

PingCode 这类平台的一个实际价值就在这里:它让验收从"靠人记住"变成"靠系统承载"。任务状态、检查项、证据入口和遗留跟踪都在同一个地方,不需要额外的表格,也不需要项目经理去催。对于有私有化部署或从 Jira 迁移需求的中大型团队,这种把流程沉淀进工具的方式,迁移成本也相对可控。

六、不同情况下的行动建议

方法不能一刀切。团队规模、产品类型、交付节奏不同,验收的落地方式也应该不同。我按几种常见情况给建议。

1. 50 人以下的小团队

不要上完整流程。小团队的优势是沟通快,如果强行引入复杂的验收清单,反而会拖慢节奏。我的建议是只保留两件事:一个是"异常四问"(空输入、大数据量、权限、并发),另一个是遗留问题必须写下来。前者拦住大部分生产事故,后者防止问题消失。

2. 50 到 150 人的中型团队

这是最需要结构化验收的区间。这个规模既失去了小团队的默契,又没有大团队的流程沉淀,验收最容易两头落空。建议至少把任务状态拆开,并把验收证据设为提交的必填项。工具上可以考虑用项目管理平台承载,减少对个人记忆的依赖。

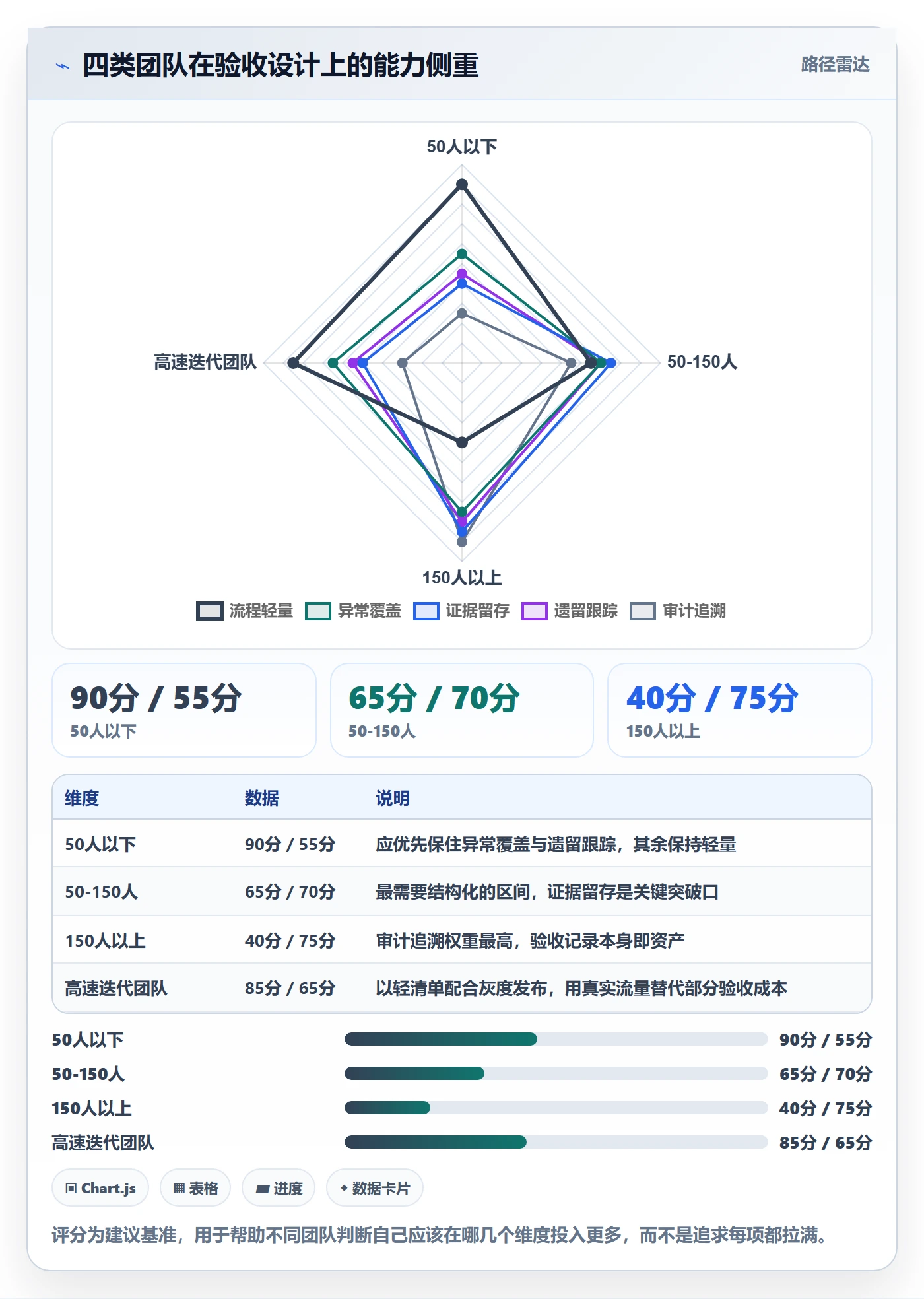

3. 150 人以上或有合规要求的大型组织

建议把验收纳入正式的质量体系。除了状态和证据,还要考虑验收记录的留存周期、权限控制和审计追溯。这类团队通常在私有化部署上有明确要求,选型时要优先确认系统是否支持本地化部署、是否能和现有的权限体系对接。

4. 高速迭代的消费类产品团队

这类团队的验收应该更轻,但不能没有。建议采用"轻清单+强异常"的组合:正常流可以快速通过,异常流必须逐项确认。同时把验收和灰度发布结合,用真实流量代替部分验收成本。前提是你能在灰度阶段快速回滚。

审核落地方案:项目经理开展任务验收的实操方法案例解析

七、不同情况下的取舍:验收不是越严越好

最后一个问题往往最难回答:验收到底应该做到什么程度。做少了风险高,做多了效率低,这是一道持续的取舍题。我给出几个我实际用过的判断标准。

1. 按任务影响面取舍

影响面和验收强度应该成正比。影响面指这个任务出问题时会波及多少用户、多少下游系统、多少业务动作。付钱链路、数据写入、对外接口的验收强度应该远高于内部工具和展示类改动。把同样的强度平摊到所有任务上,是资源浪费。

2. 按可逆性取舍

可逆性比影响面更实用。一个影响面很大但可以秒级回滚的改动,验收可以适当放松;一个影响面不大但一旦出错就难以恢复的改动(比如数据迁移、批量删除),验收必须做到最严。我的经验是:可逆的靠监控兜底,不可逆的靠验收兜底。

3. 按团队成熟度取舍

团队越成熟,验收可以越依赖自动化和信任;团队越不成熟,验收越需要显式的检查项和证据。这不是对人的不信任,而是对系统稳定性的保护。随着团队成熟度提升,验收清单应该逐步精简,而不是永远不变。

4. 按迭代阶段取舍

迭代前期和后期应该采用不同的验收强度。迭代后期的任务往往带着交付压力,更容易出现"差不多就过"的情况,这时候反而要加强验收。我的做法是在迭代最后两天,验收清单只增不减,尤其是异常覆盖和遗留声明这两项不允许跳过。

5. 一个具体的取舍案例

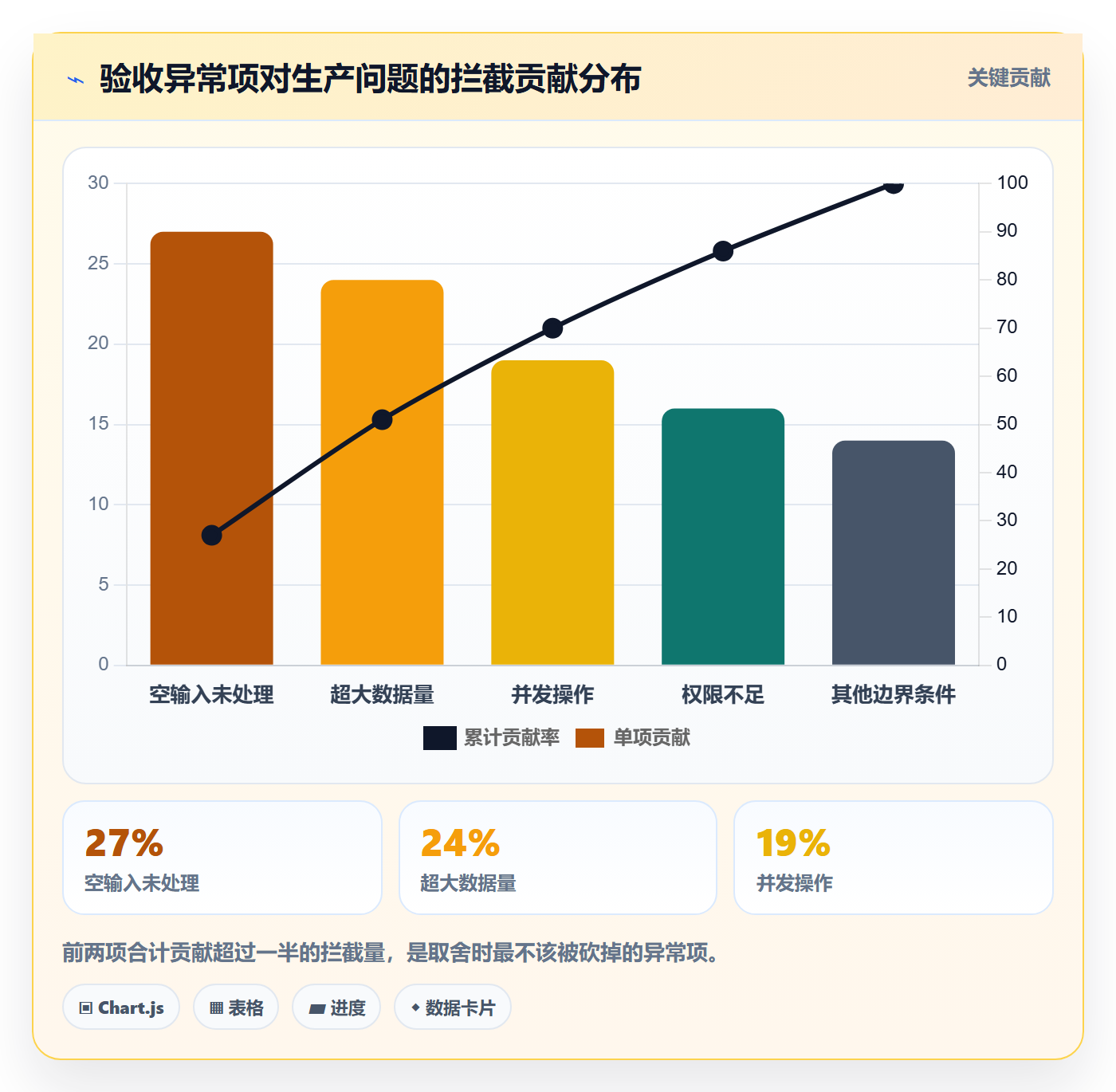

回到前面那家 180 人公司。改造三个月后他们问我"能不能把异常四问减成两问",因为开发反馈填起来太麻烦。我给的判断是:可以先减,但减掉的必须是有监控兜底的两项,保留空输入和超大数据量。因为这两项在前三个月里贡献了将近六成的验收拦截量,去掉它们等于把闸门打开一半。最后他们保留了三项,把"并发操作"替换成了灰度阶段的自动检查。

这个取舍过程说明一件事:验收的强度应该由风险分布决定,而不是由填写舒适度决定。你可以调整形式,但不能放弃对高风险项的覆盖。

审核落地方案:项目经理开展任务验收的实操方法案例解析

八、把验收变成团队能力,而不是项目经理的个人技能

写到这里,我想把整篇内容收在一个判断上。验收如果只依赖项目经理个人的经验和责任心,它迟早会随着人员流动而退化。真正落地的验收,必须变成团队里可复用、可传承的东西。

具体说,就是三件事:标准写在清单里,证据存在系统里,风险记在跟踪项里。标准一旦被固化,换一个项目经理也能执行;证据一旦被留存,复盘就有据可依;风险一旦被跟踪,问题就不会凭空消失。这三件事的共同点,是把隐性经验变成显性资产。

如果你正在为验收流程发愁,下一步我建议先做一件最小的事:在下一个迭代里,挑三个高风险任务,给它们加上需求追溯和证据复现这两项要求,尤其是那四类异常必须逐项确认。连续做两个迭代,把返工数据记下来。你会很快看到,验收省下的时间,远大于你花在验收上的时间。

至于工具,选什么平台不是重点,重点是那个平台能不能帮你把标准、证据和风险放在同一个地方。团队规模在 100 人以上、有私有化或迁移需求的,可以认真评估 PingCode 这类中大型团队常用的平台;团队规模较小的,先用任务模板加一张检查表,也能有明显改善。方法先于工具,工具放大方法,这个顺序不要颠倒。

常见问题解答(FAQ)

1. 任务验收和普通代码Review到底有什么区别,项目经理该怎么分工?

我之前一直觉得验收就是拉几个开发对着代码看一遍,结果上线后业务方还是说功能不对。后来才发现,代码Review关注的是实现质量,而任务验收关注的是需求是否被真正满足,两者混淆会导致责任边界不清。

任务验收的本质是‘需求符合性确认’,代码Review是‘实现质量把关’,二者目标不同。项目经理在验收阶段应做三件事:第一,对照需求文档和验收标准逐条核对可交付物,而不是看代码写得漂不漂亮;第二,邀请需求提出方或业务代表参与验收,让‘提需求的人’确认结果;

第三,把技术质量检查留给技术负责人或同行评审环节。判断依据很简单:如果验收会上讨论的是变量命名、算法复杂度,说明跑偏了;如果讨论的是‘这个流程能不能走通、数据对不对’,才是验收该有的样子。建议在验收前发一份验收清单,把验收项、验收人、通过标准写清楚,避免会上临时扯皮。

2. 验收标准写得模棱两可,项目经理怎么在验收时补救?

我们需求文档里经常写‘系统运行稳定’‘用户体验良好’这种话,到了验收阶段根本没法判断通过还是不通过,开发说做完了,业务说没达到预期,我夹在中间很难办。

遇到模糊标准,项目经理不要在验收会上重新定义标准,而要提前做‘标准回填’。具体做法:第一步,把模糊描述拆成可观测的指标,比如‘运行稳定’拆成‘连续运行72小时无崩溃、接口平均响应时间低于500毫秒’;第二步,拿着拆好的指标找需求提出方确认,最好让他在邮件或项目管理平台的评论里回复‘认可’;

第三步,把确认后的标准附在验收单上,作为本次验收的唯一口径。判断依据是:任何无法用‘是/否’或具体数值回答的标准,都不算合格标准。如果实在来不及回填,就先验收可量化的部分,把模糊项单独列为‘待观察项’,约定观察期和复验时间,不要硬判通过或不通过。

3. 验收时业务方一直不签字,项目经理该怎么办?

项目做完了,开发也自测通过了,但业务方就是拖着不验收,一会儿说再等等,一会儿说还有问题但不说具体是什么。我作为项目经理,进度压力很大,又不想把关系搞僵。

业务方不签字通常不是‘不想签’,而是‘不敢签’或‘不知道怎么签’。项目经理要做的不是催签,而是降低他的决策风险。可执行的做法:第一,把验收拆成‘分项验收’,先让业务方确认已经没问题的模块,剩下有争议的模块单独立项跟进;

第二,主动约一个15分钟的短会,只做一件事,让业务方逐条说出‘哪一条不通过、不通过的具体表现是什么’,把模糊的‘还有问题’变成具体清单;第三,对每条问题当场给出责任人和解决时间,并写进会议纪要或项目管理平台的任务里。判断依据是:只要业务方能说出具体不通过项,验收就从‘情绪对抗’变成了‘问题解决’。

如果对方始终说不出具体问题,那大概率是流程或心理顾虑,可以请他的上级或项目发起人参与一次验收沟通,把签字责任分散到多人,而不是压在他一个人身上。

4. 验收通过之后才发现漏测,项目经理怎么复盘和防止再犯?

有一次验收会上大家都说没问题,结果上线一周后用户反馈一个核心流程根本走不通。回头查发现验收时只测了主路径,异常分支完全没覆盖。我想知道怎么复盘才能不流于形式,以及下次怎么避免。

验收漏测的复盘要区分‘漏了什么’和‘为什么漏’,不能只写一句‘加强测试’。可执行做法:第一,把漏测的问题按类型归类,比如是异常分支、边界值、权限组合还是数据兼容性,统计哪类占比最高;第二,回溯验收清单,看当时为什么没有覆盖这类场景,是清单模板缺项,还是验收人没有相关经验;

第三,把这次漏掉的场景补进验收清单模板,并指定下次由谁负责这类场景的验收。判断依据是:如果复盘结论里没有‘清单新增了哪几条’和‘下次谁负责’,就是无效复盘。防再犯的关键不是要求大家更仔细,而是把易漏场景变成清单里的固定项,让验收不依赖个人记忆力。

另外建议在验收通过后保留一个短周期的‘上线观察期’,明确观察指标和回滚条件,这样即使漏测也能快速兜底。

核心关键词

读者评论

袁
袁知夏

我们团队大概八十人,验收标准确实存在'临时定'的问题。看完这个案例我想试一下把边界条件和数据量预期写进任务模板里,但担心开发会觉得流程变重,执行不下去。 有个疑问:文中的四层漏斗看起来很美,但每层拦截都需要验收人有足够的技术判断力。我们PM很多不懂技术,第三层异常声明基本只能靠开发主动说,这个怎么破?

夏
夏楠

那组图表数据我有点存疑。四类证据留痕率最低27%、最高62%,样本只有二十几个团队,而且全靠访谈和自查。自我报告的数据往往会高估,实际留痕率可能更低。 不过案例里'15分钟验收换来5天返工'这个场景太真实了。我们上季度一个导出功能也踩了几乎一样的坑,命名规则和空筛选报错两连击。问题确实是验收没设计,而不是谁不负责。 关于工具落地那部分,我更关心验收清单和遗留项追踪能不能真正嵌入日常流程,而不是又变成一份没人填的表。

龚
龚静怡

验收要留四类证据这个方向我认同,但全部书面留痕在中型团队落地成本不低。我们试过类似清单,前两个迭代执行得还行,后面一忙就退化成口头确认。 我更倾向于把异常覆盖和遗留声明做成任务模板里的必填项,不填就不能流转状态,比靠项目经理人肉把关靠谱。文中提到的那类项目管理平台如果能把这几项做成强制字段,可能比讲道理有用。 另外,遗留风险绑定负责人和时间这一条,最难的其实是时间到了没人跟进,这已经是项目管理问题,超出验收本身了。

文章包含AI辅助创作:审核落地方案:项目经理开展任务验收的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402165

赞 (0)
飞飞飞飞
消息通知实操方法:项目负责人提升任务提醒效率的最佳实践方法与模板
上一篇 2小时前
验收记录落地方案:项目经理开展任务验收的入门指南案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
