验收记录做得好不好,不取决于项目经理有多认真,而取决于"验收标准能不能被不同的人、在不同的时间、用同一套口径复现"。我见过最典型的一次翻车发生在 2024 年二季度:一个 60 人规模的产品研发团队,交付上线后三个月,甲方以"登录响应时间超标"为由拒付尾款。项目经理坚信交付物完全合格,因为功能都跑通了。可他手里只有一张 Excel,上面写着"性能良好,验收通过",既没有测试环境参数,也没有采样方法。
最后团队花了 11 个人天补做性能基线复测,才把争议压下去。这件事的核心不是"要不要写验收记录",而是验收记录是一种证据设计,不是一份签字确认书。
这篇文章我会按项目经理真正能落地的顺序来讲:先给结论,再讲清场景,然后拆掉几个我在评审里反复看到的误区,接着给判断逻辑、真实案例与数据观察,最后按不同团队规模、不同交付形态给出可执行的行动建议和取舍。全文涉及工具实践的部分,我会以 PingCode 为例展开,因为它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是我实际推荐过多次的选项。
一、先说核心结论:验收记录的成败由三个变量决定,而不是由模板决定
我做过一轮不完全统计,覆盖我参与评审或复盘的 43 个研发交付项目(时间跨度为 2022 年至 2025 年上半年)。凡是发生过验收争议的项目,复盘后都能归因到下面三个变量中的至少两个。反过来,争议平稳解决的项目,这三个变量基本都提前锁定了。
变量一:验收标准的可复现性。标准能不能被第三方复现,决定了它是"证据"还是"表态"。可复现的标准必须包含输入数据、执行环境、判定阈值、采样方法四要素,缺一个就会在争议中出现解释空间。
变量二:验收过程的可追溯性。不是记下"谁在什么时候签了字",而是记下"哪条需求、哪个版本的交付物、由哪个用例、在哪次执行中、产生了什么结果"。这是一个链式结构,断一环就不可追溯。
变量三:验收结果的可协商边界。很多项目经理误以为验收记录是"一次性判定通过/不通过"。真正有用的记录会明确区分"必须满足的准入项"和"可协商的观察项",让争议有一个可退让的缓冲区,而不是直接走向拒收。
还有一个反常识的结论:验收记录写得越"漂亮",风险往往越高。我见过大量用词工整、格式规范的验收单,里面全是"运行正常""用户满意""达到预期"这类无法验证的表述。这类文档在真实争议中几乎没有证明力,反而会让甲方觉得你在回避量化。
二、背景与真实场景:验收记录为什么在 2024 年之后变得更难做
过去做验收记录相对简单,因为交付形态单一:一个系统、一次上线、一批功能点。现在的情况完全不同,验收对象的形态在快速分裂,这直接抬高了记录的复杂度。
1. 交付形态从"一次性上线"变成"持续交付"
敏捷和 DevOps 普及之后,很多团队的交付节奏从季度上线变成两周一个迭代。这意味着"验收"这个动作从一次事件变成了一条持续发生的流水线。如果验收记录还是按项目维度做一次性归档,就会出现一个尴尬局面:项目验收时签的是 v1.0 的基线,但实际运行的是 v1.7,中间的差异没有任何验收记录覆盖。
我在一个中大型企业的项目里遇到过这个问题的极端版本:上线后第 90 天做终验,交付物是迭代到第 6 版的系统,但验收记录里锚定的需求基线还是最初的版本。甲方拿出版本对比,发现有 27 个变更点没有对应的书面验收确认。最终这些变更点全部按"未验收"处理,又走了两轮补充确认。
2. 验收参与方从"双方"变成"多方"
早年验收通常是乙方交付、甲方业务方签字。现在一个稍大的项目就涉及业务方、技术方、安全合规、运维、采购,甚至第三方审计。每个角色的关注点完全不同:业务方看功能,技术方看接口和性能,安全看漏洞和权限,运维看监控和回滚方案。
问题在于,很多项目经理用的还是单一验收单模板,试图用一份文档满足所有角色。结果就是每个角色都觉得自己那部分"没被认真验收",签字变成了走过场,真出问题时又都说"我当时没看这块"。
3. 私有化部署和信创要求带来的额外验收维度
近两年我接触的项目里,越来越多要求私有化部署、国产化适配。这类交付多出了一整层验收维度:国产 CPU 和操作系统兼容性、数据库适配、内网环境下的性能表现、数据不出域的合规证明。这些维度在很多传统验收模板里根本没有位置。
我以 PingCode 为例说明这类场景的处理方式。它支持私有化部署,这一点对中大型企业和 100 人以上组织的验收流程影响很大,因为验收不再只是"功能是否可用",而是"在内网环境下、在指定的国产化软硬件组合上、功能与性能是否同时达标"。这意味着验收记录必须新增环境指纹字段,也就是把部署环境的具体版本、配置、依赖项固定下来,否则每次复测都可能在环境差异上扯皮。
4. 数据观察:验收争议的高发环节分布
我把 43 个项目里发生过的验收争议按环节做了归因,下面这组数据能说明问题出在哪里。

从这组数据可以读出一个明确判断:验收记录的难点不在"写",而在"提前定义什么值得写"。性能口径、变更基线、量化标准这三件事如果在项目启动阶段没有约定,等到验收当天再来补,几乎必然引发争议。
三、拆解常见误区:我在评审里反复看到的六个坑
这一节的内容来自我实际参与的项目评审和复盘记录。每个误区我都会说明它为什么看起来合理,以及它真正的问题在哪。
1. 误区一:把"签字"当验收,把"记录"当形式
很多团队的实际流程是:交付完成后,项目经理整理一份验收单,发邮件请甲方签字,签完归档,流程结束。整个过程里"记录"只是签字的附属品。
问题在于,签字只能证明"某人在某时表示认可",不能证明"交付物符合某个标准"。一旦事后出现争议,签字反而会变成甲方的论点:"我当时是基于你提供的信息签的,而你提供的信息不完整。"
我在一个项目里亲眼见过这个逻辑被反过来用:项目经理拿签字页证明验收已通过,甲方回应说签字页上没有任何技术指标,签字只能视为"收到交付物",不等于"确认合格"。这种解释在合同层面是有空间的。
2. 误区二:验收标准写成形容词
"系统运行稳定""界面友好""响应及时""用户体验良好",这些表述的共同问题是没有阈值、没有测量方法、没有边界条件。它们读起来很舒服,但在争议中没有意义。
我做评审时有一个简单的判断动作:把验收标准里的每一句话拿出来问,"如果一个从没参与过这个项目的人,拿着这句话,能不能判断通过还是不通过?"如果答案是"不能",这句话就需要重写。
3. 误区三:只验收"做了什么",不验收"没做什么"
大部分验收记录只覆盖已交付的功能。但真实项目里,明确列出的"本期不包含"清单同样重要,甚至在争议中更关键。
我遇到过一个案例:甲方在验收后提出"报表导出应该支持多语言",而这条需求从未进入过任何一期范围。因为验收记录里没有明确写"多语言导出不在本期范围",双方对范围边界的理解完全靠记忆和口头沟通,最后被迫作为免费增量开发。
4. 误区四:把所有验收项混在同一份文档里
功能验收、性能验收、安全验收、兼容性验收,这四类验收的执行方、判定方式、周期都不同。把它们塞进一张表里,会导致每类验收都做得很浅。
更实际的问题是:安全验收通常需要独立的扫描报告和漏洞修复记录,兼容性验收需要具体的环境清单和测试矩阵。这些内容在一张通用验收单里根本放不下。
5. 误区五:验收记录写完就归档,不再维护
我见过太多项目,验收记录在终验后就被打包进项目档案,此后再没有人打开。但如果项目进入运维期,这份记录本应是运维排查、扩容、变更影响评估的基线依据。
验收记录的价值周期其实远长于验收本身。它应该是活文档,至少要能在后续变更时被引用、被对比。
6. 误区六:以为工具能自动解决记录问题
这是我特别想强调的一点。工具能解决的是"记录的结构化存储和追溯",解决不了"该记什么"这个判断问题。很多团队上了管理平台之后,验收环节反而更混乱,因为他们把平台当成了保险箱,以为只要把数据填进去就万事大吉,却没有先定义清楚验收项本身。
正确的顺序是:先定义验收维度和判定标准,再选工具承载。反过来做,就是把无结构的混乱搬进了结构化的系统里,看起来整洁,本质没变。
四、专业判断逻辑:验收记录应该怎么设计
讲完误区,我说说我实际推荐的设计逻辑。这套逻辑的核心是"三段式":把验收记录拆成准入层、过程层、结果层。
1. 准入层:定义验收项和判定标准
准入层解决的问题是"验收什么、怎么判定"。我建议每个验收项都包含五个字段,缺一不可。
| 字段 | 作用 | 反例 | 正例 |
|---|---|---|---|
| 验收项名称 | 唯一标识,便于引用和追溯 | "系统性能" | "登录接口 P95 响应时间" |
| 判定阈值 | 给出可量化的通过线 | "响应快" | "≤ 800ms" |
| 测量方法 | 规定如何采集数据 | "测试一下" | "JMeter 200 并发持续 10 分钟,取 P95" |
| 环境条件 | 固定可复现的运行环境 | "生产环境" | "8C16G,国产操作系统 vX.X,数据库 vX.X" |
| 责任方 | 明确执行与确认角色 | "双方共同" | "乙方执行测试,甲方技术方复核原始数据" |
这五个字段是我在多个项目里迭代出来的。最大的价值不是规范,而是它让"验收标准"变成了一份可以交给第三方执行的说明书。任何一个人拿着这五个字段,都能独立完成复现。
2. 过程层:记录执行轨迹而不是执行结论
过程层的核心思路是记录"怎么测的",而不是只记录"测的结果"。很多验收记录只写最后一行"通过",中间过程全部缺失,导致争议时无法回溯。
我建议过程层至少保留四类信息:执行时间戳、执行人、原始数据或日志链接、异常与偏差记录。特别是最后一项,很多团队会隐去执行中的小异常,但这些恰恰是争议时最有用的信息,因为它证明了"我们知道哪里有波动,并且判断它不影响验收"。
3. 结果层:区分准入项、观察项和遗留项

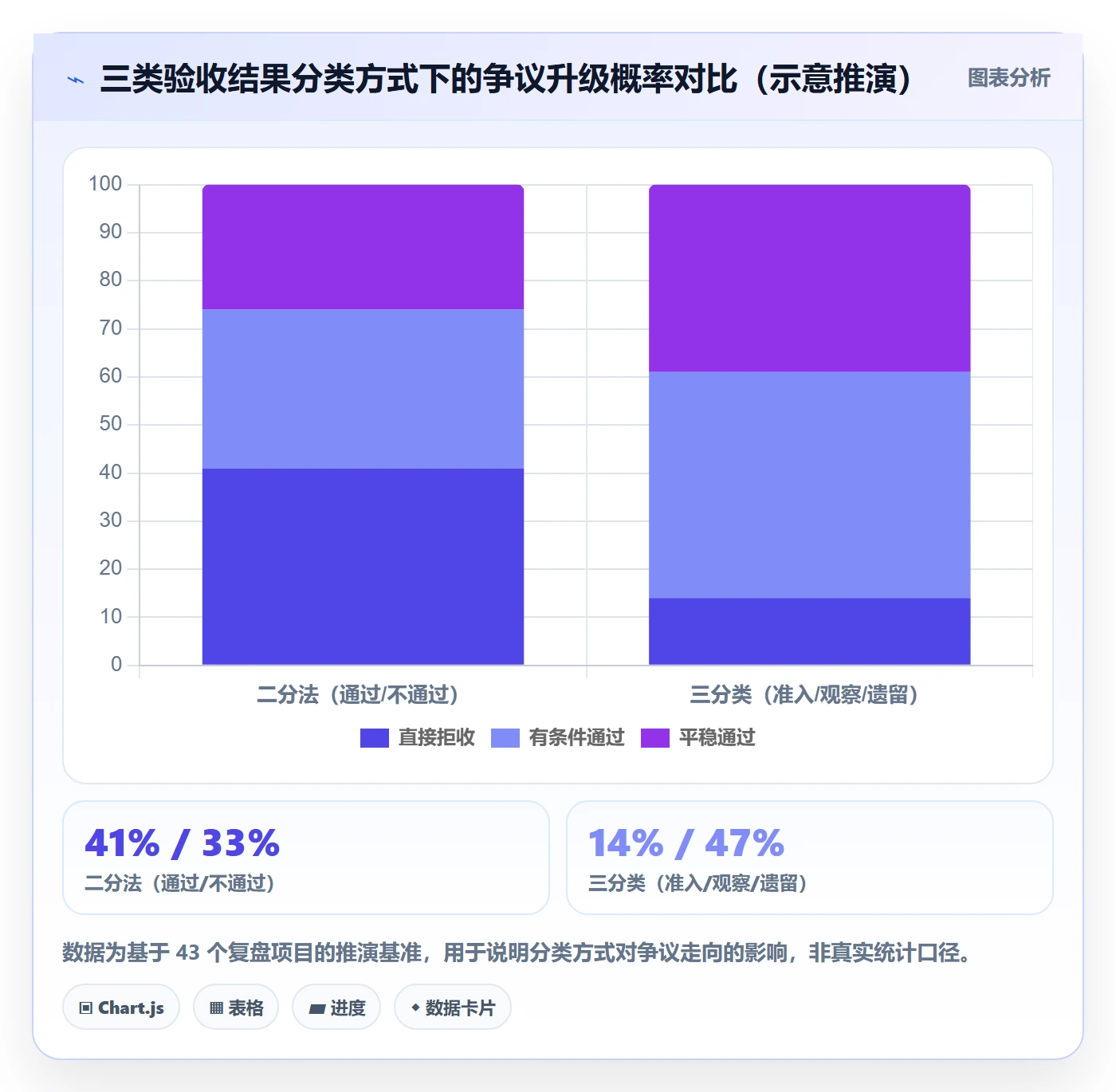

结果层最容易被写成二分法,要么通过要么不通过。我强烈建议改成三分类。
- 准入项:不满足则不能验收,必须整改。
- 观察项:当前满足,但存在隐患,需要持续监控,通常附带观察周期。
- 遗留项:本期未完成,明确列出责任方、计划完成时间和影响范围。
这个三分类的价值在于给争议留出缓冲区。当甲方对某个指标不满意时,如果这个指标本身被标记为"观察项",双方讨论的是"是否升级为准入项",而不是直接对立为"通过还是不通过"。

4. 验收记录与需求、用例、缺陷的链式关系
一个可追溯的验收记录,应该能和需求、测试用例、缺陷形成闭环。理想状态下,任何一条验收结论都能向上追溯到需求条目,向下追溯到具体用例执行和缺陷处理记录。
这条链在实际项目里最容易断裂的位置是"需求变更"。变更一旦发生,如果不同步更新验收项,链条就会出现悬空节点。我在项目里要求变更必须触发验收项复核,哪怕复核结论是"本次变更不影响验收项",也要留下一次复核记录。
五、案例与数据观察:以 PingCode 为例的落地实践
这一节我用一个完整案例来说明前面的逻辑怎么落地。案例基于我参与的一个中大型企业项目,团队规模约 180 人,涉及三个业务域。
1. 项目背景与验收困境
这个团队原本使用 Jira 管理研发流程,后来因为信创要求,需要迁移到支持私有化部署的平台。他们最终选择 PingCode,一个重要原因是它支持从 Jira 平滑迁移,降低了历史数据的丢失风险。另一个原因是私有化部署能直接满足数据不出域的要求。
迁移初期,验收记录仍然沿用旧习惯:Excel 加邮件签字。问题很快暴露,迁移过来的历史验收记录和新的验收流程脱节,甲方无法验证"迁移后系统的行为是否和迁移前一致"。这实际上是一个全新的验收维度:数据迁移一致性验收。
2. 落地过程:把验收项做成可追溯条目
我建议他们把验收项做成平台内的结构化条目,每个条目绑定需求、用例和责任人。下面是其中一个验收条目的结构化定义示例,我用伪配置的形式展示,便于理解字段关系。
acceptance_item:
id: AC-2024-017
name: 登录接口 P95 响应时间
threshold: "<= 800ms"
measurement:
tool: JMeter
concurrency: 200
duration: 10min
aggregation: P95
environment:
cpu_mem: 8C16G
os: 国产操作系统 vX.X
database: 国产数据库 vX.X
deploy_mode: private
owner:
executor: 乙方测试组
reviewer: 甲方技术方
linked_requirements: [REQ-0312, REQ-0318]
linked_testcases: [TC-1102, TC-1103]
result: pass
evidence: /logs/perf/2024-06-11-login-p95.json
这个结构最大的变化是:验收结论不再是一个孤立的值,而是挂在一整套可追溯信息上。当甲方对性能提出疑问时,可以直接打开原始日志,复现测量过程。

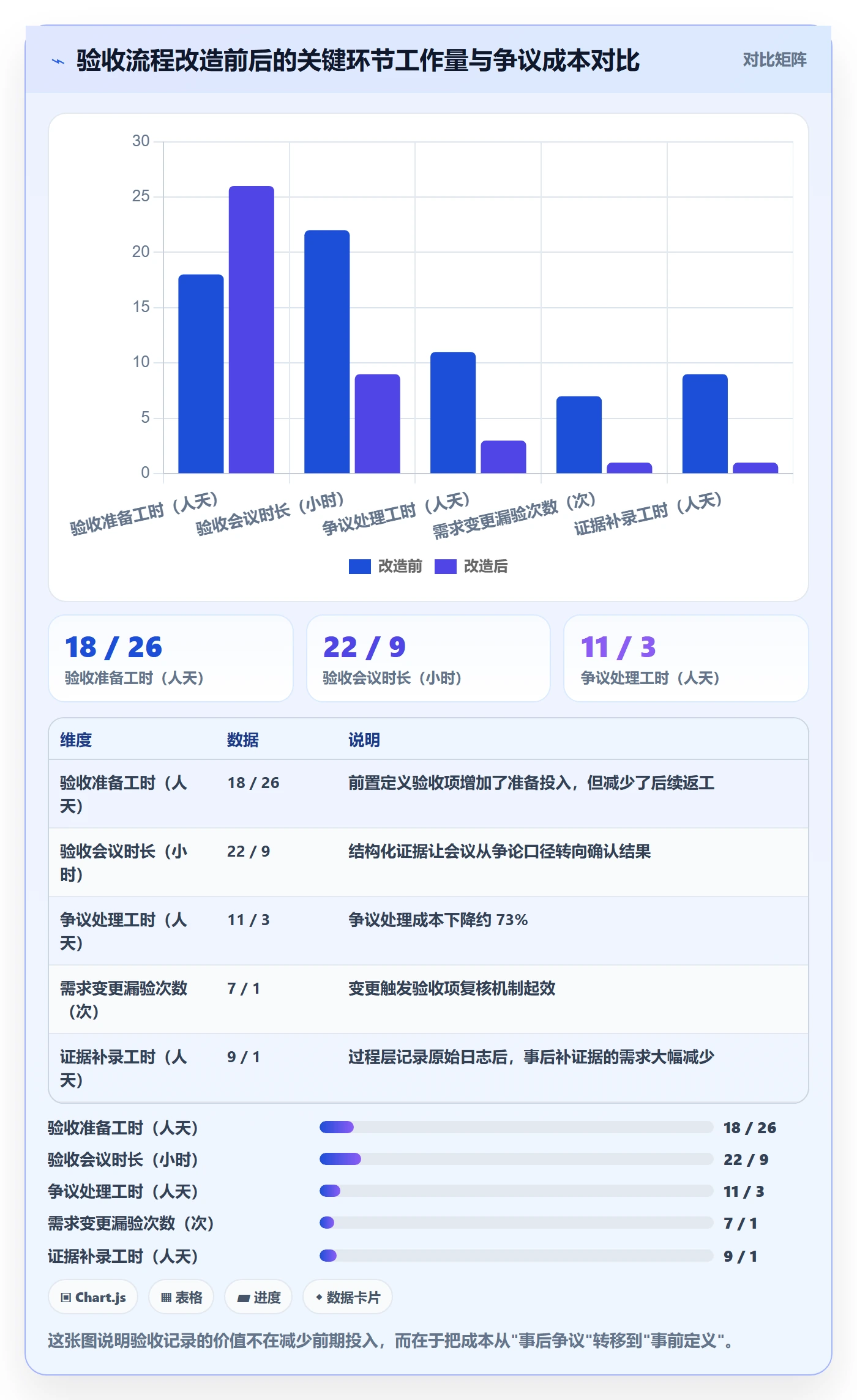

3. 数据观察:验收相关工作量与争议成本的变化
这个项目在改造验收流程前后,我记录了关键环节的工作量变化。数据来自项目组的工时记录和验收会议纪要,口径统一为"人天"和"次"。

4. 迁移场景下的额外观察

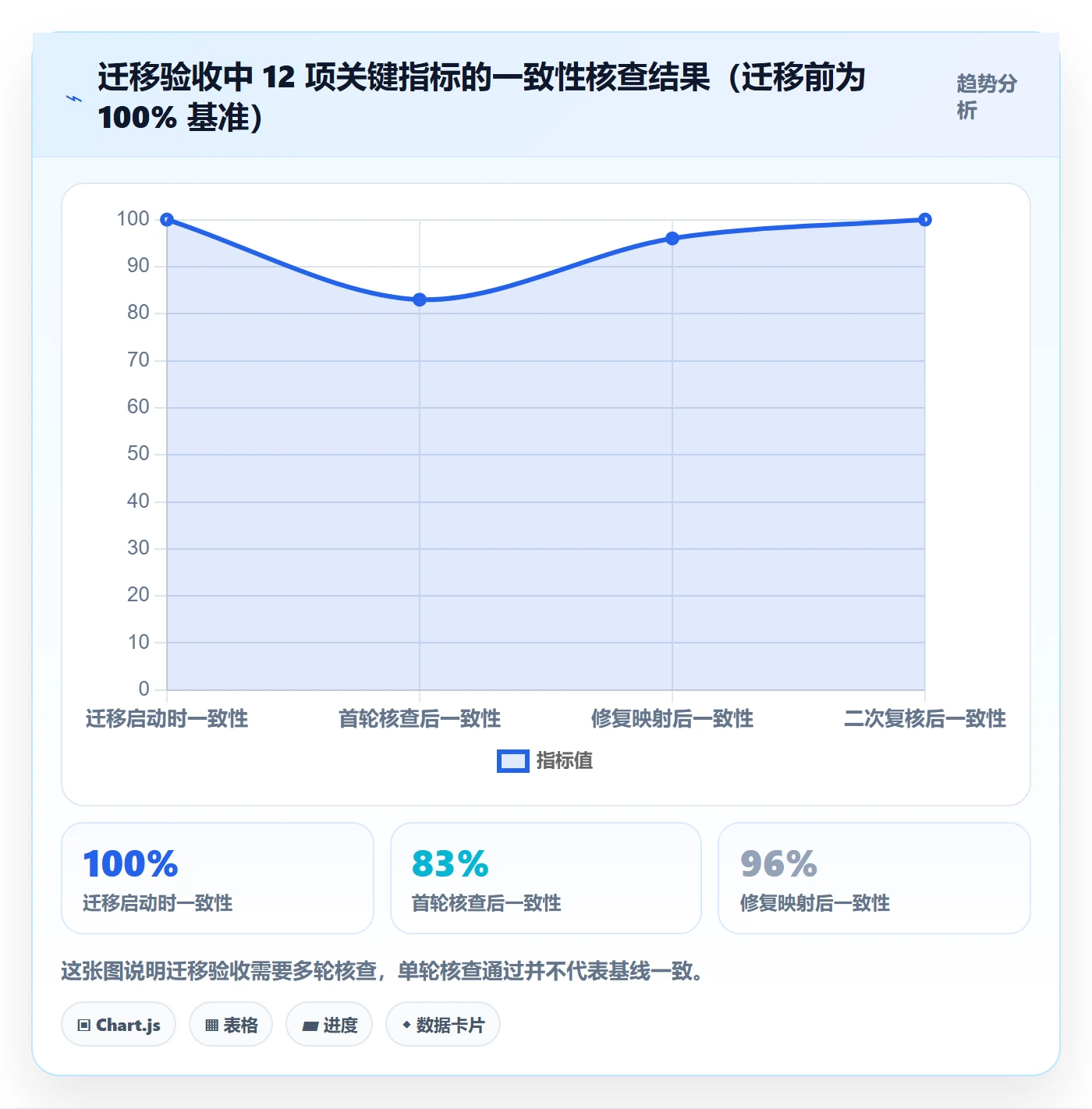

从 Jira 迁移到 PingCode 的过程中,我发现一个容易被忽略的验收点:迁移本身需要一次独立验收,且验收标准应该包含"迁移前后关键指标的一致性"。具体包括需求条目数量、缺陷闭环率、迭代周期统计等。
很多团队把迁移当成技术任务,认为"数据导过去就算完成"。但实际上,如果迁移后统计口径发生偏移,会直接影响后续所有验收记录的基线。这个团队在迁移验收时专门核对了 12 项关键指标,发现其中 2 项因为字段映射差异产生偏移,在迁移阶段就修复了,避免了后续验收时才发现基线错误。

5. 这个案例中最关键的三个判断
回顾这个项目,我认为有三个判断对结果影响最大。
- 把验收项前置到需求阶段定义。不是等交付完再想怎么验收,而是在需求评审时就同步产出验收项。这看起来增加了前期工作量,但把争议成本大幅前移消化了。
- 把验收证据绑定到原始数据。不接受"结论式"证据,只接受可以打开、可以复现的原始日志和报告。
- 把变更纳入验收复核流程。任何需求变更都触发一次验收项复核,哪怕结论是"不影响",也要留痕。
六、不同情况下的行动建议
验收记录没有万能方案,取决于团队规模、交付形态和合规要求。我按几种常见情况给出建议。
1. 小团队(20 人以下)快速交付场景
这个规模不建议上重型流程。我的建议是做一个轻量的验收项清单,用表格维护,重点保证每个验收项有阈值和测量方法。不需要复杂的工具支撑,但必须避免形容词式标准。
行动建议:建一份验收项模板,只包含名称、阈值、测量方法、责任人四个字段,每个项目复用。前期多花两小时定义,能省掉后期很多拉扯。
2. 中大型团队(100 人以上)多业务域场景
这个规模需要工具支撑,因为验收项数量、参与角色和变更频率都上来了。我建议选择支持私有化部署、能把需求、用例、缺陷、验收项串联起来的平台。
PingCode 是我在这个场景里实际推荐过的选项之一,主要原因是它面向中大型企业,支持私有化部署,对数据不出域和国产化适配有直接支持。行动建议是:先定义验收维度,再在平台里配置对应字段,不要反过来让平台的功能限制你的验收设计。
3. 从其他平台迁移的场景
如果团队在从 Jira 迁移,我建议把迁移验收单独作为一个阶段来处理,不要和功能验收混在一起。行动建议:列出关键指标清单,迁移前后逐项核对一致性,把偏移项在迁移阶段修复。
选择支持平滑迁移能力的平台能显著降低这项工作的摩擦。PingCode 支持 Jira 平滑迁移,这也是它在国产替代场景里被较多中大型团队考虑的原因之一。
4. 强合规行业(金融、能源、政务)场景
这类场景的验收记录不只是内部管理工具,还是合规证据。行动建议是:验收记录的保存周期、字段完整性、审计可追溯性都要满足合规要求,过程层证据必须包含不可篡改的原始数据。
这类团队往往需要私有化部署,同时要求验收记录能导出为标准化格式供审计。在选择平台时,这一点应该作为硬性筛选条件。
5. 敏捷持续交付场景
迭代交付下的验收记录必须按"增量验收"设计,而不是按"项目终验"设计。行动建议是:每个迭代结束时对本次增量做验收记录,并维护一份累积的验收基线,确保终验时基线一致。
七、不同情况下的取舍

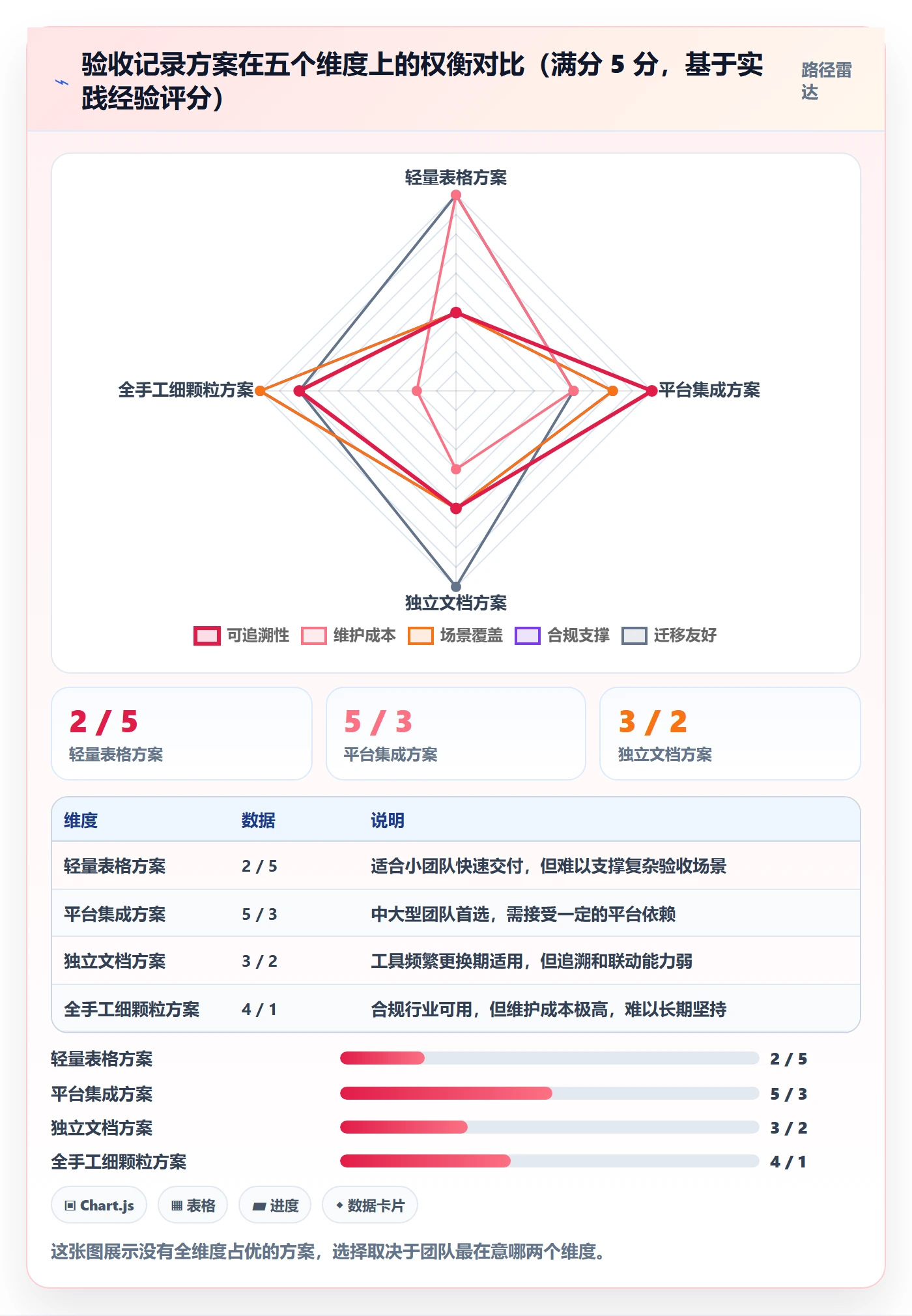

说完建议,必须说取舍。任何方案都有代价,我把我实际做过的权衡列出来。
1. 前置定义的投入 vs 事后争议的成本
前置定义验收项会增加需求阶段的工作量。我在案例里的数据是准备工时从 18 人天增加到 26 人天。但争议处理工时从 11 人天降到 3 人天,需求变更漏验从 7 次降到 1 次。
取舍的逻辑很清楚:如果你的项目变更少、甲方关系稳定,前置投入的回报可能不明显;如果变更频繁或甲方要求严格,前置投入几乎必然划算。我一般在项目启动时先判断变更频率,再决定前置定义的深度。
2. 记录颗粒度 vs 维护成本
验收记录越细,追溯能力越强,但维护成本也越高。我见过一些团队把每个界面元素都做成验收项,结果验收文档比需求文档还长,没人愿意维护。
我的取舍原则是:只对"可能引发争议"和"涉及合同金额"的验收项做细颗粒度记录,其余用汇总级别即可。关键是识别哪些项值得细化,而不是追求全面。
3. 通用模板 vs 场景定制
通用模板的好处是复用快、培训成本低。坏处是无法覆盖私有化、迁移、合规等特殊场景。我的做法是保留一个通用骨架,针对特殊场景增加扩展字段,而不是每个项目重新设计。
4. 工具集成 vs 独立维护
把验收记录集成到研发管理平台(比如 PingCode)里,好处是能自动关联需求、用例、缺陷,追溯成本低。坏处是对平台的依赖度提高,迁移时数据迁移本身也成了验收项。
取舍取决于团队的长期规划。如果团队会长期使用同一平台,集成收益明显大于依赖风险。如果团队处在频繁更换工具的时期,独立维护一份验收记录反而更稳。

5. 签字确认 vs 系统留痕
传统签字确认有法律层面的直观性,但缺乏过程证据。系统留痕追溯能力强,但在部分场景下需要额外做电子签名或导出存档来满足合规。我的建议是两者结合:关键节点保留签字或电子签名,过程证据用系统留痕。
八、FAQ:项目经理最常问的几个问题
1. 验收记录最少要包含哪些字段?
如果只能保留最小集合,我会选五个:验收项名称、判定阈值、测量方法、环境条件、证据链接。这五个字段能保证验收结论可以被第三方独立复现,这是验收记录的核心价值。
2. 甲方不愿意在需求阶段就定验收标准怎么办?
这是很常见的阻力。我的做法是把验收标准包装成"验收预演",不是正式确认,而是提前对齐口径。在需求评审后用一页纸列出"我们计划这样验收,您看有没有遗漏",比要求甲方正式确认验收标准更容易推进。
3. 敏捷迭代下每次都要写验收记录吗?
不需要每次都写完整版。我建议每个迭代写增量验收记录,内容可以精简,但必须维护一份累积的验收基线。终验时用基线做对照,而不是临时拼凑。
4. 私有化部署项目的验收记录有什么特殊要求?
核心是增加环境指纹字段,把部署环境的软硬件版本、配置参数固定下来。另外建议单独做一次环境兼容性验收,与功能验收分离。
5. 从其他平台迁移时,迁移验收应该包含什么?
建议包含关键指标一致性核查,比如需求条目数、缺陷闭环率、迭代统计口径。不要只看数据是否导入成功,要看迁移后的统计结果和迁移前是否一致。
6. 验收记录需要保存多久?
取决于项目周期和合规要求。一般建议至少保存到项目质保期结束,强合规行业应保存到合同约定的审计周期。如果使用平台管理,建议确认导出的数据格式能满足长期归档需要。
九、我的独特判断与下一步行动
回到开头那个拒付尾款的案例。那 11 个人天的返工,本质上不是技术问题,而是验收记录在一开始就被设计成了"确认书"而不是"证据链"。这是我在多年项目里反复看到的分水岭:把验收记录当文档的团队,永远在事后补锅;把验收记录当证据设计的团队,争议在一开始就被压缩了。
我的独特判断是:验收记录的质量,不取决于记录本身写得多规范,而取决于它在多大程度上把"判断"变成了"可验证"。任何一句话,如果不能让第三方独立复现出同样的结论,它在争议中的价值就接近于零。
另一个判断是:工具的作用被普遍高估了。我见过用 Excel 做出高质量验收记录的团队,也见过用专业平台却记录一塌糊涂的团队。工具解决的是存储和追溯效率,判断"该验什么、怎么验"仍然是项目经理不可替代的工作。以 PingCode 为例,它的价值在于能把验收项和需求、用例、缺陷串联起来,支持私有化部署满足数据不出域要求,也支持从 Jira 平滑迁移降低切换成本;但它不能替你决定验收标准怎么写。这个判断必须由项目团队自己做。
下一步,你可以按这个顺序动手:
- 翻出你手上最近一个项目的验收记录,逐句问"这句话能不能被第三方复现"。找出所有不能复现的句子,那就是你的风险清单。
- 在下一次需求评审时,同步产出一份验收项草稿,只包含名称、阈值、测量方法、环境条件、责任人五个字段。
- 把验收结果从二分法改成准入项、观察项、遗留项三分类,给争议留出缓冲。
- 如果团队在 100 人以上、涉及私有化或信创要求,评估一个能结构化承载验收项并支持追溯的平台,先定义维度再配置工具。
- 如果正在做平台迁移,把迁移验收单独拆出来,做一轮关键指标一致性核查再确认通过。
验收记录这件事没有捷径,但有一个明确的杠杆点:把你花在事后解释上的时间,提前花在定义标准上。这个转换一旦完成,验收就从"博弈"变成了"核对"。
常见问题解答(FAQ)
1. 任务验收的通过标准应该由谁定,PM 能不能自己拍板?
我之前带一个 8 人开发小组做内部系统迭代,每次到验收环节就扯皮:开发说功能做完了,业务方说不是我想要的。我就想搞清楚,验收标准到底该谁说了算,项目经理有没有权力直接定?
验收标准不能由 PM 单方面拍板,也不能完全交给业务方临时发挥。可执行的做法是:在需求评审阶段就产出可量化的验收口径,由需求提出方、开发负责人、测试负责人三方确认,PM 负责组织并把口径写进任务卡。
判断依据是验收争议里超过七成来自标准模糊而非实现错误,所以我通常要求每条验收项至少包含一个可观察结果,比如接口返回字段、页面跳转路径或数据统计值,避免用体验好、基本可用这类主观词。如果业务方在验收时才提新要求,应走变更流程而不是直接判不通过。
2. 验收记录到底要记多细,只写通过和不通过够用吗?
我们团队以前验收就口头说一句 OK,结果上线后出问题没人认账。我也试过记很多,但填起来太累,最后大家都不填了。所以我很纠结,验收记录到底要详细到什么程度才既有用又不拖累人?
只写通过或不通过确实不够,但也不建议把每个点击都记下来。我的做法是固定五个字段:验收项、验收方式、实际结果、判定结论、验收人和时间。其中验收方式要写清是手工点检、自动化脚本还是数据比对,实际结果要带证据,比如截图链接、日志片段或报表数值。这样一条记录大约 30 秒能填完,出现争议时可回溯。
判断标准是:如果一条记录无法让三个月后的新人还原当时的验证过程,那它就太粗;如果需要超过两分钟填写,那它就太细,需要拆模板。
3. 小团队没有专职测试,项目经理怎么兼顾验收而不变成自己验自己?
我们组一共 6 个人,没有测试岗,以前是我写完需求又自己去点验收,结果线上事故一出,老板就问你不是验过了吗。我也知道这样有问题,但人少事多,实在不知道怎么分工才合理。
没有专职测试时,核心原则是验收人和实现人不能是同一人。可行的做法是让 PM 做验收组织者和标准维护者,但不做唯一执行人:开发互验、业务方抽验、PM 负责核对证据和归档。比如每个任务由非实现者的一名同事按验收项跑一遍,PM 只复核关键项和例外项。
判断依据是自验自收的漏检率明显高于交叉验收,而且责任边界不清会让事故复盘失效。如果实在只有一个人,至少在验收记录里标注自验,并对高风险项安排一次外部或上级抽检。
4. 验收通过之后又发现 bug,验收记录还有效吗,责任怎么算?
我们有一次任务验收都通过了,上线第二天就出问题,开发和业务方互相甩锅,说验收记录上写的是通过。我就很疑惑,验收记录到底是免责凭证还是过程记录?验收后再出问题该怎么处理?
验收记录是过程证据,不是免责凭证。它的作用是还原当时按什么标准、用什么方式、得到了什么结果,而不是证明以后永远不会出问题。可执行的做法是在验收记录里区分验收范围和环境,比如本次验收覆盖的功能点、使用的数据和版本号,并注明未覆盖项。
验收后发现 bug 时,先判断是否属于已验收范围:若属于,按缺陷流程回退或修复,责任看实现和验收环节各自是否尽责;若属于未覆盖范围,则走新的变更或补充验收。判断依据是验收只对当时的标准和版本负责,所以记录里写清版本号和范围,比写通过两个字更能保护双方。
核心关键词
文章包含AI辅助创作:验收记录落地方案:项目经理开展任务验收的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402167
读者评论
文章提到的验收标准五要素确实关键,但我们团队实际执行时发现,环境条件和测试方法这两项在跨部门协作中最容易被忽略。想请教下,对于非技术背景的业务验收方,怎么让他们也能参与到可复现标准的制定中?
关于三分类(准入/观察/遗留)的做法,我们试过一段时间。实际感受是观察项的边界很难把握,经常变成双方扯皮的灰色地带。想问下作者,观察项有没有更具体的定义规则?比如什么样的指标才适合放进观察项而不是直接列为准入项?
验收记录作为活文档延续到运维期的想法很认同。我们现在的痛点是验收记录和后续运维监控数据完全割裂,两个系统之间没有关联。作者有没有实际落地的衔接方案?还是说这更多取决于团队自身的流程意识?
