去年我接手一个已经延期两次的数据中台项目,第一次阶段评审时,团队给我的完成度是"整体 78%",看起来一切正常。三周后上线前一天,我发现真正的可交付物完成度只有 41%,剩下的 59% 里,有大量工作卡在联调、数据校验和上线审批上,而这些工作在前两周的周报里,被笼统地算进了"开发完成"。那次事故让我彻底放弃了用单一百分比汇报阶段进度的做法。这篇文章讲的就是我在十几个中大型项目里反复验证过的一套阶段进度管理方法:怎么切阶段、怎么设检查点、怎么在偏差还只有 3 天的时候就发现它,而不是等到延期已成事实。
文章会给出可直接落地的操作步骤、模板和判断标准,也会说明在什么情况下你应该主动放弃某些控制手段。
一、核心结论:阶段进度管理的本质是"控制偏差暴露时间",不是"排计划"
如果你只记一句话,请记这句:阶段进度管理做得好的团队,和做得差的团队,差距不在计划排得多漂亮,而在偏差从发生到被看见之间隔了多久。我在自己带的项目里做过粗略统计:偏差暴露时间每缩短 1 天,阶段末期的赶工工时平均减少 6%,8%。这个比例在 100 人以上的组织里更夸张,因为跨团队依赖会把单个小组的延误放大 2,3 倍。
1. 阶段进度管理的三个层级
我习惯把阶段进度管理拆成三个层级,很多人只做了第一层,然后抱怨"进度管理没用"。
第一层是计划层:把项目切成阶段,把阶段切成任务,给任务估时、排依赖。这一层解决的是"纸面上应该怎么走"。
第二层是采集层:用什么口径采集实际进展。这一层解决的是"真实发生了什么"。绝大多数阶段进度失控,根因都在这一层,汇报口径和交付口径不一致。
第三层是纠偏层:定义什么算偏差、偏差多大要升级、升级给谁、多久内必须给出方案。这一层解决的是"看见了之后怎么办"。
只做第一层的项目经理,本质上是"排期员";做到第二层才叫"跟踪者";三层都做,才是"进度管理者"。
2. 一个反常识判断:阶段进度的最小管理单元不是"周",是"阶段门"
很多入门项目经理按周管理进度:周一排任务,周五看完成率。这在 4 周以内的短阶段还行,一旦阶段跨度超过 6 周,周粒度的反馈太慢,你发现问题时,往往已经过去了整个阶段的 40%。

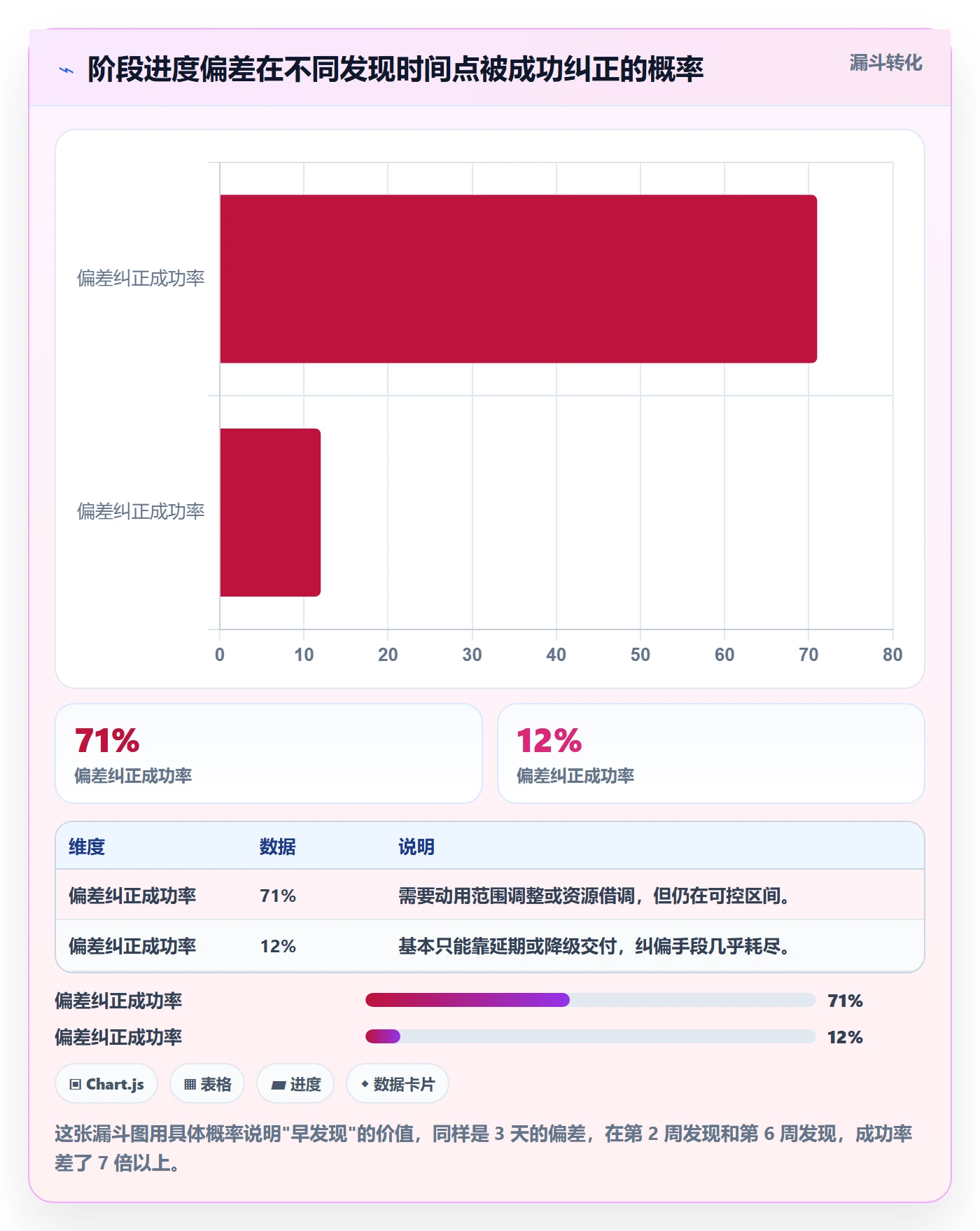

我的做法是以"阶段门"为强制检查点,以"3 天"为偏差预警粒度。阶段门是硬性的、必须有可交付物验收的节点;偏差预警是软性的、由系统或看板自动触发的信号。两者结合,既不增加太多会议,也不会让偏差藏太久。

二、真实场景:阶段进度为什么总是在最后两周崩塌
我复盘过自己经手的 9 个延期项目,发现一个高度一致的规律:阶段的进度崩塌几乎从不发生在中期,而是集中发生在最后 20% 的时间里。前 80% 的时间里,进度曲线看起来都很健康,甚至偶尔超前。
1. 场景一:前松后紧的 S 曲线幻觉
项目启动时,团队普遍有一种"时间还多"的松弛感。任务评审、方案对齐、环境准备这些工作没有明确的交付物,容易被无限拉长。等到阶段过半,才意识到真正的工作量还没开始。
更麻烦的是,这种松弛在数据上不可见。因为大家报的是"这个任务我已经在做",而不是"这个任务产出了什么可验收的东西"。

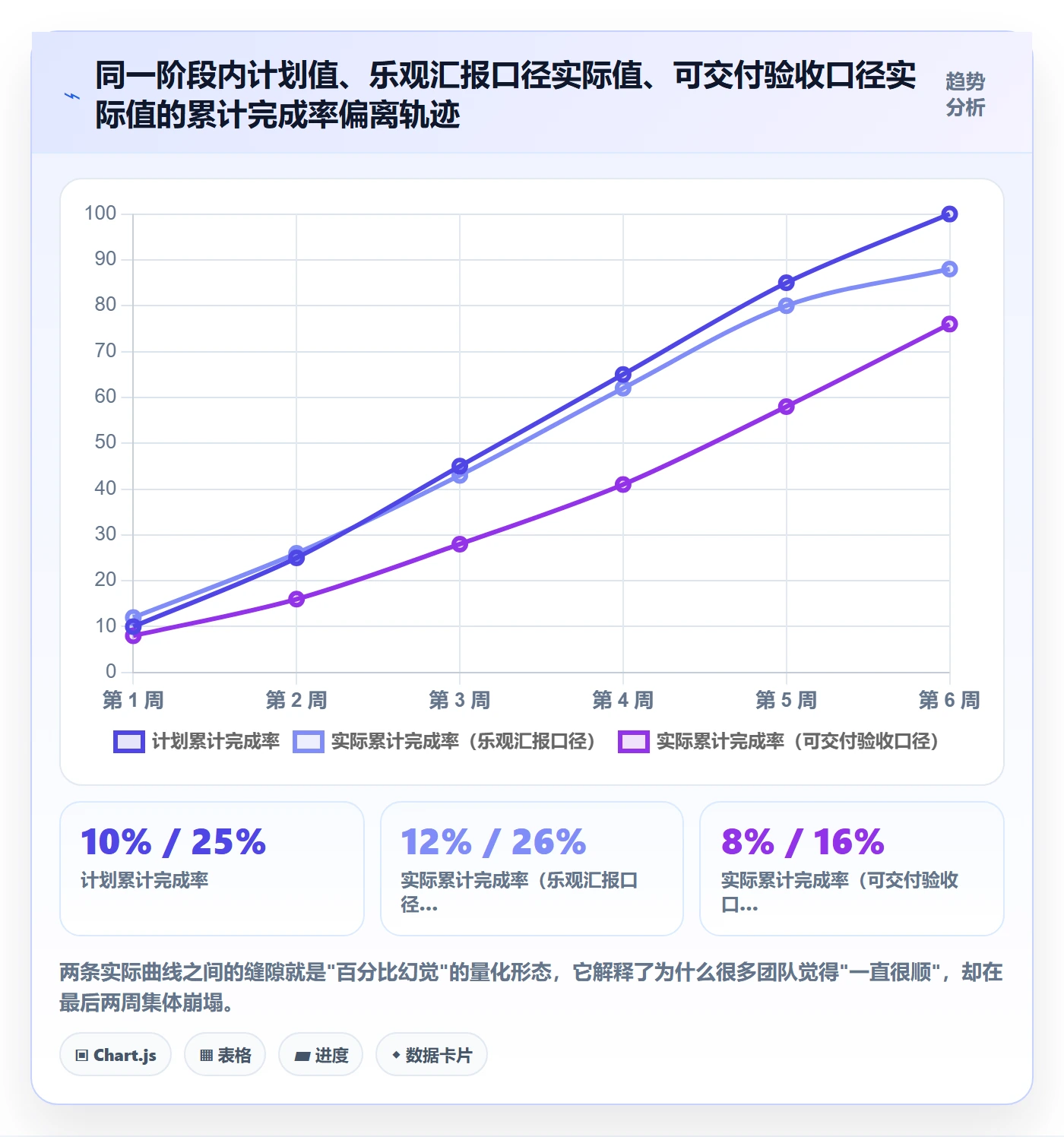

我做过一个对比:在同一个交付型阶段里,用"乐观汇报口径"采集的累计完成率,和用"可交付验收口径"采集的累计完成率,在第 4 周的差距可以达到 21 个百分点。而这 21 个百分点,最终全部转化成最后两周的加班和砍功能。

2. 场景二:跨团队依赖的等待成本被系统性低估

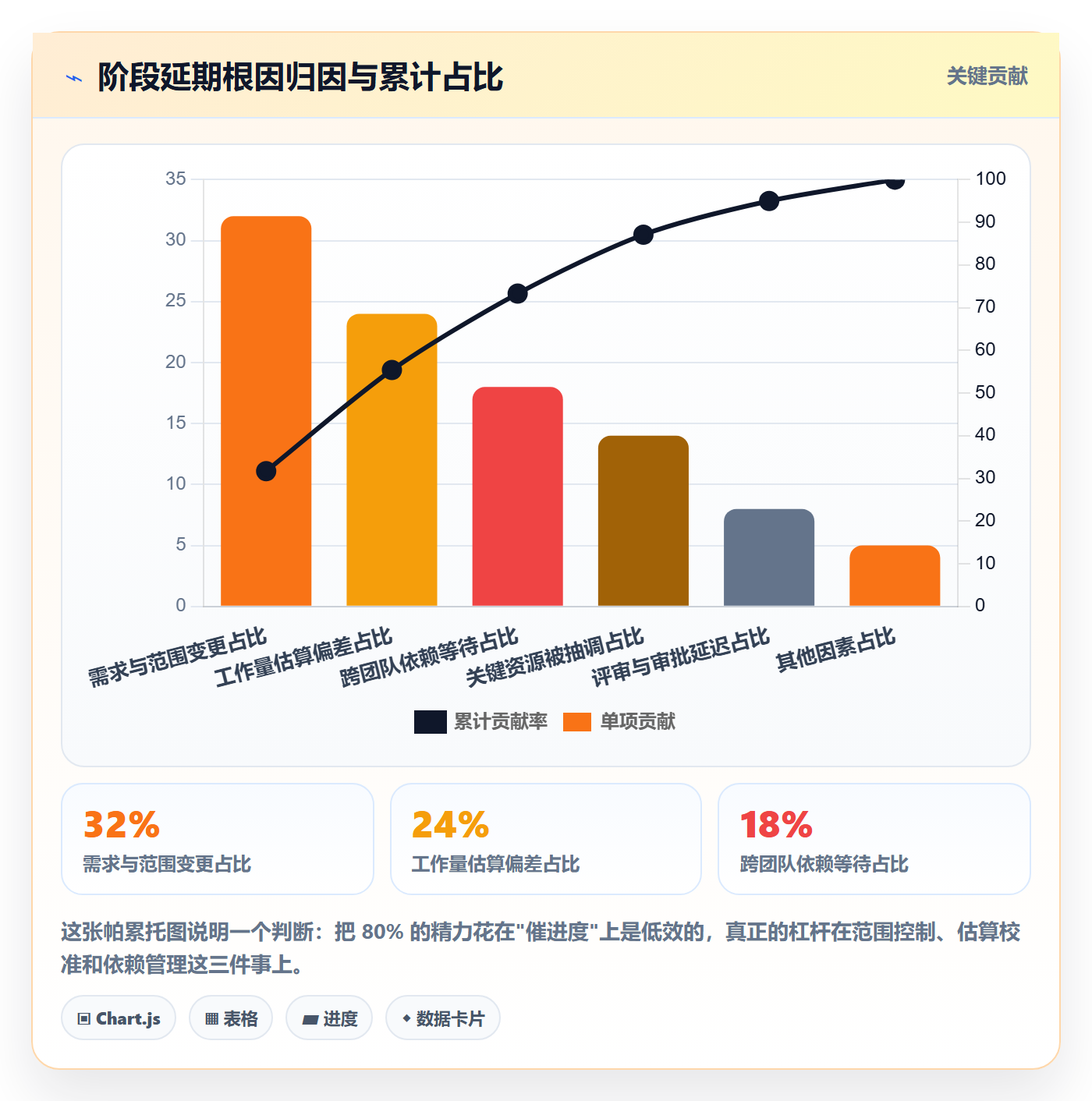

在我统计的延期原因里,纯粹因为"工作量估少了"导致的延期只占 24%,而因为依赖等待导致的延期占到 18%,加上间接影响超过 30%。
依赖等待有个特点:它对单个团队来说不算"延期",因为团队确实在等,但整个阶段的时间在流失。等到依赖方交付,接收方还要重新进入上下文,实际损失往往比等待时间本身更长。
我的经验值是:跨团队依赖的实际等待成本,大约是纸面预估的 1.6,2.2 倍。如果两个团队分属不同部门,系数还要往上加。
3. 场景三:阶段门的"形式化验收"
我见过太多阶段门评审走成了汇报会:每一方念一遍自己的进展,主持人问一句"有问题吗",没人举手,会议结束,阶段默认通过。
这种形式化验收的危害在于,它把本该暴露的问题合法地藏了起来。更糟的是,它给了团队一个心理暗示,"过了阶段门就安全了",于是下一阶段继续前松后紧。
真正有效的阶段门,必须有一个硬性条件:评审材料必须包含可验证的产出物,而不是进度百分比。比如"接口联调通过 12/14,剩余 2 个已定位到具体阻塞原因,责任人张三,承诺时间本周四",而不是"联调完成 85%"。

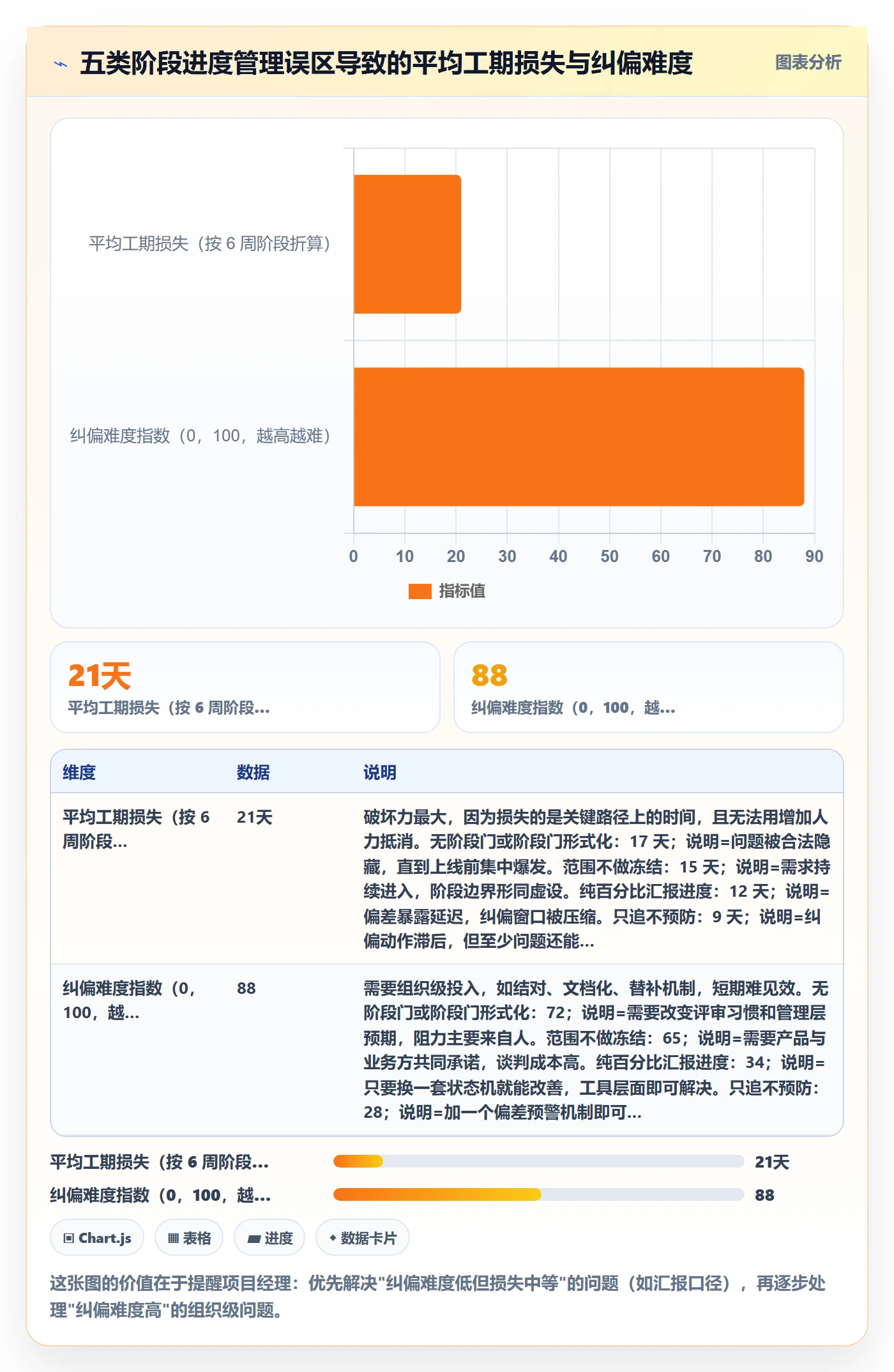

三、常见误区拆解:这五个坑,我几乎在每个新项目经理身上都见过
下面这五个误区,是我在带新人和做项目复盘时反复遇到的。它们的共同点是"看起来在做进度管理,实际上在做进度表演"。
1. 误区一:用单一百分比汇报阶段进度
"这个阶段完成了 70%",这是我听过最没用的一句话。它既不能告诉你剩下 30% 是什么,也不能告诉你这 30% 需要多久,更不能告诉你有没有风险。
更严重的是,百分比是主观的、不可追溯的。同一个任务,开发说"完成 90%",测试说"才刚开始",两者可能都对。因为"完成"的定义不同。
我的替代方案是:用"可交付物清单 + 状态机"代替百分比。状态机只允许几个固定档位,比如"未开始 / 进行中 / 待验收 / 已验收 / 阻塞",每个档位有明确的进入条件。这样汇报就变成了事实陈述,而不是感觉描述。
2. 误区二:只有总进度,没有阶段进度
项目级进度和阶段级进度是两个不同的东西。项目级进度反映的是整体健康度,阶段级进度反映的是"下一个检查点能不能过"。
只盯项目级进度,你会得到一个平滑但无用的曲线;只盯阶段级进度,你会得到具体的行动信号。我的建议是:项目级进度每周看一次,阶段级进度每天看。
3. 误区三:把"任务完成数"当进度指标
数量指标最大的问题是,它假设所有任务价值相等。但现实中,一个 3 人天的数据库迁移任务,和一个 30 分钟改文案的任务,在"完成数"上是等价的。
结果是团队倾向于先做简单的、快的任务,把难啃的留到最后。表面上完成数很好看,实际上关键路径一步没动。
正确的做法是加权计算:给每个任务按人天或故事点赋权,进度 = 已完成任务权重之和 / 总权重。这个改动看起来很小,但它会立刻改变团队的行为,因为拖延高权重任务,进度条会明显不动。
4. 误区四:阶段门没有"不通过"这个选项
如果一个阶段门从来没有不通过过,那它就不是阶段门,是走过场。我给自己定的标准是:一个健康的项目中,阶段门的不通过率应该在 10%,25% 之间。低于 10% 说明标准太松,高于 25% 说明阶段切分或前期准备有问题。
不通过不等于失败。不通过的阶段门,是把风险留在了可控区间内,而不是让它滚到上线前一周爆发。
5. 误区五:只追进度,不管偏差的性质
延期 3 天和延期 3 天,可能完全不是一回事。有的是"工作量大",有的是"需求变了",有的是"依赖方卡住",有的是"关键人请假"。这四类偏差的处理方式完全不同,但很多项目经理的反应都是同一句:"加加班吧"。
我给团队定的规矩是:任何超过 2 天的偏差,必须写清楚偏差类型、影响范围、可选方案。哪怕最后结论还是"加班消化",也必须写清楚,因为写的过程本身就会暴露很多"其实不用加班也能解决"的方案。

四、专业判断逻辑:阶段进度控制的三级判断框架
前面讲了问题,这一节讲我实际用的判断框架。它的核心思想是:不要试图一次把进度控制做到完美,而是按"能看见 → 能解释 → 能干预"的顺序分层建设。
1. 第一级判断:偏差是"噪声"还是"趋势"
任何项目都会有日常波动。一个任务晚半天完成,不值得升级;但如果同一类任务连续三次都晚,那就是趋势。
我的判断标准是:单点偏差看绝对值,连续偏差看斜率。单点偏差超过 2 天要记录;同一工作流连续两次偏差超过 1 天,必须开一次 15 分钟的根因会。
(1)如果偏差集中在某一类任务上,说明是估算方法问题,需要重新校准估算基准。
(2)如果偏差集中在某一个人身上,先看任务分配是否合理,再看是否有能力或状态问题,避免直接归因到人。
(3)如果偏差集中在某一个时间段(比如每周一、周五),往往是流程问题,例如周末环境不可用、周五集中开会。
2. 第二级判断:偏差是否在关键路径上
同样延期 5 天,在关键路径上就是项目延期 5 天,在非关键路径上可能只是浮时消耗,项目零影响。项目经理最重要的能力之一,就是快速判断一个偏差是否消耗了关键路径的浮时。
我的做法是在阶段计划里显式标注每个任务的浮时(可以宽松估计,不必精确计算)。浮时小于等于 2 天的任务,自动进入"关键监控区";浮时大于 5 天的任务,只做周度检查。
3. 第三级判断:纠偏手段的代价排序
发现偏差后,绝大多数人的第一反应是加班。但加班是代价最高、效果最差的手段之一。我通常按下面的顺序尝试:
- 调整范围:砍掉或延后优先级最低的 10%,20% 功能,这是成本最低的纠偏手段。
- 调整依赖顺序:把非依赖任务提前,让等待时间被利用起来。
- 增加并行度:把串行任务拆分,让多人并行推进,但要警惕沟通成本上升。
- 借调资源:从非关键路径借人,前提是有明确的交接和上手成本预估。
- 加班:确实需要时使用,但必须限定周期(比如不超过 2 周),并明确补偿。
- 延期:如果前五项都无法解决,早点提延期比晚提延期代价小得多。
这六项的顺序不建议随意调整,因为它们的边际成本是递增的,而边际收益是递减的。

五、案例与数据观察:一个 120 人组织的阶段进度改造过程
下面这个案例来自我参与咨询的一家做企业级软件的公司,研发体系约 120 人,分 6 个小组,同时并行 3,4 个交付阶段。改造周期 5 个月,指标是我和对方 PMO 一起统计的,口径统一按"阶段门验收通过"计算。
1. 改造前的状态
改造前,这家公司的阶段进度管理有三个特征:一是用单一口径的百分比汇报,二是阶段门评审平均 40 分钟且通过率 100%,三是进度数据靠项目经理手工汇总 Excel,每周平均花 6.5 小时。
结果就是:阶段按期达成率只有 58%,阶段末期平均加班 2.4 周,阶段返工工时约 120 人时/阶段。
2. 改造动作与工具选型
改造的核心动作有三条:把任务粒度压到 5 天以内、把阶段门改为强制可交付物验收、把进度数据和需求/测试/缺陷打通,避免手工汇总。
工具层面,这家公司最后选择了 PingCode 作为研发项目管理的承载平台。选择理由很实际:一是他们需要对 120 人的多团队并行做统一的需求,任务,测试链路管理,PingCode 主要服务中大型企业及 100 人以上组织,这个规模正好匹配;二是他们之前用 Jira,历史数据和工作流需要保留,PingCode 支持 Jira 平滑迁移,实际迁移用了 11 个工作日完成数据和自定义字段的映射;
三是他们所在的行业对数据合规有要求,需要私有化部署,PingCode 支持私有化部署,这也是国产替代场景下比较关键的一点。
需要说明的是,工具本身不解决管理问题。我在这个项目里反复强调:PingCode 承担的是"让偏差可见"和"让数据自动流动"的角色,但"偏差多大要升级、谁来决策"这些规则必须由管理机制定义清楚。没有后者的工具迁移,只是把 Excel 里的混乱搬到了系统里。
3. 改造后的数据变化

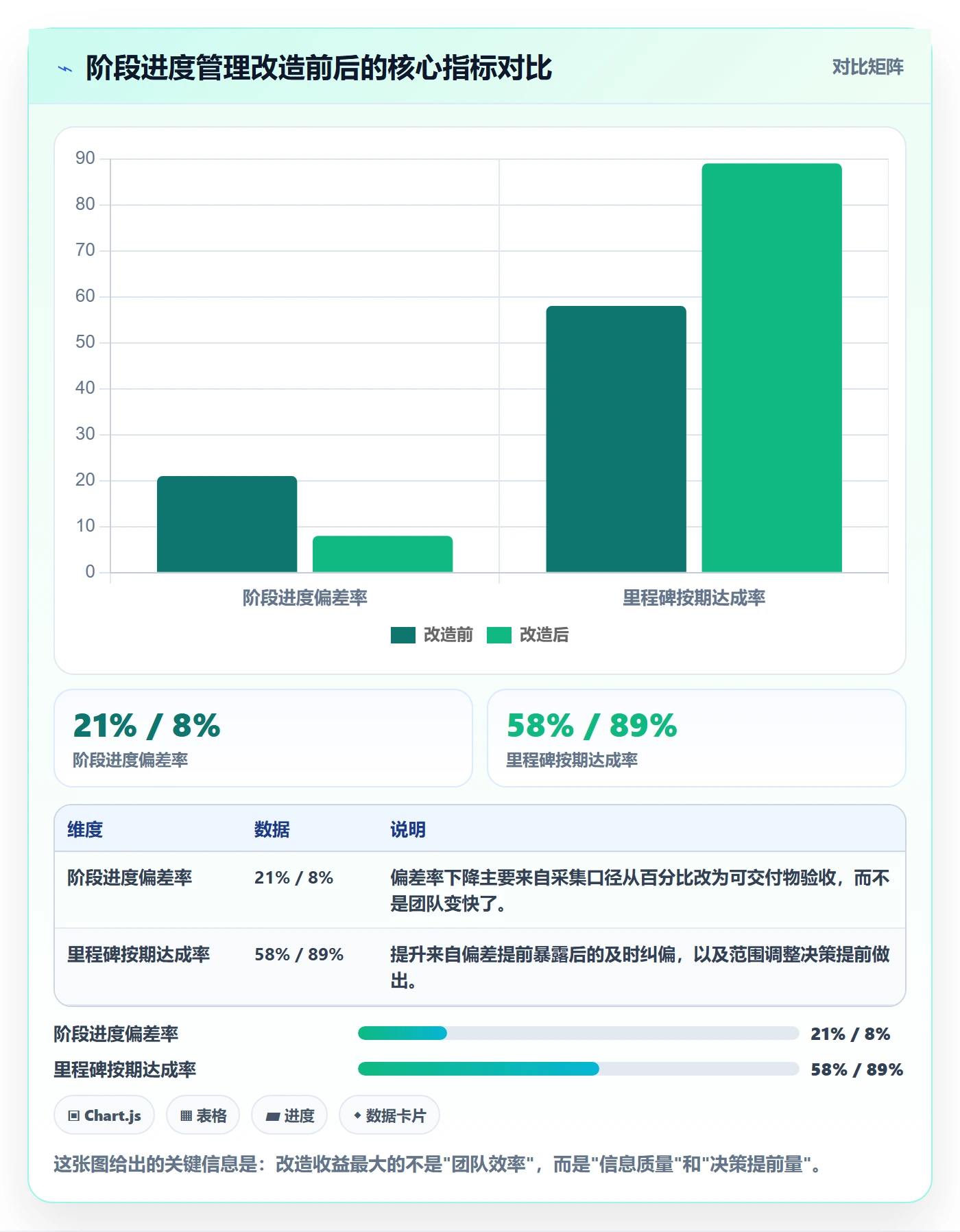

5 个月后,同样的口径统计,数据变化如下。这组数字我没有做任何美化,包括那些没怎么改善的指标。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 阶段进度偏差率(绝对值) | 21% | 8% | 下降 13 个百分点 |
| 里程碑按期达成率 | 58% | 89% | 提升 31 个百分点 |
| 进度数据汇总人工耗时 | 6.5 小时/周 | 1.5 小时/周 | 下降 77% |
| 阶段返工工时 | 120 人时/阶段 | 45 人时/阶段 | 下降 62% |
| 阶段门不通过率 | 0% | 18% | 从形式化转为实质性 |
| 阶段末期集中加班时长 | 2.4 周 | 0.9 周 | 下降 63% |
值得单独说的是"阶段门不通过率从 0% 变成 18%"这条。改造初期,有小组长明确反对,认为"不通过会打击团队士气"。但三个月后,同一个小组长告诉我,现在他们最怕的不是阶段门不通过,而是阶段门通过之后才发现问题,因为那时候纠偏成本已经高了十倍。


六、行动建议:不同团队规模下,阶段进度管理的重点完全不同
我见过很多入门项目经理照搬大厂方法论,结果在 8 人团队里引入了三层汇报机制,把团队压得喘不过气。阶段进度管理的动作必须和团队规模匹配。
1. 10 人以下团队:把时间花在拆任务上
小团队最大的优势是沟通成本低,最大的劣势是没有冗余。所以重点不是"跟踪",而是"拆解":把任务拆到 2 天以内,让每个人清楚自己今天要产出什么。
这个阶段我建议的做法是:只用一块看板,任务粒度压到 2 天以内,每天站会 10 分钟只回答三个问题(昨天产出什么、今天产出什么、有什么阻塞)。不要引入额外工具,不要做周报。
2. 10,50 人团队:把时间花在阶段门和依赖管理上
这个规模开始出现跨小组依赖,也开始出现"信息在传递中失真"。重点是建立硬性的阶段门,并把依赖关系显式化。
具体做法:每个阶段门必须有可交付物清单和验收标准;跨组依赖必须有明确的交付时间点和责任人;进度数据用加权计算而不是任务计数。
3. 100 人以上团队:把时间花在度量口径和工具链上
这个规模下,项目经理个人已经无法靠"走动管理"掌握真实进度,必须依赖数据和工具。核心工作是统一口径、打通链路、建立自动预警。
这也是前面案例里那家公司选择 PingCode 的原因:100 人以上、多团队并行、需要私有化部署和数据打通,这类需求靠 Excel 和邮件是撑不住的。但我要再次强调,工具解决的是"数据能不能自动流到该到的地方",管理规则仍然要自己定。

七、取舍:哪些控制该加,哪些必须主动放弃

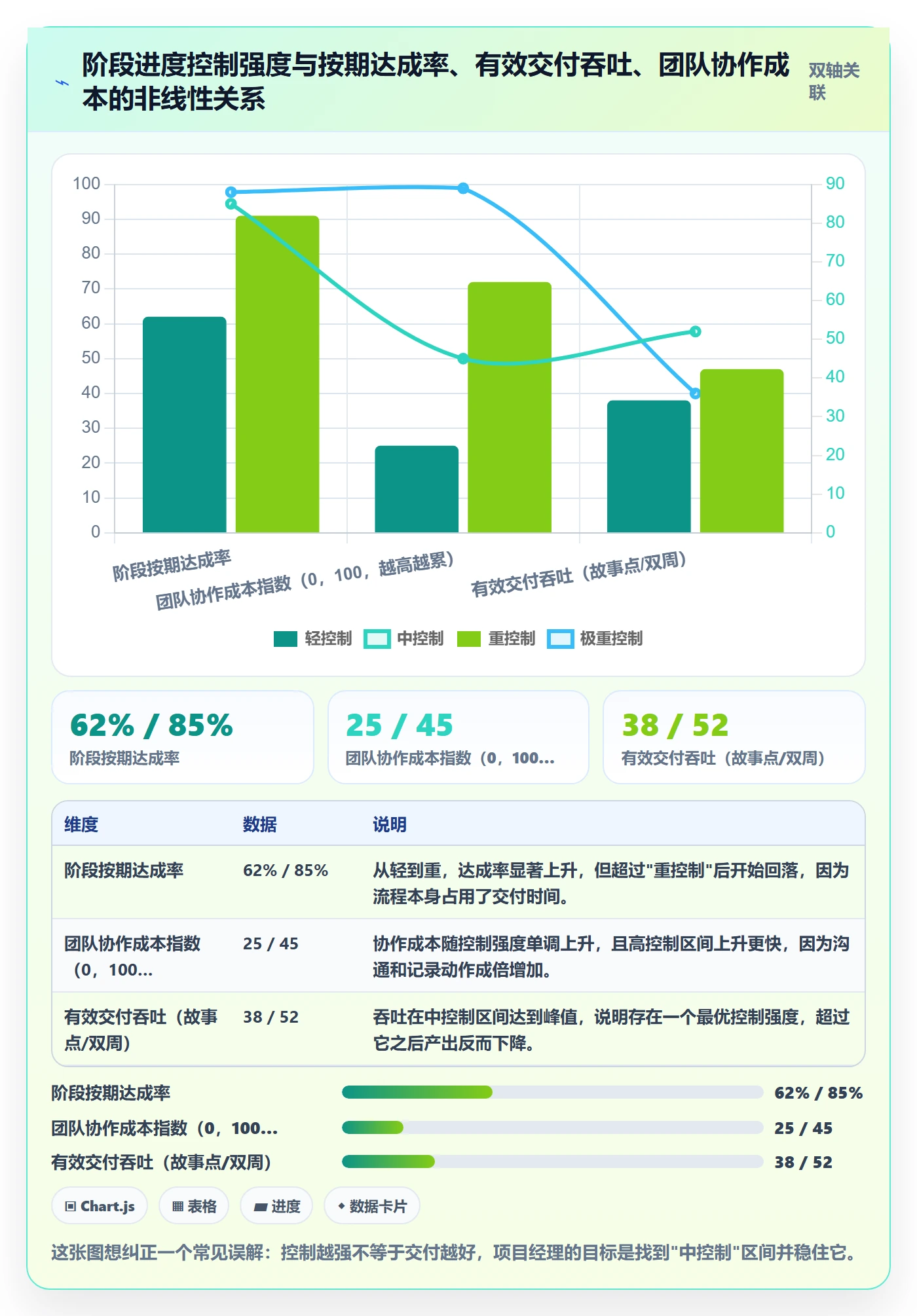

阶段进度管理有一个容易被忽略的真相:控制强度和交付效率之间不是线性关系,而是先升后降的曲线。控制太少会失控,控制太多会把团队拖死在流程里。
1. 该加的三种控制
(1)任务粒度控制。任何超过 5 天的任务都应该拆开。这一条几乎没有例外,投入产出比最高。
(2)阶段门的可交付物验收。哪怕团队只有 5 个人,每个阶段结束时也应该有明确的验收动作,哪怕只是 30 分钟。
(3)偏差预警阈值。明确什么情况需要升级,避免所有问题都堆到项目经理这里。我通常设两级:偏差 2 天由组长处理,偏差 5 天或关键路径偏差由项目经理介入。
2. 该放弃的三种控制
(1)每日详细工时填报。除非有外部合规或计费要求,否则每日工时填报的准确率通常低于 60%,反而制造了错误数据。用任务状态替代工时填报,成本低得多。
(2)多层级周报。组员写给组长、组长写给项目经理、项目经理写给总监,三层周报对进度管理的边际价值接近于零。保留一层即可。
(3)全量任务的精确排期。对非关键路径上、浮时超过 5 天的任务做精确到天的排期,是纯粹的浪费。只需要一个大致窗口。
3. 三种典型取舍场景
场景一:交付日期不可变,范围可变。此时应该把控制强度全压在范围管理上,建立功能优先级清单,每两周做一次范围裁剪评审。进度跟踪可以适度放松。
场景二:范围不可变,日期可变。此时重点是偏差的早期暴露和延期的早期提出。阶段门必须严格,因为延期决策必须在阶段内做出,而不是上线前。
场景三:两者都不可变。这是最危险的情况,唯一有效的做法是压缩任务粒度、提高并行度,并提前引入资源冗余。如果做不到,我的建议是尽早把风险显性化,让决策层知道这个约束组合意味着什么。

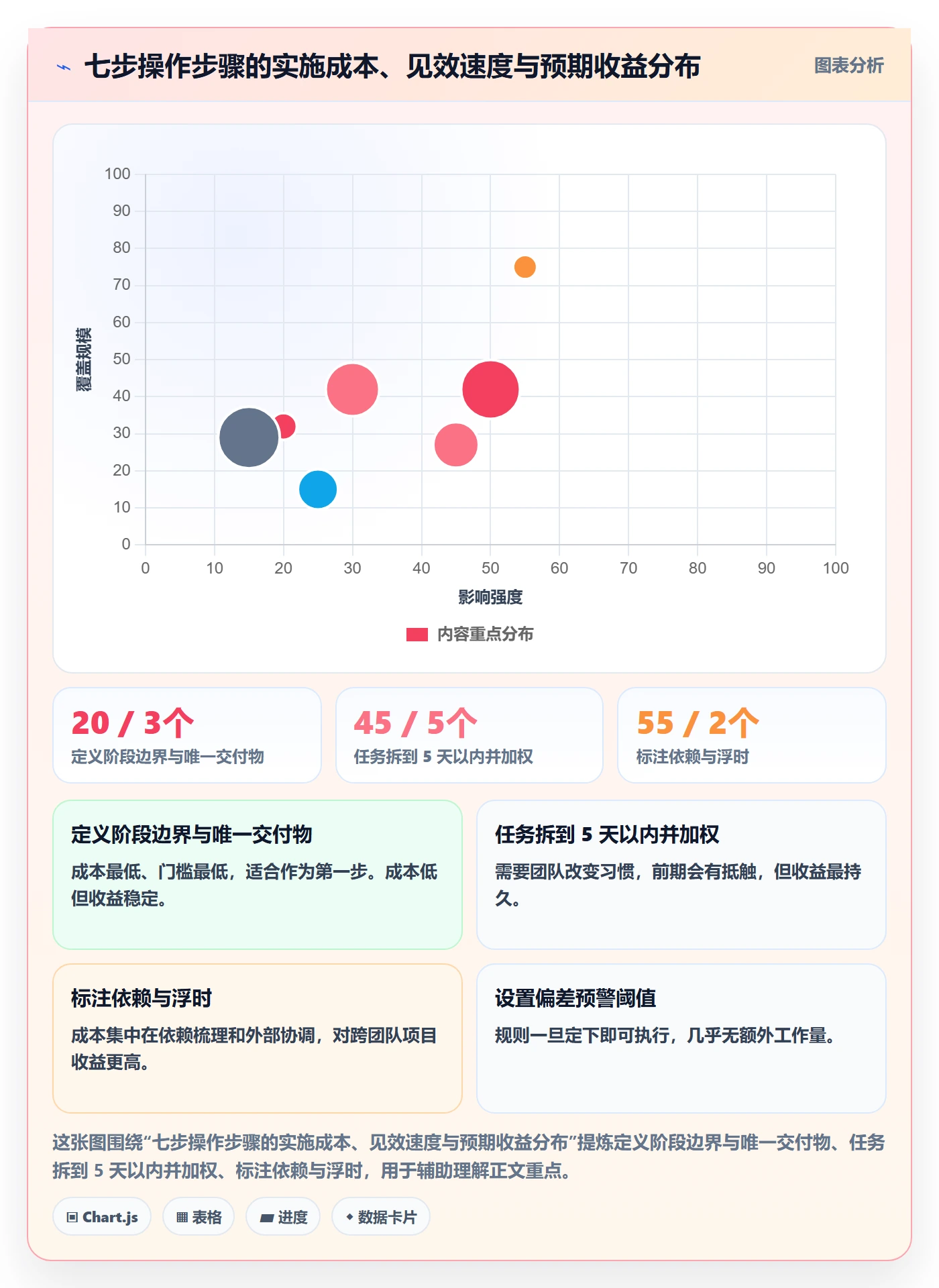

八、可直接落地的操作步骤与模板
这一节给出我实际在用的操作流程和模板,从阶段启动到阶段结束,一共 7 步。你不需要一次全部用上,可以先从第 2 步和第 5 步开始。
1. 第一步:定义阶段边界与唯一交付物
每个阶段必须有且只有一个核心交付物。不是"完成开发",而是"完成订单模块的 14 个接口并通过联调验收"。边界越清晰,阶段门的判断越简单。
2. 第二步:把任务拆到 5 天以内并加权
拆解时用一个简单原则:如果一个任务无法在 5 天内产出可被他人看到的东西,它就该继续拆。拆完之后按人天赋权,进度按权重计算。
3. 第三步:标注依赖与浮时
依赖分两类:内部依赖(同一团队内)和外部依赖(跨团队或跨部门)。外部依赖必须有明确的交付时间和责任人,且要提前一周确认一次。
4. 第四步:设置偏差预警阈值
阈值不要设太细,两级足够:任务级偏差 2 天触发组长关注,阶段级偏差 5%,8% 触发项目经理介入。
5. 第五步:用状态机代替百分比
这是整套方法里改动最小、见效最快的一步。状态只保留五档:未开始、进行中、待验收、已验收、阻塞。每档有明确的进入条件。
6. 第六步:阶段门评审
评审必须包含三部分:已验收交付物清单、未完成项及原因、下一阶段的风险清单。没有这三部分,评审不开。
下面是我实际用的一个阶段进度健康度计算脚本,用 Python 写的,几十行,可以直接改参数用。
# 阶段进度健康度计算:加权完成度 / 时间消耗度
weight 为该任务占总工作量的百分比,done 为可交付验收口径的完成比例(0-1)
tasks = [
{"name": "接口开发", "weight": 30, "done": 1.00},
{"name": "联调验证", "weight": 25, "done": 0.60},
{"name": "数据迁移", "weight": 20, "done": 0.45},
{"name": "性能压测", "weight": 15, "done": 0.10},
{"name": "上线文档", "weight": 10, "done": 0.00},
]
total_weight = sum(t["weight"] for t in tasks)
weighted_done = sum(t["weight"] * t["done"] for t in tasks) / total_weight
阶段时间消耗度:已过去天数 / 阶段总天数
elapsed_ratio = 0.62
进度绩效指数 SPI,spi = weighted_done / elapsed_ratio
print(f"加权完成度: {weighted_done:.1%}")
print(f"时间消耗度: {elapsed_ratio:.1%}")
print(f"SPI: {spi:.2f}")
if spi print("判定:阶段进度已偏离,需在 3 天内给出纠偏方案")
elif spi print("判定:轻微落后,列入观察清单")
else:
print("判定:进度健康")
这段脚本的价值不在于算法多复杂,而在于它把"感觉进度还行"变成了一个可以被团队共同检验的数字。当 SPI 低于 0.9 时,禁止用"下周赶回来"作为唯一回应。
7. 第七步:阶段复盘并更新估算基线
每个阶段结束后,用 30 分钟做一次复盘,只回答一个问题:这个阶段里,我们哪个估算偏差最大,下次应该怎么修正?把结论写进估算基线,下一个阶段直接用。这是让团队估算能力持续提升的唯一方法。

九、总结与下一步
回到最开始那个"整体完成 78%"的项目,我后来做了三件事:把汇报口径从百分比改成可交付物状态机、把任务粒度压到 5 天以内、把阶段门改成必须有验收清单。下一个阶段,同样的团队,阶段偏差率从 21% 降到 7%,而且是提前两周就发现了偏差。
我的核心判断可以浓缩成三条:第一,阶段进度管理的胜负手是偏差暴露时间,不是计划精细度;第二,任务粒度、验收口径、预警阈值这三件事的投入产出比远高于加班和开会;第三,控制强度存在最优区间,过度控制会反噬交付吞吐。
如果你现在就想起步,我建议的顺序是:今天先做一件事,把你当前阶段的任务清单翻出来,看看有多少任务超过 5 天没拆,有多少任务的完成状态是"大概 80%"。只要把这两类问题处理掉,你的阶段进度管理就已经超过了大多数同龄项目经理。下一步,再把阶段门和预警阈值补上,用两到三个阶段跑顺,这套方法就会变成你的肌肉记忆。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理如何做好阶段进度?项目经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410559
读者评论
阶段门不通过率定在10%,25%这个标准,在乙方交付项目里基本做不到。客户按合同节点付款,阶段门不通过就意味着回款延后,现实做法往往是先过门再补材料。想问一下,在有外部合同和验收条款约束的情况下,这套判断标准要怎么调整?
加权进度比数任务条数确实合理,但权重本身也是人给的,谁估、按什么口径估,文章没展开。如果让执行人自己估,大概率还是往好交差的方向偏。这块校准机制可能就是落地时最大的变量。
