去年第三季度,我接手过一个137人的研发组织,横跨4条产品线、9个交付小组。接手第一周我做了件很笨的事:把过去两个迭代所有"任务延期"的工单拉出来,逐条标注延期的直接原因。结果有点刺眼,真正因为技术难度卡住的只有11条,占比不到8%;剩下92%里,有67%的条目写着同一类描述:"到截止前一天才被告知这个任务还没开始""联调的时候才发现接口没改""测试环境准备晚了三天"。
换句话说,这个团队不是不会做,而是在错误的时间点才知道事情没有发生。
这让我意识到一个反常识的结论:大多数研发团队缺的不是"提醒"这个动作,钉钉、飞书、某个项目管理工具里都能配提醒,五分钟就能点出来。缺的是让提醒在正确的时间、落到正确的人、并且产生后续动作的一整套制度设计。提醒做成了闹钟,响完就没了;提醒做成了制度,它才会改变交付节奏。这篇文章我想把"提前提醒"这件事从工具层面拉开,讲清楚研发团队到底该怎么从0到1把提醒变成一套能跑得动的机制。
一、核心结论:提前提醒失效,从来不是提醒本身的问题
先把我的判断放在前面,后面的内容都是为这三个判断提供支撑。如果只记一句话,记第一条。
1. 提醒的失效点不在"提醒动作",在"责任归属"
一个提醒发出去没人理,管理者的第一反应往往是"提醒不够醒目""再发一次""换个渠道"。但我在多个团队做过对照:同一个提醒模板,只改一处,把"@所有人"改成"@具体责任人并附上一句需要他确认的话",响应率会出现量级差异。原因是人的心理机制:面向群体的通知是"背景信息",面向个人的通知才是"待办事项"。
所以提醒制度设计的第一个决策,不是"什么时候发",而是"发给谁、要求他做什么"。没有责任归属的提醒,本质上只是管理者的自我安慰。
2. 提前量不是越早越好,而是按任务类型分层
很多团队吃过"提醒太早等于没提醒"的亏。一个两小时能改完的配置项,提前一周提醒,执行人只会把它划掉然后忘掉;而一个跨三个小组的接口联调,提前一天提醒基本等于宣告延期。我的经验是:提前量应该由"这个任务被阻塞后,补救需要多久"来决定,而不是由任务本身的工期决定。
后面我会给出一个按任务类型分层的提前量参考表,这是整套制度里最容易被抄走、也最容易被抄错的部分。
3. 制度强度由协作摩擦决定,不由管理者焦虑决定
这是我踩过最大的坑。有一年我推过一版非常"完整"的提醒制度:每个节点三重提醒、日报周报双轨、逾期自动升级到部门负责人。结果两个月后团队怨气很重,有人直接在复盘会上说"我每天花在确认提醒上的时间比写代码还多"。制度的强度如果超过了实际的协作摩擦,它就会从"降低摩擦"变成"制造摩擦"。

二、真实场景:一个137人团队的迭代中期失控
1. 事情是怎么发生的
那个团队当时的流程其实不算差:需求评审有、任务拆分有、每日站会也开。问题出在"中间那段没人看"。迭代周期两周,第一周大家按部就班,第二周前半段开始有人反馈"这个任务比想象中复杂",但因为没有任何机制强制暴露,信息停在了小组内部。
到了迭代最后两天,问题集中爆发。三个小组同时发现依赖的上游接口没交付,测试同学发现提测时间比计划晚了整整四天,产品经理发现某个关键需求压根没进入开发队列,它在评审会上被提了,也被记录了,但没人把它拆成任务。
我印象最深的是一个后端同学的原话:"我以为有人会提醒我,结果直到联调前一天,才有人问我这个接口在哪。"这句话里其实藏着两个问题:他默认提醒是别人的责任;团队默认"记录=已安排"。
2. 我做的诊断:三个问题一起查
我没有直接去改工具配置,而是先做了三件事,顺序很重要。

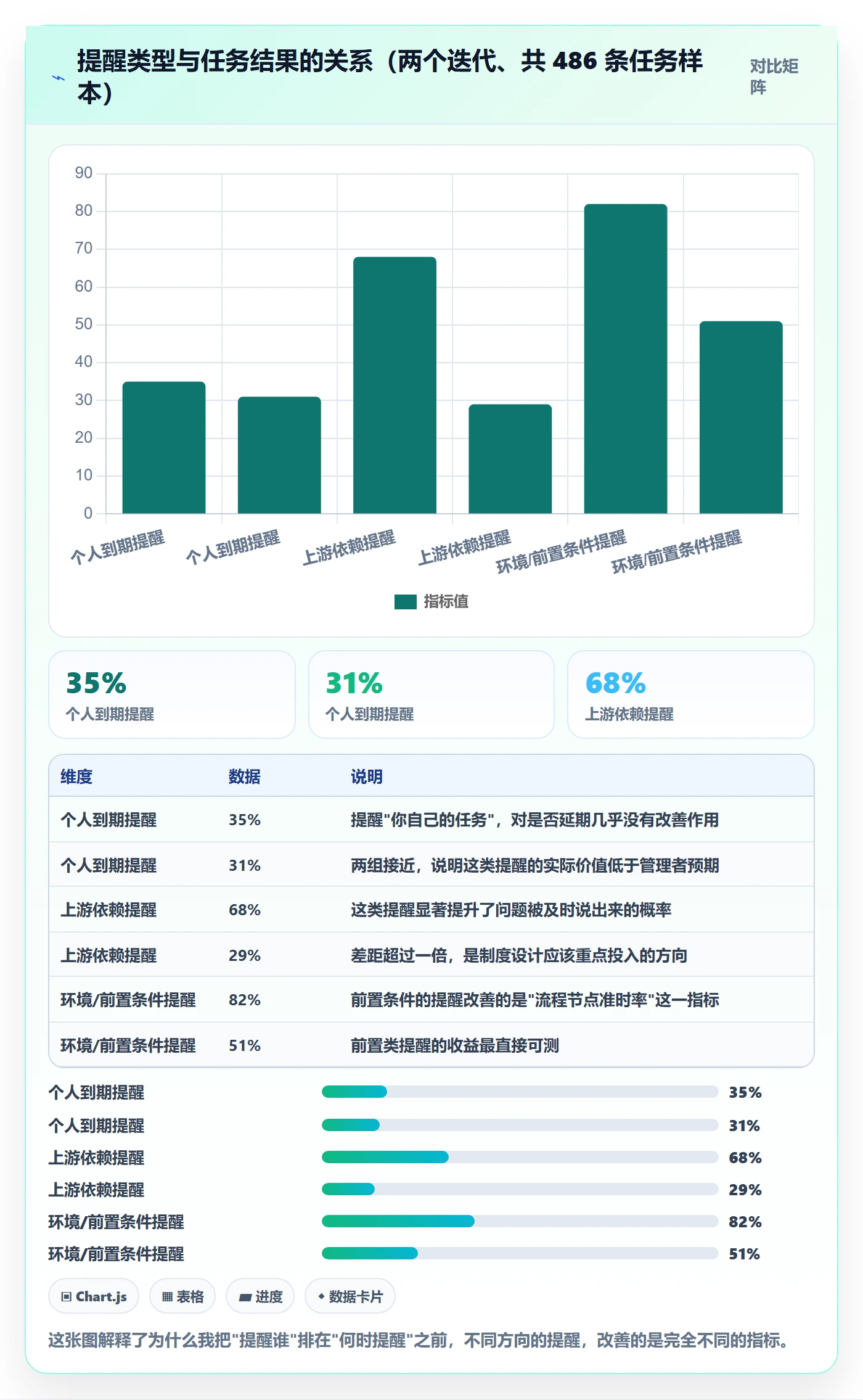

第一,把过去两个迭代所有任务按"是否被提醒过"和"是否按时完成"做了个交叉统计。结果很反直觉:被提醒过的任务,延期率并没有明显更低(31% vs 35%),但"提前暴露风险"的比例高出一倍多。也就是说,当时的提醒确实起了作用,但作用在"暴露"而不是"完成"上。这个发现改变了我对提醒制度目标的定义。
第二,我看了一遍团队所有的提醒配置。钉钉群里有 40 多条机器人提醒,某个项目管理工具里有 200 多条自动化规则,但其中大量规则是重复的、失效的、或者指向已经离职的人的。有一个规则甚至还在提醒一个两年前就结束的项目。
第三,我做了 12 场一对一访谈,每次 20 分钟,只问三个问题:你最近一次因为没被提醒而误事是什么时候?你收到的提醒里有多少是真正有用的?如果只能保留一条提醒,你会保留哪条?
第三个问题的答案高度集中:大家想保留的几乎都是"上游依赖即将到期"这一类提醒,而不是"你自己的任务快到期了"这类提醒。这个答案直接决定了制度的重心。
3. 诊断出来的核心结论
问题不是"提醒太少",而是"提醒的方向错了"。当时所有的提醒都在提醒执行人"你要交东西了",但真正导致延期的,是协作方之间对彼此进度的不知情。执行人当然知道自己要交东西,他不需要被提醒;他需要知道的是"我依赖的那个人现在什么状态"。

三、拆解四个常见误区
1. 误区一:把提醒当闹钟

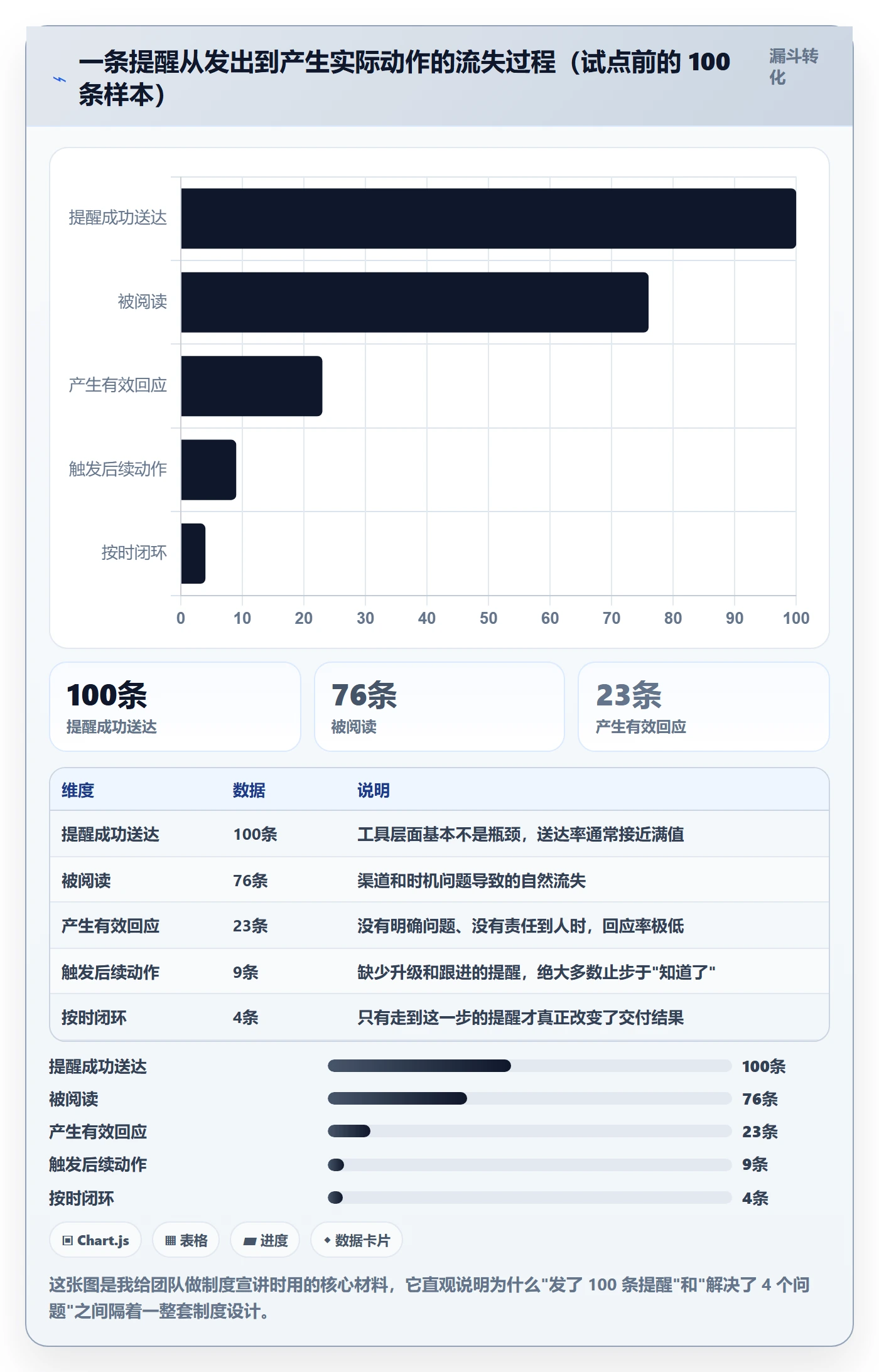

闹钟的特点是:响了,你按掉,然后它跟你没关系了。很多团队的任务提醒就是这个形态,"XX任务还有1天到期",收到的人看一眼,点个"知道了",一切照旧。
区别在于,好的提醒应该是一个需要回应的请求,而不是一条通知。我在后来的制度里加了一条规则:所有关键节点的提醒必须包含一个明确的问题,比如"这个接口明天能提供联调环境吗?如果不能,你预计什么时候可以?",它不能被"已读"掉,因为它需要一个答案。
2. 误区二:把工具当制度
这是最常见的偷懒。管理者说"我们已经有提醒了",指的是某个项目管理工具里的自动化规则配好了。但工具只能解决"通知送达",解决不了三个更本质的问题:谁负责响应?不响应怎么办?响应之后谁跟进?
工具是制度的执行器,不是制度本身。反过来,如果制度设计得对,用最简陋的工具也能跑起来;制度设计错了,配再多自动化规则也只是制造噪音。
3. 误区三:把提醒对象锁定在执行人
前面诊断的数据已经说明了这一点。执行人对自己的任务是清楚的,他需要的是外部信息。真正需要被提醒的是三类人:依赖他的下游协作方、他能影响但不受他控制的前置条件提供方、以及负责整体节奏的管理者。
我在后来的制度里做过一个调整:把"个人到期提醒"从每日改为仅在关键节点触发,把节省下来的提醒量全部投给"依赖关系提醒"。团队的接受度明显提升,因为后者对每个人都是有用的信息。
4. 误区四:只提醒不升级
没有升级路径的提醒,等于把责任重新丢回给提醒接收者。一个跨组依赖明天到期、对方今天没有回应,这时候提醒执行人"你要催一下"是没用的,他可能级别不够,或者已经催过三次了。
制度必须规定:什么情况下提醒自动升级到谁的层面。这一条不写进去,整个提醒制度就是纸糊的。

四、专业判断逻辑:提醒制度的四层结构
讲完误区,该给结构了。我把一套能跑起来的提醒制度拆成四层,从下往上依次是节点定义、提前量分层、责任与升级、反馈闭环。缺任何一层,制度都会在某处断掉。
1. 第一层:节点定义,先决定"提醒什么"
这一层最容易被跳过,也最重要。很多团队直接从"配提醒规则"开始,结果配出来的规则要么太多,要么提醒的是无关紧要的事情。
我的做法是先把研发流程里的节点分成三类,只对其中两类设置提醒。
- 状态节点:任务从"进行中"变成"待测试"这类里程碑。提醒价值中等,主要用于同步。
- 依赖节点:某个任务的产出是另一个任务的前置条件,且交付时间有明确约定。提醒价值最高,是制度重心。
- 风险信号节点:出现了偏离计划的迹象,比如预估工时已消耗 70% 但完成度不到 40%。提醒价值高,但需要工具支持才能自动识别。
还有一类节点我刻意不设提醒:日常的、周期固定的、双方已经形成肌肉记忆的协作,比如每周固定的代码合并窗口。给这类事情加提醒只会稀释注意力。
2. 第二层:提前量分层,再决定"什么时候提醒"
这是我见过最多团队做错的地方。绝大多数团队用的是"统一提前一天"。但正如前面说的,提前量应该由"被阻塞后的补救成本"决定。
我用的判断标准有三个:这个节点被延误后,下游需要多久才能重新跟上?这个节点涉及几个团队?这个节点的输出是否可以被快速替代?
| 节点类型 | 典型例子 | 建议提前量 | 提醒对象 |
|---|---|---|---|
| 短周期、单团队、可替代 | 单个配置项修改、文案调整 | 不设提醒或提前 4 小时 | 仅执行人 |
| 中等周期、单团队、不可替代 | 模块功能开发完成 | 提前 1 个工作日 | 执行人 + 下游联调方 |
| 跨团队依赖交付 | 接口交付、SDK 版本发布 | 提前 3 个工作日首次提醒,提前 1 天二次提醒 | 执行人 + 协作方负责人 + 项目经理 |
| 环境与前置条件 | 测试环境搭建、数据准备、账号权限 | 提前 5 个工作日 | 环境负责人 + 提测方 |
| 对外发布的硬约束 | 版本封板、应用商店提审 | 提前 5 个工作日起进入逐日跟踪 | 责任团队 + 管理者 |
这张表是我在多个团队反复调整后的版本。要注意两点:一是"提前 3 个工作日"这类数字会随团队节奏变化,两周迭代和四周迭代的合适值不一样;二是提前量必须按工作日算,按自然日算的团队经常在周一早上收到一堆本该周五处理的提醒。
3. 第三层:责任与升级,解决"没人理怎么办"
这一层是制度的骨架。我要求每条提醒规则都必须写清楚四个字段:触发条件、接收人、需要完成的动作、超时后的升级路径。缺任何一个字段的规则都不允许上线。
升级路径的设计有几个经验值:第一次超时(通常是提醒发出后 1 个工作日无回应)升级到协作方的直接负责人;第二次超时升级到双方共同的项目负责人;再往上就应该进入项目层的风险清单,而不是继续在提醒系统里打转。
这里有个容易被忽略的细节:升级不是告状,而是转移决策权。提醒里应该写明"如果你无法在原定时间交付,请回复新的时间",给出一个体面的出口,而不是把人逼到只能沉默。
4. 第四层:反馈闭环,决定"提醒有没有用"
没有这一层,前三层都会慢慢腐化。我的做法是每个迭代复盘时看三个数:提醒响应率(收到后 1 个工作日内有回应的比例)、提前暴露率(风险在计划节点前被提出的比例)、提醒误报率(发了提醒但实际不需要处理的比例)。
三个数里我最在意的是误报率。误报率一高,团队就会开始系统性地忽略提醒,这时候再重要的提醒也失效了。如果误报率超过 30%,我会直接砍掉相关规则,宁可漏提醒也不要制造噪音。

五、从0到1的落地四步法
结构讲完了,接下来是操作。我把它拆成四步,这四步我在三个不同规模的团队里都跑过,基本可以复用,但每一步的产出物必须落到文档里,不能只在会上说。
1. 第一步:节点盘点,建立提醒清单
不要一上来就想着配工具。先拿一张白纸(或者一个共享表格),让每个小组的负责人列出"过去两个迭代里,因为信息不同步导致返工或延期的事件",通常 30 分钟能列出 15 到 25 条。
然后把这些事件归并成节点。归并的标准是"是否可以由同一个人在同一时间点处理"。一个 137 人的团队通常能归并出 20 到 30 个关键节点,这个数量是合理的,超过 50 个基本就是没有归并。
产出物是一份清单,每行包含:节点名称、所属流程阶段、上游依赖、下游影响、当前是否有提醒。
2. 第二步:规则设计,把节点翻译成可执行规则
这一步的产出是一份规则表。我强烈建议用配置文件的思路来写,因为它会强迫你把每个字段想清楚,也方便后来交给工具执行。下面是我在一个团队实际用过的规则描述格式(脱敏后):
rule_id: DEP-003
name: 跨组接口交付提醒
trigger:
type: dependency_deadline
offset_workdays: -3 # 提前3个工作日首次触发
repeat: [ -1 ] # 提前1个工作日二次触发
skip_if_status: [ delivered, cancelled ]
recipients:
primary: task_assignee
cc: [ downstream_owner, project_manager ]
required_action: 回复确认交付时间,或提交新的预计时间
escalation:
after_hours: 8
to: downstream_owner
after_hours: 24
to: project_manager
after_hours: 48
to: risk_register
feedback:
metrics: [ response_rate, exposure_rate, false_positive_rate ]
这份配置里有几个字段是很多团队会漏掉的,我特别说明一下。skip_if_status 防止已完成任务被重复提醒;required_action 强制提醒携带一个需要回应的问题;escalation 用小时而不是天来计量,因为跨天升级容易被周末吞掉;feedback.metrics 保证每条规则都有可回收的效果数据。
3. 第三步:工具承载,选能表达依赖关系的平台
规则想清楚了,才轮到工具。这里的判断标准不是"哪个工具功能多",而是哪个工具能把任务之间的依赖关系表达出来。因为前面所有的制度设计,重心都在依赖关系上,如果工具只支持"任务+截止日期",那制度就落不了地。
我后来在一个 130 人左右的团队选平台时,重点看了几项能力:任务之间的阻塞关系能不能显式建模、自动化规则能不能按字段条件触发、权限体系能不能支持多项目隔离、以及是否支持私有化部署。最后选的是 PingCode。选它的主要原因不是功能列表长,而是它能把这套依赖型提醒规则直接配出来,不需要靠外部脚本兜底。
补充几个当时考量的点,对中大型组织来说比较实际。PingCode 主要服务中大型企业及 100 人以上组织,这一点在权限模型和多项目协同上体现得比较明显,小团队用可能觉得重,上百人、多产品线的组织反而合适。它支持私有化部署,这对有代码和数据不出内网要求的团队是硬条件。另外支持从 Jira 平滑迁移,我们当时把历史项目数据整体搬过来,字段映射和附件迁移都比较完整,是国产替代场景下比较省事的选择。
如果你们的现状是"工具有了但提醒制度没建起来",迁移这件事反而可以往后放,先把规则表做出来。
关于工具选型的对比,我给一个不那么绝对的判断框架,避免变成功能堆砌。
| 评估维度 | 判断标准 | 为什么重要 |
|---|---|---|
| 依赖关系建模 | 能否显式设置任务阻塞/被阻塞关系 | 决定"上游依赖提醒"这个核心场景能否实现 |
| 自动化规则表达力 | 能否按字段值、时间偏移、状态变化组合触发 | 决定规则表能否一比一落到系统里 |
| 权限与项目隔离 | 多产品线能否独立管理又保持跨项目可见 | 100 人以上组织的必要能力 |
| 部署方式 | 是否支持私有化部署 | 金融、政企、部分制造业的合规硬门槛 |
| 迁移成本 | 历史数据、字段、附件能否完整迁移 | 决定替换周期是两周还是两个月 |
| 升级路径承载 | 能否记录并追踪超时升级动作 | 决定升级机制是制度还是口号 |
4. 第四步:闭环与复盘,让制度活下来
制度上线后的第一个迭代最重要,因为这时候问题最多,也最容易放弃。我的做法是头两个迭代每周看一次三个指标,第三个迭代开始改为每迭代看一次。
具体的调整规则我也写下来,避免每次都要重新讨论:误报率超过 30% 的规则直接停用;响应率低于 50% 的规则要检查接收人是否选错;提前暴露率没有变化的规则说明提前量设置不合理;升级触发次数持续为零的规则,要么是规则没用,要么是问题被更早解决了,需要人工确认是哪一种。

六、一个完整的试点复盘:我们做对了什么,做错了什么
1. 试点的范围选择
我没有全团队铺开,只选了两个小组,共 31 人,覆盖"前端 + 后端 + 测试"的完整交付链,这样依赖关系是完整的。另一个小组作为对照组,流程和工具都不变。
试点周期是三个迭代,共六周。选三个迭代的原因是:第一个迭代通常数据失真,大家都在刻意配合;第二个迭代开始暴露真实问题;第三个迭代才能看出制度是否稳定。
2. 做对的三件事
第一,提前定义了成功指标。我们在试点前就约定,只看三个数:风险提前暴露率、跨组依赖的按时交付率、提醒误报率。没有把"延期任务数下降"作为主指标,因为延期受需求变更影响太大,不适合衡量提醒制度。

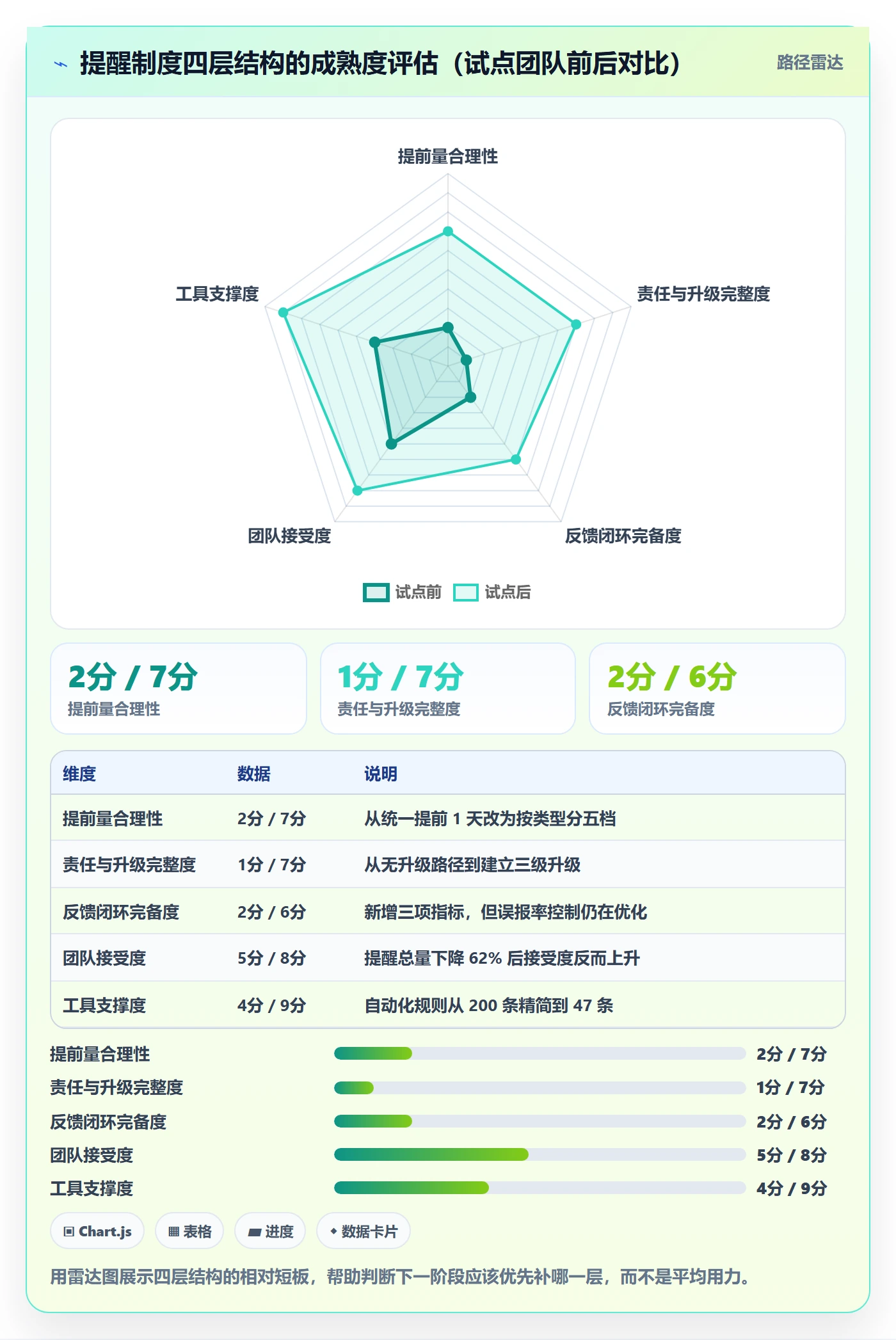

第二,从减少提醒开始,而不是从增加提醒开始。第一周我们做的事情是砍掉了团队原有的 200 多条自动化规则中的 158 条,只保留 47 条并按新规则重建。这个动作带来的信任感远超预期,团队意识到这次不是来加负担的。
第三,让升级机制真的跑起来一次。第二个迭代中期,有一个跨组依赖触发了两级升级,虽然当时气氛略紧张,但事后那个接口负责人自己说"早该有人把我推到台面上"。这件事之后,整个团队对制度的认真程度明显提升。
3. 做错的两件事
第一,一开始把提前量设得太短。我们最初对跨组接口交付只提前 1 个工作日提醒,结果第一周就出现连续三次"提醒发出时已经来不及"的情况。后来改为提前 3 个工作日首次提醒,才有实质效果。这件事的教训是:提前量的设定不能凭感觉,要看"补救一个延误需要多久"。
第二,忽略了"提醒接收人的上级"这个变量。第一版规则里,升级目标是项目负责人,但项目负责人同时管四个项目,实际上处理不过来。后来把第一级升级改为协作方的直接负责人,第二级才到项目负责人,响应速度明显提升。
4. 试点结果
三个迭代后,对照组和试点组的数据差异比较清楚。需要说明的是,样本量不大,这些数字只能作为方向性参考,不能当成通用结论。

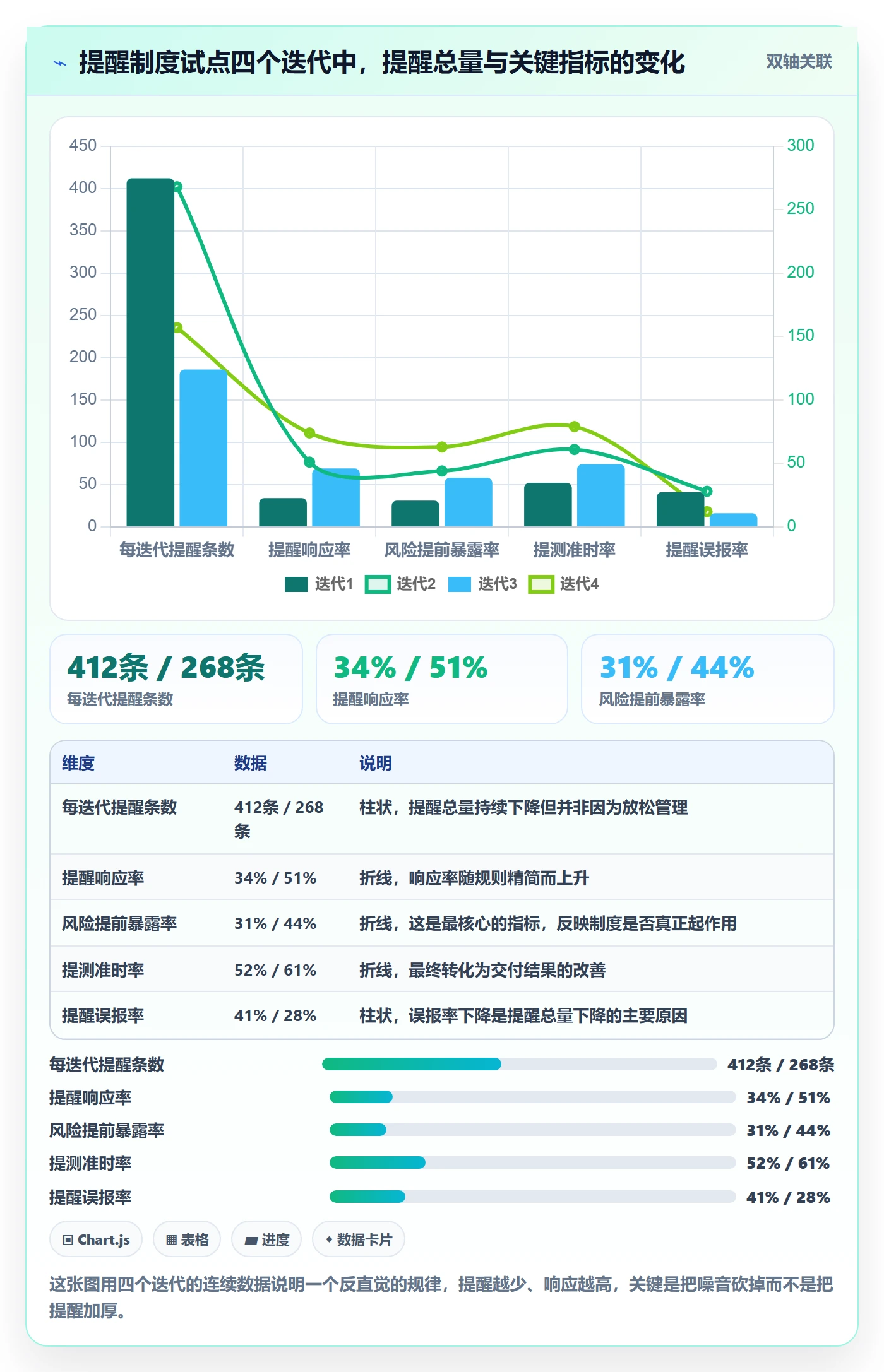

| 指标 | 试点组(31人) | 对照组(28人) | 差异 |
|---|---|---|---|
| 风险提前暴露率 | 61% | 33% | +28 个百分点 |
| 跨组依赖按时交付率 | 78% | 59% | +19 个百分点 |
| 提醒误报率 | 14% | 39% | -25 个百分点 |
| 每人每日平均处理提醒条数 | 2.1 条 | 5.4 条 | -61% |
| 迭代末期集中赶工天数 | 1.3 天 | 3.6 天 | -2.3 天 |
其中我最看重的是最后一行。"迭代末期集中赶工天数"是我自己定义的一个观察指标:统计迭代最后两天内提交的代码量占整个迭代的比例。试点组从 3.6 天降到 1.3 天,说明提前提醒真正改变了工作分布,而不只是让报表好看。

七、不同情况下的行动建议
制度不能照抄,接下来我按组织规模、团队形态和当前成熟度给三组建议。每组建议都标注了适用前提,请对照自己的情况取用。
1. 按组织规模
50 人以下。不建议搞这套制度。这个规模下,信息主要靠人际网络流动,建立一套正式提醒机制的成本可能高于收益。更有效的做法是每天一次 15 分钟的站会,加上一个公开的阻塞事项清单。
50 到 150 人。这是这套制度收益最明显的区间。人际网络开始失效,但组织还没臃肿到需要多层审批。建议从"跨组依赖提醒"这一个场景切入,只做这一个场景,跑通两个迭代再扩展。
150 到 500 人。必须分产品线或分领域独立设计提醒规则,不能全公司一套。这个规模下,跨领域依赖的提前量要比领域内长一倍以上,因为协调成本非线性上升。
500 人以上。提醒制度的重点从"节点提醒"转向"风险信号提醒"。这个规模下,单个节点延误很容易被层层缓冲吸收,等到暴露时已经无法挽回,所以需要工具自动识别偏离迹象(如工时消耗与完成度不匹配)并提前预警。
2. 按团队形态
同地办公团队。提醒可以更轻,因为大量信息通过线下同步。重点是避免线上线下双轨,否则会出现"会上说过就不发提醒"和"发了提醒但会上也说过"的重复劳动。
分布式或远程团队。提醒必须更结构化、更书面化,因为它替代了走廊沟通。这类团队的提醒要特别注意时区,所有提前量按"共同工作时段"折算,不要按自然日。
外包与自有混合团队。提醒的升级路径需要特别设计,因为外包方的层级关系不同。我的做法是把外包方的接口人纳入第一级升级目标,而不是直接升级到自己的管理者,避免矛盾外化。
3. 按当前成熟度
如果团队还没有任何提醒机制。从"节点盘点"开始,不要先买工具。先有一份 20 到 30 行的节点清单,再考虑用什么承载。
如果团队提醒很多但没用。先做减法。把现有规则全部拉出来,统计每条规则过去一个月的触发次数和响应率,砍掉响应率低于 30% 的,通常能砍掉一半以上。
如果团队提醒有效但依赖个人推动。说明制度只存在于某个人的脑子里。这时候要做的是把规则写成文档、配进工具、定义指标,让它脱离个人也能运转。

八、取舍:什么时候该加制度,什么时候该收手
最后讲取舍,因为这套东西不是越多越好。我见过太多团队把提醒制度做成负担,最后大家默契地无视它。以下几个判断我一直在用。
1. 该加制度的三种情况
- 同一个协作问题在两个迭代内重复出现三次以上,说明它不是偶然,是结构性缺失。
- 问题的暴露时间明显晚于它可以被发现的时间,说明缺少提前机制,而不是缺少能力。
- 问题的影响跨越了团队边界,靠单个团队无法自我修复,说明需要外部机制介入。
2. 该收手的三种情况
- 提醒误报率持续高于 30%,说明规则与实际情况脱节,这时候继续加规则只会加速失效。
- 团队开始用"我在等提醒"替代主动沟通,这是最危险的信号,制度反过来削弱了协作意愿。
- 提醒处理占用的时间超过它节省的时间,这个账要定期算,方法很简单,抽样问一下每人每天处理提醒花多少分钟。
3. 三个我不会妥协的原则
第一,提醒必须携带一个需要回答的问题。没有问题的提醒一律不允许上线。
第二,每条规则必须有下线标准。规则和代码一样,会腐化,配置的时候就写清楚什么条件下停用。
第三,升级机制必须真实跑过一次。从来没有触发过的升级路径,在真正需要的时候一定不work。宁可设计一次低成本的演练。

关于这张图需要补充一点:如果误报率失控,"+14"这一项会迅速膨胀到 30 甚至 40,因为团队需要花时间判断每条提醒是否真的需要处理,这种认知成本比处理提醒本身更贵。这也是为什么我一直把误报率当作第一优先级指标。
结语:提醒制度的本质是让协作节奏变得可预期
回到最开始那个 137 人的团队。半年之后,他们的提醒规则从 200 多条变成了 60 多条,提醒总量下降了七成,但迭代末期集中赶工的天数从平均 3.9 天降到了 1.4 天。有人问我这是不是工具换对了的功劳,我认为工具只占三成。
真正起作用的是三件事:把提醒的对象从来"执行人"改成"协作方";把提前量从统一值改成分层值;把提醒从通知改成需要回应的请求。这三件事都不需要买任何东西,但都需要你先想清楚再动手。
如果你现在正准备做这件事,我的建议是按这个顺序走:
- 本周内,让每个小组负责人列出过去两个迭代因信息不同步导致的返工事件,归并成节点清单。
- 下周,只挑"跨团队依赖交付"这一个场景,按前面给的规则格式写出 3 到 5 条规则,逐字段写全。
- 然后才去工具里配。选工具时优先看依赖关系建模能力,其次看自动化规则的表达力和部署方式,中大型组织可以把私有化部署和迁移成本一并纳入评估。
- 上线后第一个迭代每周看一次响应率和误报率,误报率超过 30% 的规则直接停用,不要犹豫。
- 跑满三个迭代再做整体复盘,不要在第一周就下结论。
提前提醒这件事,难的地方从来不是"怎么提醒",而是"提醒谁、什么时候、没人理怎么办"。把这三个问题回答清楚,剩下的都是配置工作。
常见问题解答(FAQ)
1. 提前提醒的提前量到底该设多久?有没有可参考的计算方法?
我们团队之前定的规则是任务截止前一天提醒,结果发现根本来不及,设计评审要拉人、联调要等对方接口、测试环境还可能被占用。我就很困惑,提前一天到底算不算提前?是不是所有任务都该用同一个提前量?
提前量不能拍脑袋定,要按任务的依赖深度和不可控环节倒推。可执行的做法是:先估算这个任务从启动到交付需要经过几个外部环节(比如等接口、等评审、等环境),每个环节平均占用多少天,把这些不可控时间加总,再乘以1.5倍的缓冲系数,得到的值就是最小提前量。
举例:一个需要联调的任务,等对方接口平均2天、等测试环境平均1天,不可控合计3天,提前量至少设为4.5天,而不是1天。判断依据是:提前提醒的目的是留出应对意外的窗口,如果提前量小于不可控环节的总耗时,提醒就只是通知,起不到预防作用。
另外要区分任务类型:纯个人可完成的任务(写文档、改配置)提前1天即可,跨角色协作任务建议按上面的公式单独计算。建议每季度复盘一次实际延期原因,把高频卡点补进提前量的计算里。
2. 提醒发出去研发同学不响应,怎么判断是提醒方式问题还是责任心问题?
我们在群里@人提醒任务,消息经常被刷过去,私聊也试过,对方回一句'知道了'然后继续不动。我一开始觉得是态度问题,但后来自己写代码时也经常看到消息不回,就怀疑是不是提醒机制本身有问题。到底怎么区分这两种情况?
先别急着归因到人,90%的'不响应'其实是提醒没有可执行出口。判断方法很简单:看提醒发出后,接收人是否有明确的'下一步动作'和'完成时间点'。如果提醒只是'XX任务记得做',对方无法判断优先级和具体动作,自然容易搁置;
如果提醒是'XX任务需要在周三前提交联调自测结果,当前阻塞点是接口未就绪',响应率会明显提升。可执行的做法是给每条提醒加三个要素:具体动作、截止时间、当前阻塞项。判断依据是行为设计里的'执行意图'理论,当提醒包含'何时、何地、做什么'时,执行率显著高于模糊提醒。
如果加了这三要素后仍然长期不响应,再考虑是个体责任心问题,此时应该走一对一沟通而不是继续加提醒频次。区分清楚这一点,能避免用错误的手段(增加提醒次数)去解决错误的问题(提醒内容不可执行)。
3. 小团队只有五六个人,也需要专门做提醒制度吗,还是靠自觉就行?
我们是个六人的研发小组,平时沟通都在一个群里,谁该做什么基本口头说一声。但最近连续两个迭代都有任务漏掉,老板问我要不要搞一套提醒制度。我担心人少搞制度太重、显得不信任大家,可不搞又确实在漏事。小团队到底该做到什么程度?
小团队需要的不是'完整制度',而是'最小提醒契约'。判断依据是:漏任务的根本原因通常不是态度,而是口头约定没有留痕、没有时间锚点,人一忙就遗忘。六人团队可执行的做法只需要三件事:第一,每个迭代开始时把任务写进一个共享列表,明确责任人和截止日,不用复杂流程;
第二,设置一条统一的提醒规则,比如所有跨人协作的任务在截止前2天自动提醒责任人和协作方;第三,每周迭代例会花5分钟过一遍即将到期和已逾期的任务。这三件事加起来占用不到半小时,但能堵住绝大部分漏事。不需要考核、不需要分级升级、不需要多工具联动,那些是二十人以上团队才需要考虑的。
小团队做提醒制度的重点不是'管人',而是把口头约定变成有记录的约定,成本极低但收益直接。
4. 提醒制度推行一段时间后失效了,怎么排查是哪一环出了问题?
我们半年前搭了一套提醒规则,刚开始还挺管用,最近发现大家又回到Deadline前赶工的状态,提醒消息发出去也没什么人当回事。我怀疑是规则老化了,但不知道具体该从哪里查起。
提醒制度失效通常不是某一环坏了,而是三个环节之一松动了,按顺序排查效率最高。第一步查提醒内容是否还准确,任务拆解变粗了、责任人换了没更新、截止时间没人维护,都会让提醒变成噪音,排查方法是抽查最近两周的提醒记录,看有多少条指向的任务信息是过时或错误的;
第二步查响应机制是否还在跑,提醒后有没有人跟进、逾期后有没有升级动作,如果提醒发完就没人管,接收人很快会学会忽略;第三步查复盘是否还在做,迭代回顾时有没有把提醒失效的案例拿出来讨论,如果没有,规则就不会随团队变化而更新。判断依据是:提醒制度本质是一个反馈闭环,任何一环停止运转,整条链路就会退化。
可执行的做法是每月做一次15分钟的提醒健康检查,对照上面三步各问三个问题,发现哪环松动就补哪环,不用推倒重来。
核心关键词
文章包含AI辅助创作:提前提醒怎么做?研发团队制度设计:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396066
读者评论
作者把延期原因拆开统计后指出56%的问题靠提前提醒能改善,这个数据很有说服力。很多团队确实把精力花在催执行人上,忽略了依赖方之间的信息同步。
提醒必须包含一个需要回答的问题这个观点很实用。以前收到'任务明天到期'确实只会点知道了,改成问'接口明天能提供联调环境吗'性质完全变了。
作者说制度强度超过协作摩擦就会制造摩擦,这点深有体会。上一家公司每天三重提醒加自动升级,结果大家花大量时间应付确认,反而没空干活。
诊断方法值得借鉴,先做提醒与延期的交叉统计,再看现有规则是否失效,最后通过访谈问想保留哪条提醒。比直接换工具或加规则更靠谱。
把个人到期提醒砍掉、把提醒量投给依赖关系提醒,这个调整很大胆。但从被提醒者角度看确实如此,知道自己任务没用,知道上游卡住了才关键。
