我见过一个 14 人的交付团队,一个月内系统里发出了 418 条任务提醒,结果仍有 6 个关键交付节点延期,其中 3 个延期超过 5 个工作日。事后复盘时,团队负责人说了一句让我印象很深的话:“不是没提醒,是提醒发出去的时候,事情已经来不及了。”后来我把这 418 条提醒按发出时间做了分类,发现一个很刺眼的结构:其中 61% 的提醒是在截止前 12 小时内发出的,只有 7% 的提醒发生在截止前 3 天以上。
换句话说,这套提醒机制本质上不是“提前提醒”,而是“临期报警”。
这篇文章讲的不是怎么设一个闹钟,也不是推荐某个提醒软件,而是把“提前提醒”当成一套团队级的行动系统来设计:时间怎么倒推、责任怎么分配、确认怎么落地、升级怎么兜底、工具怎么承接。下面这些判断和方法,来自我自己带项目和给企业做交付流程咨询时反复踩坑、反复修正后的总结,不是从百科里抄的定义。
一、先说结论:提前提醒的效果是四个变量的乘积,不是加法
如果一个团队只做一件事,我希望是先把“提前提醒”这个词的定义改掉。多数人默认提前提醒=提前发一条消息,但在实际项目里,这个理解会直接导致制度失效。我的核心判断是:提前提醒的效果 = 时间提前量 × 责任人 × 确认动作 × 升级机制。注意这里是乘积关系,任何一项为零,整体结果就是零。
1. 为什么是乘积而不是加法
因为这四个环节在现实中是串联的。时间设计得再漂亮,如果没有明确的责任人,提醒就变成群里的“广播”,谁都觉得跟自己有关,谁都不动。有了责任人但只发不确认,就会出现经典的“已读未办”。有了确认但没有升级机制,一旦责任人当天请假或者优先级被别的任务挤掉,这条提醒就彻底沉底。
我做过一个粗略的统计:在我接触过的 30 多个交付团队里,能同时把这四项做到位的不到 5 个。大多数团队停留在第一项,也就是“设了提前量”,而且提前量往往是拍脑袋定的。
2. 三个必须先扭转的认知
第一个认知:提前提醒的目标不是“通知”,而是“推动提前行动”。通知是发出即完成,行动是对方真的开始做。这两件事中间隔着一整套机制。
第二个认知:提前量不是越早越好。太早发提醒,信息会被淹没,责任人会想“还有两周呢”,然后这条消息就再也没被打开过。我把它叫做“提醒半衰期”,一条提醒发出后,它的行动驱动力会随时间快速衰减。
第三个认知:提醒失效往往不是人的问题,是制度设计的问题。把“员工不靠谱”当成原因,是最容易但也最没用的归因。真正要问的是:制度有没有给出足够的时间冗余、明确的责任人、可验证的确认方式、清晰的升级路径。

二、三个真实失效场景:太早、太晚、只提醒不闭环
把失效场景分类,比笼统说“提醒没做好”更有用,因为每种失效对应的修正手段完全不同。下面三个场景都是我在实际项目里遇到的,我把它们拆开讲。
1. 太早:“已读”变成“已忘”
某次一个产品上线项目,团队提前 10 天就在群里通知“下周三前提交验收材料”。结果到了截止前一天,6 个模块里有 4 个还没整理。责任人不是没看到,是看到了但当时手上有更紧急的事,想“等忙完再说”,然后就忘了。
这类失效的典型特征是:提醒发出时间远早于行动窗口。人在收到提醒时,如果当下无法立刻行动,大脑会默认把它归入“稍后处理”队列,而这个队列在大多数人的工作场景里是没有强制回访机制的。
修正方式不是“再提醒一次”,而是把一次大提前量拆成多次小提前量,比如提前 10 天发“预告”,提前 3 天发“准备”,提前 1 天发“确认”。预告不需要行动,准备需要回复,确认需要状态更新。三层提醒的动作要求递增。
2. 太晚:提醒发出去时已经没有决策空间
更常见的一类失效是提醒本身没错,但发得太晚,导致收到提醒的人只能选择“延期”或者“降质交付”。比如某个需要法务审核的合同,提前 4 小时提醒业务负责人,他能做的只有加急,加急就意味着法务要中断手上的事,这本身又制造了新的延期。
我通常用一个简单的问题来判断提醒是否太晚:收到这条提醒的人,在剩余时间里有没有可能把这件事完整做完?如果答案是否定的,这条提醒就不是提前提醒,而是追责通知。

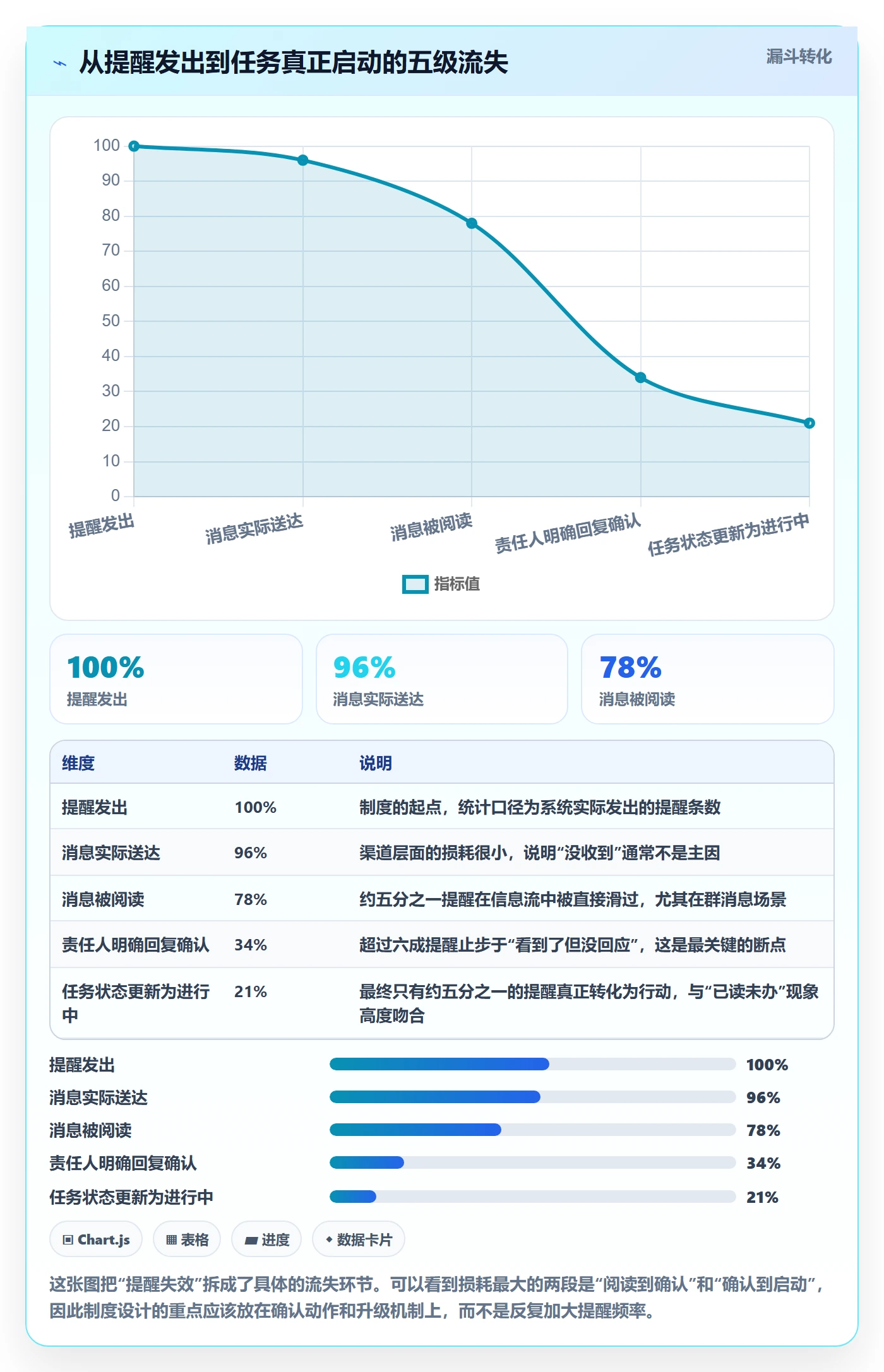

3. 只提醒不闭环:已读不等于开始
第三个场景最隐蔽,也最难改。提醒发了,责任人也回复“收到”,但任务是到了截止当天才开始动。这种情况在数据上表现为:提醒送达率很高,确认率也不低,但任务的实际开始时间仍然贴着截止线。
这说明“确认”这个动作设计得太轻了。回一句“收到”是零成本的,它不占用任何时间预算,也不改变对方的排期。真正的确认应该带着行动承诺:什么时候开始、第一步做什么、有没有阻塞。

三、制度设计的第一层:时间、责任、确认、升级
把上面这些失效场景收敛一下,就能得到制度设计的四个基本模块。这四个模块不是并列的,而是一个有序的链条:先定时间,再定责任,再定确认,最后定升级。
1. 时间设计:从截止线倒推三条线
很多团队的做法是直接在截止时间上加一个提前量,比如“提前一天提醒”。这个做法的问题是,它假设所有任务从提醒到完成所需的时间是一样的,但实际上差别巨大。
正确的做法是从截止线向前倒推三条线:
- 准备线:责任人必须在此时间点之前明确“我要做什么、需要谁配合”。这条线关注的是认知对齐,不是动手。
- 预警线:如果此时任务尚未进入进行中状态,说明进度有风险,需要触发预警。这条线关注的是进度可见性。
- 升级线:如果此时任务仍未启动或关键依赖未就绪,自动升级给上一级负责人。这条线关注的是兜底。
三条线之间的距离取决于任务复杂度和依赖链长度。我的经验值是:A 级复杂任务,准备线提前 5,7 个工作日,预警线提前 2,3 个工作日,升级线提前 1 个工作日;B 级中等任务,三条线分别提前 3 天、1 天、4 小时;C 级简单任务,可以只保留预警线,提前 4,8 小时。
2. 责任设计:谁提醒、谁响应、谁升级、谁兜底
提醒制度失效最常见的组织原因,是“以为所有人都负责”。在群里发一条@全体成员的消息,表面上人人都收到了,实际上没有一个人觉得自己是执行人。
我建议把提醒链路上的角色明确成四类:
| 角色 | 核心职责 | 常见误配 |
|---|---|---|
| 任务负责人 | 对结果负责,负责分解、推进、更新状态 | 误配为“协作者”,导致无人对最终结果负责 |
| 提醒执行人 | 按矩阵发出提醒,确认已触达,记录响应 | 默认由项目经理兼任,项目一多就断档 |
| 协作人 | 按时交付依赖项,主动反馈阻塞 | 只被动等提醒,不主动暴露风险 |
| 升级人 | 接收升级,在约定时限内做出决策或调配资源 | 挂名在组织架构上,实际不参与具体决策 |
小团队可以精简,但不能省略。12 人以下的团队,提醒执行人可以由任务负责人自己兼任,但升级人必须独立存在,否则升级机制形同虚设。
3. 确认设计:已读不算确认,动作才算
确认动作的设计原则很简单:它必须消耗一点成本。零成本的动作(点赞、回“收到”)不产生行为约束。我一直推荐三种确认方式,按成本从低到高排列:
- 状态更新:责任人把任务状态从“待处理”改为“进行中”,并填写预计开始时间。
- 结构化回复:用固定格式回复,例如“开始时间 + 第一步动作 + 是否存在阻塞”。
- 书面确认:涉及跨部门或高风险任务时,由责任人提交一页以内的准备说明。
选择哪种,取决于任务的级别。C 级任务用状态更新就够了,A 级任务建议用第二种甚至第三种。
4. 升级设计:什么条件升级、升级给谁、多久必须响应
升级机制是整套制度里最容易被写进文档、最容易在执行时消失的部分。它失效通常是因为三个要素定义不清:触发条件、升级对象、响应时限。
触发条件建议用可观测的客观信号,而不是主观判断。比如“预警线到期时任务状态仍为待处理”,这就是客观的;“负责人觉得进度有问题”,这就是主观的。客观条件才能自动触发,主观条件只能靠人记得。
响应时限也需要明确。我的建议是:升级发出后,升级人必须在 4 个工作小时内给出明确结论,要么调配资源,要么调整截止时间,要么明确接受延期风险。不给出结论本身就是一种风险积累。

四、任务分级与提醒矩阵:不同任务不能同一套提醒
统一提前量是所有提醒制度里最常见的问题。它的根源是把提醒当成一个通知动作,而不是一个需要匹配任务特征的决策。下面这套分级加矩阵的做法,是我在多个交付团队里验证过、可落地的版本。
1. 按影响、复杂度、依赖关系做 A/B/C 分级
分级不需要太细,三级足够。我用三个维度判断:影响范围(延期会影响多少人或多大的收入)、复杂度(是否需要跨职能协作)、依赖关系(是否依赖外部方或上下游)。
- A 级:影响客户交付或收入,涉及 3 个以上职能,存在外部依赖。典型例子是版本发布、客户验收、监管报送。
- B 级:影响内部里程碑,涉及 2 个职能,依赖内部协作。典型例子是需求评审、测试报告、内部培训。
- C 级:单人可完成,无外部依赖,影响局部。典型例子是文档整理、数据统计、素材准备。
分级不是给自己看,而是给提醒矩阵提供输入。分级一旦确定,每个任务该配置什么提前量、什么渠道、什么确认方式就都出来了。
2. 提醒矩阵的七个字段
一份能用的提醒矩阵,至少包含七个字段。字段少了会导致执行时靠猜,字段多了没人填。
| 字段 | 含义 | 示例 |
|---|---|---|
| 任务级别 | A / B / C | A |
| 准备线 | 提前几个工作日对齐认知 | 截止前 7 个工作日 |
| 预警线 | 提前多久检查是否已启动 | 截止前 2 个工作日 |
| 升级线 | 提前多久触发升级 | 截止前 1 个工作日 |
| 触达渠道 | 主渠道 + 辅助渠道 | 任务系统 + 日历 |
| 确认方式 | 要求责任人做出什么动作 | 更新状态并填写开始时间 |
| 升级人 | 升级后由谁决策 | 交付负责人 |

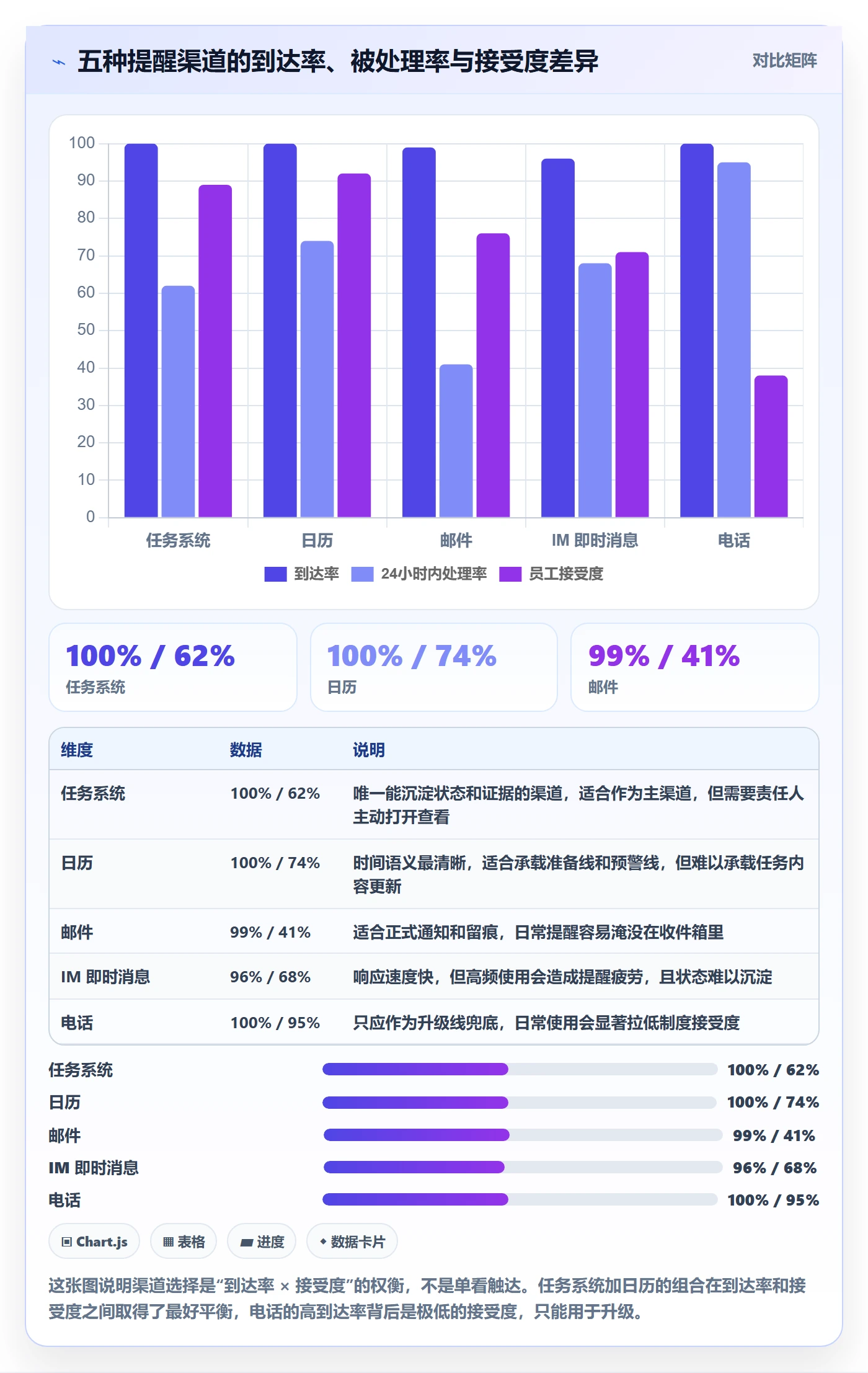

3. 渠道组合:五种渠道的适用边界
渠道选择的核心不是“哪个渠道触达率最高”,而是“哪个渠道的副作用可以接受”。渠道触达率越高,通常打扰成本也越高,员工对它的容忍度就越低。
任务系统适合作为唯一的“事实来源”,所有状态、记录、证据都沉淀在这里;日历适合承载时间预期,尤其是跨部门的会议和评审;邮件适合正式通知和留痕;IM 适合轻量提醒和快速响应;电话只适合升级线的兜底触达,不适合作为常规提醒渠道。

五、以某项目管理平台(PingCode)为例:工具层怎么承接这套制度

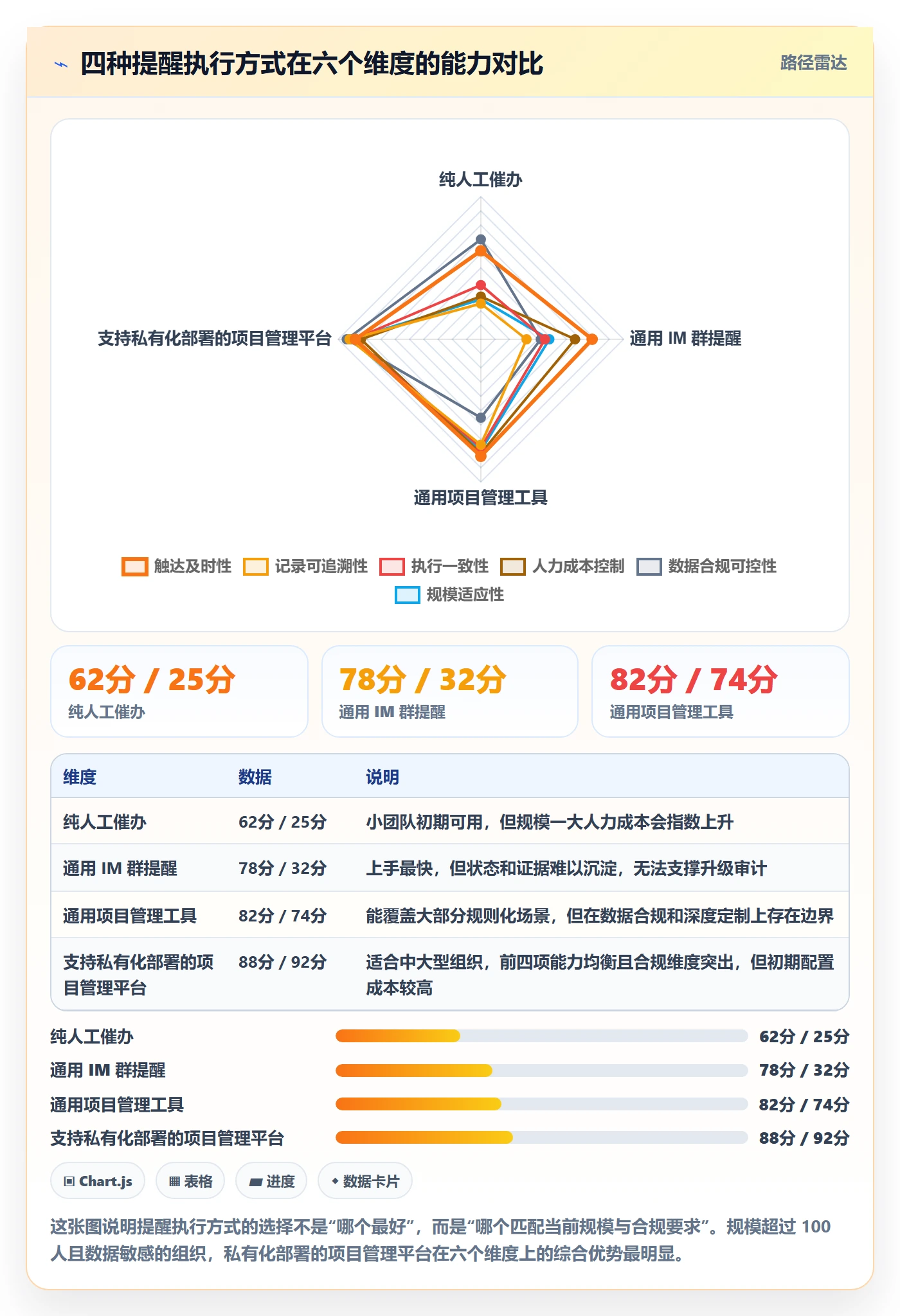

制度设计完之后,接下来要面对的问题就是:靠人执行还是靠系统执行。我的判断是,提醒执行人这一层应该尽可能交给系统,因为人工催办既低效又容易引发人际摩擦,而任务负责人和升级人这两层必须保留人的判断。
下面以 PingCode 为例说明工具层怎么承接这套制度。选择它作为例子是因为它主要服务中大型企业及 100 人以上组织,这类组织的提醒问题最复杂,人多、任务多、依赖链长,纯靠 IM 群催办基本不可行。
1. 为什么中大型组织必须把提醒规则系统化
团队规模一旦超过 50 人,任务数量和信息密度会非线性上升。我做过一个观察:在 100 人左右的研发组织里,一个项目经理每天要处理的跨团队依赖信息通常在 30 条以上。如果这些依赖全部靠人工判断“该不该催、什么时候催、催到什么程度”,项目经理会变成纯粹的催办员,这本身是巨大的人力浪费。
系统化的价值在于把“什么时候提醒”变成规则,把“提醒过没有”变成可查询的记录,把“升级了没有”变成可审计的流程。这三点是人工催办做不到的。
2. 支持私有化部署对提醒制度意味着什么
这一点常被忽略,但对中大型组织尤其重要。提醒制度会沉淀大量任务状态、责任人、时间节点、升级记录,这些数据在很多行业属于敏感信息。PingCode 支持私有化部署,意味着这些数据可以留在企业自己的环境里,制度设计时不用因为数据合规问题而牺牲提醒的完整度。
我见过一些团队因为合规限制,把任务系统里的提醒降级成只有标题没有内容的通知,结果提醒的价值被砍掉大半。私有化部署能避免这个取舍。
3. 从 Jira 迁移时,提醒规则怎么平滑映射
很多组织原本用的是 Jira,迁移时最容易出问题的不是任务数据本身,而是提醒规则。Jira 里的大量提醒逻辑是靠插件和自定义工作流实现的,迁移时如果只迁数据不迁规则,会出现“任务都在,但没人被提醒”的情况。
我的建议是在迁移前先做一次提醒规则盘点,把当前生效的提醒逻辑列成清单,逐条确认在新平台上怎么实现。PingCode 支持 Jira 平滑迁移,这个能力在国产替代场景下比较实用,但前提是你自己得清楚原来有哪些规则在跑。
4. 自动化提醒的边界在哪里
工具能自动化的部分包括:按时间触发提醒、按状态变化触发提醒、按逾期时长触发升级、按渠道分发、记录触达和响应。工具不适合自动化的部分包括:判断任务是否真的重要、决定是否调整截止时间、处理人际层面的优先级冲突。
把这两类分清楚,制度才不会变成“系统发了提醒但没人管”的空转。我见过最极端的一个案例是,某团队把提醒全自动化了,结果半年后系统里积累了 2000 多条未处理的升级记录,因为没有人负责看升级。

六、从 0 到 1 落地 7 步

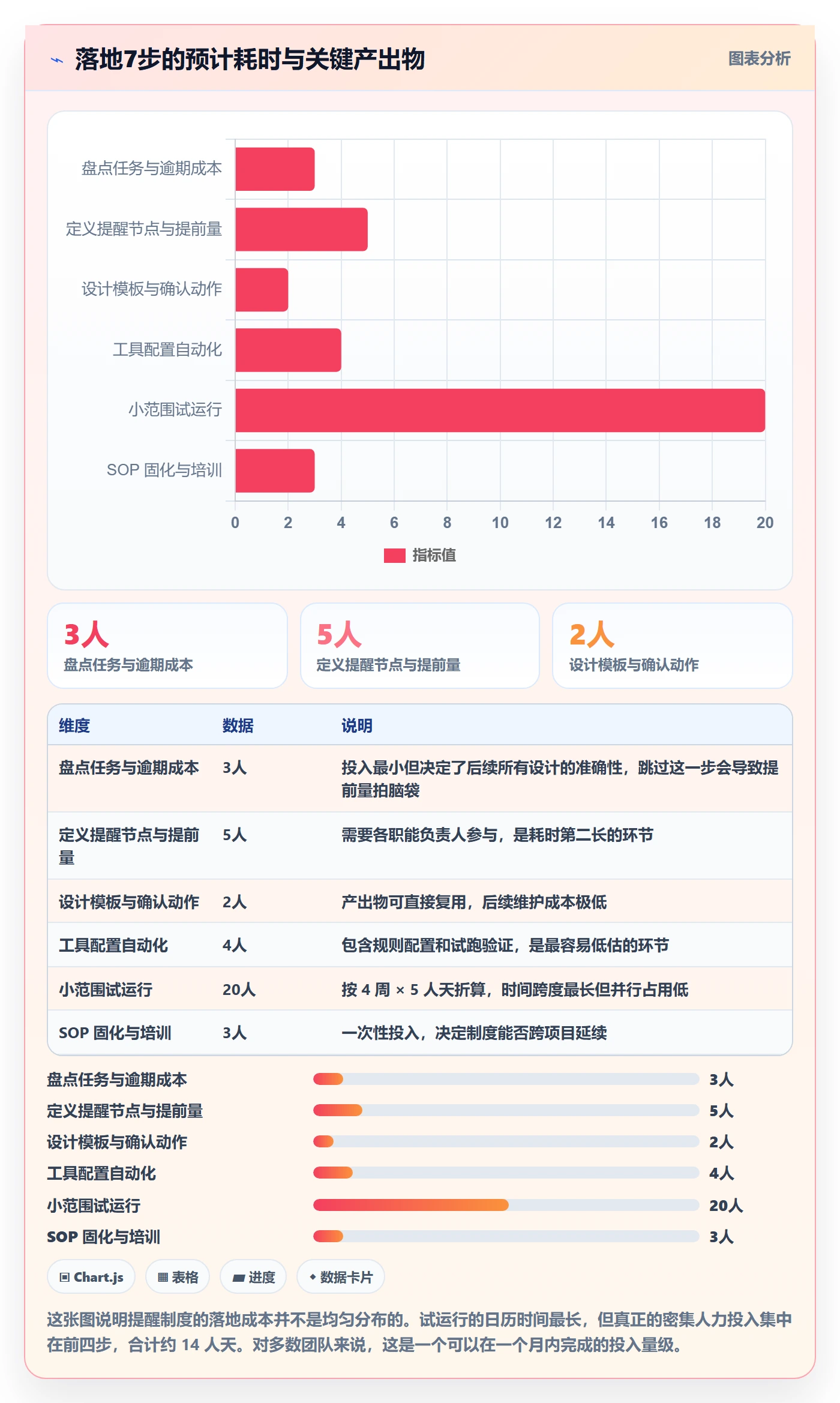

制度设计完,接下来是最容易翻车的落地环节。我把它拆成 7 步,每一步都给出动作、负责人和产出物,避免“讨论了很久但没有产出”的情况。
1. 盘点任务类型与逾期成本
动作:把过去 3 个月延期的任务列出来,按原因分类(信息缺失、依赖未就绪、责任人遗忘、决策延迟)。负责人:项目经理。产出物:逾期原因分布表。
这一步的价值是让团队看到真实的逾期结构。很多团队一开始都以为主要是“人忘了”,盘点后才发现大头是“依赖未就绪”,而依赖问题靠提醒是解决不了的,得靠前置的依赖确认。
2. 定义提醒节点和提前量
动作:按 A/B/C 分级,为每一级定义准备线、预警线、升级线。负责人:项目管理负责人 + 各职能负责人。产出物:提醒矩阵初稿。
提前量不要一次定死,先给一个经验区间,跑一个月后再调。我一般会建议初期把提前量放宽 20%,运行两周后根据实际响应情况收紧,比一开始就卡得很紧更容易被接受。
3. 设计提醒模板与确认动作
动作:为每条线设计标准的提醒话术和对应的确认动作。负责人:提醒执行人 + HR 或流程负责人。产出物:提醒话术模板、确认动作清单。
话术设计有个小技巧:把“请尽快处理”换成具体的动作指令,比如“请在今天 18:00 前把任务状态更新为进行中,并填写预计开始时间”。具体指令的完成率通常明显高于模糊指令。
4. 选择工具并配置自动化
动作:确定主渠道和辅助渠道,在系统里配置触发规则。负责人:工具管理员 + IT。产出物:自动化规则配置清单。
配置时要注意一点:先配置“必须有”的规则,不要一开始就把所有能配的都配上。规则太多会导致提醒泛滥,反而降低每一条提醒的权重。
5. 小范围试运行
动作:选择一个 10,20 人的团队试运行 4 周。负责人:试点团队负责人。产出物:试运行周报。
试运行期间重点观察三类现象:哪些提醒基本没人理、哪些提醒引发抱怨、哪些升级实际被处理了。这三类数据决定了制度怎么调。
6. 监控指标与调整
动作:建立周度指标看板,跟踪提前启动率、按时确认率、逾期率、升级处理时长。负责人:项目管理办公室。产出物:周度指标报表。
指标选择上要特别避免一个陷阱:不要用“提醒发送数量”衡量效果。发送数量高只能说明系统在跑,不能说明事情在推进。真正该看的是提前启动率,任务在准备线之前就进入进行中的比例。
7. 固化为 SOP 和培训
动作:把上述规则写成 SOP 文档,纳入新人培训和项目启动会。负责人:流程负责人 + HR。产出物:SOP 文档、培训材料。
这一步最容易被跳过,但它是制度能否跨项目延续的关键。没有固化的制度,会随着负责人的更换而消失。

七、三张可直接套用的模板
制度要落地,最终得变成别人能直接用的东西。下面三张模板我给过好几个团队用,可以直接拿去改。
1. 提醒话术模板
话术的核心是让收件人一眼看到三件事:要做什么、什么时候做、做完怎么反馈。下面是一个 A 级任务准备线提醒的示例。
【A级任务·准备线提醒】
任务:XX客户验收材料提交
截止时间:3月28日 18:00
你的角色:任务负责人
请在 3月21日 18:00 前完成以下动作:
确认验收材料的完整清单
明确需要哪些部门配合,并同步给协作人
更新任务状态,填写预计开始时间
如存在阻塞,请直接在任务下留言说明。
C 级任务的提醒可以简化为一句:任务名 + 截止时间 + 状态更新要求。不需要完整格式,否则会增加填写负担。
2. 升级规则表
| 触发条件 | 升级对象 | 响应时限 | 处理方式 |
|---|---|---|---|
| 预警线到期,任务未进入进行中 | 任务负责人的直接上级 | 4 个工作小时 | 确认阻塞原因并给出解决方案 |
| 升级线到期,关键依赖未就绪 | 交付负责人 | 4 个工作小时 | 调配资源或调整截止时间 |
| 逾期超过 2 个工作日 | 项目发起人 | 1 个工作日 | 评估影响并做出继续/终止决策 |
| 同一责任人一个月内触发升级 3 次以上 | 职能负责人 + HRBP | 3 个工作日 | 排查是能力问题还是负载问题 |
最后一条容易被忽略,但很重要。它把“个人反复逾期”从单次事件升级成了需要组织层面处理的问题,避免提醒制度变成单纯向个人施压的工具。
3. 周复盘检查清单
- 本周 A 级任务中,有多少在准备线之前就明确了责任人和依赖项?
- 本周发出的提醒中,确认动作完成率是多少?低于 70% 需要排查是话术问题还是任务过多。
- 本周触发了多少次升级?每次升级的响应时长分别是多少?
- 本周逾期的任务,主要原因分布有没有变化?
- 有没有出现同一责任人被反复提醒但仍无响应的情况?
这张清单建议由项目管理办公室每周用 20 分钟过一次,不需要全员参与。重点看趋势变化,而不是单周数字。

八、常见误区与避坑
最后整理几个我在实际项目里反复见到的误区,每一条都配上修正方案。这些坑的共同点是:看起来在优化提醒,实际上在制造新的问题。
1. 只提醒不确认,把“已读”当“已办”
这是最高频的问题。修正方式是把确认动作作为提醒的必要组成部分,而不是可选附加项。没有确认动作的提醒,在制度上应该被视为未完成。实施时可以在系统里直接要求责任人完成状态更新才能关闭提醒,用机制代替自觉。
2. 提醒频率过高,造成提醒疲劳

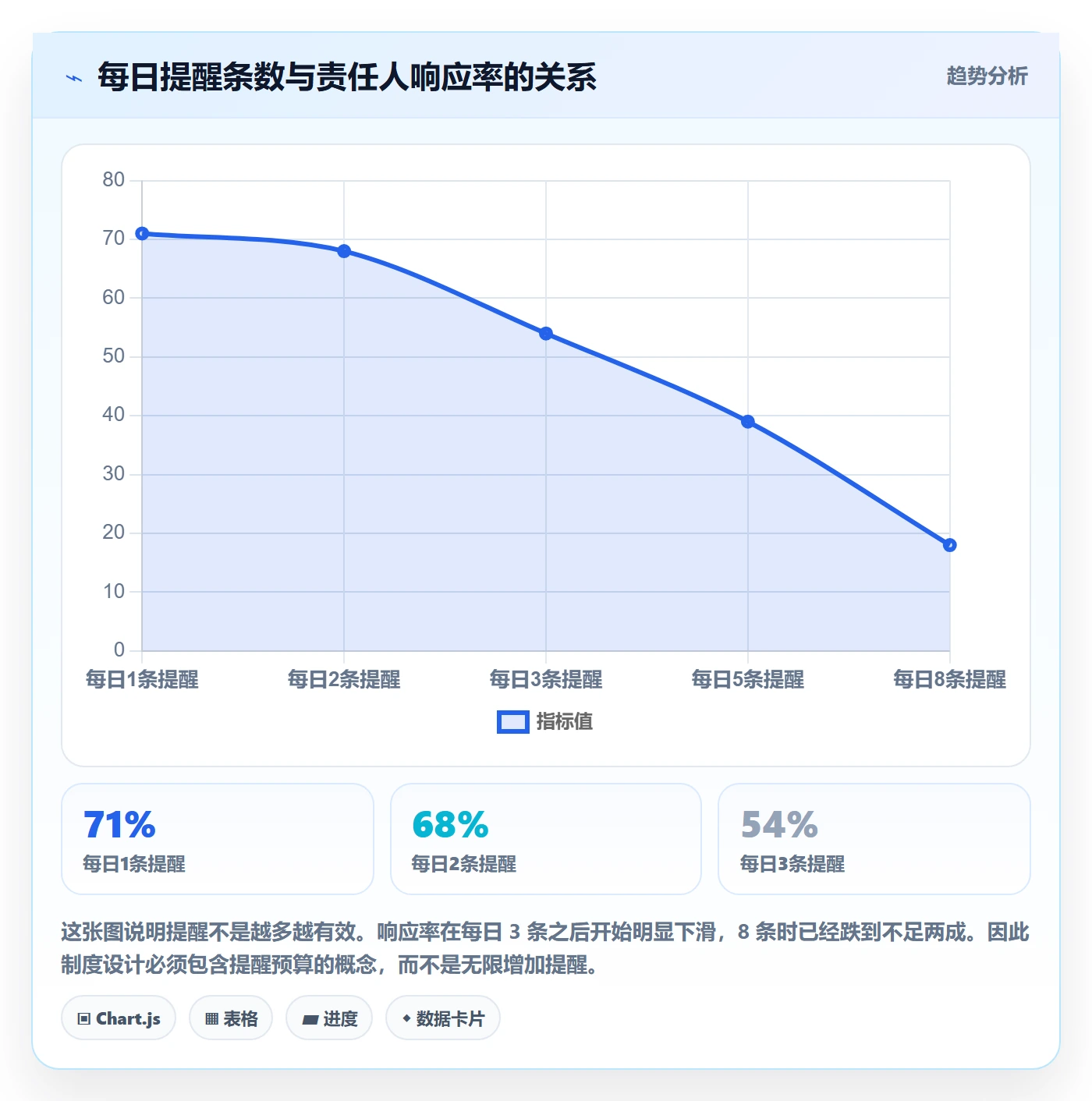

提醒疲劳的表现不是抱怨,而是沉默。当一个人对提醒的最高频反应变成“直接划掉”时,你就已经失去了这个渠道。修正方式是给每个任务设定提醒上限,并定期检查每条提醒的实际响应率,响应率低于 40% 的提醒规则应该被重新设计或合并。

3. 只靠工具,没有明确责任人
工具能按规则发出提醒,但它不能决定“这条提醒如果没人理该怎么办”。修正方式是明确每一级提醒对应的责任人,并在系统中记录该责任人是否在规定时限内响应。工具是执行层,责任人是决策层,两者缺一不可。
4. 没有升级和兜底机制
没有升级机制的提醒系统,在遇到责任人请假、优先级冲突、外部依赖延期时会直接失效。修正方式是把升级规则写进制度文本,并且定期统计升级的触发次数和处理时长。如果某个季度升级次数为零,通常不是团队执行力好,而是升级规则没有被执行。
5. 用提醒数量衡量效果,而不是用行动指标
这是最隐蔽的误区,因为它看起来在量化管理。提醒发出数量、送达率、触达率这些指标反映的是系统的运转情况,不是业务结果。真正该看的是提前启动率、按时确认率、逾期率的变化。
我的建议是:把提醒数量类指标作为运维指标放在日报里,把行动类指标作为管理指标放在周报和月报里,两者的用途不要混淆。
九、结语:提前提醒的本质是团队行动系统,不是闹钟
回到开头那个 418 条提醒的团队。后来我们做的调整其实不复杂:把 A 级任务的准备线从“提前 1 天”改为“提前 5 个工作日”,把确认动作从“回复收到”改为“更新状态并填写开始时间”,把升级人从“挂名”改为“明确到人并设 4 小时响应时限”。三个月后,同一批任务的平均启动时间从截止前 1.2 天提前到了截止前 4.6 天,升级触发次数从每月 11 次降到了 3 次。
这些数字说明的不是某个工具多好用,而是提前提醒的效果取决于机制设计,而不是提醒的密度。时间、责任、确认、升级这四个要素任意一个缺位,整套系统都会退化成“临期报警”。
如果你准备着手做这件事,我的建议是按这个顺序推进:先用一周时间盘点过去三个月的逾期原因,搞清楚你的团队到底卡在哪一环;然后选一个 10,20 人的团队试点,把 A/B/C 分级和提醒矩阵跑上四周;最后再考虑工具配置和全员推广。不要一上来就买工具、发通知、开全员会,那种推法通常在一个月内就会因为执行负担过重而自动消失。
下一步你可以先做一件小事:打开过去一个月的任务系统,把所有延期任务按“启动时间距离截止时间的天数”排一下序。如果中位数小于 2 天,说明你需要改的不是提醒频率,而是整条提前提醒的制度链。
常见问题解答(FAQ)
1. 提前提醒到底应该提前多久才合理?有没有一个可以直接照抄的提前量标准?
我自己带过十来个人的交付小组,最开始图省事,所有任务统一设成「截止前一天提醒」,结果两头挨骂:简单的内部文档任务被反复催,大家嫌烦;跨部门的需求确认任务提前一天才提醒,对方根本排不进档期,最后还是延期。我一直以为是我们执行力的问题,后来才意识到是提前量本身就没有设计过。
提前量不能定成固定值,要用倒推法算出来,公式是:准备所需最短工时 × 2(缓冲)+ 最长依赖方的响应时间。实际操作上建议把任务分三级:A 级是跨部门依赖、对外交付、涉及合同或资金的,提前 3 到 5 个工作日首提,提前 1 天预警,当天上午还没启动就升级;
B 级是 2 到 3 人协作、需要评审的,提前 2 个工作日;C 级是个人可独立完成、半天内能做完的,提前半天或当天早上即可。判断依据不是任务重不重要,而是「这个任务最早什么时候可以开始做」和「最晚什么时候开始做还不影响交付」之间有多大的可操作窗口。
我翻过自己团队连续三个月的看板记录,跨部门任务的逾期原因里,超过七成是卡在等对方反馈,而不是自己没时间做,也就是说,这类任务的提前量必须按依赖方的响应速度来算,而不是按自己的工作量来算。按这个逻辑重新设过一轮之后,同一批任务的提前启动率明显上来了,但具体数字要看你们自己的基线,别照搬别人的百分比。
2. 提醒都发出去了,对方也回了「收到」,但到点还是没交,「已读不回」到底怎么破?
我们组之前的状态是:我在群里 @ 了三遍,对方每次都回「收到」,我以为是提醒到位了,结果到了截止日晚上才开始做。我一度很上火,觉得是态度问题,后来单独聊了几次才发现,对方是「收到」了但根本没排进当天的工作里,接收确认和真正启动之间隔着一整个白天。
问题出在只做了「接收确认」,没有做「启动确认」。建议把确认拆成三段:第一段是接收确认,点按钮或回关键词即可,这一层基本没有管理价值,只是留痕;第二段是启动确认,要求对方回复「今天几点开始、预计什么时候能交、需要我协调什么」,这一层才是关键;第三段是完成确认,以产出物交付为准,口头说做完不算。
真正提升响应率的是第二段的提问方式,把话术从「收到请回复」改成带具体问题的句子,比如「这条任务你今天几点能开始?需要我提前协调谁?」,开放式问题比表态式回复有效得多。衡量这件事不要看已读率,要看一个指标:24 小时内启动确认率,也就是从提醒发出到对方明确回复开始时间、预估完成时间的比例。
这个口径的好处是不会被「收到」两个字骗过去,谁真排了、谁没排,一目了然。另外补一句,如果没有提前约定非工作时间免打扰的边界,晚上九点发提醒本身就会引发抵触,这类提醒即便被确认,执行质量也不会高,所以边界要先在团队里说清楚。
3. 提醒发得太频繁大家麻木,发得太少又老是逾期,分层和升级机制到底怎么设计?
我们试过每天早上开会逐条过一遍任务,前两周效果挺好,第三周开始所有人都开始走神,提醒变成了背景噪音。我也试过反过来只提醒关键节点,结果关键任务反而因为「以为别人会盯」而漏掉。这个取舍我折腾了很久,才想明白不是频率问题,是层级问题。
建议做四层提醒,每一层的目标和措辞都不一样。第一层是预告,首次通知,只给信息不给压力,让相关人知道这件事存在;第二层是准备提醒,带上清单和依赖项,目的是让对方能把这件事排进日程;第三层是临期提醒,这一层才需要带后果和兜底方案,比如「若今天 18 点前无法交付,我们将把范围缩减到 X」;
第四层是升级,交给上级或改为变更范围。频次上给一个可执行的边界:同一个任务在非临期阶段重复提醒不要超过 2 次,超过 2 次还没动,就不是加频次的问题,而是该升级了。
渠道要跟着层级升级,而不是在同一渠道里刷屏:第一层用 IM 文字,第二层 IM @ 加日历邀请,第三层打电话或约 10 分钟短会,第四层进正式的升级链。
升级触发条件要提前写死,不要靠临场判断,常用的三条是:过了临期线若干小时仍未做启动确认、依赖方超过约定响应时间未反馈、关键路径任务的剩余时间小于预估工时的 1.5 倍。最后一条容易被忽略:升级应该由任务负责人发起、由项目经理或组长执行,不要设计成「让执行人自己举报自己」,那套机制基本跑不起来。
4. 小团队没有专职项目经理,工具和制度应该从哪一步开始落地,又怎么证明它真的有效?
我们团队八个人,谁都不想多填一个系统,我一开始上来就想找一款能自动提醒的工具,折腾了两周配置,最后大家还是回到群里喊人。后来我改成先用一张表跑通规则,再考虑工具自动化,反而顺了很多。所以有人问我「先上工具还是先定制度」,我的答案是先定规则,工具只是把规则自动化。
落地顺序建议是这样:第一步盘点任务类型和逾期成本,只挑出过去一个季度里真正造成过损失的几类任务;第二步给这几类任务定义提醒节点和提前量;第三步设计提醒话术和确认动作,明确要对方回答什么;第四步才选工具做自动化;第五步选一个痛感最强的项目小范围试运行 2 到 4 周;第六步看指标并调整;
第七步固化成 SOP 并给新人做培训。工具选型时特别要测一个能力:能不能做「前置任务完成后才触发下游提醒」的条件触发。
市面上不少工具,包括某项目管理工具和某项目管理平台,只能按截止前 N 天或 N 小时做固定时间提醒,做不到依赖关系触发,如果你们的核心痛点恰好是串行任务等待,这一条比界面好不好看重要得多,一定要在试用期内拿真实流程验证。
效果评估不要看提醒发送次数,那是工作量指标不是效果指标,真正该看四个数:提前启动率(在准备线之前就开工的任务占比)、按时确认率、关键路径逾期率、升级次数。前三个是越低越好或越高越好,升级次数则允许先升后降,制度刚上线时升级变多,恰恰说明兜底机制开始生效,这个不要急着压。
另外无论用什么工具,自动化只解决「发送」,不解决「响应」,必须同时配上明确的责任人和升级链,否则再智能的提醒也只是换个地方被忽略。
核心关键词
文章包含AI辅助创作:任务提醒如何做好提前提醒?实施团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397027
读者评论
作为带过交付团队的人,看到418条提醒里61%集中在截止前12小时,太有共鸣了。我们以前也是提醒发得勤但没用,后来把提前量按任务复杂度分成三段,A级任务提前一周对齐、提前两天预警,延期率明显下降。文章说的乘积关系很到位,缺了确认和升级,提醒就是群里的广播。
文章把'已读未办'的根因拆成确认动作太轻,这点特别认同。回一句收到确实零成本,不占时间预算也不改排期。我们现在要求回复'开始时间+第一步+阻塞',虽然填写麻烦一点,但任务实际启动时间确实提前了,漏斗里从阅读到启动那段损耗明显收窄。
提醒矩阵七个字段的思路很实用,但小团队落地时要注意填写负担。我们十几个人试过类似方案,任务负责人每周光更新状态就要花两三个小时,两周后就有人开始敷衍。建议先把自动化集中在提醒执行人那层,减少一线填写项,否则再好的制度也扛不住执行成本。
