三年前我接手一个 14 人的跨端项目,上线前做复盘时发现一件很难接受的事:项目累计延期 23 个工作日,其中真正卡在技术难题上的只有 6 天,剩下 17 天全部花在“等”上,等接口、等评审、等对方排期、等一个没人认领的决定。我当时用的是标准的甘特图加任务看板,图很漂亮,但没有人真的靠它解决“我在等谁”这个问题。

那次复盘之后,我把“任务依赖效率”当成一个独立的课题来做,前后在四个不同规模的项目里试过不同做法,踩过把依赖写成待办的坑,也吃过“只画图不更新”的亏。这篇文章要讲的 SS 实操方法,就是这几年沉淀下来的一套东西,包括判断逻辑、可复用的模板表,以及在不同团队规模下该怎么取舍。

先说明一点:SS 在不同组织里有不同含义,本文里的 SS 是 See(让依赖被看见)与 Synchronize(让依赖按固定节奏同步)这两个动作的缩写。如果你所在组织的 SS 有既定定义,请以组织定义为准,本文的方法论部分依然可以套用。

一、先说核心结论:任务依赖效率的本质是“等待成本”管理

大部分项目负责人第一次听到“任务依赖”这个词,会本能地把它归到进度管理里。我不这么看。进度管理管的是“事情做完了没有”,依赖管理管的是“事情能不能开始做”。这两件事的抓手完全不同,混在一起做,就会出现典型的场景:每周都在更新进度,但进度永远在等别人。

1. 结论一:依赖不是任务的属性,是两次交付之间的承诺

一条依赖关系的本质是两个角色之间的一次承诺:上游承诺在某天交出某个可验收的交付物,下游承诺在收到之后按某个节奏继续。承诺没被显性记录、没有被双方确认、没有验收标准,它就不算一条真实的依赖,只是一句口头共识。

这就是为什么把依赖写成一条待办任务会失效。“等张三提供接口文档”写成待办之后,它变成一个可以无限延后的条目,因为没有人对“交出文档”这件事负责,负责的人本来就不是写待办的那个人。

2. 结论二:提升依赖效率不靠更勤快地催,靠更早地暴露

我见过很多项目负责人把依赖管理做成催办工作:每天在群里问进度、每周单独找对方负责人对齐。这种做法在依赖数量少的时候有效,一旦跨部门依赖超过十条,催办的时间成本会迅速吃掉你的管理带宽。

更根本的问题是,催办解决的是“已经发生的等待”,而依赖管理的价值在于“让等待还没发生就被看到”。依赖效率的核心指标不是催了多少次,而是阻塞项被提前发现了多少天。

3. 结论三:SS 方法的两个动作,缺一不可

See 解决可见性:把依赖从对话里搬到结构化字段里,让每条依赖都有上游、下游、承诺人、约定日期和交付标准。Synchronize 解决节奏:用固定的、极短的同步机制,让依赖状态持续被校准,而不是靠临时会议。

只做 See,会得到一堆漂亮但过期的表;只做 Synchronize,会得到高频但没有抓手的会议。两个动作合在一起,依赖才真正变成可管理的对象。

我在四个项目里做过一次归因统计,把延期记录按原因打标签,结果很一致:等待类原因占比明显高于返工类和技术攻坚类。下面这张图是我对某研发组织 187 条延期记录的样本复盘结果。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

二、背景和真实场景:依赖为什么会成为隐形瓶颈

依赖之所以隐形,是因为它在大多数工具里没有位置。任务有状态字段,缺陷有优先级字段,但“这条任务在等谁、等到什么时候、等不到怎么办”往往只存在于项目负责人的脑子里。脑子的容量有限,依赖数量一多,就开始漏。

1. 一次 23 天延期的完整复盘

回到开头那个项目。我们把 23 天延期拆开看,链条是这样的:后端接口联调因为第三方 SDK 授权问题延后 5 天,前端在等接口的同时做了一版基于假设的 UI,接口到位后返工 4 天;测试环境在第 6 周被另一个项目占用,压测推迟 6 天;双方对“接口联调完成”的验收标准理解不一致,来回确认又花了 4 天。

这 23 天里,没有一天是某个人偷懒造成的。所有人都在正常工作,但整体在等待。这就是依赖问题的典型特征:它不是个人效率问题,是结构性等待问题。

2. 依赖的四种类型,各自的坑不一样

把所有依赖当成一类来管,是效率低的另一个原因。我在实操中把它分成四类,每类的管理动作差异很大。

  • 串行依赖:A 完成后 B 才能开始。坑在于“完成”的定义模糊,导致下游提前开始、事后返工。
  • 并行依赖:A 和 B 都要完成,C 才能开始。坑在于两条线各自延期不报,直到汇聚点才发现来不及。
  • 跨部门依赖:本团队之外的人交付。坑在于优先级不对等,对方没有义务为你加班。
  • 外部依赖:供应商、第三方服务、合规审批。坑在于完全不可控,只能靠缓冲和替代方案兜底。

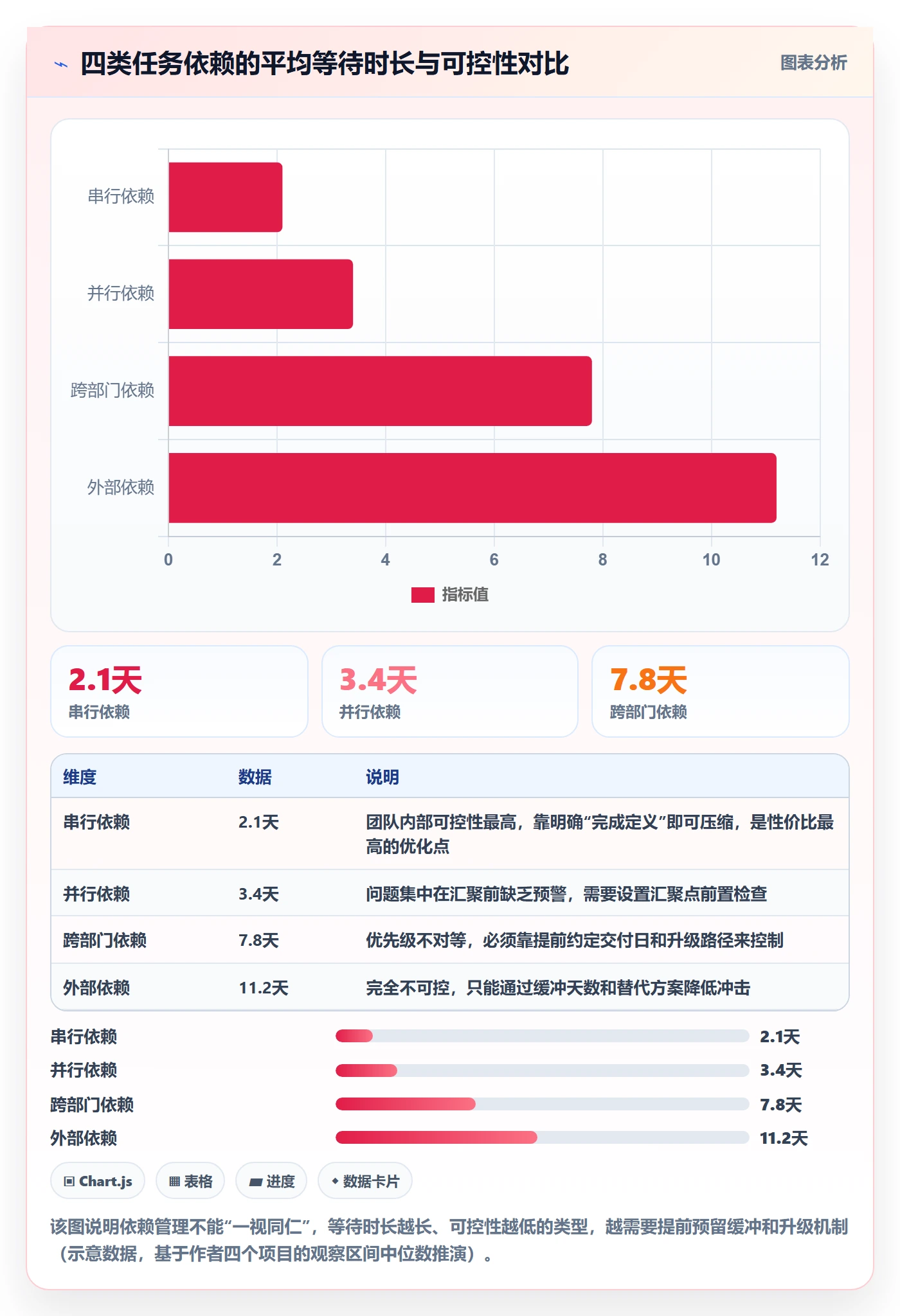

这四类依赖的平均等待时长差异很大。跨部门和外部依赖是最容易失控的两类,也是缓冲必须优先倾斜的地方。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

3. 待办清单和甘特图为什么管不住依赖

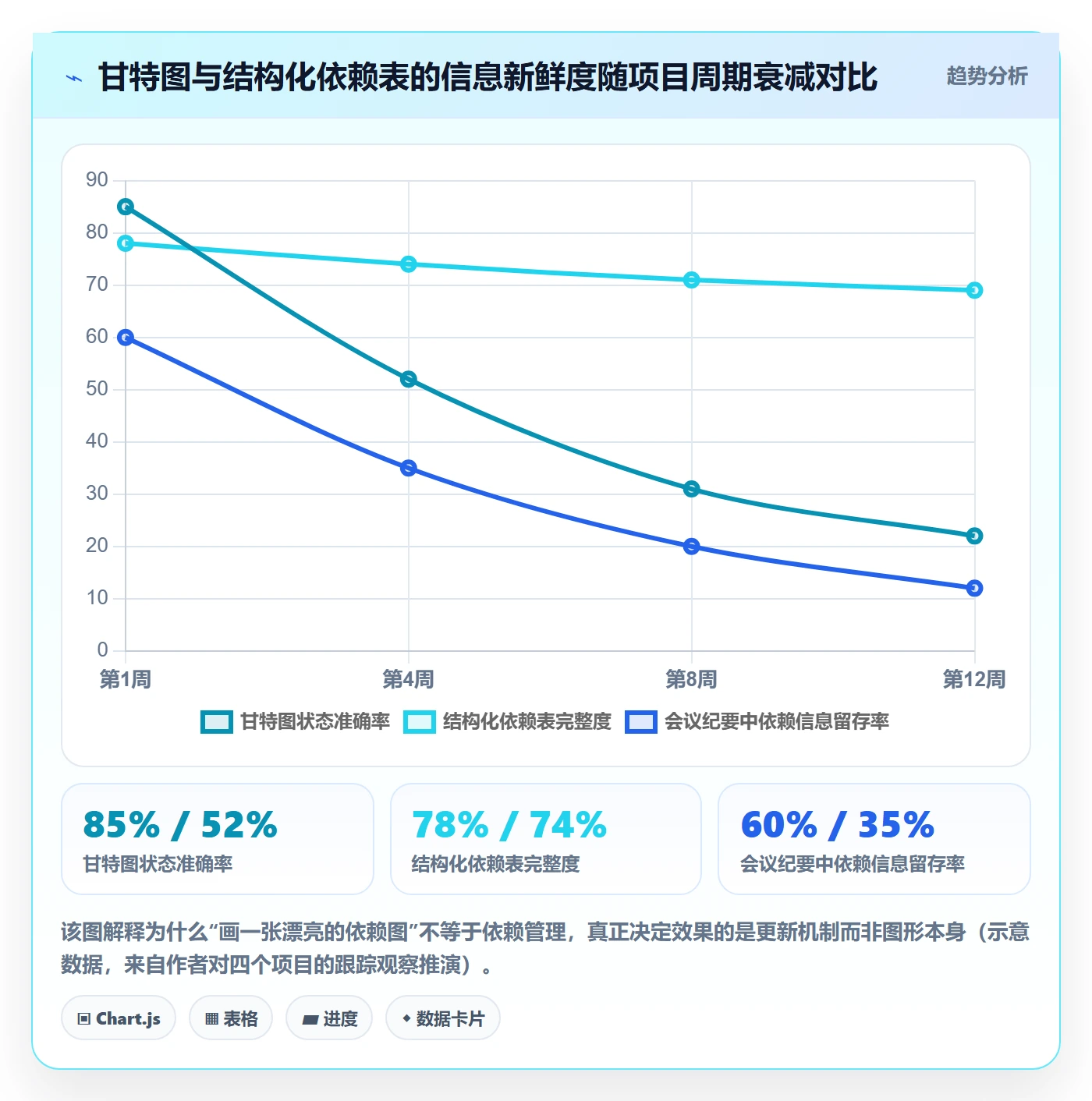

甘特图的问题不在于画得对不对,而在于它的信息新鲜度衰减极快。我在自己的项目里测过一个粗略的指标:甘特图在启动会后第 1 周的状态准确率大约 85%,到第 4 周掉到 50% 以下,到第 8 周基本只剩下一个“理想态示意图”的作用。

原因很朴素:更新甘特图的成本和收益不对等。改一次图要动很多条,但不改也不会立刻出事,于是所有人理性地选择不改。依赖视图如果也有同样的维护成本,结局一定一样。

待办清单的问题更直接:它天然是“以任务为中心”的,而依赖是“以关系为中心”的。一个任务只有一行,但一条任务可能有三个上游。这种多对多的关系,靠清单表达不出来。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

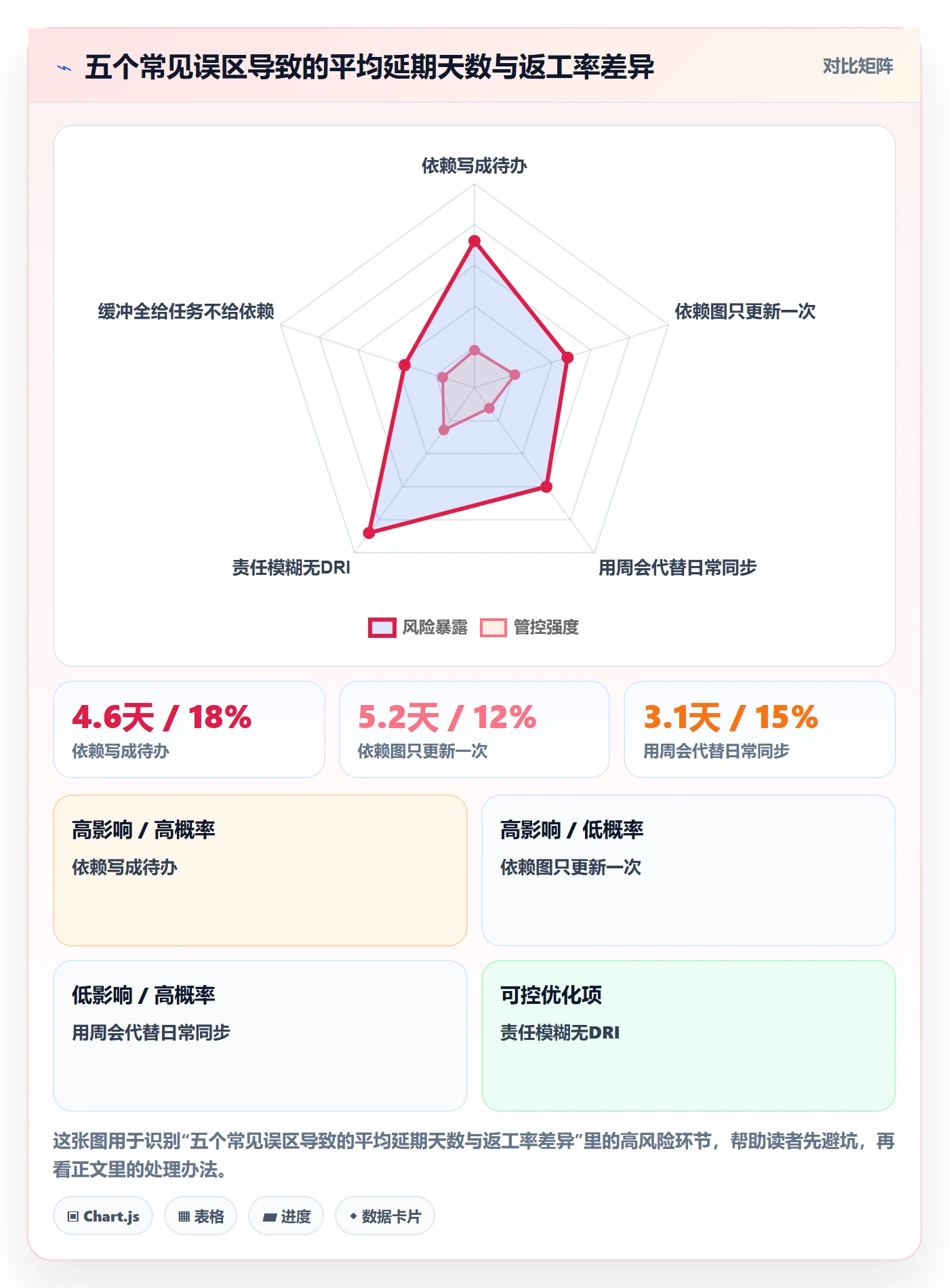

三、拆解五个常见误区

在讲具体方法之前,我想先把最容易走错的五个地方说清楚。这五个误区我在不同团队反复见到,它们造成的后果往往比“没做依赖管理”更糟,因为团队会误以为自己已经做了。

1. 误区一:把依赖写成一条待办任务

典型表现是任务列表里出现“等待接口文档”“跟进对方排期”这类条目。它的问题在于责任人错位:写这条待办的人通常是下游,但真正要交付的是上游。让下游去跟进上游,本质上是把交付责任转移给了等待方。

正确做法是把依赖拆成两个动作:上游的“交付动作”是一条有明确交付标准的任务,下游的“接收与验收动作”是另一条任务。中间用一个依赖对象连接,而不是一条模糊的待办。

2. 误区二:只在启动会画一次依赖图

启动会上的依赖图是最全的,也是最不准的。项目跑到中期,真正的依赖关系会发生结构性变化:原本串行的变成了并行,原本内部消化的变成了跨部门。如果依赖图只在启动时更新一次,它记录的是“当时的假设”,不是“现在的现实”。

3. 误区三:用会议代替同步机制

每周开两小时的依赖对齐会,效果通常不如每天开 15 分钟的依赖站会。原因不是会议时长,而是反馈周期。依赖变化是高频事件,一周一次的同步意味着平均 3.5 天的信息滞后,而跨部门依赖的等待时长中位数本来就只有 7.8 天。

4. 误区四:责任模糊,等待无人认领

“这个接口到底谁负责推动?”是我在项目里听到最多的一句话。RACI 模型本身没问题,但完整跑一遍 RACI 对多数团队来说太重。真正需要的是为每条依赖指定一个唯一的DRI(直接责任人),而不是四个角色各占一栏。

5. 误区五:不给依赖留缓冲,缓冲全给任务

很多团队会在每个任务上拍一个保守工期,作为隐性缓冲。这种做法的问题是缓冲分散、不可见,也无法应对“等待”这种集中爆发的风险。我的做法是把缓冲从任务级挪到依赖级,明确写在依赖登记表里,让所有人都看得到哪条依赖有几天余量。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

四、专业判断逻辑:SS 四层模型与依赖健康度自测

把前面这些判断收拢起来,我用的是一套四层模型。四层的顺序不能颠倒:可见性没解决之前做责任分配,会得到一份漂亮但没人看的表格;责任没明确之前做缓冲,缓冲会被当成怠工。

1. 第一层:可见层,依赖矩阵与跨项目依赖视图

可见层要解决的是一个非常具体的问题:任何人打开系统,能在三秒内回答“我在等谁、谁在等我、这条依赖现在什么状态”。实现方式就是依赖矩阵和依赖登记表,核心是 依赖必须作为独立对象存在,而不是任务的备注。

(1)依赖矩阵用行列交叉表达“谁依赖谁”,适合用来做全局扫视和识别关键节点。
(2)依赖登记表用行记录每条依赖的完整信息,适合用来做日常跟踪。
(3)跨项目依赖视图用于多产品线场景,把跨项目的依赖单独抽出来看,避免它们被淹没在各自的待办里。

2. 第二层:责任层,DRI 而不是全套 RACI

我的判断是:对依赖关系,只需要两个角色,交付责任人(上游 DRI)和验收责任人(下游 DRI)。再加一个升级对象就够了。完整 RACI 在依赖这个粒度上属于过度设计,维护成本会超过收益。

关键点在于:交付责任人必须是一个人,不能是一个团队。团队作为责任主体时,等于没有责任人。

3. 第三层:时间层,缓冲挂在依赖上,不挂在任务上

这一层是我认为最有价值、也最容易被忽略的判断。任务级缓冲会被“磨洋工效应”吃掉,也挡不住集中等待。依赖级缓冲则直接对应风险来源:跨部门依赖留 3 到 5 天,外部依赖留 5 到 10 天,内部串行依赖留 1 到 2 天。

更关键的是,缓冲必须是可见的、有主人的。写进登记表之后,谁消耗了缓冲、消耗了多少,一目了然,这本身就构成约束。

4. 第四层:节奏层,15 分钟依赖站会加看板校准

节奏层的设计原则是短、固定、只谈依赖。15 分钟,只回答三个问题:昨天哪条依赖状态变了?今天哪条依赖可能断?哪条依赖需要升级?不谈任务进度、不谈技术方案。

我给很多团队的建议是:依赖站会由项目负责人主持,但发言主体是两个 DRI,项目负责人只做记录和升级判断。项目负责人在这件事上的角色是裁判和调度,不是催办员。

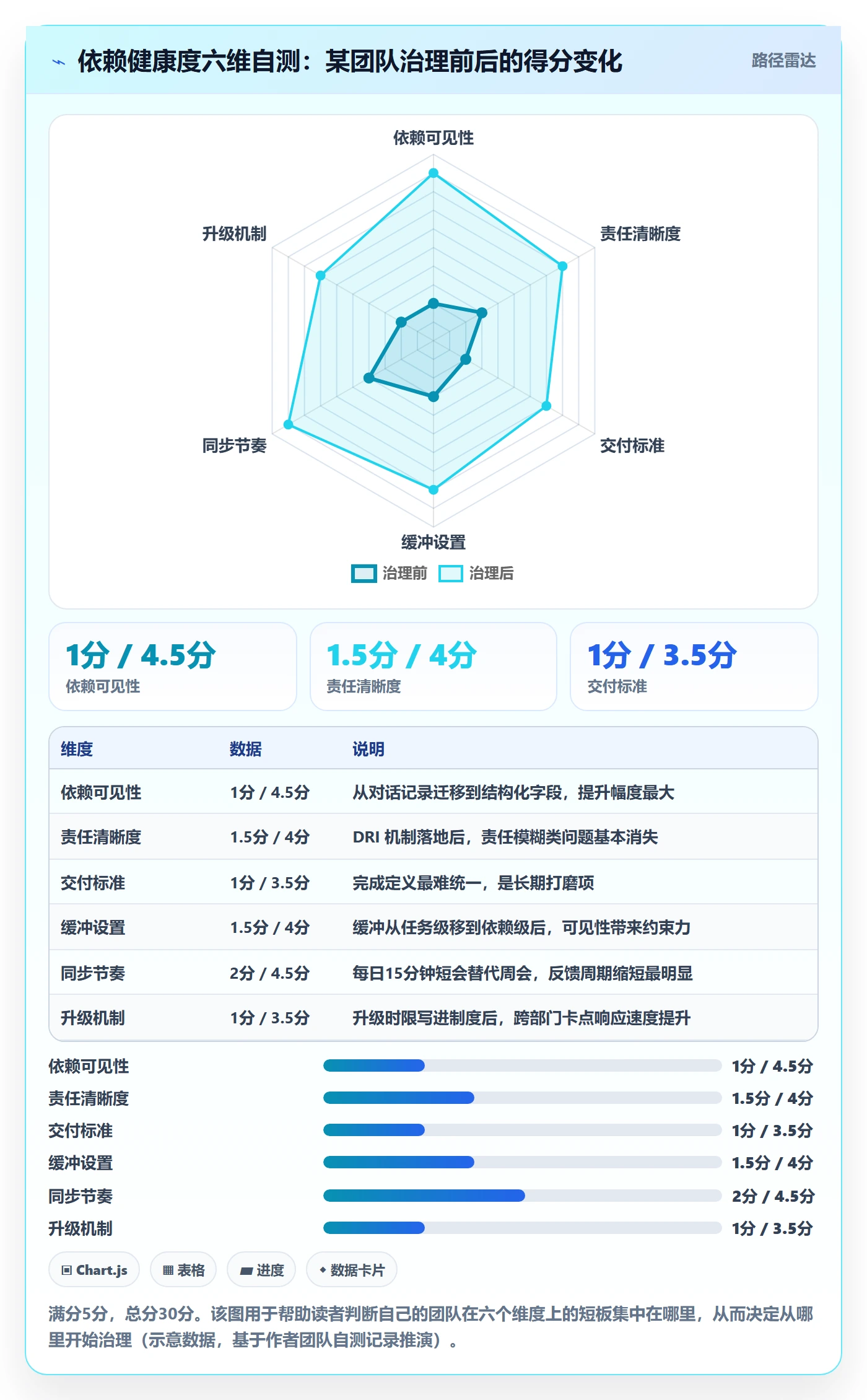

5. 依赖健康度自测表

在动手前,我建议先花五分钟做一次自测。下面这张表用六个维度打分,每项 0 到 5 分,总分 30 分。低于 15 分说明依赖管理基本处于失控状态,需要从可见层开始重建。

维度 0-1分(失控) 2-3分(部分可见) 4-5分(健康)
依赖可见性 只存在于对话和脑子里 有表但更新不及时 结构化字段,实时可查
责任清晰度 不知道谁负责推动 知道部门,不知道人 每条依赖有唯一 DRI
交付标准 靠口头理解 有描述但不具体 有可验收的完成定义
缓冲设置 没有缓冲概念 任务里拍保守工期 依赖级缓冲,可见可追溯
同步节奏 出问题才开会 周会同步,滞后明显 每日短会加看板校准
升级机制 没有升级路径 靠项目负责人推动 有明确升级时限和对象

这张表我在三个团队用过,反馈比较一致:多数团队在“交付标准”和“升级机制”两项得分最低,这两项也恰好是延期占比最高的两个来源。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

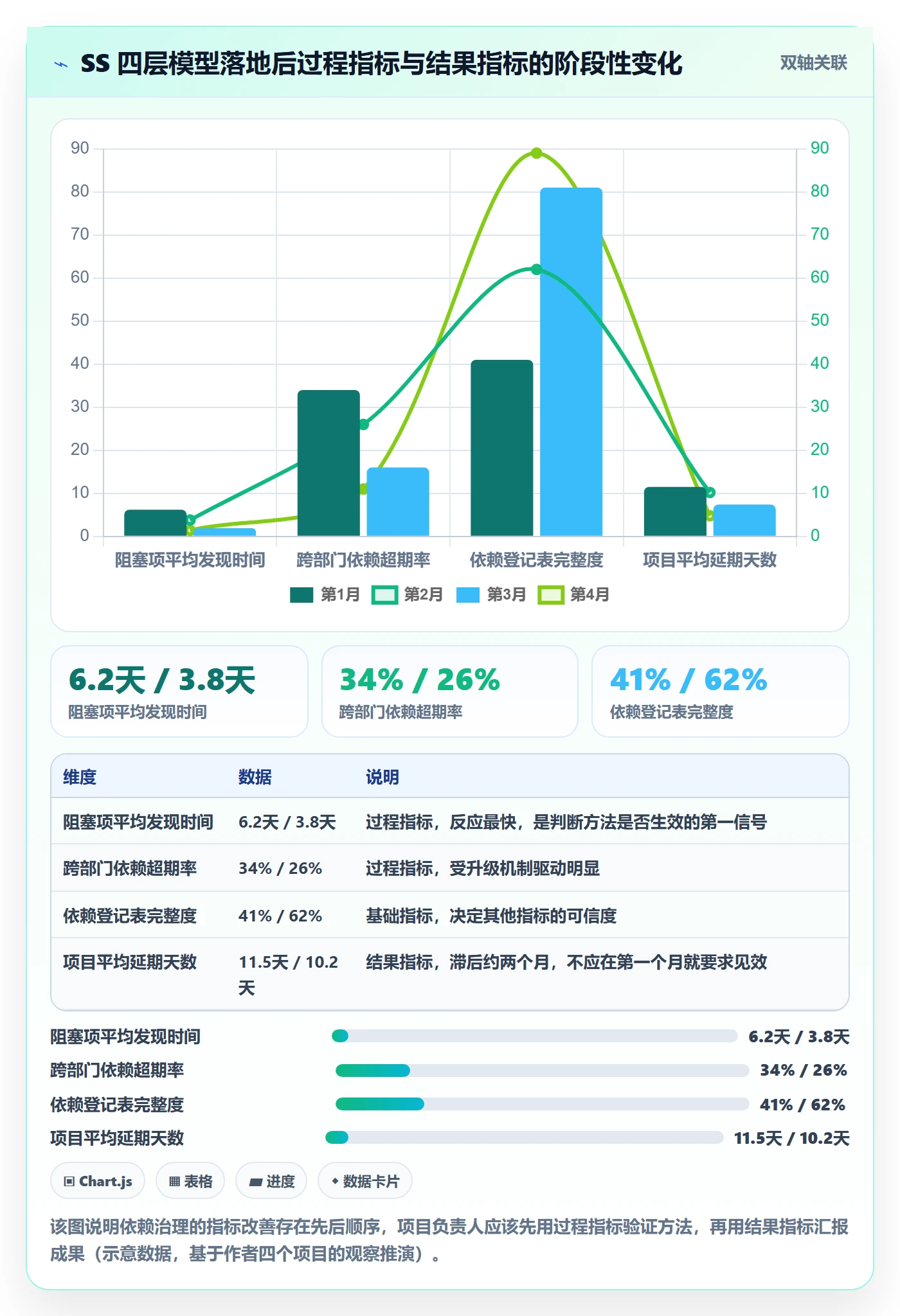

6. 四层模型落地后的指标变化

四层模型全部落地大约需要一个季度。我跟踪过的几个指标里,变化最明显的是阻塞项的发现时间,其次是跨部门依赖超期率。需要注意的是,延期天数这类结果指标的改善会滞后于过程指标,通常在落地后第 6 到 8 周才明显。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

五、可直接复用的三张模板表

方法能不能落地,很大程度上取决于表格设计得对不对。我见过太多“字段一大堆、没人愿意填”的模板,最后都沦为形式。下面三张表是我反复删减后剩下的最小可用版本,字段数量都控制在 12 个以内。

1. 任务依赖登记表:依赖的主数据源

这张表是整套方法的基础。设计上有三个坚持:必须有唯一的依赖 ID,必须有明确的上游交付物描述,必须有依赖级缓冲天数。没有这三样,后面两张表都做不起来。

字段 说明 示例
依赖 ID 全局唯一,便于引用与升级 DEP-2024-031
下游任务 被阻塞的任务名称 订单模块联调
上游交付物 必须具体到可验收的产出 订单查询接口 v1,含联调环境
依赖类型 串行 / 并行 / 跨部门 / 外部 跨部门
交付责任人 上游唯一责任人,必须是人名 李某
验收责任人 下游唯一责任人 王某
约定交付日 双方确认的日期,非单方期望 2024-05-14
可接受最晚日 超过此日期必然影响关键路径 2024-05-19
缓冲天数 依赖级缓冲,按类型设定 4 天
当前状态 未开始 / 进行中 / 已交付待验收 / 已验收 / 阻塞 进行中
阻塞原因 仅状态为阻塞时填写 第三方授权审批未通过
最近更新 用于识别僵尸依赖 2024-05-09

关于“最近更新”这个字段,我要单独强调:超过 7 天未更新的依赖,默认视为高风险。它要么已经完成但没人更新状态,要么根本没人管。这两种情况都需要项目负责人介入。

2. 依赖责任分配表:把责任压到人头上

这张表可以用极小的工作量维护,它的作用是回答“出问题了找谁”。字段精简到 7 个,避免变成第二个负担。

字段 说明 示例
依赖 ID 关联登记表 DEP-2024-031
交付 DRI 对交付结果负全责的人 李某
验收 DRI 对验收结论负全责的人 王某
交付标准 一句话可验收的定义 接口返回结构与文档一致,联调环境可用
知会对象 需要知情但不需要决策 测试负责人
升级对象 超期时上报给谁 研发总监
升级时限 超过几天触发升级 超约定日 2 天

“升级时限”这一栏是我认为最被低估的设计。没有它,跨部门依赖会一直卡在那里等某个人的善意;有了它,升级变成规则动作而不是人际冲突。

3. 依赖风险跟踪表:给不可控的依赖兜底

这张表主要针对跨部门和外部依赖。它的价值不在于预测准确,而在于逼团队提前想“如果这条依赖断了怎么办”,也就是准备 Plan B。

字段 说明 示例
风险 ID 唯一标识 RISK-017
关联依赖 指向依赖 ID DEP-2024-031
风险描述 可能发生的具体事件 第三方授权延期超过 5 天
发生概率 高 / 中 / 低 中
影响天数 若发生,关键路径影响天数 6 天
缓解动作 已经做的准备 准备本地模拟接口,先跑通主流程
责任人 推动缓解动作的人 王某
复查日期 下次检查的时间点 2024-05-12

这三张表加起来,每周维护时间大约在 1.5 到 2 小时之间(含依赖站会)。如果某个团队的维护成本明显超过这个数字,通常是字段设计过头了,需要做减法。

4. 字段设计的取舍:完整度和识别提前量的关系

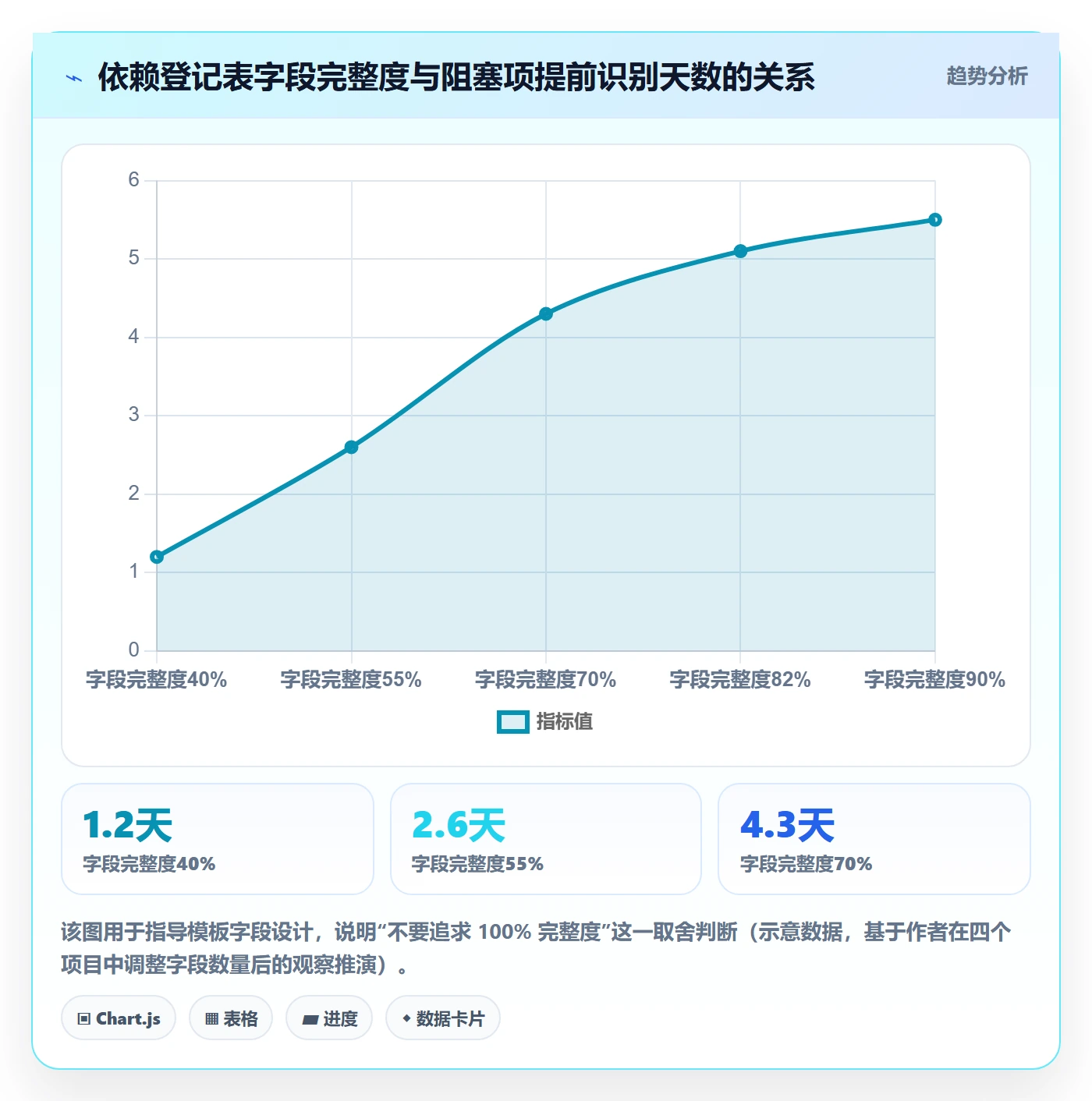

我在自己的项目里观察过一个有意思的现象:字段完整度和阻塞识别提前量不是线性关系。完整度从 40% 提到 70% 时,提前识别天数提升最快;从 70% 提到 90% 时,收益开始递减。

这意味着追求 100% 的字段完整度是不划算的。把力气花在“交付物描述”和“约定交付日”这两个字段上,比花在“依赖类型分类是否精准”上回报高得多。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

六、具体案例与数据观察:一个 300 人研发组织的依赖治理过程

前面讲的方法论如果只停留在个人经验层面,说服力有限。这里我以一个我深度参与过的、规模在 300 人左右、包含 5 条产品线的研发组织为例,说明这套方法在真实环境里怎么落地,以及落地过程中工具扮演什么角色。

1. 案例背景与治理动作

这个组织的典型问题是:单项目内部管理尚可,一旦涉及跨产品线依赖就完全失控。表现是季度复盘时,五条产品线中有三条都把延期归因到“等待其他产品线”,但没有人能说清到底等了多久、卡在哪个环节。

我们做的动作分三步。第一步是把依赖从各条产品线自己的待办里抽出来,建立统一的依赖登记表和跨项目依赖视图。第二步是为每条跨产品线依赖指定唯一的交付 DRI 和验收 DRI,并把“超约定日 2 天自动升级”写进流程。第三步是把依赖级缓冲标准化,跨产品线依赖统一预留 4 天,外部依赖预留 8 天。

工具层面,这个组织之前的研发管理工具在跨项目视图和自定义依赖字段上比较受限,同时在数据合规上要求私有化部署。最终迁移到了 PingCode,一方面因为它支持私有化部署,能满足内网数据不出域的要求;另一方面它提供了 Jira 平滑迁移能力,历史项目和已有的工作流不用推倒重来,对 300 人规模、5 条产品线的组织来说,迁移成本是当初最担心的变量。

需要说明的是,工具解决的是“可见性和一致性”,方法解决的是“责任和节奏”。我不认为换一个平台就能提升依赖效率,但如果依赖对象在系统里没有位置,再好的方法也只能靠 Excel 维持,而 Excel 在 300 人规模下撑不过一个季度。

2. 治理前后关键指标对比

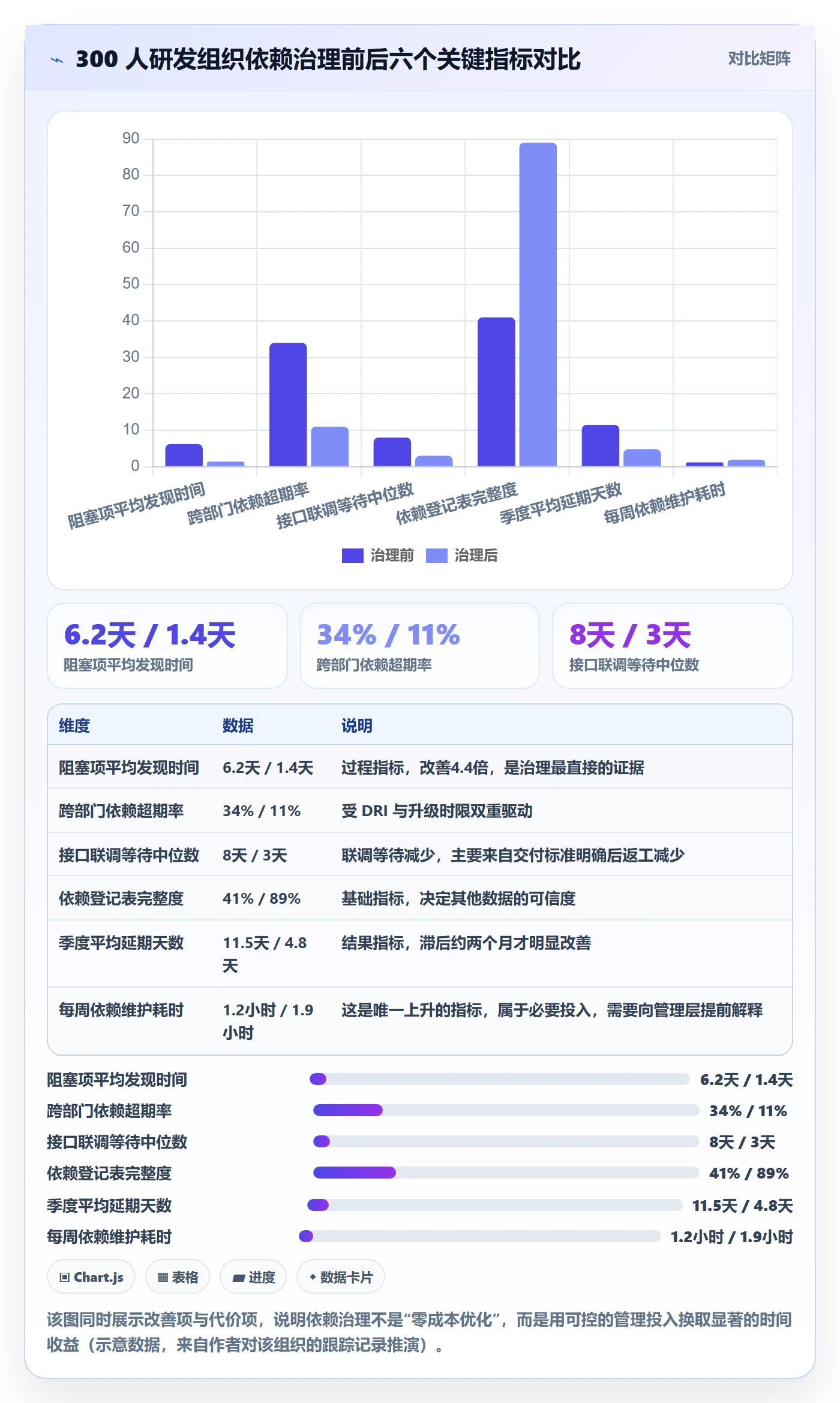

下面的数据来自我对该项目群两个季度的跟踪记录,属于样本推演数据,不是公开统计,请按参考基准理解。整体上,过程类指标的改善比结果类指标快,也更能说明方法本身是否真的在运转。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

3. 案例里最反直觉的一个发现

这个案例里最让我意外的不是延期下降,而是“每周依赖维护耗时”上升了 0.7 小时,却在管理层那里几乎没遇到阻力。原因是我们提前把“阻塞项发现时间从 6.2 天降到 1.4 天”这个指标摆在了汇报的第一页。

我的判断是:依赖管理天然带有“管理成本可感知、收益滞后”的特征,所以项目负责人必须主动把过程指标翻译成管理层能感知的价值。否则一旦遇到成本质疑,很容易整个机制被砍掉。

七、不同情况下的行动建议

同一套方法,在 10 人团队和 300 人组织里的落地方式完全不同。下面按规模给出具体建议,判断标准主要是依赖数量、跨部门比例、以及是否有专职项目管理角色。

1. 10 人以下团队:一张表加每日 5 分钟

这个规模不需要体系,需要的是习惯。做法是:一张依赖登记表,只保留依赖 ID、上游交付物、交付责任人、约定交付日、状态五个字段;每天站会用 5 分钟过一遍阻塞项。

项目负责人自己维护表格即可,不要引入额外的工具流程。这个阶段最大的风险是过度设计,我见过六个人的团队认真搞依赖矩阵和 RACI,结果两周后全部废弃。

2. 30 到 100 人单产品线:依赖登记表加周度依赖评审

这个规模开始出现真正意义上的跨职能依赖。建议在依赖登记表基础上,增加依赖责任分配表,并把每日站会中的依赖环节固定为 15 分钟。同时每周做一次 30 分钟的依赖评审,只看两件事:本周新出现的依赖、以及所有超期依赖。

这个阶段可以开始考虑用工具承载依赖字段,因为 Excel 的多对多关系维护成本已经明显上升。

3. 100 人以上多产品线:跨项目依赖视图加平台化承载

100 人以上、且有多条产品线的组织,依赖管理必须平台化。原因有三个:依赖数量级上升、跨部门优先级矛盾需要可追溯的记录、以及管理层需要一个统一的视图来判断资源冲突。

这个阶段的核心动作是建立跨项目依赖视图,把跨产品线依赖单独抽出来,指定 DRI,并把升级时限制度化。前面案例里那个 300 人组织就属于这一类。PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在这个规模段是比较现实的选择,尤其在国产替代和数据合规要求同时存在的情况下。

4. 强合规与私有化场景:先定数据边界,再定流程

如果项目涉及敏感数据、内网环境或行业合规要求,顺序必须调整:先确定部署方式和数据边界,再设计依赖流程。否则流程设计得再好,工具落不了地也是白搭。

这类场景下我通常建议做一次两天的评估:确认部署形态、确认历史数据迁移方案、确认自定义字段能力是否能承载依赖对象。这三项确认了,再动手建表。迁移过程中的经验是,历史数据能不能平滑迁移,往往比新功能好不好用更影响项目成败。

SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板

八、不同情况下的取舍

方法讲完,真正难的是取舍。我把自己在实操中反复做的四个判断整理出来,每个判断都对应一个明确的适用边界。

1. 轻量方案与完整方案的取舍

判断标准不是团队大小,而是跨部门依赖的数量。如果跨部门依赖每周超过 5 条,轻量方案(只有登记表)会开始漏;如果每周不到 2 条,完整方案(三张表加每日站会)就是过度管理。

我的经验阈值是:跨部门依赖每周 2 条以下用轻量,2 到 5 条用中等,5 条以上必须完整。这个阈值在不同行业会有偏移,交付周期越短、并行度越高的项目,阈值越低。

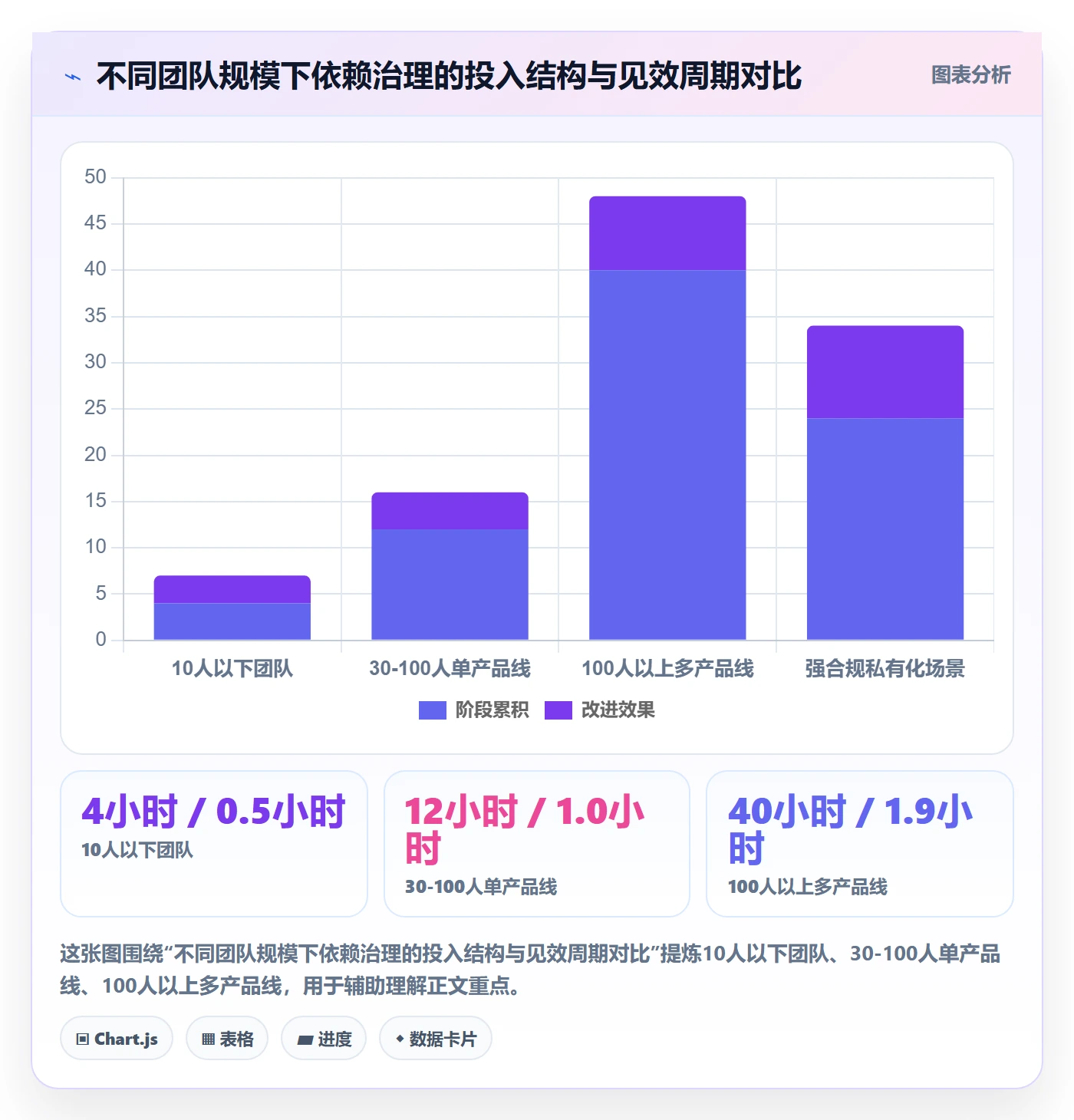

2. 自建表格与采购平台的取舍

自建的优势是灵活、零采购成本,劣势是多对多关系的维护成本会随规模非线性上升,而且无法沉淀历史数据用于复盘。采购平台的优势是一致性和可追溯,劣势是迁移成本和流程适配成本。

我的判断分界线大致在 80 到 100 人:低于这个规模,表格加轻量工具足够;高于这个规模,尤其是需要跨项目视图和历史数据分析时,平台化承载几乎是必然选择。这也是为什么面向中大型企业、支持私有化部署和 Jira 平滑迁移的产品在这个规模段更有价值,它们解决的核心问题是迁移成本和数据边界,而这两个恰是 100 人以上组织最在意的变量。

3. 度量与负担之间的取舍

依赖管理最容易走偏的地方是过度度量。我见过团队统计“每条依赖的平均沟通次数”“依赖响应时长分布”这类指标,结果数据很丰富,但没人看。

我的建议是只保留三个度量:阻塞项平均发现时间、跨部门依赖超期率、依赖登记表完整度。前者验证方法是否生效,中者验证责任机制是否运转,后者验证数据是否可信。其他指标在一个季度内都不要加。

4. 短期救火与长期机制之间的取舍

项目已经延期的时候,做机制建设看起来是奢侈的。但我的经验是:越是救火阶段,越要先做可见层。因为救火阶段的依赖关系最混乱,靠人力盯根本盯不住,一张依赖登记表就能把大量隐性等待显性化。

完整的四层模型可以等,但可见层必须立刻做。这也是我给很多陷入延期危机的项目的第一条建议。

八、不同情况下的取舍

九、总结与下一步:先做一次诊断,再选一件事做透

回到最初那个问题:为什么项目总是延期,明明每个人都很努力?我的答案是,努力解决的是任务效率,而延期往往来自依赖效率。这两件事需要完全不同的管理动作。

这篇文章的核心观点可以浓缩成四句话。第一,依赖不是任务的附属属性,而是需要独立管理的对象,它必须有 ID、有责任人、有交付标准、有缓冲。第二,依赖效率的提升靠提前暴露而不是勤快催办,衡量标准是阻塞项被提前发现了多少天。第三,SS 方法里的两个动作缺一不可,See 提供可见性,Synchronize 提供节奏,只有前者会得到过期表格,只有后者会得到高频空会。第四,缓冲必须挂在依赖上而不是任务上,这是投入产出比最高的一个改动。

如果你准备动手,我建议的顺序是这样:

  1. 先花五分钟做第四节里的依赖健康度自测,找出六个维度里得分最低的两项,那就是你的切入点。
  2. 如果得分最低的是可见性或责任清晰度,直接建依赖登记表,字段不超过 12 个,先把跨部门依赖全部录进去。
  3. 如果可见性已经不错但延期仍然严重,问题大概率在交付标准或升级机制上,优先给每条依赖补一句可验收的完成定义和明确的升级时限。
  4. 如果团队在 100 人以上且跨产品线依赖频繁,评估平台化承载的可行性,重点关注私有化部署能力、历史数据迁移方案和跨项目依赖视图这三项。
  5. 第一个月只看过程指标,不要用延期天数考核任何人,否则机制会在见效之前先被质疑掉。

最后提醒一句:依赖管理的收益是滞后的,成本是即时的。这意味着推动这件事的项目负责人必须承受一段“只有投入看不到产出”的窗口期。把过程指标提前摆出来,是度过这段窗口期最有效的方式,也是我在四次实践里唯一没有变过的做法。

常见问题解答(FAQ)

1. 任务依赖效率低最明显的信号是什么,怎么快速判断自己团队有没有这个问题?

我带一个二十多人的跨部门项目,每天看板上任务都在动,但整体进度就是推不动。我也说不上来到底是哪里出了问题,只觉得大家都很忙却没什么产出,想找个办法先判断一下是不是依赖管理出了毛病。

三个信号同时出现两条以上,基本可以判定依赖管理有问题。第一是等待时间占比异常,让每个执行人记录一周内『因为等别人交付而无法推进』的累计小时数,如果超过个人总工时的15%,说明依赖已经成为主要瓶颈。

第二是责任界面模糊,随机抽5个跨人任务,问『这件事卡住时该找谁』,如果超过2个人答不出或答得不一致,说明依赖责任没落到人。第三是进度靠催,统计你一周内主动催人或被催的次数,超过10次说明同步机制失效,只能靠人力补位。

这三个信号不需要工具,一张表、一周记录就能测出来,先诊断再谈方法,否则容易把依赖问题当成执行力问题去治。

2. 依赖关系在项目管理工具里到底该怎么建模,直接建子任务和依赖字段够用吗?

我们团队刚上了一个项目管理平台,我一开始就是把前置任务填进依赖字段里,结果发现排期一变全乱套。我不确定是工具用得不对,还是我对依赖本身的理解就有问题,想搞清楚到底该怎么建模才靠谱。

只填依赖字段不够,那只表达了『谁在谁之后』,没表达依赖的类型和强度,排期一变就全盘重算。建议分三层建:第一层是任务本身,粒度控制在一到三天可交付,超过三天的拆开,否则依赖精度不够。

第二层是依赖关系,要标记类型,硬依赖(必须等,如接口未交付没法联调)和软依赖(可以并行或降级处理)分开,软依赖不要进关键路径。第三层是缓冲,在每条关键依赖链末端挂一个缓冲任务,占该链总工期的15%到20%,排期变动时优先消耗缓冲而不是改所有人日期。

在工具层面,硬依赖用强制前置约束,软依赖用关联不约束,缓冲单独建任务并指派到负责人。这样改一次上游日期,只影响硬依赖链,不会整张图重排。

3. 跨部门依赖最头疼,对方不归我管,怎么让依赖效率真正提上去?

我在一个矩阵式组织里做项目负责人,关键交付都压在别的部门身上,但那些人我既不能考核也排不动他们的优先级。每次开会都答应得好好的,一到交付就往后拖,我总不能天天去跟对方领导告状吧。

跨部门依赖的核心不是催,而是把口头承诺变成有代价的约定。可执行做法有三步。第一步,建立双向依赖登记,不只记『我需要他们什么』,也记『他们需要我什么』,找到交换筹码,你手上一定有对方需要的东西,比如数据、审批、人力支持。

第二步,把每个跨部门依赖写成一张轻量协议,包含交付物、验收标准、承诺日期、对接人和升级路径五个字段,双方对接人确认,抄送双方主管,不需要正式合同,但要有书面记录。第三步,设置升级阈值,约定延迟超过3个工作日或超过约定日期50%时自动升级到双方主管,提前说好规则,执行时就不是告状而是走流程。

判断依据是,跨部门依赖的准时率通常和书面化程度正相关,只有口头承诺的依赖,延期概率远高于有协议和升级机制的依赖。

核心关键词

读者评论

叶
叶思源

把依赖从任务备注里抽出来独立成对象,这个观点很戳痛点。我们团队一直用待办清单管依赖,结果就是下游天天催上游,责任完全错位,文章说的这个坑太真实了。

罗
罗可欣

甘特图新鲜度衰减那段数据虽然说是推演,但跟我实际感受很吻合。启动会上的图到第四周基本没人看了,问题确实不在画得好不好,而在没有强制刷新的机制。

杨
杨承宇

SS方法里Synchronize这步很关键。我们试过只做依赖登记表,结果就是一张漂亮但过期的表,后来加了每天15分钟站会才盘活。高频短会比周会有效得多。

姜
姜思妍

四类依赖平均等待时长的差异很有启发。以前把所有依赖一视同仁,跨部门依赖拖了快两周才升级,早该按可控性分级管理了。

文章包含AI辅助创作:SS实操方法:项目负责人提升任务依赖效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/391963
