过去三年我参与过四个内部协作系统的通知模块改造,从最早的审批流站内信,到后来的多端 IM 卡片、电话兜底、日历同步。最让我印象深刻的是一次复盘:某个 160 人规模的产品线,任务逾期率连续两个月上升,而同期系统发出的提醒条数涨了接近一倍。所有人都觉得"我们已经催得够狠了",但数据说明恰恰相反,提醒的绝对数量增加,和任务按时完成之间,在某个临界点之后是负相关的。这篇文章不讲工具说明书,我把自己踩过的坑、判断逻辑、可复用的模板表和落地案例完整写出来,帮助产品经理把"消息通知"从运营手段变成任务推进系统的一部分。
一、先把结论说清楚:任务提醒不是"发通知",是"推动状态变化"
如果只能记住一句话,我希望是这句:一条提醒的价值,等于它带来的状态变化,而不是它被送达的次数。送达率、打开率都是过程指标,真正决定业务结果的,是提醒之后任务有没有从一个状态走到下一个状态。
1. 提醒的唯一成功标准是状态变化
我在做第一版提醒系统时,把"消息送达率 99.2%"当成上线成功的证明,结果两周后业务方抱怨"还是漏任务"。排查发现:消息确实到了,但很多人在 IM 里扫了一眼就滑走了,因为通知里没有可点击的任务链接,也没有明确的"我该做什么"。送达不等于阅读,阅读不等于行动。
所以我们后来把提醒的验收标准改成一句话:收到提醒后 24 小时内,对应任务的状态字段是否发生预期变化。是,则提醒有效;否,则这条提醒在设计上就是失败的,无论它看起来多漂亮。
2. 用四层漏斗定义提醒效率
把提醒拆成四层,每一层的流失原因完全不同,对应不同的优化手段。第一层是发送,卡在系统稳定性和规则命中;第二层是触达,卡在通道选择和免打扰;第三层是阅读,卡在文案和优先级信号;第四层是行动,卡在行动入口和责任人明确性。

3. 负反馈指标必须和正向指标同级
只盯正向指标会出事。我们曾在一个季度里把消息触达率从 84% 提到 93%,同时期通知屏蔽率从 3% 涨到 11%,退订率涨了 4 倍。屏蔽、退订、投诉、重复提醒、夜间打扰,这些负反馈不是"个别用户体验问题",而是提醒策略失效的最早信号。它们通常比逾期率更早暴露问题,因为用户是先烦了、再关掉、最后才漏任务。

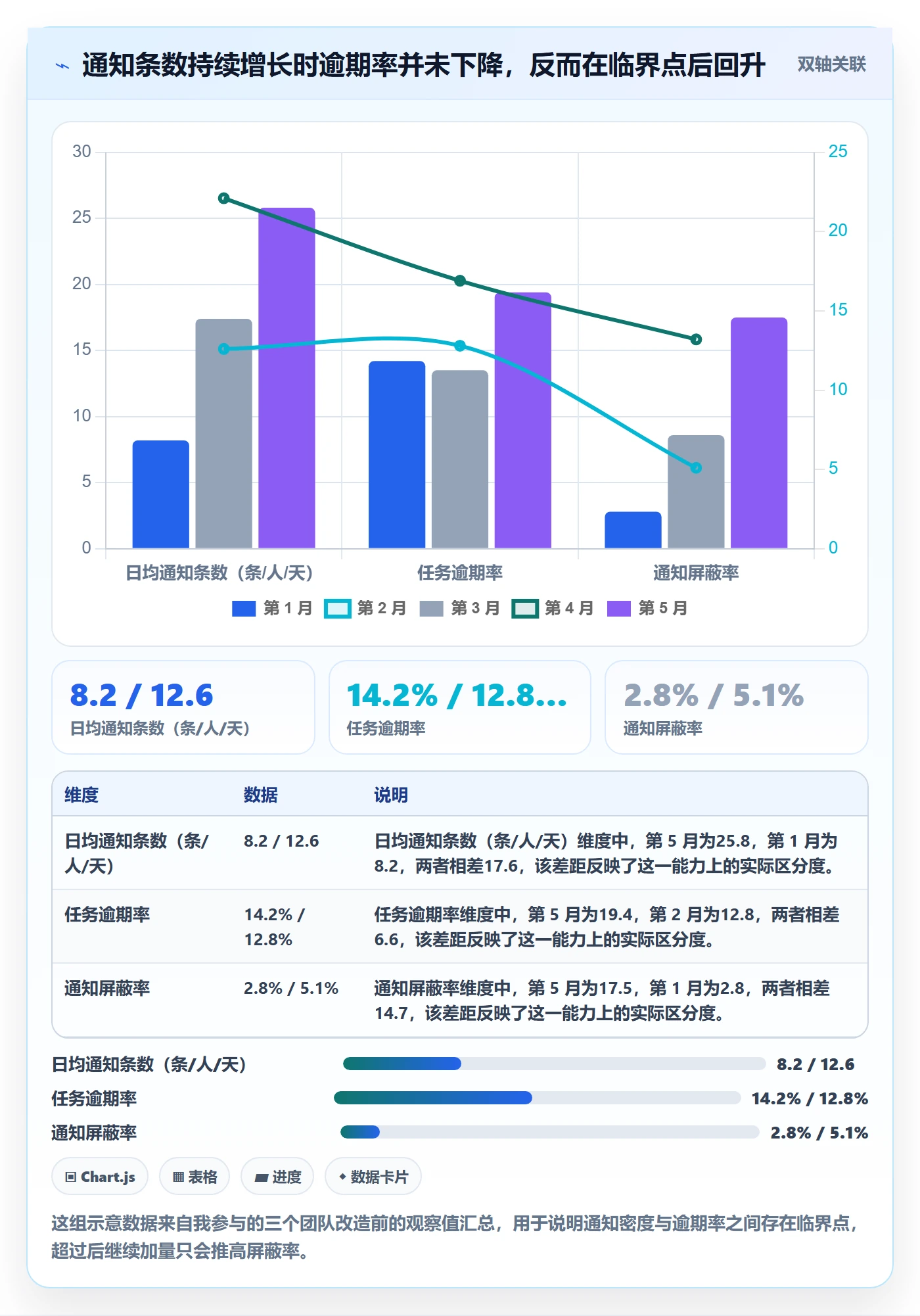

二、为什么通知越多,漏得越多
这不是玄学,是可以算清楚的。一个人一天能认真处理的提醒数量是有上限的,超过之后,大脑会启动"批量忽略"模式,把所有通知都当成背景噪音。提醒是一种会消耗的预算资源,不是免费的。
1. 场景一:全员抄送让关键提醒被淹没
我见过一个项目把任务逾期通知发给"项目组全体 42 人"。结果真正的责任人因为在群里看到 42 条同类消息,反而误以为"这么多人知道,肯定有人处理"。三个月后统计,逾期任务的首次响应人中位时间是 19 小时,而只发给责任人本人的对照组是 4.5 小时。
全员抄送的问题不是"打扰了别人",而是它稀释了责任信号。当一条通知的收件人超过 5 个,每个人承担的行动压力会急剧下降。
2. 场景二:模板缺行动入口,用户看完只能关掉
"您的任务即将到期,请尽快处理。"这句话的信息量接近于零。它没有告诉用户任务是什么、还剩多久、要做什么动作、去哪里做。用户看完之后唯一的合理动作就是关掉通知,因为系统没给他别的选项。
3. 场景三:逾期就通知上级,团队开始互相掩护
这条我踩得最狠。早期为了"强推动",我们把所有逾期超过 1 天的任务都抄送直属上级。结果两周内出现了两个副作用:一是成员开始在截止时间前手动把状态改成"已完成"以求过关,二是负责人开始私下互相打招呼延后截止时间,系统里的数据越来越失真。升级应该是例外机制,不是默认机制。

4. 通知通胀的数学:注意力预算模型
我给团队做过一个粗略的注意力预算估算:一个知识工作者每天能认真处理的"需要我做决定"的提醒,大约在 7 到 12 条之间,超过之后处理率会快速衰减。这不是精确研究结论,而是我在实际项目里用日活、通知量、处理率三个数反推出来的经验区间,供你参考和校正。
按这个模型,一个 100 人团队每天可用于任务提醒的"注意力总量"大约是 700 到 1200 条。一旦日均通知量超过这个量级,新增提醒的实际边际效果为零甚至为负。所以在设计之前,先问一句:这条提醒是否值得占用一次预算?

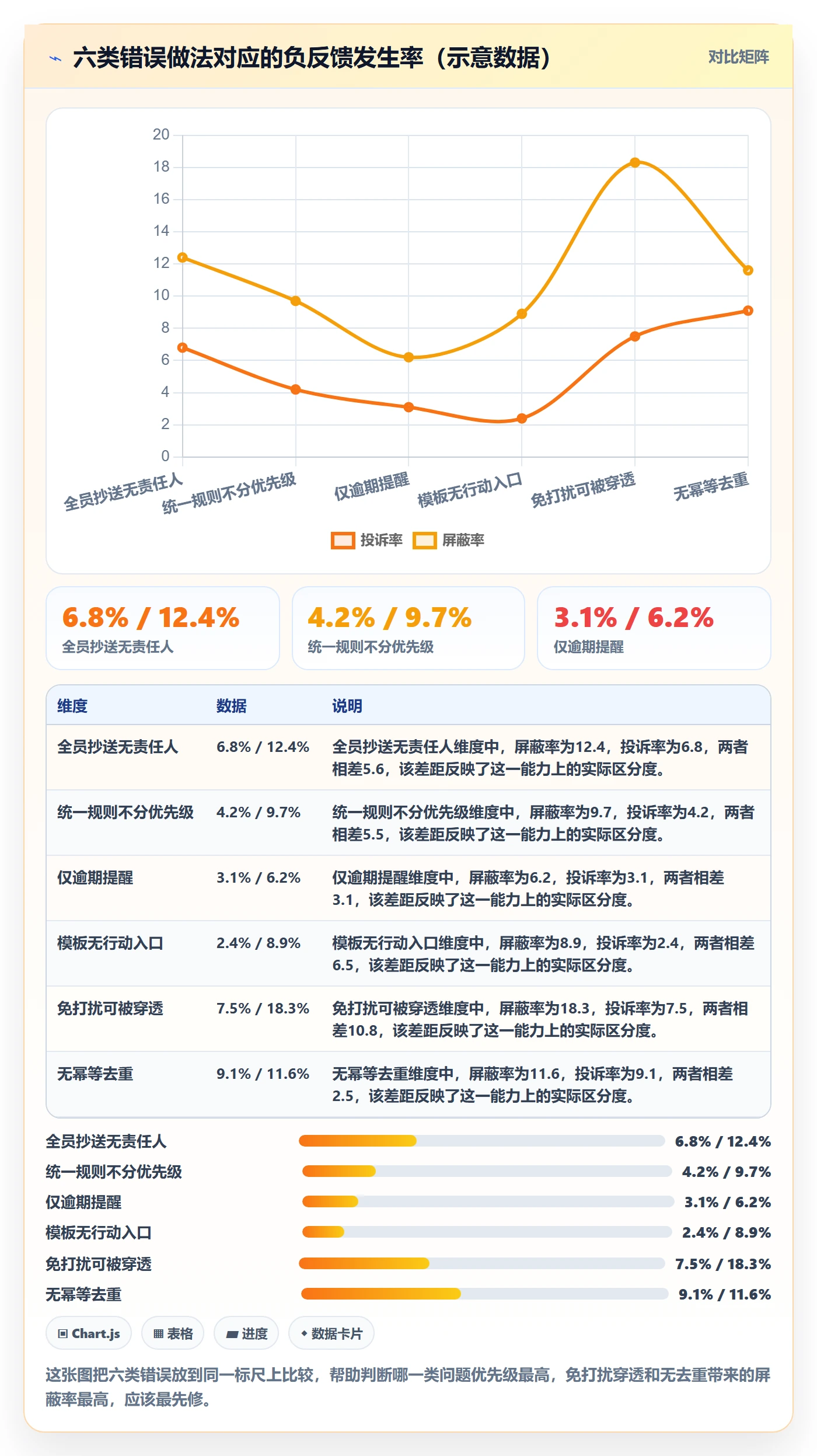

三、六个高频误区,和它们对应的真实代价
下面六条是我在不同项目里反复见到的错误做法,每一条都附上我观察到的代价。它们通常不是设计者不懂,而是"先做起来再说"的路径依赖造成的。
1. 误区一:把所有任务用同一套提醒规则
P0 生产故障和"整理下季度需求池"用同样的提前 1 天提醒,结果是高优任务没有足够强的信号,低优任务制造了大量噪音。
2. 误区二:只做通道对比,不做角色分层
讨论"站内信和 IM 哪个好"是伪命题。同一条提醒,发给执行人和发给部门负责人,正确的通道可能完全不同。通道不是独立变量,它和角色、优先级是乘法关系。
3. 误区三:逾期才提醒
只做逾期提醒,意味着你已经失去了所有提前干预的机会。临期、阻塞、依赖变更这些节点,才是成本最低的介入点。
4. 误区四:模板只写"请尽快处理"
没有任务名、没有截止时间、没有跳转链接、没有反馈方式。这类模板的行动率通常不到有完整字段模板的三分之一。
5. 误区五:免打扰形同虚设
系统里配置了免打扰时段,但 P2 任务仍然能穿透。用户一旦发现免打扰不可信,就会直接关闭整个应用的推送权限,连 P0 也一起关掉。
6. 误区六:不做幂等去重
同一个任务因为状态多次流转,触发了 5 条几乎相同的提醒。这是负反馈投诉里排名第一的原因,也是技术实现上最容易漏掉的一条。去重键必须是"任务 ID + 收件人 + 触发原因"三元组,而不是只有任务 ID。

四、判断逻辑:用"触发条件 × 角色 × 通道 × 时机"四维编排
把提醒设计从"配置项"升级成"规则引擎",关键是四个维度同时考虑。任何一个维度单独优化,效果都会被其他三个维度抵消。
1. 第一维:触发条件,事件驱动优先于时间驱动
时间驱动(每天 9 点扫一遍临期任务)实现简单但精度差;事件驱动(状态变为"阻塞"、依赖任务完成、评审被驳回)精度高但需要埋点。我的建议是:状态类变化用事件驱动,时间类节点用定时扫描,两者共用一个规则表。
2. 第二维:角色分层,明确"谁必须动"
至少分四层:执行人(必须动)、协作人(可能需要动)、任务负责人(对结果负责)、干系人(只需知情)。只有前两层默认进主动提醒通道,后两层应该走摘要或站内信。
3. 第三维:通道分层,主通道 + 兜底 + 摘要
主通道承担 95% 的提醒量(通常是在线协作工具的卡片消息),兜底通道只在主通道未响应时升级(短信、电话),摘要通道承接低优任务(日报、周刊)。三层职责不能混。
4. 第四维:时机与频控,一条规则最多两次
我的经验规则是:同一条提醒规则对同一个人,最多主动推送两次,之后转摘要,除非优先级升级。这条规则能挡掉大部分重复打扰。

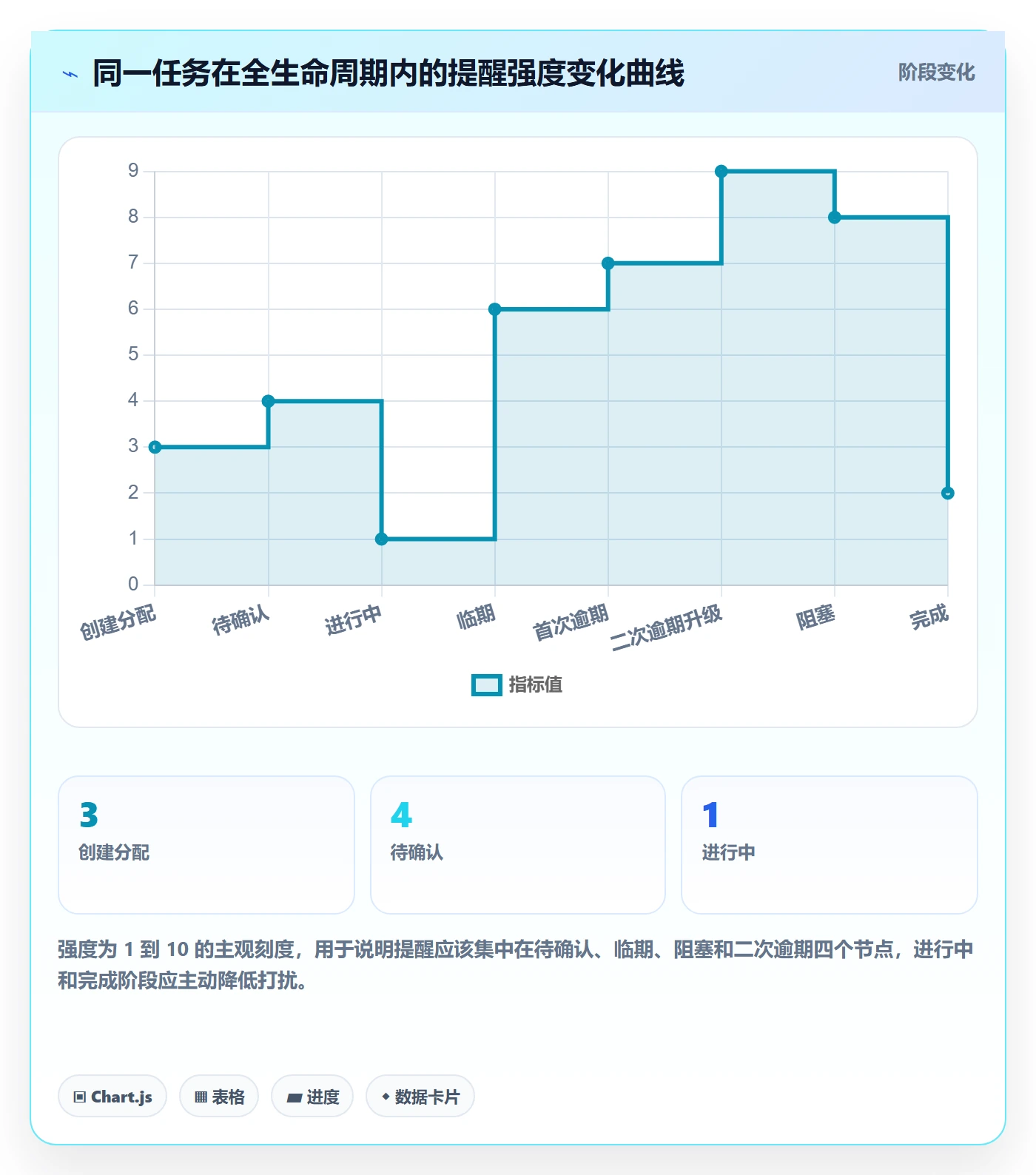

五、任务生命周期:九个节点决定什么时候该提醒
提醒的时机不是凭感觉定的,它应该挂在任务的生命周期上。我把一个任务的完整生命周期拆成九个节点,每个节点的提醒目的、触发条件和强度都不同。
1. 创建与分配节点
触发条件:任务被创建且指定了执行人。目的是解决"发了但没人接"。这个节点必须有确认动作,否则任务在系统里挂着,责任人却不知道。
2. 接受与确认节点
如果 4 小时内未确认,提醒执行人一次;24 小时仍未确认,提醒任务负责人(不是上级)。这条规则解决的是"责任真空",而不是催进度。
3. 临期节点
提前多久提醒取决于任务粒度和预估工时。我的经验:预估工时小于 4 小时的任务提前 2 小时提醒;1 到 3 天的任务提前 1 天;超过 1 周的任务在还剩 30% 时间时提醒一次。
4. 逾期节点
第一次逾期只提醒执行人,并且要给出明确选项:更新进度、申请延期、标记阻塞。第二次逾期才进入升级链。第一次逾期就地升级,是我见过最伤害团队信任的做法。
5. 阻塞节点
状态变为"阻塞"时立刻提醒任务负责人,因为阻塞需要的是决策或资源,而不是执行人的努力。这个节点的提醒优先级往往要高于逾期。
6. 变更与重排节点
截止时间、负责人、范围发生变更时,必须提醒所有受影响的人,并且说明变更原因。缺了"为什么变",接收方会默认这是管理混乱。
7. 完成与复盘节点
任务完成时通知干系人一次就够了,不要重复;复盘提醒应该进入摘要通道,而不是实时推送。

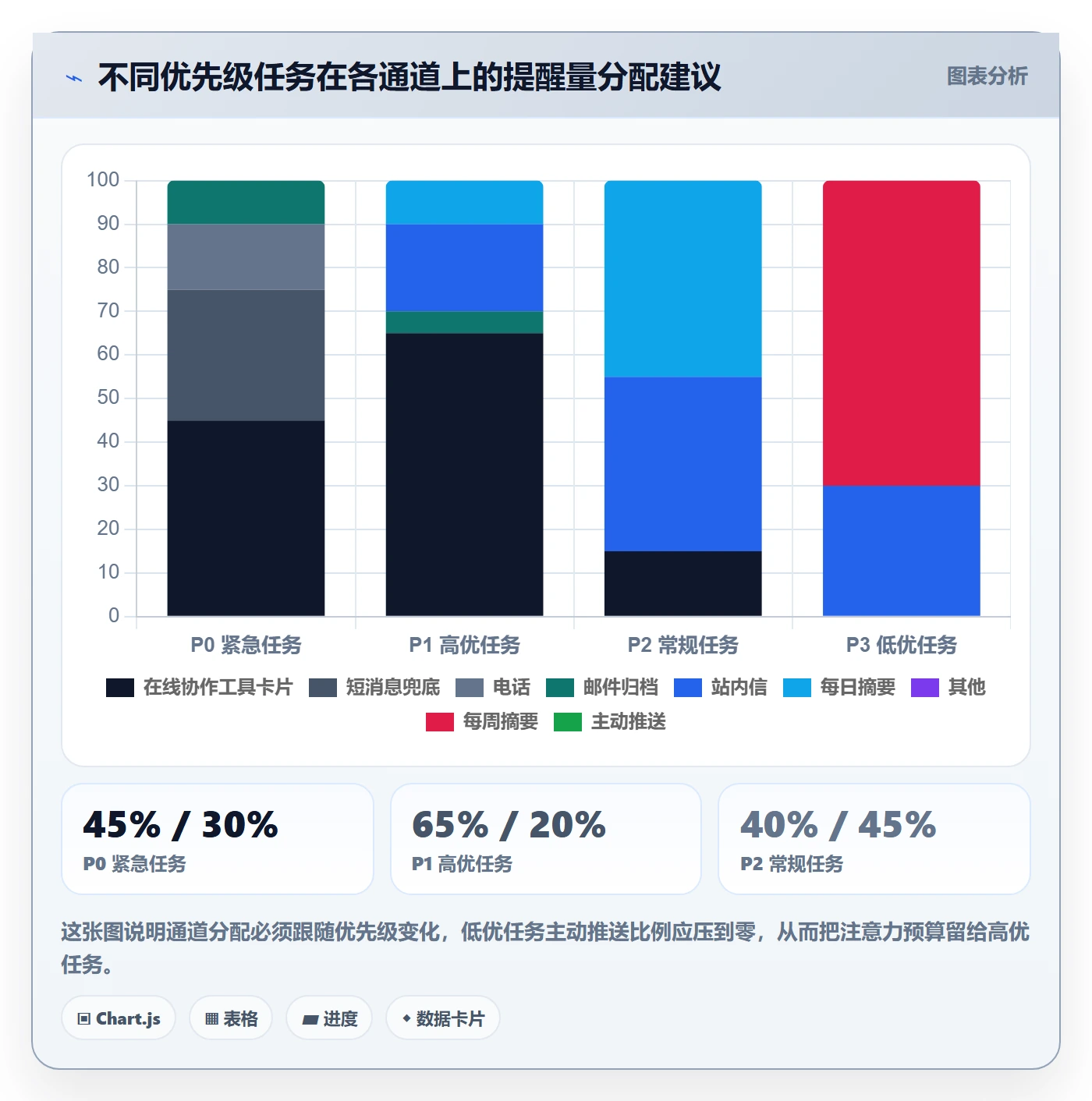

六、通道编排:主通道、兜底通道、摘要通道怎么分工

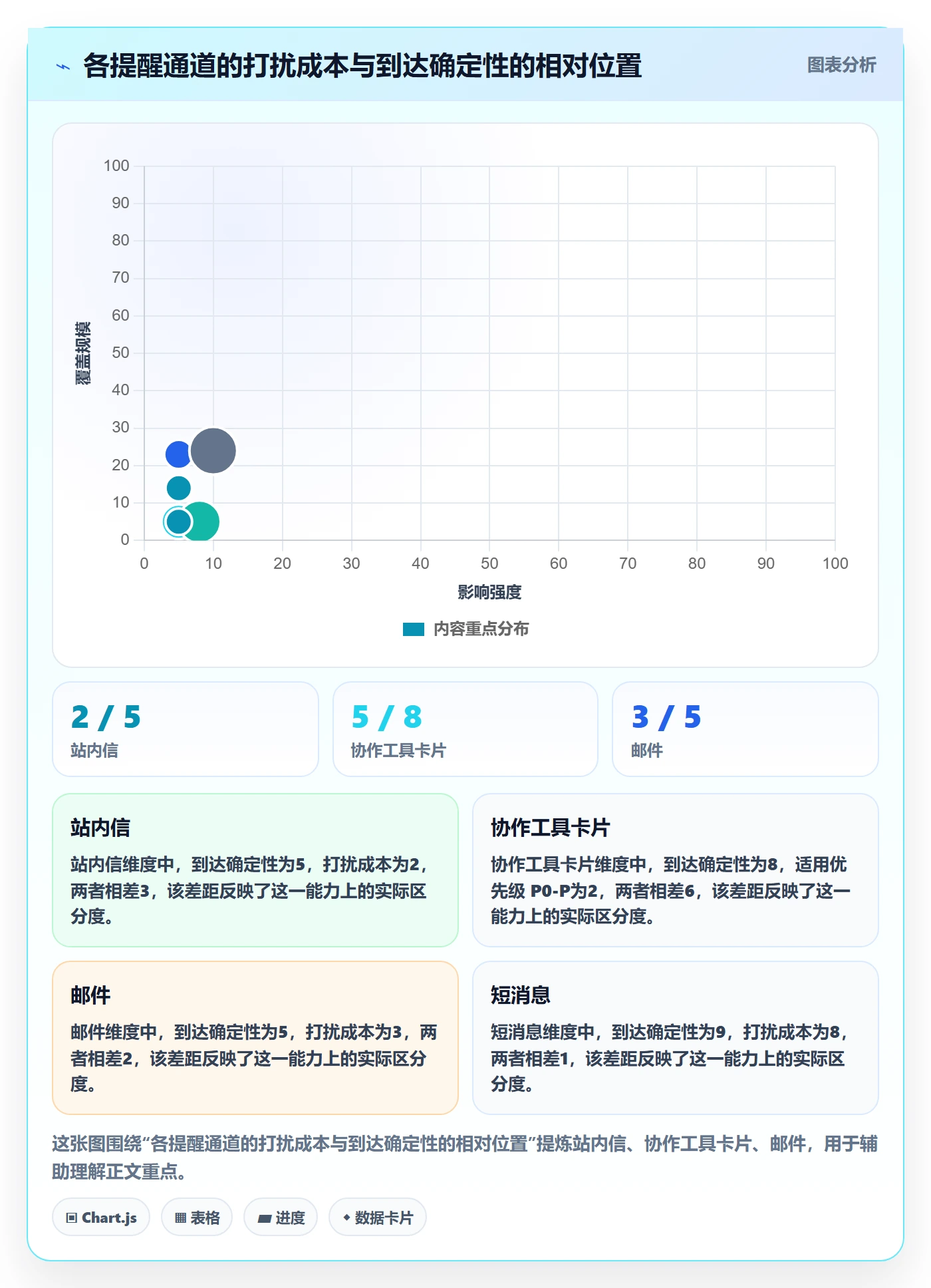

通道选择的核心不是"哪个到达率高",而是"哪个打扰成本配得上这个任务的重要性"。到达率最高的通道(电话)同时也是打扰成本最高的,用错场景的代价远大于收益。
1. 三种通道角色的定义
主通道负责日常提醒,要求低成本、高频次、可交互;兜底通道只在主通道无响应时启用,要求高到达、低频次、有成本;摘要通道负责批量信息,要求不打断、可回溯。
2. 通道选择决策表
| 通道 | 打扰成本 | 到达确定性 | 适合的优先级 | 注意事项 |
|---|---|---|---|---|
| 站内信 | 低 | 中(需登录) | P2 / P3 | 适合归档和摘要,不适合紧急 |
| 协作工具卡片 | 中 | 高 | P0 / P1 / P2 | 卡片必须带行动按钮 |
| 邮件 | 中低 | 中低 | P1 / P2 归档 | 适合留痕和跨组织通知 |
| 短消息 | 高 | 高 | P0 / P1 兜底 | 有费用和频次限制,需授权 |
| 电话 | 极高 | 极高 | 仅 P0 事故 | 必须单独授权并留审计记录 |
| 日历 | 低 | 中高 | 有明确时间点的任务 | 更新要同步,避免过期日程 |
3. 频控、免打扰与幂等去重
这三件事必须一起做,缺一个都会漏。频控限制同一规则对同一人的推送次数;免打扰保证非紧急通知不穿透;幂等去重保证不会因为状态抖动重复发送。去重键建议使用"任务 ID + 收件人 ID + 触发原因"。
4. 跨端状态一致性
用户在手机上点了"确认",PC 端和协作工具卡片上必须同步显示已确认,否则会重复操作。这一条经常被忽略,但它是"用户觉得系统很乱"的主要来源之一。

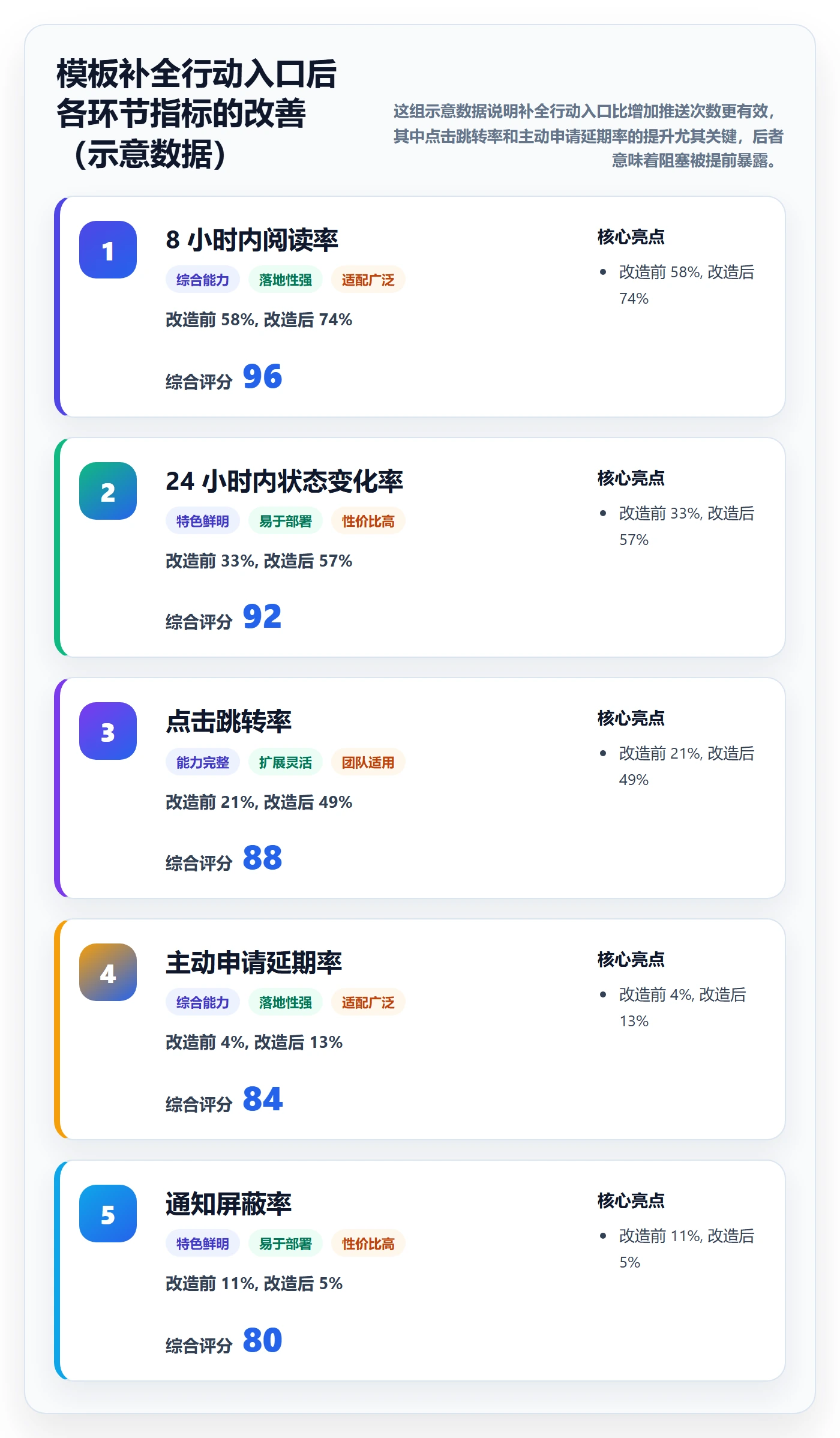

七、模板设计:让用户不打开系统也知道该做什么
模板决定了提醒能不能被转化成行动。我要求团队所有提醒模板都必须通过一个检验:把这条消息单独截图发给一个不熟悉背景的同事,他能否知道自己该做什么、什么时候做、去哪里做。做不到就重写。
1. 一条有效提醒的八个必填字段
- 任务名称(不要用编号代替)
- 优先级
- 触发原因(为什么现在提醒你)
- 负责人与协作人
- 所需动作(从固定动作集里选,不要自由文本)
- 截止时间
- 跳转链接
- 反馈入口(确认、延期、标记阻塞)
2. 好模板与差模板对照
| 字段 | 差模板 | 好模板 |
|---|---|---|
| 标题 | 任务提醒 | 【P0】上线前回归测试待完成 |
| 触发原因 | 无 | 距离截止还有 2 小时,状态仍为进行中 |
| 所需动作 | 请尽快处理 | 上传测试报告 / 更新进度 / 标记阻塞 |
| 责任人 | 无 | 负责人 @张三,协作人 @李四 |
| 反馈方式 | 无 | 回复 1 确认完成,回复 2 申请延期 |
| 链接 | 无 | 点击进入任务详情(带来源标记) |
3. 提醒规则的配置示例
下面这段配置是我在某项目中实际使用过的简化版本,私有化部署环境下可以直接映射成规则引擎的字段。注意 dedup_key 和 quiet_hours 是必填项,不是可选项。
rule_id: task_due_p1
trigger:
event: due_time_approaching
offset: -24h
condition: status != done
audience:
primary: assignee
secondary: collaborator
channels:
type: work_card
template: tpl_due_24h
type: in_app
template: tpl_due_24h_archive
escalation:
after_minutes: 240
target: task_owner
channel: work_card
dedup_key: "${task_id}_${user_id}_due_24h"
quiet_hours: "22:00-08:00"
max_push_per_rule_per_day: 2
4. 文案语气的三种档位
命令式适合 P0 事故和合规强制的场景;协作式适合大多数日常任务;提醒式适合低优任务和摘要。最常见的错误是全站统一用命令式,导致整个系统给人一种"被管理感"。语气不匹配带来的隐性成本,会体现为屏蔽率的缓慢上升。

八、升级与兜底:没人响应的时候怎么办
升级机制是提醒系统里最容易被滥用的部分。我的原则很简单:升级不是惩罚,是资源调配。它的目标不是让某人被批评,而是让卡住的任务重新流动起来。
1. 升级链与授权前置
标准的升级链是执行人 → 任务负责人 → 上级。但关键在于"授权前置":在项目启动时就要明确,哪些类型的任务允许升级、升级到谁、是否允许突破免打扰。没有事先授权的升级,本质上是一种侵入,会迅速消耗团队对系统的信任。
2. 升级触发条件
我用过的一套规则是:P0 逾期 15 分钟未响应,提醒任务负责人;30 分钟未响应,短消息兜底一次;1 小时未响应,通知上级并记录升级事件。P1 的阈值放宽到 4 小时和 1 天。P2 及以下不进入升级链,只进摘要。
3. 兜底重试、幂等与去重
兜底通道失败要有重试,但重试必须带幂等键,否则网络抖动会制造出一串重复短信。所有升级动作都要落库,便于事后复盘"这次升级是否必要"。
4. 例外规则
生产事故、合规审批、客户交付承诺日期这几类场景可以配置为"强提醒",突破免打扰但必须在消息内说明突破原因。用户能接受被打扰,前提是他知道为什么。

九、落地案例:100 人以上组织在 PingCode 上的提醒改造
前面讲的都是原则,这一节讲一个完整的落地过程。这也是我第一次在超过 100 人规模的组织里系统性重建提醒规则,很多判断都是在那次项目里被验证或者推翻的。
1. 背景与约束
客户是一家制造企业的数字化部门,研发加产品约 180 人,分布在三个办公地点,历史上使用的是海外项目管理工具,因为数据合规和访问速度原因决定做国产替代。他们当时的痛点是:迭代任务逾期率高、跨部门协作任务经常卡在"等待确认"、管理层看不到真实进度。
约束有三个:第一,数据必须留在内网,只能用私有化部署方案;第二,历史项目数据要多,不能重建项目结构;第三,团队已经形成的操作习惯不能一次性推翻。最终我们选择在 PingCode 上重建提醒体系,主要原因是它面向中大型企业和 100 人以上组织的场景设计比较完整,支持私有化部署,同时提供从 Jira 平滑迁移的路径,历史项目、任务、状态映射可以批量导入,避免了"数据迁移半年、上线拖一年"的常见困局。
2. 改造动作

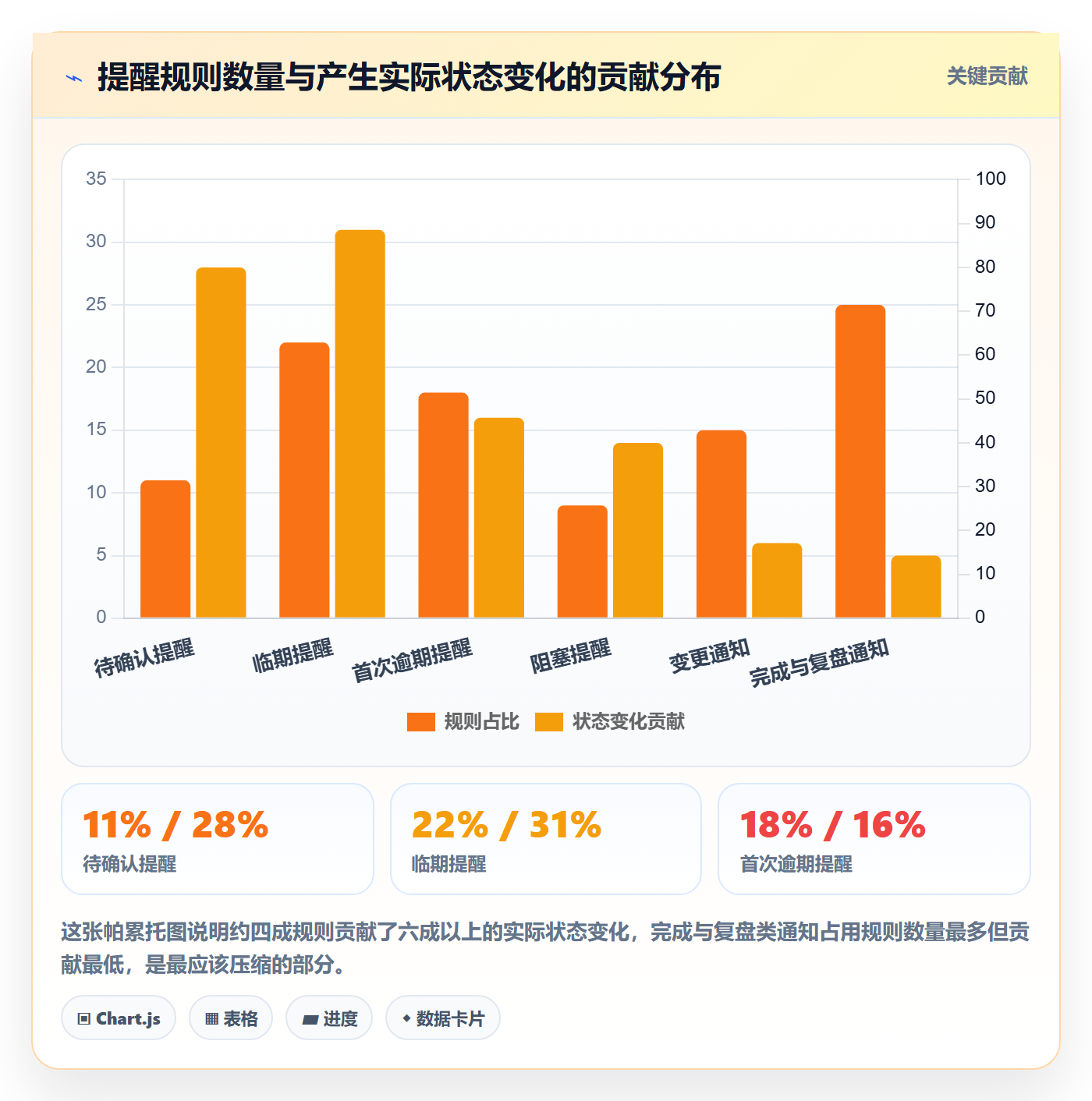

我们把原来 27 条零散的提醒规则压缩成 9 条,按优先级和生命周期重新编排。第一步砍掉所有"抄送全组"的规则;第二步把逾期提醒拆成"首次逾期只找执行人、二次逾期找负责人";第三步给所有卡片消息补上行动按钮和跳转链接;第四步引入去重键和免打扰。
最关键的一步是把提醒的有效性纳入项目管理指标:每周复盘时同时看逾期率、提醒屏蔽率和"提醒后 24 小时状态变化率",三个指标一起动才算改造成功。

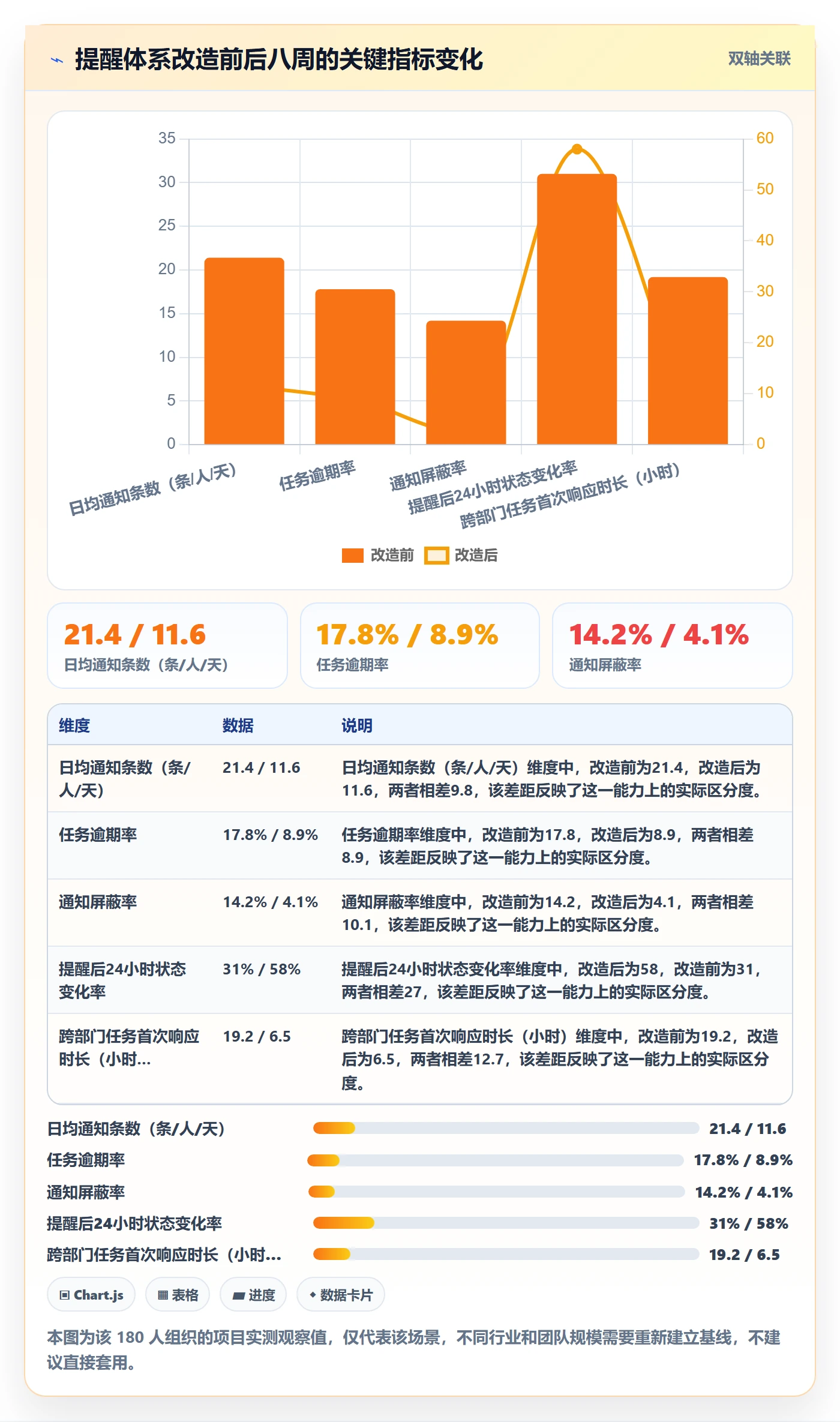

3. 观察到的数据变化
改造前后各观察了 8 周。日均通知条数从 21.4 条/人降到 11.6 条/人,降幅约 46%;任务逾期率从 17.8% 降到 8.9%;通知屏蔽率从 14.2% 降到 4.1%。同时"提醒后 24 小时内状态变化率"从 31% 提升到 58%。
值得一提的是,通知总量下降近一半,但任务按时完成率反而提升了。这个反差是整个项目里最有说服力的证据:提醒效率的提升来自精准,而不是来自数量。
4. 私有化部署和迁移带来的额外约束
私有化部署环境下有几个必须提前确认的点:短消息和电话兜底往往要走企业内部的网关,需要单独申请通道和费用预算;协作工具的机器人推送需要网络白名单;免打扰时段的配置要和企业考勤制度对齐,否则会出现"系统认为在工作时间、员工认为已经下班"的错位。
另外,历史数据迁移过来之后,一定要做一轮"提醒规则清洗"。老系统里积累的大量过期规则如果原样带过来,会让通知量在迁移后第一周暴涨,直接把用户推向屏蔽。

十、复盘与实验:把提醒策略当成产品来迭代
提醒规则一旦上线,就会随着组织变化慢慢失效。我的做法是把它当成一个持续迭代的产品来运营,有策略表、有实验、有固定复盘节奏。
1. 维护一张提醒策略表
策略表至少包含六列:规则名称、触发条件、目标角色、通道、频控上限、负责人。任何新规则要进系统,必须先在这张表上登记。没有策略表的提醒系统,半年内一定会退化成"谁都能加一条规则"的混乱状态。
2. A/B 测试的四个变量
可控的变量主要是四个:提醒时机(提前量)、文案(是否包含行动按钮)、通道组合、推送频率。每次实验只动一个变量,观察周期至少两周,样本量不足时不要下结论。
3. 每周复盘四问
- 哪些规则触发了但从未带来状态变化?
- 哪些提醒被屏蔽或投诉最多?
- 哪些任务仍然逾期,是提醒问题还是资源问题?
- 本周有没有新增规则,是否登记在策略表上?

十一、不同情况的行动建议与取舍
同一套原则在不同规模、不同成熟度的组织里落地方式完全不同。下面分三种典型情况给建议,最后列出必须做取舍的三组矛盾。
1. 二十人以下团队:先做减法,别做引擎
这个阶段不要上复杂的规则引擎和升级链。建议只做三件事:任务必须指定负责人和截止时间;只保留临期和阻塞两类提醒;所有提醒必须有跳转链接。小团队的核心成本是沟通成本,而不是管理精度。过早引入升级机制,反而会让人觉得被监控。
2. 一百人以上中大型组织:先分层,再做自动化
这个规模必须先做角色分层和优先级分层,否则任何自动化都会放大混乱。建议按本文的九节点生命周期建立规则,同时把提醒指标纳入项目管理看板。工具层面优先考虑支持私有化部署、能承接历史数据迁移、并且在权限和审计上有完整能力的平台,这类需求在 100 人以上组织里几乎必然会遇到。
3. 强合规、强流程行业:留痕优先于效率
在金融、医疗、制造质量等场景,提醒的第一目标是"可追溯",其次才是效率。这类场景要保证每条提醒都有发送记录、接收记录和响应记录,升级动作必须有审计日志。不要为了降低打扰而牺牲留痕,这两者冲突时优先留痕。
4. 必须做的三组取舍
- 到达确定性 vs 打扰成本:想让 P0 一定被看到,就要接受电话和短消息的成本与侵入性;如果不能接受,就要把 P0 的定义收紧到真正紧急的范围。
- 管理透明度 vs 团队信任:自动抄送上级能让管理层看得更清楚,但会带来数据造假和互相掩护。建议先做例外升级,观察一个季度再决定是否扩大。
- 规则丰富度 vs 维护成本:规则越多越贴合场景,但半年后没人能说清每条规则的作用。建议规则总数控制在 15 条以内,每季度清理一次。

十二、可直接复制的四张模板表
这一节是可以直接拿去用的资产。表格结构我做过脱敏处理,字段名可以根据你们系统的实际情况调整,但建议不要删减字段,尤其不要删去"触发原因"和"反馈入口"。
1. 表一:提醒策略矩阵
| 规则名称 | 触发条件 | 目标角色 | 通道 | 频控上限 | 是否可升级 |
|---|---|---|---|---|---|
| 待确认提醒 | 分配后 4 小时未确认 | 执行人 | 协作工具卡片 | 2 次/天 | 24 小时后升级至负责人 |
| 临期提醒 P0 | 距截止 2 小时且未完成 | 执行人 + 协作人 | 卡片 + 短消息 | 1 次 | 可升级 |
| 临期提醒 P1 | 距截止 24 小时且未完成 | 执行人 | 卡片 | 1 次 | 可升级 |
| 首次逾期提醒 | 超过截止 30 分钟 | 执行人 | 卡片 | 1 次 | 不升级 |
| 二次逾期提醒 | 超过截止 4 小时 | 任务负责人 | 卡片 + 短消息 | 1 次 | 可升级 |
| 阻塞提醒 | 状态变为阻塞 | 任务负责人 | 卡片 | 1 次 | 4 小时未响应升级 |
| 变更通知 | 截止时间或负责人变更 | 全部受影响人 | 站内信 + 卡片 | 1 次 | 不升级 |
| 每日摘要 | 每日 09:00 | P2 任务相关人 | 站内信 | 1 次/天 | 不升级 |
| 完成通知 | 任务完成 | 干系人 | 站内信 | 1 次 | 不升级 |
2. 表二:通知模板字段表
| 字段 | 是否必填 | 填写要求 |
|---|---|---|
| 任务名称 | 必填 | 使用业务可识别的名称,不用编号 |
| 优先级 | 必填 | P0 / P1 / P2 / P3 |
| 触发原因 | 必填 | 说明为什么此刻提醒,包含时间或状态条件 |
| 负责人 / 协作人 | 必填 | @真实姓名,不用角色代称 |
| 所需动作 | 必填 | 从固定动作集选择,最多 3 个选项 |
| 截止时间 | 必填 | 精确到小时,带时区或相对时间 |
| 跳转链接 | 必填 | 带来源标记,便于统计点击 |
| 反馈入口 | 必填 | 确认 / 延期 / 标记阻塞,至少两个 |
3. 表三:升级规则表
| 优先级 | 一级升级条件 | 二级升级条件 | 兜底通道 | 是否突破免打扰 |
|---|---|---|---|---|
| P0 | 逾期 15 分钟 → 任务负责人 | 逾期 60 分钟 → 上级 | 短消息 / 电话 | 是,需事前授权 |
| P1 | 逾期 4 小时 → 任务负责人 | 逾期 1 天 → 上级 | 短消息 | 否,工作时间外顺延 |
| P2 | 不升级,进入日报 | 不适用 | 无 | 否 |
| P3 | 不升级,进入周报 | 不适用 | 无 | 否 |
4. 表四:发布前检查清单
- 新规则的触发条件是否和已有规则重叠?
- 是否配置了去重键,键的组成是否为"任务 + 人 + 原因"?
- 是否配置了免打扰时段,且非 P0 不能穿透?
- 模板是否包含全部八个必填字段?
- 是否设置了单规则每日推送上限?
- 是否登记进提醒策略表并指定了负责人?
- 是否有观测指标,能在两周后判断这条规则是否有效?
- 升级动作是否落库,是否可用于季度复盘?
结语:从"通知发送者"变成"任务推进设计者"
回到最开始那个反常的数据:通知涨了一倍,逾期率也在涨。原因不是团队不努力,而是提醒系统把有限的注意力平等地分给了所有任务,于是没有任何一条提醒显得重要。提醒效率的本质,是用优先级、时机和行动入口,把注意力分配给真正需要它的任务。
如果你现在就要动手,我建议按这个顺序:先做一周的数据统计,把日均通知条数、逾期率、屏蔽率三个数拉出来建立基线;然后砍掉所有抄送全组的规则,这一步通常就能让通知量下降三成;接着把逾期提醒拆成"首次只找执行人",最后再考虑升级链和兜底通道。
不要一次上线全部规则。每改一条,观察两周,看"提醒后 24 小时内状态变化率"有没有变化。这个指标比送达率诚实得多,它会告诉你,你设计的是提醒,还是噪音。
常见问题解答(FAQ)
1. 任务提醒到底应该在任务生命周期的哪些节点触发?
我之前做内部协作系统的时候,总觉得提醒就是到期前发一条就够了,结果上线后发现有人没接任务、有人卡在阻塞状态没人管、逾期了才被追责。我一直搞不清到底该在哪些节点埋提醒,是每个状态变化都发吗,那样会不会太吵?
不要按固定时间点提醒,而要绑定任务生命周期。核心节点至少有六个:创建分配后若未被接受,触发一次认领提醒;接受确认后进入静默,避免重复催;临期提醒要按任务粒度区分,比如小时级任务提前30分钟、天级任务提前半天或一天,不要所有任务统一提前一天;逾期分首次逾期和二次逾期,首次只提醒执行人,二次才升级;
状态变为阻塞或截止时间变更时,必须立即提醒负责人,因为这比固定时间更影响结果;完成和复盘阶段尽量不发主动提醒,改用摘要。判断依据是:提醒的价值在于推动状态变化,如果一个节点之后用户本来就会行动,就不需要额外提醒。
你可以先画一张状态流转图,把每个状态标注为需要提醒/静默/仅摘要,再对照实际逾期案例补漏。
2. 通知渠道那么多,站内信、IM、邮件、短信、电话该怎么选,怎么组合才不会变成轰炸?
我们团队同时开了站内信、IM、邮件和短信,结果用户投诉说同一条任务被四个地方提醒。我自己也纠结,高优任务是不是就该全通道发,低优任务是不是只发站内信?到底有没有一个可执行的组合规则?
通道选择要用打扰成本分层,而不是按工具重要性排。建议分三类:主通道负责日常推动,通常选IM或站内信,因为它有上下文和跳转入口;兜底通道只给高优或逾期任务用,比如短信或电话,且必须设置授权和频控,不能默认开启;摘要通道用于低优和常规任务,比如每日聚合或周报,把多条任务合并成一条。
具体组合可以按优先级来:P0用IM加电话或短信兜底,但要在用户设置里明确同意;P1用IM加站内信,仅工作时间发;P2只进每日聚合摘要;P3只进周报或站内信,不主动推送。判断依据是每一次通知都在消耗注意力,负反馈指标比如关闭通知率、投诉率、屏蔽率,比送达率更能说明策略是否失败。
落地时先定主通道,再定兜底条件,最后定摘要频率,不要反过来。
3. 一条任务提醒模板里必须包含哪些字段,才能让用户看完就能行动?
我写过很多提醒文案,但经常被吐槽说看了不知道要干嘛,比如只写‘任务即将到期请处理’,用户还得自己点进去找半天。我想知道模板里到底该放哪些字段,有没有一个可以直接套用的结构?
模板的目标是让用户在不打开系统的情况下也能判断要不要行动、怎么行动。至少包含八个字段:任务名称、优先级、触发原因、负责人、协作人、所需动作、截止时间、跳转链接和反馈入口。触发原因要写清楚为什么现在发,比如距离截止2小时且状态未完成;
所需动作要给选项,比如更新进度、上传报告、标记阻塞,不要让用户自己想;反馈入口要支持快捷回复,比如回复1确认、回复2申请延期。差模板是‘任务即将到期请处理’,好模板是‘上线前回归测试,P0,距离截止2小时未完成,负责人张三,请更新进度或标记阻塞,截止今天18:00,点击进入任务’。
判断依据是提醒的完成标准是用户采取行动,而不是消息已送达。你可以先固定必填字段,再按场景调整语气,命令式适合P0,协作式适合跨团队,提醒式适合常规任务。
4. 提醒发出去没人响应怎么办,升级机制该怎么设计才不破坏团队信任?
我们之前一逾期就抄送上级,结果执行人觉得被监视,负责人也觉得尴尬,后来大家干脆不回复了。我一直在想,升级到底该按什么条件触发,是不是所有逾期都该升级,怎么设计才不会变成打小报告?
升级机制要按条件触发,而不是按逾期事实自动触发。建议设三个维度:时间维度,比如P0逾期15分钟未响应升级到负责人,30分钟未响应才考虑电话,1小时未响应才让上级介入;优先级维度,只有P0和P1进入升级链,P2和P3只进摘要;影响面维度,涉及生产事故、合规审批、外部交付的任务才允许突破免打扰。
升级链建议是执行人、负责人、上级,每一步都要留响应窗口,不能跳过。判断依据是升级的目的是兜底,不是追责,所以规则要提前公示、可解释、可申诉。落地时先写清楚哪些任务进升级、每一级等多久、升级后发什么内容,再小范围灰度验证,观察逾期率和投诉率是否同时改善。
如果投诉率上升而逾期率没降,说明升级条件太激进,需要放宽时间窗口或缩小适用范围。
核心关键词
文章包含AI辅助创作:消息通知实操方法:产品经理提升任务提醒效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395001
读者评论
文章里那个注意力预算模型挺有意思,用日活、通知量、处理率反推每人每天能处理7到12条决策提醒,这个经验数比纯拍脑袋靠谱,不过不同岗位差异应该很大,研发和运营的承受度可能不一样。
六类误区里免打扰穿透和幂等去重这两条我最认同,实际项目里投诉最多的就是P2任务半夜发通知,还有同一任务因为状态流转触发一堆重复提醒,技术实现上确实容易漏。
角色分层那部分写得实在,执行人、协作人、负责人、干系人分开处理,比笼统讨论站内信还是IM好多了,通道选择本来就是和角色、优先级乘在一起的,单看到达率没意义。
九个生命周期节点这个拆法很细,但落地时最大的阻力往往是业务方不肯维护状态字段,阻塞、延期这些节点依赖用户主动标记,数据不准的话规则引擎再精细也是空转。
负反馈指标和正向指标同级这条建议很好,很多团队只盯触达率,屏蔽率和退订率涨了也不当回事,等到用户直接关掉整个应用推送权限就晚了,应该早点把负反馈纳入日常看板。
