去年我帮一家做智能硬件的公司做研发管理诊断,他们的研发总监给我看了一张"项目依赖跟踪表",27行、6个项目、横跨硬件、固件、云端、App四个团队。我问他:"这张表上一次更新是什么时候?"他愣了一下,打开文件属性:三个月前。而就在那个月,他们因为一个固件接口的交付延迟,导致整个量产验证计划推迟了两周,直接损失约40万元。这不是个例。在我过去五年接触的80多家中大型研发组织中,真正把"任务依赖"当成一项需要被设计、被度量、被控制的管理对象来对待的团队,不到15%。
大多数管理层嘴上说"依赖很重要",实际管理动作却停留在"出事了拉个会"的层面。这篇文章要讲的,是我在实际项目中沉淀出的一套SS实操方法,我把它定义为 Structure(结构化识别)+ Safeguard(分层守护) 的任务依赖风险控制框架,配套一套管理层可直接落地的模板,以及不同组织成熟度下的行动取舍。
需要先说明:本文的"SS"不是指某个具体软件产品,而是一套管理动作的缩写组合,避免读者被工具名带偏。全文围绕三件事展开:依赖风险到底藏在哪里、管理层用什么框架去控制、以及拿什么模板去固化。如果你正被跨团队交付反复拖累,这篇内容值得完整读完。
一、核心结论:依赖管理的失效,几乎都不是"没发现",而是"没被控制"
先把我的核心判断说在前面,后面所有内容都是围绕这几个结论展开的展开和论证。
结论一:任务依赖的风险,90%发生在"识别之后、控制之前"这个真空地带。 大多数团队其实能列出依赖项,但列完之后缺乏评估、缺乏分级、缺乏责任锁定,导致依赖清单变成"心理安慰文档"。
结论二:管理层的角色不是"盯依赖",而是"设计依赖的控制规则"。 一线同事负责维护依赖关系,管理层负责定义"什么级别的依赖必须上报、什么级别的依赖必须冻结排期、什么级别的依赖必须双周复检"。规则缺位,依赖永远失控。
结论三:模板的价值不在于"记录",而在于"触发动作"。 一份好的依赖登记模板,每个字段背后都应该对应一个管理动作。字段填不出来,说明信息不全;字段填了没人跟进,说明机制没建。
结论四:依赖效率提升不能一步到位,必须按组织成熟度分级推进。 从"单项目试点"到"多项目联动"再到"跨部门依赖图谱",三级跳的节奏取决于你的PMO能力和工具支撑程度。

二、背景与真实场景:管理层为什么突然开始关心依赖效率
1. 三个信号,说明你的组织依赖管理已经失控
在我的顾问经验里,依赖管理进入"必须被管理层介入"状态,通常会出现这三个信号。
- 信号一:周会上反复出现"等XX团队"。 当"等"字成为周会高频词,说明依赖关系已经渗透到关键路径,且没有被提前识别为风险。
- 信号二:延期原因统计中,"上游未交付"占比超过30%。 延期复盘如果总是归因到外部,本质是依赖控制机制没有在计划阶段发挥作用。
- 信号三:同一个依赖问题跨季度重复出现。 这说明依赖没有被沉淀为组织能力,只在个人记忆里流转。
这三个信号我在最近两年至少见过40次,其中约60%的团队在半年内发生过因依赖失控导致的里程碑滑期。
2. 一个真实场景:三个月没更新的依赖表,换来两周滑期
回到开头那家硬件公司。他们的依赖表本身不差,字段有"依赖方、被依赖方、交付物、承诺时间"。问题出在三个地方:
- 交付物描述是"接口文档",太粗,没人能判断"什么状态算交付完成";
- 承诺时间由被依赖方口头给出,没有经过排期校验,等于一张空头支票;
- 没有复检机制,填完就归档,三个月无人问津。
当固件团队的实际交付延迟一周时,云端团队没收到任何预警,直到自己开始联调才发现接口对不上,这时距离量产验证只剩10天。失控不是发生在延迟那一刻,而是发生在依赖表被填完、然后被遗忘的那一刻。

三、常见误区:管理层的四种"伪控制"动作
1. 误区一:把"依赖清单"当成"依赖控制"
最常见的误区。团队花大力气整理出一份精美的依赖表,管理层看一眼觉得"我们管得很细",然后就结束了。清单是静态的,控制是动态的,没有评估、没有责任人、没有复检节点的清单,本质上只是一张装饰图。
2. 误区二:依赖风险一律"上报解决"
另一个极端:任何依赖风险都要求管理层出面协调。这会导致两个后果,管理层被拖入战术细节,一线失去自主解决能力。真正需要上报的依赖应该只占总量的10%-15%,超过这个比例说明一线处置能力没建起来。
3. 误区三:用"信任"替代"承诺时间校验"
"我们和XX团队关系很好,他们说下周能交,应该没问题。",这是最危险的表述。依赖承诺必须是经过被依赖方排期校验的时间,而不是口头乐观估计。 我见过太多"关系很好"的团队最后因为依赖延迟闹得不愉快。
4. 误区四:用AI工具替代管理判断
现在不少平台开始推"AI辅助依赖分析"。它能帮你从历史数据中发现依赖模式,但不能帮你判断"这个依赖在当前业务优先级下是否可接受延迟"。这是管理判断,不是算法问题。把AI当辅助,别当决策者。

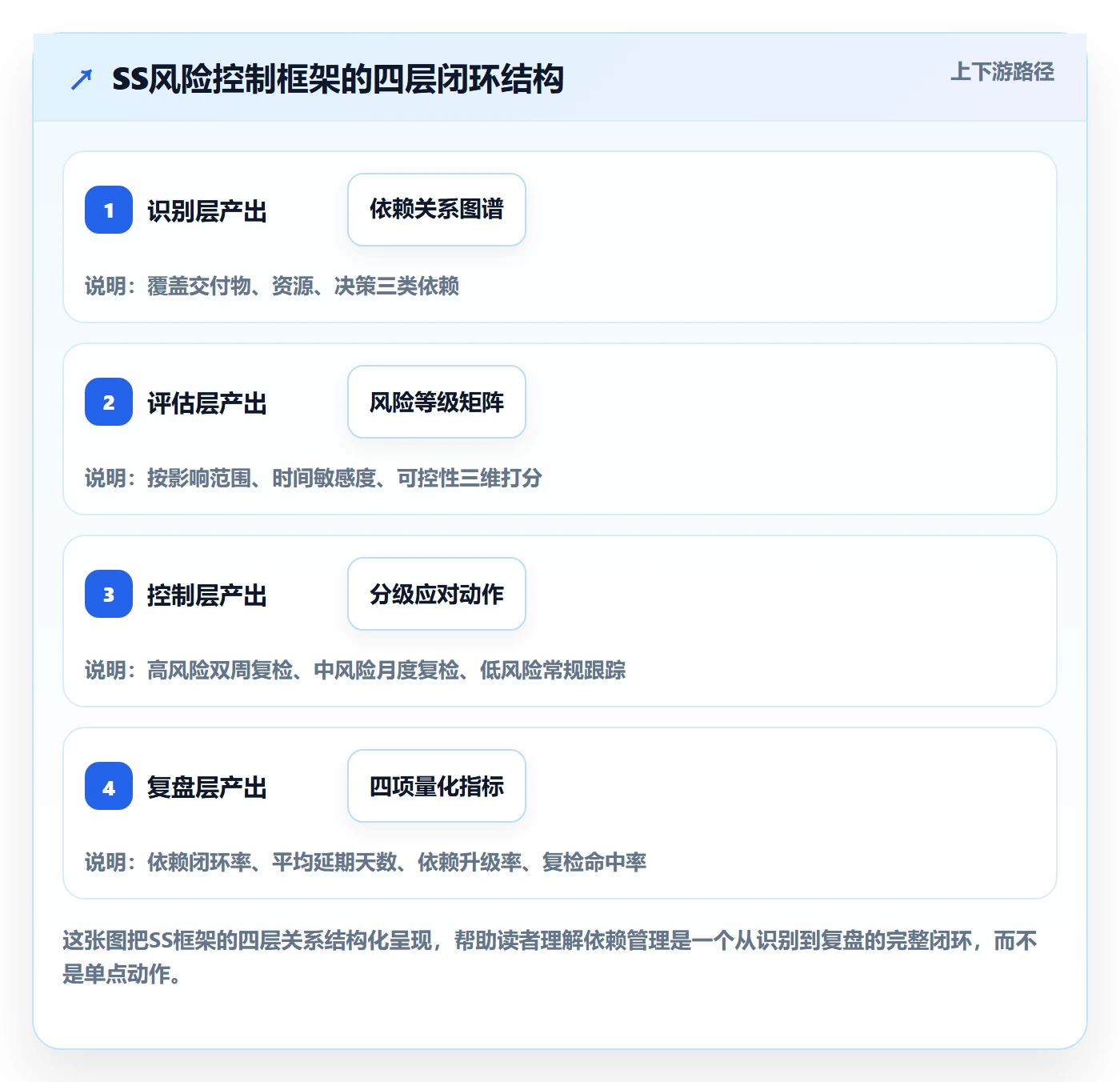

四、专业判断逻辑:SS风险控制框架的四个层级
下面这套框架是我在实际项目中反复打磨出来的,核心是把依赖管理拆成四个必须闭环的层级,每个层级对应不同的管理动作和模板。
1. 层级一:识别(Structure),建立依赖关系图谱
识别的目标不是"列全",而是"列到可判断"。我通常要求团队按三个维度梳理依赖:
- 交付物依赖:A团队的产出是B团队的输入,接口、文档、代码库、样机等。
- 资源依赖:共享人力、共享设备、共享测试环境。
- 决策依赖:某个关键决策没定,下游无法启动。
三层都梳理完,你才能看到真实的依赖网络。很多团队只做了第一层,漏掉了资源和决策依赖,这就是风险频发的根源。
2. 层级二:评估(Score),给每个依赖判断风险等级
评估的核心是判断"这个依赖如果出问题,影响多大"。我用的判断维度有三个:
- 影响范围:只影响单个任务、单项目、还是跨项目?
- 时间敏感度:距离关键路径节点还有多久?越近越危险。
- 可控性:依赖方是否能被我方影响?完全外部的依赖风险要额外加成。
三个维度组合可以得出高风险、中风险、低风险三档。只有高风险依赖需要管理层直接介入,中风险由项目经理跟进,低风险一线自行处置。
3. 层级三:控制(Safeguard),分层设计应对策略
控制是SS框架最核心的一环,也是管理层最能发挥价值的地方。我建议按风险等级设计三套标准动作:
- 高风险依赖:双周复检 + 责任人双签 + 备选方案预研
- 中风险依赖:月度复检 + 明确承诺时间校验
- 低风险依赖:纳入常规周报,异常时升级
这套分级动作必须写入管理制度,否则又变成"看人执行"。
4. 层级四:复盘(Review),持续改进依赖效率
复盘不是"开个会总结一下",而是要有量化指标。我通常建议跟踪四个数字:依赖闭环率、平均延期天数、依赖升级率、复检命中率。没有数字的复盘,等于没有复盘。

五、具体案例与数据观察:依赖效率提升怎么做到可量化
下面这个案例来自一家约150人的SaaS研发组织,他们在使用PingCode进行研发管理升级的过程中,把依赖管理从"口头协调"改成了"系统化控制"。
1. 改造前的状态
改造前他们的依赖管理完全靠微信群和口头约定。三个典型问题:
- 跨团队依赖没有人统一登记,靠项目经理记忆;
- 承诺时间随口给,经常一拖再拖;
- 延期后归因困难,无法追溯依赖链。
2. 改造动作
他们在PingCode里做了四件事:
- 把依赖关系配置成任务间的正式关联,而不是写在评论里;
- 为每个跨团队依赖设置责任人字段和承诺时间字段,必填;
- 利用PingCode的自动化规则,当依赖任务临近承诺时间未完成时,自动提醒责任人和项目经理;
- 每月导出依赖数据做复盘,跟踪四项指标。
PingCode本身支持私有化部署,对于他们对数据安全要求较高的情况比较匹配;同时它支持从Jira平滑迁移,历史项目数据不需要推倒重来,这也是他们最终选择它的原因之一。
3. 改造后的数据观察
改造运行了6个月,我跟踪了他们提供的三组数据(以下为脱敏后的观察数据,仅代表该组织情况):
| 指标 | 改造前 | 改造后6个月 | 变化 |
|---|---|---|---|
| 依赖风险闭环率 | 23% | 78% | +55个百分点 |
| 因依赖导致的项目延期天数(月均) | 7.6天 | 2.1天 | -72% |
| 管理层介入依赖协调次数(月均) | 11次 | 3次 | -73% |
| 依赖承诺时间准确率 | 41% | 76% | +35个百分点 |
这组数据说明一个关键判断:依赖效率的提升不是靠"更努力协调",而是靠"让依赖在系统里可见、可追、可提醒"。 管理层从"救火队员"变回"规则设计者",一线自主解决率随之上升。

4. 一个反面观察:为什么有的团队用了工具还是乱
同期我还观察了另一家约200人的团队,买了工具但依赖管理依旧混乱。差别不在工具,而在三点:没有必填字段约束、没有自动化提醒规则、没有月度复盘机制。工具只是载体,机制才是关键。
六、管理层可用的模板:三份可以直接落地的文件
下面三份模板是我实际项目中反复使用并优化过的,字段经过简化,管理层可以直接拿去用。
1. 任务依赖登记模板
这是所有依赖管理的基础。字段设计的原则是每个字段都对应一个管理判断。
| 字段 | 说明 | 对应管理动作 |
|---|---|---|
| 依赖编号 | 唯一标识,便于追溯 | 复盘时引用 |
| 依赖类型 | 交付物/资源/决策 | 判断风险侧重 |
| 提出方 / 承接方 | 明确双方团队与责任人 | 锁定双签责任 |
| 交付物描述 | 必须写到"什么状态算完成" | 避免模糊承诺 |
| 承诺时间 | 经过承接方排期校验 | 作为复检基准 |
| 风险等级 | 高/中/低 | 决定复检频率 |
| 备选方案 | 高风险依赖必填 | 预案预研 |
| 复检节点 | 具体日期 | 触发复检提醒 |
2. 依赖风险矩阵模板
用于对依赖做快速分级。纵向是影响范围,横向是时间敏感度。
| 影响范围 \ 时间敏感度 | 距离节点 > 2周 | 1-2周 | < 1周 |
|---|---|---|---|
| 跨项目 | 中 | 高 | 高 |
| 单项目多任务 | 低 | 中 | 高 |
| 单任务 | 低 | 低 | 中 |
如果这个依赖还是完全外部不可控的,等级直接上调一档。矩阵的价值是让分级动作变成可执行的标准,而不是凭感觉拍脑袋。
3. 依赖效率月度复盘模板
复盘模板核心是四个数字和三个问题。
- 本月依赖闭环率是多少?相比上月的变化趋势?
- 平均延期天数是多少?延期集中在哪些团队或哪类依赖?
- 依赖升级率是多少?管理层介入的必要性是否合理?
- 复检命中率是多少?多少依赖在复检时被提前发现问题?
三个问题分别是:哪些依赖问题本可以提前发现?哪些控制动作被证明有效?下个月要重点控制哪类依赖?

七、不同成熟度下的行动建议与取舍
1. 成熟度判断:先看清自己在哪里
不同组织不能一套动作。我通常用三个问题快速判断成熟度:
- 你的团队有没有一份持续更新的依赖登记?没有 → 处于L1
- 你的依赖登记有没有风险等级和复检节点?有 → 处于L2
- 你有没有依赖数据的月度复盘和量化指标?有 → 处于L3
2. L1 阶段:先建登记,不追求全面
L1阶段最关键的动作是先把跨团队依赖登记起来,选一个当前最痛的项目做试点,把8个字段的模板跑通。这个阶段的取舍是:暂时不做风险分级,先把"依赖可见"这个基础打牢,避免一上来就搞复杂体系把执行成本抬得太高。
3. L2 阶段:加分级和复检,建起控制动作
L2阶段引入风险矩阵和复检机制。取舍是:复检频率不要一次定太密,高风险双周、中风险月度、低风险常规跟踪即可。频率太高会拖垮一线,反而让机制形同虚设。
4. L3 阶段:上工具、上量化、上复盘
L3阶段才真正需要工具支撑。到这一步,可以考虑像PingCode这类支持私有化部署、支持从Jira平滑迁移的国产研发管理平台,把依赖关联、责任人字段、自动化提醒、数据导出全部跑在系统里。但工具是L3的需求,不是L1的起点,很多团队跳过前两步直接上工具,结果就是"工具有了,机制没建"。

5. 三种典型取舍场景
在具体决策里,管理层常面临几个取舍:
- 范围取舍:先做全部项目的粗粒度登记,还是先做单个项目的细粒度控制?我的建议是后者,细粒度跑通再复制。
- 频率取舍:复检频率高带来控制力,但抬高执行成本。建议按风险等级差异化,不要统一频率。
- 工具取舍:早期不用工具、用表格也能跑通机制;达到L3再上系统更划算,避免工具空转。
八、管理层推动落地的三个关键动作与四个避坑提示
1. 三个关键动作
- 把依赖管理写进项目启动动作。 项目启动阶段必须产出一份依赖清单,不产出不开工。
- 把依赖数据纳入月度经营复盘。 让依赖效率和管理层关注的其他经营指标一起被看见。
- 亲自参与高风险依赖的复检。 不需要参与全部,但高风险依赖的复检会上,管理层出现本身就是强信号。
2. 四个避坑提示
- 坑一:模板字段定太多。 超过12个字段,一线就填不动了,从8个开始。
- 坑二:承诺时间不校验。 没有承接方排期确认的时间,等于没有承诺。
- 坑三:复盘只看问题不看趋势。 单月数据波动意义不大,要看三个月的趋势。
- 坑四:把AI当结论。 AI可以帮你发现模式,但可接受的风险水平是管理判断。

九、结语:模板是起点,机制才是终点
回到最核心的判断:依赖管理的失效,从来不是"没发现",而是"没被控制"。 管理层的价值不在于盯住每一个依赖,而在于设计让依赖被识别、被评估、被复检、被复盘的规则和模板。
SS框架的四层闭环、三份模板、三级成熟度路径,是我在实际项目中反复验证过的最小可用版本。它不是唯一解,但可以让你从"依赖靠记忆和协调"走到"依赖靠机制和系统"。
下一步我建议你做三件事:第一,用一个当前最痛的项目,把依赖登记模板跑一遍;第二,用风险矩阵给这些依赖做一次分级;第三,定一个本月的复盘日期,把四个数字记录下来。三件事做完,你就已经跨过L1阶段。至于什么时候上工具、什么时候把机制固化到系统里,等你的L2跑稳再说,工具解决的是效率问题,机制解决的是有效性问题,顺序不能颠倒。
常见问题解答(FAQ)
1. 管理层到底该不该亲自管任务依赖,还是交给项目经理就行了?
我之前一直觉得依赖关系是项目经理该盯的事,我作为部门负责人只要看结果就行。但最近两个项目同时延期,复盘时才发现都是上游依赖没人提前协调,PM又推不动跨部门的人。我就开始怀疑,管理层在这件事里到底该扮演什么角色?
管理层不需要亲自维护依赖清单,但必须亲自管三件事:依赖的优先级裁决、跨部门资源的拍板、以及依赖风险升级后的兜底。判断依据很简单,凡是项目经理权限内推不动的依赖,就应该升级到管理层。
可执行做法是设定一条升级线:依赖方与被依赖方分属不同汇报线、或依赖延迟超过3个工作日仍未闭环时,自动升级到双方共同上级。管理层每周只需在项目例会上花15分钟过一遍‘红色依赖’清单,而不是陷进明细里。
2. 任务依赖的风险等级怎么判断?有没有一个不靠拍脑袋的口径?
我们团队评估依赖风险基本靠感觉,PM说这个风险高,我问为什么高,他也说不清楚。结果就是每次排优先级都变成吵架,谁的嗓门大谁的任务先做。我想知道有没有一套相对客观的判断标准,能让讨论有依据?
可以用两个维度打分:依赖的‘刚性’和‘可替代性’。刚性指这个依赖延迟会不会直接导致下游停摆,分三档,停摆、减速、无影响;可替代性指有没有备选方案,分三档,无备选、有备选但成本高、有低成本备选。两个维度交叉后,把依赖分成四类:高刚性且无备选的是红色,必须每周盯;高刚性但有备选的是橙色,需准备预案;
低刚性无备选的是黄色,正常跟踪;其余为绿色。这套口径的价值不在于精确,而在于让所有人用同一把尺子说话,把‘我觉得风险高’变成‘它落在红色格子里’。
3. 依赖登记模板要包含哪些字段,字段太多团队不愿意填怎么办?
我之前让团队填依赖表,设计了二十多个字段,结果没人认真填,交上来的都是糊弄的。但我又担心字段太少,关键时刻信息不够用。到底哪些字段是必须的,哪些可以砍掉?
最小可用字段只需要六个:依赖事项、被依赖方(具体到人)、承诺交付时间、对下游的影响(用红橙黄绿标注)、当前状态、以及触发升级的条件。判断依据是,任何一个字段,如果它在依赖出问题时不能帮你做出一个具体决策,就应该砍掉。比如‘依赖描述’‘备注’这类字段,往往只是让填表人觉得完整,实际上没人回看。
做法上建议先用六个字段跑一个月,团队形成习惯后再按实际痛点增补,而不是一开始就追求大而全。字段越少,填的准确率越高,这张表才活得下去。
4. 依赖风险控制做了一轮之后,怎么判断它到底有没有效果?
我们推了依赖登记和风险分级,开会也过红色清单,但老板问我这套东西到底省了多少钱、少了多少延期,我答不上来。我担心这套机制只是让大家多填了几张表,实际没起作用。我想知道该用什么指标来衡量?
看三个指标就够了:第一是‘依赖导致的延期次数’,统计口径是每次项目延期时,归因里是否包含依赖未及时交付,按月对比;第二是‘升级依赖的平均闭环时长’,从依赖变红到问题解决的平均天数,这个数字下降说明协调效率在提升;
第三是‘红色依赖占比’,如果红色依赖长期占总依赖的三成以上,说明前期排期就过于乐观,问题不在执行而在计划。判断依据是,如果第一个指标没降、第二个没降、第三个还在涨,那这套机制确实只是形式主义。建议每月用这三个数字做一次五分钟的复盘,比写一份漂亮的管理报告有用得多。
核心关键词
文章包含AI辅助创作:SS实操方法:管理层提升任务依赖效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/388289
读者评论
文章点出了一个很现实的问题:依赖表填完就忘,比不填还危险。我们团队就是周会天天“等XX”,但没人把依赖当风险管。SS框架的四层闭环有参考价值,尤其是“评估-锁责-复检”这三个流失环节,确实比反复梳理清单更重要。
案例数据很有说服力,改造后闭环率从23%到78%、延期天数降七成,说明系统化提醒和必填字段确实能改变行为。不过150人SaaS组织有PMO和工具支撑,小团队照搬模板可能加重填表负担,建议先从一个高风险依赖试点。
四种伪控制动作总结得很准,特别是“用信任替代承诺时间校验”。我们研发和兄弟团队关系好,口头答应从不排期,结果连续两个季度同一个接口延迟。后来强制承诺时间双签、自动提醒,情况才好转。管理层的角色确实是设计规则,不是天天救火。
关于AI工具那段比较清醒。现在很多平台推AI依赖分析,能发现模式,但无法判断业务优先级下延迟是否可接受。工具只是载体,机制和判责才是关键。反面案例里买了工具仍混乱,就是缺必填字段、提醒规则和月度复盘,这点很真实。
模板部分实用,字段对应管理动作的设计思路值得借鉴。但文章开头的硬件案例损失40万,如果能补充依赖分级标准的具体打分示例会更好落地。另外低风险依赖纳入周报,也要防止一线为了省事全部标低风险,需要复盘时抽查校准。
