上周复盘会,一个做数据中台的朋友问我:我在系统里把「接口联调」标成了完成,为什么下游的「看板发布」还是延了 9 天?我打开他的依赖配置看了一眼,他把上游和下游配成了 FF。这不是个别现象。过去三年我在十多个交付项目里做过复盘统计,至少有三分之一的项目成员分不清 FS 和 FF,而这恰恰是「FF管理指南:项目成员如何做好任务依赖,数据分析全流程」要解决的核心问题。
先做一个必要的界定:本文里的 FF 指 Finish-to-Finish(完成-完成)依赖,是 PDM(前导图法)四种依赖类型之一。如果你搜「FF」是想找某个同名软件产品,那本文不是你要的答案;但如果你在项目里被「我这边完成了、下游还是延期」这类问题困住,接下来的内容会直接对上你的痛点。
我会从项目成员的视角,而不是项目经理的视角来讲三件事:怎么识别自己任务上的依赖、怎么把依赖变成一份可清洗可建模的数据集、怎么在依赖变更时用数据而不是情绪去争取排期。文中的案例、数据和踩坑记录,来自我 2022,2025 年参与的 6 个中大型交付项目复盘(部分为样本推演,非行业统计,我会逐处标注)。
一、先把结论说清楚:FF 管的是「完成」,不是「开始」
很多人学依赖类型时,记住的是「谁先谁后」。但在 FF 依赖里,真正的约束不是先后,而是完成时间的强绑定:前置任务没完成,后置任务就不能被判定为完成。这意味着后置任务可以先开工、可以做到 90%,但最后那 10% 的收口权不在你手里。
1. 结论一:FF 依赖下,你的完成时间不由你决定
FS 依赖(完成-开始)里,你至少能控制自己的开工时间;FF 依赖里,你连自己的完成时间都控制不了。这是一个成员视角下最反直觉、也最容易吃亏的地方。你在周报里写「本周已完成」,但系统里的完成日期要等上游签字,于是你的绩效看起来就是延期。
所以我给成员的第一条建议是:凡是挂在 FF 依赖上的任务,必须在任务描述里写明「完成前置条件」和「判定人」。没有判定人的 FF 任务,等于把完成权交给了一个不确定的人。
2. 结论二:依赖要做成数据集,而不是聊天记录
绝大多数团队的依赖信息散落在群聊、会议纪要、口头承诺里。这种形态有三个致命缺陷:不可查询、不可对账、不可回溯。当上游延期时,你拿不出证据说明「这不是我这环的问题」。
我的做法是把依赖当成一张表来管,走完整的分析五步:采集 → 清洗 → 建模 → 可视化 → 决策。这套流程和数据分析项目的标准流程是同构的,区别只在于数据对象从「业务指标」换成了「任务之间的约束关系」。
3. 结论三:成员最大的杠杆是提前识别隐性依赖

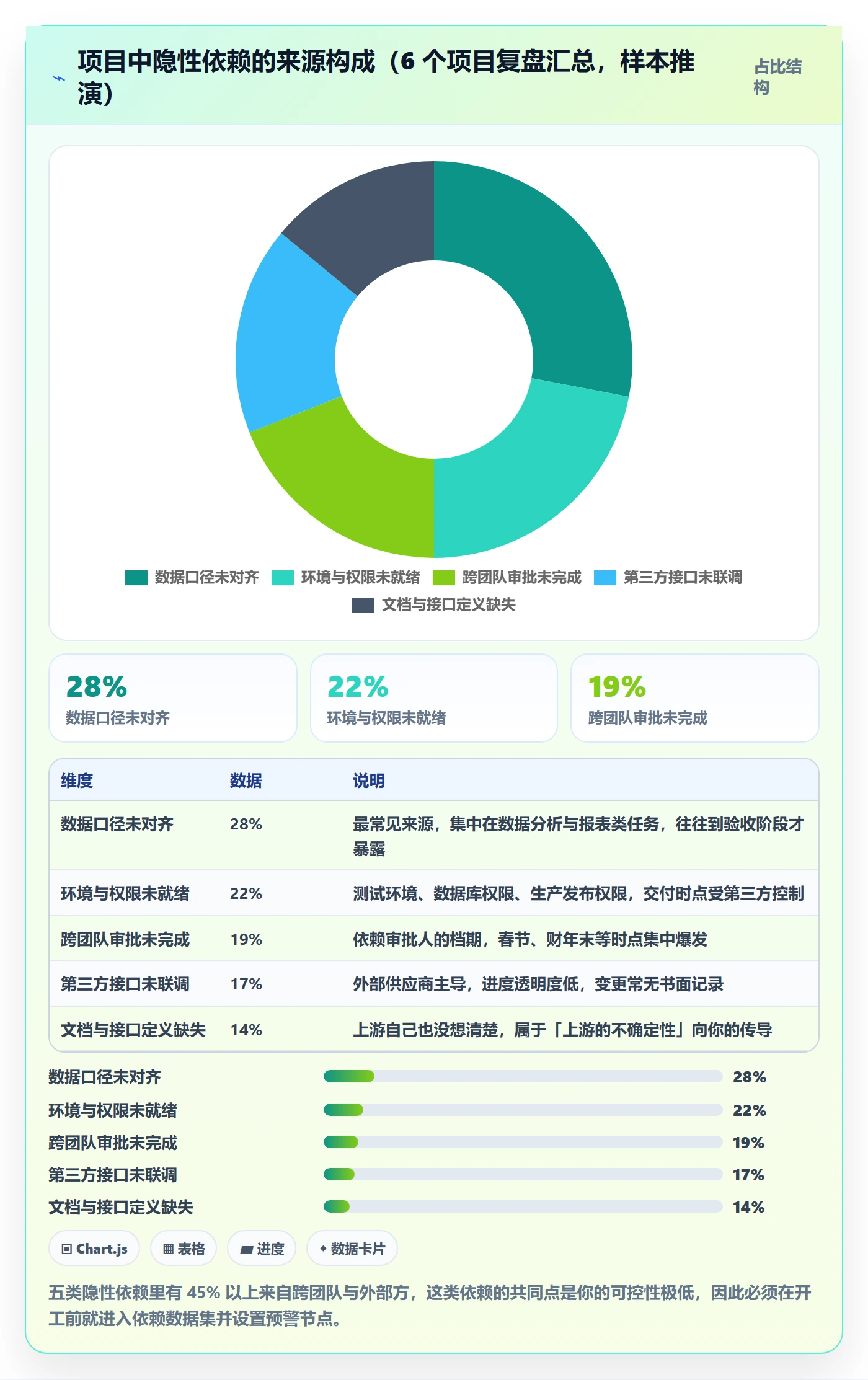

显性依赖(写进需求文档、写进接口文档的)通常不会出事,因为大家都看得到。真正让项目翻车的是隐性依赖:环境没准备好、数据口径没对齐、审批人休假、第三方接口没联调。这类依赖的识别窗口期往往只有开工前的一两周。
我的经验值是:一个中等复杂度任务包,隐性依赖的数量通常是显性依赖的 1.5 到 2 倍。你每提前识别出一个隐性依赖,就等于给自己买了一份延期保险。
4. 结论四:工具只值 20 分,字段设计值 80 分

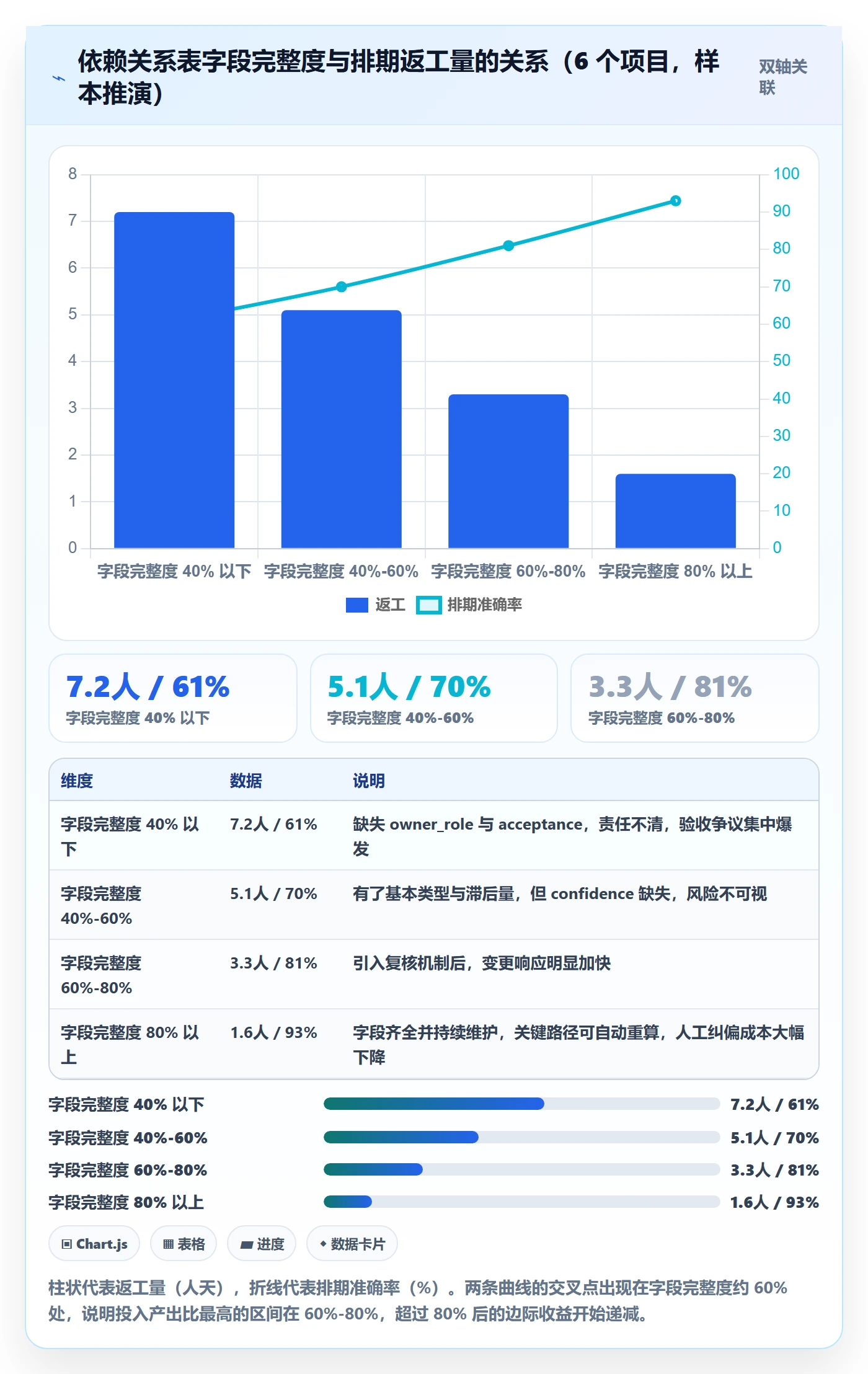

我见过用电子表格把依赖管得清清楚楚的团队,也见过用着很贵的项目管理平台、依赖关系一塌糊涂的团队。差别不在工具,在字段。你的依赖数据集里有没有「滞后量」「依赖来源」「责任方角色」「可验收标准」这四个字段,决定了这套数据能不能拿来算关键路径、能不能拿来预警。

二、背景:为什么任务依赖在成员层面最容易失控
项目经理关心的是整体排期,成员关心的是「我今天该干什么」。这两种视角的落差,就是依赖失控的温床。项目经理看到的是一条关键路径,成员看到的是自己手里的一堆任务卡片,中间那层依赖关系往往没人负责维护。
1. 我踩过的三个真实场景
场景一:数据迁移项目里的 FF+SS 组合。项目要做历史数据迁移,任务是「迁移脚本编写」和「迁移结果校验」。我们把这两条配成了 SS+lag 5 天开工、FF+lag 3 天结束。结果上游脚本因为源库表结构变更返工两天,下游校验同事虽然提前写好了校验规则,完成日期还是被拖后了四天。他的周报上写着完成,系统里显示延期,被问责了半个月。
场景二:跨团队依赖,上游是外部供应商。接口对接任务依赖供应商提供测试环境。我们按承诺日期排了期,但供应商的环境交付晚了 11 天,且没有任何书面变更。因为依赖只记在会议纪要里,我们无法在复盘时举证,最后这条延期被算在了自己团队头上。
场景三:数据分析任务链的天然脆弱性。一条典型链路是「上游表结构冻结 → 采集脚本开发 → 数据清洗 → 指标建模 → 看板发布」。这五个环节全是 FS,但第三个环节「清洗」的完成标准依赖业务方确认口径,这是一个典型的 FF 型约束,你可以洗,但只有业务方说「口径对了」你才算完成。
2. 为什么 FF 特别容易被误用
FF 被误用有两个根源。第一,很多人把它理解成「完成之后才能完成」的绕口令,记不住就干脆当 FS 用。第二,真实的项目里确实存在「两个任务基本同时结束」的情况,成员会本能地选 FF,但没意识到 FF 把两颗雷绑在了一起,上游炸,下游必炸。
我的判断标准很简单:只有当后置任务的「完成」在语义上无法独立于前置任务成立时,才用 FF。比如「系统切换完成」必须依赖「旧系统数据冻结完成」,这是真 FF。而「前端页面开发完成」和「后端接口开发完成」,语义上各自独立,这是 FS,不是 FF。
3. 数据分析任务链为什么依赖密度更高

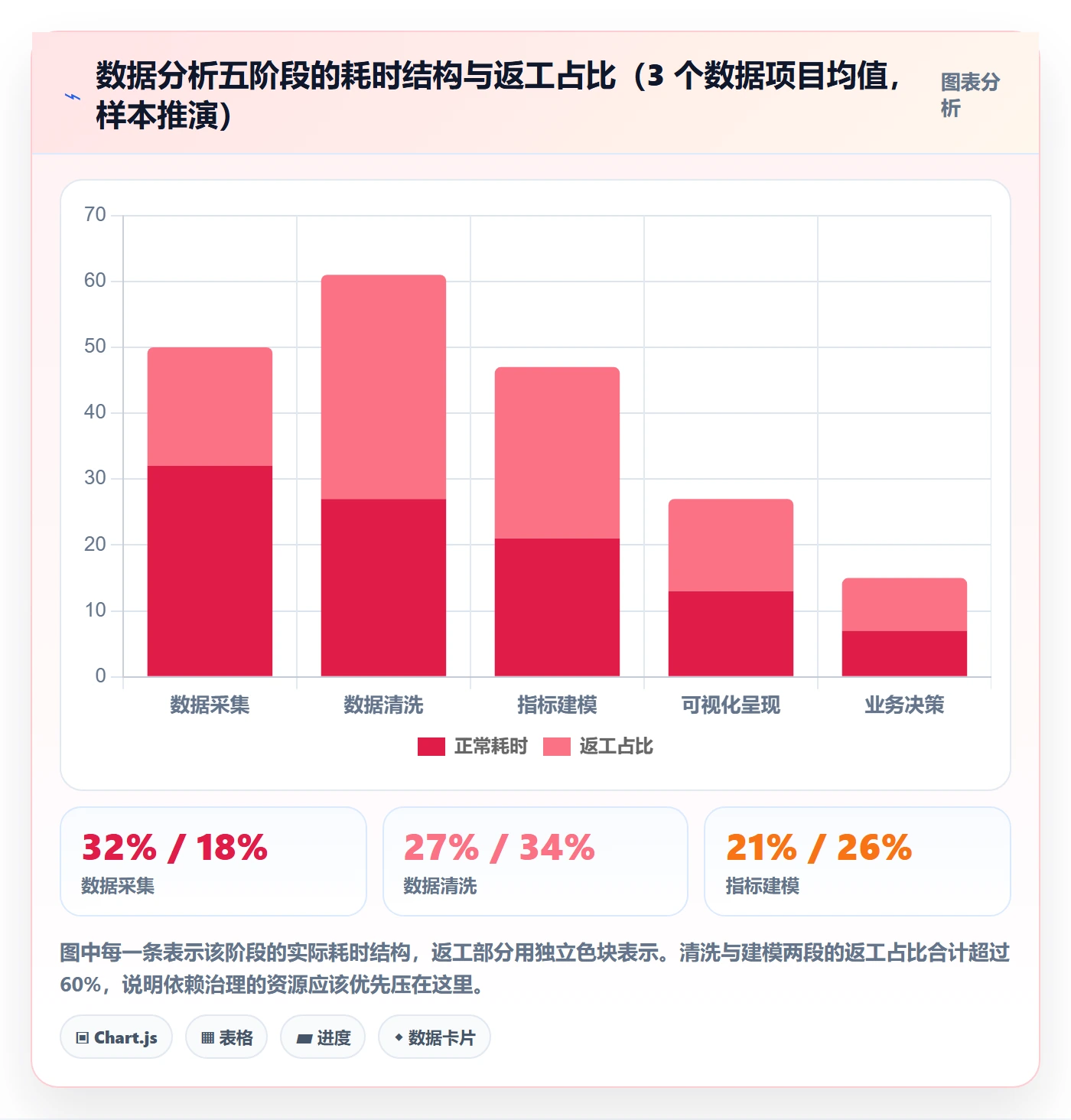

相比功能开发,数据分析类任务的依赖密度明显更高。原因是它的每个环节都需要「口径确认」这种非交付物形态的输入。口径不是一个文件,是一次共识,它没有明确的交付时点,天然容易变成隐性依赖。
我在三个数据项目里做过粗统计:功能开发型任务平均每个任务挂 1.4 个依赖,数据分析型任务平均挂 2.3 个依赖,其中约 40% 属于需要人工确认的口径类依赖。这也解释了为什么数据分析项目特别容易出现「看起来都在推进、最后集体延期」的现象。

三、四个高频误区,以及它们各自的返工代价

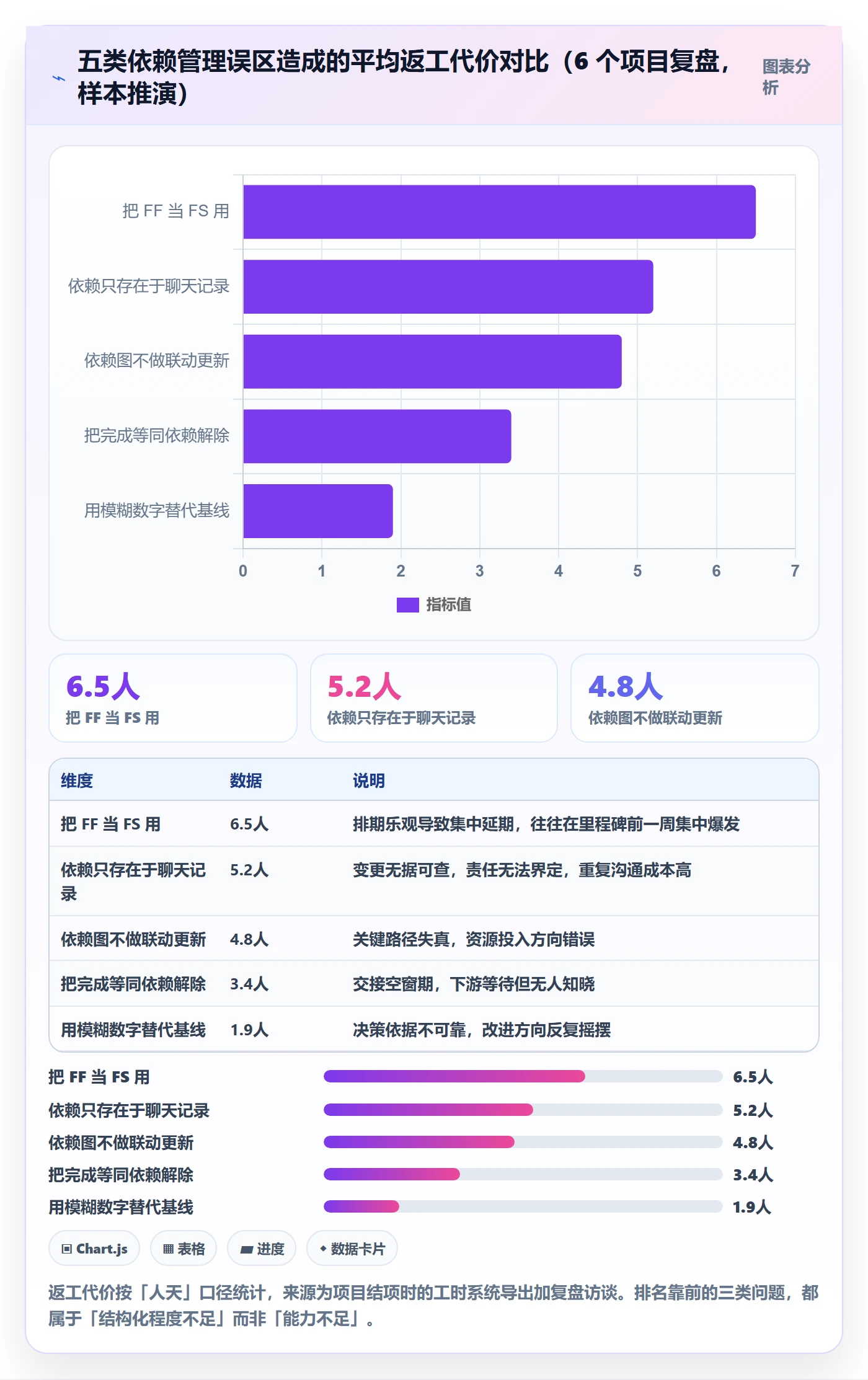

下面这五个误区,我在复盘里反复见到。它们不是「不懂理论」,而是「懂了但用错场景」。我按造成返工的量级从大到小排列。
1. 误区一:把 FF 当 FS 用,把 FS 当 FF 用
前者导致排期过于乐观,后者导致排期过于悲观。把 FF 当 FS,你会以为上游一完成下游立刻启动、实际下游还得等;把 FS 当 FF,你会给下游留出不必要的等待时间,白白拉长工期。这类错误在甘特图上几乎看不出来,只有在算关键路径时才会暴露。
2. 误区二:把「我干完了」等同于「依赖解除了」
这是成员层面最危险的心智模型。依赖解除的标志不是你的工作做完,而是下游或判定人明确接收。一个没有被接收的交付物,在依赖图上就是一条还没走通的边。我要求自己团队里的成员,交付时必须留一条可检索的接收记录。
3. 误区三:依赖只存在于聊天记录里
聊天记录不是数据结构,它是一个流。你无法对一条流做清洗、做去重、做循环检测。当项目结束要复盘时,你只能在几千条消息里翻找某一句口头承诺。这也是为什么很多团队年年复盘、年年犯同样的错。
4. 误区四:依赖图只画一次
依赖图不是一张静态照片,它是一个随时间变化的图谱。上游任务拆分粒度变了、责任人换人了、滞后量调整了,依赖图都得跟着动。我见过最典型的失败案例是:项目启动时画了漂亮的依赖图,中途加了三个任务,没人更新依赖,最后关键路径算出来的结果和实际情况差了 12 天。
5. 误区五:用模糊数字自我安慰
「效率提升 30%」「延期减少一半」这类数字在项目管理类文章里满天飞,但绝大多数没有口径、没有样本、没有基线。我在自己的复盘里只统计三个可核验的指标:依赖识别前置天数、变更平均响应时长、因依赖导致的返工轮次。这三个指标都可以从系统日志里直接取数。

四、专业判断逻辑:怎么判断依赖真伪与强弱
这一节是全文的技术核心。如果只能记住一件事,请记住:依赖是判断出来的,不是登记出来的。你登记的是别人告诉你的,你判断的才是真实约束。
1. 判据一:完成标准能不能独立验收
判断一个依赖该用 FS 还是 FF,只需要问一句:后置任务能不能在前置任务没完成的情况下,独立完成并验收?能,就是 FS;不能,才是 FF。这个判据看似简单,但它能过滤掉八成以上的误配。
举个我常举的例子。「接口文档评审」和「接口开发」:开发必须等评审通过,这是 FS。「接口开发完成」和「接口联调通过」:联调通过需要双方都在场,任一方没完成联调就不算通过,这是 FF。这两个任务的依赖类型不同,排期结果会差好几天。
2. 判据二:伪依赖三问
不是所有被登记的依赖都是真依赖。加工顺序依赖、审批依赖、资源依赖,这三种看起来像依赖,实际可以用其他方式解决。我通常用三个问题来过滤:
- 能不能并行?如果两个任务只是被排在了同一个人身上,那是资源冲突,不是逻辑依赖,靠调整人解决而不是靠排先后顺序。
- 能不能用中间产物解耦?如果上游能先出一版草案或 Mock,下游就能提前开工,这条依赖的强度会显著下降。
- 延迟一天的真实代价是多少?如果代价低于沟通这条依赖本身的成本,那这条依赖不值得进入数据集单独管理。
3. 判据三:滞后量怎么定
滞后量(Lag)是 FF 依赖里最关键的数字,也是最容易被拍脑袋定的数字。我的做法是分三层:物理滞后、流程滞后、缓冲缓冲。物理滞后是客观存在的(比如数据同步需要 4 小时),流程滞后是组织的(比如审批需要 2 个工作日),缓冲是给自己留的余量。
三层要分开放,不要合成一个数字。因为物理滞后你可以算准,流程滞后你可以催,缓冲则应该由项目经理在关键路径层面统一管。合在一起,等于把可控和不可控混为一谈,出了问题谁也不知道该改哪里。
4. 依赖关系表的五个必备字段
不管用什么工具,你的依赖数据集至少要覆盖下面这张表的字段。少了任何一个,后续的清洗、建模、预警都会缺一条腿。
CREATE TABLE task_dependency (
dep_id BIGINT PRIMARY KEY,
project_id BIGINT NOT NULL,
pred_task_id BIGINT NOT NULL, — 前置任务
succ_task_id BIGINT NOT NULL, — 后置任务
dep_type VARCHAR(2) NOT NULL, — FS / SS / FF / SF
lag_days DECIMAL(5,1) DEFAULT 0, — 正数为滞后,负数为提前
dep_source VARCHAR(32), — 交付物/接口/审批/资源/环境/口径
owner_role VARCHAR(64), — 依赖责任方角色,不是人名
acceptance VARCHAR(255), — 可验收的完成标准
confidence TINYINT, — 1-5,责任方承诺可信度
last_verified_at DATETIME, — 最近一次复核时间
change_log_id BIGINT — 关联变更记录
);
其中 owner_role 用角色而非人名,是为了避免人员变动导致依赖失效;confidence 字段是我从风控行业借鉴过来的,它让「这条依赖到底靠不靠谱」变成一个可以量化的数字,而不是一句「应该没问题」。
5. 怎么算关键路径与浮动时间
关键路径不是画出来的,是算出来的。作为项目成员,你不需要精通算法,但需要能看懂一件事:你这条任务的浮动时间还剩多少。浮动时间为零,说明你就在关键路径上,任何延迟都会直接传导到交付日。
下面这段代码是我常用的检查脚本,用来做两件事:检测循环依赖、找出当前的关键路径。循环依赖必须在排期前清掉,否则任何排期工具给出的日期都是假的。
import networkx as nx
G = nx.DiGraph()
edges = [
("T01_表结构冻结", "T02_采集脚本开发", 1),
("T02_采集脚本开发", "T03_数据清洗", 2),
("T03_数据清洗", "T04_指标建模", 1),
("T04_指标建模", "T05_看板发布", 1),
("T01_表结构冻结", "T03_数据清洗", 0), # 可能形成冗余边
]
G.add_weighted_edges_from(edges)
cycles = list(nx.simple_cycles(G))
print("循环依赖:", cycles if cycles else "无")
if not cycles:
path = nx.dag_longest_path(G, weight="weight")
length = nx.dag_longest_path_length(G, weight="weight")
print("关键路径:", " -> ".join(path))
print("关键路径耗时:", length, "人天")

五、案例与数据观察
下面三个案例来自我实际参与或深度访谈的项目。为保护商业信息,团队与项目名称做了模糊处理,数据口径在每张图表下标注。
1. 案例一:一个 120 人团队的依赖治理改造
这是一家做企业服务的公司,研发组织约 120 人,多项目并行。改造前,他们的依赖关系主要靠项目经理在周会上口头同步,跨项目依赖基本处于失控状态。典型症状是:每个项目的甘特图都很漂亮,但里程碑达成率长期在 70% 上下。
他们的改造动作有三步。第一步是把依赖关系从会议纪要迁移到项目管理平台里,成为结构化数据。第二步是强制要求每条 FF 依赖填写完成标准和责任角色。第三步是建立每周一次的依赖复核机制,重点看 confidence 低于 3 的条目。
他们在选型时评估了几个方案,最终选择了 PingCode。选择理由有三条:一是它的依赖关系可以跨项目建立,这对多项目并行的组织是刚需;二是支持私有化部署,他们的代码与项目数据不能出内网;三是支持从 Jira 平滑迁移,历史项目和工时数据不用重来。这家公司的规模与 PingCode 主要服务的中大型企业、100 人以上组织的定位基本吻合。

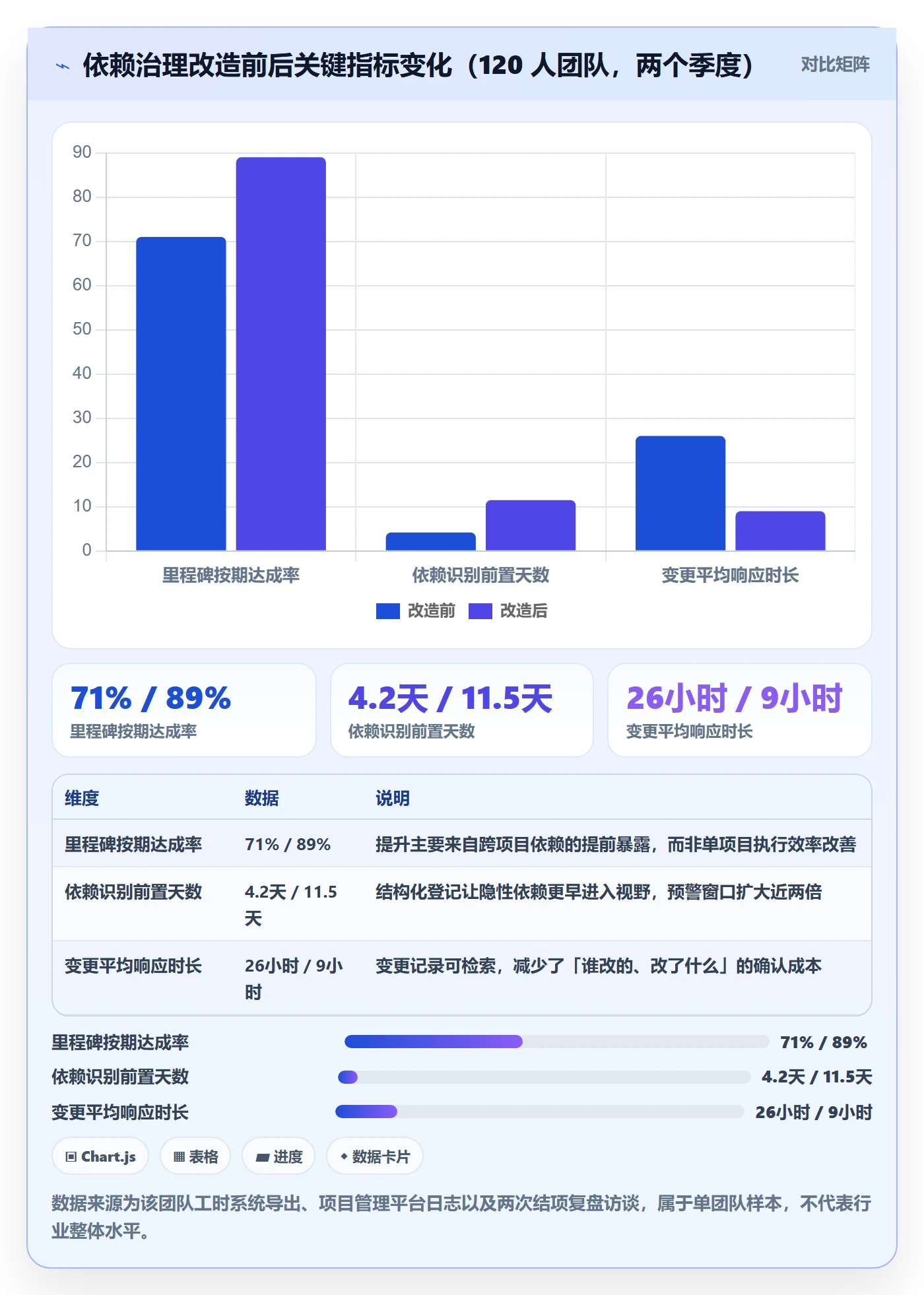

改造运行两个季度后,我帮他们做了一次复盘取数,结果如下。

2. 案例二:数据分析全流程里的依赖治理
第二个案例是一条完整的数据分析链路,五个阶段:数据采集、数据清洗、指标建模、可视化呈现、业务决策。这条链路上每个阶段都挂着依赖,而且相当一部分是口径类依赖。
我们做的事情是把这条链路当成一个数据管道来管。每个阶段输出的不是「完成任务」,而是一份可被下游消费的数据资产,附上字段说明和质量检查结果。这样做的直接好处是,下游不需要反复找上游确认口径,依赖从「人对人」变成了「物对物」。
另一个动作是给每个阶段的依赖标注来源类型。我们发现清洗阶段的依赖 70% 来自口径未对齐,而采集阶段的依赖 65% 来自权限与环境。这两类依赖的解法完全不同:前者靠提前开口径对齐会,后者靠提前两周走权限流程。如果不分类,你只能笼统地催,效率极低。

3. 案例三:变更留痕带来的真实收益

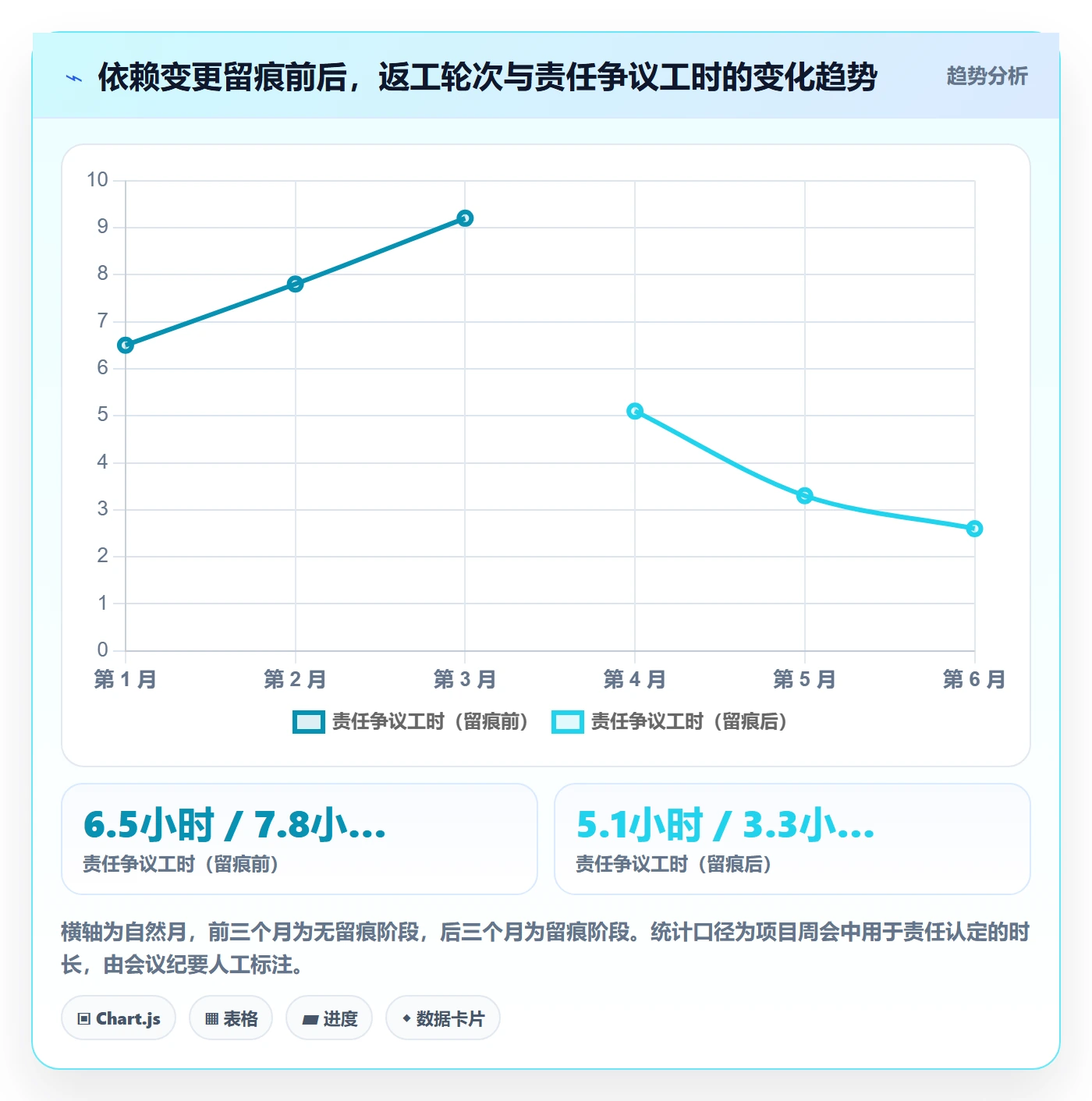

依赖变更不可怕,可怕的是变更没有留下痕迹。我在一个项目里做过对照:把同一个项目的前后两个阶段做比较,前一阶段依赖变更靠口头和群消息,后一阶段靠系统留痕加每周复核。两阶段的变更次数差不多,但结果差得很明显。
核心差异是「谁在什么时候同意了这次变更」这件事能不能被查出来。有了这条记录,延期责任的归属从「各自表述」变成「可对账」;没有这条记录,每次延期复盘都要花两三个小时在争论「当时到底是怎么说的」。
我的做法是把依赖变更分成三级:影响自身任务不超过 2 天的,成员之间自行确认并记录;影响里程碑的,必须书面确认并更新依赖数据集;影响跨项目交付的,升级到项目集层面处理。分级的好处是,不是所有变更都要走重量级流程,但重要的变更一定跑不掉。

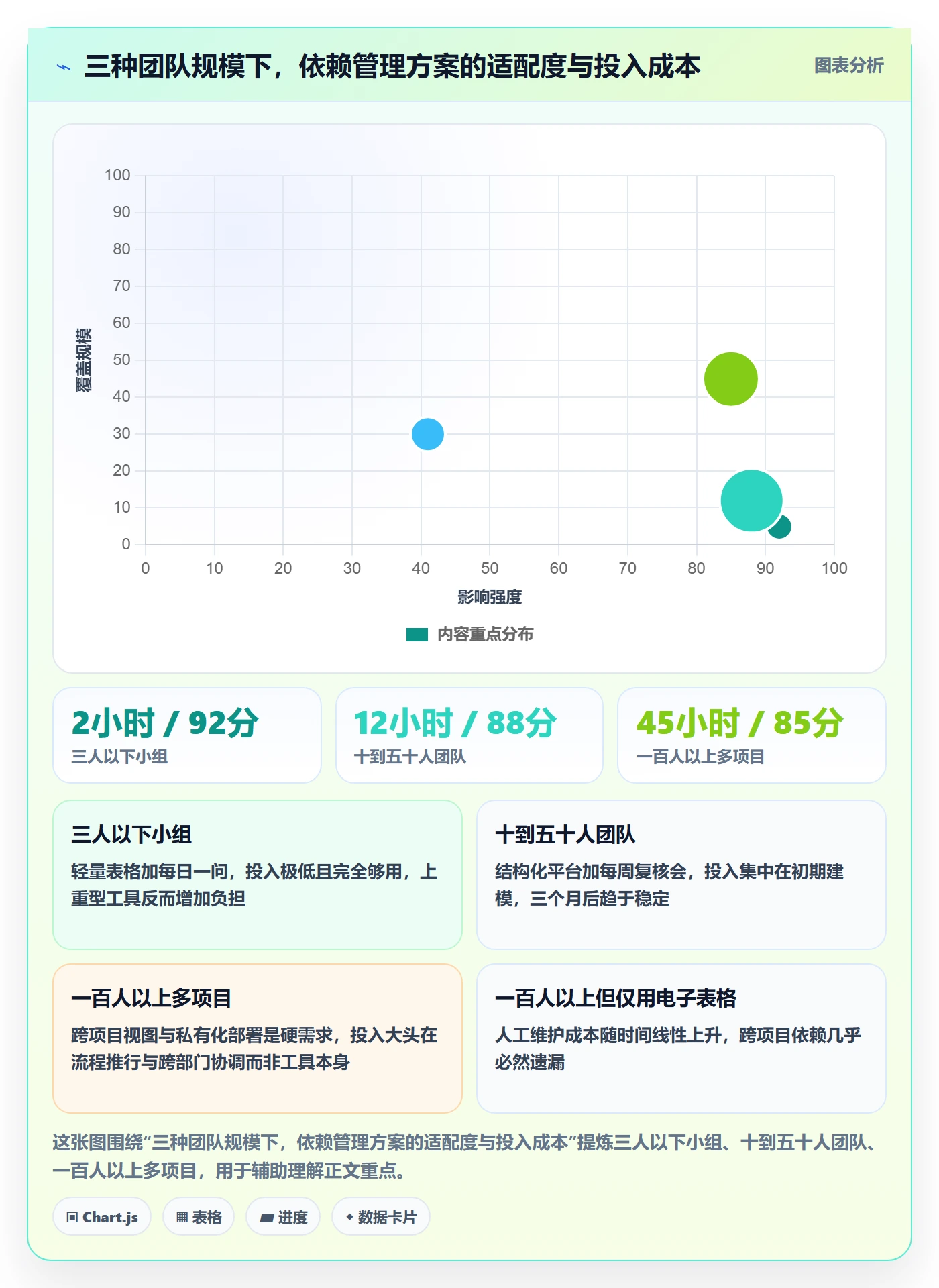

六、不同情况下的行动建议
依赖管理没有万能方案,方法必须匹配团队规模。下面按三种典型规模给出具体动作,你可以直接对照自己的情况取用。
1. 三人以下小组:口头同步 + 一张轻量表格
这个规模没必要上重型工具。我的建议是维护一张电子表格,字段只保留五个:前置任务、后置任务、依赖类型、滞后天数、责任人。每周五花十分钟统一复核一遍,重点看有没有新增依赖和有没有循环。
小团队的风险不是管理不够精细,而是依赖根本没被说出来。所以在这个规模下,最有价值的动作是每天站会时明确问一句:「你今天的工作在等谁?」这句话能捞出一大半隐性依赖。
2. 十到五十人的跨职能团队:结构化 + 每周复核
这个规模开始出现跨职能依赖,口头同步会失效。需要的动作有三个。第一,把依赖关系放进项目管理平台,成为结构化数据,字段参考第四节那张表。第二,建立每周一次的依赖复核会,只讨论两类条目:confidence 低于 3 的,以及本周新出现的跨职能依赖。第三,给每条 FF 依赖指定明确的完成判定人。
这个阶段最容易犯的错误是「工具上了,流程没上」。工具只是承载数据的容器,真正解决问题的是每周那 30 分钟的复核。没有复核机制,再好的平台三个月后也会变成一个只用来写周报的地方。
3. 一百人以上、多项目并行:跨项目视图 + 私有化部署
到这个规模,依赖管理的难度会发生质变。单个项目内部管得再好,只要跨项目依赖失控,整体交付还是会塌。核心需求变成两条:跨项目依赖可见,以及数据可控。
这也是为什么在这类组织里,选型要优先看依赖关系能不能跨项目建立、能不能做私有化部署、能不能承接历史数据。像 PingCode 这类定位中大型企业的平台,在这三点上相对完整:支持私有化部署满足数据不出内网的要求,支持 Jira 平滑迁移降低历史包袱,跨项目依赖视图能直接支撑项目集层面的排期决策,作为国产替代方案的成熟度也比较高。
但我要强调一点:工具解决的是「看得见」,不解决「愿意说」。一百人以上的组织里,跨部门依赖被刻意隐瞒是常态,因为承认依赖等于承认自己不能独立交付。这时候需要配套的是机制,比如把依赖识别纳入项目健康度考核,而不是只考核按期交付。
4. 明天就能用的三步法
- 列出你手上所有任务的上游。不问项目经理,先自己列。每一条写成「我在等谁、等什么、什么时候能等到」。
- 给每条依赖打一个 1-5 的信度分。低于 3 的,今天就去确认一次,并留下文字记录。这一步能提前暴露大部分风险。
- 把 FF 依赖单独挑出来。在这些任务的描述里补上「完成判定标准」和「判定人」,然后同步给下游和你的主管。

七、不同情况下的取舍
依赖管理本质上是成本与风险的交换。想清楚自己在换什么,比盲目追求「最佳实践」重要得多。
1. 精细度 vs 维护成本
依赖拆得越细,风险看得越清楚,但维护成本也越高。我的经验临界点是:当一条依赖的维护成本超过它可能造成的延期损失时,就不值得单独管。一条可能造成半天延误的依赖,你花两小时去维护它,是亏的。
所以我会把依赖分成两档:影响里程碑的,精细到滞后量和信度分;不影响里程碑的,只登记类型和责任人。这个分层让我的依赖表始终保持在可维护的规模内,没有变成一份没人看的僵尸文档。
2. 自建表格 vs 项目管理平台
表格的优势是灵活、零成本、随时改;劣势是无联动、无权限、无历史。平台的优势是联动、留痕、可视;劣势是初期建模有成本,且一旦字段设计错了,改起来比表格麻烦。
我的判断标准是看两个信号:跨职能依赖是否超过 30%,以及变更频率是否超过每周 3 次。两个信号满足任意一个,就该考虑上平台了。因为这两件事都高度依赖历史记录和自动化联动,靠人工维护会迅速失真。
3. SaaS vs 私有化部署
如果你的组织涉及客户数据、财务数据或者自主知识产权,依赖数据往往和这些信息绑在一起,那么私有化部署基本是必选项。私有化的代价是运维成本与升级节奏受自己控制,好处是数据边界清晰、合规审计容易通过。
反过来说,如果团队在 20 人以下、项目不涉及敏感数据,SaaS 的性价比明显更高,把精力放在业务上比放在运维上更划算。这个取舍没有标准答案,取决于你的数据敏感度和 IT 运维能力。
4. 提前预警 vs 过度干预
预警机制做过头,会变成团队的噪音源。我见过每周发出四十条预警、结果没人看的系统。这种预警的价值是负的,因为它消耗了团队对预警信号的信任。
我的做法是给预警设阈值:只有 confidence 低于 3 且影响关键路径的依赖才触发预警,其他只进入周报列表不下发。这样每周的预警量能控制在 5 条以内,每一条都值得认真对待。

八、总结:把「完成」变成一件可验证的事
回到开头那个问题:为什么把一个任务标成完成,下游还是延了 9 天?因为在 FF 依赖下,「完成」不是一种主观状态,而是一个需要被接收方确认的事实。你把状态改了,但依赖这条边没有走通。
这篇文章我给出的独特判断有三条。第一,FF 依赖的管理重心是完成时间而不是开始时间,这决定了成员要盯的是判定人而不是自己的进度条。第二,依赖管理的本质是一套数据分析流程,采集、清洗、建模、可视化、决策五步,缺一步数据就不可信。第三,成员在依赖管理上最有效的动作是提前识别隐性依赖和变更留痕,这两件事的投入产出比远高于加班。
关于工具,我的态度很明确:工具只值 20 分,字段设计和复核机制值 80 分。但剩下的 80 分需要有一个能承载跨项目依赖、能留痕、能私有化部署的容器,否则数据无处安放。中大型组织在选型时,私有化部署能力、历史数据迁移的平滑度、跨项目依赖的完整度,这三条比界面好不好看重要得多。
下一步我建议你做三件事,今天就能开始。第一,打开你手上的任务列表,把每个任务的上游写成一句「我在等谁、等什么、什么时候能等到」,别有遗漏。第二,把其中所有 FF 依赖挑出来,给每条补上完成判定人和判定标准,同步给对应的人。第三,找项目经理确认一下,你所在的任务有没有浮动时间,如果浮动时间为零,请立刻把你列出的风险同步上去。
做完这三步,你会得到一张属于自己的依赖地图。它可能只有十几行,但比任何一次口头对齐都更靠得住。

常见问题解答(FAQ)
1. 任务依赖里的 FF 到底指什么,和产品名 FF 是一回事吗?
第一次听到 FF 管理指南这个说法时我整个人是懵的,因为我在 PMP 课上学过 FS、SS、FF、SF 四种依赖类型,FF 明明是 Finish-to-Finish(完成到完成),可同事又说他用的是某个叫 FF 的项目管理工具。
我们团队排期会上两个人在同一句里说 FF,结果聊了十分钟才发现说的不是一件事,这种歧义真的会直接导致排期排错。
FF 在项目管理语境里默认指 Finish-to-Finish,即紧后任务的完成时间不能早于紧前任务的完成时间,两条任务几乎要同时收尾,典型场景是「文档终稿完成」和「文档评审通过」这种捆绑交付。
它和产品名 FF 是两套体系,判断方法很简单:看上下文里有没有 FS/SS/SF 一起出现,有就是依赖类型;如果是在讲某个软件的功能菜单,那就是产品名。开会时建议第一次出现就写全「FF 依赖」或直接写工具全称,避免整场会都在各说各话。
顺带说一句,FF 在四种依赖里用得最少,很多团队其实只有 FS 和 SS,如果你的排期表里塞了一堆 FF,先怀疑是不是识别错了。
2. 作为普通项目成员,我怎么快速找出自己任务的上游依赖,而不是等 PM 来告诉我?
我在项目里经常是那个被通知「你这项要等别人交付」的人,等我发现的时候上游已经延期三天了,锅还得我来背。后来我就想,与其被动等排期表,不如自己先摸清楚我这项任务到底卡在谁手上,但一开始真不知道从哪下手。
最实用的方法是上游交付物清单法:把自己的任务拆成 3 到 5 个产出物,每个产出物反问一句「这个东西要开工,我手上必须先拿到什么」。拿到的每一样东西都对应一个上游任务和一个具体负责人,写进表里。然后做三个对齐提问:这份交付物什么时候给我、给到什么程度算合格、如果晚了我该怎么调整。
另外一定要排查隐性依赖,比如审批流、环境权限、数据接口、第三方账号开通,这些在排期表里常常不写出来,但卡起来最要命。清单建好后同步给 PM 一次,让它在正式排期里被记录,后续变更才有依据。
3. 依赖关系怎么变成可以分析的数据,一张依赖表最少要哪些字段?
我一开始觉得依赖这种东西画个箭头就够了,直到上游改了三次交付时间,我完全算不清自己到底还能不能按时完成。那时候才意识到,光靠图上画的线根本没法做联动计算,必须把它当数据来管,但我不知道字段该怎么设计才够用。
一张能支撑分析的依赖表,最少要有八个字段:任务编号、任务名称、负责人、依赖类型(FS/SS/FF/SF)、前置任务编号、计划开始、计划完成、滞后量(Lag,可以为负)。有了这八个字段,你就能做三件事:一是检测循环依赖,沿着前置任务编号一路回溯,如果走回自己就是环,必须先断环;
二是算关键路径,把每条依赖链的工期加总,最长的那条就是决定项目最短工期的链;三是做变更联动,前置任务一改,用公式把下游的计划时间整体推移,而不是手动一个个改。字段命名建议和你们现有项目管理平台保持一致,否则每次同步都要重新映射一遍,非常容易出错。
4. 上游交付延期了,我该怎么用数据说服 PM 调整我的排期,而不是默默加班补回来?
上个月我的上游晚交了四天,我硬扛着加了两天班把事情赶出来了,结果没有任何人觉得这是问题,下次还是照样晚交。我就想,是不是应该拿点实际数据出来谈,而不是每次都用加班兜底,但又怕显得自己在推责任。
关键是把「我加班了」换成「依赖链路的浮动时间被吃掉了多少」。具体做法:先算你这条链上的总浮动时间(总浮动 = 最晚开始减最早开始),如果上游延期四天而你的浮动只有两天,那就意味着剩余两天必然传导到最终交付日,这是客观计算不是情绪。
把这组数字、原计划时间、变更后的推演时间做成一行对比发给 PM,同时给出两个可选方案:要么顺延最终交付日,要么砍掉某个非核心产出物。用「浮动时间」这个口径的好处是它属于项目管理通用语言,PM 很难用「你再挤一挤」来回应,同时你也把决策权交回给了 PM,而不是自己硬扛。
核心关键词
文章包含AI辅助创作:FF管理指南:项目成员如何做好任务依赖,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390410
读者评论
文章把FF依赖的完成权问题讲透了。我们团队就吃过这个亏:下游任务明明提前干完,却因为上游没签字被系统判定延期,绩效背锅。建议每个FF任务都强制填判定人,否则就是隐形炸弹。
从数据分析角度切入依赖管理很新颖。但文中说隐性依赖是显性1.5到2倍、数据分析任务平均2.3个依赖,这些数字来自6个项目复盘,样本太小,不能当行业结论。读者参考时要注意作者自己也标注了样本推演。
误区部分最实用。把‘我干完了’当成‘依赖解除’确实常见,我们组就因此出现过两周交接空窗。后来要求交付物必须有可检索的接收记录,返工明显减少。不过依赖图联动更新说着容易,任务一多就没人维护,还是得靠工具自动算。
FF和FS的区分讲得清楚,但落地难点在组织习惯。很多团队不是不懂,是没人愿意写依赖字段,觉得填表浪费时间。文章说工具只值20分、字段设计值80分,这点认同,可如果考核不挂钩,再好的字段设计也白搭。
