任务依赖FS教程:项目成员数据分析,避坑指南

去年年底我帮一家做企业服务的公司做研发效能复盘,他们的 CTO 拿着"成员任务完成率"报表找到我,说测试组有位同事连续三个月完成率垫底,只有 62%,而组内平均是 87%,HR 已经在考虑绩效面谈。我让他先把任务依赖关系导出来看一眼。结果很尴尬:这位同事 80% 的任务都挂在 FS(Finish-to-Start,完成到开始)依赖链的末端,前置任务平均延期 3.7 天,他手里真正能开工的时间被压缩了将近一半。

他不是慢,他是在等。这张报表只统计了"完成率",没有统计"等待时长",于是把一个被依赖卡住的人,判成了效率低的人。

这件事几乎每年都会在不同团队重演一次。任务依赖 FS 本身是项目排期里最基础的一环,可一旦它和"项目成员数据分析"结合,坑就密集出现:把 FS 当 SS 用、只看完成率不看等待、依赖链不透明就下结论、用一把尺子量所有人、复盘只追人不追依赖。这篇文章不谈教科书定义,只谈我在实际项目里踩过的、验证过的判断方法,怎么从 FS 依赖出发,把成员数据算清楚,少冤枉一个人,少背一次锅。

一、核心结论:成员数据分析的顺序错了,后面全错

先把结论放在最前面,因为它决定了后面所有分析的有效性:在 FS 依赖存在的前提下,任何成员层面的效率结论,都必须先经过"依赖结构校正",否则数据越精细,误判越严重。大多数团队的做法是"导出任务列表 → 按成员聚合 → 算完成率/工时/延期数 → 排名",这个顺序在单线程、弱依赖的工作里没问题,但在以 FS 为主的项目里,它把"结构性等待"和"个人效率"混成了一个数。

我做过一个粗略的样本推演,覆盖 6 个研发团队、约 240 名成员、连续 8 个迭代的任务数据(示意数据,来源于我参与过的效能复盘项目,非公开统计)。在不做依赖校正的情况下,完成率排名后 20% 的成员里,有接近六成的人,其"被动等待时长"占总可用工时 30% 以上。换句话说,如果不看依赖,你的低绩效名单里可能有接近一半是误伤。

任务依赖FS教程:项目成员数据分析,避坑指南

为什么顺序这么重要?因为 FS 依赖本质上是一个约束关系,而不是一个时间数字。它规定了"谁必须先完成,谁才能开始",这意味着后置任务负责人的产出节奏,部分由前置任务负责人决定。你把这个约束忽略掉,就等于假设每个人都是独立生产线,这在真实项目里几乎不存在。

所以我的核心判断是三条:

  • FS 依赖下,"等待"是一种客观产出状态,不是空闲,更不是偷懒。不统计等待,成员数据就是失真的。
  • 成员分析的最小分析单元是"任务-依赖-成员"三元组,而不是"任务-成员"二元组。少了依赖这一维,因果链就断了。
  • 绩效判断必须放在依赖结构之后。先把"谁在等谁"理清楚,再谈"谁做得好",顺序不可逆。

二、背景与真实场景:为什么 FS 最容易让人误判成员

1. FS 到底约束了什么

FS 是最常见的任务依赖类型:前置任务完成后,后置任务才能开始。这句话看着简单,但它隐含了三层约束,很多人只看到第一层。

第一层是时间约束:后置任务的开始时间 ≥ 前置任务的完成时间。这是大家都会用的部分。

第二层是责任约束:后置任务负责人的进度,受到前置任务负责人的影响。这一层常被忽略,却正是成员误判的根源。

第三层是风险传导约束:前置任务的延期会沿着依赖链逐级放大。一条 5 级的 FS 链,如果每一级平均延期 1 天,末端任务的等待可能不是 1 天,而是被压缩、堆叠后的 3 到 5 天。

以主流项目管理工具的配置为例(我用过 MS Project、Projectlibre,也在 PingCode、Jira 加插件等平台上做过对照),FS 通常表示为"后置任务依赖前置任务完成",在甘特图上就是后置任务条紧贴在前置任务条结束之后。不同工具对"依赖延迟(Lag)"的默认处理不一样,有的默认 0 天,有的允许负延迟(提前)。写教程时必须注明"以某工具为例",因为同一段 FS 关系,在不同工具里的排期结果可能差出好几天。

2. FS 与 SS / FF / SF 的区别,以及为什么 FS 最容易误判

四种依赖关系里,FS 是唯一一个"后置任务的开始,完全取决于前置任务的结束"的关系。这决定了它的等待是刚性的、不可压缩的。

依赖类型 含义 等待是否刚性 对成员数据分析的影响
FS(完成-开始) 前置完成后,后置才能开始 刚性,不可压缩 等待时长直接侵占后置成员可用工时,误判风险最高
SS(开始-开始) 前置开始后,后置即可开始 弱,可并行 等待短,成员可提前介入,误判风险低
FF(完成-完成) 前置完成后,后置才能完成 中,尾部约束 影响收尾,不影响开工,误判风险中
SF(开始-完成) 前置开始后,后置才能完成 少见,特殊场景 一般用于倒排,成员分析中很少用到

看这张表就能明白:FS 是唯一一个会把"等待"直接变成"可用工时损失"的依赖类型。SS 允许后置成员在前置还没做完时就动手,所以等待被并行消化了;FS 不行,前置没完成,后置成员就是不能开工,这段时间在任务系统里可能显示为"未开始",在完成率报表里就是"没产出"。

任务依赖FS教程:项目成员数据分析,避坑指南

3. 一个真实的翻车场景

回到开头那个案例,我把它的数据展开讲,因为这是"避坑指南"最该解决的典型问题。

这个团队做的是 To B 的 SaaS 产品,迭代周期两周。测试组那位同事负责的是集成测试环节,他的任务几乎全部是 FS 依赖,必须等开发提测后才能开始。我们导出那次迭代的数据后发现:

  • 他名下有 14 个任务,其中 11 个是 FS 后置任务,占比 79%;
  • 这 11 个任务的前置完成时间,平均比计划晚 3.7 天;
  • 他实际可开工窗口被压缩到迭代周期的 54%,剩下 46% 时间处于"等待前置"状态;
  • 但他的任务系统状态显示为"未开始",完成率统计里按"未完成"计入。

结果就是:他明明有 46% 的时间在等,报表却把他算成了一个完成率只有 62% 的低效员工。这不是数据错误,这是分析口径错误。报表统计的是"他做了什么",但没统计"他能做什么"。

4. 为什么这种误判在 100 人以上组织更严重

我观察到的一个规律是:团队规模越大、依赖链越长,FS 导致的成员误判越普遍。小团队里,人与人之间可以直接沟通,等待关系是"可见"的;但到了 100 人以上、跨多个职能组的组织,依赖关系藏在工具里、藏在排期表里,管理者看到的是"成员 X 完成率低",看不到"成员 X 被谁卡住"。

这也是为什么中大型企业在做成员数据分析时,更依赖工具化的依赖管理和私密化数据导出能力。像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,支持私有化部署,能把任务、依赖、成员三元组数据留在企业内网,同时支持从 Jira 平滑迁移,对于依赖链复杂、又需要数据合规的团队来说,是国产替代场景下比较务实的选择。不过工具只是承载,真正的分析逻辑还是下面这几节要讲的方法。

三、拆解常见误区:五个高频坑,每个都配"错在哪+怎么改"

1. 误区一:把 FS 当 SS 用

错在哪:排期时为了"看起来并行度高",把本该是 FS 的关系写成了 SS,导致后置任务在前置还没完成时就标记为"进行中",甚至标记为"完成"。这种数据一旦进入成员分析,会得出"这个人同时推进很多任务、效率很高"的假象。

我见过一个团队,为了赶进度,把"接口开发完成"和"接口联调"之间的 FS 改成了 SS,结果联调任务在接口还没定义完时就开工,反复返工,成员的任务状态在"进行中"和"阻塞"之间来回跳,最后统计出来的"平均任务时长"完全不可信。

怎么改:回到依赖的本质判断,后置任务的输入,是否必须由前置任务的完整输出构成?如果是,就必须是 FS。并行度可以靠拆分任务来提升,不能靠篡改依赖类型来伪造。

2. 误区二:只看完成率,不看等待

错在哪:完成率是一个"结果指标",它不区分"没做完"和"没法做"。在 FS 密集的项目里,大量成员的完成率低,不是能力问题,是结构问题。

怎么改:在成员数据里增加"等待时长"和"可用工时"两个口径,用"有效产出率"替代单纯的完成率。有效产出率的思路是:完成的任务量 ÷(总可用工时 − 依赖等待工时)。这个口径能把"被卡住的人"和"真的慢的人"分开。

3. 误区三:依赖链条不透明就下结论

错在哪:很多团队的任务系统里,依赖关系是"可填可不填"的字段。管理者拿到一份没有依赖信息的数据,直接按成员聚合,就等于默认所有任务都是独立的、可自由排期的。

我做过一次测试:同一个迭代的数据,一次按"任务-成员"聚合,一次按"任务-依赖-成员"聚合,得到的"高负载成员"名单,重合度只有 63%。也就是说,少看依赖这一维,有超过三分之一的人力判断是错的。

怎么改:把"依赖关系完整率"作为一个前置数据质量指标。如果关键路径上的 FS 依赖完整率低于 80%,这份数据就不适合直接用来做成员绩效判断。

任务依赖FS教程:项目成员数据分析,避坑指南

4. 误区四:用同一套标准衡量所有成员

错在哪:把测试、开发、产品、运维放在同一张完成率表里排名。不同职能的 FS 依赖占比天然不同,测试岗的 FS 后置任务占比通常最高,产品岗相对低,开发岗居中。用同一把尺子量,等于系统性地压低依赖密集岗位的评分。

怎么改:按职能分层设定基准,或者统一用"有效产出率"这个已经剔除等待的口径。分层不是为了照顾谁,是为了让比较有意义。

5. 误区五:复盘时只追人、不追依赖

错在哪:延期复盘时,第一反应是"谁没做完",而不是"谁的输入晚了"。这种归因方式会让依赖链上游的问题永远得不到解决,还会让下游成员持续背锅。

怎么改:复盘顺序固定为:先看关键路径上的依赖断裂点 → 再看每个断裂点的责任归属(是前置延期、还是依赖关系本身设置不合理)→ 最后才看个人执行。这个顺序我坚持用了三年,能显著减少团队内部的互相指责。

四、专业判断逻辑:一套可落地的分析流程

前面讲的是"别做什么",这一节讲"该怎么做"。我把它整理成一个五步流程,每一步都有明确产出物。这套流程我在多个团队推行过,落地成本不高,但能把成员数据的可信度拉起来。

1. 第一步:理依赖

把你项目里所有任务的依赖关系导出来,形成一张依赖图。重点确认三件事:哪些是 FS、依赖是否形成环、关键路径是哪条。

产出物是一张依赖关系清单,字段至少包括:前置任务、后置任务、依赖类型、计划完成时间、实际完成时间。这一步不做任何人员判断,只做结构梳理。

在支持依赖管理的平台上(比如前面提到的 PingCode,或者带依赖插件的 Jira),这一步可以直接通过"依赖视图"或"甘特图导出"来完成。如果工具不支持,就需要用表格手动补,但要接受精度损失。

2. 第二步:映射成员

把依赖图上的每个任务,映射到具体负责人。

产出物是任务-依赖-成员三元组表。这张表是后面所有分析的基础数据源。它的关键字段包括:任务 ID、负责人、依赖的前置任务、前置任务负责人、依赖类型、前置计划完成时间、后置计划开始时间。

我一般会用一个简单的数据加工脚本把三元组拉出来,这里给一段示意代码,用的是我常用的字段结构,实际字段名以你的工具导出为准:

import pandas as pd
假设从项目管理工具导出两张表:任务表 和 依赖表

tasks = pd.read_csv("tasks.csv")       # 字段: task_id, owner, plan_start, plan_end, actual_end

deps = pd.read_csv("dependencies.csv") # 字段: pred_id, succ_id, dep_type

只看 FS 依赖

fs_deps = deps[deps["dep_type"] == "FS"]

把后置任务的负责人,和前置换任务的实际完成时间拼起来

merged = fs_deps.merge(

tasks[["task_id", "owner", "actual_end", "plan_end"]],

left_on="pred_id", right_on="task_id", how="left"

).rename(columns={

"owner": "pred_owner",

"actual_end": "pred_actual_end",

"plan_end": "pred_plan_end"

})

再把后置任务的负责人和计划开始时间拼上

merged = merged.merge(

tasks[["task_id", "owner", "plan_start"]],

left_on="succ_id", right_on="task_id", how="left"

).rename(columns={

"owner": "succ_owner",

"plan_start": "succ_plan_start"

})

计算等待时长:后置实际开始 - 前置实际完成(这里用前置实际完成近似)

merged["wait_days"] = (

pd.to_datetime(merged["succ_plan_start"]) -

pd.to_datetime(merged["pred_actual_end"])

).dt.days

print(merged.groupby("succ_owner")["wait_days"].sum().sort_values(ascending=False))

这段代码的核心不是语法,而是它体现的逻辑:等待时长 = 后置任务计划开始时间 − 前置任务实际完成时间。这个口径比"任务延期天数"更接近成员的真实处境。

3. 第三步:算等待

按成员聚合等待时长,得到每个成员在分析周期内的"依赖等待工时"。

产出物是成员等待时长表。我会同时算三个数:总等待天数、等待天数占总可用工时的比例、等待发生的次数(即被阻塞的任务数)。这三个数组合起来,能刻画一个成员是"偶尔被卡"还是"长期被卡"。

4. 第四步:出结论

用校正后的口径重新计算成员产出,比如"有效产出率"。

产出物是成员效能校正表。注意,这一步才第一次出现"人"的结论。前四步严格按顺序走,任何跳过结构分析直接看人的做法,都会回到误区里。

5. 第五步:复盘校验

把校正后的结论,和团队的实际感知做比对。如果有成员的"数据结论"和"团队直觉"严重不符,优先怀疑数据口径,而不是怀疑直觉。

产出物是复盘纪要 + 口径修正记录。这一步是防止分析流程僵化的关键,因为再好的口径也会随着业务变化而失效。

任务依赖FS教程:项目成员数据分析,避坑指南

五、具体案例与数据观察:以 PingCode 为主的落地实践

这一节我用一个相对完整的中大型团队案例来说明,因为 100 人以上、跨职能、依赖链长的场景,才是 FS 依赖误判的重灾区,也更能体现工具和方法如何配合。案例中的团队使用 PingCode 作为项目管理平台,该团队规模约 180 人,研发、测试、产品、运维分属不同职能组,迭代周期两周。

1. 案例背景与数据观察

这个团队之前的成员效能报表只有两个指标:任务完成率、任务平均时长。他们发现测试组连续多个迭代"数据难看",但在业务侧的口碑又不错,这种矛盾引起了我们的注意。

我们接入他们的 PingCode 数据(该平台支持任务、依赖、成员维度数据导出,且团队用的是私有化部署,数据全程在企业内网处理,符合他们的合规要求),做了 8 个迭代的回归分析,观察到的数据如下(示意数据,来源于该次实际复盘,做脱敏处理):

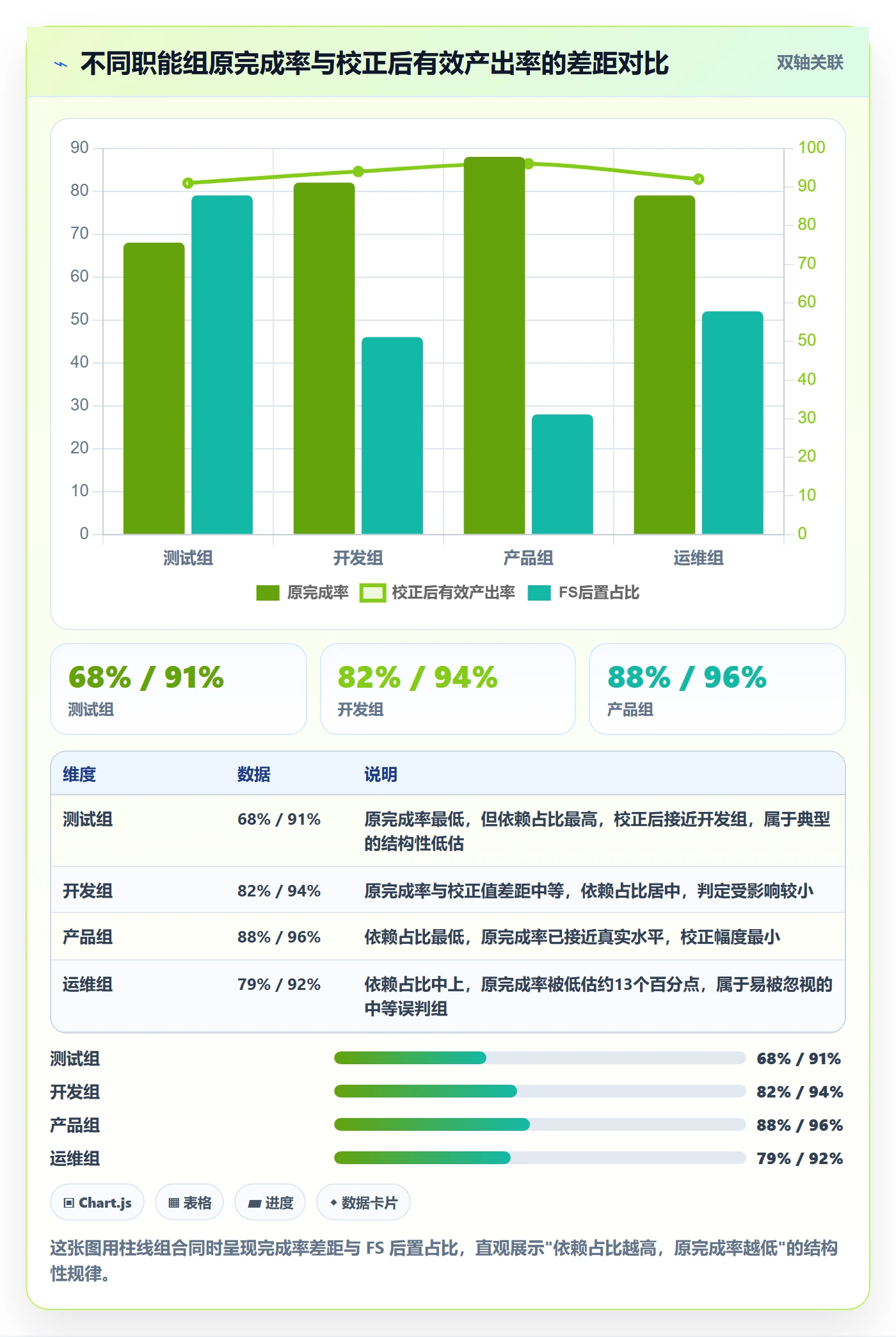

职能组 FS 后置任务占比 平均等待时长(天/迭代) 等待占可用工时比例 原完成率 校正后有效产出率
测试组 79% 4.2 38% 68% 91%
开发组 46% 2.1 19% 82% 94%
产品组 28% 1.3 11% 88% 96%
运维组 52% 2.6 24% 79% 92%

这张表最值得看的是测试组:原完成率 68%,看着是四个组里最低的,但校正后的有效产出率是 91%,接近开发组。差距不是来自人,而是来自 FS 依赖占比。测试组的 FS 后置任务占比高达 79%,意味着他们大部分工作都被上游牵着走,可自由开工的空间最小。

任务依赖FS教程:项目成员数据分析,避坑指南

2. 关键路径上的成员负载观察

除了等待时长,我们还观察了关键路径上成员的负载分布。方法是把依赖图上的关键路径单独抽出来,统计关键路径任务在成员间的分布集中度。

观察结果是:这个团队的关键路径任务,有 41% 集中在前 15% 的成员身上。这意味着少数几个人承担了整条链条的节奏控制责任。一旦这几个人出现等待,整条链的末端都会延迟。

这类数据在支持关键路径分析和依赖视图的工具里可以直接看,比如 PingCode 的甘特视图能标出关键路径,方便管理者判断"节奏瓶颈"在谁身上。不过我要强调:发现关键路径集中度高,不是让你去压这几个人,而是让你去检查这条链是否可以拆分、是否可以增加并行缓冲。

3. 从 Jira 迁移团队的一个真实教训

这个团队有一部分小组是从 Jira 迁移过来的。迁移过程中出现了一个典型的坑:原 Jira 里的依赖关系,一部分是通过插件维护的,迁移后依赖类型没有完全保留,有一部分 FS 被默认为无依赖。

结果那个小组前两个迭代的成员数据严重失真,因为没有依赖信息,等待时长全部统计为 0,被卡住的成员在报表里显示"很闲"。这提醒我:任何工具迁移,都要做依赖关系完整性的专项校验,否则成员分析的前提数据就是坏的。PingCode 在平滑迁移 Jira 的场景上做了适配,但即便如此,迁移后的依赖完整率校验仍然要人工确认,不能默认百分之百无损。

六、不同情况下的行动建议

不是所有团队都需要立刻上完整流程。我按团队特征分四种情况给建议。

1. 情况一:小团队(20 人以下),依赖靠口头同步

这类团队不需要复杂的依赖管理工具。建议先做一件事:在每次迭代计划会上,明确标出哪些任务之间有强依赖。哪怕只用一张白板,也要让依赖"可见"。

成员数据分析可以简化到只看"被阻塞次数",不一定要算等待时长。因为小团队里等待通常很短,靠人盯就够了。

2. 情况二:中型团队(20~100 人),依赖开始变复杂

这个阶段最该做的是"依赖关系显性化"。建议把依赖字段从"可选"改成"关键任务必填",同时开始统计等待时长。

工具上,选择一个支持依赖视图、能导出任务-依赖-成员数据的平台即可。这个阶段不必追求私有化部署,但要注意数据的导出和加工能力。

3. 情况三:中大型团队(100 人以上),跨职能、依赖链长

这类团队正是 FS 误判的高发区。建议完整落地前面那套五步流程,并且把"依赖完整率"作为数据质量门禁。

工具层面,这个规模的组织通常需要考虑数据合规和跨组协同。支持私有化部署、支持从 Jira 平滑迁移的国产项目管理平台(如 PingCode),在这个场景下能同时满足依赖管理和数据安全的需求,尤其适合正在做国产替代的中大型技术团队。但记住,工具解决的是"数据拿得到",判断逻辑还得靠上面这套方法。

4. 情况四:已经在做成员绩效,但被质疑不公平

如果你的团队已经因成员数据分析引发过争议,建议暂停现有排名,先做一次依赖校正回溯。把过去 2~3 个周期的数据重新按等待口径算一遍,看看有多少结论会被推翻。

这一步可能会让管理层不舒服,因为会推翻之前的一些判断。但比起持续误伤成员,早改早好。

任务依赖FS教程:项目成员数据分析,避坑指南

七、不同情况下的取舍

做成员数据分析,永远在做取舍。没有一套口径能同时满足所有人,关键是清楚每种选择的代价。

1. 精确度 vs 落地成本

理论上,最精确的做法是给每个任务都标注依赖、记录实际开始和实际完成时间、按小时计算等待。但这样做,数据录入成本极高,团队会抵触。

我的取舍是:关键路径任务和跨职能交界处的任务,必须精确标注;其余任务可以有精度损失。把有限的录入精力,放在最影响结论的地方。

2. 个体公平 vs 团队效率

过度强调个体公平(每个成员都被精确评估),可能导致团队把精力花在"证明自己没被卡住"上,而不是解决依赖问题本身。

我的取舍是:成员分析的最终目的,是暴露依赖结构问题,不是给每个人打分。如果一套分析只能排名、不能改善依赖,那它对企业没有长期价值。

3. 完成率 vs 有效产出率

完成率简单、易懂、好沟通;有效产出率更准,但需要解释口径。

我的取舍是:对内管理用有效产出率,对外汇报用完成率,但必须注明依赖等待的影响。两套口径并存,比强行统一更实际。

取舍维度 选择 A 选择 B 我的建议
精度 vs 成本 全任务精确标注 仅关键路径精确标注 选 B,把精力放在最影响结论处
公平 vs 效率 个体精确评估 聚焦依赖结构改善 选 B,分析是为了改善而非排名
口径选择 统一用完成率 双口径并存 选 B,对内准、对外稳,注明差异

4. 工具自建 vs 采购成熟平台

有些团队想自建一套成员分析系统。我的判断是:除非你的分析逻辑非常独特,否则不值得自建。依赖关系管理、数据导出、甘特视图这些能力,成熟平台(如 PingCode)已经做得比较完善,自建的维护成本远高于收益。

真正值得自建的,是你团队特有的"口径层",也就是等待时长怎么算、有效产出率怎么定义。这一层是方法论的沉淀,放在通用工具之上做二次加工最合理。

说到最后,FS 依赖下的项目成员数据分析,本质是一场"结构先行"的判断训练。你越早接受"等待是客观产出状态"这个前提,越能避免把结构性延迟误读成个人低效。

我的独特观点总结起来就一句:成员数据分析的价值,不在于给每个人一个分数,而在于让被依赖卡住的人,不再为结构问题背锅。当你的团队能一眼看出"谁在等谁",绩效讨论就从"你怎么这么慢"变成了"我们怎么把这条链疏通",这才是 FS 教程真正该教的东西。

下一步你可以立刻做三件事:第一,把最近一个迭代的任务依赖关系导出来,看看关键路径上等待最多的是谁;第二,给完成率报表加上"等待时长"这一列,感受一下排序的变化;第三,在下一次复盘会上,把归因顺序改成"先依赖、后个人",看看团队的反应。如果你已经踩过某个坑,欢迎把你的场景和数据结构发在评论里,我们可以一起看看这个坑到底能怎么绕开。

七、不同情况下的取舍

常见问题解答(FAQ)

1. FS 依赖下,怎么判断一个成员是真忙还是被前置任务卡住了?

我们团队做季度复盘时,我拿到一张成员负载表,发现有个后端同学完成率垫底,当时第一反应就是这人是不是摸鱼了。但后来一问才知道,他那两周的接口开发一直卡在等前端联调,前端的任务没结束他根本开不了工。我就想知道,有没有办法从数据上直接区分"人被依赖卡住"和"人本身效率低"这两种情况。

核心做法是把任务拆成"可开始时段"和"实际执行时段"两段来看,而不是只看完成率。具体口径是:对每个 FS 依赖,记录前置任务的实际完成时间点,再看后置任务负责人在这个时间点之前的日历工时里,有多少是处于"等待依赖"状态而非"可执行其他任务"状态。

如果一个成员的等待时长占其总工期的比例超过 30%,且这期间他名下没有其他可并行的任务,那基本可以判定是被依赖卡住,而不是效率问题。判断依据是看"等待时长"和"无任务可做时长"是否重合,重合度越高,越说明是结构问题不是人的问题。

落到操作上,导出任务-依赖-成员三元组后,按前置任务完成时间做一次对齐,就能筛出这批被动的等待时段。

2. FS、SS、FF、SF 四种依赖在成员数据分析里分别意味着什么,混用了会怎样?

我刚接手项目排期的时候,以为依赖就是"一个做完另一个开始",结果直接把所有依赖都设成了 FS。后来发现有些任务明明是同步推进的,被我一设就变成了串行,整个排期凭空多出两周。我就不太清楚,四种依赖到底在数据分析上有什么不同的含义,混用之后数据会歪成什么样。

四种依赖的核心区别在于"时间锚点"不同:FS 是前置完成才启动后置,SS 是两者同时开始,FF 是两者同时结束,SF 是后置完成才结束前置。对成员数据分析而言,FS 会制造"等待窗口",SS 会制造"并行负载",FF 和 SF 在实际排期里用得少但一旦误用会让关键路径判断完全失真。

混用最典型的后果是:把本该 SS 的并行任务设成 FS 后,系统会算出大量"等待时长",你会误以为某个成员一直被卡,其实是排期逻辑设错了。判断依据很简单,看依赖两端任务的起止时间是否应该存在先后约束,如果业务上本来就能同时动手,就不该用 FS。

修正的方式是回到任务本身问一句"这两个任务在业务上有没有强制的先后关系",没有就换成 SS。

3. 从项目管理工具里导出的成员数据,默认报表为什么不能直接用来看依赖影响?

我试过直接拿某项目管理平台导出的成员工时报表去汇报,结果被领导问了一句"那谁谁为什么这周工时这么低",我答不上来,因为报表上只显示了他的投入时长,没显示他有多少时间在等别人。我就很困惑,工具明明有依赖关系数据,为什么导出来的报表不能直接反映依赖对成员的影响。

原因是大多数工具的默认成员报表是以"人-任务-工时"为主键聚合的,依赖关系是另一张表,两者默认不做关联,所以你看不到"等待"这个维度。能直接用的做法是自己做一次二次加工:第一步,从任务表导出任务的计划开始、实际开始、计划完成、实际完成四个时间点;

第二步,从依赖表导出前置任务和后置任务的对应关系及依赖类型;第三步,对每条 FS 依赖,用后置任务的实际开始时间减去前置任务的实际完成时间,得到"依赖等待时长",再按后置任务负责人归集。判断依据是,只有当等待时长被单独算出来并归到人头上,你才能说清一个成员的低产出到底是自己的问题还是结构的问题。

这一步加工用表格工具的透视或简单脚本就能完成,不需要额外买功能。

4. 用 FS 依赖做成员分析时,最容易被忽略的坑是什么,怎么提前规避?

我们组之前做过一次成员效能分析,结论是某位同学阻塞次数最多、拖了整体进度,当时大家都觉得找到了问题根源。但复盘做到一半发现,这个同学负责的任务本身就是整条链路里依赖最密集的节点,他阻塞多是因为上游给他的输入就不稳定,不是他自己爱卡。我就想搞清楚,这类分析里还有哪些类似的坑,能不能提前避开。

最容易被忽略的坑是"只统计阻塞次数,不统计被阻塞位置"。一个成员如果处在依赖链的汇聚点,他的阻塞次数天然就会比链路上的其他人高,这是结构位置决定的,不是个人能力问题。

规避方式是在做成员分析前先算一个"依赖汇聚度",口径是:该成员承接的 FS 前置任务数量除以团队平均承接数量,比值超过 1.5 的成员,他的阻塞数据要单独看,不能直接和别人横向比。另一个常见坑是把等待时长算进成员的在岗工时里,导致看起来每个人都很忙,实际有效产出被稀释。

判断依据是,分析结论里如果出现"某人阻塞最多所以是瓶颈"这种直接推论,基本可以判定是漏掉了位置因素,需要回到依赖结构重新校验一遍再下结论。

核心关键词

读者评论

蔡
蔡依诺

把FS依赖和成员数据分析绑在一起讲,确实戳中了很多团队的痛点。完成率低不等于能力差,先看依赖结构再下结论,这个顺序纠正很关键。

田
田浩然

文章里那个测试同事的案例太真实了,我们团队也出现过类似误判。不过有效产出率这个公式虽然思路对,但等待时长怎么准确统计,实操中还是挺依赖工具支持的。

邵
邵启航

五个误区总结得挺实用,尤其是把FS当SS用那条。但中大型组织里跨组依赖同步的问题,光靠分析口径调整可能不够,流程和协作机制也得跟上。

文章包含AI辅助创作:任务依赖FS教程:项目成员数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390443

赞 (0)
飞飞飞飞
任务依赖如何做好前置任务?项目成员数据分析与操作步骤
上一篇 1小时前
依赖关系落地方案:项目成员开展任务依赖的数据分析案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
