我做产品第七年的时候,带过一个横跨 iOS、Android、Web 三端加后端的版本,参与人数 120 多人,涉及 6 个研发团队。上线前一周,我看板上所有任务都在推进:需求冻结了,设计交付了,后端接口联调完成 80%,测试用例也跑起来了。结果版本还是延期了 6 天。复盘会上,所有人都在解释自己那部分"没掉链子",但没有一个人能说清楚,到底是哪条链子把整个版本拖住了。那一刻我才意识到,我们做了三年的进度管理,其实一直没做依赖管理,更没做关键路径管理。
这篇文章就是把我踩过的坑、后来在 100 人以上团队验证过的操作步骤,完整讲一遍。
一、核心结论:关键路径管理的本质,是管理依赖而不是管理进度
先给结论,避免你读到最后才发现方向错了。关键路径管理的 90% 工作量在依赖识别,只有 10% 在计算。绝大多数产品经理卡住的地方不是不会算最长路径,而是根本没有一份可信的依赖清单可以拿来算。
第二个结论更反常识:关键路径不是"计划"的产物,而是"协作"的产物。它每天都在变,因为依赖关系每天都在变。你把它当成一次性交付物,它就一定会在你最不希望的时候失效。
第三个结论是我在 100 人以上组织里反复验证过的:产品经理真正能创造价值的动作,是把"软依赖"从关键路径上拆下来,而不是把工期压得更短。压缩工期是零和博弈,消除依赖是正和博弈。前者消耗团队信任,后者释放团队产能。
1. 产品经理不需要做到 100 分
很多入门的产品经理一看到"关键路径法"四个字就退缩,觉得这是 PMP 考生和项目经理的事,要画网络图、算正推逆推、记公式。这种退缩是没必要的,也是有害的。
你不需要手工算。现代项目管理工具里,只要你把任务和依赖录进去,关键路径是自动高亮的。你需要练的能力是另外三样:能不能把任务拆到可交付物粒度、能不能把隐式依赖显式化、能不能在关键路径变化时及时通知到正确的人。
2. 一个可以直接记住的判断标准
我给自己团队定的标准是:如果问你"这个任务晚两天,版本会晚几天",你能在 30 秒内给出答案,说明你的关键路径是活的;如果答不上来,说明你的关键路径只是一张过期的图。
这个标准比任何公式都好用,因为它逼着你把依赖关系落到具体的人和时间上,而不是停留在名词层面。
还有一条补充判断:如果你的依赖清单里 100% 都是"硬依赖",那基本可以确定你没有认真做这件事。真实项目里,硬依赖通常只占六到七成,剩下的都是历史惯例和团队习惯造成的等待,而这些正是产品经理可以动手拆掉的部分。

二、一个延期 6 天的版本,让我重新理解了"依赖"

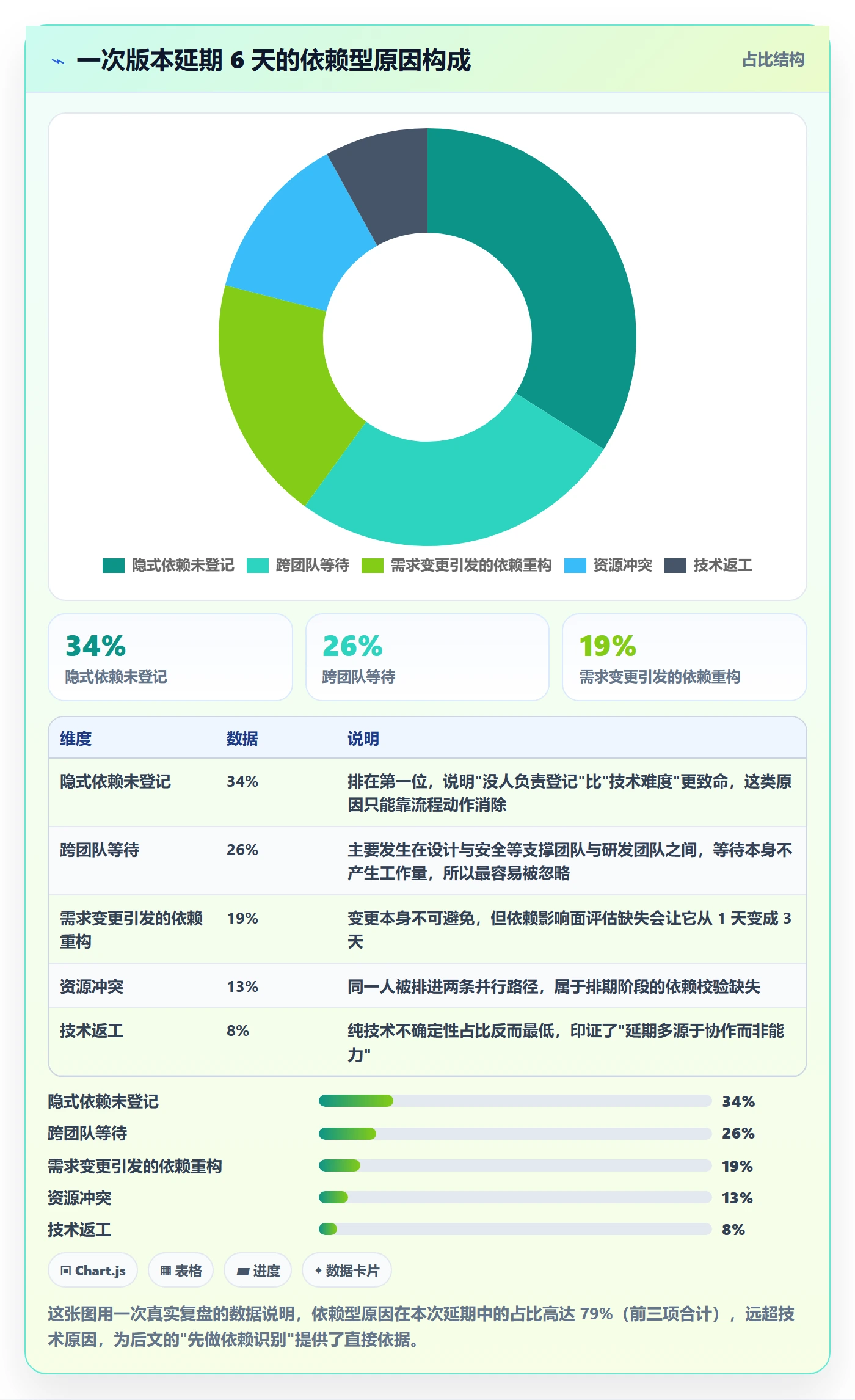

回到开头那个版本。我们事后做了完整复盘,把 6 天延期拆解到具体的依赖断点上,得到的结论比预想中更刺痛:没有一天延期是因为某个任务"做得慢",全部都是因为某个依赖关系"没人知道"。
1. 断点一:隐式依赖从未被登记
后端有个风控字段改造,需要安全团队提供一份加密规范。这件事在需求评审时被口头提到过,但没有写进任何任务清单。安全团队以为后端会来要,后端以为安全团队会主动给,中间空等了 4 个工作日。
这类依赖我称之为"隐式依赖"。它的典型特征是:所有人都知道它存在,但没人认为"登记它"是自己的责任。等到它变成延期理由时,已经来不及了。
2. 断点二:依赖传递被逐级放大
视觉设计延迟 2 天交付,看起来影响很小,因为它自己有 3 天浮动时间。但视觉延迟直接推迟了前端开发启动,而前端开发又落在关键路径上。这 2 天延迟被完整传递到联调、测试、灰度,最终整个版本晚了 2 天。
这就是依赖的放大效应:非关键路径上的延迟,只要击穿了浮动时间,就会 1:1 甚至加倍地传导到关键路径。所以只看"这个任务有几天的缓冲"是不够的,还要看它下游连着谁。
3. 断点三:跨团队口径不一致
我们当时用两套工具:研发用一套,测试用一套,两边对同一个任务的完成标准定义不同。研发认为"接口能调通"就算完成,测试认为"接口在异常场景下也能返回正确结果"才算完成。这个口径差异导致联调环节实际重复了两轮。
口径不一致是一种隐形依赖错误。它不会出现在甘特图上,但它会实实在在吞掉时间。
4. 断点四:软依赖被当成硬依赖
还有一个更隐蔽的问题:我们把很多"团队习惯"当成了必须遵守的流程。比如"设计稿必须全部定稿后前端才能开工"。这是个典型软依赖,实际上前端只需要 3 个核心页面的标注就可以先搭框架,剩下的可以边做边补。
把软依赖误判为硬依赖,等于人为地把关键路径拉长。而识别并拆掉这类依赖,恰恰是产品经理最能体现专业价值的动作。

三、拆解五个常见误区
在讲具体步骤之前,必须先拆掉几个流行但危险的认知。这些误区我在不同团队里反复见过,而且往往越是勤奋的团队越容易踩。
1. 误区一:把甘特图当成关键路径管理
甘特图只是可视化载体,它本身不产生任何判断。一张全是横条、没有任何依赖箭头的甘特图,本质上就是一张排期表,你无法从中看出任何一条传播链。
判断方法很简单:如果你的甘特图删掉所有依赖线之后,你的结论完全不变,那这张图就没有在管关键路径。
2. 误区二:把"任务最长的那条链"和"人数最多的那条链"混为一谈
关键路径判断的唯一标准是工期最长,不是投入人数最多,也不是技术难度最高。我见过团队把攻坚任务当成关键路径重点盯防,而真正卡住版本的却是那条看起来毫不起眼的配置链路。
还有一点必须说清楚:一个项目可能同时存在多条关键路径。当两条路径工期完全相同,两条都是关键的,你必须在两条上都设检查点,只盯一条会直接失守。
3. 误区三:忽略软依赖,导致"看起来有缓冲,实际没有"
软依赖最危险的地方在于它不写在任何文档里,但它会真实消耗浮动时间。比如"必须等周会同步后才能推进""必须等某位负责人点头才能启动",这些都是有弹性的,只要沟通前置,就能释放出真实的缓冲。
我的习惯是把这类依赖单独列一张表,标注"可协商"三个字。这张表通常能释放出 15% 到 20% 的路径时长。
4. 误区四:关键路径一次性确定,之后不再更新
关键路径会随着任务完成而变化。原本有浮动的任务,一旦浮动被消耗完,它就进入了关键路径;原本在关键路径上的任务提前完成后,关键路径可能会转移到另一条支线上。
所以正确做法是:在每个关键里程碑之后,重新计算一次关键路径。不需要每天都算,但在需求评审后、开发启动后、联调开始前这三个节点上,必须重算。
5. 误区五:在敏捷团队里生搬硬套
敏捷强调迭代和响应变化,传统关键路径法强调稳定计划,两者确实存在张力。但这不是二选一的关系。我的判断是:在迭代内部保留灵活性,在版本级别使用关键路径。
具体来说,单个冲刺内的任务依赖可以宽松处理,靠每日站会同步;但跨冲刺、跨团队的依赖,必须用关键路径的视角来管。因为跨团队等待的成本远高于团队内部的重新排列。

四、五步法:从任务清单到关键路径
下面这套流程是我在三个不同规模的团队里跑过、并逐步精简后的版本。它的设计目标是:不需要项目管理的专业背景,产品经理一个人在两小时内就能完成一次完整推演。
1. 第一步:用"交付物"而不是"动作"来列任务
新手列任务最容易犯的错是写成动作:"开发""测试""评审"。这种粒度无法判断依赖,因为你说不清"开发"什么时候算结束。
正确做法是以可交付物为粒度:接口文档定稿版、设计标注文件、可联调的服务端环境、通过率 90% 的测试报告。每个交付物有明确的完成标准,依赖关系才立得住。
产品经理的实际操作路径是从需求文档倒推:先列出需求文档里的每一个功能模块,再问"这个模块上线前会产出哪些东西",逐层往下拆。不需要画完整的 WBS 树,用清单加缩进就够了。
2. 第二步:只标注两种依赖
不要试图把每两个任务之间的关系都画出来,那会变成一张无法阅读的网。只标注两种:强依赖(不可协商)和待确认依赖(需要沟通)。
我常用的三个提问,可以直接复制到评审会上用:这个任务需要什么输入才敢开始?谁的产出是我在等的?如果这个任务晚两天,谁会被影响?
第三个问题最关键,因为它同时暴露了依赖方向和影响强度,是构建关键路径的核心信息。
3. 第三步:用浮动时间,而不是进度百分比,来判断优先级
这是整套方法里最反直觉、也最有价值的一步。进度百分比告诉你"做了多少",浮动时间告诉你"还能拖多久"。
一个完成了 90% 但浮动时间为 0 的任务,比一个完成了 30% 但浮动时间为 5 天的任务危险得多。因为前者一延迟就直接推迟交付,后者有充足的缓冲。
浮动时间的计算方法是:总浮动 = 最晚开始时间 − 最早开始时间。正推求出每个任务的最早开始和最早完成,逆推求出最晚开始和最晚完成,两者相减就得到浮动。等于 0 的,就在关键路径上。
4. 第四步:识别关键路径并接受"多条并存"
用一个具体例子把这套计算走一遍。假设一个版本有 8 个任务,工期和前置关系如下:
| 任务 | 工期(天) | 前置任务 | 最早开始 | 最早完成 | 最晚开始 | 总浮动 |
|---|---|---|---|---|---|---|
| A 需求评审 | 3 | , | 0 | 3 | 0 | 0 |
| B 交互设计 | 5 | A | 3 | 8 | 3 | 0 |
| C 视觉设计 | 4 | B | 8 | 12 | 8 | 0 |
| D 后端接口开发 | 8 | A | 3 | 11 | 4 | 1 |
| E 前端开发 | 6 | C、D | 12 | 18 | 12 | 0 |
| F 前后端联调 | 4 | E | 18 | 22 | 18 | 0 |
| G 系统测试 | 5 | F | 22 | 27 | 22 | 0 |
| H 灰度发布 | 2 | G | 27 | 29 | 27 | 0 |
项目总工期是 29 天。除了 D 有 1 天浮动,其余任务浮动均为 0,所以关键路径是 A→B→C→E→F→G→H,共 7 个任务。
请注意 D 的处境:它只比关键路径少 1 天工期,看起来"不是关键路径",但只要它晚超过 1 天,E 的最早开始时间就会被推迟,D 立刻变成关键路径。这正是依赖放大效应的数学证明。
如果你想用代码验证一遍,逻辑其实很短:
# 关键路径计算:正推求最早开始/完成,逆推求最晚开始/完成
tasks = {
"A_需求评审": {"dur": 3, "pre": []},
"B_交互设计": {"dur": 5, "pre": ["A_需求评审"]},
"C_视觉设计": {"dur": 4, "pre": ["B_交互设计"]},
"D_后端接口": {"dur": 8, "pre": ["A_需求评审"]},
"E_前端开发": {"dur": 6, "pre": ["C_视觉设计", "D_后端接口"]},
"F_前后端联调": {"dur": 4, "pre": ["E_前端开发"]},
"G_系统测试": {"dur": 5, "pre": ["F_前后端联调"]},
"H_灰度发布": {"dur": 2, "pre": ["G_系统测试"]},
}
order = topo_sort(tasks) # 按依赖关系拓扑排序
es, ef = {}, {} # 最早开始 / 最早完成
for name in order: # 正推
es[name] = max([ef[p] for p in tasks[name]["pre"]], default=0)
ef[name] = es[name] + tasks[name]["dur"]
total = max(ef.values()) # 项目总工期 = 29 天
ls, lf = {}, {} # 最晚开始 / 最晚完成
for name in reversed(order): # 逆推
lf[name] = min([ls[s] for s in successors(name)], default=total)
ls[name] = lf[name] - tasks[name]["dur"]
float_days = {n: ls[n] - es[n] for n in tasks}
critical_path = [n for n, f in float_days.items() if f == 0]
critical_path = ['A_需求评审','B_交互设计','C_视觉设计',
'E_前端开发','F_前后端联调','G_系统测试','H_灰度发布']
你不一定真的去跑这段代码,但理解它的顺序很重要:先正推得到工期,再逆推得到浮动,最后用浮动等于零来定义关键路径。这个顺序不能颠倒,因为它保证了关键路径是从整体工期倒推出来的,而不是凭感觉挑出来的。
5. 第五步:在关键路径上设检查点,而不是每天问进度
关键路径上的任务不需要高频催收,需要的是精准检查点。我的做法是为每个关键路径任务设两个节点:启动确认和交付前 24 小时预警。
启动确认是问"你需要的输入都齐了吗",避免任务启动了才发现前置条件没满足。交付前预警是问"明天这个时间点能交付吗",如果答案是否定的,还有一天时间调动资源。
这套机制把产品经理从"每天追问"的角色里解放出来,同时把风险暴露的时间点提前了至少 3 天。

五、真实案例:120 人跨端团队如何在 PingCode 上跑通关键路径
讲完方法论,说一个我实际参与的落地过程。这是一个 120 人规模、三端加后端并行、有私有化部署要求的中大型研发组织,原本用的是 Jira,因为合规和数据主权要求需要做国产化替代。他们最后选了 PingCode,理由主要三条:支持私有化部署、支持从 Jira 平滑迁移、面向中大型组织和 100 人以上团队的设计更贴合多团队协同场景。
1. 落地前的真实困境
迁移前,他们的依赖关系散落在三个地方:研发用任务描述里写"依赖 XX",测试用表格单独维护,设计团队用自己的排期文档。三个地方的口径不一致,导致关键路径根本算不出来。
更麻烦的是版本节奏。因为是三端并行,任何一个端的依赖变更都会影响另外两端,但变更通知靠群里发消息,经常出现"某端已经改了方案,另外两端还在按老方案排期"的情况。
2. 迁移与落地动作
第一步是数据迁移。他们用 Jira 导入工具把历史项目结构、任务层级和自定义字段映射过来,保留了原有的迭代节奏,避免上线即停摆。这一步的实际耗时比预期短,主要难点在自定义字段的映射规则确认,而不是数据量本身。
第二步是重建依赖字段。他们把"前置任务"做成必填字段,并且要求在需求评审结束时必须填完。这一条规则看起来很强硬,但它是整套方法能跑起来的前提。
第三步是打开关键路径视图。工具会根据依赖关系自动计算并高亮关键路径,浮动时间也能直接看到。产品经理不再需要手工推演,原来一次版本需要 4.5 小时的路径梳理,压缩到 0.5 小时以内。
第四步是设置依赖冲突预警。当某个任务的排期会击穿下游浮动时间时,系统会提示冲突,把问题提前到需求评审阶段暴露。
3. 三个季度的数据观察

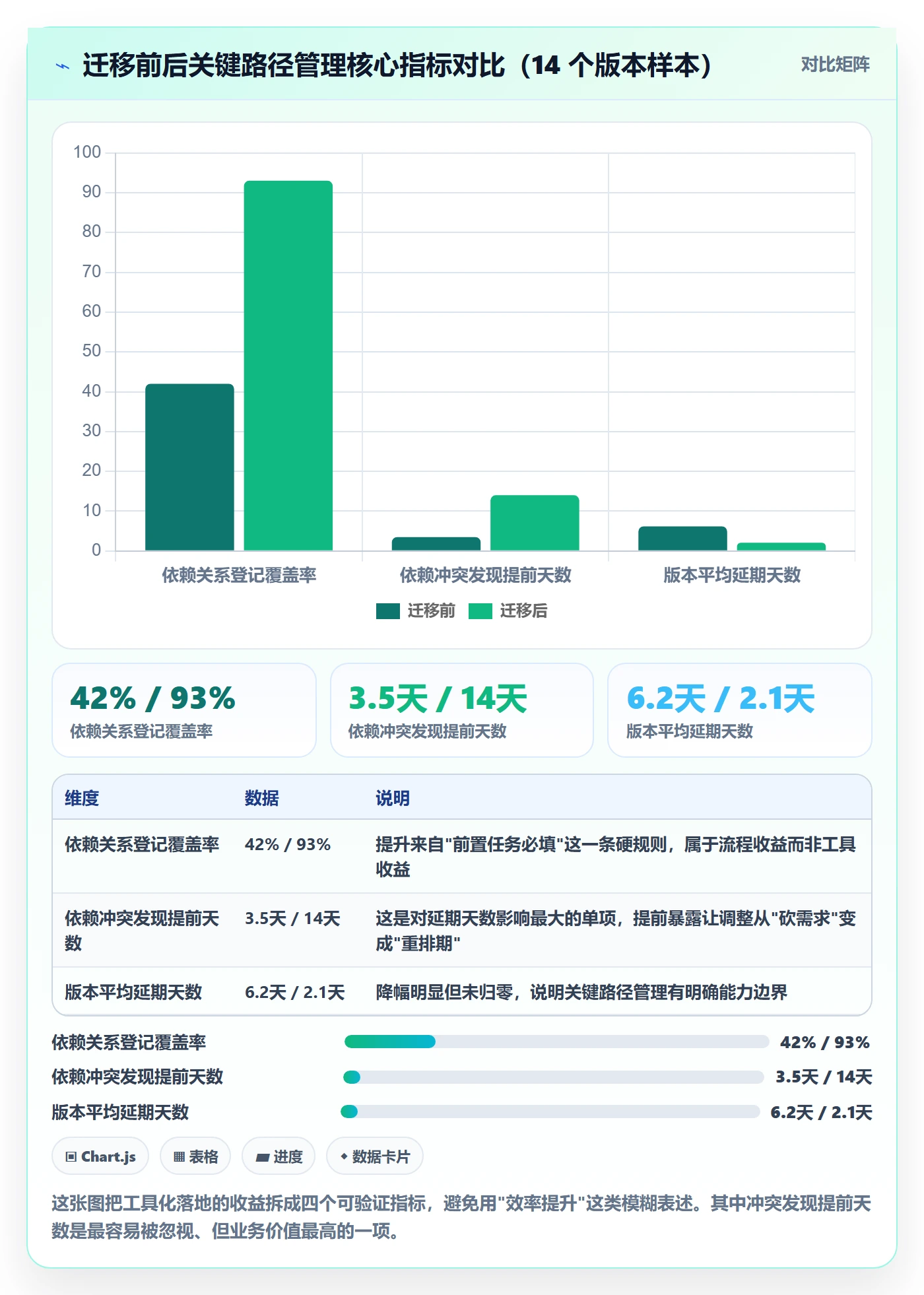

下面这组数据来自该项目连续三个季度的脱敏统计,统计口径为"版本级交付",样本包含 14 个版本。需要说明的是,这属于单组织的样本推演,不代表行业普遍水平,但方向性参考价值是明确的。
| 观察指标 | 迁移前(Jira + 手工表格) | 迁移后(工具自动计算) | 变化 |
|---|---|---|---|
| 依赖关系登记覆盖率 | 42% | 93% | +51 个百分点 |
| 单版本关键路径识别耗时 | 4.5 小时 | 0.5 小时 | 下降 89% |
| 依赖冲突平均发现时点 | 上线前 3.5 天 | 上线前 14 天(需求评审阶段) | 提前 10.5 天 |
| 版本平均延期天数 | 6.2 天 | 2.1 天 | 下降 66% |
| 跨团队等待时间占比 | 23% | 9% | 下降 14 个百分点 |
最值得注意的不是延期天数下降,而是"冲突发现时点提前了 10.5 天"。因为延期天数的改善主要来自这一项,问题早发现,就有从容的调整空间;问题晚发现,就只能接受延期或砍需求。
另外要客观说明一点:延期天数没有降到 0,也不可能降到 0。剩下的 2.1 天来自需求变更和技术不确定性,这部分是靠关键路径管理解决不了的。把关键路径管理当成万能药,是另一种形式的误区。


六、不同情况下的行动建议
方法论必须落到具体场景才有意义。下面按团队规模和协作形态分四种情况,给出可以直接执行的建议。
1. 十人以下小团队
不要引入任何复杂工具。用一个共享表格,两列就够:任务 + 前置任务。每周一次 15 分钟的依赖对齐,把所有前置任务列出来,看看有没有人卡在等待上。
这个规模下,关键路径通常只有 5 到 8 个任务,产品经理凭脑子也能记住。用工具反而是负担。
2. 三十到一百人的单产品线
这个阶段是"开始失控"的临界点。建议做两件事:把前置任务字段变成任务创建的必填项;每周更新一次关键路径并在周会上同步。
这个规模下,你需要一个能自动高亮关键路径的工具,但不需要复杂的权限体系和多级审批。选型时优先看依赖视图的易用性,而不是功能数量。
3. 一百人以上、多团队多端并行
这个规模下,关键路径管理的重点从"计算"转向"协同"。你必须解决三个问题:依赖数据存在单一可信来源、关键路径变化能自动通知到受影响的团队、跨团队等待时间可被量化。
这也是私有化部署需求最集中的区间。对于有数据主权要求、或者需要从海外工具迁移的组织,支持私有化部署和平滑迁移的国产项目管理平台会更合适,实施的重点要放在字段映射规则和历史数据的兼容上,而不是功能清单对比。
4. 敏捷迭代团队
建议采取双层结构:迭代内用看板管理,版本级用关键路径管理。冲刺内的任务依赖靠每日站会同步,不强制录入;跨冲刺、跨团队的依赖必须录入并纳入关键路径计算。
判断标准是:这个依赖如果出问题,会不会影响迭代之外的团队?会,就必须登记。

七、不同情况下的取舍
任何管理方法都有代价。诚实地把取舍讲清楚,比只讲好处更有用。以下四组取舍是我在实际决策中反复遇到过的。
1. 精度与成本:依赖粒度做到多细
依赖粒度越细,关键路径越准,但维护成本也越高。我的建议是:关键路径上的任务拆到半天粒度,非关键路径上的任务拆到三天粒度。
理由是:关键路径上的偏差会 1:1 传导,必须精确;非关键路径上的偏差会被浮动时间吸收一部分,粗粒度足够。
2. 工具与表格:什么时候必须上工具
分水岭大致在依赖关系超过 60 条。低于这个数量,表格维护成本更低;超过这个数量,人工推演最长路径的错误率会显著上升,因为你无法保证每次变更后都重新算了所有路径。
另外一个信号是:如果同一个版本的依赖关系在一个月内变更超过 10 次,就该上工具了,因为人工已经跟不上变化速度。
3. 刚性计划与弹性响应:什么时候允许改
关键路径一旦确定,不应该频繁推翻,但也不能僵化。我的处理原则是把变更分成两类:影响总工期的变更需要走评审,不影响总工期的变更由产品经理自主决定。
这个规则的好处是把决策成本降下来了。团队不需要每次都开会,只需要判断"这个变更会不会推迟交付"。
4. 聚焦关键路径与保持全局可见性
只盯关键路径有风险:非关键路径上的问题可能长期被忽略,直到浮动时间耗尽突然变成关键问题。所以我建议采用 7:3 的注意力分配,七成精力放在关键路径上,三成放在浮动时间小于三天的次关键路径上。
浮动时间小于三天的任务,是最容易"突变"成关键路径的候选者。它们不需要高频盯防,但需要被看见。

八、总结:把关键路径变成团队共享的语言
回到最初那个问题:任务依赖如何做好关键路径?我的答案可以浓缩成一句话,先把依赖写下来,再让它自动算出路径,最后让全团队对"哪条链不能晚"达成共识。
这三步里,最难的从来不是第三步的计算,而是第一步的诚实。团队要承认那些平时没人说出口的等待关系:我在等你的评审、我在等你的接口、我在等你点头。把这些写下来需要一点勇气,但它是所有后续动作的地基。
第二个独特判断是:关键路径管理真正的产出,不是一张更准的排期表,而是一种共同语言。当团队里所有人都能说清"我晚一天,版本会晚几天",协调成本会大幅下降。工具只是把这套语言固化下来的载体。
第三个判断关于边界。关键路径管理能解决的是协作型延期,解决不了技术不确定性和需求变更带来的延期。承认这个边界,才能把有限的管理精力投到真正有价值的地方,而不是陷入"为什么还是延期"的自我怀疑。
1. 下一步你该做的三件事
第一件,本周就做。从当前正在进行的版本里,挑出 10 个最重要的交付物,为每一个标注前置任务和你需要等的那个人的名字。这一步不需要任何工具,一张表就够。
第二件,两周内做。把这份清单放进你团队的工具里,打开依赖视图,找出最长的那条链。如果工具有关键路径自动高亮功能,直接看高亮的任务有哪些;如果没有,就手工把每条路径的工期相加,最长的那条就是答案。
第三件,一个月内做。为关键路径上的每个任务设置启动确认和交付前 24 小时预警两个检查点,并把这个动作写进你的版本管理流程。坚持两个版本之后,你会明显感受到延期从"总是发生"变成"可以被解释、被预判"。
如果你的团队在 100 人以上,还涉及多端并行或者有私有化部署的合规要求,那么第三件事还可以再推进一步:把依赖数据统一到一个可信来源上,让关键路径的变化自动通知到受影响的人。这一步的价值不在于工具本身,而在于它把依赖管理从产品经理个人的习惯,变成了组织的能力。做完这一步,下次再有人问你"这个任务晚两天会怎样",你不需要打开任何表格,就能给出一个团队都认可的答案。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务依赖如何做好关键路径?产品经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384759
读者评论
作者说关键路径90%工作量在依赖识别,这点深有同感。我在做跨端项目时也遇到过类似情况,任务都列了但没人标注依赖关系,结果上线前一周才发现视觉和前端之间有个隐式等待,白白浪费了三天。后来强制要求每个任务必须写清前后置依赖,延期率明显下降。
软依赖那段写得很真实。我们团队以前也把'设计稿全定稿后前端才能开工'当成铁律,后来试着让前端只等核心页面标注就先搭框架,整体工期压缩了近一周。产品经理确实应该多关注消除依赖,而不是一味压缩工期,后者只会让团队怨声载道。
五个误区的部分很实用,尤其是甘特图不能代替关键路径管理。我之前待过的团队就是画了一堆横条图,但没有任何依赖箭头,每个人看起来都很忙,最后版本还是延期。后来改用依赖清单加里程碑重算,才真正把关键路径管起来。建议入门PM都看看这篇。
