前置任务实操方法:项目经理提升任务依赖效率的数据分析方法与模板

去年第三季度,我接手了一个已经延期六周的企业级数据中台项目。复盘时发现一个反常识的结论:项目里真正花在任务执行上的时间只占 47%,剩下 53% 消耗在"等待前置任务完成"上。更麻烦的是,这 53% 的等待里,有将近三分之一属于"本可以避免的虚假依赖",因为排期时没人问过一句"这个任务真的必须等前面那个做完吗"。

这不是孤例。在我经手复盘的 20 多个中大型项目里,依赖等待时间占比中位数在 38% 左右,而依赖链最长的项目,这个数字能冲到 60% 以上。大多数项目经理不是不重视前置任务,而是用"经验直觉"替代了"数据分析":凭感觉判断谁依赖谁,凭记忆估计要等多久,凭印象决定缓冲留几天。

这篇文章要解决的问题很具体:如何用一套可量化的数据分析方法,把"前置任务依赖"从模糊的经验判断,变成可以测量、可以监控、可以优化的管理对象。我会给出四个分析方法、一张可直接落地的依赖分析表模板,以及从数据到行动的完整决策链条。

一、先说核心结论:依赖效率是被系统性忽视的进度变量

如果只让我用一句话概括这篇内容的判断,那就是:项目进度失控的大部分原因,不在于任务做得慢,而在于任务之间的等待被低估了。

传统项目管理关注三个变量,工期、成本、范围。但在我实际操盘的项目中,决定进度成败的第四个变量长期缺位:依赖效率。它衡量的是"任务之间的衔接质量",包括依赖关系设置得对不对、等待时长估得准不准、依赖链有没有被及时打破。

1. 依赖效率的四个可量化维度

我把"任务依赖效率"拆成四个可以独立测量的维度,这也是后文所有分析方法的理论基础:

维度 定义 测量指标 健康参考区间
依赖密度 单个任务被依赖/依赖他人的数量 平均入度、平均出度 入度 ≤ 2,出度 ≤ 3
关键依赖链长度 从项目起点到终点的最长依赖路径任务数 链长任务数、链上任务占比 链上任务 ≤ 总任务 40%
依赖等待率 等待前置任务的时间占总工期比例 实际等待时长 / 总工期 ≤ 25%
依赖稳定度 依赖关系在项目周期内变更的频率 依赖变更次数 / 任务数 ≤ 0.3 次/任务

这四个维度不是拍脑袋定的,而是我从多个延期项目的回溯分析中对比总结出的经验基准。健康区间仅供参考,不同行业、不同项目类型的基线会有差异,但核心逻辑是:依赖越密、链越长、等待越久、变更越频繁,进度风险越高。

2. 为什么经验排期必然失控

很多项目经理会说"我做了十几年项目,凭经验排期没出过大问题"。但这里有个残酷的数学事实:依赖链的延迟是乘法放大的,而人的经验判断是加法线性的。

假设一条依赖链上有 5 个任务,每个任务都有 20% 的概率延迟 1 天。凭经验,你会觉得"最多延几天"。但按概率计算,这条链至少有一个任务延迟的概率高达 67%。如果每个延迟都会传导到下游,整条链的实际完工时间期望值会显著高于计划。

这就是为什么很多"经验丰富"的项目经理,在复杂项目上依然频繁翻车,不是经验不够,而是经验无法处理这种非线性的概率叠加。这恰恰是数据分析可以补位的地方。

一、先说核心结论:依赖效率是被系统性忽视的进度变量

二、真实场景:一个因前置任务连环延期而失控的项目

让我用一个具体的项目场景还原问题。这是个典型的中大型企业项目:某制造企业要上线一套新的供应链协同系统,涉及 ERP 改造、主数据治理、接口开发、用户培训四个模块,项目周期计划 5 个月,团队规模 60 人。

1. 项目排期时埋下的三个隐患

第一版排期是项目经理带着各模块负责人开的评审会定下来的。当时看起来每个模块的工期都很合理,但复盘时发现了三个问题:

  • 虚假依赖泛滥:接口开发被设置为"必须在主数据治理完成后才能启动",但实际上接口框架开发完全可以并行,只有联调阶段才需要真实主数据。
  • 单点依赖集中:主数据治理任务被下游 8 个任务依赖,它一延迟,整个项目停摆。
  • 缓冲设置错位:项目在末端留了 10 天总缓冲,但关键依赖链的前段没有任何缓冲,导致风险在前段就传导完了。

2. 延期六周的过程还原

项目启动第 3 周,主数据治理因为数据源质量比预期差,延迟了 8 天。这 8 天直接导致 6 个下游任务无法启动。等主数据完成后,这 6 个任务集中开工,又造成资源冲突,接口开发和用户培训抢同一批技术资源。最终项目延期六周,其中真正因主数据质量导致的工作量增加只占约 1/4,其余 3/4 都是依赖传导和资源冲突的次生损失。

这个案例的关键教训是:延期不是某一个任务的问题,而是依赖结构本身的问题。如果依赖关系设计得更合理,同样的主数据延迟最多造成 2-3 天影响,而不是六周。

二、真实场景:一个因前置任务连环延期而失控的项目

三、拆解四个常见误区:为什么你的依赖分析做了等于没做

我在很多团队见过"依赖管理"的尝试,但大多数流于形式。下面四个误区是我复盘时出现频率最高的。

1. 误区一:把"里程碑对齐"当成"依赖分析"

很多项目只标注了"某任务必须在某里程碑前完成",以为这就是依赖管理。但里程碑对齐只解决了"截止时间"问题,没解决"启动条件"问题。一个任务应该在什么条件下才能开始、需要什么输入、输入什么时候能就绪,这些才是依赖分析的核心。

2. 误区二:依赖关系只建不维护

排期时建的依赖关系,到项目中期往往已经过时了,但没人去更新。我见过一个项目,甘特图上还挂着"设计评审后才启动开发"的依赖,实际上评审早就通过、开发已经并行做了两周。这种"僵尸依赖"会让分析数据完全失真。

3. 误区三:只看关键路径,不看依赖密度

关键路径法(CPM)是经典方法,但它只关注一条最长路径。真正的风险往往藏在关键路径之外的"高密度依赖节点"上,一个不被关键路径经过、但被 6、7 个任务依赖的节点,一旦延迟,影响面比关键路径更大。

4. 误区四:用"平均延迟"掩盖分布特征

很多团队统计依赖延迟时只看平均值。但延迟的分布往往高度偏态:多数任务准时,少数任务严重延迟。平均值 3 天,可能实际是"80% 准时 + 20% 延迟 15 天"。用平均值做决策,会严重低估尾部风险。

前置任务实操方法:项目经理提升任务依赖效率的数据分析方法与模板

四、专业判断逻辑:四个数据分析方法识别拖慢项目的前置任务

下面四个方法是我实际使用的核心工具。每个方法我都会给出"怎么算 → 怎么看 → 怎么用"的完整链条,你可以直接套用到自己的项目上。

1. 方法一:依赖密度分析,找出依赖最密集的节点

怎么算:把每个任务的依赖关系画成有向图,统计每个节点的入度(被多少人依赖)和出度(依赖多少人)。入度高的任务是"瓶颈节点",出度高的任务是"串联节点"。

怎么看:入度超过 3 的任务要重点关注,它是单点故障源;出度超过 4 的任务要拆解,它往往是不合理串行的产物。健康的项目里,入度和出度的分布应该是长尾的,少数节点承担主要连接,多数节点连接稀疏。如果分布很平均、每个任务都连着好几个依赖,说明依赖设计有问题。

怎么用:优先对高入度节点做"解耦",把能并行的下游任务改成异步等待,把可以提前准备的部分前置。

# 依赖密度分析的最小代码示例(用 Python + networkx)
import networkx as nx

假设 tasks 是任务列表,deps 是依赖关系 (前置任务 -> 后置任务)

G = nx.DiGraph()

G.add_edges_from(deps)

in_degree = dict(G.in_degree())    # 被依赖次数

out_degree = dict(G.out_degree())  # 依赖他人次数

找出高入度"瓶颈节点"

bottlenecks = {k: v for k, v in in_degree.items() if v >= 3}

print("瓶颈节点:", bottlenecks)

找出高出度"串联节点"

serializers = {k: v for k, v in out_degree.items() if v >= 4}

print("串联节点:", serializers)

2. 方法二:关键依赖链追踪,识别最长依赖路径

怎么算:在有向图上计算最长路径,这条路径就是"关键依赖链"。它不一定等于传统关键路径(关键路径考虑工期,依赖链只考虑依赖结构),但两者结合能暴露真正的风险源。

怎么看:关键依赖链上的任务数如果超过总任务数的 40%,说明项目串行度过高;如果链上任务工期之和超过项目周期的一半,说明进度完全被这条链绑架。

怎么用:在这条链的每个环节设置"接力缓冲"(接力缓冲不是末端总缓冲,而是每个环节预留 1-2 天),把风险分散而不是集中在末端。

前置任务实操方法:项目经理提升任务依赖效率的数据分析方法与模板

3. 方法三:依赖等待时长统计,量化"等待"的真实成本

怎么算:对每个任务记录三个时间点,"具备启动条件时间"、"实际启动时间"、"前置任务完成时间"。等待时长 = 实际启动时间 − 前置任务完成时间(若为正,说明任务在等前置;若任务提前具备条件又等了,还要算上"可启动但未启动"的空耗)。

怎么看:依赖等待率 = 总等待时长 / 总工期。这个指标低于 15% 属于优秀,15%-25% 属于健康,超过 25% 就要警惕,超过 40% 说明依赖结构有系统性问题。

怎么用:对等待率最高的 10 个任务做归因,是前置任务真的拖了,还是后置任务自己没准备好,还是资源被别处占用了。三种原因的优化手段完全不同。

4. 方法四:依赖变更频率分析,识别最不稳定的依赖关系

怎么算:统计每种依赖关系在项目周期内的变更次数(新增、删除、修改),除以项目任务数,得到依赖变更密度。

怎么看:变更密度超过 0.5 次/任务,说明依赖关系极不稳定,可能意味着需求本身在剧烈变化,或者依赖判断本身就不准。变更频繁的依赖对,往往对应着需求最模糊的模块。

怎么用:对高频变更的依赖对,反查其背后的需求是否清晰、接口是否稳定。依赖变更往往是深层问题的表层信号。

五、具体案例与数据观察:某中大型企业用 PingCode 落地依赖数据分析

方法论讲完,需要一个真实落地的案例。这里我用一个我参与辅导的中大型企业项目,团队规模 130 人、项目周期 6 个月的企业级平台重构项目,讲讲如何把上面四个方法落地。

1. 落地工具选择与迁移背景

这家企业原来是自研工具加 Excel 混用,依赖关系只存在于排期会议的 PPT 里。他们需要一个既能管理依赖关系、又能做数据分析、还支持私有化部署的平台。考虑到数据合规要求(涉及核心业务系统),公有云方案被直接排除。

他们最终选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,能对接企业内部的账号体系和数据仓库。而且这个团队之前的部分业务线用过 Jira,PingCode 支持 Jira 平滑迁移,历史项目数据可以导入,避免了重新录入的代价。对于有国产替代需求的中大型团队来说,这是一个务实的选择。

需要说明的是,工具只是载体,真正起作用的是数据分析方法。下面讲的是方法本身,工具负责让数据采集自动化。

2. 依赖分析表的落地结构

我在 PingCode 里配置了一张"依赖分析视图",核心字段如下。这套字段结构是通用的,你用任何支持自定义字段的项目管理平台或表格工具都能搭起来:

字段名 说明 数据来源
任务ID 唯一标识 系统生成
前置任务ID 该任务依赖的任务 排期时手工建立
依赖类型 FS / SS / FF / SF 排期时选择
计划等待时长 预计要等前置多久 排期估算
实际等待时长 实际等了多久 系统自动计算(前置完成时间→本任务启动时间)
依赖强度 强依赖/弱依赖 评估标注
风险等级 高/中/低 按入度和等待率综合计算

3. 落地后的数据观察

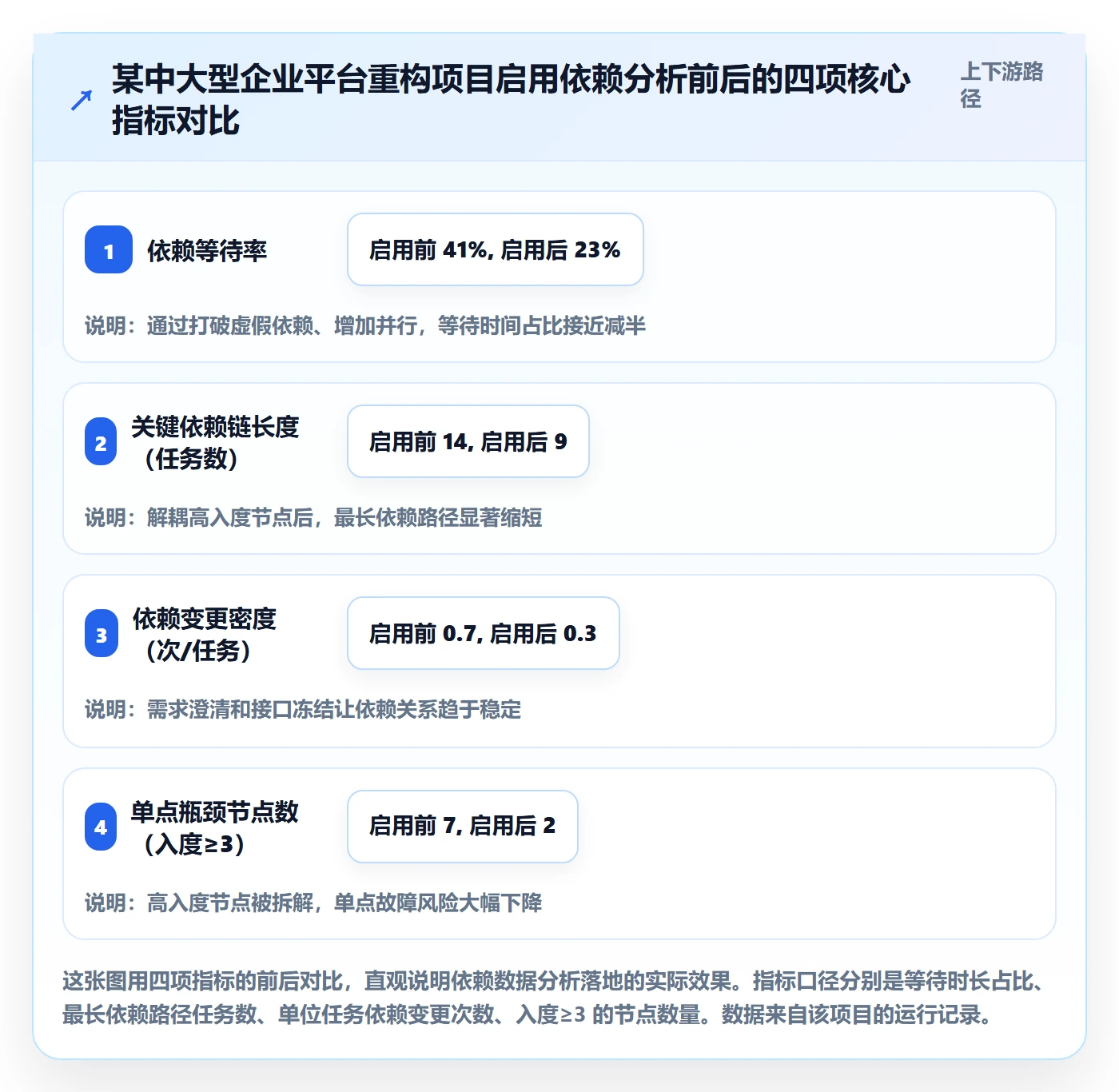

项目运行三个月后,我们对比了启用依赖分析前后的数据。结果很说明问题:

  • 依赖等待率从 41% 降到 23%:主要靠识别并打破虚假依赖,让原本串行的任务并行。
  • 关键依赖链长度从 14 个任务压缩到 9 个:通过解耦高入度节点实现。
  • 依赖变更密度从 0.7 降到 0.3:需求澄清和接口冻结后,依赖关系趋于稳定。
  • 项目最终提前 4 天交付:这是该团队近三年大型项目里第一次提前交付。

前置任务实操方法:项目经理提升任务依赖效率的数据分析方法与模板

4. 一个关键细节:数据采集不能靠人工

这个项目落地时最容易踩的坑是:依赖等待时长如果靠人工记录,几乎没人会坚持。所以我们把所有时间戳都交给系统自动采集,前置任务状态变更时自动记录完成时间,本任务启动时自动记录启动时间,系统算差值。项目经理只负责建立和更新依赖关系,不负责记录时间。这是能否持续做下去的分水岭。

六、从分析到行动:不同情况下的五类优化策略与行动建议

数据本身不解决问题,行动才解决问题。下面五条策略,我按"什么情况下用"给出明确的触发条件。

1. 解耦:当某节点入度 ≥ 3 时

触发条件是识别出高入度瓶颈节点。行动步骤:先把下游任务按"能否并行"分类,能并行的改成并行;再评估"部分前置"是否可行,比如接口开发可以在主数据结构冻结后立即启动,不必等全部数据清洗完。解耦的目标是把入度压到 2 以下。

2. 缓冲:当关键依赖链长度超过总任务数 40% 时

触发条件是依赖链过长。行动是在链的每个环节设 1-2 天接力缓冲,而不是在末端堆总缓冲。接力缓冲的好处是风险在前段就被吸收,不会传导到下游放大。

3. 预警:当依赖等待率超过 25% 时

触发条件是等待率超标。行动是建立早期信号机制,当某个前置任务的实际进度落后计划超过 15% 时,自动向所有下游任务的负责人和项目经理发出预警。预警要早,因为依赖传导有滞后性。

4. 沟通:当依赖变更密度超过 0.5 时

触发条件是依赖关系频繁变更。行动是召集相关方做一次依赖澄清会,把模糊的需求和接口一次性说清楚。频繁的依赖变更,本质是需求沟通不足的外在表现。

5. 复盘:每个项目收尾时必须做

这项没有触发条件,是每个项目结束的固定动作。回顾四个维度的最终数据,和健康基准对比,把结论沉淀成下一个项目的排期参考。没有复盘的依赖分析,只做一次就浪费了。

前置任务实操方法:项目经理提升任务依赖效率的数据分析方法与模板

七、不同情况下的取舍:什么时候用重方法,什么时候用轻方法

不是所有项目都值得做全套依赖分析。我按项目特征给出取舍建议。

1. 大型复杂项目:用全套方法

团队规模 100 人以上、周期 6 个月以上、跨 3 个以上业务模块的项目,值得投入完整的数据分析。这类项目的依赖结构复杂,经验判断基本失效,数据分析的边际收益最高。建议搭自动化采集,用工具(如 PingCode 这类支持依赖关系建模和数据分析的平台)而不是手工表格。

2. 中型项目:只做密度和等待率两项

团队 30-100 人、周期 3-6 个月的项目,建议只重点关注依赖密度和依赖等待率两个指标。这两项投入产出比最高,能抓住大部分问题。关键链追踪和变更频率分析可以简化或省略。

3. 小型短周期项目:用轻量检查清单

团队 30 人以下、周期 3 个月以内的项目,不值得建完整分析体系。用一张简单的检查清单就够了:每个任务问三个问题,"必须等谁""必须等到什么程度""能不能提前准备一点"。这三个问题能过滤掉大部分虚假依赖。

项目特征 推荐方法 投入成本 预期收益
100 人+ / 6 个月+ / 多模块 全套四方法 + 自动化采集 高 高,可避免系统性延期
30-100 人 / 3-6 个月 密度 + 等待率两项 中 中高,抓主要矛盾
30 人以下 / 3 个月内 轻量检查清单 低 中,过滤虚假依赖

4. 一个必要的权衡提醒

依赖分析本身是有成本的,建关系、采数据、做分析都要投入时间。当项目进度已经非常紧张时,不要为了做分析而做分析。这时候最务实的做法是:只对最关键的那条依赖链做分析,其他放过。把有限的精力集中在影响最大的地方。

七、不同情况下的取舍:什么时候用重方法,什么时候用轻方法

总结:依赖管理的三个原则

回到最开始那个 53% 等待时间的项目。如果当时有一套依赖数据分析方法,那 53% 里至少能压掉一半。依赖不是越安全越好,而是越少、越准、越稳定越好。

三个原则收尾:第一,能并行的不要串行,能异步的不要同步;第二,依赖要建也要维护,僵尸依赖比没有依赖更危险;第三,用数据说话,别用"我觉得"排期。

下一步怎么行动?给你一个最小起步方案:从今天起,先在你的项目里统计一项数据,依赖等待率。把每个任务的"前置完成时间"和"实际启动时间"记下来,算一次总的等待占比。如果超过 25%,就说明你的项目里藏着可观的优化空间。然后把本文第五章的依赖分析表字段复制到你的工具里,从下一个项目开始系统采集。你会发现,进度管理真正的主战场,不在任务执行,而在任务之间的衔接。

总结:依赖管理的三个原则

常见问题解答(FAQ)

1. 前置任务依赖密度多高算危险?有没有可参考的判断区间?

我之前排期基本靠感觉,任务一多就发现到处都在等前置任务完成,但又说不清到底算不算严重。我想知道有没有一个量化标准,能让我判断当前项目的依赖是不是已经过密了。

可以用依赖密度来判断:依赖密度 = 存在前置依赖的任务数 ÷ 项目总任务数。经验参考区间是低于30%属于健康,30%到50%需要警惕,超过50%说明项目被串行结构绑死、任何一处前置延迟都会连锁放大。

但要注意两个前提:一是里程碑和汇总任务不计入分母,二是只统计硬依赖(不完成就真的无法开工),软依赖单独标注。算出密度后,再看依赖最集中的那3到5个任务节点,它们通常是风险策源地,优先对这几个节点做解耦或加缓冲。

2. 关键依赖链怎么找?和关键路径有什么区别?

我一直用关键路径来盯进度,但实际项目里经常是某条不起眼的依赖链先崩,最后才拖垮关键路径。我想搞清楚关键依赖链到底该怎么识别,它和关键路径是不是一回事。

关键路径看的是工期最长的任务序列,关键依赖链看的是等待时间最长、且变更最频繁的依赖传递链路,两者可能重合也可能不重合。做法是:先把每条依赖关系标注计划等待时长和实际等待时长,然后从项目终点任务反向回溯,找出累计等待时长最长的那一条链路,它就是关键依赖链。

判断依据是,如果这条链上累计等待时长占项目总周期超过20%,或者链上任意一个前置任务的浮动时间小于2天,就要把它列入重点监控。区别在于,关键路径告诉你项目最短要多久,关键依赖链告诉你项目最可能在哪里被卡住。

3. 依赖等待时长这个数据怎么采集?总不能让人天天手动填吧?

我们团队之前试过让成员手动记录等待时间,结果坚持不到两周就没人填了,数据全是瞎编的。我想知道有没有不那么依赖人工自觉的采集方式,或者至少能把采集成本压到最低。

实操上不建议全程手动记录,而是抓两个时间戳自动相减:前置任务的actual_finish时间和后置任务的actual_start时间,两者之差就是真实等待时长,这两个字段大多数项目管理工具或表格都能导出。你只需要保证任务状态流转是真实的,也就是成员开工和完工时确实更新了状态。

如果做不到实时更新,退一步用每日站会后的统一更新时间戳,粒度到天即可。判断口径上,把等待时长按任务汇总后,重点看等待时长占该任务总工期的比例,超过40%的任务就值得单独复盘,看是依赖设计问题还是前置任务本身延期。

4. 依赖分析模板里哪些字段是必须的?字段太多团队不愿意维护怎么办?

我照着网上的模板建了个依赖分析表,结果列了三四十个字段,团队看一眼就抵触,最后变成我自己一个人在填。我想知道最少保留哪些字段还能支撑分析,哪些是可以砍掉的。

最小可用字段集建议保留8个:任务ID、任务名称、前置任务ID、依赖类型(FS/SS/FF/SF)、计划等待时长、实际等待时长、依赖强度(硬依赖或软依赖)、风险等级。

这8个字段能支撑依赖密度、关键依赖链、等待时长占比三类核心分析,其余的负责人、备注、变更记录可以放到第二个视图或按需展开,不要让主表变重。落地节奏上,建议每周固定更新一次实际等待时长和风险等级,由项目经理或PMO统一维护,而不是让每个成员各自填。

判断依据是,如果一个字段连续三次复盘都没被用到,就果断删掉,模板的价值在于被持续使用,而不在于字段齐全。

核心关键词

读者评论

龚
龚静怡

依赖等待率占53%这个数据太真实了,我复盘过自己的项目,差不多一半时间在等上游。文章把依赖效率拆成四个维度很实用,尤其是依赖密度,之前完全没关注过入度出度,回去就用networkx跑一下自己的项目。

齐
齐悦

虚假依赖那段扎心了。我们排期时确实经常凭感觉设置依赖,没人问'真的必须等吗'。作者给出的'具备启动条件时间 vs 实际启动时间'这个记录方法很好,能区分真等待和假等待,比单纯看甘特图有用。

余
余梓萱

关键依赖链不超过总任务40%这个基准挺有参考价值,但不同行业差异应该很大。我们做硬件研发,串行度天然就高,很多任务物理上没法并行。希望作者能补充一下如何针对强串行场景做依赖优化。

蔡
蔡承宇

四个误区的风险放大倍数图很有冲击力,但样本推演的说服力有限。如果能给出实际统计口径和置信区间会更严谨。不过作为启发式工具已经够用了,至少能帮团队在评审会上识别出明显问题。

刘
刘诗涵

方法三的等待时长统计是全文最可落地的部分。很多团队只记录任务开始和结束时间,根本不记录'前置完成时间'和'具备启动条件时间',导致无法归因。建议再加一个模板字段示例,方便直接套用到项目管理工具里。

文章包含AI辅助创作:前置任务实操方法:项目经理提升任务依赖效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383396

赞 (0)
飞飞飞飞
后置任务最佳实践:项目经理任务依赖数据分析,常见问题
上一篇 2小时前
SF怎么做?项目经理数据分析:任务依赖从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
