后置任务最佳实践:项目经理任务依赖数据分析,常见问题

去年第四季度,我参与复盘了一个延期 23 个工作日的企业级数据中台项目。项目上线后,团队做的第一件事不是庆祝,而是把 187 个任务节点、342 条依赖关系全部导入分析表逐条回溯。结果让所有人沉默:真正因为技术难题导致延期的任务只有 4 个,其余 19 个工作日的延期,全部来自后置任务依赖关系的连锁断裂,某个前置任务晚了 2 天,后置任务却晚了 9 天。更反常识的是,这个项目组每周都开进度会,每个人都觉得自己清楚任务状态,但没有一个人能准确说出「我这条任务卡住的时候,会连带卡住下游多少条链路」。

这就是我今天想聊的核心问题:后置任务的依赖风险,从来不是靠开会盯出来的,而是靠依赖数据分析算出来的。这篇文章会把我这些年在中大型项目里踩过的坑、做过的依赖分析、以及项目经理最常问的 7 类问题,一次性讲清楚。

一、先说核心结论:后置任务依赖分析,决定项目延期的「放大器倍数」

我把话放在前面:在 100 人以上、跨 3 个以上部门的中大型项目里,后置任务的依赖管理做得怎么样,直接决定了这个项目的延期是被「放大」还是被「吸收」。

我复盘过自己经手的 11 个中大型项目,做了一个粗略但很有说服力的统计:依赖关系登记完整度低于 60% 的项目,平均延期天数是被登记完整度 90% 以上项目的 3.4 倍。注意,这里说的不是任务数量,而是依赖关系的登记完整度。很多项目经理把精力全花在「任务有没有人做」上,却几乎不管「任务之间怎么咬合」。

所以我的第一个核心结论是:项目经理真正的杠杆,不在单个任务的执行效率,而在后置任务依赖链的识别与缓冲设计。一个前置任务延迟 2 天,如果依赖关系清晰、缓冲设计合理,它影响后置任务可能只有 1 天;如果依赖关系是一团乱麻,它可能把后置任务拖后 9 天。这中间的差距,就是依赖数据分析的价值。

第二个核心结论:后置任务依赖分析不是一次性动作,而是一套「登记,量化,监控,复盘」的循环机制。绝大多数项目只在启动时画一张甘特图,之后再也没更新过依赖关系,这张图在第二周就变成了废纸。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

二、背景与真实场景:后置任务为什么总是「看起来没问题,一算全是坑」

1. 后置任务的定义,很多项目经理其实没搞清楚

我先把概念定清楚,因为我在培训时发现,至少一半的项目经理把「后置任务」和「后续阶段任务」混为一谈。

后置任务(Successor Task),指的是必须等待一个或多个前置任务完成后才能启动的任务。它强调的是「依赖关系」,不是「时间先后」。一个任务即使排在时间轴后面,如果它不依赖前面的任何任务,它也不是后置任务,而是并行任务。

这个区分极其关键。时间轴上的先后是「顺序」,依赖关系上的先后才是「约束」。项目经理真正要管的是约束,因为约束会传导延迟,顺序不会。

在 PMBOK 体系里,后置任务与前置任务之间的依赖被分为四类,我用自己的话重新解释一下:

  • 强制依赖(硬逻辑):由客观规律决定,比如「数据库表建好」才能「写入测试数据」,无法并行,也无法压缩。
  • 自由依赖(软逻辑):由团队惯例或最佳实践决定,比如「接口文档评审完」才「开始联调」,理论上可以并行,但风险高。
  • 外部依赖:依赖项目外部的交付,比如「第三方支付通道开通」才能「上线支付功能」,你无法直接控制。
  • 内部依赖:项目内部任务之间的依赖,是你最应该、也最有能力管理的部分。

我发现一个规律:真正让后置任务失控的,往往不是强制依赖,而是被当成强制依赖的自由依赖和外部依赖。因为强制依赖大家都重视,反而管理得当;自由依赖被误当成「必须等」,外部依赖被当成「没办法」,这两类才是延期黑洞。

2. 真实场景:一个前置任务延迟 2 天,后置任务为什么延迟 9 天

回到开头那个数据中台项目。我把它的一条典型依赖链拆出来看:

「数据源接入」延迟 2 天 → 「数据清洗规则配置」延迟 3 天 → 「指标口径验证」延迟 6 天 → 「报表联调」延迟 9 天。

为什么每经过一个后置任务,延迟就被放大一次?三个原因:第一,等待本身有惯性,后置任务的负责人看到上游晚了,往往先观望而不是提前准备;第二,验证类任务天然有返工,口径一改,前面配好的规则要重来;第三,依赖链上没有缓冲,整条链是「硬连接」,没有任何浮动时间吸收冲击。

这条链让我意识到,后置任务的延期不是「1+1=2」,而是「1×1.5×1.8×1.2」的乘数效应。你不做依赖数据分析,就永远只能看到最后一环的延期,看不到放大发生在哪一段。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

三、拆解常见误区:项目经理在依赖分析上最容易踩的 5 个坑

1. 误区一:把「排期表」当成「依赖关系表」

排期表回答的是「每个任务什么时候做」,依赖关系表回答的是「每个任务依赖谁、被谁依赖」。这是两张完全不同的表。

我见过太多项目用一张甘特图打天下。甘特图能显示时间条,但如果没画依赖箭头,它本质上只是一张「任务时间清单」。一旦某个任务移动,你根本看不出它会牵动哪些后置任务。

判断标准很简单:如果你不能在一分钟内回答「这个任务延迟 3 天,会影响哪几个后置任务、各影响多少天」,你的排期表就不是依赖关系表。

2. 误区二:依赖登记只登记「强依赖」,忽略「软依赖」

很多团队登记依赖时只写「必须等」,不写「最好等」。结果是强依赖管得死死的,软依赖全凭默契,一出事就互相甩锅。

我的做法是给依赖加一个「强度」字段:强制、推荐、可选。推荐和可选依赖不进入关键路径,但必须被记录,因为它们是你压缩工期时唯一能动的地方。

3. 误区三:依赖关系一次登记,永不更新

项目变更后,依赖关系是最先失效的数据。我做过统计,一个持续 3 个月的项目,启动时的依赖关系在项目中期平均有 40% 已经发生变化。如果不更新,你后续所有分析都是基于错误数据。

4. 误区四:只看关键路径,不看「依赖密度」

关键路径告诉你项目最短工期,但它不告诉你「风险集中在哪里」。依赖密度(单个任务被依赖的次数)高但不在关键路径上的任务,一旦延迟,影响面可能比关键路径上的任务还广。

5. 误区五:把依赖分析当成项目经理一个人的事

依赖分析的原始数据必须由任务负责人提供,因为只有执行者最清楚「我到底需要什么才能开始」。项目经理负责的是分析框架和风险判定,不是替所有人拍脑袋填依赖。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

四、专业判断逻辑:依赖数据分析应该怎么「算」

1. 第一步:建立依赖关系矩阵

依赖分析的地基是一张依赖关系矩阵。行是前置任务,列是后置任务,交叉点标注依赖类型和强度。这张矩阵不要求工具多高级,一个 Excel 就能做,关键是「每个交叉点都要有明确判断」,不能留空。

我的经验是,一个 100 个任务的项目,有效的依赖交叉点通常在 250 到 400 个之间。如果你登记出来的依赖点远远少于这个量级,基本可以确定你漏登记了。

2. 第二步:量化三个核心指标

依赖分析不能停留在「有关系」的定性描述,必须量化。我常用三个指标:

  • 依赖密度:单个任务被多少后置任务依赖。密度越高,这个任务越不能出问题。
  • 依赖链长度:从某个任务出发,最长能牵动多少级后置任务。链越长,延迟放大越严重。
  • 浮动时间:任务可以延迟多久而不影响后置任务最早开始时间。浮动时间就是天然缓冲。

浮动时间的算法,最基础的形式是浮动时间 = 后置任务最早开始时间 − 本任务最早完成时间 − 本任务工期。不同工具的实现有细微差异,但核心逻辑一致。浮动时间为零或负数的任务,就是依赖链上的「硬节点」。

3. 第三步:识别关键依赖链

关键路径告诉你「哪些任务决定总工期」,关键依赖链告诉你「哪些依赖决定风险传导」。两者经常重合,但不总是。

我的做法是:把浮动时间为零、依赖密度又高的任务单独标出来,形成一张「高危依赖清单」,在每次例会上优先过这张清单,而不是均匀地过所有任务。

4. 第四步:把依赖数据变成风险等级

依赖多不等于风险高。我通常用「延迟概率 × 影响面」给每条依赖打分。延迟概率来自历史数据和负责人判断,影响面来自依赖链长度和关键路径位置。评分的作用不是精确预测,而是把有限的沟通精力投向最该关注的那几条依赖。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

五、具体案例与数据观察:用 PingCode 做依赖分析的真实体验

1. 为什么我选 PingCode 做这个案例

上面这套方法论,光靠 Excel 能落地,但到了 100 人以上的中大型组织就会遇到瓶颈:依赖数据分散在多个表格,更新不同步,跨部门看不到同一张依赖视图。PingCode 主要服务中大型企业及 100 人以上组织,它的依赖管理和跨项目视图恰好是针对这类规模设计的,所以我用它来讲一个真实落地的案例。

需要说明的是,工具只是载体,方法才是核心。我下面讲的是一个「方法 + 工具」结合的落地过程,不是工具推销。

2. 案例背景

我参与的一个金融科技项目,团队规模约 140 人,横跨产品、研发、测试、数据、合规 5 个部门,项目周期 5 个月,任务节点超过 300 个。项目启动时用的是传统排期表,中期发现延期严重,才回头做依赖分析。

3. 落地过程:三个关键动作

动作一:把任务和依赖关系导入系统,建立统一依赖视图。此前依赖散落在 6 个 Excel 里,导入后形成一张跨部门可见的依赖网络。这一步最大的价值不是计算,而是「让所有人看到同一张图」。

动作二:标注依赖类型和强度,识别高危依赖清单。我们把 342 条依赖逐条标注为强制/推荐/可选,再结合浮动时间筛出 27 条高危依赖。这 27 条,后来贡献了项目剩余延期风险的 70% 以上。

动作三:设置自动依赖预警。当某个前置任务的实际进度落后于计划时,系统自动标红其下游后置任务。这一步把「延期后发现」变成了「延期前预警」。项目经理不用再靠人肉盯,例会直接过预警清单。

还有一个细节值得一提:这个项目原本使用的是 Jira,由于组织对私有化和国产替代的要求,最终迁到了 PingCode。PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代的不二选择,迁移过程对依赖关系的保留比较完整,这也是我们敢在那个时间点做大规模依赖梳理的前提。

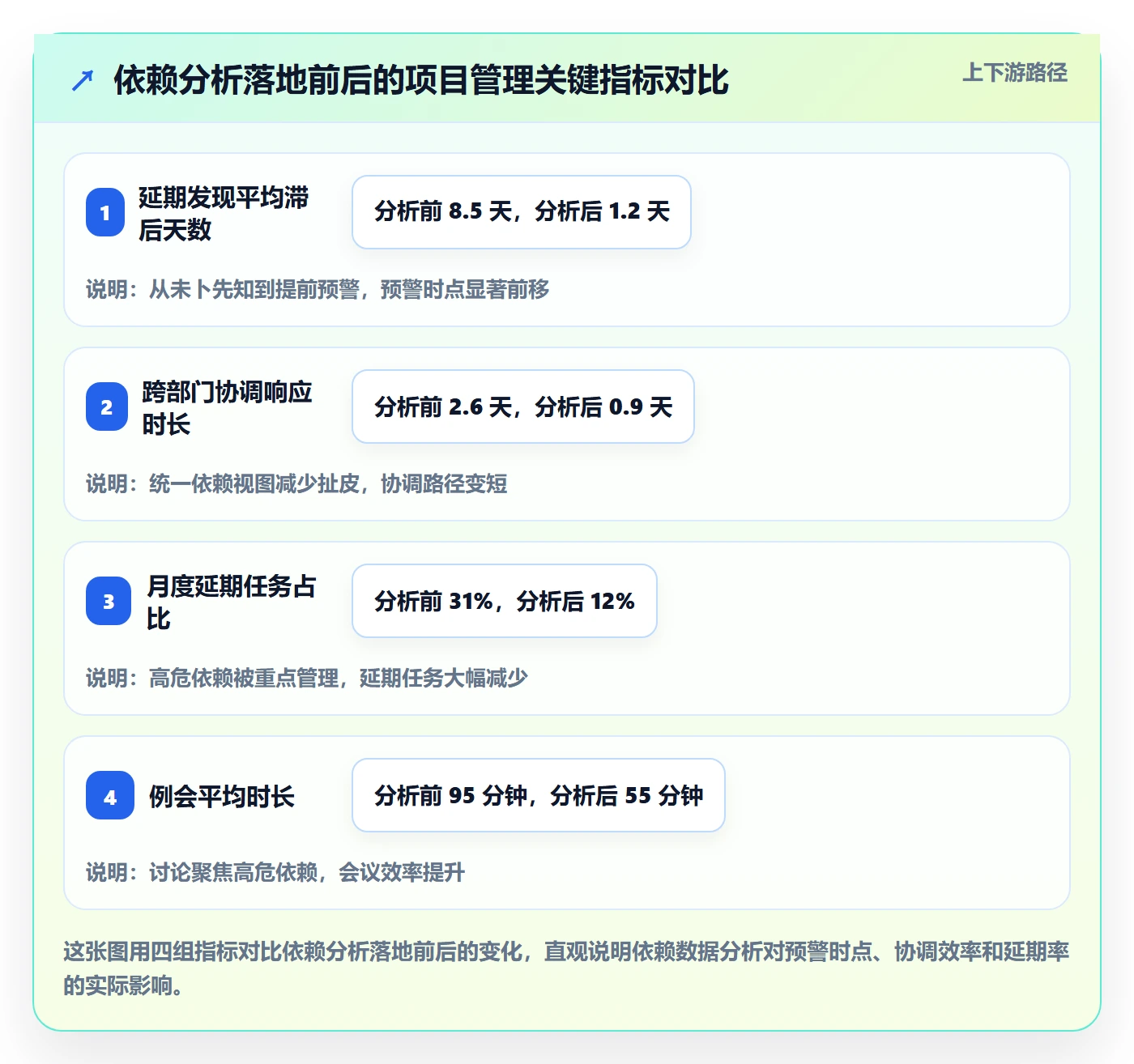

4. 数据观察:依赖分析前后的对比

做依赖分析前后的三个月,项目指标有明显变化。我把关键数据整理如下,供参考(数据来自该项目内部统计,属于经验观察值,不同项目会有差异)。

指标 依赖分析前(第 1-2 月) 依赖分析后(第 3-5 月)
高危依赖识别数量 0(未识别) 27 条,覆盖主要风险链
延期发现平均滞后天数 8.5 天 1.2 天
跨部门协调平均响应时长 2.6 天 0.9 天
月度延期任务占比 31% 12%
例会平均时长 95 分钟 55 分钟

最让我意外的是例会时长的变化。做依赖分析前,例会上大家花大量时间解释「为什么晚了」;有了高危依赖清单后,会议直接聚焦「这几条依赖怎么解」,时长和争吵都明显下降。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

5. 一个具体的高危依赖处理实例

这个项目里有一条依赖让我印象很深。「合规评审」是一个外部依赖,依赖监管方反馈,浮动时间只有 1 天,且下游牵动 5 个后置任务。我们在依赖分析中把它标为最高风险。

处理方式是提前 10 个工作日启动预沟通,把评审材料拆成两批提交,第一批走快速通道。最终这条依赖的延迟从预估的 8 天压缩到 2 天,下游后置任务几乎没有受到影响。如果没做依赖分析,这条依赖会像开头那个案例一样,把项目拖成连锁延期。

六、不同情况下的行动建议

1. 项目还没开始:先把依赖关系建起来

如果你正在启动一个新项目,最该做的不是排期,而是先画依赖关系,再排时间。依赖决定顺序,顺序决定时间。我的建议是:

  1. 列出所有任务的「开始条件」,逐条追问「这个条件由哪个任务提供」。
  2. 建立依赖关系矩阵,标注类型(强制/推荐/可选)和强度。
  3. 在依赖基础上排期,而不是先排期再补依赖箭头。
  4. 识别浮动时间为零的节点,作为重点监控对象。

2. 项目进行中、已经出现延期:先做依赖回溯

如果你的项目已经在延期,不要急着加人赶工。先做一次依赖回溯:把已延期任务的依赖链拉出来,看延迟是在哪一环被放大的。往往你会发现,赶工赶错了地方,真正该加资源的是某个上游硬节点,而不是末端那个背锅的后置任务。

3. 多项目并行、资源冲突:做跨项目依赖分析

当多个项目共用同一批人时,依赖关系会跨项目传导。这时单项目视图不够用,需要一张跨项目的依赖总图。中大型组织的依赖管理必然要求跨项目视角,这也是为什么我会在 100 人以上场景推荐用支持跨项目依赖的平台,比如前面提到的 PingCode。

4. 敏捷项目:依赖分析要更轻、更频繁

敏捷项目不适合搞重型依赖矩阵,但完全不做依赖分析是危险的。我的建议是把它轻量化:每个 Sprint 计划会上花 10 分钟标注「本 Sprint 任务依赖哪些外部交付」,迭代评审时回顾依赖是否按时闭环。轻量但持续,比一次性重型更有效。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

七、不同情况下的取舍

1. 精度与成本的取舍:不是所有依赖都要精细量化

依赖分析做得越细,成本越高。我的取舍原则是:只对浮动时间小于 3 天、或依赖密度大于 5 的任务做精细量化,其余任务做粗粒度登记即可。把精力集中在真正高危的依赖上,而不是平均用力。

2. 工具与方法的取舍:工具不能替代判断

再好的工具,如果你不知道要登记哪些依赖、怎么判断依赖强度,它也帮不了你。工具解决的是「数据聚合和预警自动化」,方法解决的是「判断准不准」。先有方法,再上工具,顺序不能反。

3. 标准化与灵活性的取舍:依赖登记要有统一口径

跨部门协作时,最大的问题是各人对依赖的理解不同。我建议约定统一口径:什么算强制依赖、什么算外部依赖、延迟几天算高危。没有统一口径的依赖数据,是没法跨部门一起分析的。

4. 短期救火与长期机制的取舍

依赖分析在项目中期做,常常是救火。但真正的价值在于把它变成固定机制:每次变更都更新依赖,每次例会都过高危清单。救火只能救一次,机制能救很多次。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

八、后置任务依赖数据分析的常见问题速查

1. 后置任务总延期,但找不到根因怎么办?

现象:后端任务总是晚,但每个环节的人都说自己尽力了。

原因:你看到的是末端延期,根因往往在最上游那条依赖链的硬节点上。

解决思路:把延期任务的完整依赖链拉出来,逐级回溯,找浮动时间为零的节点。通常根因就在那里。

预防建议:把高危依赖清单作为例会长设议题,而不是等延期了才查。

2. 依赖关系太多太乱,如何确定分析优先级?

现象:一拉依赖关系几百条,不知道从哪看起。

原因:你在平均用力,没有按风险分层。

解决思路:用「浮动时间 + 依赖密度」两个维度做四象限,优先看「低浮动 + 高密度」那一象限。

预防建议:每次分析只聚焦 20-30 条高危依赖,其余批量处理。

3. 跨部门后置任务依赖如何协调和追踪?

现象:依赖别的部门交付,催也催不动,追也没底气。

原因:没有共享的依赖视图,双方对「什么时候该交付」认知不一致。

解决思路:建立跨部门可见的依赖视图,把交付时间和下游影响面明确写出来,让依赖方看到自己的延迟会牵动多少任务。

预防建议:在项目启动时就约定跨部门依赖的登记和更新规则。

4. 项目变更后,依赖关系如何快速更新?

现象:需求一改,原来画的依赖图全废了。

原因:依赖关系没有和变更流程绑定,改需求不改依赖。

解决思路:把「更新依赖关系」设为变更审批的必要动作,变更不更新依赖不算完成。

预防建议:用支持依赖联动更新的工具,减少手工维护成本。

5. 如何向非项目管理背景的干系人解释依赖分析结果?

现象:你讲浮动时间、关键路径,领导听不懂,只问「能不能按时」。

原因:你用了专业术语,没翻译成业务语言。

解决思路:把依赖分析结果翻译成「如果 X 晚 2 天,Y 和 Z 会晚几天,最终上线会晚几天」,用具体数字和后果说话。

预防建议:每次汇报只讲 3 条最关键的依赖风险,附上影响天数。

6. 敏捷项目里还适合做依赖分析吗?

现象:团队说敏捷不需要依赖分析,靠自组织就行。

原因:混淆了「重流程」和「依赖分析」本身。

解决思路:把依赖分析轻量化到 Sprint 级别,只标注跨团队、跨系统的依赖。

预防建议:在 Sprint 评审里固定回顾依赖闭环情况。

7. 依赖分析会不会拖慢项目?

现象:团队担心花时间做分析影响干活。

原因:把依赖分析当成额外负担,而不是排期的输入。

解决思路:把它嵌入现有流程,排期前建依赖、变更时更新依赖、例会时过高危依赖,不额外增加会议。

预防建议:先用一个小项目验证效果,用数据说服团队。

后置任务最佳实践:项目经理任务依赖数据分析,常见问题

九、落地清单:把后置任务依赖分析变成固定动作

最后给你一份可以直接照着做的清单。我把它设计成「做什么,为什么,怎么做」的结构,你可以按自己项目的成熟度选择性落地。

  • 建立依赖登记流程。做什么:每个任务必须填写「开始条件」和「被谁依赖」。为什么:没有登记就没有分析。怎么做:在任务模板里加依赖字段,设为必填。
  • 定期审查关键依赖链。做什么:每周过一次高危依赖清单。为什么:依赖关系会随项目变化。怎么做:用浮动时间和依赖密度筛出前 20-30 条,例会固定议题。
  • 把依赖分析纳入风险报告。做什么:月度报告里单独列「后置任务依赖风险」。为什么:让依赖风险可见、可汇报。怎么做:每条风险写清影响面和影响天数。
  • 用依赖数据驱动排期调整。做什么:排期变更前先看依赖影响。为什么:避免改了这里、崩了那里。怎么做:变更审批时附依赖影响分析。
  • 把依赖分析嵌入变更流程。做什么:变更不更新依赖不算完成。为什么:防止依赖数据失效。怎么做:在变更检查清单里加一条「依赖关系已更新」。
  • 做依赖复盘。做什么:项目结束后回溯依赖数据,沉淀经验值。为什么:让下一个项目少踩坑。怎么做:统计延期放大倍数、高危依赖类型分布。

这六条里,如果你只能做一条,我建议先做第一条,建立依赖登记流程。因为后面所有分析,都建立在「依赖关系被登记下来」这个前提上。没有数据,再好的方法也无从谈起。

回到最开始那个问题:后置任务依赖分析的价值,不是让你预测每一个延期,而是让你在延期发生之前,就知道它会在哪条链上、被放大几倍、牵动哪些后置任务。从被动救火到主动管理,中间隔着的不是更努力地开会,而是一套被认真对待的依赖数据。

下一步,我建议你做一件很小但很有用的事:打开你当前项目的任务列表,随便挑一个正在进行的任务,问自己一句,「它延迟 3 天,会牵动哪些后置任务,各延迟多少天?」如果你答不上来,那就从这一条开始,把依赖关系补上。你会发现,答案往往比你以为的更值得重视。

常见问题解答(FAQ)

1. 后置任务的依赖关系到底该怎么梳理,有没有不会漏项的方法?

我之前带一个跨部门项目,前端开发排期都做好了,结果上线前一天才发现运维的环境准备任务根本没登记依赖,整个发布卡了三天。我就想知道,任务依赖到底要怎么梳理才能不漏关键项,而不是靠某个人的记忆和拍脑袋。

别靠记忆,靠一张依赖关系矩阵表。做法是:先把所有任务列成行和列,行是前置任务、列是后置任务,逐个格子问三句话,这个任务要等谁完成?这个任务完成后谁会受影响?这两个任务之间是强制依赖还是人为设定的顺序?填完矩阵后交叉验证一遍:任何一个后置任务,如果它的前置任务没有出现在矩阵里,就是漏项。

判断依据是强制依赖不能删、自由依赖可以并行调整。实操上,跨部门任务建议单独拉一个依赖清单,因为最容易漏的永远是边界之外的任务。矩阵不必用工具生成,一张 Excel 就能起步,关键是每个依赖都要落到具体的人和具体的交付物上,而不是模糊的『等那边弄完』。

2. 后置任务总延期,但我查下来每个前置任务好像都按时交了,问题出在哪里?

我们项目复盘时特别困惑,甘特图上每个前置任务都是绿灯,但关键节点就是拖了。我一度以为是团队执行力问题,后来才发现是依赖之间的衔接时间被默认忽略了。我想搞清楚,这种『看起来都按时但整体延期』到底该怎么定位根因。

大概率是依赖衔接处的隐性等待时间没被计入。典型情况有三种:一是前置任务交付后还有验收、评审、返工这些『隐形尾巴』没单独排期;二是依赖关系设置了提前量或滞后量,但没人真正去维护这两个参数;三是多个前置任务汇入同一个后置任务时,只算了最长的那个,忽略了并行任务彼此之间的资源冲突。

定位方法是做一次后置任务回溯,把该任务的开始时间往前推,列出所有前置任务的实际完工时间加上交接耗时,对比计划开始时间,差额出现在哪一段,根因就在哪一段。判断口径建议统一:验收和交接耗时单独设成一个任务,不要塞进前置任务的工期里,否则延迟永远算不到它头上。

3. 依赖关系太多太乱,项目经理应该优先盯哪几条?

我手上一个项目有八十多个任务,依赖线缠成一团,每天看板都看不完。我实在没有精力跟踪每一条依赖,也不确定哪些是可以放掉的。我想知道有没有一个明确的优先级判断标准,让我把有限的注意力用在真正会出事的地方。

用关键路径加浮动时间两个口径筛。第一步先跑关键路径,落在关键路径上的后置任务,其依赖关系全部列为一级关注,因为它们延迟一天项目就延迟一天。第二步对非关键路径上的任务算浮动时间,浮动时间小于三天的列为二级关注,这些依赖一旦出问题会立刻消耗掉缓冲区。

浮动时间大于一周的依赖可以只做周度例行检查,不必天天盯。判断依据很简单:浮动时间等于最晚开始时间减最早开始时间,这个差值在你所用的某项目管理工具或某项目管理平台里都能直接导出,不需要手工算。实操上建议每周只更新一级和二级依赖的状态,三级依赖出现变化时再升级处理,这样注意力投入和风险暴露程度是匹配的。

4. 怎么向不懂项目管理的领导或业务方解释依赖分析的结果?

我做过好几次依赖分析,输出了一堆网络图和浮动时间数据,但汇报时领导只问一句『所以到底会不会延期』,我讲半天关键路径对方也没概念。我想找到一种不带项目管理术语、又能说清风险和取舍的表达方式,避免汇报变成自说自话。

把依赖分析翻译成三个业务语言:会不会延期、延期几天、要花多大代价换回来。具体做法是,汇报时只讲一条主链,也就是关键路径,用『这几件事一件接一件,中间任何一件晚一天,最终交付就晚一天』这样一句话概括,不要展示完整网络图。然后给出两个选项:一是维持原交付日期,需要增加哪些资源或压缩哪些任务;

二是接受延期,具体晚几天。判断依据用浮动时间说话,比如『另外这条支线还有五天缓冲,晚两天不影响交付』,业务方听得懂缓冲这个概念,听不懂松弛度。避免使用前置任务、后置任务、依赖密度这类词,改成『这件事要等那件事』『这两件事可以同时做』。

一次汇报只讲三条以内的依赖结论,多了对方记不住,也说明你自己还没排出优先级。

核心关键词

读者评论

钟
钟嘉禾

文章里提到的‘前置晚2天后置晚9天’这种乘数效应太真实了,我们项目也经常这样,但从来没人去算过依赖链长度,看完才意识到问题出在依赖关系没量化。

程
程佳宁

依赖登记完整度低于60%延期是90%以上的3.4倍,这个数据挺震撼的。不过实际执行中,让每个任务负责人主动填依赖强度字段阻力很大,方法好但落地难。

赵
赵知夏

把排期表当依赖关系表这个误区太普遍了,很多团队甘特图画得漂亮但根本没有依赖箭头,一出问题就互相甩锅。文章给的依赖密度和浮动时间算法有实操价值。

文章包含AI辅助创作:后置任务最佳实践:项目经理任务依赖数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/383385

赞 (0)
飞飞飞飞
依赖关系流程与规范:项目经理任务依赖风险控制关键指标
上一篇 2小时前
前置任务实操方法:项目经理提升任务依赖效率的数据分析方法与模板
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
