后置任务怎么做?企业管理者效率提升:任务依赖从0到1

去年第三季度,我受邀给一家做智能硬件的企业做项目管理诊断。他们的研发副总给我看了一份项目计划表,27个任务排得整整齐齐,甘特图也画得挺漂亮。但我问他一个问题:"这27个任务里,哪些任务之间存在依赖关系?"他愣了一下,说:"都在一张表里,按顺序做不就行了。"结果那个季度他们的项目延期了19天,复盘时发现,真正卡住进度的不是某个任务本身做得慢,而是后置任务的负责人根本不知道前置任务什么时候能交付,等通知等了4天,等条件确认又等了2天,等到真正开始时,窗口期已经过去了一半。

这不是个例。我在过去6年里服务过40多家企业,从100人规模的创业公司到3000人以上的集团,几乎每一家都遇到过同一类问题:任务排了,依赖没排;时间定了,触发条件没定;责任分了,交付标准没讲清。后置任务因此成为整个项目里最被动的一环,它不是"做不完",而是"不知道什么时候能开始做"。

这篇文章想解决的就是这个问题。我会按"核心结论,真实场景,常见误区,判断逻辑,落地案例,行动建议,取舍清单"的顺序,把"后置任务怎么做"和"任务依赖从0到1"讲成一套可以直接在企业里跑起来的机制,而不是又一篇泛泛而谈的时间管理文章。

一、先给结论:后置任务管不好,根子在依赖没定义清楚

如果你只有五分钟,我希望你记住下面这三个判断:

第一,后置任务的本质是"条件接收方",不是"后续任务"。很多人把后置任务理解成"排在后面的任务",于是管理方式就是"前面做完了,通知后面开始"。这个理解是错的。后置任务真正等待的不是"前一个任务结束"这个动作,而是前置任务产出的可用交付物、可验证条件、可确认的完成信号。前者是时间概念,后者是依赖概念,两者管理方式完全不同。

第二,任务依赖从0到1,核心不是画图,是定义"触发条件"。甘特图、依赖地图、关键路径这些都是工具,但真正让后置任务从被动变主动的,是给每个后置任务写清楚"我在等什么、谁确认、什么算达成、没达成怎么办"。这一步没做,画再多图也只是把混乱可视化。

第三,管理者提升效率的杠杆点,不在"催后置任务",而在"前置任务评审时就让后置任务负责人参与"。我发现大多数延期不是因为后置任务做得慢,而是因为前置任务交付时才发现"交付物根本不是后置任务能用的形态"。这个问题的唯一解法,是把后置任务的验收视角前置到前置任务的定义阶段。

下面这张图是我们在诊断中常用的对比框架,用来说明"依赖定义清晰"和"依赖定义模糊"两种情况下,后置任务的表现差异。数据来自我在三家企业做的样本跟踪(2023,2024年,共11个跨部门项目,样本推演,非行业统计)。

后置任务怎么做?企业管理者效率提升:任务依赖从0到1

二、真实场景:后置任务是怎么一步步拖垮项目的

1. 一个跨部门项目的典型崩盘路径

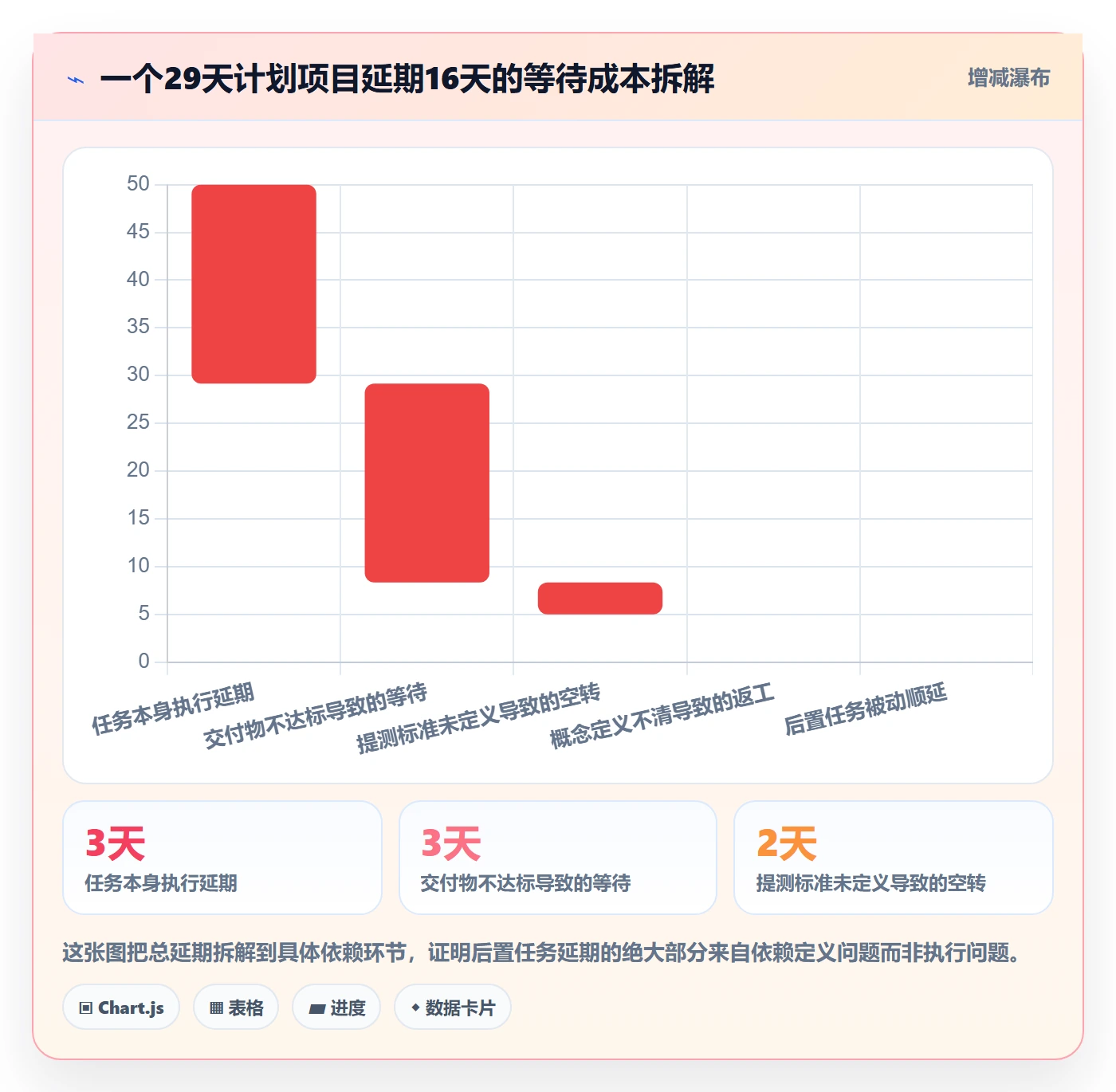

我复盘过一个很典型的案例。一家做B端SaaS的企业,要上线一个新版本功能,涉及产品、研发、测试、市场、销售五个部门。计划表上任务排得很满:产品需求文档5天,研发开发10天,测试7天,市场物料准备4天,销售培训3天,共29天。

表面上看,这个排期没毛病。但项目最终延期了16天。复盘时我把每个环节的"实际等待时间"单独拉出来,发现问题出在后置任务上:

  • 研发阶段:研发等产品"需求文档完成",但产品交出的文档只有主流程,边界条件没写清,研发实际等待了3天才拿到可用的补充说明。
  • 测试阶段:测试等研发"提测",但没定义"什么算可提测",研发提测时还有两个阻断级bug未修,测试被迫空转2天。
  • 市场阶段:市场等"功能冻结"才能定物料,但没人定义"冻结"是需求冻结还是代码冻结,市场提前做了两版物料,白干。
  • 销售阶段:销售培训排在最后,但培训用的演示环境依赖测试通过,测试延期直接让销售培训顺延。

这16天里,真正"任务执行"的延期只有3天,剩下13天全是依赖等待、条件确认、返工重做。这就是后置任务管理不当的典型代价:它不表现为"某个人偷懒",而表现为"整条链条在等一个没人定义的信号"。

后置任务怎么做?企业管理者效率提升:任务依赖从0到1

2. 为什么管理者往往最后才发现

后置任务的问题有个特点:它不会在周报里暴露。每个任务负责人都可以写"进行中"或"等待中",进度条看起来正常。真正的依赖断裂,往往要到项目后期、交付压力最大时才集中爆发。

我观察过一个规律:在依赖管理成熟度低的企业里,项目经理超过40%的时间花在"确认上游到底完成没有"和"安抚下游为什么还不能开始"上。这两件事本质上都是同一个问题的两种表现,依赖没有被机制化,只能靠人肉协调。

更麻烦的是,当管理者试图用"多开会"来解决时,反而会让问题恶化。会议能同步信息,但不能定义触发条件。开完会大家点头说"清楚了",回到岗位上依然是"我等你通知"。

3. 后置任务的三种典型受害者

在所有依赖混乱的项目里,有三类角色最容易成为受害者:

角色 典型处境 后果
后置任务执行者 不知道何时开始,怕提前做白工,只能等通知 有效工作时间被压缩,被迫加班赶工
项目经理/PMO 每天追问上游进度,协调口径,充当"人肉触发器" 大量时间消耗在协调,无法做风险预判
最终负责人 到后期才发现整体延期,只能压缩测试和复盘时间 交付质量下降,团队士气受挫

这三类受害者的共同点是:他们的困境都不是能力问题,而是机制问题。换一批更强的人来做,只要依赖定义还是模糊的,结果不会好到哪里去。

三、拆解:管理者在后置任务上的四个常见误区

1. 误区一:把后置任务当成"等通知"

这是最普遍、也最致命的误区。管理者默认"前置任务完成了,自然会通知后面"。但现实是:前置任务的执行者往往以"我觉得做完了"为完成标准,而后置任务需要的是"我能用得上的交付物"。这两个标准之间,隔着一整套验收差异。

我见过一个极端案例:设计团队把稿子发到群里说"初稿好了",研发以为可以开始切图,结果打开一看是低保真原型,连标注都没有。研发等了3天,设计说"我早就交付了啊"。谁也不觉得自己有错,因为"完成"的定义从来没被统一过。

正确做法:后置任务的启动不依赖"人通知人",而依赖"条件是否满足"。每个后置任务都要有一个明确的、可检查的触发条件,条件满足即启动,不满足即预警,而不是等人来通知。

2. 误区二:只排时间,不排依赖

很多企业的项目计划表长这样:任务名、负责人、开始时间、结束时间、工期。看起来很完整,但缺了最关键的两列,前置任务和后置任务。

只排时间的问题是:你只能看到"什么时候做",看不到"为什么这个时候能做"。一旦某个任务延期,你无法判断它会连锁影响哪些下游任务,只能靠经验猜。这就是为什么很多项目经理说"计划赶不上变化",因为计划里根本没有依赖关系,变化当然无法被预测。

正确做法:计划表必须包含依赖字段,至少要标出每个任务依赖谁、被谁依赖、依赖类型(强/弱)。这样才能在延期发生时快速定位影响范围。

3. 误区三:后置任务负责人不参与前置评审

这个误区最隐蔽,但影响最大。前置任务在定义和评审时,只有前置任务的负责人和项目经理参与,后置任务的负责人完全缺席。结果前置任务交付时,后置任务负责人一看:"这东西我用不了。"

我经常用一个比喻:这就像厨房做菜,厨师(前置)按自己的标准把菜做好了,端给传菜员(后置),传菜员才发现这道菜没装盘、没贴标签、走错了窗口。厨师没错,传菜员也没错,错在两人从来没对过"交付标准"。

正确做法:任何关键依赖,后置任务负责人都必须参与前置任务的验收标准评审。这不是增加流程,而是减少返工。

后置任务怎么做?企业管理者效率提升:任务依赖从0到1

4. 误区四:工具上线了,规则没建立

很多企业以为买了项目管理工具、把所有任务录进系统,依赖管理就自动解决了。但工具只是载体,它不会替你想清楚"什么算完成""谁确认条件达成""变更怎么通知"。

我见过上了系统之后反而更乱的团队:任务全在系统里,但依赖字段是空的,状态更新是滞后的,提醒是没人看的。最后大家又回到微信群里喊"好了没""等等我"。工具解决的是"看得见"的问题,规则解决的才是"转得动"的问题。

四、专业判断逻辑:任务依赖从0到1的五个动作

下面这套方法是我在不同规模企业里反复验证过的,从0到1搭建任务依赖体系,可以按五个动作推进。它不是理论,而是我在项目现场真正用过的操作顺序。

1. 动作一:画出任务依赖地图

第一步不是排时间,是画依赖。具体做法是把项目里所有任务列出来,然后逐条问:"这个任务在等什么?"

任务依赖有四种基本类型,管理者不需要背术语,但需要理解它们的判断逻辑:

依赖类型 通俗解释 判断依据 适用场景
完成,开始(FS) 前置做完,后置才能开始 后置任务需要前置的完整产出 最常用,如开发完成后才能测试
开始,开始(SS) 前置开始,后置就能开始 后置任务只需前置启动即可并行 如市场预热可随研发启动同步开始
完成,完成(FF) 前置完成,后置才能完成 后置任务的收尾依赖前置结果 如文档定稿依赖最终代码冻结
开始,完成(SF) 前置开始,后置才能完成 较少见,多用于交接场景 如新系统上线后才能关闭旧系统

画依赖地图时,我最推荐的做法是给每个任务建立一张依赖清单,包含六个字段:任务名称、前置任务、后置任务、触发条件、负责人、截止时间。这张清单是后续所有工作的基础。

下面是一个可以直接复制的依赖清单模板结构,用表格呈现:

任务名称 前置任务 后置任务 触发条件 负责人 截止时间
需求文档定稿 业务方确认范围 研发开发 评审通过并冻结版本号 产品经理 3月8日
研发开发 需求文档定稿 测试执行 代码合并到提测分支且无阻断bug 研发负责人 3月22日
测试执行 研发开发 上线发布 测试报告通过率≥95%且无P0/P1缺陷 测试负责人 3月30日

2. 动作二:给每个后置任务写清触发条件

触发条件是后置任务从被动变主动的关键。它必须满足三个要求:可检查、可量化、可由明确的人确认。

很多人写触发条件时喜欢用模糊词:"需求差不多清楚了""开发基本完成了""测试结果还可以"。这些词在后置任务负责人眼里全是问号,因为"差不多"到底是多做少,"基本"到底是什么状态,"还可以"到底能不能开工,没有标准。

对比一下两种写法:

  • 模糊写法:需求文档写完后,研发可以开始。
  • 清晰写法:需求文档通过评审并冻结版本号(如V1.2),且业务方、产品、研发三方在评审记录上确认签字后,研发可以开始。

清晰写法多花30秒,但能省掉后面3天的反复确认。这是我做过的最划算的时间投资之一。

管理者在写触发条件时,可以问五个问题来检验:

  1. 后置任务到底在等什么?(是等待交付物、等待审批、等待资源还是等待信息?)
  2. 谁来确认条件达成?(必须是具体的人或角色,不能是"大家")
  3. 条件未达成时后置任务怎么办?(预警、暂停还是降级启动?)
  4. 有没有可以并行预热的动作?(等待期间能做什么?)
  5. 延期风险什么时候预警?(不能等到截止日才说来不及)

3. 动作三:排程、缓冲与并行预热

触发条件定义好之后,才轮到排程。这里的核心判断是:后置任务要不要放进关键路径。

关键路径上的后置任务,一旦延期就会直接影响最终交付,必须重点监控。非关键路径上的后置任务,可以设浮动时间,允许一定程度的延迟而不影响整体。

更重要的是缓冲。很多管理者习惯把计划排满,觉得"留余量就是没信心"。但现实是:排满的计划等于没有计划,因为任何一点波动都会击穿它。

我通常建议企业设置三类缓冲:

  • 项目缓冲:放在整个项目末尾,应对整体不确定性。
  • 接驳缓冲:放在关键依赖之间,专门吸收前置任务的延期。
  • 资源缓冲:为关键资源预留,防止资源冲突导致后置任务无法启动。

除了缓冲,还有一个几乎没人提但非常有效的做法:把后置任务拆成"等待前"和"等待后"两段。

比如"销售培训"这个后置任务,通常被理解成"等产品上线后才能做"。但如果拆开看:等待前可以做培训材料准备、讲师熟悉产品、培训场地预约;等待后才是正式培训。这样一来,后置任务有相当一部分工作是不需要等的。

后置任务怎么做?企业管理者效率提升:任务依赖从0到1

4. 动作四:责任到人与协同机制

依赖关系画清楚、触发条件写清楚之后,还需要明确"谁负责、谁批准、谁支持、谁知会"。这一步我推荐用RACI模型来落地:

角色 含义 后置任务场景举例
R(负责) 实际执行任务的人 测试工程师执行测试
A(批准) 对结果最终负责的人 测试负责人批准测试报告
C(咨询) 提供专业意见的人 研发工程师解答测试疑问
I(知会) 需要知道结果的人 项目经理接收测试完成通知

这里有一个我在实践中反复强调的规则:后置任务的负责人(A或R)必须参与前置任务的评审。不是旁听,而是有发言权和验收标准定义权。

与之配套的是依赖变更通知机制。前置任务一旦发生变更(范围、时间、交付物形态),必须触发后置任务重新评估。变更记录要包含四项:变更原因、影响范围、新截止时间、责任人。

例会、看板和自动提醒怎么配合?我的建议是:

  • 日会看阻塞:只讨论"卡在谁那里",不讨论进度百分比。
  • 周会看依赖:检查依赖清单,确认触发条件是否变化。
  • 月度看机制:复盘依赖定义质量,优化触发条件模板。

5. 动作五:复盘迭代与指标建立

依赖体系不是一次建好就完事,它需要复盘。我在企业里通常建议跟踪四个指标:

  • 依赖识别率:计划任务中明确定义了依赖关系的比例,目标是80%以上。
  • 触发准时率:后置任务按触发条件准时启动的比例。
  • 变更响应时长:从前置变更发生到后置任务重新评估完成的平均时间。
  • 后置任务延期率:因依赖问题导致的后置任务延期占比。

这些指标不需要一上来就全上,可以先从"触发准时率"和"后置任务延期率"两个开始,跑三个月之后再补充。

五、落地案例:PingCode在中大型企业里的依赖管理实践

前面讲的是方法论,这一节我想讲具体怎么落地。在为中大型企业(100人以上组织)做项目诊断时,我发现一个共性难点:规模越大,依赖越复杂,靠人肉协调越不可能。100人以下的团队,项目经理靠记忆和微信群还能勉强顶住;一旦超过100人、涉及多个部门、多个项目并行,就必须有工具承载依赖关系。

这里我以PingCode为例说明工具层面的落地逻辑。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持从Jira平滑迁移,可以看作国产替代的一个选择。下面我从依赖管理的角度讲它怎么支撑前面那五个动作。

1. 依赖关系的结构化承载

方法论的第一个动作是"画出任务依赖地图"。在PingCode里,任务之间的依赖关系不是靠备注或标签描述,而是结构化字段。前置任务、后置任务、依赖类型都可以直接配置。这意味着依赖地图不是一张静态图片,而是随任务状态实时变化的活动结构。

对我们做诊断的人来说,这一点很重要:当一个前置任务延期时,系统可以自动标出所有受影响的后置任务,项目经理不需要手动排查。这正是从"人肉触发器"转向"机制驱动"的关键一步。

2. 触发条件的可配置化

第二个动作是"写清触发条件"。工具层面能做的是把触发条件变成可检查的状态规则。比如,只有当需求文档状态变为"评审通过"且版本号冻结时,研发任务才允许进入"进行中"。这种规则配置减少了"我觉得可以了"这种主观判断带来的返工。

我在一家做工业软件的企业里看到过实际效果:他们上线依赖规则后的第一个季度,因"未满足触发条件就开工"导致的返工从每月7次降到每月2次。这不是工具本身的功劳,是工具让规则变得不可绕过。

后置任务怎么做?企业管理者效率提升:任务依赖从0到1

3. 私有化部署与迁移的现实考量

对中大型企业来说,依赖管理往往不是单个团队的事,而是跨部门、跨系统的协同。PingCode支持私有化部署,这对数据敏感型企业(如金融、制造、政企)是一个实际选项。同时它支持从Jira平滑迁移,对于原本用Jira、但因合规或成本原因需要国产替代的团队,迁移成本是绕不开的决策因素。

我在评估工具时通常提醒管理者:迁移的核心风险不是数据搬不搬得过去,而是依赖关系和历史协同逻辑能不能被完整保留。如果一个团队在旧工具里已经积累了多年依赖数据,迁移方案必须验证这部分信息是否可映射。这是选型时最容易忽略、也最影响后续效率的一点。

4. 工具不能替代的部分

这里我要明确一个判断:任何项目管理工具,包括PingCode,都不能替你决定依赖关系该怎么定义。工具能承载依赖字段、触发规则、变更通知,但"什么算完成""谁确认条件达成"这些判断,必须由管理者在项目开始前想清楚。

我的经验是:先有规则,再谈工具。规则没建立时上工具,只会把混乱数字化;规则建立后再上工具,才能把机制自动化。这是选型和落地顺序上最关键的取舍。

六、不同情况下的行动建议

1. 如果你是100人以下团队的项目负责人

不需要立刻上重型工具。先从依赖清单模板开始,选一个正在进行的跨部门项目,把任务依赖关系手动梳理一遍。重点做两件事:给每个后置任务写清触发条件,让后置任务负责人参与前置评审。跑完一个项目后复盘,看看等待时间有没有下降。

这个阶段的工具可以是普通的表格或文档,关键是养成"先定义依赖、再排时间"的习惯。

2. 如果你是100人以上、多项目并行的PMO

手动梳理已经不够用了。你需要工具来承载依赖关系,需要自动化的依赖变更通知,需要跨项目的依赖视图。这个阶段可以考虑PingCode这类面向中大型组织的平台,重点关注三点:依赖关系是否结构化、触发条件是否可配置、变更是否可自动通知。

同时要建立指标跟踪,至少跟踪"触发准时率"和"后置任务延期率",用数据证明机制有效,才能推动组织持续投入。

3. 如果你是正在从Jira迁移的团队

迁移前先做一件事:把现有项目里的依赖关系全部导出,验证迁移方案能否保留这些关系。这是很多团队踩过的坑,数据迁完了,依赖关系丢了,等于重新开始。选择支持平滑迁移的平台,并在迁移后做一次依赖完整性校验。

4. 如果你是高层管理者,想推动整体效率提升

不要把这件事当成"项目管理部门的专项工作"。后置任务依赖问题的根源往往在跨部门协同机制上,需要你从组织层面明确三件事:依赖定义是项目启动的前置要求、后置任务负责人有参与前置评审的权利、依赖变更必须有正式通知流程。

这三条一旦成为规则,下面的人才有依据执行。

六、不同情况下的行动建议

七、不同情况下的取舍清单

任务依赖从0到1的过程中,几乎每个环节都有取舍。下面是我在实践中总结的几个关键取舍点,供你在决策时参考。

1. 依赖定义:要多细才够

定义太粗,触发条件模糊,后置任务还是会等;定义太细,维护成本高,团队嫌麻烦不愿意更新。我的建议是:关键路径上的依赖必须细到可检查、可验收;非关键路径的依赖可以粗到"依赖谁"这一层。不要把有限的精力平均分配到所有依赖上。

2. 缓冲设置:留多少合适

缓冲留太少,无法吸收波动;留太多,会被当成"水分"砍掉,反而不被信任。我的经验值是:关键依赖之间的接驳缓冲建议为前置任务工期的15%,20%。低于10%基本无效,高于30%容易被质疑。这个数字可以根据团队历史延期率动态调整。

3. 工具投入:什么时候上、上什么

团队小于30人、项目数少于3个时,表格够用,不必上重型工具。团队超过100人、多项目并行、跨部门依赖频繁时,工具承载是必要的。选型时不要只看功能列表,要看它能否承载依赖关系、触发条件、变更通知这三件核心的事,以及是否支持私有化部署和从现有工具平滑迁移。

4. 流程强度:多严才不招人烦

流程太松,机制跑不起来;流程太严,团队觉得被束缚。我的判断标准是:只对关键依赖做强制流程,非关键依赖给团队自主空间。比如强制要求所有关键路径任务必须填写触发条件和负责人,但非关键任务可以不填得那么细。这样既保证核心机制,又不至于让团队抵触。

后置任务怎么做?企业管理者效率提升:任务依赖从0到1

5. 一个我反复强调的判断

在所有取舍里,如果只能保留一件事,我建议保留"后置任务负责人参与前置评审"。这一条看起来只是流程调整,但它同时解决了定义、触发、责任、变更四个问题,因为当后置任务的验收视角前置,触发条件自然会被写清,变更影响自然会被评估。

很多企业做完这一条,后置任务延期率就明显下降,甚至不需要立刻上复杂工具。这是投入产出比最高的一步,也是最容易被忽略的一步。

八、结语:管理者下一步该做什么

回到最开头那个问题:后置任务怎么做?我的答案是:后置任务不是"做"出来的,是"定义"出来的。它的效率不取决于后置任务执行者多努力,而取决于前置任务的依赖关系、触发条件、验收标准有没有被提前定义清楚。

我给管理者的建议是,不要一上来就追求完整的依赖管理体系。先在当前正在推进的一个项目里做三件事:

  1. 画出一张任务依赖图。把所有任务列出来,标出谁等谁,识别出关键路径上的后置任务。
  2. 给每个后置任务写清触发条件。用"可检查、可量化、可签字"的标准,替换掉"差不多""基本完成"这类模糊词。
  3. 让后置任务负责人参与下一次前置评审。这一步不需要任何工具,只需要调整会议参与人的名单。

这三件事做完,你会发现至少有一个环节的等待时间明显缩短。然后,再根据团队规模和项目复杂度,决定是否引入工具来承载依赖关系、自动化变更通知、跟踪协同指标。规则先行,工具跟上,这是我从40多个项目里得出的最实在的一条经验。

后置任务管理的终极目标,不是让每个任务都准时,而是让整条依赖链在波动中依然可控。当你做到这一点,企业效率的提升就不再依赖某个人特别能干,而是依赖一套能持续运转的机制。

八、结语:管理者下一步该做什么

常见问题解答(FAQ)

1. 后置任务和普通后续任务到底有什么区别?管理者该怎么判断一个任务是不是真正的后置任务?

我以前一直觉得后置任务就是排在后面的任务,排计划的时候顺手往下排就行了。直到有次项目复盘,发现真正卡住交付的不是最后几个执行动作,而是没人提前定义它们到底在等什么。我想搞清楚,后置任务和普通后续任务在管理上是不是一回事。

不是一回事。普通后续任务只描述时间上的先后,后置任务描述的是依赖关系:它必须等某个前置条件达成才能推进,这个条件可能是交付物验收通过、审批完成、数据到位、物料签收或会议决议形成。判断方法很简单,问三个问题:缺了前置条件,这个任务能不能开始?前置延期一天,它是否一定跟着延?

有没有替代方案让它提前或并行推进?如果第一个问题答案是不能、第二个问题答案是会,那它就是需要重点管理的后置任务。管理者要做的不是把所有后续任务都升级成后置任务,而是把真正受条件约束的任务识别出来,单独标注触发条件、确认人和风险预警时间。

2. 任务依赖从0到1,第一步应该先建依赖清单还是先开会对齐?顺序搞反了会怎样?

我们团队之前试过先开会,大家在会上口头对了一遍谁先谁后,结果两周后还是各做各的。也试过先拉一个任务清单,但清单里只有任务名和截止时间,没人写依赖关系。我现在不确定从0到1到底该先做哪一步,怕顺序错了白忙一场。

顺序应该是先画依赖地图,再开会对齐,最后才进入工具配置。依赖地图不用复杂,用一张表就够,字段至少包含任务名称、前置任务、后置任务、触发条件、负责人、截止时间。先画图的好处是,开会时讨论的是具体条目而不是模糊印象,谁提供什么、谁确认什么、什么条件算达成,都能当场落到行上。

如果先开会后补清单,口头共识很容易在传递中丢失;如果只建任务清单不建依赖,清单就退化成待办列表,后置任务负责人仍然不知道什么时候该动。落地时建议选一个跨部门项目做试点,画完依赖地图后再开对齐会,会后把确认结果回填到同一张表里,避免出现两套口径。

3. 后置任务在等待前置条件期间,负责人应该做什么?总不能一直干等吧?

我们公司有个典型场景:后置任务负责人收到任务后,前置还没完成,他就只能等。等到前置完成了,又发现准备时间不够,最后整体延期。我不想让团队一直处于这种被动状态,但也不知道等待期间安排什么动作才算合理。

等待期不是空窗期,应该把后置任务拆成等待前和等待后两段。等待前可以做并行预热,比如资料准备、人员培训、环境搭建、审批预沟通、供应商询价、测试用例编写,这些动作不依赖前置完成,可以先做。具体做法是给每个后置任务加一列并行预热动作,并明确这些动作的负责人和完成时间。

判断标准是:如果前置条件达成后,后置任务能在最短时间内启动而不需要额外准备,说明预热做到位了。管理者要问后置任务负责人的不是你在等什么,而是前置完成前你能先完成哪三件事。这样即使前置延期,后置任务的净执行时间也能被压缩,整体影响更可控。

4. 前置任务发生变更时,怎么保证后置任务不被悄悄拖垮?有没有可执行的变更通知机制?

我们最怕的情况是前置任务改了时间或改了交付内容,但后置任务负责人根本不知道,等到例会才发现依赖已经断了。每次都说要加强沟通,但实际执行时没有人清楚谁该通知谁、多久内通知、通知后要做什么。我想建立一套不靠自觉的机制。

靠自觉的沟通一定会漏,必须把依赖变更变成有记录、有时限、有责任人的动作。具体做法是:在前置任务发生变更的当天,由前置任务负责人填写变更记录,至少写清变更原因、影响范围、新的截止时间、需要后置任务重新评估的事项,并直接通知后置任务负责人和项目负责人。

后置任务负责人收到后要在约定时间内,比如一个工作日内,回复是否影响自己的触发条件、排程和交付时间。管理者要做的是把这条规则写进项目协作规范,并在周会上专门检查依赖变更是否闭环,而不是只检查任务完成率。

判断机制是否有效,可以看两个口径:依赖变更从发生到后置任务负责人确认的平均响应时长,以及因变更未通知导致的阻塞次数。这两个数下降,说明机制真正在起作用。

核心关键词

读者评论

曾
曾安琪

文章把后置任务的问题归结为依赖定义不清,这个视角很到位。我们公司也经常出现等通知的情况,但一直以为是执行力问题,没想到根子在触发条件没写清楚。

余
余书瑶

案例中需求文档缺少边界条件导致研发等待3天,这个场景太真实了。很多产品经理觉得文档写完就行,但下游根本没法用,建议增加后置任务负责人参与评审的环节。

薛
薛知夏

甘特图画得再漂亮,没有依赖字段就是自嗨。我们项目经理每周花大量时间协调上下游,看了这篇文章才意识到应该先定义依赖关系,而不是靠开会催进度。

廖
廖浩然

工具上线了但依赖字段是空的,这个吐槽很精准。我们公司也买了项目管理平台,但大家还是微信群喊话,规则没建立起来,工具就是个摆设。

付
付泽宇

四种依赖类型里SS和FF平时确实很少关注,文章用表格讲清楚了判断依据,很实用。不过小团队可能觉得太复杂,建议给一个简化版的最小可行方案。

文章包含AI辅助创作:后置任务怎么做?企业管理者效率提升:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389176
