去年我接手过一个挺尴尬的复盘:一个 12 人的项目组,启动会开得非常漂亮,目标、里程碑、分工都写在白板上,大家拍了照,散了会。三周后项目延期,延期原因列出来一共 7 条,其中 5 条在启动会当天其实就已经存在,接口对接方没确认、测试环境没申请、有一个模块的验收标准从没被定义过、两个关键任务挂在了“待分配”、还有一个依赖被排在了假期。没有人隐瞒,只是没有人被安排去承接这些风险。
这件事之后我形成了一个比较固执的判断:任务执行从 0 到 1 阶段,绝大多数失败不是因为团队不努力,也不是因为风险太隐蔽,而是因为风险没有被分配责任接口。风险写在纸上叫“注意事项”,落到人头上才叫“风险控制”。
这篇文章不讲风险管理的四步法,也不讲企业安全态势,只解决一个问题:一个团队接到一件从没做过的事,头 30 天到底该做什么、按什么顺序做、哪些动作可以砍掉、哪些动作砍了就会出事。我会把四类高频风险、三层机制、一张风险登记册结构、一套 30 天节奏,以及在不同团队规模下该怎么取舍,全部摊开讲清楚。
一、先给结论:0 到 1 阶段的风险控制,管的是"机制缺口"而不是"风险清单"
很多人一提风险控制,第一反应是列风险清单。列完之后放在共享文档里,然后就没有然后了。我的经验是,在从 0 到 1 阶段,风险清单的边际价值非常低,因为新任务的风险是动态长出来的,你今天列 20 条,两周后会新增 15 条、作废 8 条。
真正要补的是机制缺口。机制缺口指的是:当一条风险出现时,团队里有没有一个明确的人、在明确的时间点、按明确的动作把它接住。没有这个链条,清单越长越危险,因为它会制造"我们已经在管风险了"的错觉。
1. 从 0 到 1 阶段,先管住四类风险就够

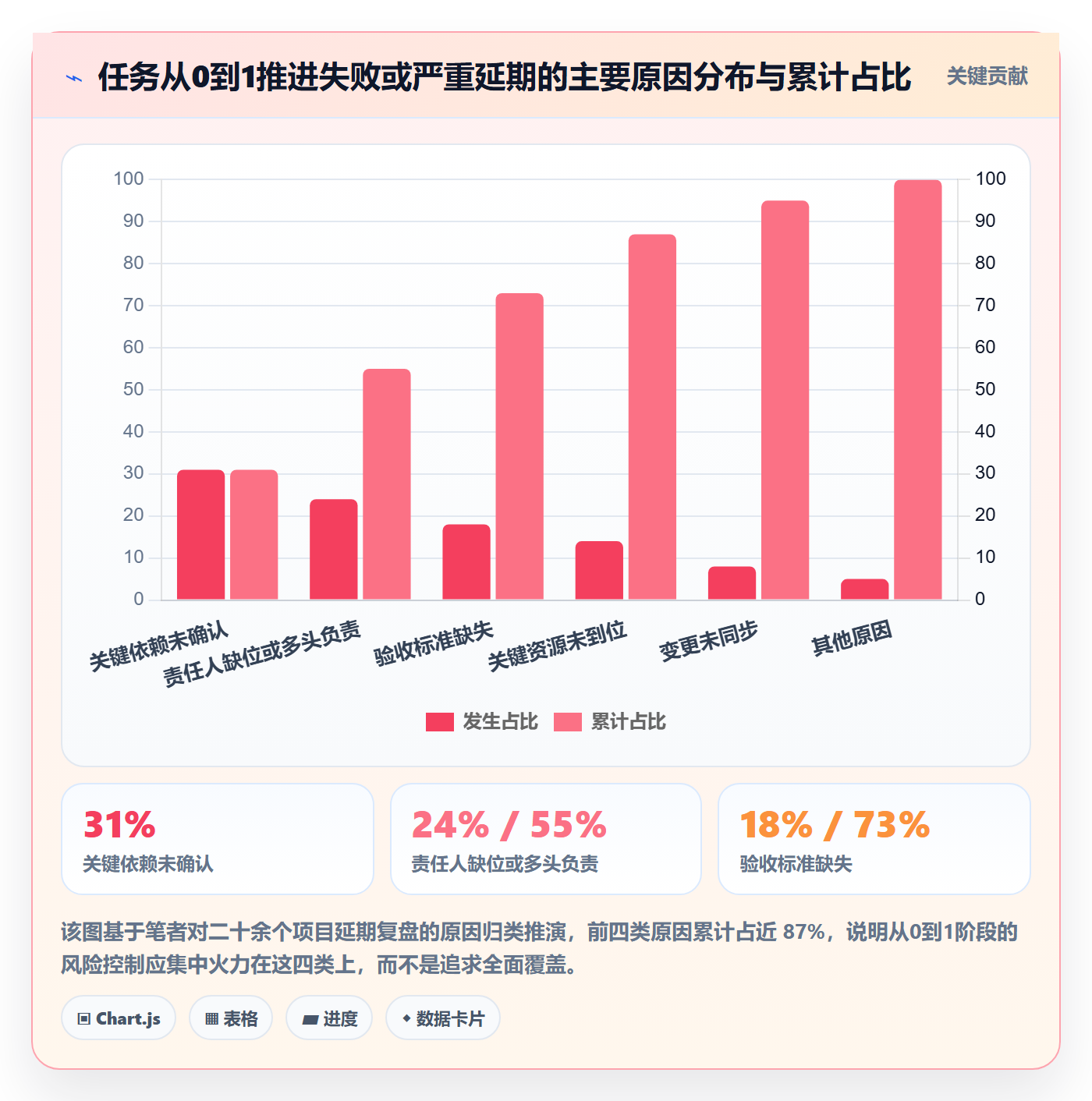

我复盘过自己带过和陪跑过的二十多个项目,从 0 到 1 阶段真正致死的风险高度集中在四类:目标不清、职责模糊、资源不足、协作断点。这四类之外的风险,比如市场价格变化、政策调整、上游供应商倒闭,属于你控制不了的,不在本文讨论范围。
为什么是这四类?因为它们有一个共同点:它们不会自己暴露,必须靠机制主动打捞。任务延期会暴露,bug 会暴露,但这四类风险在爆发之前是安静的。目标不清的表现是"大家理解不一样",而理解不一样在启动会上往往看不出来,要等交付物做出来才发现。
2. 最小可用风险控制 = 一张表 + 三次会 + 一条升级路径
我不建议从 0 到 1 阶段去建完整的风险管理体系,那通常是给成熟组织用的。从 0 到 1 需要的是一套最小可用组合:一张风险登记册、启动会/日站会/周复盘三次会、一条从成员到负责人到决策人的升级路径。
这三样东西加起来,一个 10 人团队大概需要 2 人天建立,之后每人每周维护耗时 0.6 小时左右。这个投入产出比是可以接受的。如果一套机制每周要占掉团队 5% 以上的人力,它一定会在第三周被悄悄放弃,这是我观察到的普遍规律。

二、背景与真实场景:任务刚开始,风险其实已经发生了
我几乎每次做项目启动诊断,都会在启动会结束后问三个问题:这个任务谁最终验收、如果关键人请假三天谁会顶上、最可能让这件事失败的三个因素是什么。能流畅答出来的团队不到三成。
这不是能力问题。从 0 到 1 的任务天然具有三个特性:信息不完整、协作关系未建立、失败成本不可预估。这三个特性叠加,导致风险在第一天就已经存在,只是还没有以"问题"的形式显现出来。
1. 三种我反复看到的现场
第一种现场是"目标在嘴上,不在纸上"。负责人说"我们要做一个能提升客户留存的东西",听起来很清楚,但没有人知道留存提升多少算成功、什么时候算完成、哪些事情明确不做。交付时双方各执一词。
第二种现场是"分工在群里,不在表里"。任务被拆成十几条发在群里,每条后面 @ 了人,但没有唯一的负责人和完成时间。三天后你会发现,被 @ 的人以为自己在协助,真正该负责的人以为别人在做。
第三种现场是"依赖靠默契,不靠确认"。这类最隐蔽。A 团队要等 B 团队给一个数据格式,B 团队以为 A 团队会自己来要,A 团队以为 B 团队会主动给。等到第三周才发现,双方都还没开始。
2. 为什么从 0 到 1 阶段特别脆弱
成熟团队有三样东西在替他们兜底:默认流程、历史经验、人际关系网。新人不知道流程可以问老人,遇到类似问题可以翻历史文档,跨部门卡住了可以找熟人打个电话。从 0 到 1 的团队三样都没有。
所以从 0 到 1 阶段,风险控制的本质不是"预测未来",而是用最低成本把成熟团队默认拥有的东西显性化:把默认流程写成纸面规则,把历史经验变成检查项,把人际关系网变成明确的升级路径。

三、常见误区:为什么很多团队的风险控制第一天就跑偏
我在陪跑过程中见过太多"看起来在管风险"的团队。他们每周开风险会、填风险表、打分评级,但项目该延期还是延期。问题不在态度,在方法。下面五个误区,我几乎每个项目都能碰到两三个。
1. 把风险控制做成填表负担
最典型的做法是引入一套完整风险评估模型:概率打分、影响打分、风险值计算、等级划分。表格看起来很专业,但团队填了两周就烦了,开始复制粘贴上周内容。
我的判断是:从 0 到 1 阶段,风险不需要打分,只需要分级。红黄绿三档足够。红色代表这事不解决任务就完不成,黄色代表会影响进度或质量,绿色代表需要观察。分级的信息量不比打分少,但认知成本低一个数量级。
2. 把风险责任人写成"大家"
这是最致命的一条。风险登记册里,责任人一栏写着"项目组""研发团队""相关同学",这条风险基本等于没人管。风险管理里有一句话我认为是对的:责任分散等于责任消失。
一条风险必须有且只有一个责任人。这个人的职责不是亲手解决风险,而是负责推动它被解决、在状态变化时更新、在升级时限到达时向上求助。责任人可以是普通成员,不必是管理者。
3. 只盯进度不盯依赖
大多数团队的周会都在问"做完了吗",很少问"你卡在等谁"。而我在前面那张帕累托图里已经展示过,关键依赖未确认是从 0 到 1 阶段的第一大失败原因。
进度是结果,依赖是原因。只看进度,你永远是在问题发生后救火;盯住依赖,你才有机会在问题发生前介入。这两个视角的管理成本差不多,效果差很远。
4. 只记录不行动,风险登记册变成墓志铭
我见过一条挂了 47 天的风险,状态一直是"已识别,待处理"。识别本身不产生任何价值,产生价值的是应对动作。所以风险登记册里必须有"下一步动作"和"动作截止时间"两列,没有这两列的风险条目应该被删掉。
5. 把团队执行风险等同于安全或合规风险
搜"团队风险控制"时很容易搜到网络安全、数据合规一类的内容,那些属于另外一个专业领域,讲的是系统被攻击、数据泄露、监管处罚。它们和任务执行风险不是一回事。
两者可以共存的只有一点:都需要识别、定责、跟踪。但具体方法、责任主体、验收标准完全不同。如果你在一个 12 人项目组里推行安全态势管理那套东西,团队会觉得你在做无用功,然后连真正有用的那部分也一起抵触掉。

四、专业判断逻辑:四类风险 + 三层机制 + 一个嵌入节奏
讲完误区,我说一下我实际在用的判断框架。它不复杂,但每一个部分都是被反复验证过的,砍掉任何一块都会出现问题。
1. 四类风险的识别问题清单
不要用抽象的"请识别风险"去问团队,没人答得上来。要用具体问题去勾。我常用的四组识别问题如下:
- 目标层:交付物到底是什么形态?验收标准是什么?明确不做什么?谁有权判定完成?
- 职责层:每条任务有没有唯一负责人?谁决策、谁执行、谁升级?负责人休假时的代理人是谁?
- 资源层:关键人力和时间是否已锁定?测试环境、账号权限、预算审批是否可获取?获取要多久?
- 协作层:依赖哪些外部团队或系统?依赖方是否已知晓并承诺时间?接口格式是否书面确认?
这四组问题在启动会上过一遍,通常能挖出 8 到 15 条真实风险。它们中大部分不会写进正式风险报告,但正是这些"小事"在第三周变成大问题。
2. 三层机制:可预见、可看见、可升级

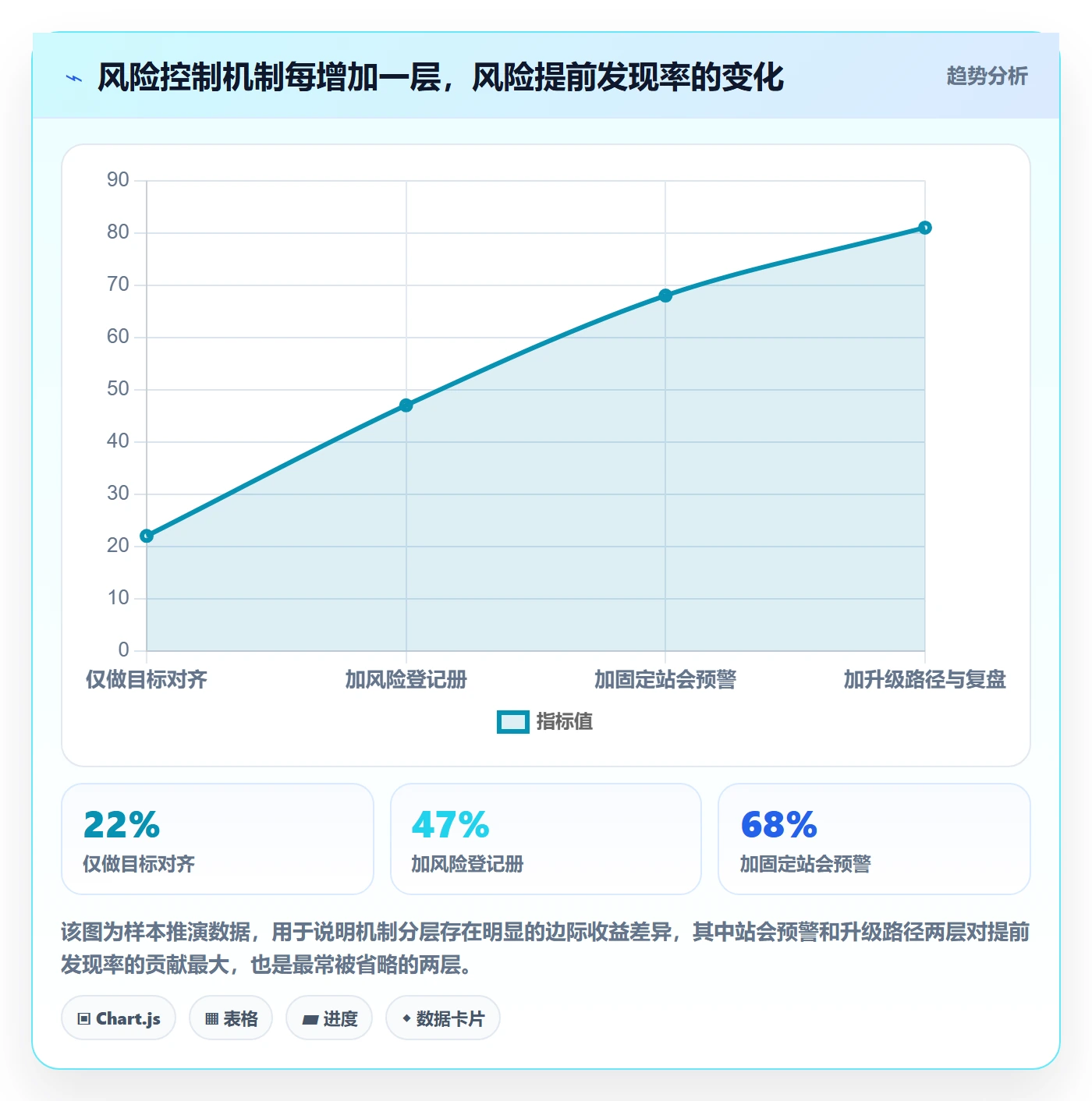

第一层是可预见,对应启动阶段的目标卡和风险初筛。这一层的作用是把风险从潜意识里搬到桌面上。第二层是可看见,对应任务看板和风险登记册,作用是让风险状态对全团队可见,而不是烂在某个人手里。
第三层是可升级,对应预警和升级路径。这一层最容易被跳过,但它决定整套机制能不能在真正卡住的时候起作用。没有升级路径,成员遇到超出自己权限的阻塞时只能等;有升级路径,他知道几小时内该找谁、以什么方式提出。

3. 风险控制要嵌进任务流程,不能旁挂
我见过最失败的一种设计是:任务看板一套系统,风险登记册另一套文档。两套东西各自更新,互不相干。结果是风险和任务脱节,团队要维护两份信息,负担翻倍。
正确做法是让风险挂在任务上。一个任务被标记为"阻塞"时,自动生成或关联一条风险记录;风险解除后,任务恢复推进。这样风险状态和任务状态是同一个事实的两个视角,不需要重复维护。
看板列建议保持极简:待办、进行中、阻塞、待验收、完成。五列足够。列越多,团队越容易在列之间来回搬运卡片,而不是推进工作。
五、具体案例与数据观察:一个 120 人研发组织怎么把风险压下去
下面这个案例来自我去年深度参与的一个项目。客户是一家做企业软件的公司,研发体系大约 120 人,分四个产品线团队,同时推进一件全新的平台级任务。任务的特点是:跨团队、无历史经验、外部依赖多。
1. 起点:三周延期,两个接口没确认
项目启动后第三周,原定交付的平台底座没做完。复盘时列出的直接原因有两个:一个外部系统的接口字段格式一直没确认,双方各写了一个版本;一个核心模块的验收标准是口头约定的,做出来之后评审方认为不符合预期。
要注意,这两件事都不是第三周才发生的。接口问题在第一周就存在,验收标准问题在启动会当天就存在。团队之所以三周没发现,是因为没有任何一个固定动作去把它们捞出来。
2. 动作:目标卡、风险登记册、站会三问、升级路径
我们从第四周开始推四件事。第一件是目标卡:每个模块一份,写清交付物形态、验收标准、明确不做的内容、判定完成的决策人。第二件是风险登记册,字段结构如下:
风险登记册字段结构(建议直接建表使用)
risk_id 风险编号,如 R-014
description 风险描述,一句话说清"什么事如果发生会导致什么后果"
category 分类:目标 / 职责 / 资源 / 协作
trigger_signal 触发信号,什么现象出现说明这条风险正在变成问题
owner 唯一责任人,只能填一个人名
next_action 下一步应对动作,必须是可以执行的具体行为
action_due 动作截止日期
level 分级:红 / 黄 / 绿
status 状态:待处理 / 处理中 / 已缓解 / 已关闭
linked_task 关联的任务卡片编号
raised_at 识别日期
closed_at 关闭日期
review_note 关闭时的复盘备注
第三件是站会三问:昨天推进了什么、今天关键动作是什么、现在有什么阻塞。只问十五分钟,超时立刻打断。第四件是升级路径:成员卡住超过 24 小时无人响应,直接升级到模块负责人;超过 48 小时仍未解决,升级到项目决策人,且必须在站会上公开说明。
3. 工具承载:为什么这个规模的组织最终选了企业级项目管理平台
前两个月我们用表格加即时通讯工具扛着跑,能跑,但到了 120 人、四个团队并行的时候开始出问题:风险登记册和任务看板是两套东西,跨团队依赖看不见,权限和审计也跟不上。
后来他们把机制搬到了一个企业级项目管理平台上,用的是 PingCode。选择逻辑是三条:一是它面向中大型企业、100 人以上组织的场景设计,跨团队依赖和度量看板是原生能力,不用自己拼;二是支持私有化部署,这家客户的数据不能出内网,这是硬约束;三是他们原来有一部分团队在用 Jira,需要平滑迁移,历史任务和字段映射不能丢。
我不认为工具本身能解决风险控制问题。工具解决的是"信息不再散落在五个地方"这个具体痛点。机制决定有没有人管,工具决定管的人能不能看见全局。顺序反了,先上工具再想机制,最后只会多一个没人维护的系统。

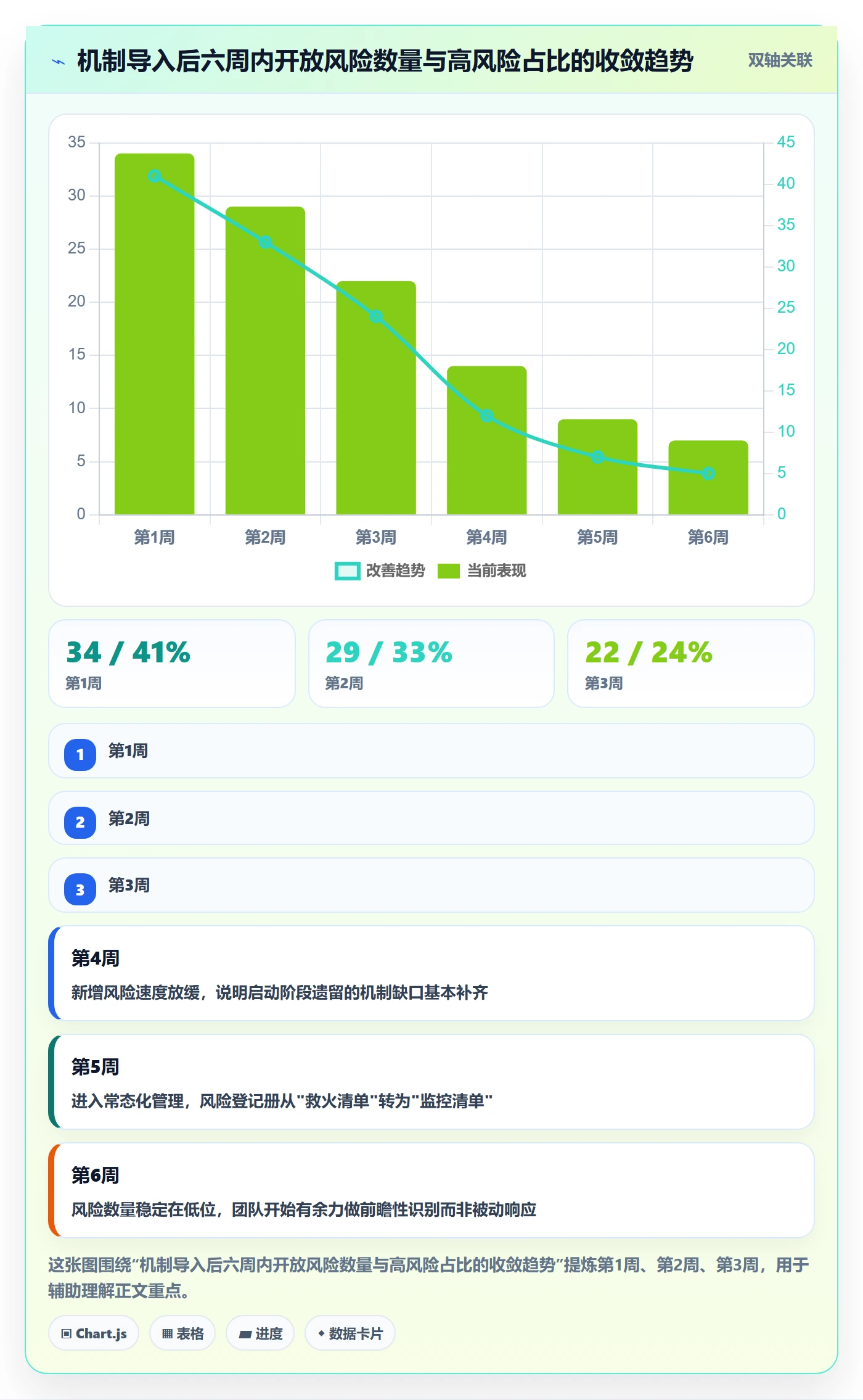

4. 数据观察

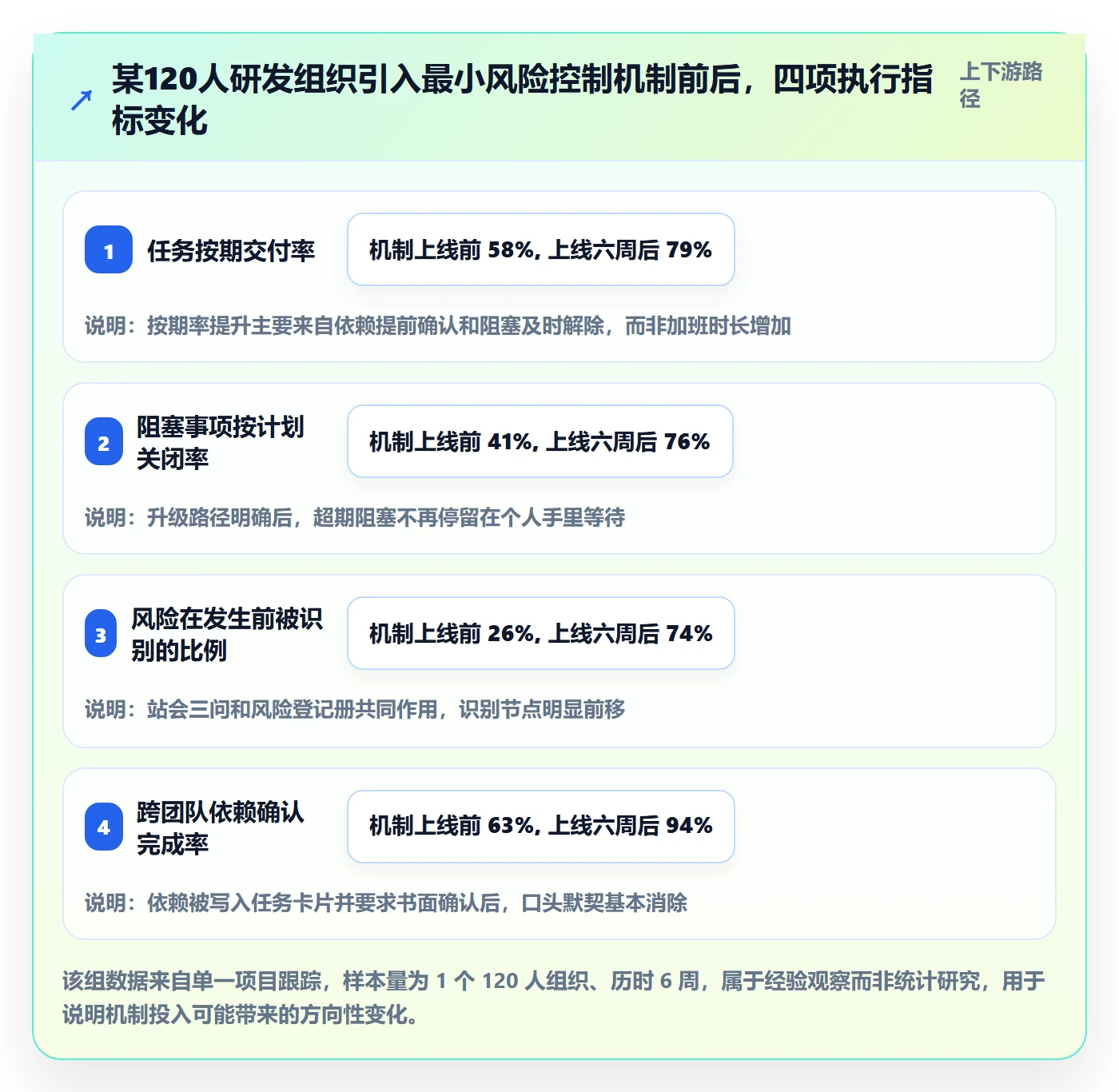

机制上线后跟踪了六周,四个指标的变化比较明显。需要说明的是,这些数据来自这一个项目,样本量小,不能当作行业结论,但方向性参考价值是有的。

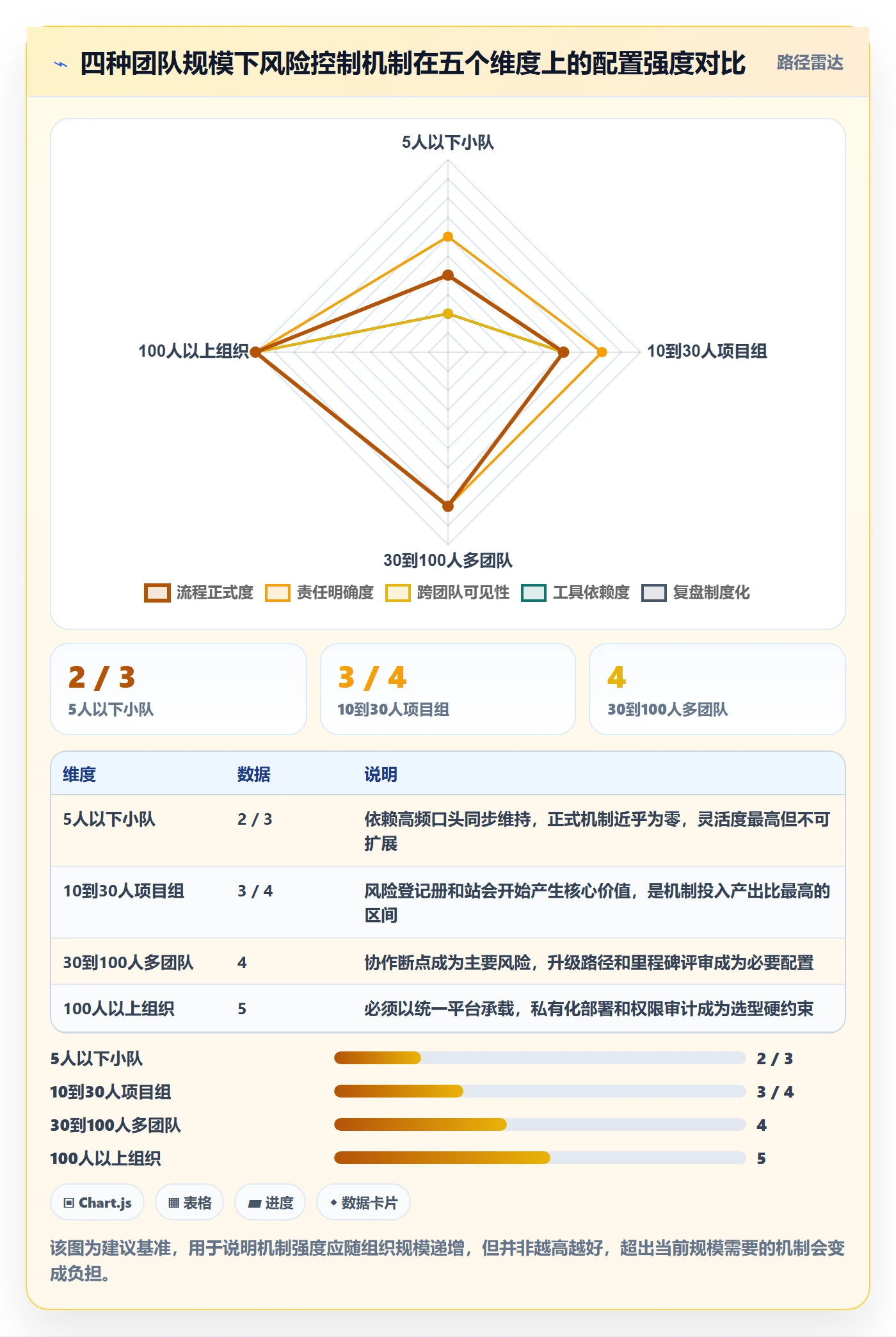

六、不同情况下的行动建议
同一套方法,放在 5 人小队和 100 人组织里,做法差别很大。下面按规模分四种情况给建议,你可以直接对号入座。
1. 5 人以下小队:不要建表,用口头加看板
5 人以下不要建风险登记册,成本大于收益。你们每天坐在一起,信息传递不需要中间层。需要的只有两件事:一张目标卡贴在显眼位置,每天开工前花五分钟说一句"今天最可能卡在哪"。
这个规模的团队,风险基本靠负责人个人判断就能覆盖。如果这个阶段就开始建重流程,你会把团队最有价值的灵活性消耗掉。
2. 10 到 30 人项目组:风险登记册 + 每周站会 + 周复盘
这是风险控制开始产生明显价值的规模区间。建议建立完整的风险登记册,指定唯一责任人,每周固定两次站会(比如周一和周三),每周一次 30 分钟复盘。
这个规模不需要复杂工具,一张在线表格加一个任务看板就能跑。重点在于坚持,尤其是站会上必须逐条过红色风险,不能因为"大家都知道"就跳过。
3. 30 到 100 人多团队:必须加升级路径和里程碑评审
超过 30 人,协作断点会取代目标不清成为第一大风险。这时候单靠站会已经不够,必须建立明确的升级路径和里程碑评审节点。
升级路径要写清三件事:什么情况下升级、升级给谁、多久没响应算升级失败。里程碑评审建议设在任务推进的 25%、50%、75% 三个位置,评审内容不是进度汇报,而是重新确认目标和风险状态。
4. 100 人以上组织:机制必须落到统一平台上
到这个规模,靠表格和即时通讯工具已经承载不住了。风险信息散落在多个团队的文档里,跨团队依赖看不见,权限管理和审计要求也上来了。这时需要把机制落到统一的项目管理平台上。
选型时我建议重点看四件事:跨团队依赖可视化能力、权限与审计完备度、是否支持私有化部署、历史数据迁移的平滑度。对于有数据不出内网要求的组织,私有化部署基本是硬条件;对于从 Jira 迁移过来的团队,字段映射和历史任务保留情况会直接决定迁移成本。

七、不同情况下的取舍
风险控制做得好不好,很多时候不是方法问题,是取舍问题。下面四组取舍,是我在实际项目里反复要做的决定。
1. 轻和重的取舍:机制强度要匹配任务不确定性
任务不确定性越高,机制应该越轻,因为你需要快速调整;任务确定性越高,机制可以越重,因为流程能带来稳定收益。从 0 到 1 的任务属于高不确定性,所以机制要克制。
我的经验阈值是:机制维护成本不超过团队总工时的 5%。超过这个线,团队会在两三周内开始抵触,然后形式化,最后废弃。与其这样,不如一开始就设计得轻一点,留出后续加码的空间。
2. 自建和采购的取舍:看跨团队可见性是不是刚需

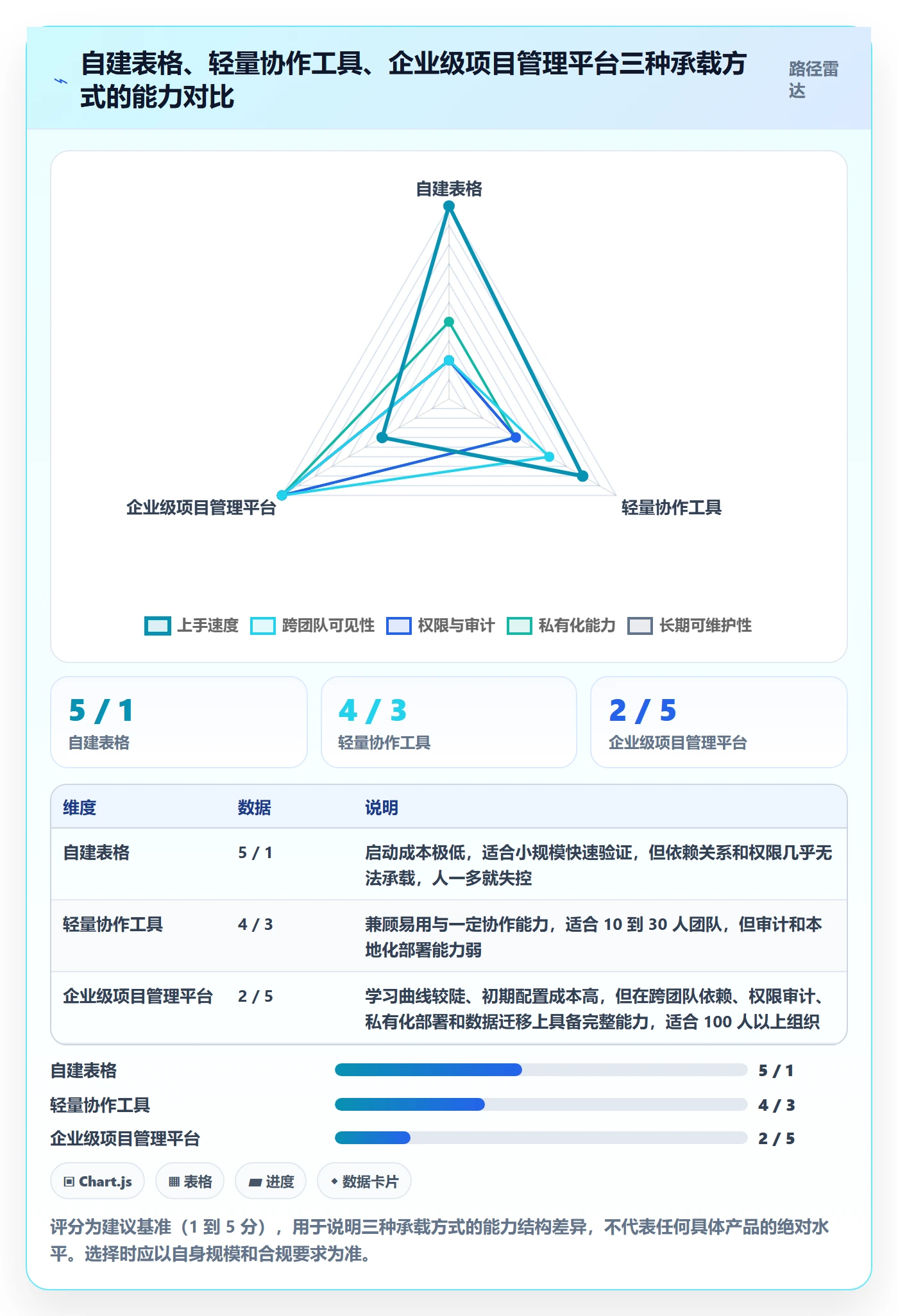

如果团队规模在 30 人以下,跨团队协作不多,自建表格完全够用,成本最低、调整最快。一旦跨团队依赖成为主要风险来源,自建表格的维护成本会急剧上升,因为你要自己实现依赖关系、权限控制、状态同步。
判断标准很简单:当你开始花时间在"怎么让信息同步到别的团队"上,而不是在"怎么解决问题"上时,就该考虑上统一平台了。
3. 强制和自愿的取舍:风险登记册必须强制,其他可以自愿
我踩过的一个坑是:一开始想用"自愿填写"的方式推进风险登记册,结果两周后只有 3 条记录,全是项目经理自己写的。风险管理这件事上,自愿等于没有。
正确的做法是分开对待:风险登记册必须强制,每个模块每周至少提交一次更新;站会必须强制,缺席要提前说明;复盘可以相对自愿,鼓励但不强制全员参与。强制项越少,执行率越高。
4. 私有化和 SaaS 的取舍:先看数据边界,再看成本
这个取舍在中大型组织里几乎不是选择题。如果涉及客户数据、核心业务逻辑、内网系统对接,私有化部署通常是硬要求,没有讨论空间。SaaS 方案在成本和运维上更省事,但数据边界一旦不满足,省下来的钱不够填合规的坑。
我的建议是:先确认数据边界和合规要求,再在满足边界的方案里比成本和功能。顺序反了,选完再发现不合规,返工成本极高。

八、30 天启动清单:从下一次启动会开始就能用
方法讲完了,最后给一份可以直接执行的 30 天节奏。这份清单我改过好几版,现在这一版的好处是每一步都能在当天完成,不需要额外立项。

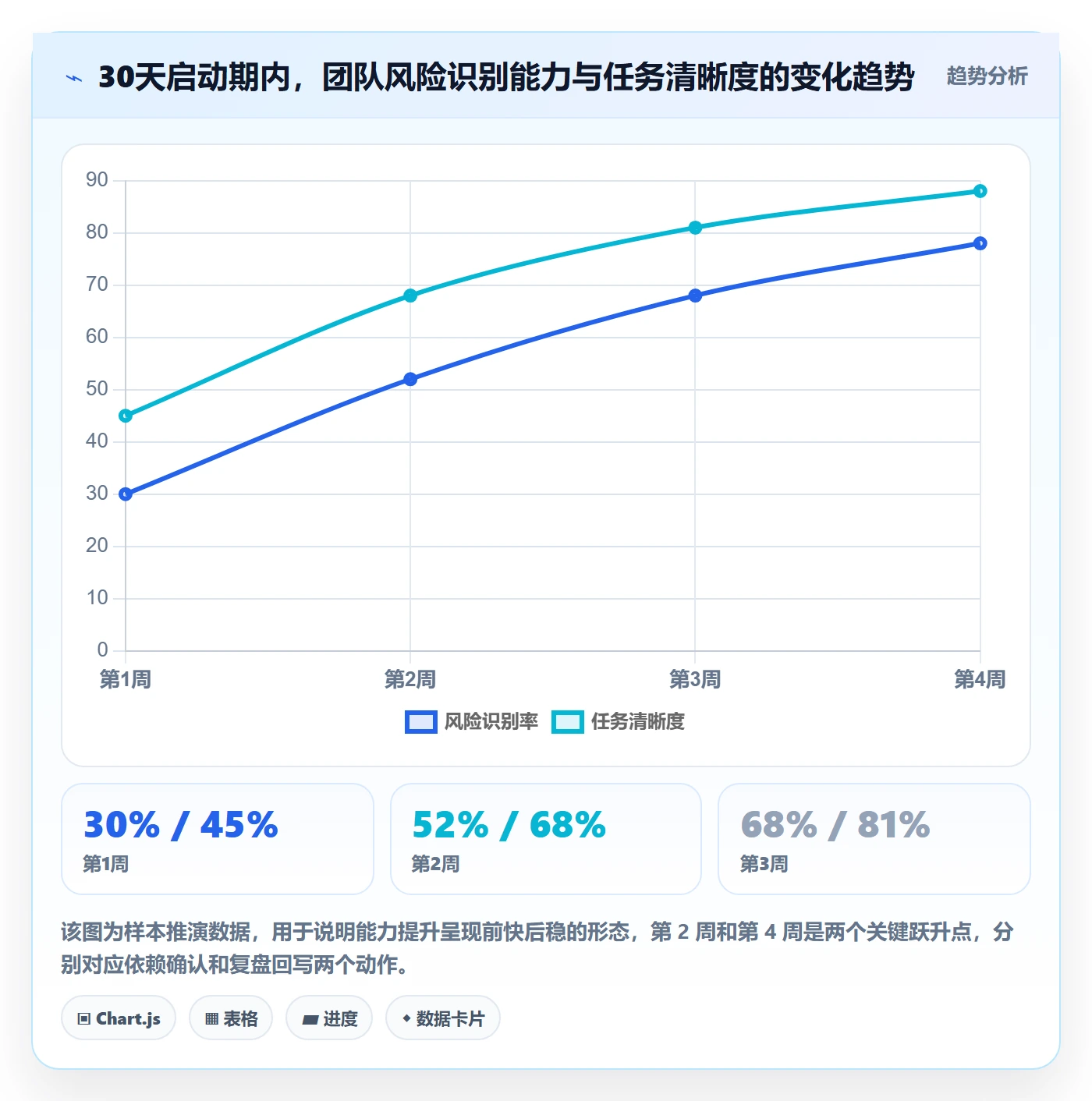

1. 第 1 周:对齐目标,识别初始风险
- 召开启动会,产出一张目标卡:交付物形态、验收标准、明确不做的内容、判定完成的决策人。
- 用四组识别问题(目标、职责、资源、协作)过一遍,现场记录所有风险,不做筛选。
- 建立风险登记册,按前面的字段结构填写,每条风险指定唯一责任人。
- 确定升级路径:谁在什么情况下、多长时间内、找谁。
第 1 周的目标不是把风险都解决,而是让团队建立起"风险可以被说出来"的安全感。这一周结束时,风险数量通常会有 20 到 40 条,这是正常的。
2. 第 2 周:拆任务,责任到人,确认依赖
- 把任务拆到可以在两周内验收的粒度,每个任务一个唯一负责人。
- 逐条确认跨团队依赖,要求依赖方书面回复时间和交付物格式。
- 建立任务看板,五列结构:待办、进行中、阻塞、待验收、完成。
- 启动日站会,只问三个问题,控制在十五分钟内。
这一周的重点是依赖确认。我建议把"依赖方是否书面确认"作为任务能否进入"进行中"的前置条件,这个规则能挡掉大量后期返工。
3. 第 3 周:跑站会,建立预警和升级
- 站会常态化,严格计时,超时立即打断。
- 建立红黄绿分级,每周重点过一遍红色风险。
- 第一次升级演练:找一条真实卡住的问题,走一遍升级流程,看路径是否顺畅。
- 发布第一次风险状态周报,向所有相关方同步。
升级路径一定要在真正出事之前演练一次。我在多个项目里见过,升级路径写得很漂亮,但第一次真正触发时发现找不到人、或者不知道用什么方式提,白白耽误了两天。
4. 第 4 周:复盘偏差,固化机制
- 做一次 60 分钟复盘,只讨论偏差:实际和计划差在哪、为什么没提前发现、下次的触发信号是什么。
- 把复盘结论回写到识别问题清单,形成团队自己的检查项。
- 评估机制维护成本,超过团队工时 5% 的部分砍掉。
- 确定下一阶段的机制强度,是维持、加强还是简化。
这一步是整套机制能不能持续的关键。不复盘的团队,第二年还会在同样的地方摔倒;复盘并把结论回写进检查项的团队,识别能力会逐月提升。

结语:0 到 1 阶段的风险控制,本质是让风险有主
写到这里,我想把整篇文章压成一句话:从 0 到 1 的任务执行,风险控制的全部难点不在识别,而在承接。你不需要一套完整的风险管理体系,你需要的是四条风险分类、一张登记册、三次固定会议、一条升级路径,以及每个风险都有人名。
我一直认为,管理者在从 0 到 1 阶段最该做的一件事,是把团队默认拥有的隐性保障显性化。成熟团队靠流程、经验和人脉自动解决的问题,新团队必须靠机制补上。这不是把简单事情复杂化,而是把本来就要花的成本提前花掉,代价比事后救火低得多。
如果你的团队正准备启动一件从没做过的事,我建议你从下一次启动会开始做三件事:产出一张目标卡、建立一份带唯一责任人的风险登记册、在站会上只问那三个问题。跑满四周,再决定要不要加码。
工具层面,30 人以下先用表格和看板验证机制有效性;跨团队依赖成为主要矛盾后,再考虑统一平台。到 100 人以上、涉及私有化部署和数据不出内网的场景,企业级项目管理平台基本是必要配置,选型时重点核对跨团队依赖可视化、权限审计、私有化部署能力和历史数据迁移的平滑度,避免机制跑得起来、工具却承载不住。
最后提醒一句:不要把机制建设当项目做,做完就结束。它更像一个习惯,第一周靠意志力,第二周靠节奏,第四周之后靠团队自己不愿意回到从前那种"谁也不知道卡在哪"的状态。到那一步,风险控制才真正长在了团队身上。
常见问题解答(FAQ)
1. 团队任务刚启动时,第一步应该先做哪几件风险控制动作?
我刚被安排负责一个新任务,目标刚定下来,成员也拉进群了,但大家理解好像都不太一样。我担心一开始不把风险控制住,后面会反复返工,可又不想上来就搞一套很重的管理制度。
先开一次90分钟以内的启动会,只产出三样东西:目标卡、角色表、初始风险Top5。目标卡写清交付物、截止时间、成功标准和明确不做什么;角色表写清每项任务的唯一负责人、协作人、决策人和升级对象;初始风险Top5只写最可能让任务失败的事,每条都要有触发信号和责任人。
判断有没有做到位,就看会后每个人能不能用一句话说出自己负责的交付物、截止时间和验收标准,说不出来就说明还没对齐。这个阶段不要先买工具或写大制度,先把这三张纸跑起来。
2. 风险登记册一开始怎么建,字段设多少才不会变成填表负担?
我试过用表格记风险,刚开始大家还填,过一周就没人更新了。我也知道风险登记册有用,但字段一多就像交作业,字段太少又怕漏掉关键信息,想知道从0到1阶段到底该怎么取舍。
用最小字段建:风险描述、触发信号、影响、责任人、应对动作、状态。只保留5到8条当前最可能影响交付的风险,不要一上来做评分模型。触发信号必须能被观察到,比如接口依赖未确认、关键人员连续两天无进展、验收标准未签字;责任人必须是人名,不能写大家。
站会只更新红色和黄色风险,周会再全量过一遍,状态用未处理、处理中、已缓解、已关闭。判断标准很简单:如果一条风险没有触发信号或没有责任人,它就是无效记录,直接删掉或补全。
3. 任务执行中怎么做预警和升级,才能避免等到延期才发现问题?
我们团队氛围比较客气,大家发现问题也不太敢说,经常是到了截止日才爆出来。我不想把升级搞成告状,但又需要让阻塞早点暴露出来,不知道规则怎么定才既轻又能执行。
先用红黄绿三色做预警:绿色按计划推进,黄色有风险但团队能处理,红色已经影响关键路径或截止时间。每天15分钟站会只问三个问题:昨天推进了什么、今天关键动作是什么、现在有什么阻塞。
升级规则在启动会就写清楚:关键路径任务阻塞超过半天、非关键任务阻塞超过一天,责任人必须找升级对象,升级对象要在当天给出决策或资源。要明确告诉团队,升级是 requesting help,不是追责;真正的问题是不说,导致别人无法支援。判断预警有没有生效,看红色风险是否在影响交付前就被提出并有人接手。
4. 怎么判断风险控制有没有起作用,复盘时应该看哪些指标?
我们已经跑了一个月站会和风险登记,但感觉会没少开,问题还是重复出现。我想知道到底该用什么标准判断这套机制有效,而不是靠感觉说大家更重视风险了。
复盘看四个指标就够了:风险提前暴露率、重复风险数、阻塞平均解除时长、里程碑偏差。风险提前暴露率的算法是,在影响交付前就被登记的风险数除以总风险数;重复风险数看同类触发信号是否再次发生;阻塞平均解除时长从标记阻塞到解除阻塞按天算;里程碑偏差看实际完成日和计划完成日的差值。
复盘只问四个问题:发生了什么、为什么没提前发现、下次触发信号是什么、谁负责更新机制。如果重复风险数没下降,优先改触发信号和升级路径,不要先加会议或加表格。
核心关键词
