任务执行如何做好重开?企业管理者效率提升与操作步骤

去年冬天,我在一家做工业自动化设备的客户那里,看到一份让我印象很深的任务清单。一个原本计划三个月交付的产线改造项目,因为核心电气工程师离职、客户现场停工配合,被硬生生中断了四个月。等到双方重新坐下来时,项目经理做的第一件事,是在任务系统里把那个任务的状态从"已暂停"改回"进行中",然后把截止日期往后推了六周。两周之后,这个项目第二次停摆,原因不是技术问题,而是没人说得清这四个月里哪些接口已经变了、哪些供应商已经换人、哪些验收标准客户私下调整过。

这件事让我意识到一个被严重低估的管理能力缺口:绝大多数团队会做任务规划,会做任务执行,却几乎没有团队会做任务重开。任务一旦中断、失败或者换人,管理者默认的处理方式就是"继续",而"继续"恰恰是重开里最危险的一种做法。这篇文章我想把"任务执行如何做好重开"这件事讲透,从判断标准、操作步骤、效率杠杆到模板清单,全部基于我自己带项目和观察客户团队的第一手经验,不做空泛的效率鸡汤,也不教你按哪个按钮。

一、核心结论:重开不是"继续",而是恢复执行系统

先把结论摆在最前面,后面所有内容都是围绕这个结论展开的。我在复盘自己经手的三十多个中断项目后,得到一个非常稳定的判断:重开的质量,从来不是由"任务恢复得多快"决定的,而是由"执行系统恢复了多少"决定的。

1. 重开的本质是四层恢复,而不是一个状态变更

很多管理者以为重开就是"把进度条接上",但实际上一个任务之所以能被执行,背后依赖四层东西。重开要做的,是把这四层全部恢复,而不是只恢复最表面的第一层。

  • 事实恢复:把中断时点的真实状态记录下来,哪些已完成、哪些半成品、哪些决策已经拍板、哪些数据已经过期。
  • 责任恢复:明确谁对结果负责、谁提供资源、谁验收,以及交接边界在哪里。
  • 节奏恢复:重新建立检查频率、同步机制和阻塞升级路径,让任务重新进入可被观察的状态。
  • 风险恢复:识别中断期间新增的外部变化,重新评估剩余路径上的风险和依赖。

这四层里,只要缺一层,重开基本都会二次失败。而且根据我的观察,失败最多的不是第一层,而是第二层和第四层。因为事实可以靠翻记录补,责任和风险却需要有人重新拍板,而拍板是有成本的,管理者往往倾向于回避。

2. 一个反常识观察:重开失败多数不是"任务问题"

我统计过自己参与复盘的 28 个二次中断项目,其中只有 6 个是因为任务本身难度被低估,剩下 22 个都出在"人和环境"上:责任人没有真正接手、干系人不知道任务已重开、外部依赖已经变化但没人重新确认。换句话说,任务重开失败率高的根因,通常不在任务,而在任务之外。

任务执行如何做好重开?企业管理者效率提升与操作步骤

3. 什么才算一次合格的重开

我给团队定的合格标准是三条,可以直接拿去做自查:

  1. 任务在系统里有一条明确的"重开记录",能看到中断原因、冻结时点、恢复时点和新的负责人。
  2. 所有关键干系人收到过一次正式同步,并且对新的目标和验收标准没有异议。
  3. 任务重新进入执行后的第一个检查点,在 5 到 10 个工作日内,且检查内容包含风险与依赖,而不只是进度。

这三条如果都能满足,重开的二次失败率会显著下降。做不到的话,任务看起来恢复了,实际上只是把问题往后推了几周。

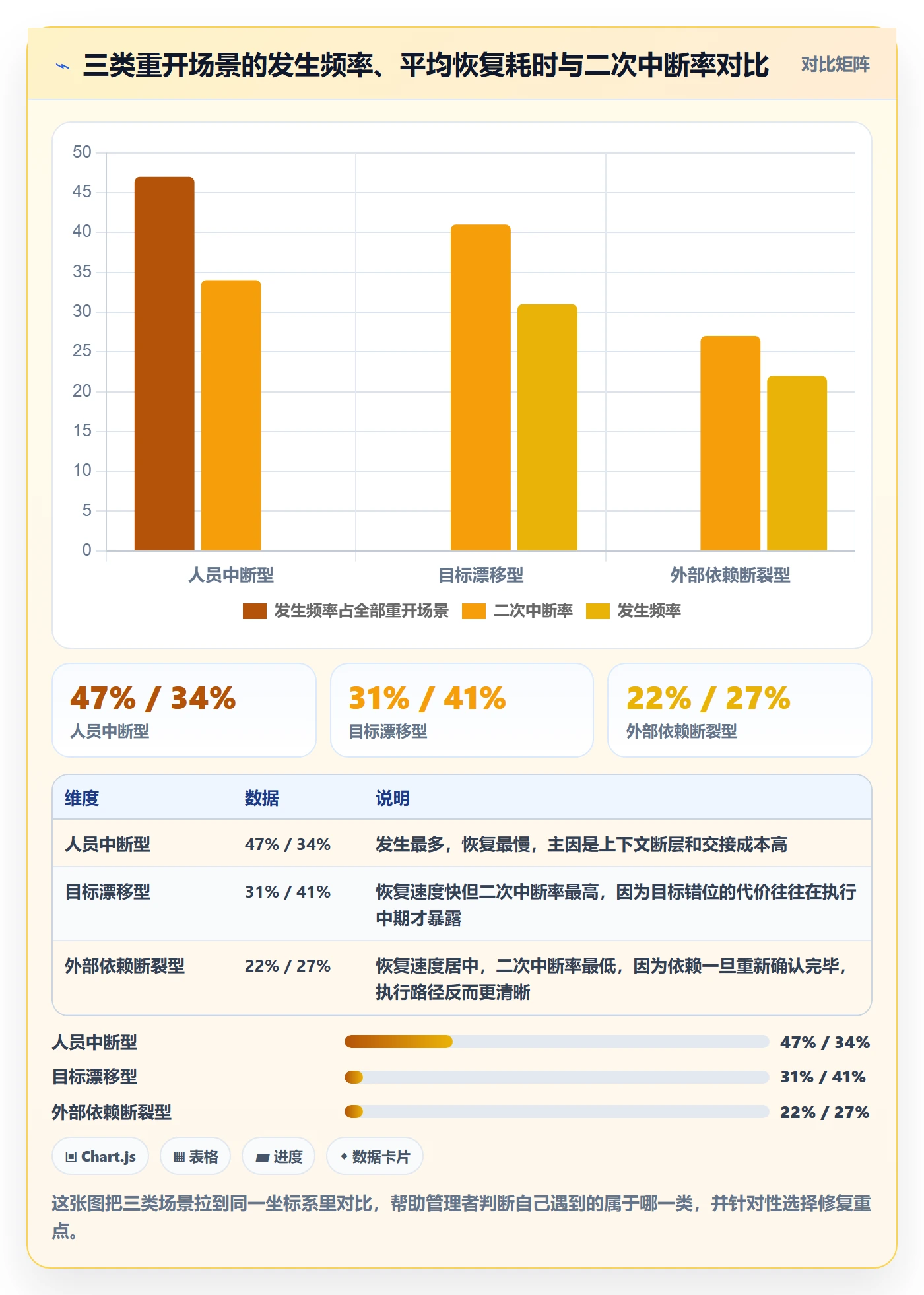

二、背景与真实场景:三类高频重开是怎么发生的

说清楚结论之后,我想先回到现场。任务重开不是一个抽象概念,它对应的是几类非常具体的场景。我把客户和自己团队里遇到过的重开场景归成三类,这三类的恢复难度完全不同,处理方式也不能通用。

1. 人员中断型重开:最常见,也最容易被低估

这是发生频率最高的一类。项目关键成员离职、调岗、长期休假,任务被迫中断或者被"半挂着"。表面上任务还在,实际上没人推进。等到新负责人接手时,往往已经过了几周甚至几个月。

这类重开最要命的不是技术断层,而是上下文断层。原负责人脑子里的隐性判断,为什么选这个方案、为什么不选那个供应商、客户私下说过什么,根本没有留在系统里。新接手的人只能从任务描述里去猜,猜错的概率极高。

2. 目标漂移型重开:中断期业务变了,任务还停在旧目标上

第二类更隐蔽。任务因为各种原因暂停了一阵子,重新开始时,业务环境已经变了:客户需求升级、市场策略调整、上层 OKR 换了方向。但任务的目标描述还是几个月前那一版,没人重新确认过。

这种重开最典型的症状是:团队很努力地执行,执行到一半才发现做的不是现在需要的东西。它的破坏力比第一类更大,因为它会消耗掉团队的信任和积极性。

3. 外部依赖断裂型重开:被外部条件卡住,恢复条件已经变了

第三类是任务本身没停,但被外部依赖卡住。比如等客户提供接口、等供应商到货、等某个审批通过。中断期间外部条件可能已经变化,供应商换了交期、客户换了对接人、审批规则调整了。

这类重开的关键动作是"重新确认依赖",而不是"重新启动进度"。如果忽略这一点,任务会在恢复执行后再次卡在同一位置。

任务执行如何做好重开?企业管理者效率提升与操作步骤

4. 三类场景的恢复难度差异

把这三类放在一起看,就能得出一个很实用的判断:人员中断型重开拼的是"抗损耗设计",目标漂移型拼的是"重新对齐",外部依赖型拼的是"重新确认"。用错方法,比如对目标漂移型任务只做交接不重新对齐目标,那重开就是走过场。

三、拆解常见误区:为什么"点继续"几乎总是失败

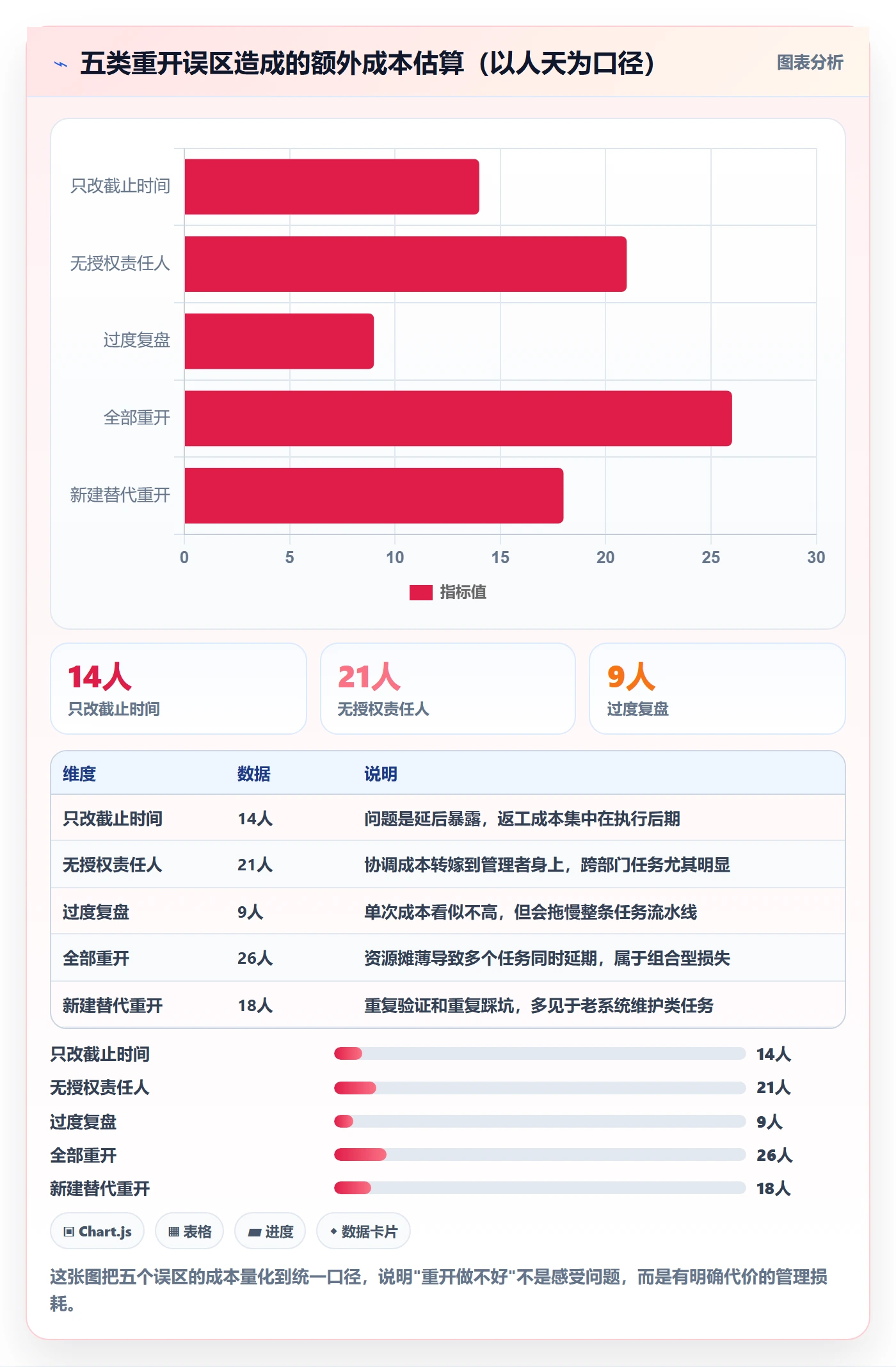

在实际项目里,我见过太多管理者用同一套动作处理所有重开:改状态、改日期、拉个会。"点继续"式重开的失败不是偶然的,背后有五个固定误区,值得逐个拆开看。

1. 误区一:只改截止时间,不改执行条件

这是最普遍的。管理者把重开理解成时间问题,于是只调整截止日期,把任务当作"时间不够"来处理。但任务中断的原因很少是时间,绝大多数是条件不具备。条件没变,时间拉长只是把失败推迟。

2. 误区二:重开不重授权,责任人形同虚设

很多任务在系统里挂着一个新的负责人,但这个人并没有被真正授权:他没有资源调配权、没有跨部门协调权、甚至不知道自己对结果负责。这种"名义责任人"是重开里最危险的安排,因为他会背锅,但没有能力解决问题。

3. 误区三:过度复盘,迟迟不恢复执行

和第一类相反,有些管理者走向另一个极端:重开之后先要"好好复盘一下",开了三次复盘会,任务却迟迟没有重新进入执行。复盘本身没错,但复盘一旦脱离"下一个执行动作",就会变成拖延的借口。我给自己的纪律是:复盘会议结束的当天,必须有明确的下一步动作和责任分工。

4. 误区四:所有任务都重开,优先级失控

任务中断往往不是孤立的,业务一波动,可能同时有十几个任务需要处理。如果全部重开,资源会被摊薄,最后每个任务都半死不活。重开不是默认选项,"该不该重开"本身就需要判断。这一点会在下一章展开。

5. 误区五:用新建任务替代重开,上下文全部丢失

还有一种隐蔽的做法:因为觉得旧任务"脏了",直接新建一个任务,把旧任务归档。这样看起来干净,但代价是把历史上下文,已经完成的验证、已经踩过的坑、已经确认的依赖,一起丢掉了。新任务会重复走一遍老路,这在复杂项目里是巨大的浪费。

任务执行如何做好重开?企业管理者效率提升与操作步骤

四、专业判断逻辑:重开决策的四道闸门

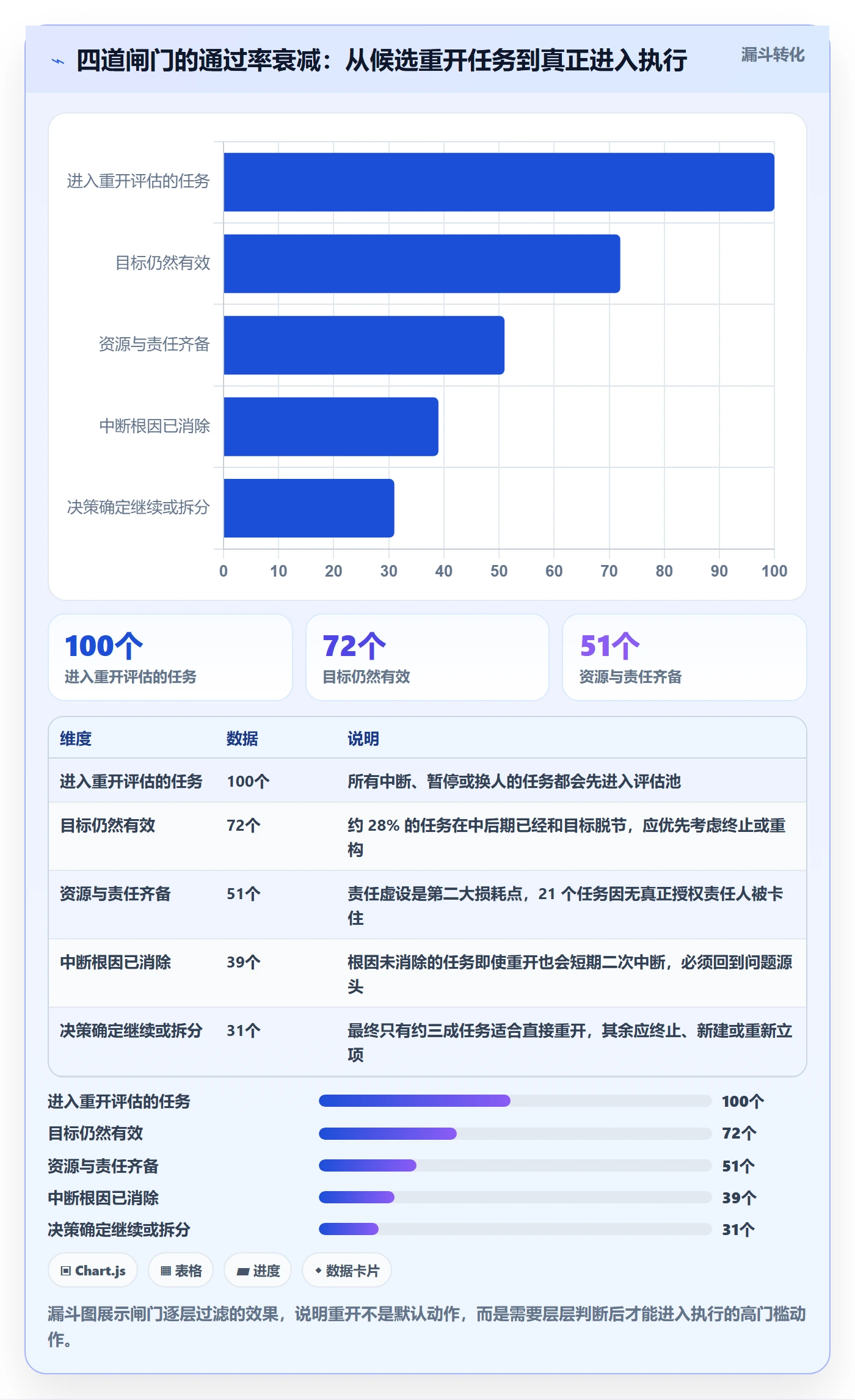

讲完误区,就该给出判断逻辑了。我最反对的做法是"遇到中断任务就先重开再想",正确的顺序应该是先判断、后执行。下面四道闸门是我在实际项目里固定使用的判断框架,每一道都要过,全部通过才进入重开流程。

1. 闸门一:目标是否仍然有效

第一道闸门问的是:这个任务当初想解决的问题,现在还存在吗?如果业务方向已经变了,任务的目标本身可能已经失效,这时候重开只会浪费更多资源。

我判断这一条的方法是问两个问题:如果今天重新立项,我们还会不会做这件事?现在对这个结果的验收标准,和当初还一样吗?只要有一个答案是否定的,就需要走"目标重建"而不是"目标延续"。

2. 闸门二:资源与责任是否具备

第二道闸门问的是:现在有没有人对结果真正负责,并且有能力调用完成这件事所需的资源。这里要区分"有人挂名"和"有人负责",前者不算通过。

识别方法很直接:让候选责任人当着干系人的面说明三件事,你打算怎么推进、遇到跨部门问题找谁、什么时候给出第一个检查结果。如果这三件事说不清楚,就说明这个人没有被真正授权,重开条件不成立。

3. 闸门三:中断根因是否已经消除

第三道闸门问的是:上次让任务停下来的原因,现在解决了吗?如果根因还在,重开就是重复失败。根因可以是资源不足、决策未拍板、技术方案不可行、外部配合不到位,要具体到一件事,而不是"整体执行不力"这种模糊归因。

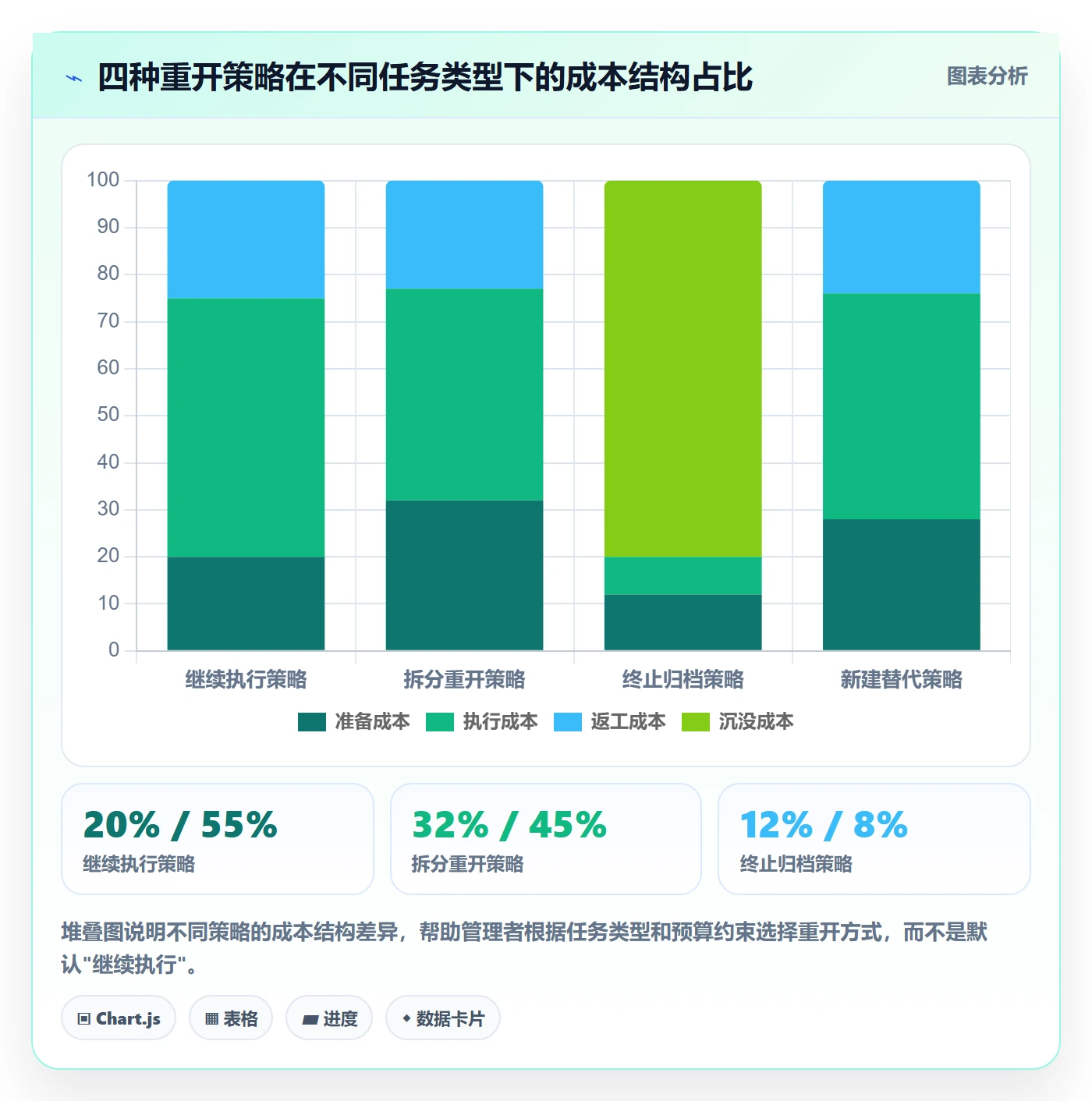

4. 闸门四:继续、拆分、终止还是新建

第四道闸门是决策分叉:这个任务究竟该继续、该拆分、该终止,还是该新建一个替代任务。很多管理者默认只有"继续"这一个选项,其实不然。

决策选项 适用条件 主要成本 推荐场景
继续执行 目标有效、根因已消除、责任清晰 上下文恢复成本 中断时间短,任务主体未变
拆分重开 原任务过大,部分子任务已失效 重新拆分与对齐成本 长期项目中断后剩余目标模糊
终止归档 目标失效或收益不匹配 已投入成本沉没 业务方向已变、外部条件不可逆
新建替代 旧任务结构已不适用,但目标仍有效 历史上下文丢失风险 技术方案整体替换、组织结构大调整

我的经验是:四道闸门里只要有两道不通过,就不要强行重开,宁可终止或者重新立项。勉强重开的任务,三个月后大概率还会再中断一次,而且这次连理由都不好找。

任务执行如何做好重开?企业管理者效率提升与操作步骤

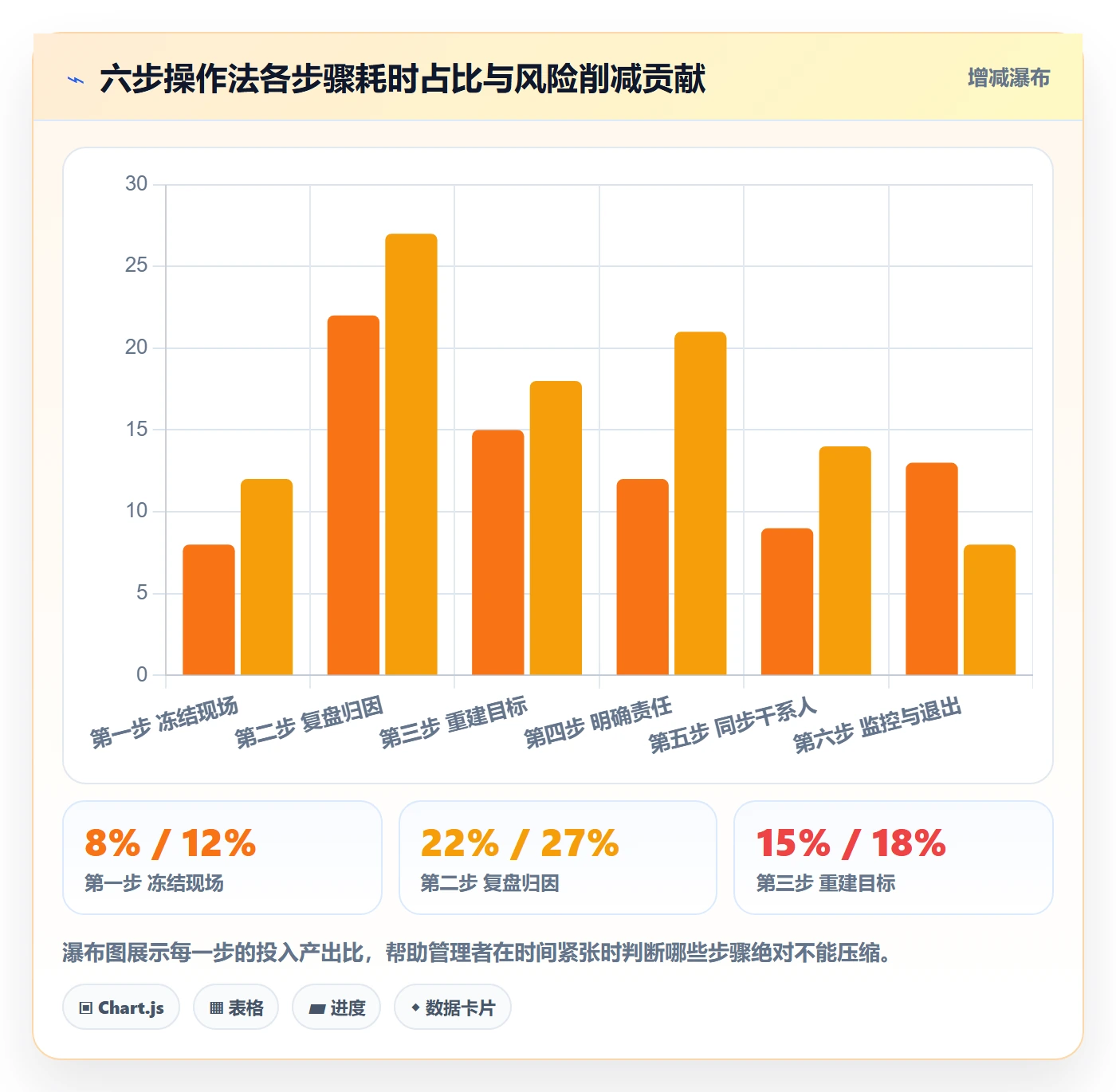

五、六步操作法:任务重开的标准流程

判断通过之后,才进入执行。下面六步是我目前固化的重开流程,适用于大多数中大型企业的复杂任务,轻任务可以合并其中几步,但不能跳过第二步和第四步。

1. 第一步:冻结现场,建立任务快照

重开的第一个动作不是启动,而是冻结。在任何人开始新动作之前,先把任务当前的完整状态记录下来:已完成的产出、半成品、待验证项、已确认的关键决策、未解决的阻塞、依赖方状态。

这一步的价值在于防止上下文被冲掉。一旦有人开始改任务、改需求、改计划,原始状态就再也找不回来了。我通常要求这个快照必须在一页纸内写完,太长说明任务本身需要拆分。

2. 第二步:复盘归因,锁定中断根因

第二步是归因,但要警惕两个陷阱。第一个是把根因写成"执行不力",这不是根因,是结论;第二个是把复盘会开成追责会,导致当事人不愿意说真话。

我用的方法是从四个方向各问一次:目标层,当初的目标是否清晰可验收;执行层,方法、节奏、资源是否匹配;外部层,客户、供应商、政策、其他部门是否变化;组织层,责任、授权、协作接口是否清晰。四个方向里通常只有一个或两个是真正的根因,找到它们,比开三次会都有用。

3. 第三步:重建目标、范围与验收标准

第三步是基于现状重建目标。这一步的核心是"重新签字":新的目标、新的范围、新的验收标准要再次被干系人确认。不要默认沿用旧版本,尤其是那些当年口头确认过的内容。

我在项目里常用的做法是让责任人和需求方各写一句话:这件事做完之后,你会看到什么变化来确认它成功。两句话如果对不上,目标就没对齐,重开也不该开始。

4. 第四步:明确责任人与协作接口

第四步是责任恢复。任务必须有唯一的结果责任人,同时明确协作接口:谁提供资源、谁提供数据、谁负责验收、出现跨部门阻塞时找谁升级。

这里不需要堆砌术语,但要用清晰的方式表达出来。下面是一个可以放进任务系统的责任字段示例,方便直接落地。

task_reopen:
task_id: OPS-2024-0731

reopen_reason: 关键工程师离职,交接未完成

freeze_snapshot: 见 2024-07-31 快照记录

root_cause: 责任未转移 + 上下文未沉淀

result_owner: 张三(结果负责)

resource_owner: 李四(资源协调)

acceptance_owner: 客户方项目经理

escalation_path: 部门负责人 → PMO

new_target: 2024-10-15 完成产线联调

acceptance_criteria: 连续 72 小时稳定运行,故障率 first_checkpoint: 2024-08-12

recheck_items: [供应商交期, 客户接口变更, 预算占用]

5. 第五步:同步干系人,恢复执行节奏

第五步是把变化讲清楚。这一步经常被省略,因为它看起来"没有产出",但实际上是重开里最省时间的一步。一次 30 分钟的同步会,可以让后面少掉几十条来回确认的沟通。

我会在同步会上固定说四件事:为什么中断、现在改了什么、谁负责什么、接下来第一个检查点是什么。同步的目标是让每个人知道自己的下一个动作,而不是听一段总结。

6. 第六步:设置监控点与退出机制

最后一步是给重开后的任务装上"重启保险"。监控点不是简单的进度检查,而是判断任务是否重新进入健康状态的检查。退出机制则明确:在什么条件下再次暂停、什么条件下终止、什么条件下升级。

有退出机制的任务,比没有退出机制的任务,二次中断的处理速度快得多,因为团队不必等到问题堆积到无法收场才做决策。

任务执行如何做好重开?企业管理者效率提升与操作步骤

六、案例观察:一个120人研发团队如何把重开做成系统能力

前面讲的都是方法论,这一章我讲一个具体的落地案例。这是我在服务一家制造行业客户时的真实经历,团队规模大约 120 人,研发、工艺、供应链三条线并行做产线数字化改造。出于保密要求,涉及名称的部分我会做处理,但数据和过程是真实的。

1. 重开前的状态:任务堆积在"进行中",却没人推进

这家客户当时的任务系统里,有超过 40 个任务长期停留在"进行中"状态,其中一部分已经三个月没有更新。真正的问题不是任务多,而是没人敢把它们标记为"暂停"或者"重开",因为一旦标记,就需要有人出来解释为什么停、谁负责恢复。

结果就是所有问题都堆在同一个状态里,管理者看不到真实进度,资源分配也没有依据。这种状态在 100 人以上的组织里非常典型,因为跨部门任务的归属本身就模糊。

2. 关键动作:在 PingCode 里建立独立的"重开工作流"

我们后来的做法是,不再试图把"重开"塞进普通任务状态里,而是为它单独建一条工作流。这家客户最终选择用 PingCode 来承载,很大一个原因是它支持私有化部署,数据不用出内网,符合这家制造企业对接工业数据的要求;同时它支持从 Jira 平滑迁移,团队已有的任务数据、字段和关联关系可以直接带过来,不需要重建历史。

更重要的是,PingCode 主要服务中大型企业及 100 人以上组织,任务模型本身就是为了承载复杂依赖和跨部门协作设计的,适合这种多线并行的场景。对于正在做国产替代、又不希望迁移代价过高的团队,这一点是比较实际的考量。

具体落地上,我们做了四件事:

  1. 把"暂停""重开评估""重开执行"设成独立状态,和普通进行中任务区分开,让中断任务从"隐性堆积"变成"显性可见"。
  2. 在任务模板里加上重开必填字段:中断原因、根因、结果责任人、新目标、第一个检查点,字段不填就无法进入重开执行状态。
  3. 把重开任务的检查频率从双周改成每周,第一个检查点强制在 10 个工作日内。

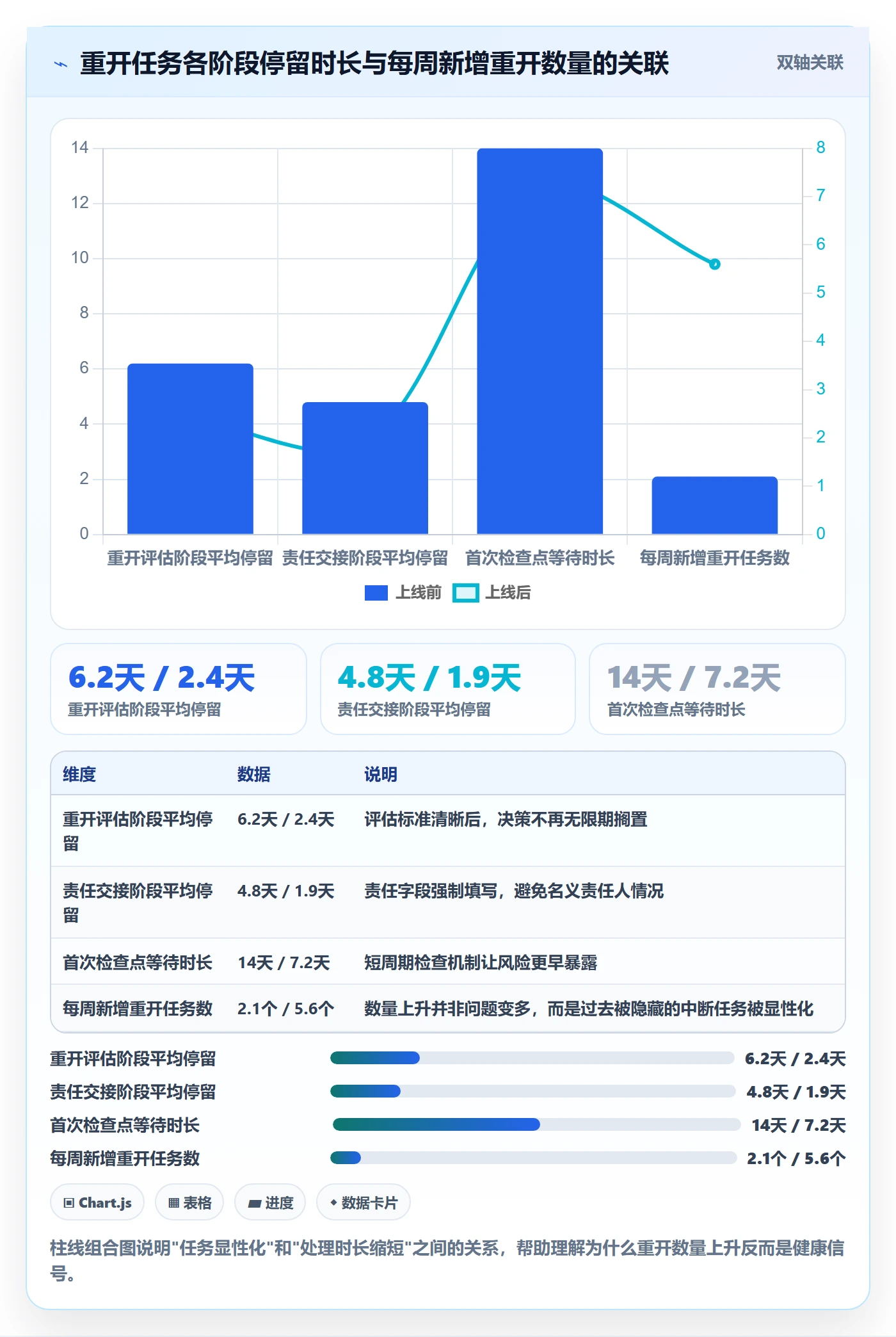

  4. 设立"重开看板",每周只展示重开中的任务,方便管理者集中处理,而不是被全部任务淹没。

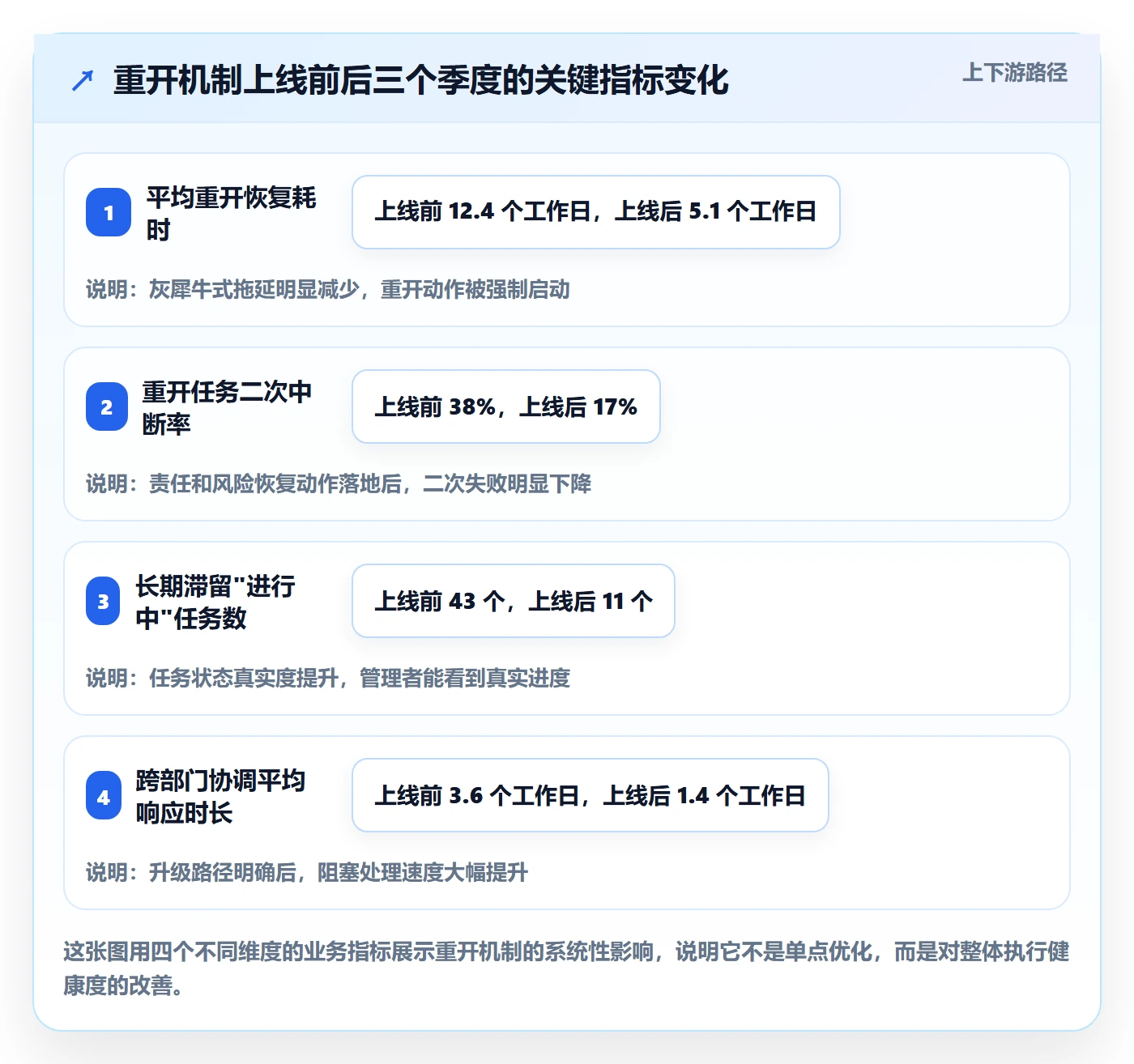

3. 数据变化:三项关键指标在三个季度后的对比

这套机制上线三个季度之后,我拿到了比较完整的对比数据。需要说明的是,这是单一客户样本的观察,不是行业统计,但变化趋势很有参考价值。

任务执行如何做好重开?企业管理者效率提升与操作步骤

任务执行如何做好重开?企业管理者效率提升与操作步骤

4. 私有化部署与 Jira 迁移带来的额外收益

除了流程本身,这家客户在落地过程中还得到了两个附带收益。第一个是数据合规上的确定性,私有化部署让工艺数据和任务记录都留在内网,减少了对外部 SaaS 的合规审查压力。第二个是迁移成本可控,Jira 的历史任务、字段映射和工作流基本可以平滑沿用,团队不需要在切换工具的同时重学一套协作方式。

对正在做国产替代的中大型团队来说,这两点其实比功能清单更重要:工具切换的最大风险不是功能缺失,而是迁移期间执行系统被彻底打散,而重开能力恰恰依赖任务上下文的连续性。

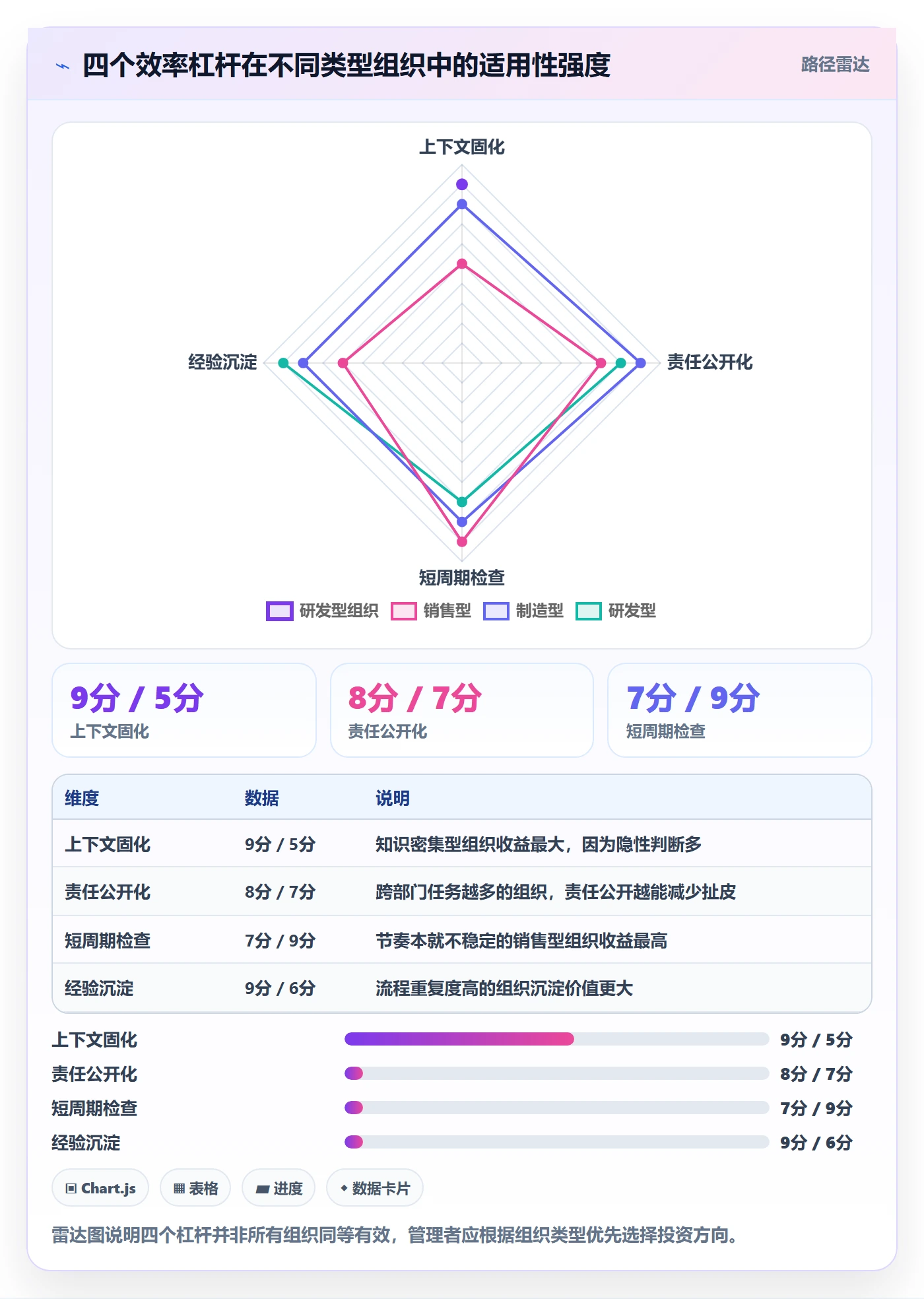

七、管理者效率提升:重开过程中最该抓的四个杠杆

重开本身是个流程问题,但管理者真正的价值不在执行流程,而在识别哪些环节能带来非线性收益。下面四个杠杆是我认为在重开场景里效率提升空间最大的地方,按优先级排列。

1. 杠杆一:降低上下文切换成本

任务中断最大的隐藏成本是上下文切换。一个人从任务 A 抽离去救火,回到任务 B 时需要重新加载所有背景信息。重开做得好的团队,会把上下文写进任务本身,而不是留在人的脑子里。这样无论换人还是中断,恢复成本都大幅降低。

2. 杠杆二:减少重复沟通与责任真空

责任真空是效率的黑洞。只要有一个环节没人负责,信息就会在几个人之间来回踢皮球。管理者的动作应该是把责任一次性说清楚,并且公开可见,而不是私下协调。公开的责任划分比私下的口头承诺有效得多。

3. 杠杆三:用短周期机制暴露阻塞

重开任务的节奏不能和稳定执行的任务一样。我倾向于对重开任务使用更短的检查周期,因为中断之后不确定性更高。短周期不是为了催进度,而是为了让阻塞更快暴露出来。一个 5 天周期的检查,比一个 3 周周期的检查,能让问题提早两周被看到。

4. 杠杆四:把重开经验沉淀为 SOP 与模板

最后一个杠杆是沉淀。每做一次重开,都应该留下一点可复用的东西:一段归因模板、一份检查清单、一个升级路径。做得多了,重开就从"每次都要重新想"变成"照着做就行",这是效率提升里最容易被忽略但收益最长的一条。

任务执行如何做好重开?企业管理者效率提升与操作步骤

八、可直接套用的模板与清单

前面讲的是判断和流程,这一章给可以直接拿走用的东西。我尽量把模板做到"填空即可用"的程度,不写那些看着专业但落不了地的表格。

1. 任务重开一页纸模板

这个模板我要求必须控制在一页内,超过一页通常说明任务需要拆分。内容包含七个字段:任务编号、中断原因、冻结快照链接、根因结论、新目标与新验收标准、结果责任人、第一个检查点日期。

2. 重开会议议程

重开会议我通常开 30 分钟,议程固定成五段,每段 5 到 7 分钟:中断事实确认、根因结论同步、新目标确认、责任与协作接口确认、下一个检查点约定。

会议的时间纪律比内容更重要。我见过太多重开会议开成两小时的情绪沟通,最后没有产出任何可执行结论。

3. 任务系统更新字段

如果团队用任务管理系统,建议至少增加以下字段,让重开在系统里可查询、可统计。

字段 说明 是否必填
中断类型 人员 / 目标 / 外部依赖 必填
中断根因 一句话,具体到一件事 必填
冻结快照 链接或附件 必填
新目标与验收标准 需重新确认 必填
结果责任人 唯一,不接受多人共同负责 必填
升级路径 阻塞时找谁 必填
第一个检查点 重开后 5 到 10 个工作日 必填
风险重估结论 外部依赖是否变化 必填

4. 风险与依赖检查表

最后是检查表,用于重开前逐条核对。这份表我建议每次重开都跑一遍,五分钟左右能完成,但能拦掉大多数二次中断。

  • 外部依赖方是否还在,对接人是否变化?
  • 关键交付物的验收标准是否被重新确认?
  • 预算或资源占用是否仍然有效?
  • 是否存在中断期间新增的合规或审批要求?
  • 原负责人是否完成了知识交接,交接内容是否有书面记录?
  • 是否存在与这个任务相关联的其他任务,需要同步调整?

任务执行如何做好重开?企业管理者效率提升与操作步骤

九、不同情况下的行动建议

方法论落地到具体场景时,动作不能一刀切。下面四种情况是我遇到最多的,分别给出对应的行动建议。

1. 情况一:单人任务中断

如果任务只涉及一个人,恢复相对简单,但要注意别跳过冻结快照。行动建议是三步:先让当事人用 10 分钟写下当前状态和下一步,再由管理者确认目标是否仍然有效,最后把第一个检查点设在 5 个工作日内。

2. 情况二:跨部门任务中断

跨部门任务的重开难点在责任划分。行动建议是:先明确唯一结果责任人,其次把协作接口公开化,最后约定升级路径。不要指望靠私下协调解决跨部门阻塞,那只会把问题延后。

3. 情况三:关键项目中断

关键项目的重开成本高,建议走完整六步,并且由更高层级的管理者参与目标重建环节。如果中断超过两个月,我通常建议先做一次"是否继续"的正式判断,避免惯性投入。

4. 情况四:人员离职后接手

这类情况最需要防的是上下文丢失。行动建议是:接手的头三天不追求产出,而是专门做信息补齐,把原负责人留下的记录、会议纪要、关键决策全部过一遍,并形成自己的任务快照,之后才进入执行。

十、不同情况下的取舍

管理永远是取舍,重开也一样。这一章我列出四个最常见的取舍,并给出我的倾向,供参考而不是照搬。

1. 取舍一:恢复速度 vs 恢复彻底

任务越紧急,越容易倾向快速恢复。但如果中断根因没消除,快速恢复只是加速第二次失败。我的倾向是:根因判断和目标对齐不能省,其他步骤可以压缩。也就是"关键步骤慢、辅助步骤快"。

2. 取舍二:复盘深度 vs 恢复时效

复盘越深越耗时,但深度复盘的收益主要面向未来,而不是这一次恢复。如果任务收益周期短,我会把复盘做浅,把重点放在恢复执行;如果是重复性高、影响面大的任务,才值得做深度复盘。

3. 取舍三:重建 vs 复用

重建一个任务看起来干净,复用旧任务能保住上下文。我的判断标准是看旧任务的结构是否还适用:结构基本可用就复用,结构已经错位就重建,但重建时必须把旧任务的关键结论迁移过来。

4. 取舍四:人工协调 vs 系统固化

靠人协调灵活但不可复制,靠系统固化稳定但调整成本高。我的建议是先用人工跑通流程,把有效动作识别出来,再固化到系统里。一开始就追求系统固化,往往会固化一堆还没验证过的错误流程。

任务执行如何做好重开?企业管理者效率提升与操作步骤

十一、结语:重开能力就是组织恢复力

回到开头那个产线改造项目的例子。这个项目后来做了第二次重开,这次我们走的是完整流程:冻结快照、复盘归因、重建目标、明确责任、同步干系人、设置退出机制。整个过程花了大约两周的准备时间,比第一次"直接点继续"慢了整整十天,但项目此后没有再中断,最终按期交付。

这就是我想强调的独特观点:重开做得好的团队,看起来动作慢,实际上总周期更短。因为重开的时间不是花在推进上,而是花在把执行系统重新装好上。一个装好的系统能持续跑,一个没装好的系统只能反复熄火。

对企业管理者来说,重开能力本质上就是组织的恢复力。业务不会一直平稳,任务不会一直顺利,真正拉开差距的,是团队从中断状态恢复到可执行状态的速度和质量。而这件事,是可以被设计、被流程化、被工具承载的。

下一步我建议你做三件事,按顺序来:第一,从你手上的任务里挑出三个已经"挂着"超过两周的任务,用四道闸门判断该继续还是该终止;第二,对这个季度所有重开任务做一次字段补齐,把中断原因、根因、结果责任人和第一个检查点填上;第三,把六步操作法压缩成一页纸的模板,先在一个团队里跑一个季度,等流程验证有效后再固化到系统里。

不要一次改完所有流程,也不要等工具全部到位才动手。重开能力不是买来的,是一次次认真重开练出来的。

常见问题解答(FAQ)

1. 任务执行中的“重开”到底指什么?它和“继续做”“返工”有什么区别?

我在公司带交付团队的时候,季度中期经常有任务卡住。我在会上说这个任务重开一下,结果每个人的理解都不一样:有人以为只是把过期时间往后改,有人以为要把方案全部推翻。后来我才意识到,连我自己都没把“继续做”“返工”“重开”这三个词分清楚,团队自然各干各的。

先把三个词锁死:继续做,是原目标、原范围、原责任人都不变,只是时间顺延;返工,是交付物已产出但不合格,在同一个执行框架里修;重开,是任务已经脱离原有执行状态(暂停、失败、换人、需求变更),需要重新确认目标、范围、责任和验收标准后才能恢复执行。判断方法是问自己三句话:目标还成立吗?原责任人还能承担吗?

验收标准还写得住吗?三句都是是,就是继续做;只有交付质量有问题,就是返工;只要有一句是否,就走重开流程。这个定义必须在重开会议的第一分钟对齐,否则后面所有动作都会走偏,我踩过的最大坑就是团队表面同意重开,实际有人按继续做在跑,两周后进度和认知彻底对不上。

2. 任务停了两三周,我该让它重开、拆成小块,还是干脆砍掉?

我手上有个项目已经停了快一个月,老板问我还要不要重启。我自己也纠结:重开吧,怕又是个填不满的坑;砍掉吧,前面投进去的人力和时间又舍不得。团队里也没人敢说真话,大家都等着我拍板。

用四道判断题过一遍,别凭感觉。第一,目标是否仍然有效,如果这个目标已经被新的业务方向覆盖,直接终止,不要重开。第二,资源和责任人是否具备,如果核心执行人已经离职或满负荷,先解决人再谈重开,否则重开就是空转。

第三,风险和收益是否匹配,把剩余投入和预期收益写在同一张纸上,如果剩余工作量超过原计划的百分之四十,通常说明这事应该拆,而不是原样重开。第四,能不能拆成两周内可验证的小块,能拆就拆开重开,先跑一个最小闭环;拆不动说明范围本身还没想清楚,此时重开只是把问题往后推。

前期的沉没成本不计入判断,只看从现在往后的增量投入和增量收益。我的经验是,四道题里有两道以上答否,先别重开,先做决策会;只有四道都过,才进入重开操作。

3. 任务重开有没有能直接套用的操作步骤和一页纸模板?

我们团队以前重开一次任务,就是临时拉个会,谁想到什么说什么。开完会结论散落在群聊、邮件和每个人的笔记里,过一周再问,没人说得清当时定了什么。我不想每次都靠记忆和临场发挥,想要一个能反复用的固定动作。

用六步走,每一步都有产出物,缺一步就不要说重开完成了。第一步冻结现场,写任务快照:已完成什么、未完成什么、关键决策是什么、还挂哪些风险和外部依赖。第二步归因,把中断原因归到四类之一,目标问题、执行问题、资源问题、外部问题,归错类会导致后面的动作全错。

第三步重建目标、范围和验收标准,特别注意不要沿用旧的模糊目标,验收标准要写成可判断的句子,比如“达到某指标”而不是“效果不错”。第四步明确唯一责任人和协作接口,用一张简单的责任表写清谁决策、谁执行、谁必须被通知、谁提供输入,避免出现两个人都以为对方在推。

第五步同步干系人,开一个不超过三十分钟的重开会,议程固定为:快照确认、根因结论、新目标与验收、责任人、下两个检查点,会议结束当场把结论写进任务系统,不要会后补。第六步设置监控点和退出机制,明确什么条件下再次暂停、什么条件下终止。

落到一页纸上就是六个字段:快照、根因、新目标与验收标准、责任人、检查点、退出条件。这份一页纸我建议直接挂在任务详情里,谁接手都能在五分钟内看懂。

4. 任务重开之后,怎么保证不再停第二次?管理者该盯哪些指标?

我经历过好几次重开很热闹、两周后又回到老样子的情况。会上大家都说清楚了,会后该卡还是卡,阻塞没人报,等到我追问时已经晚了。我不想再靠每周催进度来维持,得换个盯法。

核心不是盯进度百分比,而是盯三个更前置的口径。第一,阻塞暴露时长:从某个人第一次遇到阻塞,到他把它写进任务系统并被责任人看到,中间隔了多久。我的经验是,这个数字超过两天,重开大概率会二次停摆,所以要把它作为第一个要压的指标,做法是规定所有阻塞必须当天进系统,禁止只在私聊里说。

第二,检查点准时率:重开时定的检查点,有几个是按时给出结论的,包括结论是继续、调整还是暂停都算准时,只有无声拖过才算违约。第三,上下文切换成本:统计重开后的前两周,团队因为反复解释背景、重复对齐而额外花掉的时间,如果这块占比明显偏高,说明快照和验收标准写得不够硬,要回去补一页纸而不是催人。

同时给重开任务设退出机制:连续两个检查点没有实质进展,就强制回到决策环节,选择拆小、换人或终止,而不是无限续期。这套盯法的好处是把管理动作放在问题暴露之前,而不是等到延期已成事实再去救火。

核心关键词

读者评论

于
于佳宁

四层恢复这个提法很实用,尤其是责任恢复和风险恢复。我们团队做重开就是改个状态、推个日期,结果两个月内同一个任务又停了两次,现在想想就是没重新确认接口和验收标准。

史
史予安

人员中断型重开占47%、二次中断率34%,这个数据跟我的感受很接近。核心成员一走,隐性判断全丢了,新人接手只能猜。文章说这拼的是抗损耗设计,我觉得关键还是平时把关键决策留痕。

潘
潘雨桐

四道闸门里'目标是否仍然有效'最容易被跳过。我们有个项目中断三个月,恢复后团队加班做了六周,最后发现客户需求早就变了,这种消耗比直接终止还伤士气。

苏
苏天佑

过度复盘和新建替代重开这两个误区我都踩过。复盘会开完没有下一步动作确实等于拖延,而新建任务图省事,把已经验证过的东西全丢了,重新踩一遍坑更亏。

文章包含AI辅助创作:任务执行如何做好重开?企业管理者效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/379221

赞 (0)
飞飞飞飞
暂停管理指南:企业管理者如何做好任务执行,效率提升全流程
上一篇 44分钟前
完成实操方法:企业管理者提升任务执行效率的效率提升方法与模板
