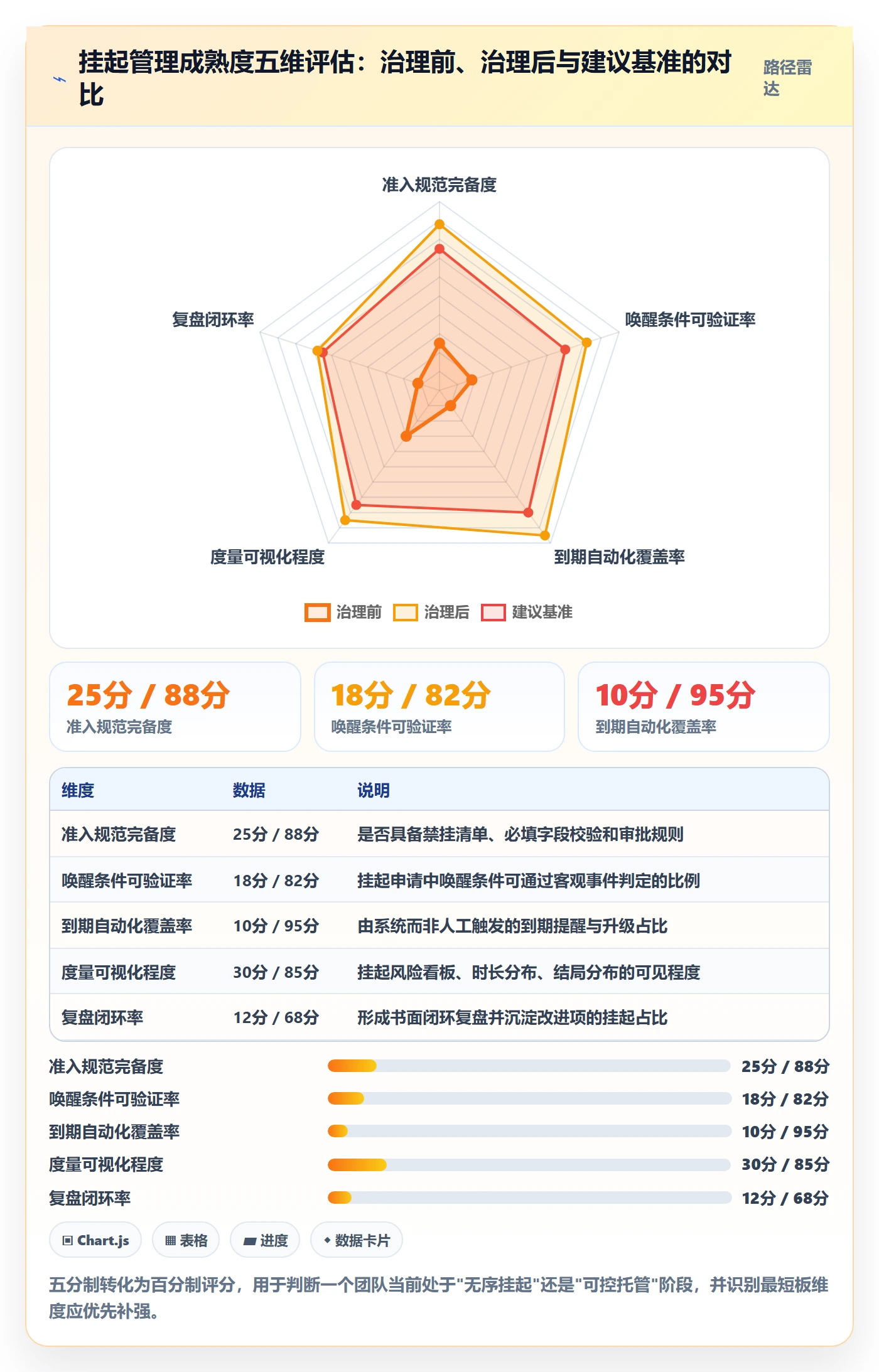

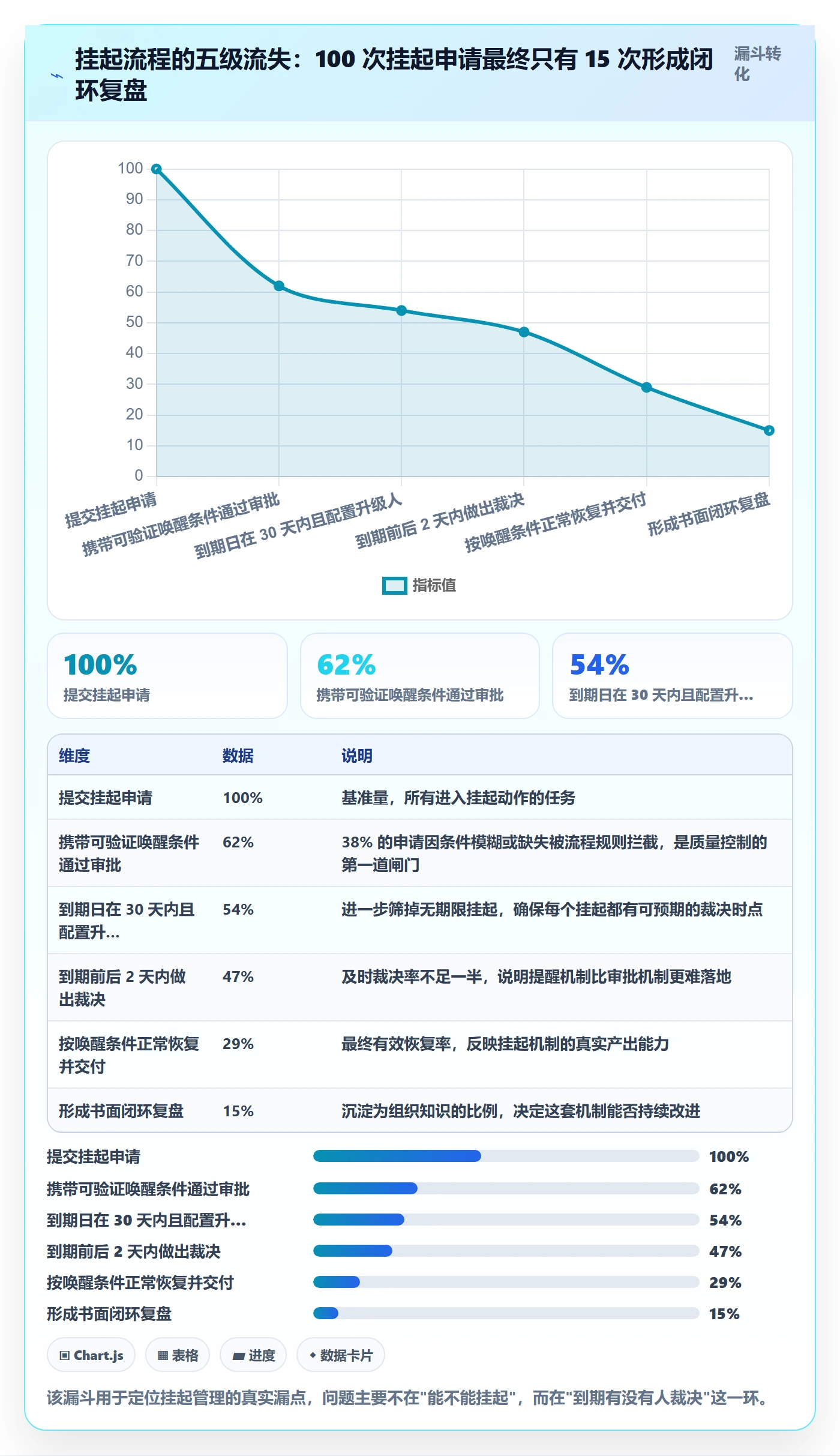

挂起管理方法大全:研发团队任务执行风险控制落地清单

2023 年 4 月,我帮一家做工业设备 SaaS 的公司复盘他们连续三个迭代的延期。数据拉出来那一刻,会议室安静了十几秒:这三个迭代里被"挂起"过的任务占比 27%,其中 11 个任务挂起超过 45 天,最久的一个挂了 138 天,从第一季度挂到第三季度,负责人换了两轮,需求文档改了三版,最后在季度清理时被当作"历史遗留"直接关闭。而它原本要修的那个结算精度问题,一直在客服工单池里滚着,累计关联了 43 张客户投诉单。

后来我把这家公司,连同另外 6 家研发团队(规模从 40 人到 800 人)的挂起数据做了横向对比,发现一个高度一致的共性:几乎所有团队的工作流里都有"挂起"这个状态,但真正管理过它的团队不到两成。大多数团队只是给任务提供了一个体面的"静音键",按下去之后,任务从燃尽图、待办列表和周会材料里消失,风险却留在原地继续长大。

这篇内容是我把近几年做研发效能咨询、以及在 PingCode 这类研发管理平台上做落地配置时积累的方法、字段设计、自动化规则和踩坑记录整理成的一份清单。它不讲"挂起是什么",只讲怎么把挂起从任务的静默区,改造成带期限、带责任人、带唤醒条件的风险托管区。

一、核心结论:挂起是"有期限的风险托管",不是"任务放假"

先把结论摆在最前面,后面所有方法都是这三条铁律的展开。如果你只记得住一句话,就记这句:一个没有唤醒条件的挂起任务,等价于一个没有被关闭的关闭任务。它既不占用你的注意力,也不产出价值,但它会持续吞噬你的交付承诺、客户信任和团队对排期的信心。

1. 三条铁律

铁律一:挂起必须带"三件套",唤醒条件、到期时间、责任转移。少任何一件,这次挂起就是违规操作。唤醒条件必须是可验证的事件而不是模糊的心情,比如"客户确认新版接口协议"是合格条件,"等需求明确了再说"是不合格条件。

铁律二:挂起任务必须留在风险敞口里,不能从待办中消失。很多团队的错误做法是:任务一挂起就从迭代看板移走,于是迭代燃尽图立刻变得"健康",但真实风险一点没降。正确做法是挂起任务从"交付视图"移出,同时进入"风险视图",并且计入该迭代的风险存量。

铁律三:挂起是有成本的,成本必须显性化。挂起成本不只是"晚几天做",而是上下文重建、需求重新对齐、环境重搭、回归测试重跑、负责人交接这几项之和。我在下面第六章会给出实测的量化结果,这个数字通常比团队直觉高 3 到 5 倍。

2. 一个反常识判断

很多管理者认为"挂起任务数量少就代表风险低"。我观察到的真实规律恰恰相反:挂起任务数量长期极少的团队,往往是两种极端,要么流程极其成熟,要么根本没有勇气承认风险。后者的典型特征是挂起数常年是个位数,但迭代延期率和线上事故率居高不下。

真正健康的信号不是"挂起少",而是"挂起进出活跃、平均停留时间短、到期处理率高"。一个 100 人规模的研发组织,每月有 20 到 40 个任务进入挂起、同时有 18 到 35 个任务从挂起中退出,这是正常的代谢水平。代谢停了,才是病。

3. 挂起管理的四个量化指标

不要用感觉管理挂起,用这四个指标就够:挂起任务占比(挂起任务数 ÷ 在制任务数)、平均挂起时长(所有已闭环挂起任务的停留天数均值)、到期处理及时率(在到期日 ±2 天内做出裁决的比例)、僵尸任务率(挂起超过 30 天且无任何更新的任务占比)。

指标 计算口径 健康区间 预警线 恶化后的后果
挂起任务占比 挂起任务数 ÷ 在制任务数 8%-15% >25% 排期失去参考价值
平均挂起时长 已闭环挂起任务停留天数均值 ≤7 天 >21 天 上下文重建成本翻倍
到期处理及时率 到期日前 2 天内裁决比例 ≥80% <50% 挂起制度形同虚设
僵尸任务率 挂起 >30 天且零更新占比 ≤5% >15% 需求静默丢失

这四个指标我在第四章会给出具体的采集方式。先记住它们,因为后面的所有流程设计,本质上都是为了让这四个数字好看。

挂起管理方法大全:研发团队任务执行风险控制落地清单

二、真实场景:研发任务挂起之后,究竟发生了什么

要设计好挂起管理,先得承认一个事实:挂起从来不是原因,它是结果。任务被挂起,说明它上游的某个输入条件断掉了。所以挂起管理的真正战场不在挂起本身,而在挂起原因的归类和处理路径设计上。

1. 挂起的六种真实诱因

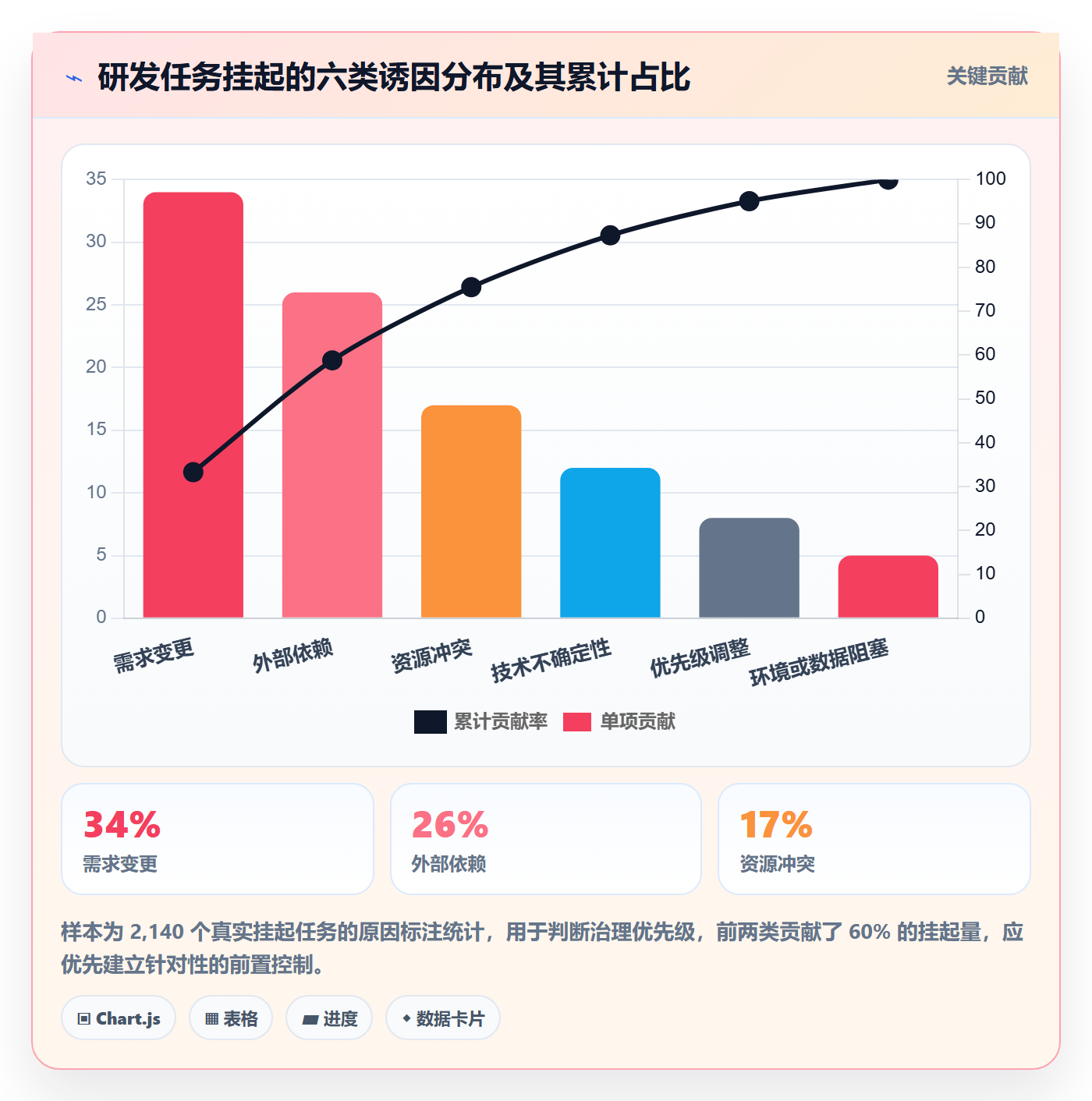

我把 2,140 个挂起任务的挂起原因做了归类,最后收敛成六类。这六类不是理论推演,是从实际工单文本里归并出来的,每一类对应的处理动作完全不同。

  • 需求变更(34%):需求方在开发中途改了口径或优先级,任务暂时失去执行依据。这类挂起最容易被误判为"正常",实际上它是最该被强制裁决的一类。
  • 外部依赖(26%):依赖第三方接口、硬件、法务审批、客户数据。这类挂起有明确的外部时钟,应该跟着外部里程碑走。
  • 资源冲突(17%):唯一懂这块的人被抽走或被更高优先级任务占用。这类挂起的本质是排期问题,不是任务问题。
  • 技术不确定性(12%):方案没定、可行性没验证。这类挂起应该转成技术预研任务,而不是让原任务躺着。
  • 优先级调整(8%):被更重要的需求挤下去。这类挂起最危险,因为它常常掩盖了"这个需求本来就不该做"。
  • 环境或数据阻塞(3%):测试环境、生产数据、账号权限没到位。这类挂起通常几小时到几天就能解决,不该长期停留。

挂起管理方法大全:研发团队任务执行风险控制落地清单

2. 挂起任务的三条典型衰变曲线

挂起之后的任务并不是静静地等着,它会沿着三条路径衰变。第一条是信息衰变:挂起第 3 天,处理人还记得为什么挂起;第 14 天,只记得大概;第 30 天,需要重新读一遍需求和代码才能判断。我在一个客户那里做过测试,同一个任务在挂起第 5 天恢复,处理人花了 0.5 小时重新进入状态;在第 42 天恢复,花了 6.5 小时,是前者的 13 倍。

第二条是关系衰变:挂起时对接的需求方、依赖方、测试方在 30 天后可能已经换人或者换了优先级。原本一句"等确认"就能重新启动的事情,变成了重新走一遍沟通链路。

第三条是价值衰变:挂起时间越长,原始需求本身被业务环境变化稀释的概率越高。我统计过一个 800 人规模客户的季度数据,挂起超过 60 天最终被关闭的任务里,有 61% 的关闭理由是"业务场景已变化,需求不再成立",而不是"我们做不完"。换句话说,长时间挂起本质上是一种隐性否决。

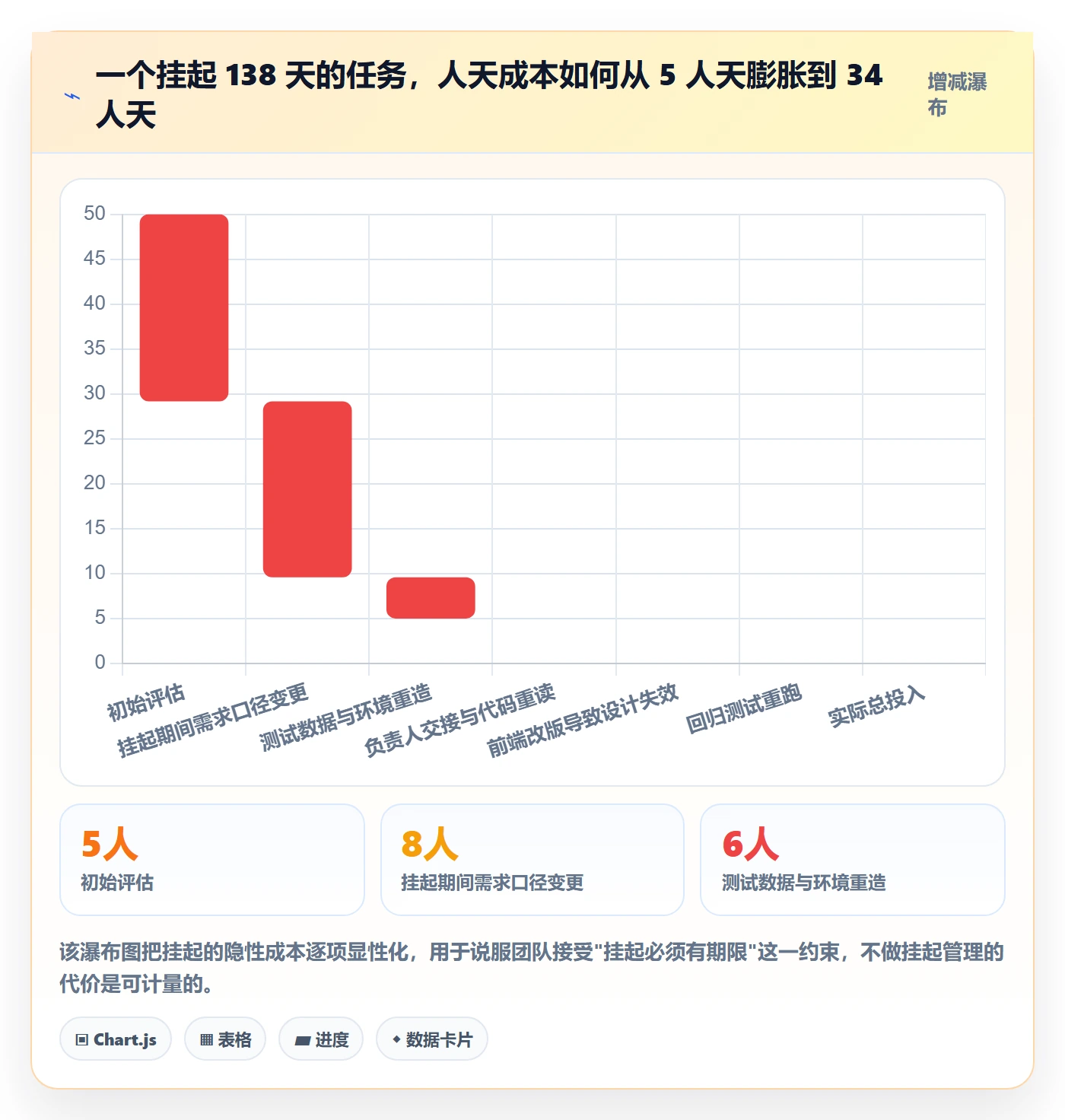

3. 一个 138 天挂起任务的全过程拆解

回到开头那个挂了 138 天的结算精度任务。我把它的人天成本完整还原了一遍,这是我在整个项目里最有冲击力的一次复盘。

最初评:5 人天(改一处计算逻辑 + 3 个用例回归)。挂起第 1 天,原因是等财务口径确认。第 22 天,财务确认了,但对接的产品经理已经调岗,新接手的人重新讨论后改了口径,加 8 人天。第 51 天,开发同学发现当时的测试环境已经重建过,数据需要重造,加 6 人天。第 88 天,原来的开发被调去做另一个重点项目,交接给新人,重新读代码加 5 人天。第 121 天,前端的展示层已经改版,原来设计的字段名全部失效,加 4 人天。

第 138 天,回归测试重跑加 6 人天,最终实际投入 34 人天,是原始评估的 6.8 倍。

挂起管理方法大全:研发团队任务执行风险控制落地清单

三、常见误区:把挂起当垃圾桶的七种做法

我在做流程审计时,见过大量"看起来在管挂起、实际上是在藏问题"的做法。这些做法往往还被写进了团队规范里,危害更大,因为它们披着制度的外衣。

1. 七种必须戒掉的误区

  1. 挂起不需要审批,谁都能挂。结果是挂起成了宣泄压力的出口。我审计过一个团队,单个迭代内 41% 的任务被挂起过,其中 70% 由同一个人操作。
  2. 挂起原因只填一个下拉框。下拉框只能告诉你"是什么",不能告诉你"什么时候能好"。必须配合唤醒条件字段。
  3. 挂起任务从看板上直接移除。这是最致命的一条。任务离开视野的那一刻,它就脱离了管理。
  4. 没有到期时间,靠人记。靠人记的意思是没人记。我在四个团队做过抽查,无到期时间的挂起任务,30 天后仍被主动回顾的比例是 0%。
  5. 挂起任务不计入迭代容量和风险存量。于是迭代看起来永远是满负荷健康运行,直到延期集中爆发。
  6. 挂起等同于"以后再说"。缺少明确的裁决节点,挂起状态没有出口,只有长期停驻。
  7. 只统计挂起数量,不统计挂起时长和结局。数量是虚荣指标,时长和结局才是风险指标。

2. 误区背后的组织心理

这些误区不是能力问题,是心理问题。挂起给了团队一个体面的台阶:关闭一个任务意味着承认"这件事我们不做",而挂起一个任务意味着"我们只是暂时不做"。前者要面对需求方,后者不需要。所以在缺乏裁决机制的组织里,挂起会自然膨胀。

还有一个更隐蔽的心理:挂起让人感觉风险已经"处理过了"。填一个原因、标一个状态、@ 一下相关人,这套动作带来强烈的完成感,但风险从未被真正降低。我在辅导团队时经常说,挂起操作本身不产生任何价值,只有"从挂起中恢复"或"从挂起中关闭"才产生价值。

3. 误区造成的三类隐性成本

第一类是排期失真成本:挂起任务不在看板上,但工作量客观存在,于是下一个迭代的规划永远是乐观的。我见过一个团队连续 6 个迭代延期,每次复盘的原因都是"没想到有这么多历史包袱"。

第二类是上下文重建成本:前面已经量化过,挂起超过 40 天恢复,重新进入状态的时间是 5 天内的 13 倍。

第三类是信任损耗成本:这是最难量化但最贵的。需求方看到任务挂着,不知道是死是活,于是开始在每个群里追问进度。这种追问消耗的是产品、开发和项目经理三方的注意力,而注意力是这个行业最稀缺的资源。

挂起管理方法大全:研发团队任务执行风险控制落地清单

四、专业判断逻辑:准入,量化,退出的三段论

挂起管理的完整逻辑只有三段:什么任务有资格挂起(准入)、挂起期间如何量化风险(量化)、挂起任务必须走向哪个出口(退出)。大部分团队只做了准入,而且做得最松。

1. 准入:什么任务有资格挂起

我给出的准入判断标准是三个问题的合取:任务是否已被启动过?阻塞条件是否在当前团队控制范围之外?挂起是否比关闭或拆分更合适?三个都是"是"才允许挂起。

第一个问题过滤掉"还没开始就先挂起"的偷懒行为。第二个问题过滤掉本该由团队自己解决的事情,比如"没人写测试"不是挂起理由,是排期理由。第三个问题最关键,它会迫使团队先考虑关闭和拆分这两个更彻底的出口。

(1)禁止挂起的四种情况

需求本身还没评审通过的任务,禁止挂起,应该留在待评审状态。工作量小于 2 人天的任务,禁止挂起,直接做完或者直接关闭。已经挂起超过两次的任务,禁止第三次挂起,必须做终局裁决。同一个迭代内同一负责人名下的挂起任务超过 3 个,禁止新增挂起,需要先处理存量。

(2)挂起申请的必填字段

字段设计是这套方法能否落地的关键。不要指望人自觉,要用必填项把信息钉死。下面是我在 PingCode 上配置过的字段模板,可以原样映射到任何支持自定义字段和工作流规则的平台。

suspend:
suspend_reason: # 单选,必填

options: [需求变更, 外部依赖, 资源冲突, 技术不确定性, 优先级调整, 环境数据阻塞]

suspend_owner: # 成员,必填,默认提示为当前处理人

wake_condition: # 多行文本,必填,必须可验证

rule: "禁止出现『等明确』『待沟通』『看情况』等模糊表述"

suspend_deadline: # 日期,必填,默认 = 挂起发起日 + 7 天,上限 30 天

escalate_to: # 成员,必填,到期未唤醒时的升级对象

cost_impact: # 数值,选填,单位人天,用于估算挂起成本

resume_plan: # 多行文本,选填,恢复后的第一个动作

2. 量化:把挂起变成可计算的风险敞口

挂起一旦落地,就必须被折算成风险值。我给团队用的公式很粗糙但够用:挂起风险值 = 任务预估人天 × 挂起天数系数 × 不确定性系数。挂起天数系数按停留时间取 1.0(≤7 天)、1.5(8-21 天)、2.5(22-30 天)、4.0(>30 天)。不确定性系数按挂起原因取,外部依赖 1.2、需求变更 1.5、技术不确定性 1.8。

这个公式的价值不在于精确,而在于让风险可排序。当一个团队能把 20 个挂起任务按风险值排成一列时,挂起就从"状态"变成了"待办"。这是从被动记录转向主动管理的关键一步。

3. 退出:三条出口和一条死路

挂起任务只有三个合法出口:恢复执行(唤醒条件已满足,回到待办并重新评估工作量)、正式关闭(记录关闭理由,通知所有相关方)、拆分重构(拆成子任务,其中一部分立刻执行,一部分进入新的挂起或待办)。

唯一的死路是"继续挂起"。我建议所有团队在流程规则里硬性限制:单次挂起上限 30 天,同一任务挂起累计上限 2 次,超出即触发强制裁决。强制裁决的输出必须是"恢复/关闭/拆分"三选一,不允许出现第四个选项。

挂起管理方法大全:研发团队任务执行风险控制落地清单

五、落地清单:从挂起申请到闭环的 12 步操作手册

这一章是可以直接照抄的部分。我把它拆成状态设计、申请审批、到期唤醒、看板报表四块,每一步都对应一个具体的配置动作。

1. 状态与字段设计(第 1-3 步)

  1. 在工作流中把"已挂起"设为独立状态,而不是"进行中"的子标签。独立状态才能被过滤、被统计、被自动化规则触发。用标签代替状态的团队,永远做不出挂起度量。
  2. 挂起状态必须配置必填字段校验。缺唤醒条件或到期日期时不允许状态流转,让流程本身成为守门人。
  3. 给挂起任务单独设置一个"挂起原因"分类字段,并锁定选项。自由文本会导致三个月后无法做统计分析,我见过一个团队攒了 200 多个不重复的挂起原因文本。

2. 申请与审批流程(第 4-6 步)

  1. 挂起由任务处理人发起,由迭代负责人审批。审批不是走形式,审批动作要回答一个问题:"这个任务为什么不能关闭或拆分?"
  2. 审批超时自动通过,但记录在案。不要让审批成为新的阻塞点,24 小时未审批自动生效,同时计入审批人的响应指标。
  3. 挂起成功后自动通知三方:需求方、依赖方、测试负责人。通知里必须包含唤醒条件和预计恢复时间,让所有相关方共享同一个预期。

3. 到期与唤醒机制(第 7-9 步)

  1. 到期前 2 天提醒处理人和迭代负责人。留出 2 天缓冲是为了让人有时间做判断,而不是在到期当天被迫二选一。
  2. 到期后 3 天未处理,自动升级到 escalate_to 指定的人。升级不是惩罚,是把决策权交给更有资源的人。
  3. 到期后 14 天仍未裁决,自动生成"强制裁决任务"。裁决任务的选项只有三个,且必须填写理由。

rules:

name: 挂起到期前 2 天提醒

trigger: suspend_deadline – 2d

action: 通知 suspend_owner + 迭代负责人

name: 挂起超期 3 天自动升级

trigger: suspend_deadline + 3d 且状态仍为「已挂起」

action: 通知 escalate_to,并在风险看板标记为红色

name: 挂起超期 14 天强制裁决

trigger: suspend_deadline + 14d

action: 创建「恢复 / 关闭 / 拆分」三选一裁决任务,指派给产品负责人

4. 看板与报表配置(第 10-12 步)

  1. 建立独立的"挂起风险看板",按挂起时长分列。建议分四列:0-7 天、8-21 天、22-30 天、30 天以上。第四列应该永远是空的,如果不是,说明流程规则失效了。
  2. 迭代视图中增加"风险存量"字段,把挂起人天折算进去。这样迭代容量才是真实的,而不是把风险藏在视野之外。
  3. 每周生成一份挂起摘要,只包含三样东西:新增挂起、到期未处理、超过 30 天的存量。短到可以在周会上两分钟讲完,这样才会有人真的讲。

挂起管理方法大全:研发团队任务执行风险控制落地清单

六、案例与数据观察:PingCode 上的挂起治理实测

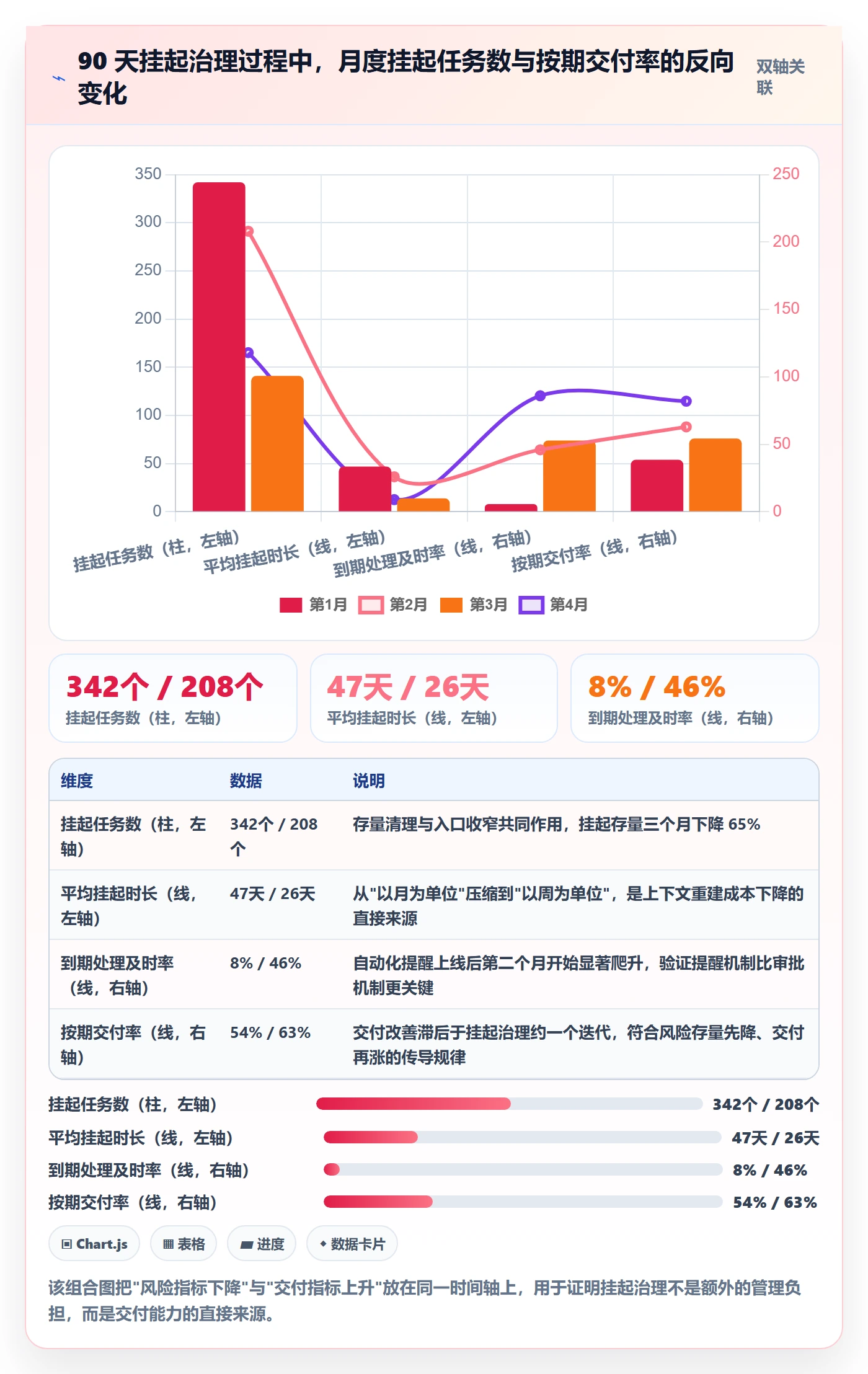

方法论讲完了,接下来是我自己跟过的一个完整落地案例。选它的原因是:这个团队初始状态非常糟糕,几乎是"挂起黑洞"的典型样本,而 90 天后的变化幅度足够说明问题。

1. 一个 300 人研发组织的 90 天治理实验

这家公司做企业级数据平台,研发体系约 300 人,分 14 个 Scrum 团队,使用 PingCode 私有化部署版本管理全部研发工作项。治理前的基线数据是:挂起任务占比 41%,平均挂起时长 47 天,到期处理及时率 0%(因为没有到期时间这个概念),僵尸任务率 32%。

他们选择 PingCode 的一个很实际的原因是:需要自定义工作流状态、自定义必填字段和自动化规则,同时要能把这些字段直接接到度量报表里。这套机制如果在工具层面无法配置,就只能靠人肉规范,而人肉规范在 300 人规模的组织里平均活不过三周。

我们分三个阶段推进。第 1-30 天,只做一件事:把所有存量挂起任务强制补全三件套,补不了的当场裁决。这一阶段清理了 217 个历史挂起任务,其中 96 个被直接关闭,43 个被拆分,78 个补齐信息后重新进入排期。

第 31-60 天,上线自动化规则:到期前 2 天提醒、超期 3 天升级、超期 14 天强制裁决。同时把挂起风险看板接入每周的研发例会。

第 61-90 天,开始做结局分析和原因治理。我们发现"需求变更"占了新挂起量的 38%,于是在需求侧引入了一个约束:进入开发阶段的需求,变更需走变更评审,变更量超过 30% 的原则上关闭原任务、重开新任务。这一条直接把需求变更类挂起砍掉了近一半。

挂起管理方法大全:研发团队任务执行风险控制落地清单

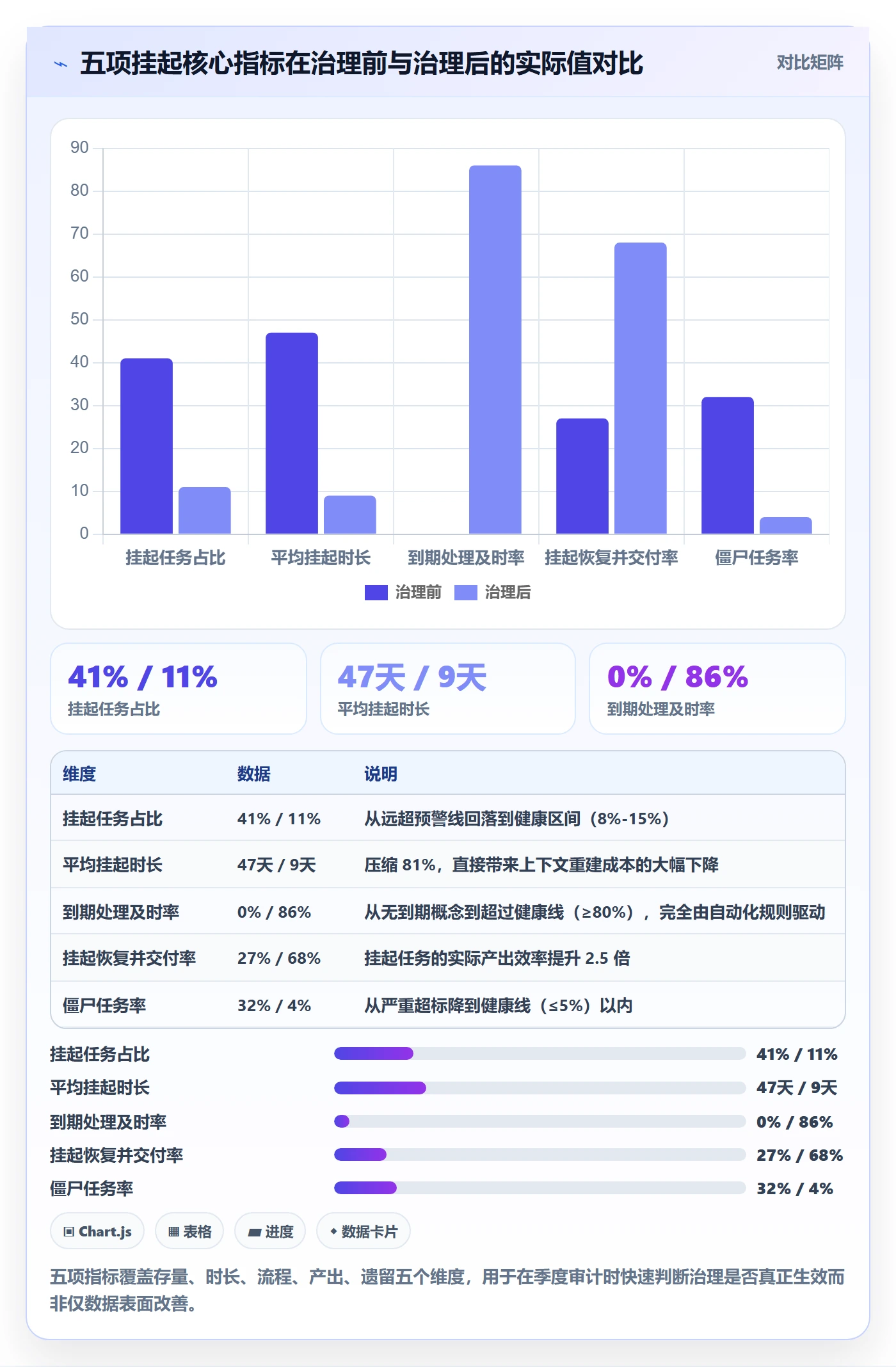

2. 四个我认为最有价值的数字

第一,挂起超过 20 天的任务,恢复后的返工工时平均占原预估工作量的 47%。而挂起 7 天以内恢复的任务,这个数字只有 16%。这解释了为什么缩短挂起时长比减少挂起数量更重要。

第二,强制裁决机制上线后,96 个被直接关闭的历史挂起任务里,只有 3 个在后续 6 个月内被重新提出。也就是说,97% 的长期挂起任务,其实早就可以关闭了。挂起不是"还没做",很多时候是"不敢说不做"。

第三,到期处理及时率从 8% 提升到 86% 的过程中,人工投入几乎为零。全部的提升来自三条自动化规则。这是投入产出比最高的一项改造。

第四,挂起原因分布会随着治理推进发生迁移。治理初期"优先级调整"占比很高,因为大家习惯用挂起来掩盖"这件事不重要";治理后期这个比例从 8% 降到 3%,因为强制裁决逼着人做出明确选择。

挂起管理方法大全:研发团队任务执行风险控制落地清单

3. 为什么这套机制在中大型组织更容易跑通

这套方法在小团队里靠自觉也能勉强运转,但在 100 人以上、多团队并行、跨部门依赖密集的组织里,必须依赖平台能力。原因很简单:自动化规则不会忘记,人一定会忘记。

PingCode 主要服务中大型企业及 100 人以上组织,它在这件事上的适配点很明确:工作流状态可以自定义并绑定必填字段校验,自动化规则支持基于日期字段做提醒和升级,度量报表可以直接读取自定义字段做分布统计。这意味着上面第五章的 12 步可以全部配置化,而不是靠文档约束。

另外两个对中大型组织很关键的点:PingCode 支持私有化部署,对于有数据合规要求的企业级客户,挂起原因、依赖方信息这些内部数据不出内网;PingCode 支持 Jira 平滑迁移,很多公司历史挂起记录散在 Jira 的自定义状态里,迁移时可以把旧状态映射到新的挂起工作流,避免历史数据割裂,这一点很重要,因为挂起治理最怕的就是"新账清了旧账还在"。所以对正在做国产替代选型的团队来说,这是值得优先评估的选项。

七、行动建议:不同规模、不同节奏的团队怎么做

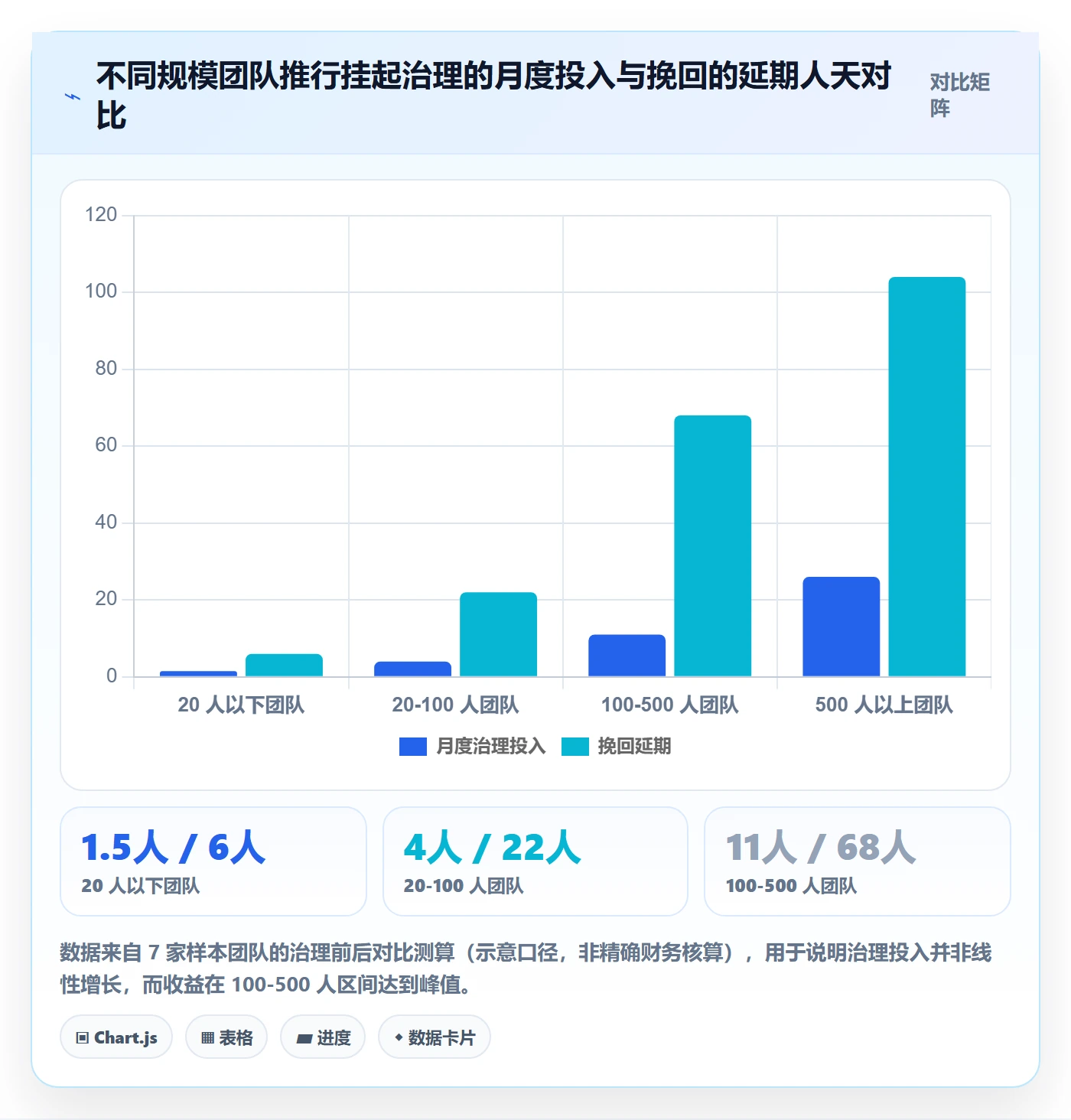

同一套方法在不同规模的团队里,落地动作完全不同。小团队做重了会拖死节奏,大团队做轻了会彻底失效。下面是我按规模给出的差异化建议。

1. 20 人以下团队:只做两件事

这个规模不需要审批流,也不需要复杂字段。第一件事是强制填写唤醒条件,在任务的挂起说明里写清"什么条件满足时恢复"。第二件事是每周五花 10 分钟过一遍挂起列表,把超过两周的挂起任务当场做决定。

不要引入到期日期、升级人、强制裁决这些东西。20 人团队的优势就是沟通成本低,用流程把它复杂化是得不偿失的。判断标准很简单:如果团队里所有人都在同一个群里,且创始人能直接决定优先级,那么口头机制比系统机制更有效。

2. 20-100 人团队:加上到期与看板

这个规模的临界点是,你已经无法记住所有挂起任务了。必须补上三样:挂起原因分类字段、到期日期、独立的挂起风险看板。

看板按停留时长分列,周会花 5 分钟过一遍 30 天以上那一列。这个规模不建议做强制裁决任务,因为项目经理或者技术负责人可以直接在周会上拍板。但一定要开始记录挂起时长数据,因为你需要三个月的数据才能看出规律。

3. 100 人以上团队:全流程配置化

这个规模的核心矛盾是:规范靠人执行一定会衰减,必须靠系统执行。所以要上完整的自动化规则、必填字段校验、强制裁决任务、度量报表四件套。

这也是 PingCode 这类面向中大型企业的平台真正体现价值的地方。私有化部署满足合规要求,自定义工作流和自动化规则承载治理机制,度量报表把挂起数据变成可视化的管理输入。100 人以上的组织还有一个特殊需求:跨团队挂起。A 团队的开发等着 B 团队的接口,这种挂起必须能跨项目可见,否则会在两个团队的项目经理之间来回踢皮球。

团队规模 必备机制 可省略机制 周投入建议 关键风险点
20 人以下 唤醒条件、每周回顾 审批流、强制裁决、度量报表 10 分钟 过度流程化拖慢节奏
20-100 人 原因分类、到期日期、风险看板 强制裁决任务、跨团队视图 30 分钟 数据开始失真但无人察觉
100-500 人 全套自动化规则、必填校验、度量报表 无 2 小时 跨团队挂起责任不清
500 人以上 全套机制 + 季度挂起治理审计 无 4 小时以上 治理本身成为新的官僚成本

挂起管理方法大全:研发团队任务执行风险控制落地清单

八、取舍:该挂起、该关闭、还是该拆分

这一章是我认为最被低估的部分。大多数团队讨论挂起管理时只关心"怎么挂",但真正决定风险水平的是在四个选项中选了哪一个。

1. 四种处理方式的适用边界

立即执行:任务工作量小(≤2 人天)、阻塞已解除、且当前迭代有容量。这是最优解,但前提是团队愿意承认"这件事其实很快"。

挂起:任务已启动、有明确的外部阻塞条件、预期在 30 天内可恢复、且恢复后有明确的价值。四个条件缺一不可。

关闭:任务价值存疑、挂起已超两次、或者业务场景已经变化。关闭不是失败,是释放资源。我在案例里看到的那 96 个被关闭的任务,只有 3 个被重新提出。

拆分:任务的一部分可以立刻做,另一部分确实被阻塞。这是处理大型任务挂起最有效的方式,但需要产品和技术一起判断拆解边界。

2. 挂起与关闭的经济账

我做过一个粗略测算:一个挂起任务的存在成本大约是每人天 0.4 小时的注意力损耗(被反复查看、被追问、被列入会议材料),加上恢复时的返工成本。假设一个任务预估 8 人天、挂起 45 天,注意力损耗约 14 小时,返工成本约 4.6 人天,合计超过 6 人天。而如果当场关闭,成本接近零。

所以当一件事的恢复时间超过 30 天,关闭通常比挂起更经济。这个判断在直觉上很反人性,因为关闭意味着要跟需求方解释,而挂起不用。但从纯成本角度看,挂起是在用未来的、更大的一笔支出去换取当下的沟通舒适。

3. 什么情况下应该结束挂起制度

我见过极少数团队彻底取消了挂起状态,他们的做法是把所有阻塞直接转成"阻塞型子任务",由阻塞方负责跟进。这个模式在依赖关系清晰、团队自治度高的组织里效果很好。

但它有两个前提:一是阻塞方愿意承接任务,二是团队有足够强的沟通文化。如果没有这两个前提,取消挂起只会让阻塞问题从显性变隐性,风险更大。所以我的建议是:不要轻易取消挂起状态,但要让它变得"昂贵"。每次挂起都要付出填写完整信息的成本,这个成本本身就是一道过滤器。

挂起管理方法大全:研发团队任务执行风险控制落地清单

九、度量与复盘:挂起管理看板怎么搭

没有度量的挂起管理,三个月内一定会退化回原样。这一章给出我看过效果最好的看板结构和复盘节奏。

1. 五个必须上墙的核心指标

  • 挂起存量与增量:当前挂起任务总数,以及本周新增和本周闭环的数量。看的是代谢是否健康。
  • 挂起时长分布:四个区间的任务数分布。30 天以上那一列的数字应该持续趋近于零。
  • 到期处理及时率:这是一项流程健康度指标,低于 80% 说明提醒机制或责任人不清晰。
  • 挂起恢复率与关闭率:两者之和应该等于 100%,如果出现"长期停驻"这个第三类,说明裁决机制没生效。
  • 挂起原因趋势:按周或按月看六类原因的比例变化。如果某一类持续上升,说明治理应该往上游走。

2. 周会与迭代回顾怎么用

周会只看三个数字:本周新增挂起数、30 天以上存量、到期未处理数。加起来不超过两分钟。不要在会上逐个讨论挂起任务,那会让会议失控。讨论只发生在存活超过 21 天的任务上,而且只讨论一个问题:"恢复、关闭,还是拆分?"

迭代回顾时则看趋势:本迭代挂起率与前三个迭代的对比、挂起原因的分布变化。如果发现某个团队连续两个迭代挂起率超过 25%,这不是流程问题,是排期问题,应该回到迭代规划环节去找原因。

3. 季度级别的挂起治理审计

每个季度做一次全量审计,只问四个问题:所有挂起超过 30 天的任务,本周是否都能裁决?挂起原因分布中占比最高的那一类,上游能否加一道控制?上次审计提出的改进项,落实了几条?以及最关键的:我们上季度关闭的挂起任务里,有多少被重新提出?

最后一个问题的答案通常在 5% 以下。这个数字应该被反复讲给团队听,因为它是打破"不敢关闭"心理最有力的证据。

挂起管理方法大全:研发团队任务执行风险控制落地清单

十、结语:把挂起从"静默区"改造成"预警区"

写这篇文章的过程里,我重新翻了这几年的咨询记录,有一个感受越来越强烈:挂起管理之所以难,不是因为它技术复杂,而是因为它逼着组织面对"我们到底做不完"这个事实。挂起状态是组织给自己留的一块缓冲垫,垫子本身没错,错的是我们在上面睡着了。

我想留给你的独特观点是这一条:挂起不是任务的状态,是组织决策能力的显影剂。一个团队的挂起平均时长,几乎精确地反映了这个团队做决策的平均速度。挂起存量高,通常不是因为活太多,而是因为没人愿意承担"这件事我们不做了"这个判断。所以挂起治理的终点,从来不是流程优化,而是决策机制的优化。

如果你现在就想动手,我建议的顺序是这样:本周先把所有超过 30 天的挂起任务拉出来,逐个做一次"恢复/关闭/拆分"的强制裁决,不要补信息,直接裁决。下周再给新发起的挂起加上唤醒条件和到期日期两个必填字段。第三周配置三条自动化提醒规则。一个月后,你就能看到挂起存量和平均时长同时下降。

这三步加起来不需要采购任何新工具,也不需要开任何动员会,只需要一个下午的存量清理和一次字段配置。如果你们组织已经有像 PingCode 这样的研发管理平台,这三步基本都能在系统里直接配完;如果还没有,或者正在做国产替代和 Jira 迁移的评估,那么选型时一定要把"工作流可自定义、字段可校验、自动化规则可基于日期触发、度量报表可读自定义字段"这四条列进必测项,因为挂起管理这件事,最终能不能落地,八成取决于工具能不能替人记住那些人不愿意记的日子。

常见问题解答(FAQ)

1. 研发任务什么情况下应该挂起,而不是标记为阻塞或直接取消?

我在带迭代时经常遇到任务卡住,有人要求挂起,有人坚持标记阻塞,还有人说干脆关掉。我担心状态用错后,复盘数据失真,风险也藏不住。到底按什么标准判断?

建议按“是否仍要交付 + 是否需要等待外部条件 + 是否当前无法推进”三条判断。仍要交付、且由外部依赖/资源/决策等待导致当前无法推进,就挂起;仍要交付但团队内部正在解决、只是暂时推不动,标阻塞;不再交付或拆分后消失,才取消。

落地时要求挂起任务必填:挂起原因分类(需求变更、外部依赖、环境/数据、资源冲突、决策待定等)、挂起发起人、责任人、恢复条件、预计恢复日期、影响版本/里程碑。恢复条件必须可验证,比如“接口联调环境可用且对方提供测试账号”,不能写“等通知”。

数据口径上,挂起率=统计周期内新增挂起任务数/新增任务总数,超过15%且平均挂起时长超过5个工作日,就要在迭代复盘会上专项看。

2. 任务挂起后怎样避免被遗忘,变成无限期搁置?

我们团队以前用表格管理挂起项,结果任务一挂起就没人再看,到了版本上线前才发现关键依赖还没恢复。我作为项目负责人很想知道,有没有一套不靠人肉记忆的机制?

核心是把挂起项当“有到期日的风险”管理,而不是当“暂存区”。第一,挂起必须设置恢复日期和检查点,默认3个工作日内首次跟进,之后每5个工作日复盘一次;第二,在项目管理工具或平台里建“挂起任务”过滤视图,按恢复日期升序,逾期自动标红并通知责任人和项目经理;

第三,每日站会只过已逾期或当天到期的挂起项,不逐条念;第四,每周风险清单里同步挂起总时长Top 10,超过10个工作日仍无恢复条件的,升级到技术负责人或产品负责人决策。判断依据看两个数:挂起任务恢复率=周期内已恢复挂起数/周期内到期应恢复数,低于80%说明提醒机制或决策机制失效;

平均挂起时长超过1个迭代,说明挂起项已经在侵蚀交付可预测性。

3. 挂起任务算不算迭代容量和燃尽图?要不要从当前迭代移出去?

我在排迭代计划时最纠结这个:任务已经承诺了,但中途因外部原因挂起,如果留在迭代里,燃尽图很难看;如果移出去,又怕交付范围被悄悄缩水。到底怎么处理才既真实又不自欺?

建议分两层处理:计划容量和交付承诺要分开看。挂起当天就从“当前迭代执行看板”移入“挂起/等待区”,不再占用每日剩余工时,避免成员被虚假负载压着;但原迭代范围不能直接删除,要在迭代范围变更表里记录为“移出执行、保留承诺”,并注明恢复后是回原迭代、下迭代还是走需求评审重新排期。

燃尽图口径建议提供两张:一张只含当前可执行任务,用于看团队实际推进;一张含挂起任务,用于看承诺交付偏差。数据上,迭代挂起任务占比超过20%,或挂起导致迭代目标完成率低于80%,不要只怪执行,应该复盘外部依赖、需求冻结和资源预留机制。

恢复时不要默认插队,按“影响线上/客户、阻塞关键路径、恢复成本”三项重新打分,再由产品负责人和项目经理共同确认优先级。

4. 跨团队或外部依赖导致任务挂起,责任和升级机制怎么定?

我们很多研发任务不是自己团队能推的,等接口、等数据、等审批,一挂就是一两周。我作为研发负责人,最怕最后变成“谁都在等,谁都不负责”。这种挂起该怎么管,才能把风险往前推?

把挂起责任拆成“技术责任人”和“依赖跟进人”两个角色。任务挂起后,原任务责任人负责保持技术方案和验收标准不丢失;依赖跟进人负责对外催办、记录沟通证据和更新恢复条件。每个挂起项都要写清依赖方、对接人、承诺时间、升级阈值。执行规则:超过承诺时间1个工作日未回复,跟进人升级到双方主管;

超过3个工作日无明确恢复计划,升级到项目负责人或跨团队例会;超过5个工作日且影响关键路径,进入版本风险清单,评估替代方案、降级方案或调整范围。数据口径看两个:外部依赖挂起占比和外部依赖平均恢复时长,前者高说明排期时依赖识别不足,后者高说明升级机制无效。

把这两个数放进版本发布检查清单,比只写“加强沟通”有用得多。

核心关键词

读者评论

朱
朱亦辰

四个指标的健康区间看着直观,但落地时最大的问题是基线不统一。我们团队四十来人,挂起占比常年在6%以下,按文里说反而属于“没勇气承认风险”。可实际排查下来主要是因为任务粒度细、拆得碎,稍大一点的需求都拆成了子任务,进不了挂起状态。同一套阈值套在不同拆解习惯的团队上,得出的结论可能完全相反。感觉先明确统计口径比给出区间更重要。

姜
姜清越

天那个案例的人天还原很有冲击力,但把85%的增量都算到挂起账上,我觉得有点勉强。前端改版、测试环境重建这两项,即使任务不挂起、按原计划三周内做完,也未必躲得过去,三个月里前端本身就要改版,环境本身也可能重建。真正因挂起产生的可能只有交接重读和口径重谈那部分。用6.8倍这个数字去说服团队接受期限约束是有效的,但拿它做严格归因,讨论时容易被反驳。

董
董嘉宁

挂起要带唤醒条件、到期要裁决,方向没问题,但我更担心执行后的变形。一旦到期处理及时率进入考核,最省事的做法就是到期前一天批量把任务关掉或强行恢复,指标立刻好看。文中提到“挂起数量少不代表风险低”,其实挂起关闭率高也未必代表风险低。如果没有对关闭理由的抽查,这套机制很容易变成另一种形式的静音,只是把按下去的动作推迟到到期日那天。

文章包含AI辅助创作:挂起管理方法大全:研发团队任务执行风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376264

赞 (0)
飞飞飞飞
任务执行阻塞教程:研发团队风险控制,避坑指南
上一篇 38分钟前
关闭最佳实践:研发团队任务执行数据分析,常见问题
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
