关闭最佳实践:研发团队任务执行数据分析,常见问题

我在过去六年里,先后帮十几家研发组织做过「任务执行数据分析」的梳理,从 40 人的创业团队到 3000 人规模的上市公司研发中心。一个反复出现的现象是:大部分团队不是缺数据,而是被自己引入的“最佳实践”污染了数据。它们照着行业模板搭仪表盘、照着大厂抄指标、照着咨询框架做周报,最后得到一堆看起来专业、却支撑不了任何决策的数字。

这篇文章里的“关闭”,有两层含义。第一层是关掉那些被错误套用的“最佳实践”,它们在其他场景成立,在你的研发组织里可能是毒药。第二层是关掉那些不该进入仪表盘的指标,不是所有能算出来的数字都值得被看见。

我会用自己踩过的坑、脱敏后的真实数据、以及在某中大型企业研发中心落地的完整过程,把这件事拆开讲清楚。如果你正在为“任务完成率 95% 但交付总延期”这类矛盾现象头疼,这篇内容应该能帮你找到症结。

一、核心结论:先关掉这四类被误用的“最佳实践”

先给结论,后面再展开论证。研发团队任务执行数据分析做不好,绝大多数情况下不是工具选错了,而是把四类“最佳实践”当成了普适真理直接搬过来用。

1. 结论一:任务执行数据失真的主因是口径,不是工具

我做过一个粗略统计:在找我做诊断的团队里,能准确说出“你们团队的任务完成率是怎么算的”这句话里每一个名词定义的,不到三成。

什么叫“完成”?是状态流转到“已完成”,还是代码合并,还是上线到生产环境?统计口径是按任务关闭时间,还是按所属迭代的结束时间?一个任务被关闭后又重新打开,算不算完成过一次?

口径没对齐的时候,换什么工具都没用,因为你在用同一把刻度错误的尺子量不同的东西。工具只负责采集和执行,它不会替你判断口径是否合理。

2. 结论二:能自动采集,不等于值得看

现代项目管理平台的自动化能力很强,状态一变更,几十个字段都能实时算出来。于是很多团队的做法是:能算的全放上仪表盘,老板看着丰富,团队看着压抑。

我的判断是反过来的:一个指标如果无法驱动任何一个具体动作,它就不该出现在任何人的屏幕上。“本季度任务总数增长 23%”这个数字,谁能据此做什么?没有人。它只会制造“我们在增长”的错觉。

3. 结论三:横向排行榜是数据污染的最大放大器

这是我最想强调的一条。把不同团队的任务完成数、故事点交付量放在一张排行榜上,看起来是激发竞争,实际效果是教会所有人如何把任务拆得更碎、如何把故事点估得更高。

我在一家约 210 名研发人员的组织里亲眼见过这个过程:排行榜上线三个月后,平均单个任务的故事点从 5.2 降到 2.1,任务数量翻了一倍多,而实际交付的功能模块数量没有任何变化。数据变“好看”了,事实没变。

4. 结论四:先做减法,再做分析

大部分团队的第一反应是“我们的数据不够”,于是加字段、加表单、加报表。我的建议永远是先减:把过去半年没有任何人基于它做过决策的指标全部关掉。

我们在一家客户那里做过这个动作,把仪表盘上的 47 个指标砍到 11 个。砍完之后,团队每周花在数据填报和看报表上的时间减少了约 6 小时/周/小组,而管理层对项目的判断准确度反而提高了,因为剩下 11 个指标每个都有明确的责任人和触发动作。

关闭最佳实践:研发团队任务执行数据分析,常见问题

二、真实场景:我在三个团队踩过的坑

下面三个场景都是真实发生的,公司名和部分数值做了脱敏处理,但问题的结构和量级没有改动。

1. 案例一:210 人研发中心的“任务完成率狂奔”

这是一家做企业级 SaaS 的公司,研发中心约 210 人,分成 22 个小组,走双周迭代。管理层希望看清交付节奏,于是引入了一个看起来很标准的做法:每个迭代考核任务完成率,目标 90% 以上。

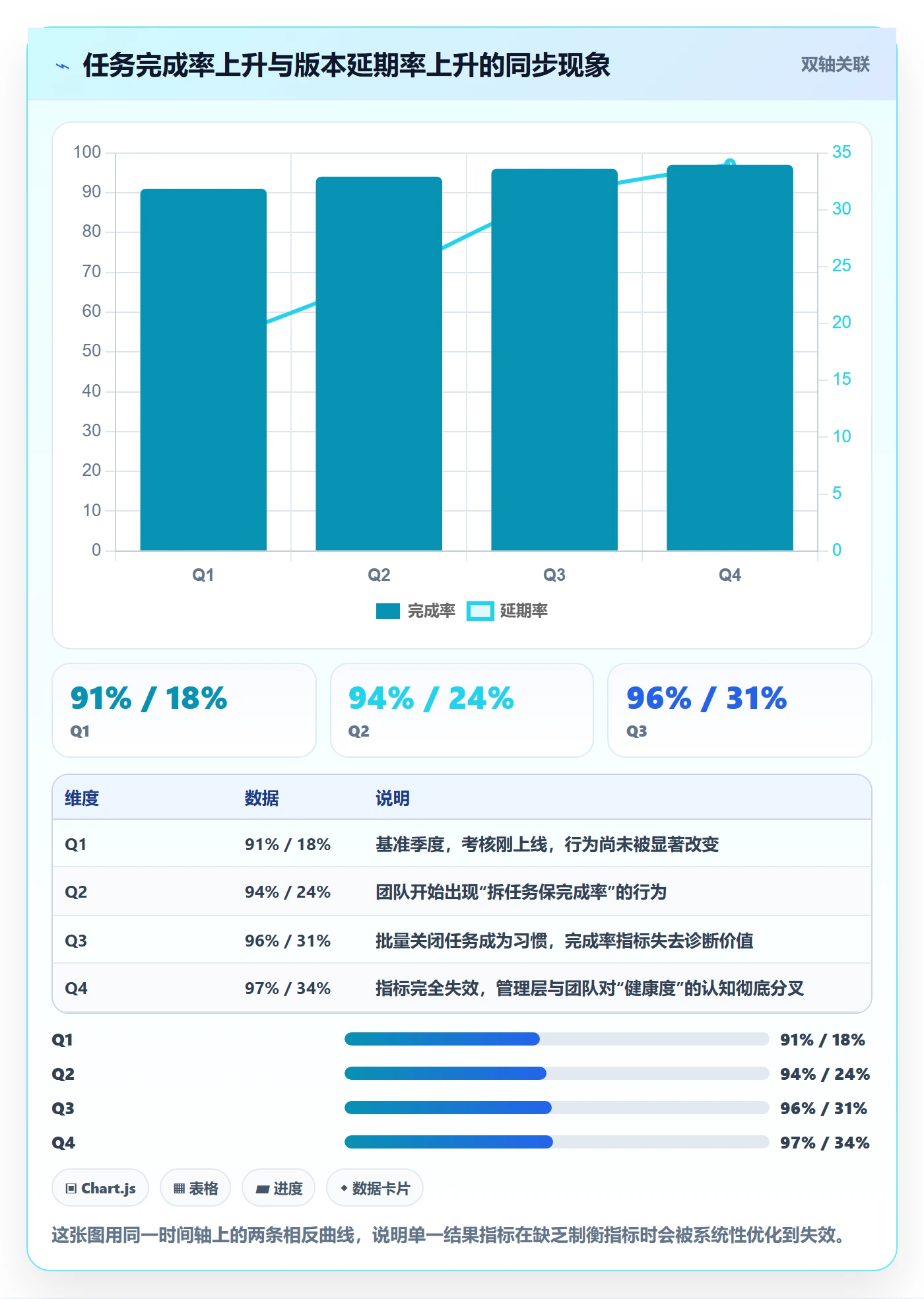

上线第一个季度,整体完成率 91%,管理层很满意。第二个季度 94%。到第三个季度,完成率稳定在 96%,但产品线的实际发版延期率却从 18% 上升到了 34%。

我介入后做的第一件事是拉出所有“已完成”任务,逐个看它们的状态流转记录。结果很清晰:大量任务是在迭代结束当天被批量关闭的,而对应的功能并没有通过测试。团队学会了一件事,把没做完的任务拆成两个,做完的那部分关掉,剩下的新建一个放到下个迭代。

完成率是真实的,延期也是真实的,两个数字同时成立。

关闭最佳实践:研发团队任务执行数据分析,常见问题

2. 案例二:迁移时把历史口径一起搬了过去

第二家客户是从一个海外项目管理平台迁移到国产平台的。他们做了一件我认为非常危险的事:为了让历史趋势“连续”,把旧系统的状态映射直接搬了过来。

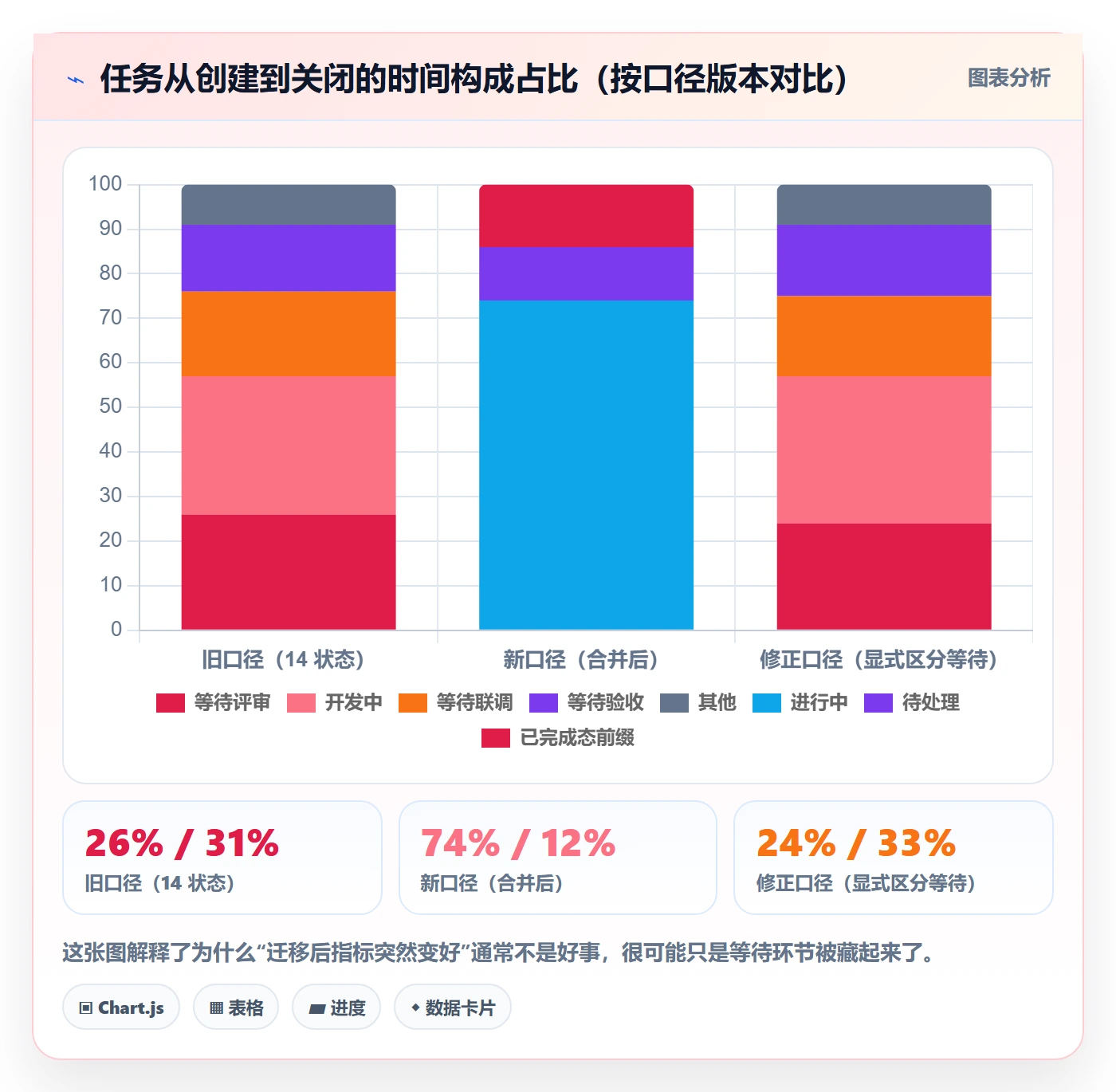

问题是,旧系统里有 14 个自定义状态,新平台默认只有 5 个。迁移方案把“待评审”“待联调”“待产品验收”三个状态一起合并成了“进行中”。合并之后,历史数据的平均任务周期时间从 6.8 天变成了 4.1 天,不是因为团队变快了,而是因为那些真正耗时的等待环节被藏进了“进行中”这个大桶里。

更麻烦的是,迁移完成后团队仍然按新状态体系工作,但管理层看的报表还挂着旧口径的同比。两套口径混在一起,谁也说不清到底哪里出了问题。

3. 案例三:私有化部署后的口径漂移

第三家是一家金融行业的研发组织,因为合规要求,必须私有化部署。他们的技术能力很强,自己写了大量脚本从数据库直接取数做报表。

上线半年后,同一个“迭代交付周期”指标,业务部门看到的数字比研发效能团队看到的数字多了 2.3 天。查了两周才发现:效能团队的脚本过滤掉了周末和节假日,业务部门的脚本没有;而且业务部门用的是任务首次进入“进行中”的时间,效能团队用的是任务创建时间。

私有化部署给了你数据主权,同时也把口径一致性的责任完全交给了你自己。这是很多团队在选型时没意识到的隐性成本。

关闭最佳实践:研发团队任务执行数据分析,常见问题

三、八个常见误区,逐个拆开讲

下面这八个误区,是我在诊断和落地过程中遇到频率最高的。它们的共同点是:每一条单独看都很有道理,放在一起就会让整个度量体系失效。

1. 误区一:把任务完成数当作产能

任务数量是团队自己定义的,不是客观产出。同一个人,把一个需求拆成 1 个任务还是 8 个任务,完成数差 8 倍,产出完全一样。

任务数只能用来观察趋势,绝不能用来横向比较。纵向看同一个团队自己的变化也有风险,团队一旦知道被看这个数,拆解习惯就会漂移,趋势也就不成立了。

2. 误区二:把工时日志当作真实投入

我做过一个小范围验证:在某团队同时采集工时日志和基于代码提交时间戳推算的实际投入时间,两者差异超过 40% 的任务占了样本的 61%。

工时日志的问题在于它是事后补填的。周五下午补一周的工时,人会本能地让数字“合理”,而不是让数字“真实”。遇到要求工时填满 8 小时的团队,这个字段基本已经失去分析价值了。

3. 误区三:跨团队对比故事点

故事点是相对估值的单位,它的定义域只在一个团队内部成立。A 团队的 5 点和 B 团队的 5 点之间不存在任何换算关系。

我见过最离谱的一次,是某公司把 12 个团队的故事点交付量做成月度排行榜,还挂在大屏上。三个月后,全公司的故事点估值中位数整体上移了约 60%。没有人作弊,只是所有人都学会了“合理地估高一点”。

4. 误区四:追求 100% 的数据完整

数据完整性是个伪目标。你真正需要的是“关键路径上的数据完整”,而不是所有字段都填满。

一个任务的负责人、创建时间、关闭时间是关键字段,缺失了就没法做任何分析。但“预估工时偏差原因”“关联需求优先级备注”这类字段,缺失 30% 完全不影响主结论。为了补这些字段去加必填校验,代价是整个团队每次流转多花 40 秒。

5. 误区五:把燃尽图当作预测工具

燃尽图是事后叙事工具,不是事前预测工具。它的形状取决于任务拆解粒度和关闭习惯,而不是真实的剩余工作量。

一个团队如果习惯在迭代最后两天集中关闭任务,你会看到一条标准的“悬崖式”燃尽曲线。这个形状说明的是习惯,不是风险。用它做预测,等于用昨天的记账习惯预测明天的现金流。

6. 误区六:指标越多越“数据驱动”

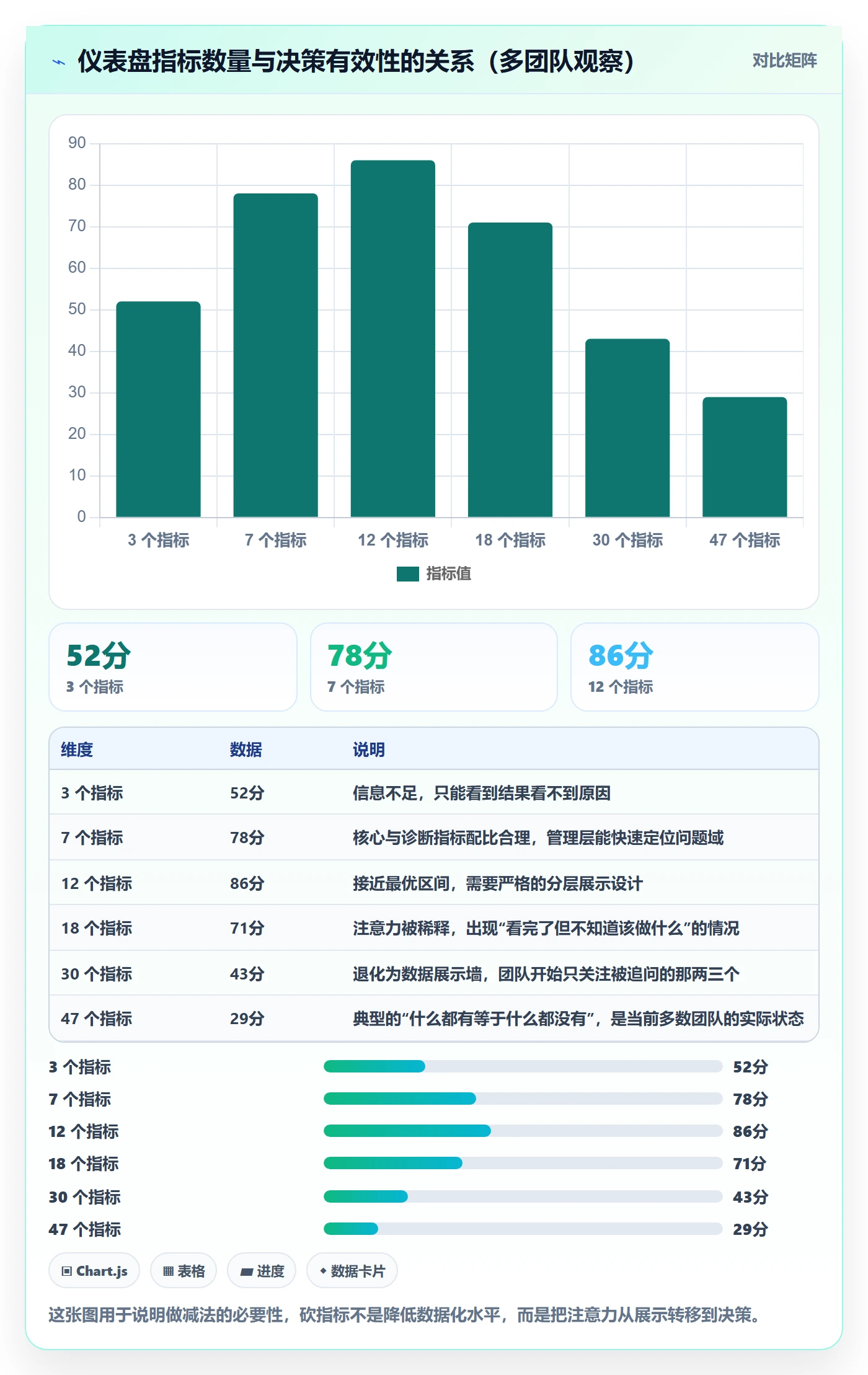

指标数量和决策质量之间是一个倒 U 型关系,不是线性关系。我在多个团队观察到,当仪表盘指标超过 15 个左右时,管理层的阅读时间反而下降,因为找不到重点。

真正有用的做法是分层:3 个核心指标看健康度,5 到 8 个诊断指标用于定位问题,其余全部下沉到按需查询,不进日常视图。

关闭最佳实践:研发团队任务执行数据分析,常见问题

7. 误区七:忽略任务拆解粒度的影响

拆解粒度是所有任务级指标的隐藏变量。粒度过粗,周期时间会被拉长,看起来像效率低;粒度过细,数量类指标虚高,看起来像产能高。

我的经验基准是:单个开发类任务的理想周期时间中位数在 1 到 3 个工作日之间。如果中位数低于 0.5 天,说明拆得太碎;高于 7 天,说明太粗,中间过程完全不可见。

关键是,这个基准要在团队内部先对齐,再去看数据。反过来先看数据再解释,只会得到“我们团队就是不一样”这种无法验证的结论。

关闭最佳实践:研发团队任务执行数据分析,常见问题

8. 误区八:平台迁移后直接复用旧报表

迁移是数据口径最脆弱的时刻。旧平台的字段、状态、层级关系在新平台上很少能 1:1 对应,而团队往往在迁移完成后就直接把旧报表接上新数据源。

我建议的硬性动作是:迁移完成后,先冻结所有旧报表 2 到 4 周,用这段时间重建口径,并做一次新旧口径的双跑对比。差异超过 10% 的指标,必须逐条解释清楚原因,才能重新上线。

四、我的判断逻辑:一个指标该不该进仪表盘

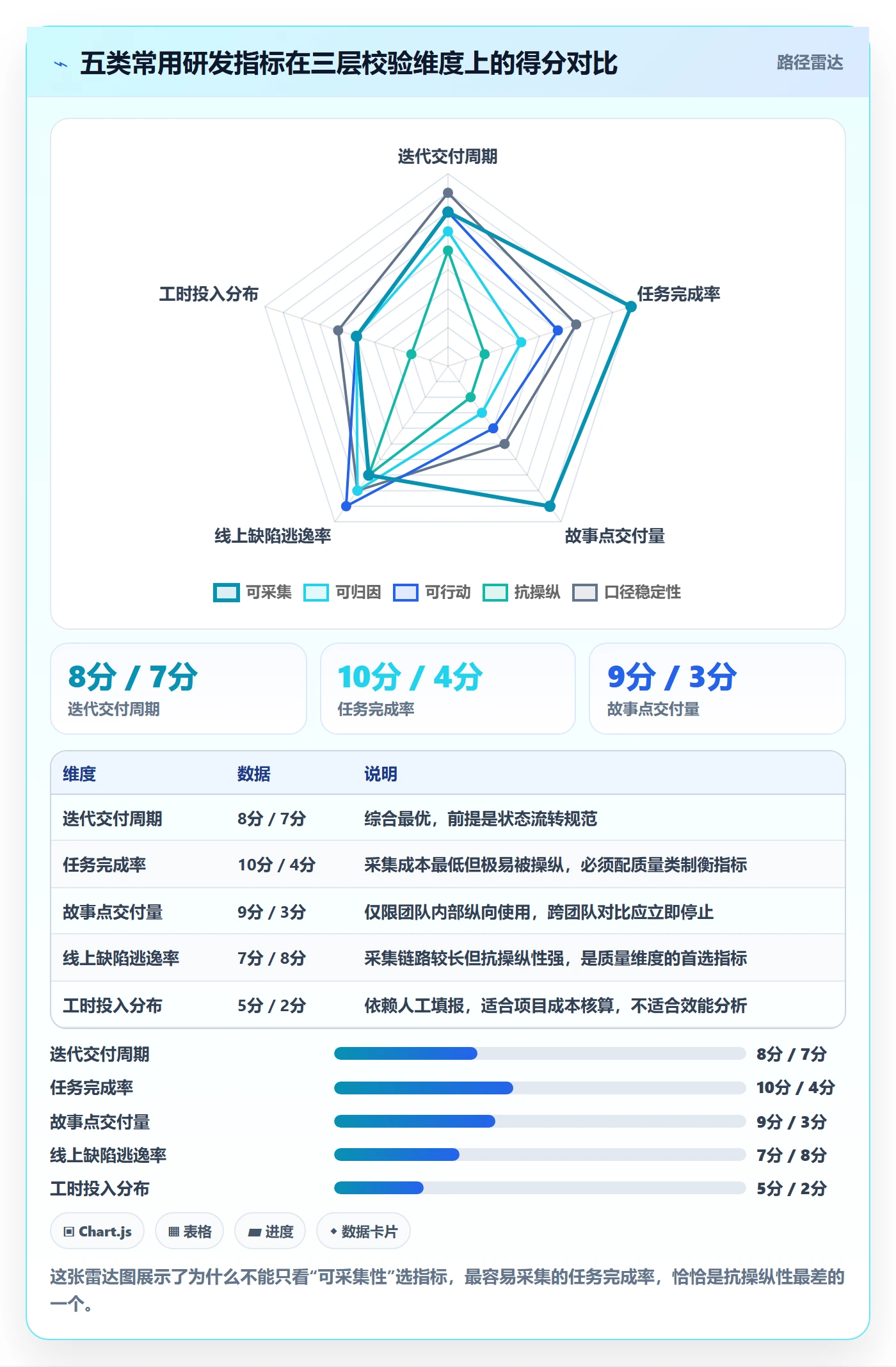

前面拆的是误区,这一节讲方法。我判断一个指标是否值得进入日常仪表盘,用的是三层校验加一道信噪比评估,这套逻辑在过去几年里基本没有失手过。

1. 三层校验:可采集、可归因、可行动

(1)可采集:这个指标的数据是自动产生的,还是依赖人工填报?人工填报的字段,失真风险至少高一个数量级。

(2)可归因:指标变差时,能不能定位到具体的人、任务或流程环节?如果只能定位到“整个部门”,它就没法驱动改进。

(3)可行动:看到这个数字变化后,有没有一个明确的动作可以执行?如果答案是“再观察观察”,那就先别放上去。

三层校验全过的指标,才进入候选池。只过两层的,放在按需查询里,不进日常视图。

2. 信噪比评估的四个问题

进入候选池后,我会再问四个问题来评估信噪比。

(1)这个指标的日间波动,有多少来自真实变化,多少来自采集延迟或填报习惯?

(2)它和哪个指标高度相关?如果两个指标相关系数超过 0.8,留一个就够。

(3)它是否容易被单独优化?越是容易被单独优化的指标,越需要配一个制衡指标。

(4)它的口径在过去 12 个月里变过几次?变过两次以上的,先解决变更流程问题。

关闭最佳实践:研发团队任务执行数据分析,常见问题

3. 口径冻结与变更流程

口径不是不能改,而是不能悄悄改。我推动的做法是给每个指标建一份口径卡,写清楚分子、分母、时间基准、排除规则和责任人。

口径变更要走一个轻量流程:提出变更 → 新旧口径双跑至少两个迭代 → 差异分析 → 公告切换日期。整个过程通常只需要一个人半天的工作量,但能避免后面半年的数据争议。

4. 从考核指标到对话指标

这是最根本的一条转变。一个指标一旦进入考核体系,它的信息价值就会迅速衰减,因为它变成了被优化的目标本身。

我的建议是:考核归考核,用结果类指标,比如版本是否按期上线、线上事故数量。分析归分析,用过程类指标,比如周期时间分布、等待时间占比,而且明确说明这些数字不进入个人评价。

做不到这一点的团队,会一直陷在“数字好看但问题依旧”的循环里。

五、具体案例与数据观察:一次完整的度量体系重建

这一节我完整还原一次落地过程,包含背景、动作、数据变化和踩过的坑。这个案例后来选用的平台是 PingCode,原因后面会说明。

1. 起点与问题

客户是一家做工业软件的中大型企业,研发体系约 480 人,分布在 3 个产品线、31 个小组。他们的诉求很明确:管理层需要一个能反映真实交付状况的视图。

接手时的情况是:仪表盘上有 47 个指标,每周自动生成一份 26 页的效能报告,但管理层反馈“看完不知道该做什么”。同时,一线团队抱怨填报负担重,每周约 4 到 6 小时花在更新状态和填工时上。

2. 我们做的五件事

(1)关掉 36 个指标。只保留能通过三层校验的 11 个,其余下沉到按需查询。

(2)冻结并重建口径。为 11 个指标各写一份口径卡,明确分子分母和排除规则,双跑两个迭代后统一切换。

(3)取消所有跨团队的排名类展示。改为团队内部纵向趋势,且默认不公开对比。

(4)把工时必填改为按项目需要填写,取消“每日填满”的校验规则。

(5)引入等待时间的显式建模,把“等待评审”“等待联调”“等待验收”重新拆成独立状态。

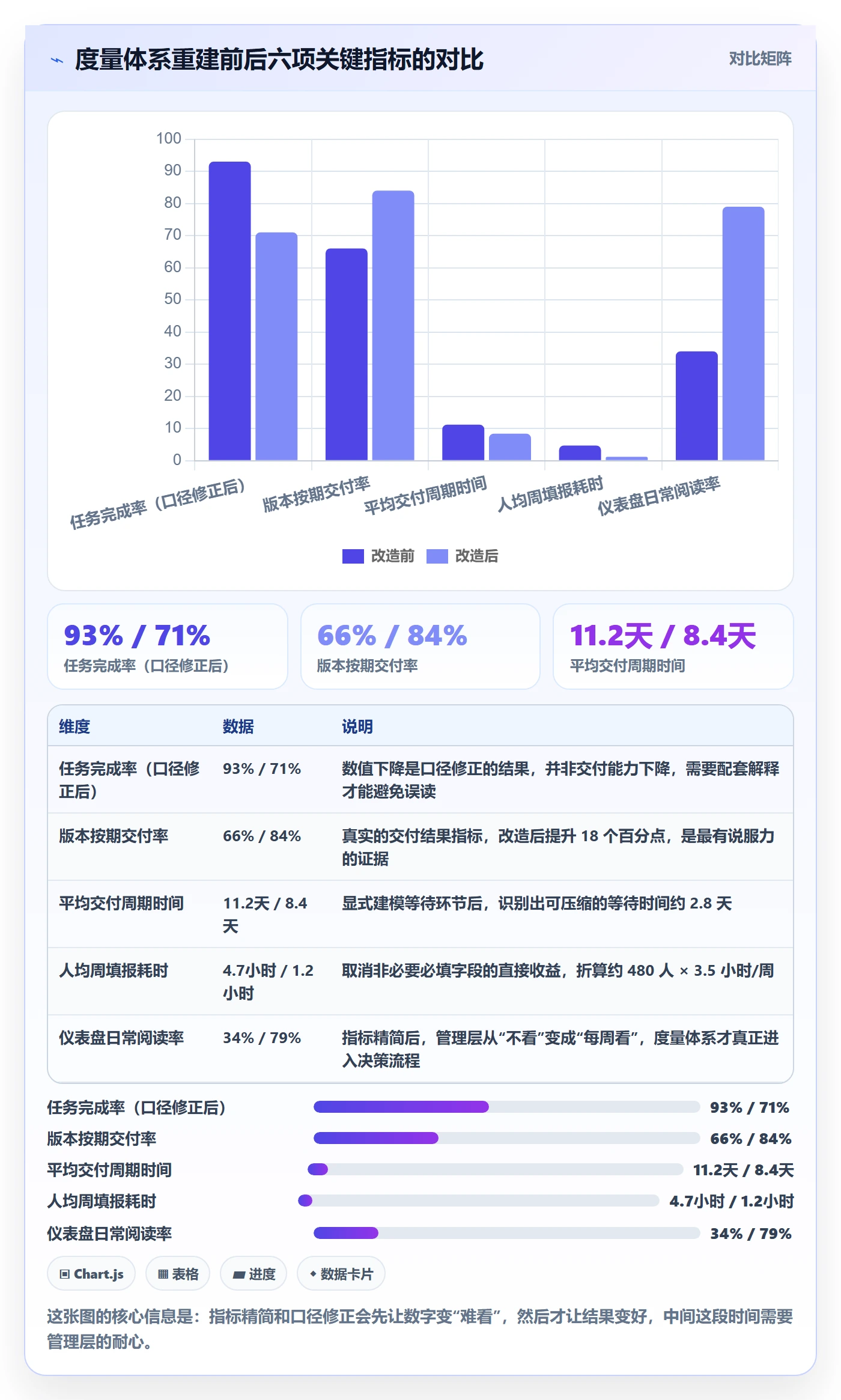

3. 六个月后的数据变化

这里的数据是改造前三个月与改造后第六个月的对比,取的是 31 个小组的加权平均,剔除人员规模变化超过 15% 的小组。

需要说明的是,任务完成率从 93% 降到 71% 不是退步,而是口径修正后的真实值,之前那个 93% 是批量关闭和任务拆分共同造出来的。

关闭最佳实践:研发团队任务执行数据分析,常见问题

4. 交付周期时间到底被什么吃掉了

显式建模等待状态之后,我们做了一次周期时间的拆解。结论出乎客户意料:真正被等待吃掉的时间占比超过一半,而且最大的等待项不是开发排队,是等待联调环境。

联调环境只有 3 套,却有 31 个小组排队。这不是研发效能问题,是资源调度问题。如果只看任务完成率,这个瓶颈永远不会被发现。

关闭最佳实践:研发团队任务执行数据分析,常见问题

5. 迁移与私有化部署的具体坑

这家客户最终选择 PingCode 作为统一平台。选型时的关键约束有两个:一是必须支持私有化部署,因为部分产品线涉及涉密项目;二是需要从原有的海外项目管理平台平滑迁移历史数据,不能接受推倒重来。

PingCode 在这两点上都符合要求:支持私有化部署,也提供了从 Jira 平滑迁移的能力。对于 100 人以上的中大型研发组织,这类迁移能力往往比单个功能点的强弱更关键,因为历史数据的连续性直接决定了度量体系能不能建立基线。

具体迁移过程中,我记录了几个容易踩的坑。

(1)状态映射不要贪图省事。宁可多保留几个状态,也不要为了界面简洁做合并。合并容易,回头拆分极难,因为历史数据的原始状态信息已经丢了。

(2)自定义字段要先做使用率统计。我们在迁移前统计了旧平台 60 多个自定义字段的使用率,其中 41 个字段的填充率低于 8%,直接放弃迁移。这一步让迁移工作量减少了将近一半。

(3)迁移后必须做双跑验证。我们用了两个迭代做新旧口径对照,发现了 3 处差异,其中一处是任务重新打开后的计数逻辑不同,如果不做双跑,会直接导致趋势线断裂。

(4)私有化部署环境下要提前确认数据同步策略。自建报表和平台内置报表如果走两条取数链路,一定要指定唯一权威口径,否则就会出现案例三里的那种“同一指标两个数字”。

6. 用程序固化口径,而不是靠文档

文档会被遗忘,程序不会。我们把这个案例里的核心指标口径直接写成了可执行的采集逻辑,固化在数据同步层,任何人改口径都必须改代码并走评审。

下面是一段用于计算“有效交付周期时间”的口径定义示例,用 Python 伪代码表示,重点在于排除规则和边界处理。

# 有效交付周期时间口径定义(示例)
口径版本: v2.1  生效日期: 2024-XX-XX  责任人: 效能组

WAIT_STATES = {"待评审", "待联调", "待验收"}   # 等待类状态,单独统计

DONE_STATES = {"已完成", "已关闭"}

EXCLUDE_TAGS = {"技术债-非排期", "环境问题", "需求撤销"}

def effective_cycle_time(task):

边界处理 1: 未关闭的任务不参与周期计算

if task.status not in DONE_STATES:

return None

边界处理 2: 被撤销或环境类任务排除,避免污染分布

if task.tags & EXCLUDE_TAGS:

return None

边界处理 3: 重新打开过的任务,取最后一次进入进行中的时间

start = task.last_enter_in_progress_at or task.created_at

end = task.closed_at

边界处理 4: 扣除跨迭代的冻结时间(如节假日、封版期)

frozen = task.frozen_duration_hours or 0

raw_hours = (end - start).total_seconds() / 3600

return round(raw_hours - frozen, 1)

def waiting_ratio(task):

等待时间占比 = 处于等待类状态的累计时长 / 有效周期时间

cycle = effective_cycle_time(task)

if not cycle:

return None

return round(task.waiting_hours / cycle, 3)

这段逻辑看起来简单,但它解决了这个案例里最头疼的三个争议:重新打开的任务怎么算、跨迭代冻结时间怎么扣、被撤销的任务要不要进分布。

口径一旦变成代码,讨论就从“我觉得应该这样算”变成了“这段逻辑要不要改”,效率和可追溯性完全不同。

关闭最佳实践:研发团队任务执行数据分析,常见问题

六、不同情况下的行动建议

度量体系没有万能模板。下面按组织规模和技术场景分四类给出建议,你可以直接对照自己的情况取用。

1. 50 人以下的团队

这个阶段不要建仪表盘,不要做效能度量。你需要的是一块看板和一个明确的交付节奏。

建议只保留两个数字:当前迭代还剩多少未完成项、距离下次发版还有几天。这两个数字写在白板上就够了。

这个阶段最大的风险是过早引入复杂度量,把本来就紧张的研发时间消耗在状态维护上。我在 40 人左右的团队见过最夸张的做法是:为了统计工时,要求每人每天填写,结果每周损失约 40 人时,相当于损失了半个工程师。

2. 100 到 500 人的团队

这是最需要建立度量体系的区间,也是最容易做错的区间。人数上来了,靠看板已经看不清全貌,但管理层的直觉还在,容易用直觉去解读残缺的数据。

建议的动作顺序是:先统一定义,再统一工具,最后才做报表。顺序错了会很痛苦。

工具层面,这个规模区间的组织通常已经从多个小工具走向统一平台。选型时要重点看三件事:状态模型是否足够灵活以承载你的等待环节、是否支持私有化部署、历史数据的迁移能力如何。前两点决定了体系能不能建起来,第三点决定了基线能不能延续。

这也正是 PingCode 在这个规模区间的适配点:面向 100 人以上组织设计,支持私有化部署,也支持从 Jira 平滑迁移,属于国产替代场景下可以优先评估的选项。

3. 500 人以上、多产品线的组织

这个阶段的核心矛盾不是指标设计,而是治理结构。31 个小组各有各的习惯,靠一份文档统一不了。

建议建立两级体系:公司级只保留 3 到 5 个结果指标用于经营视角,各产品线在自己的层级维护诊断指标,允许有差异但不能改口径。

同时必须指定一个口径 Owner,通常放在效能或质量团队。没有明确 Owner 的口径,一定会漂移,只是时间问题。

4. 强合规、信创场景的组织

这类组织的约束条件更多:数据不能出内网、平台需要私有化部署、有时还需要国产化认证。

在这个场景下,我建议把重心放在两件事上:一是把口径逻辑做成可审计的代码或配置,便于合规检查和问题追溯;二是提前规划数据保留策略,历史数据保留多久、以什么粒度保留,都会影响长期趋势分析能力。

这类组织最容易忽略的一点是:私有化部署解决了数据主权问题,但把运维和口径一致性的责任全部转移到了自己身上。选型时要评估自己有没有承接这个责任的人和流程,而不只是评估产品功能。

七、不同情况下的取舍

前面讲的都是“应该怎么做”,这一节讲“做不到的时候怎么办”。度量体系本质上是资源分配问题,每个选择都有代价。

1. 采集粒度 vs 填报负担

粒度越细,定位能力越强,但填报负担越重。这个取舍没有标准答案,但有一个判断标准:这个粒度的数据,在过去一个季度里被真正用上过几次?

用不上就降级。比如“预估工时 vs 实际工时”的偏差分析,很多团队每年用不到两次,却要求每次任务都填,性价比极低。

2. 实时性 vs 准确性

实时数据几乎一定不准确。原因很简单:状态更新有延迟,任务关闭有批量操作,跨系统同步有时间差。

我的建议是分开处理:需要即时反应的场景用实时看板,接受其不精确;需要做趋势分析和汇报的场景用 T+1 或 T+7 数据,保证准确。把两者混在一张图上,就会不断出现“昨天还是 80 今天怎么变成 60”的争论。

3. 标准化 vs 团队自治

全公司统一状态模型,好处是数据可比,代价是有些团队的流程会被扭曲。完全自治,数据就没法聚合。

我的折中方案是:锁定核心状态(待处理、进行中、等待、完成)和中转节点,允许团队在核心状态内部扩展子状态。这样既能聚合,又不至于让流程变形太严重。

4. 自建 vs 采购

自建的好处是自由,代价是长期维护成本和口径治理成本都压在自己身上。我见过不少技术能力强的团队自建报表系统,第一年很好用,第二年开始出现多个口径版本并存。

采购的好处是开箱可用,代价是灵活性受限,且迁移成本高。判断标准可以看两点:你的等待环节是否足够特殊,特殊到标准平台承载不了;以及你有没有一个固定的人负责数据治理。

两个都不满足,采购通常更划算。

取舍维度 偏向哪一边的典型信号 我的建议
粒度 vs 负担 填报耗时超过人均 2 小时/周 立即降级非核心字段,取消必填校验
实时 vs 准确 同一指标常出现两个版本的数字 分离实时看板与分析报表,明确各自用途
标准化 vs 自治 出现超过 10 个自定义状态 锁定核心状态,内部允许有限扩展
自建 vs 采购 没有专职数据治理角色 优先采购,把治理精力放在口径而非管道上
考核 vs 对话 指标上线后数值快速“改善” 过程指标退出考核,只保留结果指标

八、把“关闭”变成一种长期机制

减少指标是一次性动作,保持精简才是长期能力。绝大多数团队的度量体系都会随着时间自然膨胀,每来一个新需求就加一个指标,从来没有人负责删。

1. 季度度量大扫除

我建议每个季度做一次 60 分钟的指标复盘,只问三个问题。

(1)过去三个月,有哪个决策是基于这个指标做出的?说不出来的,标记待删。

(2)有哪个指标和其他指标高度重复?留信息量更大的那个。

(3)有哪个指标的口径被悄悄改过?改过的,重新走双跑验证流程。

2. 新增指标需要“一进一出”

任何新指标要进日常仪表盘,必须同时指出一个被移除的旧指标。这条规则听起来武断,但它能有效阻止仪表盘的无序膨胀。

如果提不出可移除的指标,那就把新指标放到按需查询层,先观察两个季度。观察期内没有任何人主动打开过它,就说明需求是想象出来的。

3. 建立口径变更的公示习惯

口径变更一定要公示,而且要公示到具体数字差异。比如“本次口径调整后,迭代平均周期时间将从 8.4 天变为 9.1 天,原因是把等待验收重新计入”。

没有公示的口径变更,会让团队对数据失去信任,而失去信任的仪表盘比没有仪表盘更糟。

回到最开始那个问题:为什么很多团队明明有大量数据,却依然做不好研发任务执行分析?因为它们一直在做加法,而这件事的关键动作是减法。

你需要先关掉那些被误用的“最佳实践”:跨团队的故事点排行榜、考核导向的完成率、追求 100% 完整的数据字段、迁移后直接复用的旧报表。然后关掉那些无法驱动任何动作的指标。

下一步,你可以只做一件事:打开你们现在的仪表盘,逐个指标问“过去三个月,谁基于它做过什么决策”。超过一半答不上来的,直接关掉。这一步通常只需要半小时,但它带来的清晰度,比再上一套新工具要明显得多。

常见问题解答(FAQ)

1. 研发团队任务执行数据分析到底该看哪些指标,才能真实反映团队效率?

我之前一直用任务完成数量来评估团队效率,结果发现有人专挑简单的任务做,数量很好看但实际产出一般。后来我开始怀疑,是不是我的指标选错了,但又不知道该换成哪些指标才靠谱。

建议用"三层指标"替代单一完成数量。第一层是流动效率,即任务从开始到完成的时间中真正在被处理的比例,健康团队通常在40%到60%,低于30%说明等待和阻塞太多。第二层是周期时间分布,不要只看平均值,要看P50和P85,P85过高说明有长尾任务拖累交付。

第三层是返工率,即完成后因质量或需求变更被重新打开的任务占比,超过15%说明前期需求拆解或验收标准有问题。这三个指标组合起来看,才能区分"真快"和"假忙"。单一数量指标在任何项目管理工具里都容易被刷,必须用流动效率做交叉验证。

2. 关闭任务时到底要不要强制填写耗时和完成说明,会不会反而让团队抵触?

我们团队之前推行过一段时间的工时填报,结果大家在字段里乱填,数据根本没法用。现在想重新规范关闭任务时的填写要求,但又怕管太严大家直接敷衍了事,不知道怎么平衡。

关键不是"强制填不填",而是"填了之后有没有人用"。如果团队发现填了数据从来没人看、没人反馈,再少的字段也会被敷衍。可执行的做法是:关闭任务时只强制两个字段,实际耗时段(可选粒度到半天,不必精确到小时)和一句话完成说明(可以模板化,如"已交付X功能,遗留Y问题")。

然后每周在复盘会上展示一次基于这些数据的分析结论,比如"上周P85周期时间上升了2天,主要卡在测试环节"。让团队看到数据被真正使用,填写意愿才会自然提升。字段越少、反馈越快,数据质量越高。任何项目管理平台里,数据治理的本质都是"消费驱动生产",不是"制度驱动生产"。

3. 任务执行数据里出现大量异常值,比如某个任务挂了三个月才关闭,这种数据要不要清洗掉?

我在做季度复盘时发现有几个任务的周期时间特别离谱,有的挂了两三个月才被关闭,明显是没人管或者忘了。我在纠结这些数据到底是删掉还是保留,删了怕失真,留着又拉高平均值,不知道怎么处理才专业。

不要删,但要分层处理。具体做法是:先按周期时间把任务分成三档,正常档(P50以内)、关注档(P50到P85之间)、异常档(超过P85且超过团队平均周期时间3倍以上)。异常档的任务不要直接删除,而是单独归因:是需求本身搁置了、负责人离职了、还是任务关闭动作延迟了?

归因之后,如果是"关闭动作延迟"导致的虚假异常值,可以按实际完成时间修正后保留;如果是"真实搁置",就保留原值但标注原因。这样做的好处是,你的分析报告里既能给出干净的核心指标,又能用异常档数据说明流程中的真实问题。直接删除异常值最大的风险是,你会丢失最有价值的过程改进线索。

4. 小团队没有专职数据人员,怎么用最低成本把任务执行数据分析做起来?

我们是一个十来人的研发团队,没有PMO也没有数据分析师,老板又要求每次迭代复盘要有数据支撑。我不可能花大量时间做报表,想知道有没有轻量级的做法能快速启动。

最低成本的做法是"一表两图一周一复盘"。一表:在现有项目管理工具里建一个筛选视图,只保留"本迭代关闭的任务",导出CSV即可,不需要任何额外工具。两图:第一张是周期时间的散点图(横轴是任务关闭日期,纵轴是周期天数),用来发现趋势和异常点;

第二张是各阶段停留时间的堆叠条形图(开发、测试、验收各占多少天),用来定位瓶颈环节。一周一复盘:每次迭代结束时花30分钟,只看这两张图和三个数字,P50周期时间、P85周期时间、返工率。不需要做复杂看板,不需要实时刷新,迭代级别的静态分析对小团队已经足够。

关键是坚持做,连续做4到6个迭代之后,你就能看出趋势线,这比任何一次性的精美报表都有价值。

核心关键词

读者评论

丁
丁亦辰

排行榜那段很有共鸣。我们之前也做过小组维度的任务数对比,半年内单任务平均故事点掉了快一半,实际交付的需求量没变。不过想补充一点:砍指标最难的不是判断哪个没用,而是砍完之后老板会问“那我怎么知道团队在不在干活”,这个问题答不上来,减法是推不下去的。

郝
郝欣然

口径这块踩过同样的坑。我们试过写文档约定定义,基本没人看,新人进来还是按自己理解算。后来改成把口径写进取数逻辑,同一个指标只留一个出口,争议才少下来。但这样对数据团队要求就高了,人少的小团队不一定维护得动。

石
石静怡

大部分认同,但“任务数连纵向趋势都不能看”有点绝对。如果拆解粒度的漂移本身能被观测到,比如平均故事点保持稳定,趋势还是有参考价值的。另外把燃尽图完全归为事后叙事工具也偏严,粒度稳定的团队用它看剩余量变化,实践中确实能提前发现异常。

文章包含AI辅助创作:关闭最佳实践:研发团队任务执行数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/376271
