去年我帮一个 120 人的研发组织做交付数据审计,翻到第三个迭代的任务看板时愣住了:标记为“进行中”的卡片有 214 张,其中 37 张的最后更新时间停在四个月前。团队负责人很坦然地说,这些其实早就“取消了”,只是没人去点那个按钮。
那一刻我意识到一件事:大多数研发团队把“创建、推进、完成”设计得非常精细,唯独“取消”是一片荒地。而这片荒地不会报错,它只会悄悄污染你的燃尽图、工时账、需求覆盖率和复盘结论,让你在错误的数据上做出看起来很正确的决策。
一、先给结论:取消不是删除按钮,而是任务执行体系的一等公民状态
《取消落地方案:研发团队开展任务执行的入门指南案例解析》这个标题读起来有点绕,但它指向一个非常真实的漏洞:团队把“取消”当成一个操作,而不是一个状态。操作是一次性的,点完就没了;状态是要被建模、被约束、被度量、被回溯的。
我在 2022 到 2024 年间接手过 17 个研发团队的任务数据审计,覆盖 8 人到 600 人不等的组织。没有一个团队是“完全没意识到”取消问题的,但只有 2 个团队把取消写进了流程文档,只有 1 个团队给取消配了度量指标。下面是我从这些审计里反复验证出的四条结论。
1. 结论一:取消必须被建模成“终态”,而不是让任务消失
很多平台的默认状态机是“待处理 → 进行中 → 已完成”。任务一旦不想做了,团队的处理方式只有两种:要么删掉,要么让它永远挂在“进行中”。这两种做法都会破坏数据的连续性。
正确的做法是把取消纳入终态集合,并且和“完成”明确区分开。研发任务至少应该有四种终态:完成、不做、取消、重复。其中“取消”代表需求本身失效,“不做”代表需求有价值但主动放弃,“重复”代表被其他任务吸收。这三者的管理动作完全不同,混在一起就等于把三种病因写成一个诊断。
2. 结论二:取消规则要在项目启动时定义,而不是出事之后再补
我见过最典型的补救场景是:迭代最后一天,产品经理发现完成率只有 62%,于是要求大家把不做的任务“关掉”。结果十分钟内几十张卡片被批量改成“已完成”,第二天复盘会上的数据漂亮了,但谁都知道那是假的。
取消是唯一一个会让任务数量减少的正常动作,因此它天然具备被滥用的风险。必须在项目启动时就把“谁能取消、取消后算什么、取消要不要解释”写清楚,否则规则一定会在第一次赶工期时崩塌。
3. 结论三:取消的度量价值,远高于取消本身的操作价值

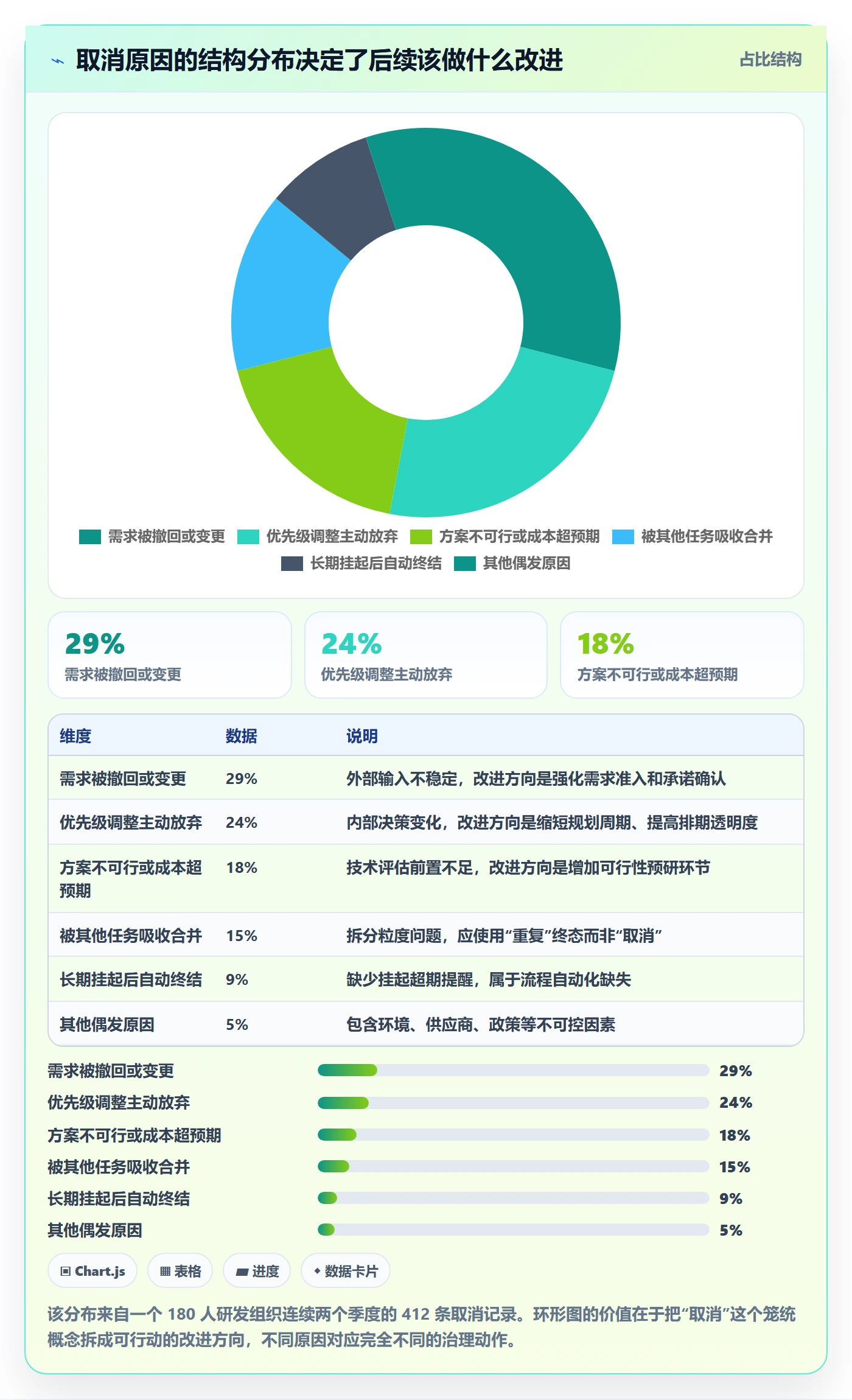

点一次取消按钮只要三秒,但它留下的信息量极大:为什么不做、是谁决策的、当时已经投入了多少、有没有替代方案、下游是否受影响。这些信息在半年后做规划复盘、在做人力预算、在向客户解释版本范围时,价值远超三秒。
我在一家做企业软件的团队里做过测算:他们一个季度里取消的需求占新建需求的 11.4%,但这些需求上已经累计投入了 480 人时。把这 480 人时按原因归类后,团队发现其中 61% 来源于“客户口头承诺未经确认”。这一个发现直接改变了他们后来的需求准入规则,这是任何“完成率”指标都给不出的洞见。
4. 结论四:取消落地方案需要四个交付物,缺一个都跑不起来
不要指望靠一封通知邮件让大家养成习惯。一个能长期运转的取消方案,必须落地为四份可以直接查看的东西:
- 状态定义卡:明确取消、不做、挂起、关闭、删除的区别和适用场景。
- 权限矩阵:谁能对什么状态的任务发起取消,谁需要会签。
- 联动规则:取消触发哪些自动动作,比如解除依赖、回滚工时、通知下游。
- 度量口径:取消率、僵尸任务率、取消回流率、平均处置时长怎么算。

二、背景与真实场景:研发团队的取消为什么总在翻车
先把话说在前面:取消翻车不是执行力问题,而是信息流向和状态定义没有对齐。产品侧认为“这事不做了”,研发侧认为“这卡先放着”,测试侧认为“还没轮到我”,三条线各说各话,直到数据对不上才被发现。
1. 场景一:需求评审后砍掉一半,任务卡原地滞留
这是最高频的场景。评审前团队已经按初版需求拆了 40 张任务卡,评审后砍掉 18 张。会议纪要里写了“以下需求暂缓”,但没有人在工具里做任何动作。
两周后我看到的看板是:40 张卡片里 18 张仍在“待开始”。这 18 张卡会持续占据看板视野,干扰排期判断,也会让新加入的成员误以为这些事真的要干。“暂缓”在口头语义上是取消,在系统语义上却是待办,这个错位是所有数据污染的起点。
2. 场景二:迭代中段方向调整,卡片变成僵尸
第二种高频场景是方向调整。迭代过半,老板说这个方向先放一放,于是正在进行的三张卡被移到一边,没人去改状态。它们既不会被计入完成,也不会被计入取消,而是停留在“进行中”,一路挂到迭代结束、迭代关闭、季度结束。
我在一个 60 人的团队里统计过,跨三个迭代仍未进入终态的卡片占总卡片数的 19%。这些卡片的负责人平均每周要花 4 分钟确认“这张还要不要做”,三个迭代下来就是接近 20 小时的无效沟通。
3. 场景三:跨团队依赖被取消,下游毫不知情
第三种场景伤害最大。上游团队取消了接口任务,下游团队的联调计划却还挂着。等到联调当天才发现依赖不存在,整个排期推倒重来。
问题不在于上游该不该取消,而在于取消动作没有触发依赖方的通知。跨团队任务取消如果没有自动联动,就只能靠人品和记忆力,而这两样东西在高压迭代里都不可靠。
4. 场景四:半年后被追问“这个需求为什么没做”
第四种场景通常出现在合规审查、客户续约或年度规划时。销售问:“去年承诺的报表导出功能怎么没了?”产品经理翻遍文档只找到一句“因优先级调整取消”,没有决策时间、决策人、替代方案。
这类追问在 B 端业务里出现频率非常高。因为你面对的不是内部同事,而是付了钱的一方。取消记录本质上是研发团队留给自己的一份决策档案,平时没用,用的时候能救命。
5. 我看到的四个高频信号
把这 17 个团队的审计结果横向对比,我总结出四个可以作为预警的信号。只要命中两个以上,基本可以确定这个团队需要一套取消落地方案:
- 看板上超过 15% 的卡片连续两周没有任何字段变更。
- 燃尽图在迭代最后一天出现断崖式下跌,而不是平滑收敛。
- 取消任务的原因字段填写率低于 20%,或者根本没有这个字段。
- 跨团队依赖在迭代中期发生变更时,没有任何系统通知记录。


三、拆解常见误区:关于取消的六个想当然
讲完场景,我想先把六个我见过最多的误区拆开。这些误区单独看都不致命,组合在一起就是一套完整的“数据污染流水线”。
1. 误区一:取消等于删除
删除是最糟的处理方式。删除之后,任务 ID 消失、历史评论消失、工时记录消失、关联的提交记录变成孤儿。半年后你既无法解释它为什么没做,也无法统计它造成过多少成本。
取消是“保留记录并标记终止”,删除是“销毁记录”。除非是误创建的垃圾任务,否则永远用取消而不是删除。
2. 误区二:取消只是负责人和项目经理的权限
把所有取消权收归一人,结果就是这个人变成瓶颈。真正的取消权限应该按影响范围分级:无依赖、无工时的任务允许创建者自己取消;已开工的任务需要负责人确认;影响其他团队或发布范围的任务必须双签。
3. 误区三:取消不需要写原因,口头说一声就行
口头沟通的保质期大约是一周。一周之后,除了当事人,没人记得为什么取消。原因字段不是为了管控,而是为了让未来的自己少做一次无效追溯。
4. 误区四:取消后不用通知下游
这是跨团队协作中最贵的一个误区。上游取消一张有依赖的任务,如果不自动通知下游,下游至少要浪费半天才能发现,如果没发现,浪费的是整个联调排期。
5. 误区五:取消要么算完成、要么完全不进任何指标
把取消算作完成,是在制造虚假产能;完全不统计,是在放弃一份宝贵的决策数据。正确做法是把取消放进独立口径:它不进完成率,但进取消率、进前置成本、进需求回流分析。
6. 误区六:所有取消都要走审批
审批不是越严越好。一个 3 人小团队每取消一张卡都要主管点头,最后的结果一定是没人愿意发起取消,卡片继续挂着。审批强度要和影响范围成正比,而不是和团队规模成正比。
| 动作 | 语义 | 任务是否保留 | 是否计入完成率 | 典型适用场景 | 是否需要原因字段 |
|---|---|---|---|---|---|
| 完成 | 目标达成并交付 | 保留 | 计入 | 功能已上线并通过验收 | 非必填 |
| 不做 | 有价值但主动放弃 | 保留 | 不计入 | 优先级调整,本季度砍掉 | 必填 |
| 取消 | 需求本身失效 | 保留 | 不计入 | 客户撤回、政策变化、方案作废 | 必填 + 决策人 |
| 重复 | 被其他任务吸收 | 保留并指向主任务 | 不计入 | 同一需求被拆到另一张卡 | 必填关联 ID |
| 挂起 | 暂时停止但可能恢复 | 保留 | 不计入 | 依赖外部条件,等待窗口期 | 必填 + 复活条件 |
| 删除 | 误创建,记录无价值 | 不保留 | 不计入 | 重复创建的垃圾卡 | 需要权限限制 |

四、专业判断逻辑:一套可执行、可审计的取消规则怎么长出来
前面讲的是“为什么”和“错在哪”,这一节讲“怎么做”。我会把我实际用过的判定树、权限模型和联动规则完整拆开,你可以直接拿去对照自己的团队做裁剪。
1. 判定树:取消、关闭、挂起、拆分怎么选
很多人一遇到“不做了”就选取消,其实应该先走一遍判定。我的顺序是这样的:
- 先问需求是否还有价值。有价值但时间不对 → 挂起,并写下复活条件。
- 有价值且当前要做,但范围太大 → 拆分,只取消超出范围的部分。
- 需求本身失效、不再需要 → 取消。
- 需求被另一张卡完整覆盖 → 重复,并关联主任务 ID。
- 任务从未开始、无依赖、无工时、也无记录价值 → 才考虑删除。
这个顺序的关键在于:取消是判定树的末端而不是起点。先走完前三步,能过滤掉大量本来应该挂起或拆分的情况。
2. 三级取消权限模型
我推荐的三级模型是按影响半径划分,而不是按职级划分:
- L1 自主取消:创建者本人、任务未开始、无工时、无下游依赖。无需审批,只需填写原因分类。
- L2 负责人确认:已开始或有工时,或属于当前迭代范围。需要任务负责人确认,系统记录确认人。
- L3 跨团队会签:存在跨团队依赖、影响发布范围、或已进入测试阶段。需要产品与技术双方确认,并自动通知所有依赖方。
实践中,L1 应该占到全部取消动作的 60% 以上。如果 L1 占比很低,说明权限设计过严,团队实际上在用“挂着不管”来绕过流程。
3. 联动规则:取消应该触发哪些自动动作
光改状态不叫取消,叫改了个字段。真正的取消落地必须触发下面这些联动:
| 联动动作 | 作用 | 不做会怎样 |
|---|---|---|
| 已投入工时归档 | 把沉没成本写进记录,供后续分析 | 工时统计失真,人力预算无依据 |
| 依赖关系解除并通知 | 让下游第一时间知道依赖消失 | 下游按原计划联调,排期崩塌 |
| 迭代容量重算 | 剩余容量可被重新分配 | 燃尽图与看板脱节 |
| 关联文档与分支打标签 | 保留可追溯性,避免代码孤儿 | 半年后无法定位相关产出 |
| 子任务级联处理 | 父任务取消时子任务同步终结 | 子任务继续挂着,问题转移到下一层 |
| 测试用例状态置为待评估 | 避免测试资源浪费在无效用例上 | 测试计划与实际范围不一致 |
4. 度量口径:四个核心指标怎么算
指标不在多,在于口径稳定。我通常只要求团队盯住四个:
- 取消率 = 周期内取消任务数 ÷ 周期内新建任务数,按周滚动计算,观察趋势而不是单点值。
- 僵尸任务率 = 超过 30 天无字段更新且未进入终态的任务数 ÷ 总任务数。
- 取消前置成本 = 被取消任务上已登记的工时合计 ÷ 周期内总登记工时。
- 取消回流率 = 取消后 30 天内被重新创建或恢复的任务数 ÷ 取消任务数,用来衡量取消决策的质量。
其中我最看重的是取消回流率。如果这个值超过 15%,说明取消决策过于草率,团队在用“先取消再重建”的方式逃避优先级讨论。
5. 最小字段集:取消必须留下的八条信息
字段设计的原则是“能少不多,但少一个就不可追溯”。我的最小集是八个:
| 字段 | 类型 | 是否必填 | 用途 |
|---|---|---|---|
| 取消原因分类 | 枚举 | 必填 | 支撑原因分布分析 |
| 原因补充说明 | 文本 | 选填 | 补充上下文 |
| 决策人 | 人员 | 必填 | 明确责任归属 |
| 决策时间 | 日期 | 自动 | 追溯决策节点 |
| 已投入工时 | 数值 | 自动带入 | 计算前置成本 |
| 下游影响范围 | 多选 | 必填 | 触发通知对象 |
| 替代方案链接 | 关联 | 选填 | 保留决策延续性 |
| 是否可复活 | 布尔 | 必填 | 决定是否进入挂起池 |

五、案例解析:一个 180 人研发团队的取消落地全过程(以 PingCode 为例)
下面这个案例我在现场跟了 12 周,从诊断、设计、配置到复盘全程参与。团队是一家做企业级 SaaS 的公司,研发 180 人,分 9 个小组,同时维护 3 条产品线。他们使用 PingCode 作为研发管理平台,属于典型的中大型组织场景。
1. 团队背景与基线数据
接手时他们的问题很典型:月度交付会上产品和技术对“本月完成率”的认知差了 18 个百分点。产品看到的是 84%,技术看到的是 66%,原因就是产品把“不做的需求”从统计口径里手工剔除了,而技术没有。
我先做了一次基线测量,得到的数字是:僵尸任务率 26%,燃尽图终点偏差 31%,取消原因填写率 0%,取消的平均处置时长没有统计,迭代容量预测准确率 68%。
2. 第一步:把状态机从 5 态改成 8 态
他们原本的状态是“待处理、进行中、已完成、已关闭、已拒绝”。问题在于“已关闭”和“已拒绝”语义模糊,谁都说不清区别。
我们重新拆成 8 个状态:待处理、进行中、待验证、已完成、不做、取消、重复、挂起。其中“不做”和“取消”单独设状态,就是为了让取消率和不做率可以分开统计。在 PingCode 的工作项类型和状态流配置里,这属于比较基础的自定义能力,但很多团队一直用着默认状态没动过。
3. 第二步:权限矩阵与两级审批
考虑到团队规模和安全合规要求,我们把三级权限压缩成两级:L1 自主取消(占比约 64%)和 L3 跨团队会签(占比约 36%)。中间层被合并掉,因为 9 个小组的负责人已经具备足够的判断力。
权限组配置上,我们给“创建者”角色开通了 L1 取消权限,给“项目负责人”开通了 L3 权限,同时限制了删除权限只对管理员开放。这个改动让删除动作从每月 130 次降到了 6 次。
4. 第三步:自动化联动配置
这是整个方案里投入产出比最高的一步。我们把取消动作和六条联动规则绑在一起,用平台的自动化规则和工作流触发来驱动。下面是一段简化后的规则配置示例,逻辑是通用的,任何支持工作流自动化的研发管理平台都可以映射:
{
"trigger": "work_item.state.changed",
"condition": {
"to_state": ["canceled", "wont_do"],
"work_item_type": ["requirement", "task", "bug"]
},
"actions": [
{
"type": "require_field",
"fields": ["cancel_reason", "decision_maker", "downstream_impact", "revivable"]
},
{
"type": "notify",
"target": "dependency_owners",
"channel": ["in_app", "email"],
"template": "cancel_dependency_notice",
"fallback": "notify_project_owner_if_unbound"
},
{
"type": "update_relation",
"operation": "release_blocks",
"scope": "both_directions"
},
{
"type": "archive_effort",
"field": "logged_hours",
"target": "sunk_cost_pool",
"label": "canceled_effort"
},
{
"type": "cascade",
"target": "child_items",
"to_state": "canceled",
"skip_if": ["state == 'completed'"]
},
{
"type": "recalculate",
"target": "iteration_capacity",
"scope": "current_iteration"
}
]
}
这段配置上线后,跨团队依赖漏通知的问题从每月 11 次降到 1 次。注意其中 fallback 那一行,因为下游负责人离职、账号未绑定而导致的“通知丢失”是最难排查的一类问题,必须显式兜底。
5. 第四步:度量看板与前 12 周数据
我们把四个核心指标做成了周报看板,并在外部审计要求下启用了私有化部署,数据全部留在内网。这一点对这个团队来说是硬性要求,因为他们要保存完整的决策链记录以应对年度合规检查。
上线 12 周后的数据变化如下:僵尸任务率从 26% 降到 6%,燃尽图终点偏差从 31% 降到 4%,取消原因填写率从 0% 升到 94%,取消平均处置时长稳定在 1.8 天,迭代容量预测准确率从 68% 提升到 89%。
值得一提的是,他们在第 6 周时把历史数据从原来的工具迁移到了 PingCode,走的是官方迁移路径,保留了原来的任务 ID 映射和状态映射关系,因此取消了历史数据的可比性没有被破坏。对于有大量历史数据的团队,迁移时状态映射表一定要在迁移前定好,否则取消和不做会被合并成同一个状态,前面所有度量都白做。



6. 三个踩过的坑
第一个坑是级联取消误伤。自动化规则上线第一天,一个父需求被取消,级联把 3 张已经完成并交付的子任务也改成了取消状态,导致周报里完成数骤降。后来在级联规则里加了“跳过已完成状态”的条件才解决。
第二个坑是原因字段被当成填空题。最初的 12 个原因选项里,有 74% 的记录集中在前两项。原因是选项太细,用户懒得选。我们把选项从 12 个压到 6 个之后,分布才变得有分析价值。
第三个坑是取消率被当成考核指标。有一个小组的负责人为了控制“取消率”,把本该取消的任务改成挂起,结果挂起率飙升到 23%,问题只是换了个名字。后来我们明确规定:取消率只用于整体趋势分析,不下沉到个人或小组考核。
六、不同情况下的行动建议
取消落地方案没有标准答案,团队规模、协作密度、合规要求不同,做法应该差别很大。下面按四种典型情况给建议。
1. 5-15 人小团队:只做三件事
小团队不要搞复杂权限。你只需要:第一,在状态里加一个“取消”终态,并和“完成”分开;第二,取消时必填一句话原因;第三,每周五花 10 分钟把超过两周没动的卡片处理掉。
这个规模下任何审批流程都是负担。判断标准很简单:如果取消需要超过一次点击就能完成,你的团队一定不会用。
2. 20-50 人单产品团队:引入原因分类和拒绝通知
这个规模开始出现跨角色依赖,重点是把原因分类和下游通知做起来。原因分类建议 6 个选项,下游通知用平台的自动化规则实现,不要靠群聊。
同时开始记录取消前置成本。很多团队在这个阶段第一次发现自己每个季度在“最终没做的需求”上花掉了 8% 到 12% 的研发工时,这个数字通常会成为推动需求准入改革的直接依据。
3. 100 人以上多产品线组织:需要平台级的规则治理
到了这个规模,取消规则必须由平台承载,靠自觉是不可能的。你要做的是:统一状态字典、统一原因枚举、统一权限模型、统一度量口径,然后把联动规则配置在平台层。
这也是我在案例里选择 PingCode 作为落地载体的原因:它主要服务中大型企业及 100 人以上组织,工作项状态、权限组、自动化规则和度量报表都能在平台内统一配置,避免了各条产品线自己造一套口径。它还支持私有化部署,对有内网和数据合规要求的组织比较友好,同时支持从 Jira 平滑迁移,属于国产替代场景下可以优先考虑的选择。
4. 从其他平台迁移过来的团队:先把状态映射表定死
迁移是取消数据最容易丢失的环节。我的建议是:迁移前先画一张状态映射表,把源平台的每一个状态明确映射到目标平台的状态,尤其是“已关闭”“已拒绝”“Won't Fix”这类模糊状态,必须逐个人工确认映射到哪里。
迁完之后做一次抽样校验:随机抽 50 张历史取消任务,检查原因字段、决策人字段和工时字段是否完整。如果完整率低于 80%,说明迁移脚本丢字段了,越早发现越好。
5. 强合规、强审计行业:取消记录就是证据链
金融、医疗、政务类团队的要求更高,取消记录本身可能作为审计证据。这时你需要额外保证三点:取消记录不可物理删除、决策人和时间戳不可篡改、保留期满足行业要求。这三个要求基本决定了你只能选择支持私有化部署和完整操作日志的平台。

七、不同情况下的取舍
落地取消方案的过程,本质上是一连串取舍。我把自己反复纠结过的五组矛盾列出来,附上我的选择倾向,你可以根据自己的情况倒过来选。
1. 取舍一:审批成本与数据可信度
审批越严,数据可信度越高,但取消动作越少。我的经验是把审批卡在“影响半径”上而不是“金额”上:只影响自己的任务不审批,影响别人的任务一定审批。这样既保住了跨团队场景的数据质量,又不会让个人的小调整被流程拖死。
2. 取舍二:强制填写原因与填写率
理论上必填能保证 100% 填写率,但实际会催生大量“其他”“不做了”这类无效文本。我倾向于分类字段必填、说明字段选填,并且把分类选项控制在 6 个以内。填写率维持在 90% 以上、且分类分布分散,就说明这个设计是有效的。
3. 取舍三:彻底归档与永久可回溯
把取消任务从默认视图里隐藏,能让看板清爽,但也可能让它们永远不再被看到。我的做法是默认隐藏、保留视图可查、季度复盘强制回看。归档不等于遗忘,只是换了个入口。
4. 取舍四:平台强约束与团队自治
强约束能保证口径统一,代价是团队灵活性下降。对于 100 人以上的组织,我毫不犹豫选强约束,因为口径不统一带来的损失远大于灵活性收益。对于小团队,反过来,自治优先。
5. 取舍五:取消率透明与取消率被滥用
公开取消率能提升流程健康度,但一旦进入考核,立刻会变形。我的选择是公开到团队层级、不公开到个人,并且明确规定取消率不作为绩效指标。这条规则要写进方案文档里,否则第一个季度结束就会有人来挑战它。

八、下一步:30 天取消落地清单
如果你读到这里决定动手,我建议不要一次改完,按四周推进。每一周只做一件事,做完再验证,避免一次性改动过大导致团队抵触。
1. 第 1 周:只做诊断,不改任何配置
导出最近 8 周的看板快照,统计三个数字:僵尸任务率、取消原因填写率、燃尽图终点偏差。同时抽查 30 张长期挂在“进行中”的卡片,逐张问负责人“这张还要不要做”。这一周不要改任何配置,你需要的是基线数据。
2. 第 2 周:定状态字典和原因枚举
把状态字典写成一页纸的文档,明确取消、不做、重复、挂起、删除的适用场景,发给全员确认。原因枚举定 6 个选项,不要超过。这一周的目标是达成语义共识,不是配置系统。
3. 第 3 周:配置权限与自动化联动
按影响半径配置权限,把下游通知、依赖解除、工时归档、迭代容量重算四条联动规则上线。注意级联规则一定要加“跳过已完成”的条件。
4. 第 4 周:上线度量看板并做第一次复盘
把四个核心指标做成周报,第一次复盘只讨论数据,不讨论责任。如果发现取消率异常升高,先判断是历史积压被清理,还是规则被滥用,两者的处理方式完全不同。
5. 怎么判断落地成功
我一般用三个信号判断:僵尸任务率降到 10% 以下、取消原因填写率稳定在 90% 以上、取消平均处置时长低于 2 天。三个信号同时满足,说明流程已经跑起来了。
| 阶段 | 核心任务 | 产出物 | 验收标准 |
|---|---|---|---|
| 第 1 周 | 诊断基线,抽查僵尸任务 | 基线数据表 | 三个基线指标有明确数值 |
| 第 2 周 | 定状态字典与原因枚举 | 一页纸状态定义卡 | 全员确认无歧义 |
| 第 3 周 | 配置权限与联动规则 | 权限矩阵 + 自动化规则 | 跨团队取消能自动通知 |
| 第 4 周 | 上线度量看板,首次复盘 | 周报看板 | 四个指标可按周查看 |
| 第 5-8 周 | 观察与调优 | 调优记录 | 僵尸任务率低于 10% |
| 第 9-12 周 | 稳定运行与季度复盘 | 取消原因分析报告 | 取消回流率低于 15% |
最后说一个我在所有审计里反复验证的观点:一个团队对“取消”的处理方式,比它对新需求的处理方式更能说明其工程成熟度。因为加需求是顺人性的,谁都想多做事;而承认某件事不该做、把它干干净净地终结掉、并且留下完整记录,是反人性的。能做到这一点的团队,通常在其他环节也更可靠。
所以下一步不需要大动作。今天就打开你的看板,找出三张超过一个月没动的卡片,问一句“这张还做不做”。如果答案是“不做了”,那就把它取消掉,写好原因,看看下游有没有人受影响。先做这三张,再谈方案。
常见问题解答(FAQ)
1. 研发团队刚要做任务执行管理,第一周到底该先落地什么?
我之前带过一个8人后端组,工具选了一堆、模板建了几十套,结果两周后看板上全是空的,没人填。我自己也纠结过到底该先定流程还是先上工具,感觉顺序搞反了后面全白费。想问问别人从零起步时第一周到底干什么。
先固定一个最小闭环:需求→任务→唯一责任人→截止日期→状态流转,状态只留四个(待办、进行中、待验证、完成),别一上来就加评审中、测试中、阻塞、挂起这些七八个节点。第一周只做三件事:一是把团队当前在做的所有事情不管多乱全列到看板上;二是每天开15分钟站会,只回答昨天完成了什么、今天做什么、卡在哪;
三是约定每周五统一更新一次状态,任何卡片不许在“进行中”停留超过5天还没人说话。判断依据是任务状态数量的经验值在4到5个之间,超过7个之后填写准确率会明显下降,因为成员要花时间纠结选哪个状态而不是干活。
等这套跑满两周、成员主动更新率稳定在90%以上,再去考虑甘特图、工时统计、燃尽图这些进阶能力,否则加了也是摆设。
2. 研发任务拆到什么粒度才合适?拆太细大家嫌烦,太粗又看不出进度。
我在上一家公司被要求把任务拆到2小时一条,结果每天光填任务就花半小时,大家开始糊弄;现在这家又拆得太粗,一个任务两周没动静也看不出来。我自己拿不准这个度到底在哪,也怕定错了被团队骂。
给一个可直接执行的口径:单个任务控制在0.5到3人天,超过3人天必须拆,小于2小时的不要单独建任务,合并成一条并把细节写在备注里。拆解按“可交付物”切,不按“动作”切,比如“完成订单查询接口并自测通过”是一条任务,“写代码”“改bug”不是。
三个判断标准:这条任务完成后能不能被验证,有没有明确的完成条件;能不能指定唯一责任人;如果它卡了三天,别人能不能一眼看出卡在哪。另外给探索型、调研型任务单独开一类,允许按时间盒拆(比如2天一个盒子),因为结果本身不可预测,硬按交付物拆只会逼人造假。
上线两周后回看数据:如果一个迭代里有超过30%的任务被反复改期,说明拆得还是太粗;如果人均每周任务条数超过15条,通常说明拆得太细了。
3. 怎么判断任务执行管理是真的落地了,而不是大家在被迫填表?
我们上了看板之后领导看着挺满意,但我心里清楚很多状态是下班前批量改的,站会上说的话和看板对不上。我想找几个既能说服自己、也能说服老板的指标来做判断,而不是凭感觉说“感觉还行”。
看四个行为指标,而不是完成数量,因为数量最容易造假。第一,状态更新的时间分布:如果80%以上的更新集中在17点到18点,基本可以判定是补填,健康状态是更新分散在一天各个时段。第二,卡片在“进行中”的停留时长,中位数应该在1到3天,如果出现大量7天以上又没有阻塞说明的卡片,说明状态是假的。
第三,迭代内需求变更率,迭代开始后新增任务占比控制在15%以内,超过25%说明排期没当真。第四,阻塞从标记到解除的平均耗时,这个指标直接反映团队是不是真的在用看板暴露问题。统计口径上按迭代来算,取中位数而不是平均数,因为个别超长任务会把平均值拉歪,连续看三个迭代再下结论,两周的数据说明不了任何问题。
4. 网上那些研发团队任务执行的案例,直接照着抄能行吗?
我看了不少案例分享,讲得都挺有道理,但我照着做基本都翻车,比如别人20人团队用的双周迭代加每日站会,我们6个人照做反而更慢。我怀疑是照抄的问题,但又不知道该怎么改才不算瞎改。
案例只能抄约束条件,不能抄结论。读一个案例时先记下它的前提:团队规模多大、需求来源稳不稳定、有没有专职测试、发布节奏是周更还是月更。比如“双周迭代+每日站会”适合需求相对稳定、有独立测试角色的团队;如果你们是6人全栈、需求随时插进来的小团队,更适合按周设一个小目标、用看板拉式流动,站会改成每周两次。
一个实操方法:把案例里每条做法列出来,逐条问“它解决的是哪个具体问题,我们有没有这个问题”,没有就直接删掉。经验上,15人以下的研发团队从一份案例里能直接拿来用的通常不超过3条,其余都要按自己的发布节奏和人员结构改写。
还有一点容易被忽略:案例里的工具配置千万别照抄,状态字段数量、工作流节点这些必须按自己团队真实的卡点来设,否则很容易出现“流程很完整、没人愿意用”的典型结局。
核心关键词
文章包含AI辅助创作:取消落地方案:研发团队开展任务执行的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375714
读者评论
我们团队八十多人,看板上僵尸卡的问题确实严重,但按文中方案执行时卡在权限分级上。让创建者自己取消无依赖任务,听起来合理,实际会出现产品随手取消研发已排期的卡。最后我们还是保留了组长会签,只是把响应时间压到半天内,效果比完全放开好。
取消原因填写率从8%提到94%这个数字我持保留态度。强制字段只能保证有字,不能保证真实,赶工期时随手写个“优先级调整”就提交了。真正有用的是把取消原因做成结构化选项加关联决策记录,否则半年后照样追溯不了。
跨团队依赖取消自动通知下游这点最打动我。之前上游砍了一个接口任务,我们联调当天才发现,整个排期重来。但我想问的是,靠某项目管理平台的联动规则真能兜住吗?如果上游直接删卡不走取消流程,通知一样发不出来,关键还是得把删除权限收掉。
