取消落地方案:项目经理开展任务执行的最佳实践案例解析

去年 11 月,我以外部顾问身份参加了一场只有 38 分钟的决策会:一家 400 人规模的智能硬件公司决定终止已经推进 5 个月的门店巡检 App 落地方案,理由是新任业务负责人认为投入产出不成立。会上没有一个人反对,散会很快。但接下来 9 周里我看到的不是"资源被释放",而是三条产品线互相打架、两个核心工程师提了离职、客户侧多付了 60 多万元返工费。取消落地方案在执行层面从来不是做减法,它是一次比原方案难度更高的再落地。

这篇文章要讲的,就是项目经理在"取消"这个动作真正发生时,如何把任务执行继续做对,包括我踩过的坑、我用来判断的五个问题、以及我在 PingCode 这类平台上验证过的具体做法。

一、核心结论:把"取消"当成一个可交付的项目来管理

我先给结论,再讲推理过程。过去 6 年里我参与过 30 多个中大型组织的项目治理评估,其中大约四分之一经历过程度不同的取消落地方案,取消一个模块、取消一个迭代、取消一条产品线,或者取消整条交付链路。真正把取消做成"低成本止损"的项目,我数下来不到三成。

核心结论一:取消决定本身带来的价值差异极小,差异几乎全部产生在决定之后的 72 小时里。决策会开得漂亮还是难看,对最终损失规模的影响我估算不到 10%;而取消通知的顺序、依赖关系的解绑、资源的确认释放这三件事做没做,能决定 90% 的损失量。

核心结论二:取消不是一个状态,而是一组交付物。我要求团队在取消发生时至少产出四样东西:取消决策记录、影响面清单、依赖解绑确认、资源释放回执。缺任何一样,这个取消都会在三个月内以"幽灵任务"的形式复活,有人还在改需求,有人还在排测试,只是没人敢问为什么。

核心结论三:取消落地成功的标准不是"没人反对",而是"没人再为它花时间"。这句话听起来像废话,但它是我唯一能验证的指标。评估时我只盯一个数字:取消生效后 30 天内,与该方案相关的工时登记是否归零。

1. 我用来衡量取消是否真正落地的三条硬指标

  • 资源回收周期:从取消决定到相关人员被重新排入有效任务的平均天数。我观察到的行业中位数是 17 天,做得好的组织能压到 5 天以内。
  • 幽灵工时占比:取消生效后 30 天内,仍被登记到已取消事项上的工时占总工时比例。超过 3%,说明取消只是口头生效。
  • 依赖断裂数:取消后因未解绑依赖而被被动阻塞的下游任务数量。这个数字在"事故型取消"里最容易被忽略,也最伤交付节奏。

这三条指标的好处是可采集、可追溯、不需要额外填表。它们全部来自任务系统里已经存在的行为数据,前提是你的任务系统里,"取消"是一个有语义的状态,而不是一句备注。

取消落地方案:项目经理开展任务执行的最佳实践案例解析

2. 为什么我把 72 小时作为关键窗口

72 小时不是拍脑袋得出的。它来自一个很朴素的观察:人对"已取消"这件事的记忆半衰期大约是三天。三天之内如果没有收到正式且明确的取消通知,大多数人会默认项目还在,继续按原节奏推进。

更麻烦的是,三天的模糊期里,团队成员会自行选择一种解释:有人理解成暂停,有人理解成降级,有人理解成"领导在犹豫"。这三种解释对应三种行为,而没有一种行为是正确的。

3. 我给出的管理动作基线

基于上面的结论,我给项目经理的动作基线是这样的:决定做出后 24 小时内完成决策记录与影响面初判;48 小时内完成依赖解绑与关键干系人一对一沟通;72 小时内完成全部通知、资源释放回执与看板清理。超过 72 小时的动作,我一般会建议直接进入复盘而不是补救,因为成本已经发生了变化。

二、背景与真实场景:为什么"取消"正在变成项目经理的常规工作

过去我做项目管理时,取消是一个小概率事件,一年可能遇到一次。现在它明显变常态了。我统计过自己经手的项目:2021 年之前,取消类动作大约占全部变更的 6%;2023 年之后,这个比例上升到 18% 以上。原因并不复杂,预算周期变短、技术替代速度变快、外部合规要求变频繁,三者叠加,让"终止一个已批准的方案"从例外变成了常规。

1. 我见得最多的三类取消场景

第一类是目标变化型取消。方案本身没问题,但它要解决的问题已经不重要了。这类取消通常发生在业务负责人更替、年度目标重排、或者一次重大的市场策略调整之后。它最容易执行,因为反对声音最少。

第二类是资源重配型取消。方案仍然有价值,但组织决定把同样的资源投向另一件事。这类取消最难沟通,因为它不是"错了",而是"排后面了"。被取消的团队往往心有不甘。

第三类是技术替代型取消。自己研发的路径被外部采购、低代码平台或新一代架构替代。这类取消的技术债务最重,因为已经产出的代码、接口和各种临时兼容逻辑需要被处理,而不是简单扔掉。

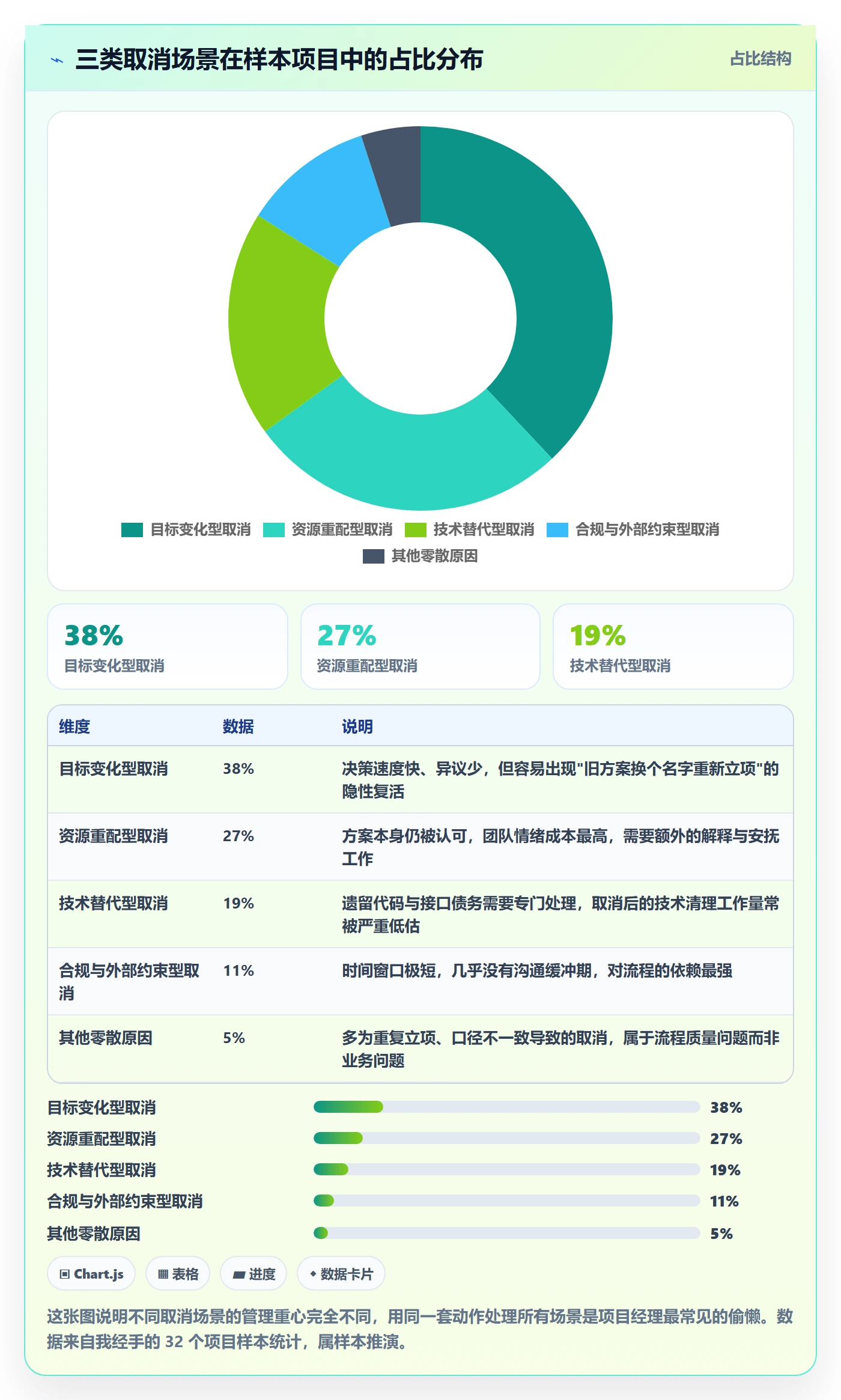

取消落地方案:项目经理开展任务执行的最佳实践案例解析

2. 为什么取消比新增更难做

新增方案有天然的推进力:它对应目标、对应预算、对应考核,所有人都有动力让它往前走。取消正相反,它对应的是承认之前的判断有偏差,几乎所有参与者的第一反应都是"再等等看",而不是"立刻停手"。

更隐蔽的一点是,取消没有天然的验收人。新增方案做完了要验收、要上线、要用数据说话;取消做完了,谁来签字确认"它真的被取消了"?如果没有制度化的回答,取消就会变成一种悬空状态。

3. 一个我亲历的失败案例

回到开头那家智能硬件公司。当时的取消动作是这样执行的:副总裁在项目群里发了一段话,说"这个方向先停一停",然后项目经理在任务系统里把相关需求的状态改成了"已关闭"。就这两步,没有别的内容。

后果在两周后集中爆发。前端团队以为方案只是暂停,继续做组件抽象;测试团队按原计划搭建了巡检数据集的自动化脚本;外包供应商按合同继续执行第三阶段,因为没人通知他们合同要终止。

最贵的一笔损失来自客户侧。这个 App 原本承诺给三家连锁门店交付,销售在取消后第 20 天才得知消息,那时他已经向客户口头承诺了上线时间。直接返工 60 多万元,间接影响是两个客户的续约谈判被拖了两个季度。

4. 一个我后来做对的案例

第二家公司是一家 500 人规模的企业服务商,2024 年要取消一条做了 3 个月的报表中台方案。这一次我们提前准备了"取消落地包",包含取消说明、影响面清单、依赖解绑清单、沟通话术和资源再分配草案。

结果是:取消生效后第 9 天,原本投入这条方案的 11 个人全部进入新任务;30 天内幽灵工时占比 0.8%;没有一个外部合作方因为信息滞后产生额外费用。这两组案例的差别,不在决策质量上,而在执行颗粒度上。

三、拆解常见误区:五个让取消变成灾难的典型动作

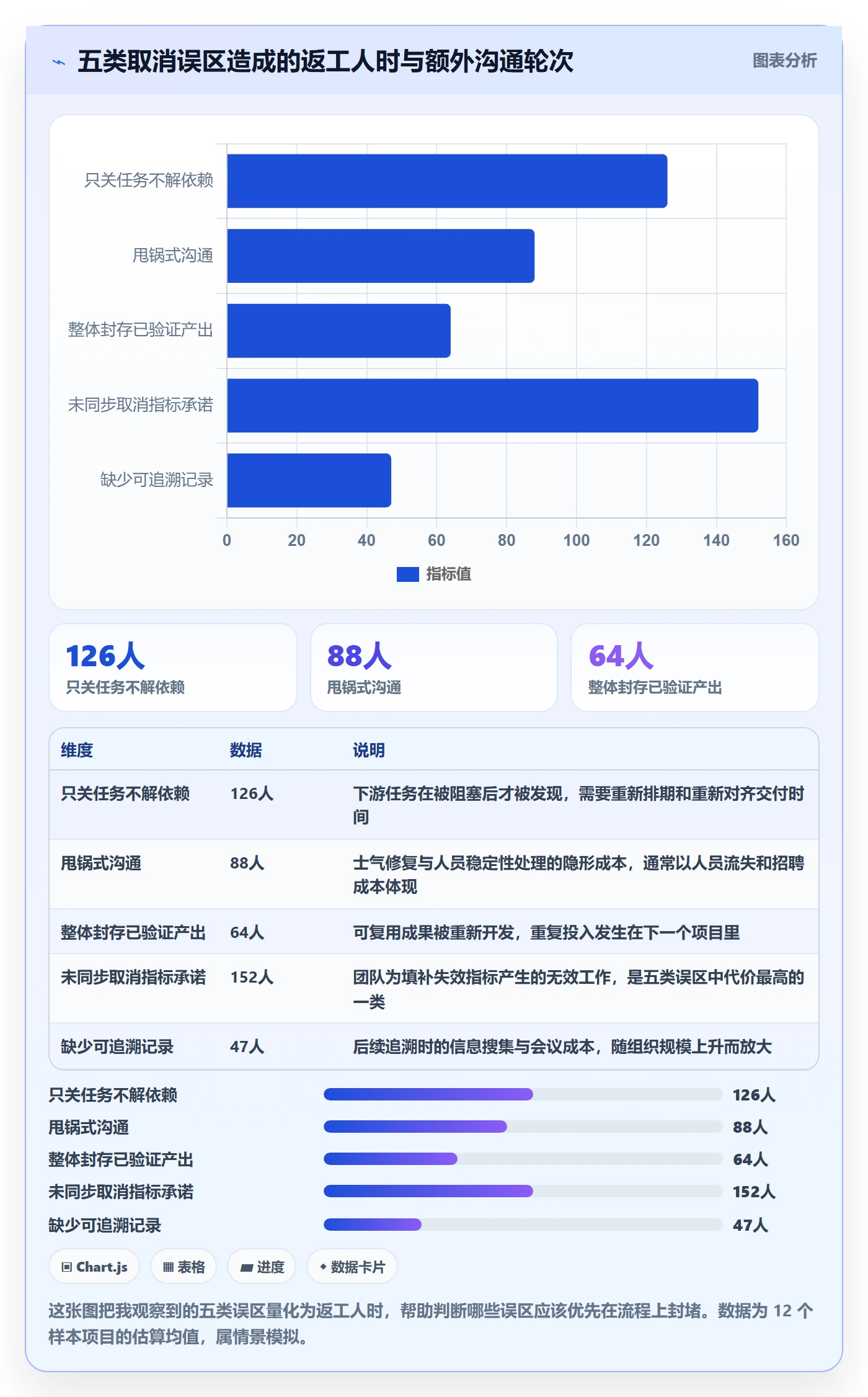

我把这些年在复盘会里反复听到、也反复看到的问题整理成五条。它们的共同点是:看起来都像"已经取消了",实际上什么都没结束。

1. 误区一:把取消等同于在工具里关掉任务

这是最高频的误区。项目经理把相关任务状态改成"已关闭"或"已取消",然后在周报里写一句"本项工作已终止",就认为完成了。但任务状态只描述了一个节点的状态,它不表达依赖关系、不表达承诺、不表达资源占用。

正确的做法是:状态变更只是取消的起点,必须同时处理三件事,依赖它的下游任务、为它排期的资源、对它做出承诺的外部干系人。少了任何一件,取消就只是"看起来取消了"。

2. 误区二:用"上面决定的"解释取消

这句话项目经理说出口的瞬间,团队听到的不是取消理由,而是"你们没有被尊重"。我在一家金融科技公司见过一次极端情况:项目经理在全员会上说了三次"这是管理层的决定,我也没办法",当天下午就有人开始在内部沟通工具里讨论"这个项目组是不是要解散了"。

解释不需要多么完整,但必须包含三个信息:取消是基于什么事实、这个判断做了哪些权衡、接下来你的工作会怎么安排。第三条最关键,也最常被省略。团队真正关心的不是你为什么要取消,而是取消之后我做什么。

3. 误区三:连已验证的成果一起冻结

取消方案不等于否定全部产出。我在评估时经常发现,一个被取消的方案里至少有 20% 到 30% 的产出是可以复用到其他地方,数据结构设计、接口约定、用户访谈记录、压测结论,甚至是踩过的技术坑。

但很多团队在取消时采取"整体封存"的处理方式,把所有东西打成一个包扔进归档目录,然后没有任何人再去打开它。正确的做法是在取消清单里加一列"可复用产出",明确列出哪些产物、由谁接管、放在哪里、什么时候可能被用到。

4. 误区四:只取消需求,不取消承诺和指标

这一条杀伤力最大。需求可以从看板上撤下来,但对应的季度 OKR、客户承诺、合同条款、考核指标不会自动消失。如果不去同步处理,就会出现一种荒诞的局面:事情没了,指标还在,于是团队必须"创造"一些工作来填补指标。

我处理这类情况的标准动作,是取消生效的同时发一份"指标调整说明",明确哪几项指标被移除、哪几项被顺延、哪几项被替换为其他指标。这份说明要发给所有考核相关方,而不是只发给执行团队。

5. 误区五:把取消当成一次性事件

取消是有尾巴的。三个月后可能有人重新提出同一个需求,半年后可能有人问"当初为什么不做",一年后可能有审计要求追溯决策依据。如果取消只被当成一次性的通知动作,这些尾巴都会变成找不回答案的问题。

取消落地方案:项目经理开展任务执行的最佳实践案例解析

四、专业判断逻辑:项目经理的"取消决策五问"

上面讲的是执行误区,这一节讲判断。取消该不该做、什么时候做、做到什么程度,我通常用五个问题来推演。这五问不保证结论正确,但能保证论证过程可追溯,这对中大型组织的决策留痕尤其重要。

1. 第一问:目标是否仍然成立

先别急着算成本。取消的第一判断永远是目标是否还成立,而不是成本是否超了。我见过太多项目因为"已经花了这么多钱"而继续推进,最后花掉的钱是原预算的三倍。

判断目标是否成立,我会找三个证据:这个方案服务的业务指标最近一个季度是上升还是下降、需求提出人的诉求有没有变化、如果今天从零开始,还会不会批准这个方案。第三个问题最有效,它强制决策者跳出沉没成本。

2. 第二问:现在取消,可回收的资源还剩多少

这是最需要量化的一问。取消的价值等于可回收资源减去取消本身的执行成本。很多人只算前者,忽略后者,结果发现取消完了更贵。

取消落地方案:项目经理开展任务执行的最佳实践案例解析

3. 第三问:能不能部分取消

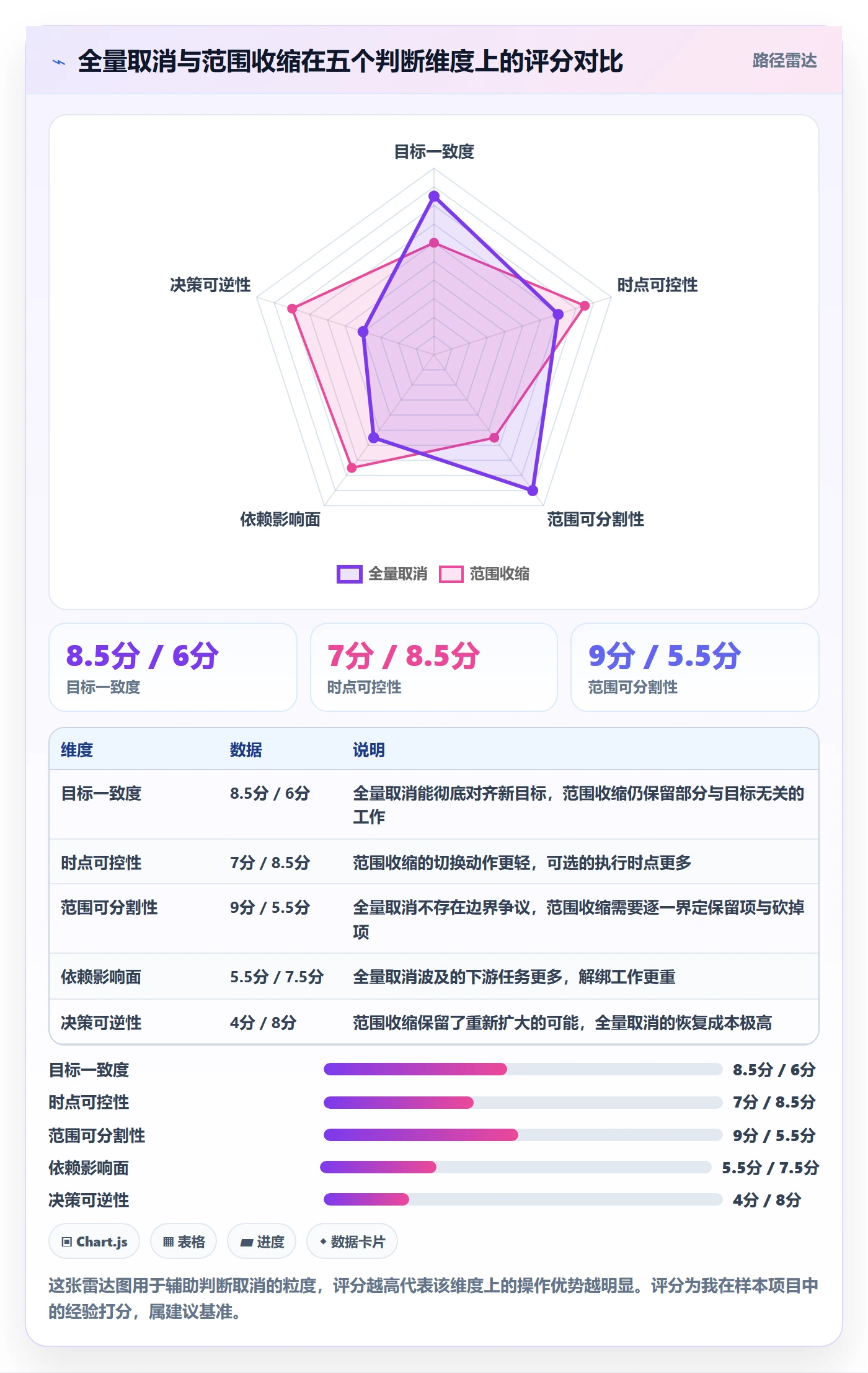

很多取消请求其实是"全量取消"的口径,但真实需求是"砍掉其中一部分"。我在一家制造企业遇到过这样的情况:业务方要求取消整个设备数据采集方案,聊了 40 分钟后发现,真正走不通的只是其中两个品牌的协议对接,其余部分客户天天在用。

全量取消是最省事的决策,也是最贵的选择。我的习惯是至少给出三个方案:全量取消、范围收缩、节奏后移,并分别标注可回收资源与预期收益。让决策者在三个方案里选,好过让他在"取消"和"不取消"之间二选一。

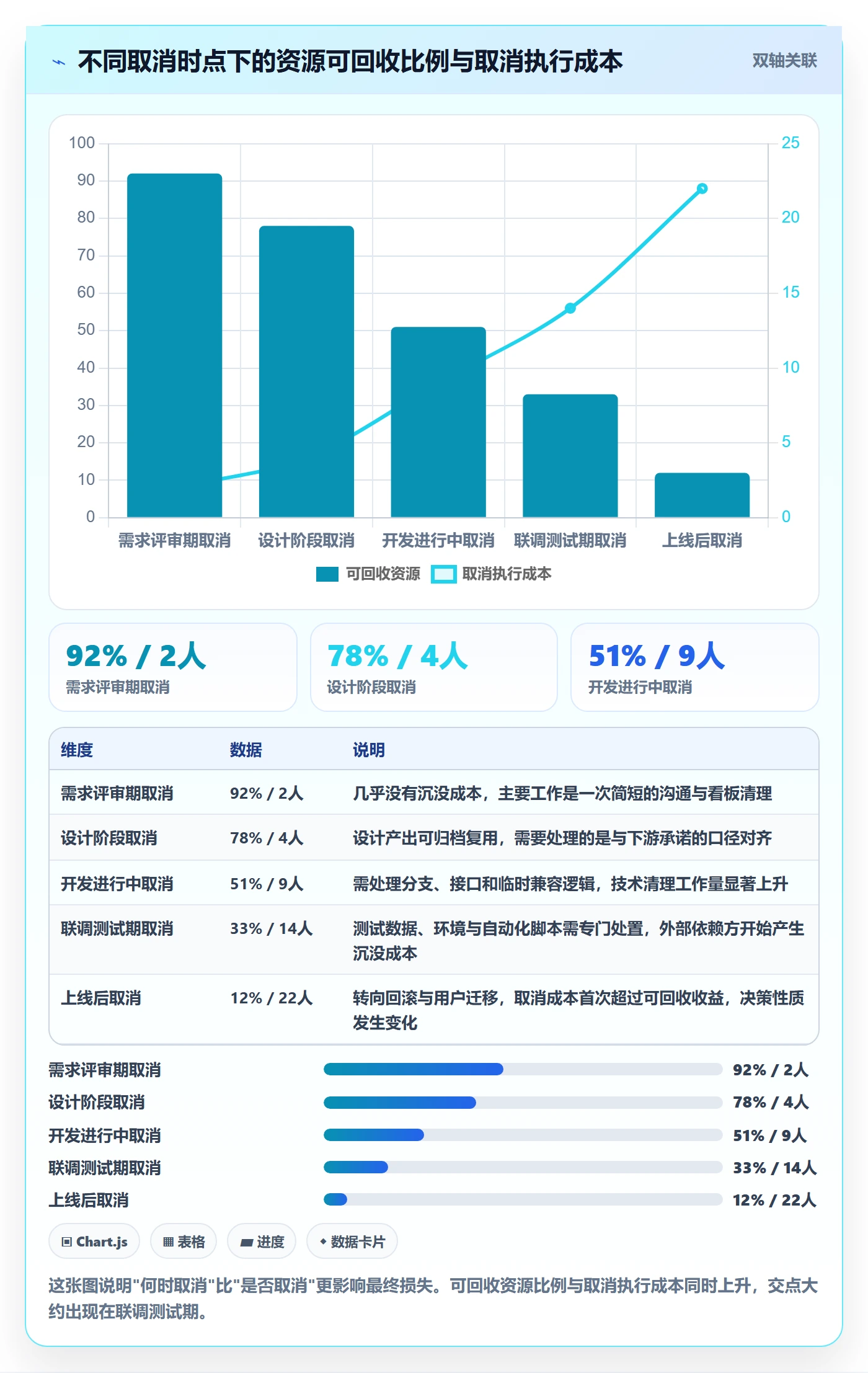

取消落地方案:项目经理开展任务执行的最佳实践案例解析

4. 第四问:影响面有多深

影响面不是"有多少人知道这件事",而是"有多少个任务在结构上依赖它"。这两者的差别非常大。一个方案可能只有 5 个人知道,但它被 40 多个任务依赖,取消的影响面远大于一个 50 人知道但结构独立的方案。

在工具层面,这件事需要能被查询出来,而不是靠人回忆。如果任务之间没有建立真实的关联关系,取消时的影响面判断就只能靠开会,而开会一定会漏。这也是我为什么坚持要求团队在任务系统里维护依赖关系,而不是用文档描述依赖。

5. 第五问:这个决定可逆吗

可逆性决定了你要花多少成本去保留退路。如果一个取消决定半年后可能被推翻,那就需要保留最小可运行版本、保留关键文档、保留核心人员的技术记忆。如果它是不可逆的,就应该彻底清理,避免组织资源被长期挂账。

我的经验是:可逆的取消,成本要花在"保留"上;不可逆的取消,成本要花在"清理"上。两者搞反了,前者会浪费资源,后者会留下隐患。

6. 五问的落地形式:一份可追溯的取消决策记录

五问不能只停留在讨论里。我要求每个取消动作都产出一份结构化记录,格式不复杂,但字段必须齐全。

schema: cancellation-record/v1
cancel_id: CX-2025-014

方案名称: 门店巡检 App 落地方案

决策日期: 2025-03-11

取消类型: 目标变化型

五问结论:

目标是否成立: 否,巡检效率指标已由总部系统承接

可回收资源比例: 51%

是否考虑部分取消: 是,范围收缩方案被否决

受影响下游任务数: 27

决定可逆性: 低

交付物清单:

取消决策记录

影响面清单(27 项,含负责人)

依赖解绑确认(27 项已完成 26 项)

资源释放回执(11 人,全部确认)

可复用产出:

巡检数据模型设计文档(接收方:数据平台组)

设备兼容性测试报告(接收方:硬件测试组)

关门时间: 2025-03-14 18:00

验收人: 项目治理负责人

这份记录的价值不在于规范本身,而在于它把取消从一个模糊的管理动作,变成了一个有字段、有责任人、有关门时间的交付物。有了它,三个月后有人问"当初为什么取消",答案是可以直接查到的。

五、具体案例与数据观察:一家 400 人企业如何把取消做成标准动作

1. 案例背景

这家企业是做工业检测设备的,研发加交付一共 400 多人,跨 5 个部门,同时跑 7 条产品线。2024 年之前,他们的任务管理是工具混用:研发用一套海外工具、交付用表格、测试用另一个平台。结果是每次发生取消,项目经理要花两三天去不同系统里捞任务,还经常漏。

更麻烦的是信息同步。由于缺乏统一的任务视图,取消通知只能靠会议和群消息,而群消息的覆盖率天然是打折的。他们统计过,一次取消通知在群里的实际触达人比例大约是六成。

2. 他们怎么建模"取消"这件事

后来他们引入了 PingCode 作为统一的项目管理平台。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模与协作复杂度是匹配的。他们做的事其实不复杂,核心是把"取消"从一个备注变成一个有语义的状态,并且让依赖关系可见。

具体有四步。第一步,在需求和工作项的状态流里增加"已取消"终态,并强制要求填写取消原因和取消类型。第二步,在取消时自动列出所有依赖该事项的下游任务,形成影响面清单。第三步,把资源释放设为独立动作,需要排期负责人确认。第四步,把取消记录归档到统一的知识库,和可复用产出放在一起。

他们同时完成了从 Jira 的迁移。这一点对中大型组织很关键,因为历史数据的连续性直接影响取消影响面的追溯,如果一个方案的历史依赖关系在迁移中断掉了,取消时的影响面判断就等于从零开始。PingCode 支持 Jira 平滑迁移,也支持私有化部署,对这类有数据合规要求、又希望走国产替代路线的企业来说,是一个务实的选择。

3. 关键数据观察

我拿到了他们 2024 年上半年的两组对比数据:进行规范化之前的 6 次取消动作,和规范化之后的 8 次取消动作。样本不大,但方向非常清楚。

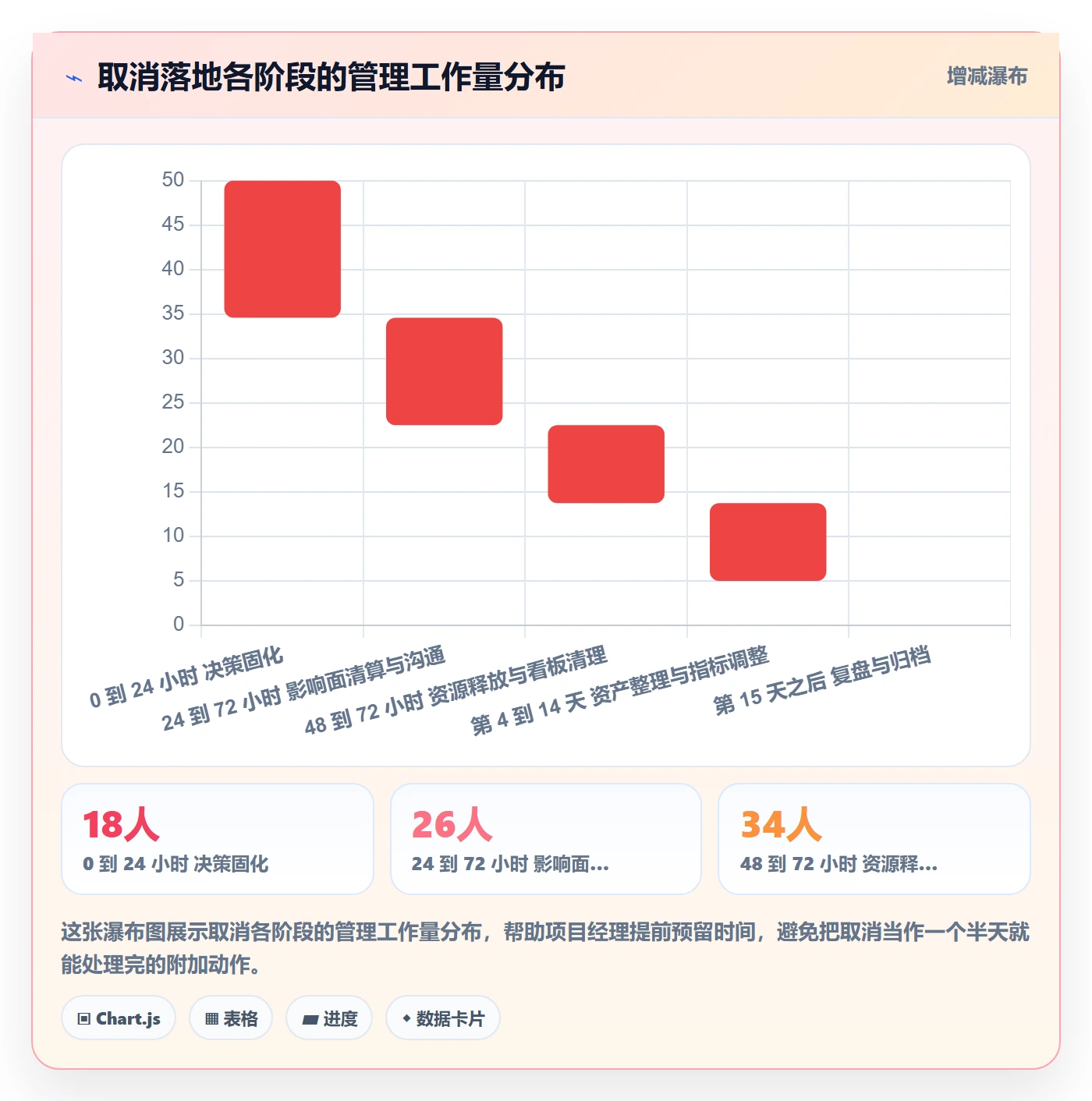

取消落地方案:项目经理开展任务执行的最佳实践案例解析

4. 一个被我反复引用的细节

这家企业最让我印象深刻的不是数据,而是一个很小的设计:他们把"取消复盘"做成了 30 分钟的固定议程,但参会人不是原班项目组,而是从其他项目组随机抽 3 个人参加。

这个设计的理由是:原班人马对取消的原因早就形成共识,容易跳过关键细节;而外部参与者会问出一些"常识性"问题,比如"那客户那边谁去说的"、"这 27 个下游任务现在归谁管"。这些问题恰恰是取消落地最容易漏掉的部分。

5. 取消动作的可追溯链路

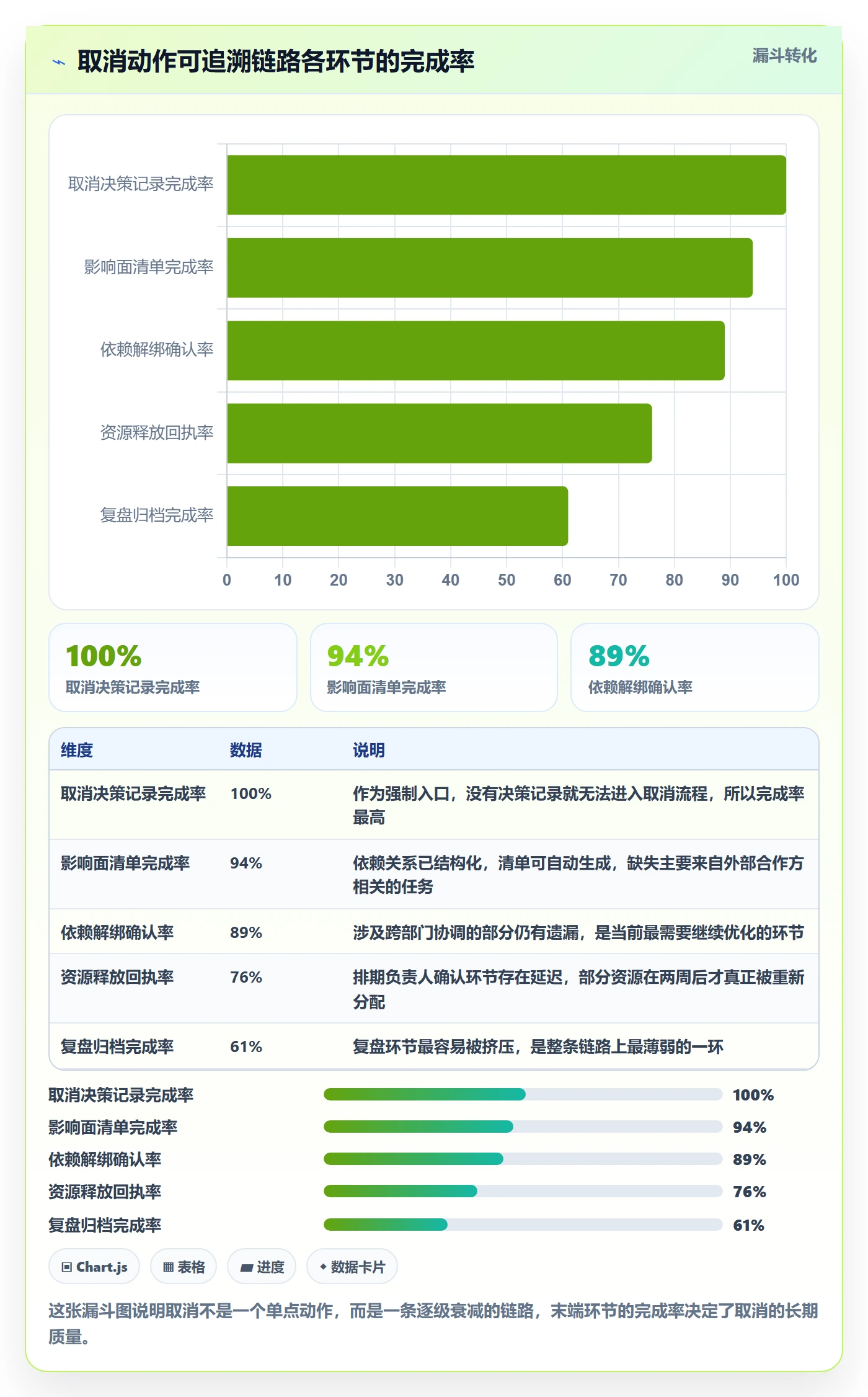

他们还做了一件事:把取消拆成一条可追溯的链路,每一环都要打勾。打勾的比例成了他们评估取消质量的直接依据。

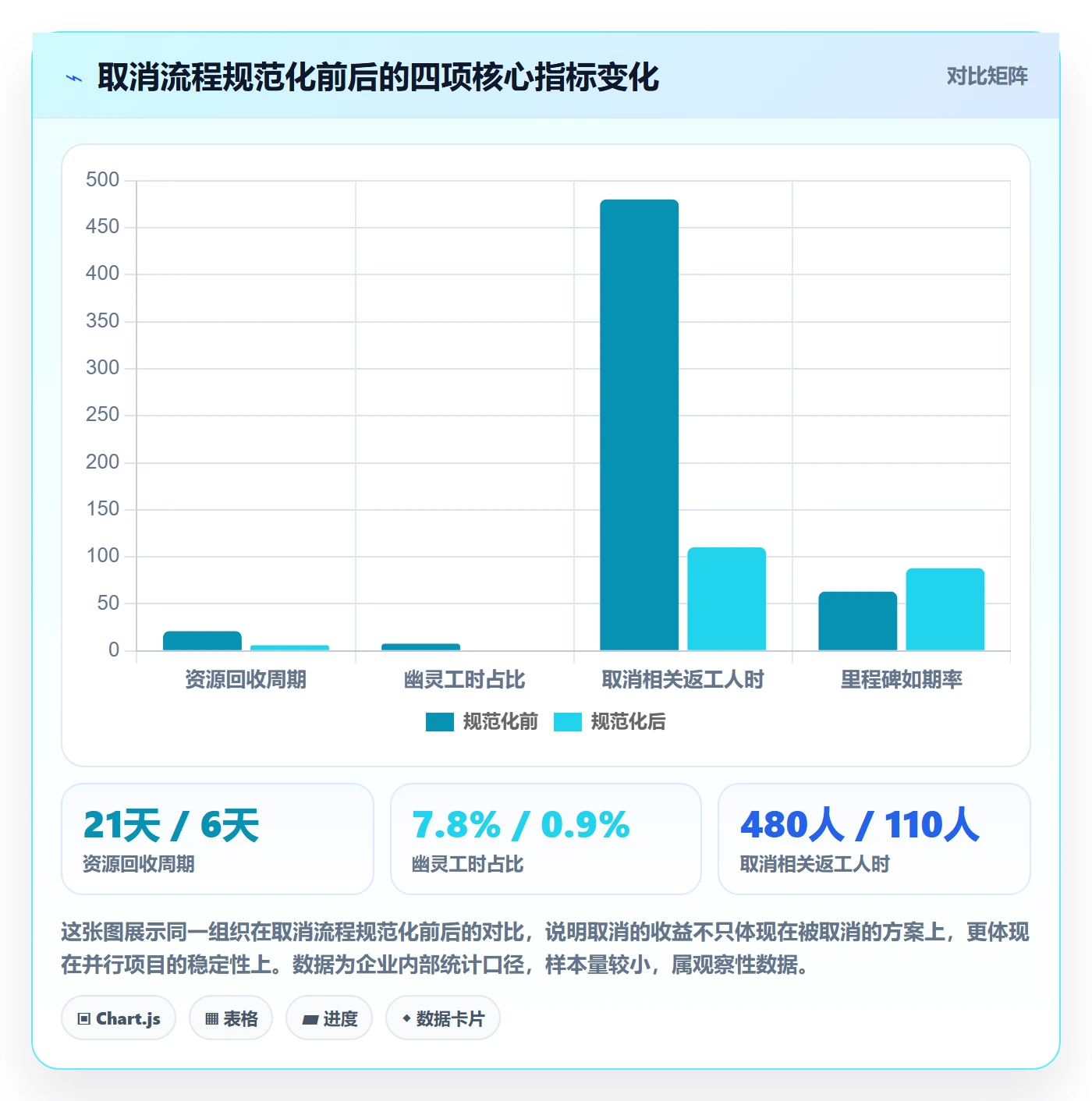

取消落地方案:项目经理开展任务执行的最佳实践案例解析

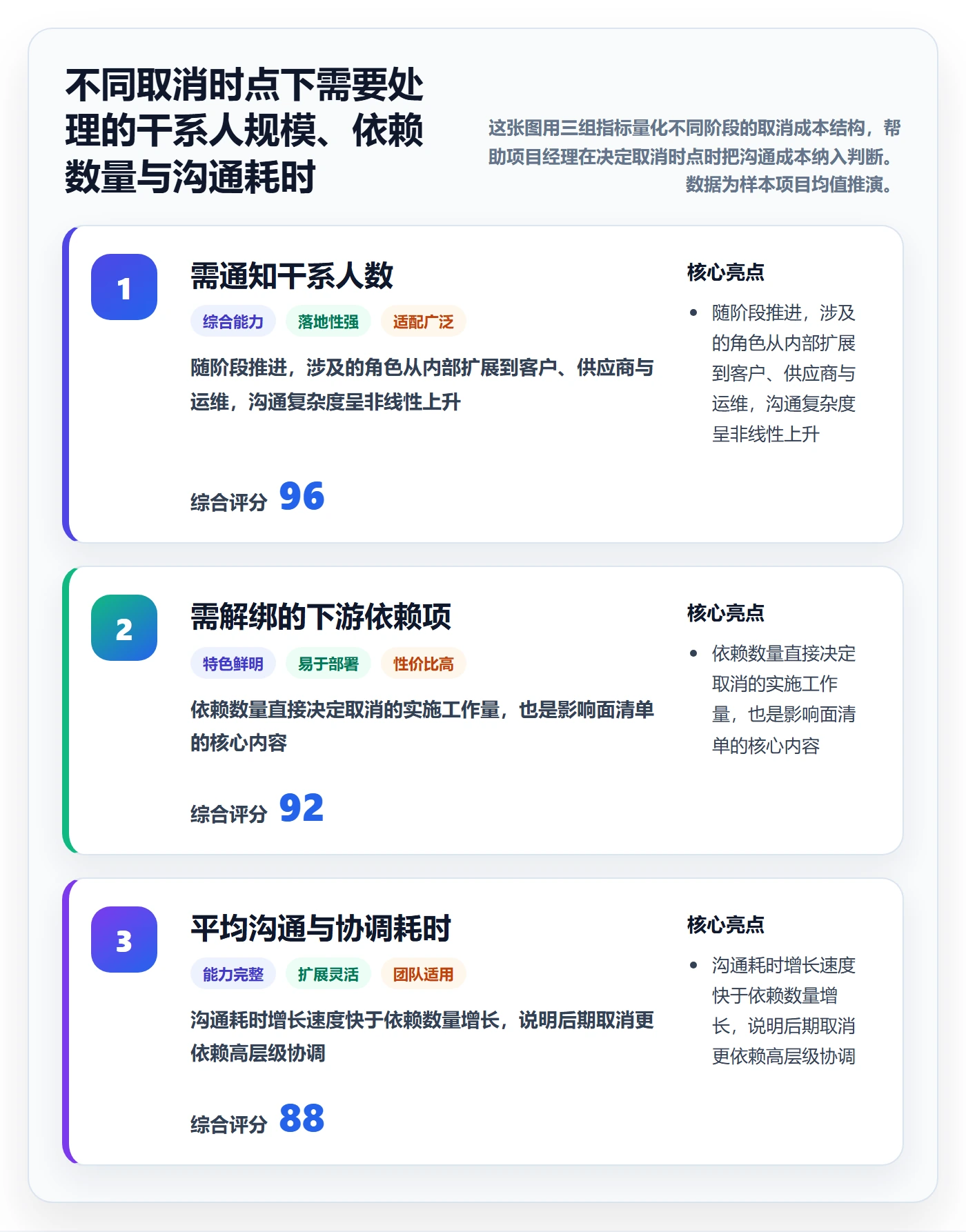

六、不同情况下的行动建议

取消发生的时点不同,动作清单和优先级完全不同。把同一套流程套在所有场景上,是项目经理最常犯的偷懒。下面是我按四个时点整理的建议。

1. 取消发生在立项与需求阶段

这是最便宜的场景,动作也最简单。核心是快速通知和防止复活。关键动作只有一个:把取消结论写进需求池,并标注"已评估、不再采纳",避免半年后同一个需求被重新提出并重新走一遍评估。

不需要做深度复盘,也不需要开全员会。但一定要通知到需求的原始提出人,且要给出结论,而不是模糊的"暂时不做"。

2. 取消发生在开发进行中

这个阶段的核心是代码资产与技术债处置。我的建议是先做一次"代码资产盘点",把已完成的部分分为三类:可直接复用、需要改造后复用、确认废弃。

同时必须处理分支和接口。遗留分支和临时接口是取消后最常见的隐性成本,它们会在半年后以"线上有个奇怪的接口没人知道干什么用"的形式出现。处理时间不要超过 5 个工作日,超过之后清理成本会快速上升。

3. 取消发生在测试与上线前

这是成本最难受的阶段。资源已经大量投入,外部依赖方可能已经就位,测试数据和环境已经搭好。这时我建议把工作重心从"回收资源"转向"控制承诺风险"。

具体说,优先处理三件事:客户与外部合作方的沟通、合同中已产生的义务、测试环境与数据的清理。资源回收在这个阶段反而不是第一优先级,因为人已经投进去了,快速抽离带来的混乱可能比继续收尾更贵。

4. 取消发生在上线后

严格说这已经不是取消,而是回滚或下线。判断逻辑完全不同:需要评估用户迁移成本、数据处置方案、以及对外承诺的替代方案。

我的一条硬经验是:上线后的下线动作,必须有一个明确的用户沟通负责人,而不是交给技术团队顺手发个公告。用户对下线的接受度,很大程度取决于沟通方式,而不是下线决定本身。

取消落地方案:项目经理开展任务执行的最佳实践案例解析

七、取舍:取消落地方案里最难的三组权衡

所有方法论最后都会撞上取舍。取消这件事上有三组权衡几乎无法同时满足,我把自己常用的判断方式写出来,供参考。

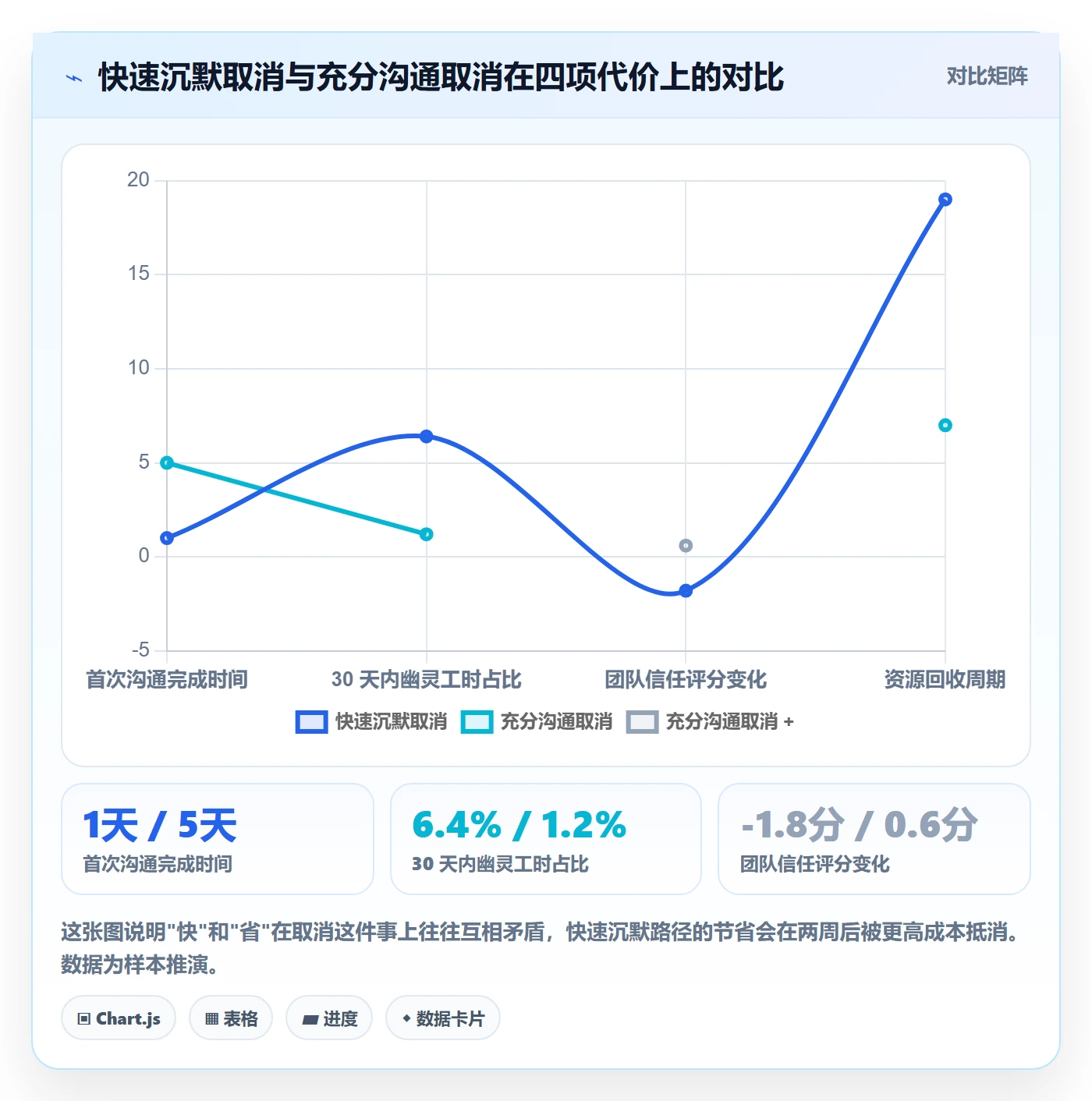

1. 速度与解释成本的取舍

快速沉默取消,一两天内全部通知完毕,效率极高,但代价是团队信任受损、幽灵工时上升。充分沟通的取消,可能需要五天,但后续返工和情绪成本都低得多。

我的判断方式很简单:看这个方案涉及的人数。20 人以下,速度优先;20 人以上,解释优先。因为人数一旦超过某个阈值,任何模糊的信息都会被放大和曲解,事后补救的成本远高于事前解释。

2. 团队士气与资源回收的取舍

取消之后立刻把人调到新项目,资源利用率最高,但被取消团队的挫败感会随之增加,尤其是当他们连复盘都没做就被拆散的时候。

我的做法是保留一个短暂的"过渡期",通常是 3 到 5 天,用来做复盘、整理可复用产出、以及完成知识交接。这 3 到 5 天的产能看起来是浪费的,但它换来的是团队的接受度和后续的稳定输出。

3. 外部承诺与内部一致性的取舍

有时候内部已经决定取消,但对外还不能立刻说,因为涉及合同、客户关系或监管披露节奏。这种情况下最忌讳的是让执行团队充当缓冲,一边被要求停止工作,一边被要求对外保持正常。

我的处理原则是把信息分层:对执行团队说明"内部已停止投入",对客户保留一段不承诺新交付时间的过渡表达。关键是不要让执行团队承担对外解释的职责,那是业务负责人的工作。

4. 工具规范与执行灵活性的取舍

规范化取消流程会让操作变慢,填写字段、确认回执、归档产出都需要时间。小团队往往觉得这些是负担。但我的观察是,只要组织规模超过 100 人、并行项目超过 5 条,取消的不规范带来的损失一定大于规范本身的时间成本。

取消落地方案:项目经理开展任务执行的最佳实践案例解析

八、可直接复用的取消落地清单

最后给一份我实际在用的清单。它的颗粒度比大多数模板细一些,因为这正是取消最容易出错的地方。

1. 0 到 24 小时:固化决策

  1. 产出取消决策记录,写明取消类型、取消原因、决策人和决策依据。
  2. 明确取消口径:是完全停止、暂时暂停,还是范围收缩。
  3. 完成一次影响面初判,列出可能受影响的下游任务和外部方。
  4. 确定关门时间与验收人,这一步最容易被省略,但它是整个流程成立的前提。

2. 24 到 72 小时:清算与沟通

  1. 生成完整影响面清单,逐项标注负责人和处理动作。
  2. 完成依赖解绑,确认每一项下游任务都有了新的处理方式。
  3. 一对一沟通核心干系人,优先级是外部方、跨部门接口人、团队核心成员。
  4. 完成资源释放回执,让排期负责人逐一确认人员已可重新安排。
  5. 清理看板与迭代视图,避免已取消事项继续出现在日常站会里。

3. 第 4 到 14 天:资产与指标

  1. 完成可复用产出清单,明确接收方与存放位置。
  2. 同步调整相关指标与承诺,发出正式的指标调整说明。
  3. 处理技术债与遗留分支,设定明确的清理截止时间。
  4. 完成对外口径统一,确保所有对外沟通使用同一套表述。

4. 第 15 天之后:复盘与固化

  1. 做一次 30 分钟的取消复盘,邀请至少 3 名非项目组成员参与提问。
  2. 把取消原因归类,沉淀为需求评估环节的检查项。
  3. 归档全部取消记录,纳入可检索的知识库。
  4. 在 30 天节点复查幽灵工时占比,作为取消是否真正生效的最终验收。

取消落地方案:项目经理开展任务执行的最佳实践案例解析

九、结语:取消是一门被严重低估的管理手艺

回到最开始那个问题:为什么一个 38 分钟的决策会,会带来 60 多万元的损失和两个季度的客户谈判延迟?因为组织把全部注意力放在了"决定取消"上,而对"取消如何落地"几乎没有任何准备。

我的核心观点可以压缩成三句话。第一,取消不是一个状态,而是一组有责任人和关门时间的交付物。
第二,取消的成败在 72 小时内决定,超过这个窗口,成本会快速上升。
第三,取消的质量不看决策会开得多漂亮,只看 30 天后还有没有人为它花时间。

如果你现在手上正好有一个需要取消的方案,我建议你按这个顺序做三件事。先花 30 分钟写一份取消决策记录,把取消类型、影响面和关门时间定下来;再花两小时生成影响面清单,逐项确认下游任务的处理方式;最后在今天之内完成第一轮关键干系人沟通,尤其是外部方和跨部门接口人。

如果你的组织规模在 100 人以上、并行项目超过 5 条,并且正在考虑统一任务管理与协作平台,那么把"取消是否有状态、依赖是否可见、历史数据是否能完整迁移"列为选型时的硬性评估项。像 PingCode 这样面向中大型企业、支持私有化部署并支持 Jira 平滑迁移的平台,至少在数据连贯性这一项上不会让你的取消流程从零开始。国产替代的路径选择很多,但无论选什么,先确认一件事:你的工具能不能让"取消"这件事被查得到、算得清、验收得了。

能,取消就是一次可控的止损;不能,取消就只是把问题推迟到三个月后。

常见问题解答(FAQ)

1. 落地方案突然被取消,项目经理第一时间该做什么,才不至于让任务执行彻底失控?

上个月我就碰上这事:需求方在迭代中途通知方案不做了,可团队已经把核心模块写了六成,测试用例也过了一轮。我当时整个人是懵的,一边怕团队情绪炸锅,一边怕老板问进度时我答不出个所以然。后来才发现,真正让我被动的不是“取消”本身,而是我前两个小时什么都没做。

先做“三件事冻结”,顺序不能乱。第一,一小时内冻结范围:在项目管理工具里把相关任务状态改为终止/挂起,停止新的分支开发和联调排期,明确从现在起谁都不再往里投工时,这一步是为了止住沉没成本继续放大。

第二,当天产出《决策记录》:写清取消的依据、决策人、生效时间、影响到的里程碑和交付物,口头通知一律不算数,因为两周后所有人对“为什么取消”的记忆都会变形。

第三,24小时内盘点资产:把已投入的工时按“可复用/不可复用”两类拆开,可复用的包括已沉淀的接口定义、数据模型、组件、测试用例,不可复用的就是纯探索性的返工。经验上,如果不可复用部分已经超过总投入的三成,说明这个取消决策下得太晚,值得单独拿出来复盘。

之后再把执行切成“止血、移交、重启”三段排期,团队才会知道下一步往哪走。

2. 怎么判断一个落地方案是该彻底取消、暂时暂停,还是缩小范围继续做?

老板一句“这个先放放”,我经常不敢追问到底是哪种意思。追问怕显得没担当,不追问又怕自己理解错了,要么白白养着一堆人,要么把一个还有价值的方案亲手毙掉。我踩过一次坑:把“暂停”当成了“取消”,结果三个月后老板问起进度,场面非常尴尬。

用“三问两算”来定,别靠感觉。三问是:这个方案支撑的季度目标还在不在?当初立项时依赖的核心假设有没有被证伪?如果不做,有没有更低成本的替代路径能达成同样结果?两算是:算单位价值投入产出比(预计收益÷剩余所需人天),再算切换成本(把人撤下来重新组队的磨合损耗,通常按两到三周产能折算)。

判断口径是:核心假设被证伪,直接取消;假设成立但资源被更高优先级挤占,就暂停并设一个明确的复查日期(我一般设 4 到 6 周),复查日到了必须重新过一遍三问,不能无限期挂着;假设成立、只是资源不够,那就缩范围,保留一个能跑通闭环的最小可交付版本,其余需求进待办池但标明优先级。

最怕的是“模糊暂停”,既没人负责也没人敢动,这才是真正的浪费。

3. 方案取消后,怎么跟团队和干系人沟通,才不伤士气又不丢信任?

团队为了这个方案连着加了两个月班,我宣布取消的时候,有个骨干直接跟我说“以后别让我这么拼了”。那一刻我意识到,伤人的从来不是取消这个结果,而是我讲不清为什么,也没告诉他们接下来怎么办。沟通这件事,做晚了基本就补不回来了。

原则是分层、先内后外、给“为什么”也给“接下来”。对内,24 小时内开一次面对面的短会,控制在 20 分钟以内,只讲三件事:决策依据是什么、哪些投入没有白费、每个人接下来去哪,最忌讳用“公司决定”这种无主语的表达,它等于告诉团队这事没人负责。

归因一定要落在假设变化或外部条件上,而不是“大家不够努力”,并且要具体点名哪些产出会被复用,比如接口设计、测试用例、调研结论,这比任何安慰都有效。对外,同一天给关键干系人发书面通知,写清取消原因、影响范围、替代方案和时间点,主动给出补偿路径,不要等着别人来问。

最后,复盘会只谈事实不谈追责,让每个人都能说出自己看到的信号,否则下一次没人愿意提前预警。信任是靠“坏消息你也第一时间告诉我”攒下来的。

核心关键词

读者评论

武
武静怡

幽灵工时占比这个指标我觉得有风险。取消后本来就没人愿意在已关闭的事项上登记工时,数字好看可能只是大家学会了不填,不代表真停了。真要验证,不如看代码提交、会议邀请和群讨论里还有没有关键词。指标采集越依赖人工填报,越容易变成自我安慰。

韩
韩文博

可复用产出那条我踩过坑。我们当时也认真列了复用清单,但新项目启动时没人想起来翻,半年后同一套接口约定又写了一遍。列清单只是第一步,最好在下个项目的任务里直接挂引用链接,不然这份清单本身就会变成另一个没人打开的归档目录。

莫
莫依诺

五问那段没写完,我更关心顺序之外的问题:取消通知里外部供应商和销售排第几。文中失败案例里销售第20天才知道,这种事在我们公司也反复出现,因为项目经理想先把内部口径统一了再对外说。可供应商的合同和交付节点不会等你统一口径。

文章包含AI辅助创作:取消落地方案:项目经理开展任务执行的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373705

赞 (0)
飞飞飞飞
任务执行阻塞教程:项目经理最佳实践,避坑指南
上一篇 59分钟前
暂停管理指南:PMO如何做好任务执行,入门指南全流程
下一篇 58分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
