任务执行阻塞教程:项目经理最佳实践,避坑指南

我做过一次项目复盘,一个本该 6 周交付的版本拖了 9 周。团队第一反应是"开发不努力",但我们把每个任务的流转记录导出来逐条算了一遍:真正处于"进行中"状态的时间加起来只有 27 天,剩下 36 天全部标注着"等待中",等接口、等设计确认、等测试环境、等一个审批。没有人偷懒,但项目确实晚了三周。

这件事改变了我对项目管理的判断。大部分项目延期不是因为工作做得慢,而是因为任务卡在"等待"上没人管。阻塞不是异常事件,它是交付系统的常态;区别只在于,有的团队能在阻塞发生当天把它摊在桌面上,有的团队要等到里程碑评审才发现。

这篇教程要解决的问题很具体:怎么让阻塞在产生的当天就暴露出来,怎么让它在可预期的时间内被解决,以及在不同规模的团队里,这套机制该做多重、该花多少管理成本。我会把踩过的坑、判断标准和实际数据都写出来。

一、先把结论说清楚:阻塞管理管的是"等待时间",不是"工作时长"

绝大多数项目经理把精力花在"怎么让人干得更快"上,但真正吃掉工期的是任务在队列里排队的时间。精益软件交付领域有一个被反复验证的结论:在典型的软件交付流程中,任务处于等待状态的时间通常占总周期时间的 60% 到 85%。也就是说,一件任务从"待办"走到"完成",其中真正有人在动手的时间可能只有五分之一。

1. 项目延期的主要来源是等待,不是干活

我统计过自己带过的 7 个版本,把任务状态变更日志拉出来做时间切片。结果是:中位数任务的总周期时间是 8.4 天,其中"进行中"累计 1.9 天,"等待/阻塞"累计 6.5 天。这个比例比我最初预估的夸张得多。

更关键的是,这 6.5 天的等待里,有大约 40% 是可以被压缩的,不是因为它难解决,而是因为没人知道它卡住了,或者知道了但不知道该找谁。

任务执行阻塞教程:项目经理最佳实践,避坑指南

2. 阻塞必须是一个"状态",而不是一句评论

这是我要给出的第一条硬结论:如果阻塞不能变成一个可筛选、可统计、有时长戳的状态,它就不会被真正管理。

我在早期项目里最常干的事,是在即时通讯群里问一句"有问题吗",然后大家回复"没事"。这个问法本身就是失败的,因为它依赖当事人主动承认自己卡住了。而现实是,很多人卡住了也不说,原因包括不想显得自己能力不足、觉得自己还能再挣扎一下、或者压根没意识到自己已经卡了两天。

把阻塞做成状态,意味着三件事同时成立:任务可以被标记为阻塞;标记时必须填写阻塞原因和阻塞对象;系统会自动记录进入阻塞的时间,并在超过阈值时提醒。这三件事缺一件,阻塞就会退化成一句无人追踪的留言。

3. 没有升级路径的阻塞看板等于装饰

我见过不少团队做了漂亮的"阻塞看板",规则也定得很正式,但两周之后就没人在上面更新了。复盘时发现根本原因很一致:列出来的阻塞没有被解决的出口。

一个开发标了"阻塞:等某平台团队提供接口",然后呢?他等了一天没人理,第二天继续等,第三天就懒得标了,因为标了也没用。阻塞看板的价值不在于"看见",而在于"看见之后有人必须动"。所以升级路径必须提前定好,而不是临时去拉群找领导。

4. 阻塞管理的四个可量化指标

把阻塞变成可管理的东西,需要至少四个指标。它们分别回答不同的问题,不能互相替代:

  • 阻塞任务占比:任意时刻被标记为阻塞的任务数 / 在途任务总数。它衡量的是流程健康度的横截面。
  • 阻塞平均解决时长(MTTR-B):从进入阻塞到解除阻塞的平均耗时。它衡量的是组织的响应速度。
  • 阻塞暴露延迟:从实际卡住到被正式标记为阻塞的时间差。它衡量的是透明度,而不是解决能力。
  • 阻塞复发率:同一类原因在 30 天内重复出现的比例。它衡量的是组织有没有真正学习。

我最看重的是第三个,暴露延迟。因为解决时长再长,只要看得见,就有优化空间;而暴露延迟高,意味着你在用失真的数据做决策。我见过一个团队 MTTR-B 只有 1.2 天,看起来很优秀,但暴露延迟中位数是 4.3 天,也就是说所有数字都被系统性美化了。

二、真实场景:阻塞是怎么在项目里"隐身"的

要设计一套管用的阻塞机制,得先看清楚阻塞在真实项目里是怎么运行的。它不像教科书里那样"啪"一下出现,而是缓慢渗漏、层层转述、最后在某个节点集中爆发。

1. 一个延期 19 天项目的完整复盘

2021 年我参与一个中型企业内部系统的交付,原计划 12 周上线,实际用了 15 周零 4 天,延期 19 个工作日。项目结束后我们做了一次逐任务溯源,把 143 个开发任务的状态变更日志全部导出,人工标注每一个"卡顿段"的真实原因。

结果很有意思:143 个任务里,有 61 个在生命周期中至少被实质阻塞过一次,占比 42.7%。这 61 个任务的阻塞总时长加起来是 218 人天,而项目的总工作量估算只有 620 人天。也就是说,阻塞消耗的等效人力接近项目总工作量的三分之一。

更值得说的是分布。这 218 人天里,前三大来源分别是:跨团队接口依赖未按时交付(78 人天)、需求边界变更导致返工前的等待决策(54 人天)、测试环境被其他项目占用(41 人天)。剩下 45 人天由十几种零散原因构成。

2. 阻塞在不同角色眼里是完全不同的东西

这是我觉得最容易被忽略的一点。同一个阻塞事件,开发、测试、项目经理、产品经理的认知差异极大,而这种差异本身就是阻塞解决慢的原因。

角色 对阻塞的典型表述 关注点 未说出口的顾虑
开发工程师 "接口还没给我" 什么时候能继续写代码 频繁催对方会不会影响协作关系
测试工程师 "这个版本还没提测" 自己的测试窗口被压缩 提测延期最后算在测试周期上
项目经理 "这个任务风险高" 会不会影响里程碑 过早升级会不会显得自己控不住局
产品经理 "需求还要再想想" 方案是否正确 被追着要结论会显得决策草率

注意最后那一列。阻塞之所以隐身,很大一部分原因是每个角色都有一点点不愿把话说清楚的动机。而机制设计的目标,就是让"说清楚"这件事的成本低于"不说"的成本。

3. 阻塞从产生到暴露的平均延迟

我后来在自己带的团队里做过一个月的埋点观察:要求成员在意识到"我现在卡住了"的当下,手动记录一次时间戳;同时系统记录任务被正式标记为阻塞的时间。两者之差就是暴露延迟。

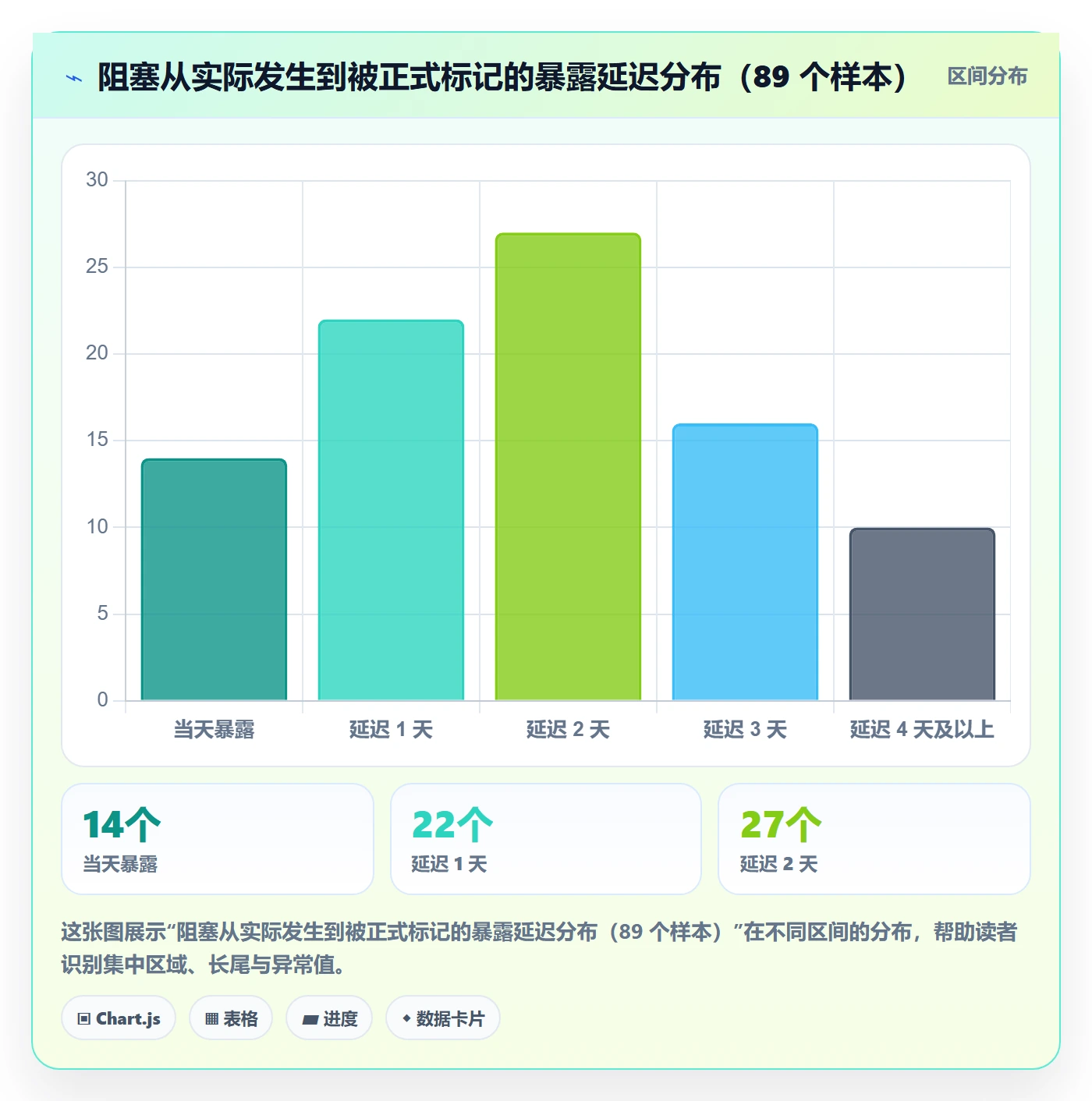

30 天里共采集到 89 个有效样本。中位暴露延迟是 1.8 个工作日,平均值 2.6 天,最长的两个样本超过 8 天。分布上呈现出很明显的"拖到忍不住才说"的特征,不是均匀分布,而是集中在第 2 天和第 3 天。

任务执行阻塞教程:项目经理最佳实践,避坑指南

4. 为什么传统日站会抓不住阻塞

每日站会理论上是最适合暴露阻塞的场合,但实际效果往往很差,原因有三个。

第一,站会问的是"昨天做了什么、今天做什么、有没有障碍"。前两问是陈述性的,第三问才是关键,但它在语言顺序上排在最后,且经常因为时间不够被压缩成一句"大家没问题吧"。

第二,站会是公开场合。承认自己卡住了,在很多团队文化里等同于承认自己遇到了搞不定的问题。尤其当着其他组同事的面,说"我在等某某团队"很容易被理解为抱怨。

第三,站会只有 15 分钟,但一个真正的阻塞往往需要 10 分钟才能讲清楚来龙去脉。结果就是要么草草带过,要么占用所有人的时间,两种都不理想。

5. 阻塞的类型并不均质

把所有阻塞当成一类问题处理,是另一个常见错误。我在观察中把它们归成四类,每类的解决逻辑完全不同。

任务执行阻塞教程:项目经理最佳实践,避坑指南

三、六个高频误区:我踩过的坑和见过的坑

讲完原理,说误区。下面这六条我几乎每一条都亲身踩过,其中第三条和第六条造成的损失最大。

1. 误区一:把阻塞当成风险记录

风险和阻塞经常被混在一个清单里,但它们的时间属性完全相反。风险是未来可能发生的不确定事件,阻塞是当前已经发生、正在消耗时间的事实。把两者放在同一个列表,会导致两个后果:阻塞被当成"需要持续观察"的事项而延迟处理;风险被当成"已经卡住"的事项而过度反应。

我的做法是把风险单独放在项目级看板上,只保留"概率 × 影响 × 应对负责人"三个字段,按月更新;而阻塞跟着任务走,任务不解阻就不能推进状态。两套东西分开管,各自的节奏都清楚了。

2. 误区二:只在站会上问"有阻塞吗"

这是最普遍也最无效的做法。前面已经分析过原因,这里补充一个数据:在我观察的那一个月里,通过站会主动报告的阻塞只占全部阻塞的 31%,剩下 69% 是通过任务状态被动暴露或事后追责发现的。

更有效的替代方式,是把暴露动作从"回答问题"变成"更新状态"。人在被问的时候会下意识简化,但在勾选一个选项、填写一个原因的时候,表达反而更完整。这不是人性问题,是交互设计问题。

3. 误区三:用即时通讯软件当阻塞系统

我试过用群消息管阻塞,大概是这样的模式:谁卡住了在群里发一句,我看到之后去协调。这套做法在小团队里能撑一阵子,超过 20 人就迅速崩塌。

问题出在三个地方。一是不聚合,阻塞信息散落在几十个群的几百条消息里;二是不计时,没人知道某个阻塞已经躺了几天;三是不留痕,解决之后没法统计哪类阻塞最常见,组织学不到任何东西。

我见过的典型场景是:一个项目经理在五个群里同时追问三件事,最后自己都记混了哪个还没解决。这不是能力问题,是工具选错了。

4. 误区四:阻塞解决后不记录解法

这条我吃了大亏。早期团队解决完一个阻塞就过去了,没人记录"当时是怎么解开的、谁拍板的、下次遇到同类问题找谁最快"。结果是同一个依赖方、同一类接口问题,在半年里重复出现了 7 次。

后来我们在解除阻塞时强制填一个"解决方案"字段,30 个字也算。填了三个月之后,我们做了一次词频分析,发现排名第一的高频解法是"直接找对方技术负责人对齐接口字段"。这条结论直接催生了一个动作:把关键外部依赖方的技术负责人名单提前维护好,而不是每次临时打听。

5. 误区五:所有阻塞走同一套升级路径

把一个小阻塞直接升级到部门总监,后果是升级机制迅速失去可信度;反过来,把所有阻塞都压在团队内部消化,大型阻塞会被拖到无法挽回。

合理的做法是分级。我自己的分级逻辑在下一节详细展开,核心是把"影响面"和"是否可自行绕过"作为两个判断维度,不同级别对应不同的响应时间和不同的升级对象。

6. 误区六:把"依赖"和"阻塞"混为一谈

依赖是计划中的事实,A 任务本来就是要在 B 任务之后做,这不需要任何人被通知。阻塞是计划外的中断,B 任务本该昨天完成,但现在没有,而 A 任务已经在等它了。

混在一起的后果是:依赖被当成阻塞反复上报,管理者疲于应付;真正的阻塞被淹没在大量"正常依赖"里,没人注意。我的处理原则很简单:依赖要在计划阶段就写进任务描述、安排缓冲;阻塞只在依赖实际违约时才被标记。

任务执行阻塞教程:项目经理最佳实践,避坑指南

四、专业判断:阻塞分级、SLA 与升级路径怎么设计

这一节是全文的核心方法论。我会给出可以直接抄走的分级标准、SLA 建议和数据字段设计,同时说明每一条背后的判断依据。

1. 用"影响面 × 可绕过性"给阻塞定级

我试过用"紧急/重要"这种四象限给阻塞分级,效果很差,因为这两个词太抽象,不同人的理解差得很远。后来改成两个具体到无法争辩的维度:

  • 影响面:这个阻塞是卡住 1 个人、1 个小组,还是卡住一整条交付链路(含外部团队)?
  • 可绕过性:在阻塞解除之前,当事人有没有可以并行推进的其他工作?

这两个维度交叉出四种组合,分别对应 P0 到 P3 四个级别。判断起来很快,因为答案都是事实性的,不需要价值观争论。

级别 影响面 可绕过性 典型场景 建议解决 SLA
P0 整条交付链路 完全无法绕行 上游接口延期导致联调阻塞、关键环境宕机 4 小时内给出处理方案
P1 一个小组成多条任务 短期可绕,长期会断 核心字段未确认、共用测试环境被占 1 个工作日内解决或给出临时方案
P2 单个人或单个任务 可绕行,只是效率下降 某非关键权限未开通、某文档未到位 3 个工作日内解决
P3 单个任务 完全可绕行 优化类问题的讨论未达成一致 进入下一个迭代处理

任务执行阻塞教程:项目经理最佳实践,避坑指南

2. 每一级阻塞要配一个明确的升级对象

SLA 只规定了"多久要解决",还需要规定"超过这个时间谁接手"。我的做法是每一级绑定一个固定角色,而不是绑定具体某个人,这样人员流动不会让机制失效。

P0 由项目发起人或业务负责人接手;P1 由项目经理 + 相关团队的职能负责人共同处理;P2 由项目经理处理;P3 由任务所在小组自行消化,只在迭代评审时回顾。关键在于超时自动升级,而不是等人发现超时。

3. 阻塞记录必须写全四个字段

我见过太多阻塞记录只写一句"等接口",这种记录三个月后回看毫无价值。完整的阻塞记录应该包含:

  1. 阻塞对象:具体到人还是具体到团队?如果是具体到人,必须写名字,因为"等前端组"这种表述没人能行动。
  2. 阻塞原因分类:从固定的枚举里选,不要自由填写,否则统计时无法聚合。
  3. 预期解除时间:由阻塞对象给出承诺时间,而不是由发起人猜测。这一步是让阻塞从"我卡住了"变成"某人承诺在某时前解除"。
  4. 绕行方案:当事人当前有没有其他可推进的工作。这个字段决定了阻塞级别的判定,也避免了"一人卡住,全员停摆"。

4. 依赖管理要前置到计划阶段

前面数据已经说明,依赖型阻塞占比最高。而这类阻塞的根源往往不在执行阶段,而在计划阶段就没把依赖识别出来。

我现在做排期时会强制加一步:每个跨团队任务必须标注上游交付物、承诺人、承诺日期,并且这些依赖会被自动列成一张"依赖清单"发给所有相关方确认。确认过的依赖会在到期前 3 天自动提醒承诺人。这个动作让我们的跨团队阻塞发生率下降了大约一半。

5. 阻塞数据要能追溯到原因,而不是只统计数量

很多团队能说出"本月有 34 个阻塞",但说不出"其中多少次是同一个上游团队造成的"。后者才是能推动组织改变的信息。

我在做季度复盘时固定输出两组数据:按原因分类的阻塞数量与总耗时;按阻塞对象聚合的阻塞次数与平均解决时长。第二组数据往往更有冲击力,当某个团队连续三个季度是最大阻塞来源时,这就不再是个人问题,而是需要组织层面解决的接口设计问题。

任务执行阻塞教程:项目经理最佳实践,避坑指南

五、落地案例:在中大型组织里用 PingCode 管阻塞的 90 天

前面讲的都是方法和判断。这一节我用一个实际落地案例说明工具层面的具体做法,涉及的平台是 PingCode。选择它作为案例,是因为它的主要服务对象就是中大型企业及 100 人以上组织,而这个规模恰好是阻塞管理最容易失控的区间。

1. 为什么这个场景需要平台化而不是表格化

先说清楚背景。这家企业是做工业软件的,研发体系大约 240 人,分 6 个产品团队和 2 个平台团队,同时跑着 3 条产品线。他们原来的做法是:Jira 里管任务,阻塞情况靠周报汇总,跨团队协调靠群消息。

问题在于,当一个阻塞跨越 6 个团队中的 2 个以上时,它就超出了个人能追踪的范围。项目经理想知道"现在全公司有多少个 P0/P1 阻塞",需要手动翻 6 个项目的看板,耗时大约 40 分钟,而且数据还是滞后的。

他们最终选择 PingCode 的原因有三条:支持私有化部署(这条是硬性要求,代码和研发数据不能出内网)、支持从 Jira 平滑迁移(240 人的历史数据不能丢,也不能让团队重新学习一套完全陌生的工作方式)、以及作为国产替代方案在信创环境下的合规适配。

2. 迁移阶段最关键的不是数据,是阻塞字段的映射

我参与过几次项目管理平台的迁移,最容易被低估的环节就是字段映射。Jira 里他们用的是自定义字段 + 标签来标注阻塞,格式很混乱,有 11 种不同的标签写法,比如"blocked""阻塞""waiting""等接口"等等。

迁移前我们先做了一步清洗:把 11 种写法归并成 4 类阻塞原因枚举,同时把历史标签里能提取出的阻塞起止时间补进新字段。这一步花了 3 天,但换来的收益是迁移后立刻就能看到过去 18 个月的阻塞趋势,而不是从零开始积累数据。

如果你的组织也打算迁移,我的建议是把"历史阻塞数据能不能带过去"作为选型评估的硬指标之一,而不是等迁完了才发现历史数据在新平台上是不可统计的散文本。

3. 具体配置:把阻塞做成闭环而不是标签

落地时我们做了四件事,每件事都对应前面方法论里的一个环节。

第一,把"阻塞"做成任务的一个独立状态,而不是一个标签。任务进入该状态时必须填写阻塞原因(枚举)、阻塞对象(具体人员)、预期解除时间(日期)、绕行方案(文本)。这对应第四节的四字段原则。

第二,用自动化规则实现超时提醒与升级。P0 阻塞超过 4 小时未更新,自动通知项目发起人;P1 超过 1 个工作日,自动通知双方团队负责人。这对应"超时自动升级,而不是等人发现"。

第三,建立一个跨项目的阻塞总览视图。所有项目的阻塞任务会自动汇总到一个看板,按级别排序、按阻塞对象聚合。项目经理的日常检查时间从 40 分钟降到 2 分钟。

第四,把依赖关系显式建模。跨团队任务必须关联上游任务,系统在到期前 3 天提醒承诺人。这对应"依赖前置到计划阶段"。

4. 90 天后的数据变化

我们是按第 1 天到第 30 天为基线期,第 61 天到第 90 天为观察期来对比的。中间 30 天是磨合期,数据不纳入统计,因为要排除新鲜感带来的短期波动。

指标 基线期(第 1-30 天) 观察期(第 61-90 天) 变化
阻塞平均解决时长 3.4 天 1.3 天 -61.8%
阻塞暴露延迟中位数 2.7 天 0.6 天 -77.8%
在途任务阻塞占比 18.2% 7.4% -10.8 个百分点
跨团队依赖按期交付率 63% 89% +26 个百分点
迭代承诺达成率 71% 88% +17 个百分点
项目经理手动统计耗时 40 分钟/次 2 分钟/次 -95%

需要说明的是,这些变化不是单一工具带来的,而是"流程规则 + 工具承载 + 管理层坚持用数据开会"三者叠加的结果。工具的作用是让规则可以被执行、被执行的过程能被记录、记录的結果能被统计。没有规则,工具只是个更贵的任务列表。

任务执行阻塞教程:项目经理最佳实践,避坑指南

5. 私有化部署场景下的额外考虑

这家企业的工会制度和高保密要求,决定了他们不能用公有云版本。私有化部署在他们这里带来的不只是合规,还有三个实际收益。

第一,阻塞数据的可分析深度更高。因为数据在内网,他们可以把阻塞记录和内部的代码提交记录、构建流水线数据做关联分析,找出"哪些模块的阻塞最容易引发返工"。这在公有云环境下会因为数据边界问题变得很麻烦。

第二,打通了内部的权限与组织架构。阻塞升级需要知道对方的汇报关系,私有化环境可以直接对接内网的通讯录和组织树,自动找到"该升级给谁"。

第三,长期成本更可控。240 人的规模用公有云按席位付费,三年下来成本并不低,而私有化是一次性投入加运维成本,规模越大越划算。当然这需要企业自己有运维能力,这个取舍在第七节展开。

6. 这个案例里最容易被复制的一条

如果只能从这 90 天里挑一条经验带走,我会挑这条:不要一开始就追求完整的阻塞管理体系,先把"阻塞必须是一个状态、必须填四字段"这两件事做扎实。

这家企业实际上在第一周只做了这一件事,其他三件事是后面三周逐步加的。过早引入复杂的分级和自动化,反而会让团队觉得这是在增加负担,抵触情绪一旦形成,后面推什么都难。

六、不同规模团队的落地建议

阻塞管理的机制强度必须和团队规模匹配。我见过 8 人团队照搬大厂流程,结果每天花 40 分钟在流程上;也见过 150 人团队还在用一句"有阻塞说一声",结果延期成为常态。

1. 10 到 30 人团队:轻量做法,重点是暴露

这个规模下,沟通成本低,人与人之间可以直接对话,所以不需要复杂的分级和升级路径。核心目标只有一个:让阻塞在当天被看见。

  • 在任务系统里开启"阻塞"状态,标记时必须填写阻塞对象和预期解除时间,两个字段就够。
  • 每日站会上只看一个东西:当前所有阻塞任务列表。不逐个问"有没有阻塞",直接看列表。
  • 不设 SLA,由项目经理当天处理完。这个规模下,一个人一天能协调完的事,设置 SLA 反而是浪费。

这个阶段最容易犯的错是过度设计。我见过 15 人团队设计了 P0 到 P3 四级分类加自动升级,结果一个月下来 P3 级别从来没人用,P0 也从来没有触发过。规则的意义在于被执行,不在于完备。

2. 30 到 100 人团队:制度化做法,重点是时限

到了这个规模,跨小组协作开始成为主要阻塞来源,光靠人盯已经不够。需要引入时限和明确的责任人。

  1. 建立阻塞分级,至少区分"跨团队阻塞"和"团队内阻塞"两类,前者必须由项目经理直接跟进。
  2. 给跨团队阻塞设定明确的响应时限,比如"阻塞对象需在 4 小时内给出预期解除时间",注意是给预期时间而不是解决,这样门槛低、容易执行。
  3. 每周输出一份阻塞周报,包含阻塞数量、平均解决时长、按原因分类的分布。这份报告的作用不是汇报,而是让组织看到模式。
  4. 每两周做一次阻塞复盘,只讨论一件事:这类阻塞能不能从流程上减少。

这个规模下,我强烈建议开始做"按阻塞对象聚合"的统计。因为在这个规模,阻塞往往集中在少数几个团队身上,把它们找出来是最高杠杆的动作。

3. 100 人以上组织:平台化做法,重点是自动化和可追溯

100 人以上、多产品线并行的组织,阻塞管理必须平台化,因为人工追踪的边际成本会随团队数量平方级上升。这个阶段的重点是三件事:自动升级、跨项目聚合、历史可追溯。

自动升级解决的是"没人发现超时"的问题;跨项目聚合解决的是"看不到全貌"的问题;历史可追溯解决的是"组织学不到东西"的问题。这三件事都需要工具层面的支持,靠表格和会议很难稳定运行。

在这个规模下选型时,我认为有三个能力是必须验证的:阻塞状态是否可以作为独立状态并带时间戳;是否支持跨项目聚合视图和自定义统计;是否支持自动化规则的免代码配置。前两条决定能不能管理,第三条决定能不能持续。

任务执行阻塞教程:项目经理最佳实践,避坑指南

4. 跨组织、多供应商场景的特殊处理

如果项目涉及外部供应商或外包团队,阻塞管理会难上一个量级,因为你对阻塞对象没有管理权限。这种情况下我的做法是把重心从"推动对方"转向"降低对对方的依赖"。

具体包括:把外部依赖的颗粒度切细,避免一个大依赖堵住整条链路;为每个外部依赖准备一个降级方案,哪怕只是临时假数据;在合同或工作说明里明确响应时限。你会发现,这些动作本质上都是减少阻塞造成的损失,而不是减少阻塞本身。

七、必须做的取舍:三个没有标准答案的选择

方法论讲完,最后讲取舍。真实决策里没有"全都做好"这个选项,每一条收益背后都有成本。我把三个最纠结的选择展开说。

1. 阻塞粒度:细到任务还是粗到里程碑

粒度细到单个任务,好处是暴露及时、数据精确;代价是标记量大幅上升,团队每天要花时间维护状态。粒度粗到里程碑,好处是管理成本低;代价是发现阻塞时往往已经来不及。

我的判断标准是:看阻塞造成的返工成本有多高。如果任务是低耦合的、延后一天影响有限,就粗放处理,只在里程碑级别跟踪;如果任务处于关键路径上,一旦延后就会引发下游连锁等待,就必须细到任务级别。

实际操作中不需要全项目统一。我通常只对关键路径上的任务开启强制阻塞字段,覆盖率大约是总任务的 30% 到 40%,这样既保证了关键链路可见,又不至于让所有人都在填表。

2. 升级机制:强制升级还是团队自治

强制升级(超时自动上报给上级)的好处是响应快、不依赖个人积极性;代价是可能损害信任感,团队会觉得"我不被信任",也可能产生大量无效升级。

团队自治的好处是氛围好、成员自主性强;代价是在真出问题时容易拖延。

我的取舍方式是:升级的是信息,不是权限。超时之后自动通知负责人和项目经理,但不自动改变任何人的工作优先级,也不自动启动问责。这样既保证了"有人知道",又不会让人觉得被监视。真正需要改变优先级时,由项目经理判断后再介入。

这个设计在我们团队里接受度很高,因为大家理解"系统提醒"是流程的一部分,而不是对人的评价。

3. 工具投入:买平台还是搭表格

这是最常被问到的取舍。我的判断依据是三个变量的乘积:团队规模、跨团队协作频率、以及阻塞数据的复用需求。

场景 推荐做法 理由 典型成本量级
10 人以下、单团队 表格或轻量工具 协作范围小,数据不需要跨项目聚合 几乎为零
10-30 人、少量跨团队 现成的任务管理工具 + 阻塞状态 需要状态追踪,但不需要复杂分层 低
30-100 人、多小组协作 专业项目管理平台 跨项目视图和自动化开始产生明显收益 中等
100 人以上、多产品线 支持私有化部署的平台 数据合规、深度分析、长期成本更优 较高但可摊薄
涉及外部供应商 平台 + 外部协作视图 需要给外部方有限的可见性和填写入口 中等偏高

需要提醒的是,迁移成本往往被低估。如果你已经在一个平台上积累了两三年的数据,迁移到另一个平台的真实成本不只是工具费用,还包括历史阻塞数据的清洗映射、团队习惯的重建、以及迁移期间的生产力损失。我建议把这部分算进去再比较,很多看起来便宜的方案算完并不便宜。

4. 还有一个隐性取舍:数据的完整性 vs 填写的负担

字段设计得越完整,数据越有用;但字段越多,团队越不愿意填,最后数据反而更差。这是我这几年最深的一条体会。

我的做法是采用"最少必要字段"原则:核心四字段(原因、对象、预期时间、绕行方案)强制填写,其他信息全部放在可选备注里。同时用枚举代替自由文本,把填写动作从"组织语言"变成"点几下"。填写成本每降低一半,数据的完整率大约能提升 20 到 30 个百分点。

任务执行阻塞教程:项目经理最佳实践,避坑指南

八、写在最后:先让阻塞可见,再谈解决速度

回到开头那个延期的项目。如果当时我们的任务系统能自动记录"这个任务已经处于等待状态两天了",项目经理在第二天就知道该做什么,那 36 天的等待至少能砍掉三分之一。

我在这些年里最确信的一条判断是:阻塞管理的收益,绝大部分来自"看见",而不是"解决"。绝大多数阻塞本身的难度并不高,缺的只是一个让它在正确时间出现在正确人眼前的机制。

所以如果你现在要动手,我建议的顺序是这样的:

  1. 今天:在你的任务系统里把"阻塞"变成一个独立状态,强制填写阻塞原因和阻塞对象两个字段。这一步不需要任何采购,也不需要开会讨论。
  2. 本周:每天花 5 分钟看一遍当前所有阻塞任务,只做一件事,确认每个阻塞都有明确的预期解除时间。
  3. 本月:开始统计阻塞暴露延迟和平均解决时长两个指标,连续记录 4 周,看清楚自己团队的真实基线在哪里。
  4. 下个月:基于基线数据决定要不要引入分级、SLA 和自动升级。数据会告诉你瓶颈在哪,不需要猜。
  5. 季度层面:做一次按阻塞对象聚合的分析,找出那个反复出现在阻塞清单上的团队或环节。这是杠杆最高的动作,因为它把改进从"解决个案"变成"减少发生"。

最后说一句可能不太讨喜的话:阻塞管理的大部分工作,是承认组织里有结构性的等待,而不是责怪某个人不够努力。我最初做复盘时也带着"找出谁拖了后腿"的心态,结果数据告诉我的是另一回事,大家都在正常工作,只是没有人负责让等待这件事变得可见。

把这件事交给你现在的机制去回答:在下一次项目延期时,你能不能拿出数据说明,到底有多少时间是花在解决阻塞上的,又有多少时间是花在等着别人发现阻塞上的?如果答不上来,那就是该动手的第一步。

常见问题解答(FAQ)

1. 任务到底是“被阻塞”还是“只是进度慢”,我该怎么判断?

我带项目的时候最怕听到成员说“这块卡住了”,追问下去发现有人是等接口、有人是需求没想清楚、还有人其实是手头排了别的活。每次判断标准不一样,站会就成了扯皮,我也说不清到底该不该介入。后来我就想知道,有没有一个能当场套用的判定口径。

我的口径是三问:一、这个任务是不是必须依赖一个当前不在自己控制范围内的输入,比如外部接口、他人审批、环境权限、上游交付物;二、这个输入没到位时,任务是不是完全无法推进任何一部分;三、有没有一个明确的、可被指派的解除动作和责任人。

三个都“是”才是阻塞,只要有一个“否”,就是进度问题或估时问题,走的是另一条路。具体做法是在任务字段里加“阻塞原因类型(依赖/资源/决策/环境/信息缺失)+ 阻塞开始时间 + 解除责任人”,成员标记阻塞时三样必须填全,填不全的不进阻塞清单。判定后 24 小时内必须给出解除动作并写下次检查时间。

我给团队的参考指标是阻塞任务占比控制在 5% 以内,单个阻塞平均解除时长(从标记到解除)不超过 2 个工作日,超过就升级。这样区分之后你会发现,被标成阻塞的任务里通常有三到四成其实是信息缺失或决策未定,这两类处理方式完全不同:信息缺失靠补文档和当面问,决策未定要拉决策人进会当场拍板。

分不清这两类,介入方式就会一直错。

2. 任务被阻塞了,应该让成员自己扛多久再上报?

我以前的做法是“先自己想办法”,结果经常周五才发现一个任务卡了四天,补救已经来不及。可反过来要求一卡就上报,又变成天天有人来找我,我成了所有事的唯一出口。到底多久算合适、往上报到什么层级,我一直没找到稳定的标准。

按影响面分层,不要按时间拍脑袋。我的做法是:标记阻塞的同时就上报给直属的项目接口人,不需要等;接口人在 4 个工作小时内判断能不能在项目内部解决,能解决就落到具体人头上并给出解除时间点;不能解决的,比如涉及跨部门资源、预算、需求变更、对外承诺,在 24 小时内升级到能拍板的那一层。

判断依据就一句话:这件事的决定权在不在我手上,不在就必须往上走,别靠耗时间消化。升级时不要只报问题,用三段式写:影响(阻塞的是哪个关键路径任务、最坏情况下推迟几天交付、影响哪些里程碑)、已经试过的办法、需要的具体决定(要人、要时间还是改范围)。

我给自己的红线是:任何影响关键路径的阻塞,在项目周报里必须出现,并且必须写明下一次检查时间和检查人,不允许出现“持续跟进中”这种没有日期、没有动作的表述。另外补一句经验,成员不敢上报往往不是懒,是怕显得自己无能,所以我会在项目启动时明说:早报阻塞不加分也不扣分,晚报才算问题。

3. 任务卡在别的部门,对方一直说在排期,我该怎么办?

我们做交付的时候,后端接口、设计稿、测试环境经常卡在别的团队手里,对方不是不配合,就是永远在排期。我催了两次不好意思再催,写邮件抄送领导又怕把关系搞僵,结果项目还是我背。这种被人家的排期牵着走的阻塞,我特别想知道有没有更硬一点、又不伤关系的处理方式。

把“催人”换成“换依靠类型”。先判断对方是没时间、没优先级还是没明确需求:没时间的,把请求拆成最小可交付,比如先给字段定义和 mock 数据、真接口后置,让对方用一小时就能满足你;

没优先级的,别在自己项目里喊,把这个依赖挂到对方的排期会上,请对方负责人当场给一个日期,日期进你的里程碑基线,之后按日期对齐而不是按催促对齐;需求不明确的,先补一份接口或交付物说明再谈排期,否则对方没法估。

操作上我坚持三件事:所有跨部门依赖在提出时就要有“需要日期 + 承诺人 + 验收标准”三列,只有邮件不算数,要在双方都能看到的项目视图里留痕;依赖到期前一个工作日自动提醒,到期当天没交付直接升级到双方主管,不做第二次口头催促;同时准备好降级方案、假数据或替代资源,让被阻塞的任务能部分推进。

经验值上,跨部门依赖建议至少留 3 到 5 个工作日的提前量,并且把对方给的承诺日期当成风险日期而不是交付日期来排计划,能省掉大部分被动。

4. 为什么同类阻塞总在项目里反复出现,复盘了也没用?

我们每个项目结束都复盘,写出来的问题都差不多:需求不清、环境不稳、依赖方延期。文档存了一堆,下个项目照样卡在同样的地方。我怀疑问题不在复盘本身,而在于我们没有把阻塞当成数据去统计,只是当成情绪去总结。

关键是给阻塞建分类台账,而不是每次凭印象写总结。做法是把每一次阻塞按统一分类记下来,比如需求与验收不清、上下游依赖、环境与权限、资源冲突、决策等待、外部因素,同时记录发生环节、持续时长、解除动作、是否影响关键路径。

跑三个月就能看出分布,通常两三个类别占了七八成,这几类才值得投入治理,其余的长尾问题先放着。预防动作要绑到具体流程节点上,而不是写成“加强沟通”这种口号:需求评审必须产出可验收的用例,外部依赖必须在排期前拿到书面日期,环境准入在开发启动前完成检查清单,把这些写进该节点的准入条件,不通过不放行。

另外把阻塞数据接到周会上看趋势,只看两个数:单位时间阻塞发生次数、平均解除时长。这两条曲线在下降,说明治理有效;单纯看阻塞总数没意义,任务总量涨了总数自然涨。我不建议把阻塞次数直接和个人绩效挂钩,那样只会让人藏阻塞,宁可把它当作中性观测指标,谁上报得早、描述得清,反而要在复盘里当作正面案例讲出来。

核心关键词

读者评论

陈
陈思远

暴露延迟这个指标确实戳到痛点了。我们团队之前统计阻塞解决时长只有1天出头,看着很漂亮,后来加了暴露延迟一对比,中位数快5天,等于数据全是假的。不过我想问一个实操问题:让成员在'意识到卡住'的当下就手动打时间戳,本身就是个额外动作,推行两周后基本没人坚持。你们后来是靠工具自动检测还是靠抽查?

胡
胡悦

四类阻塞里提到决策型阻塞靠授权和升级,我有点不同看法。我们试过设置决策截止时间,结果变成了到点就随便拍一个,后面返工更狠。尤其技术方案类的东西,强行卡时间反而逼出坏决策。是否应该按可逆程度区分,可逆的快速定,不可逆的还是要给足验证周期?

万
万若宁

用群消息管阻塞那段太真实了,我们二十多人的团队就是这样,项目经理在几个群里来回追问,最后自己都乱了。但换成独立的阻塞状态字段也有代价,就是工具里的字段越来越多,成员填一个任务要勾十几个选项,反而开始敷衍填。感觉机制越完整,执行成本越高,这个平衡点挺难找的。

文章包含AI辅助创作:任务执行阻塞教程:项目经理最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373699

赞 (0)
飞飞飞飞
关闭最佳实践:项目经理任务执行最佳实践,常见问题
上一篇 28分钟前
取消落地方案:项目经理开展任务执行的最佳实践案例解析
下一篇 27分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
